날씨: 맑음
-금일 근무자-
팀 장 : 이상민(8시간)
부팀장 : 문병선(8시간)
팀원 : 정태영(8시간), 노채헌(8시간), 최정현(8시간)
지원: 천영환(8시간)
금일품수 (누계) :6 품 (총 168품)
금일 작업 현황
-방수석고보드 시공
-워셔블 퍼티 작업
-도막 방수 작업

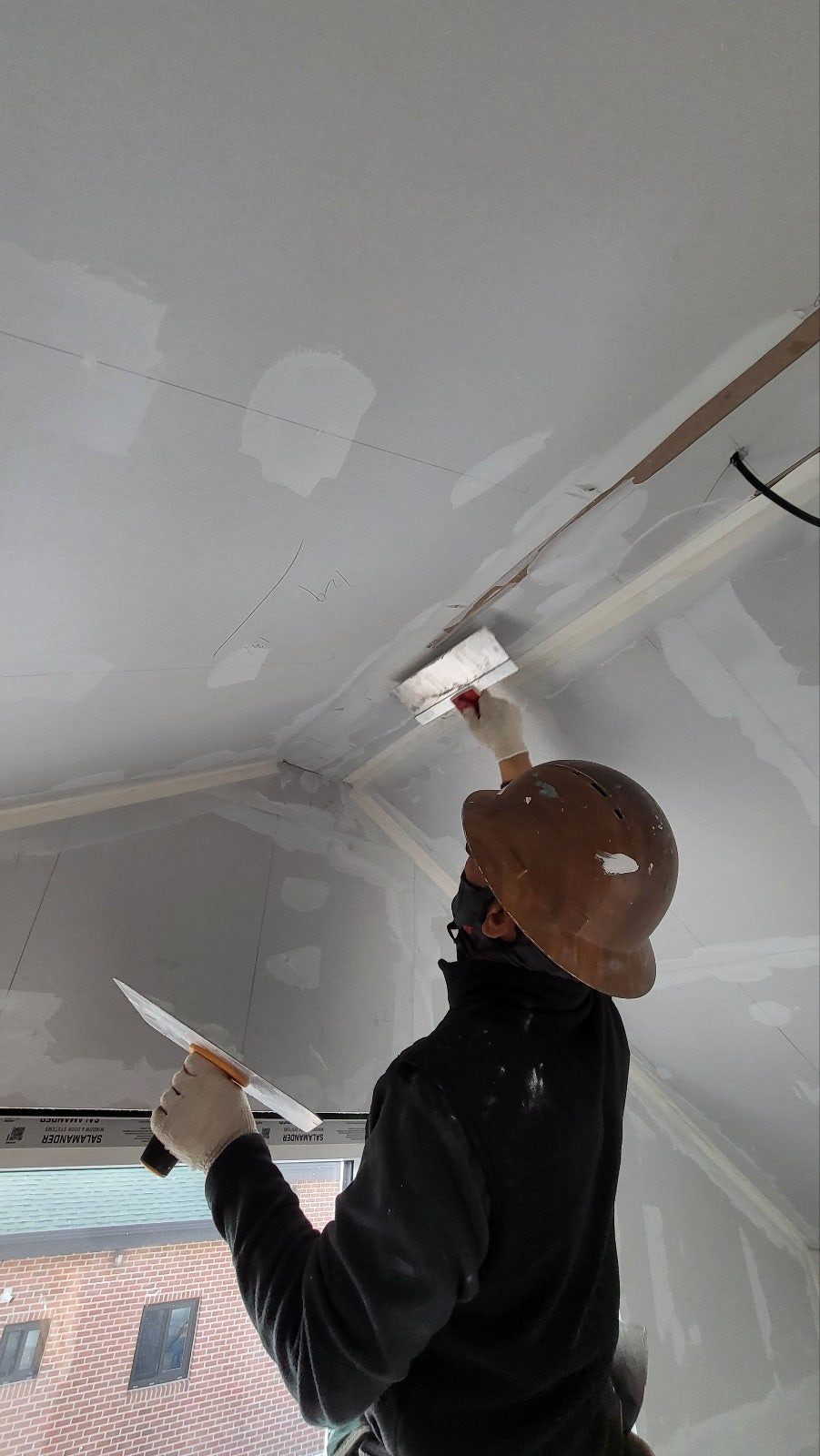

-퍼티 작업
다음 예정 작업

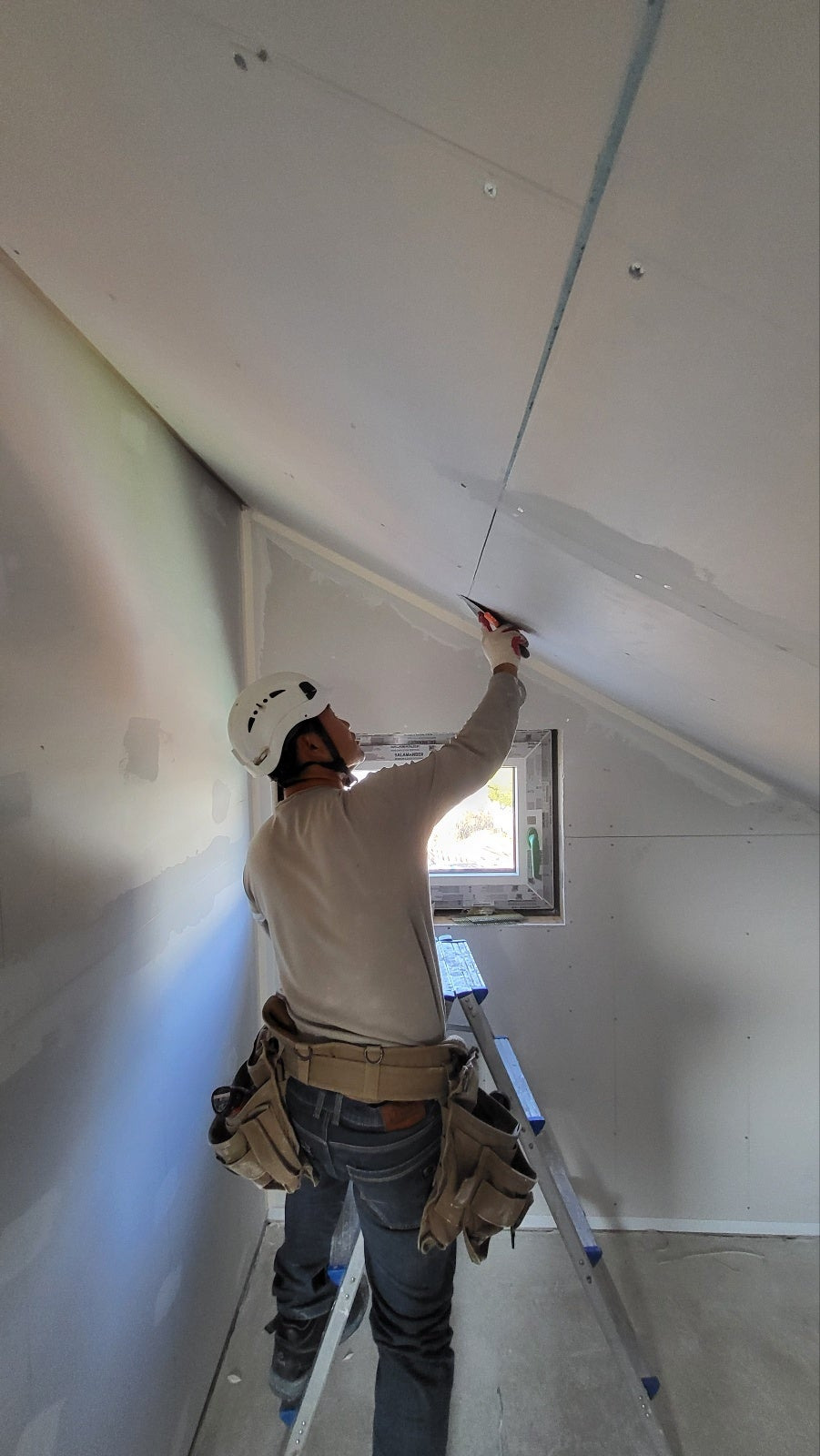

-퍼티 작업
-샌딩 작업
-마감재 가공
-포켓도어 시공
-루바시공
-성주 월항면 장산리 35일차-
물이 쓰이는 곳은 2중 3중으로 확실하게 방수작업을 해주어야 합니다.

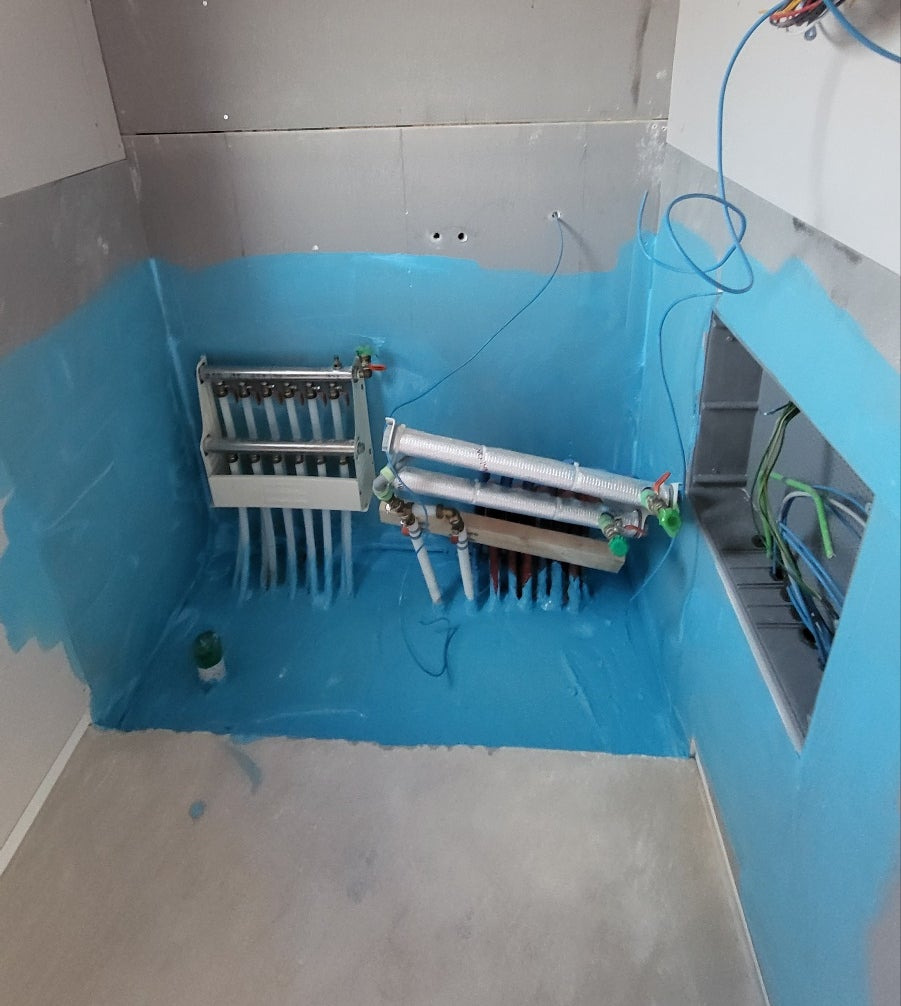

화장실, 다용도실, 보일러실에 방수작업을 꼼꼼히 진행하였습니다.

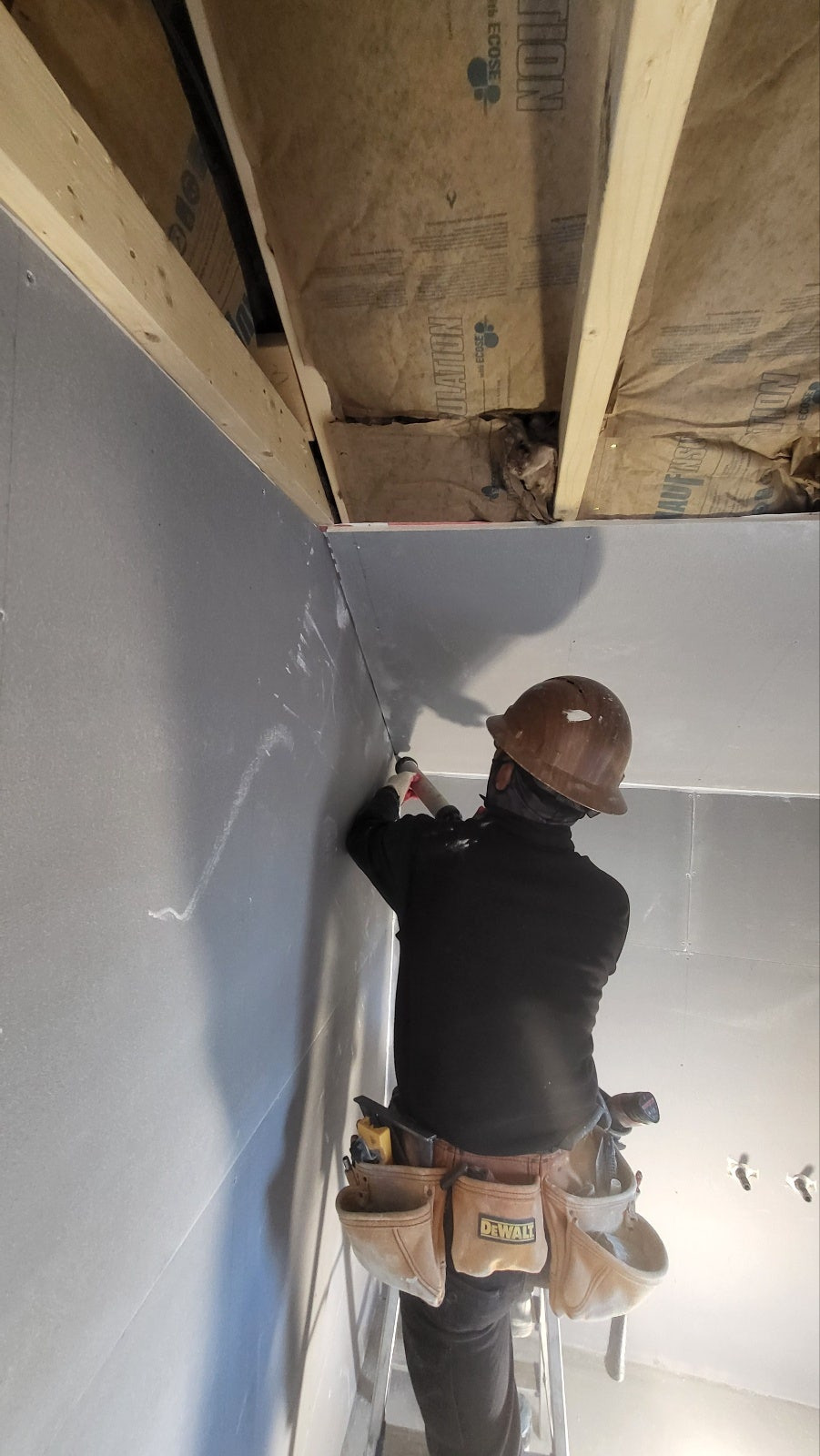

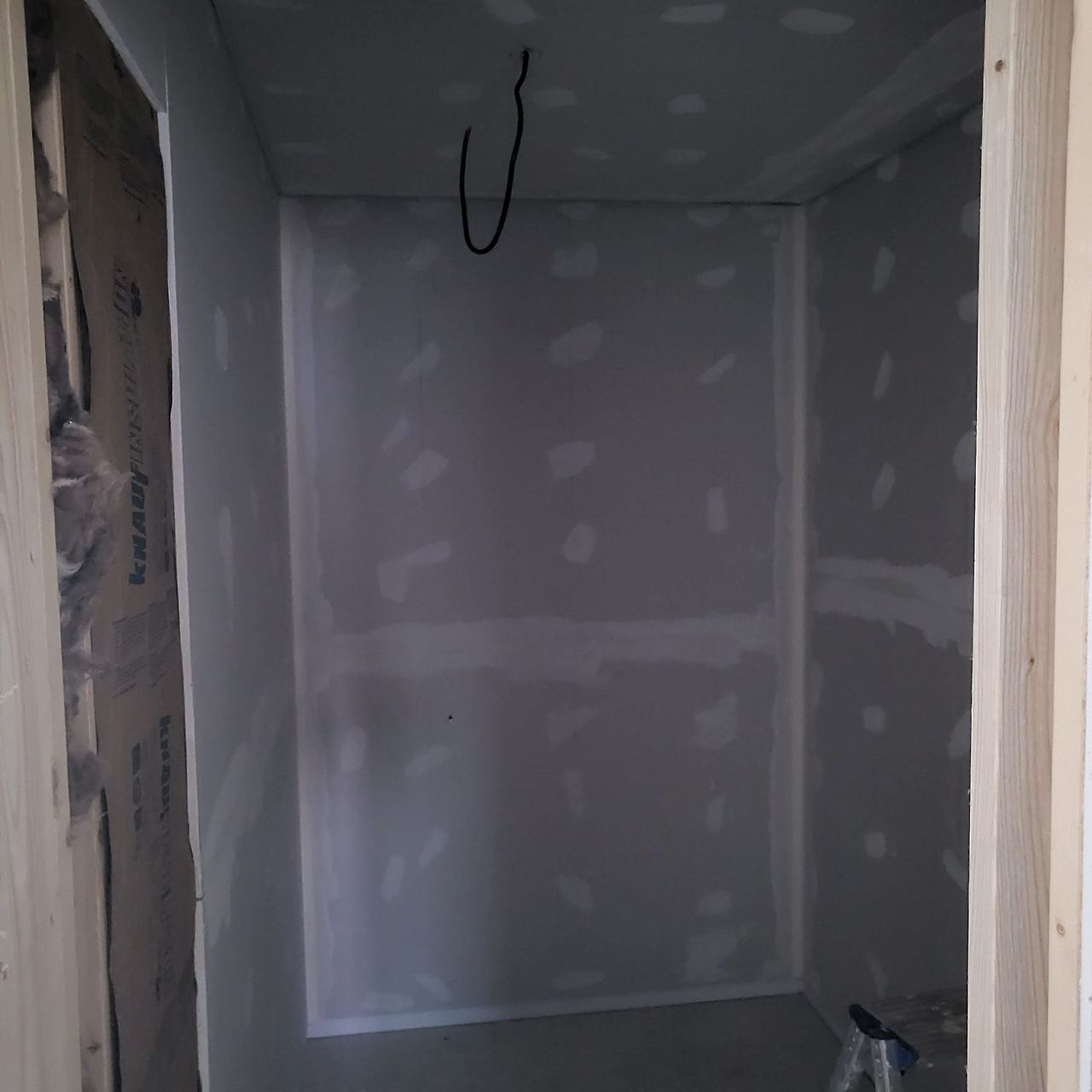

조금 남았던 화장실 방수석고 시공 완료 하였습니다.

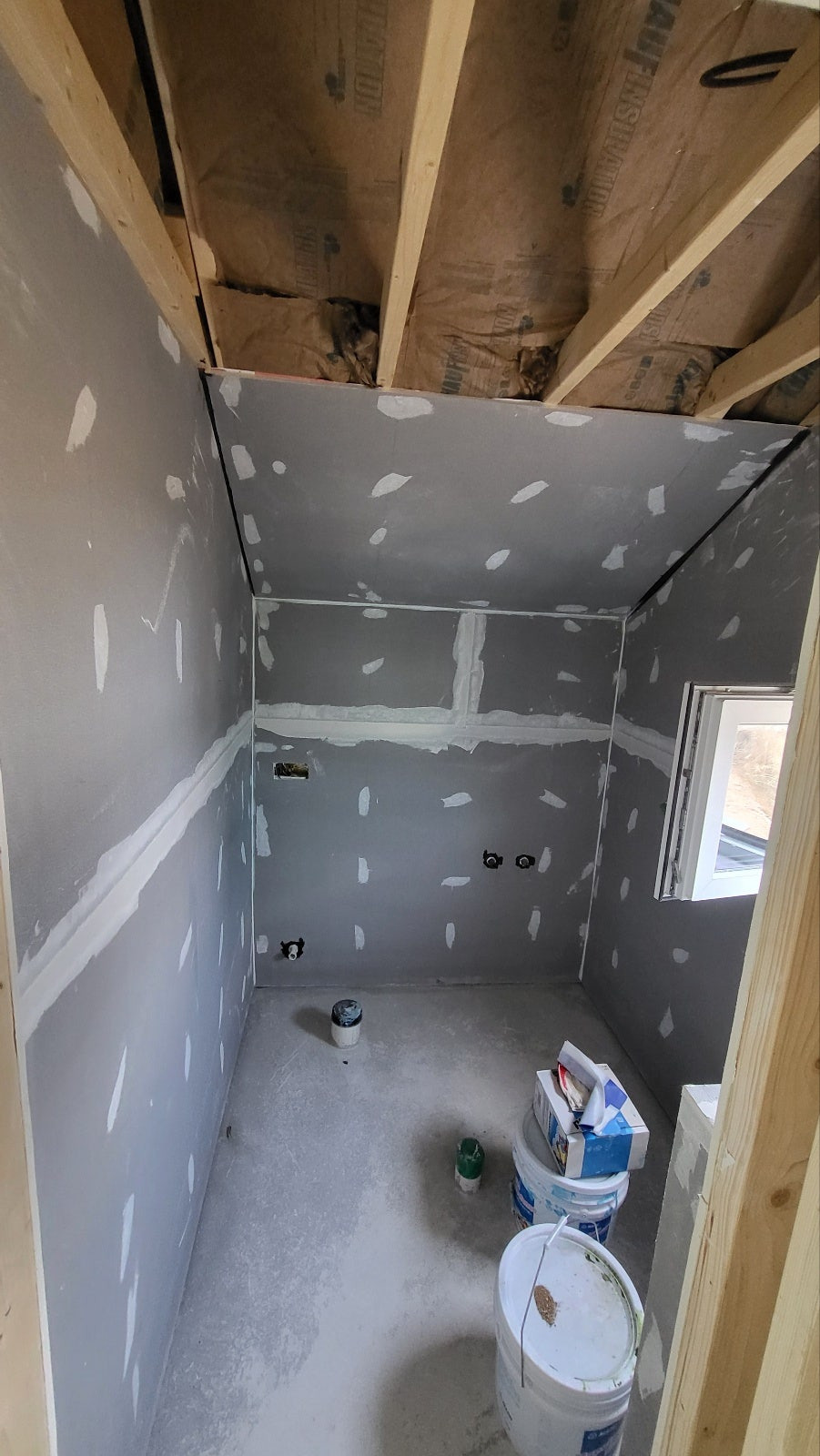

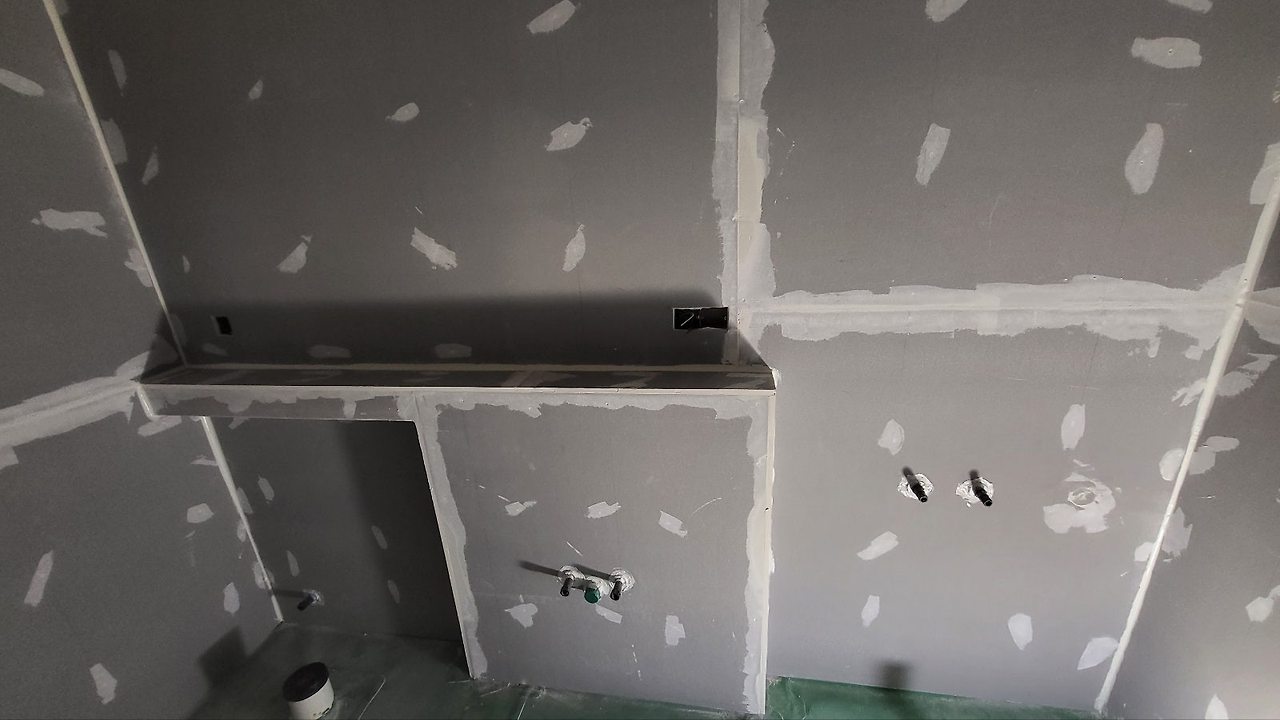

1,2층 화장실, 보일러실, 다용도실에 시공된 방수석고보드에 워셔블 퍼티 시공을 완료하였습니다.

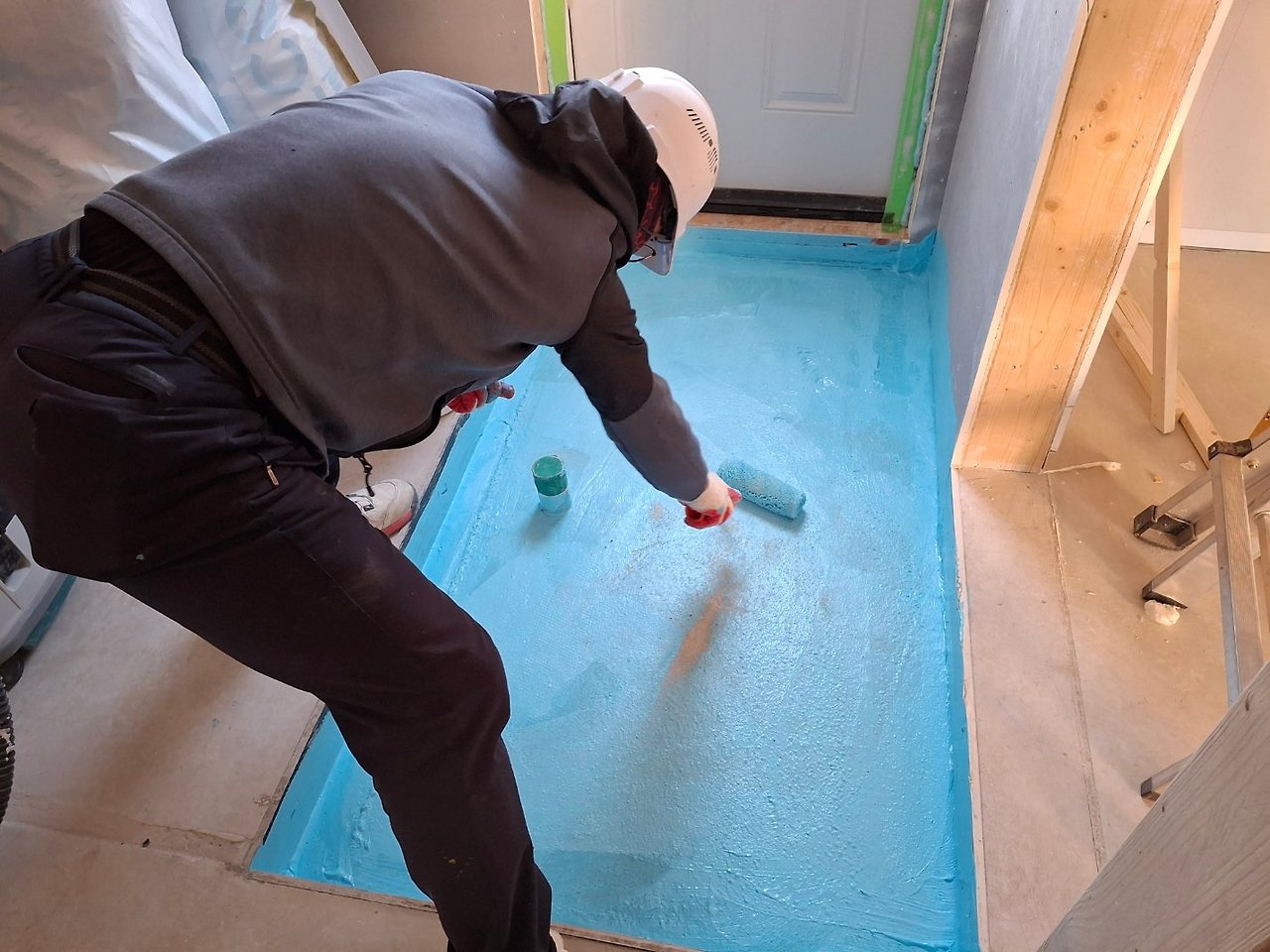

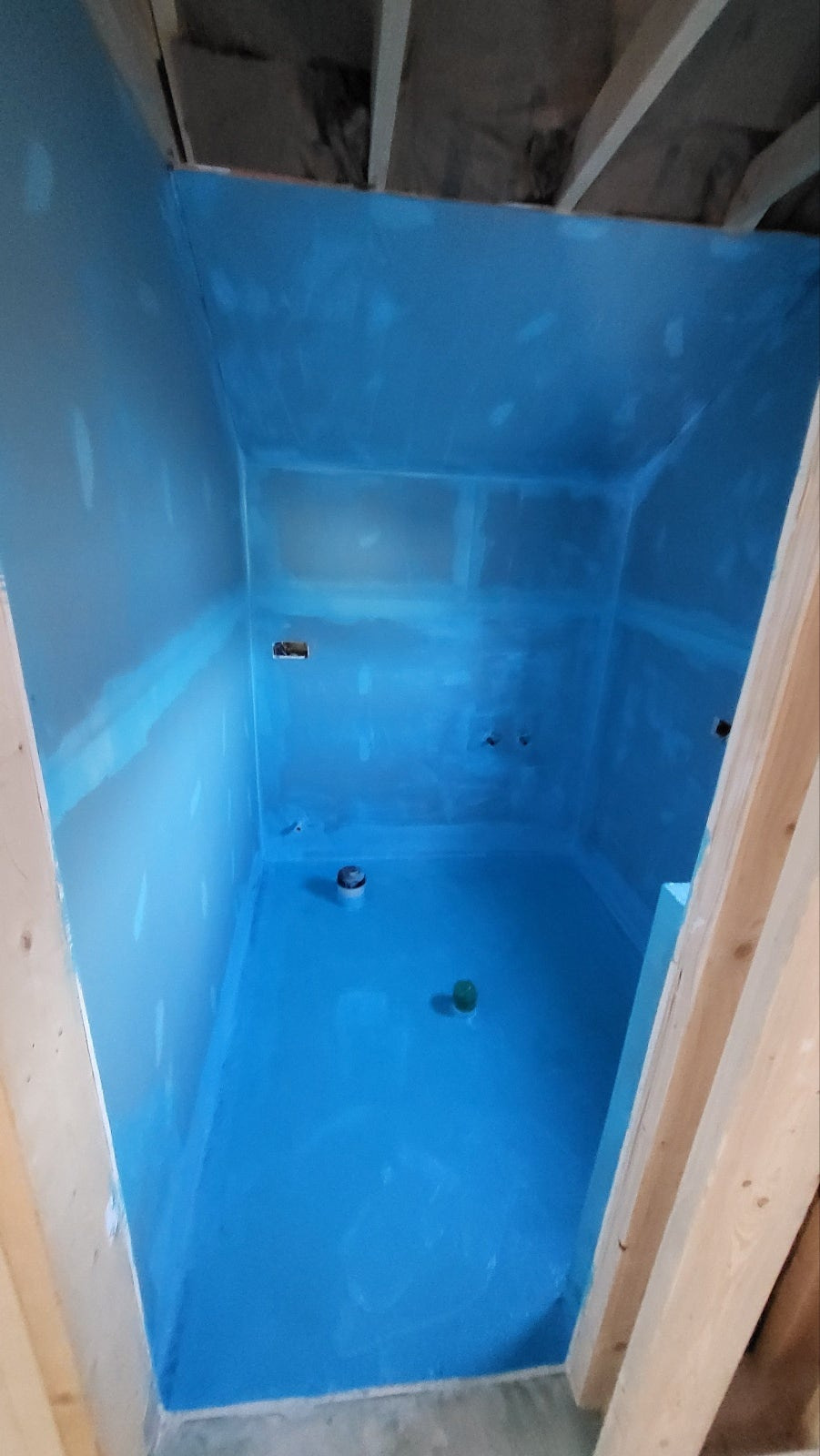

퍼티가 양생된후 화장실 도막방수 작업을 시작하였습니다.

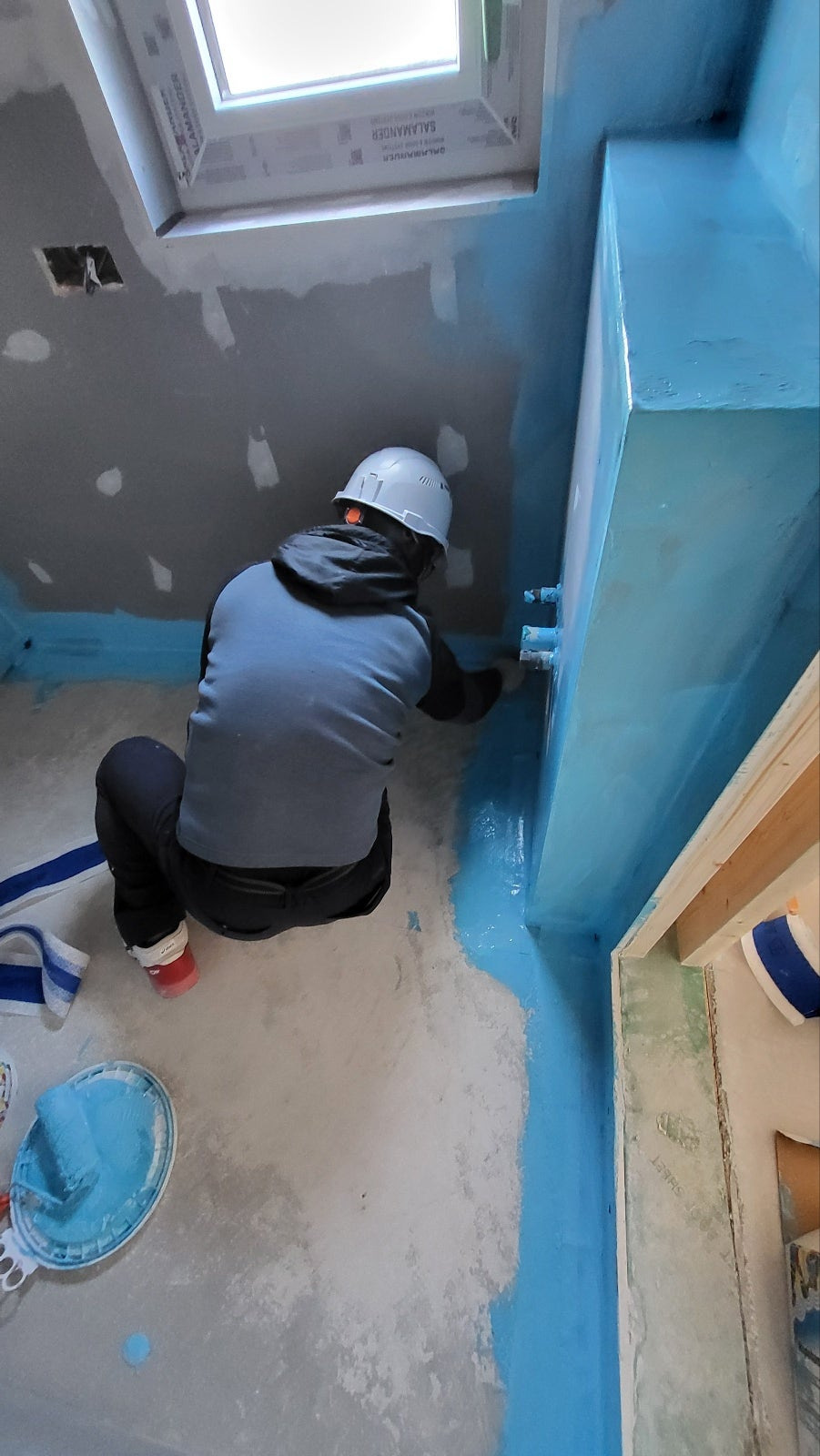

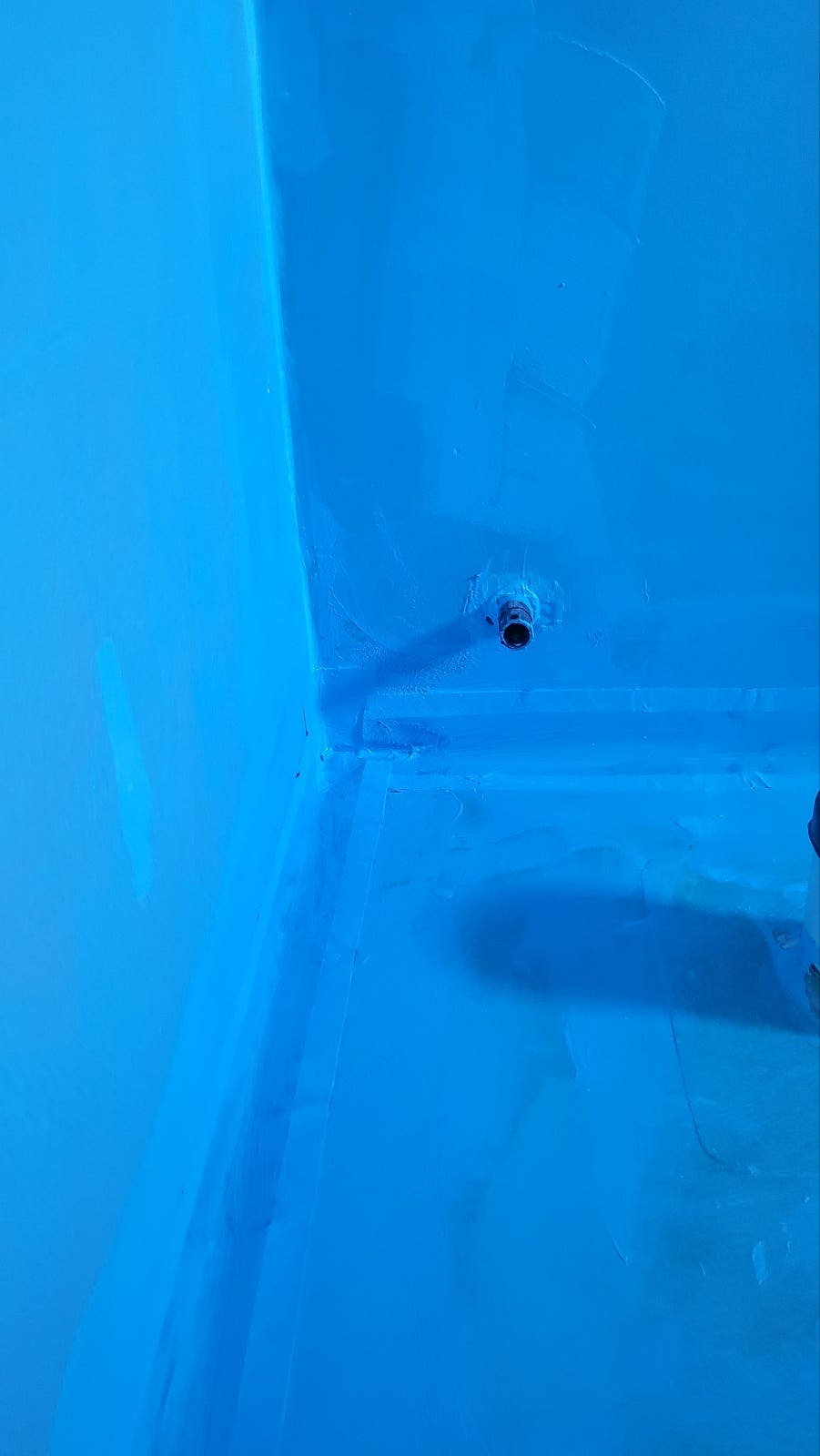

바닥부분의 모서리 부분과 코너 부분은 마패밴드와 인코너 방수테이프를 사용하여 시공하였습니다.

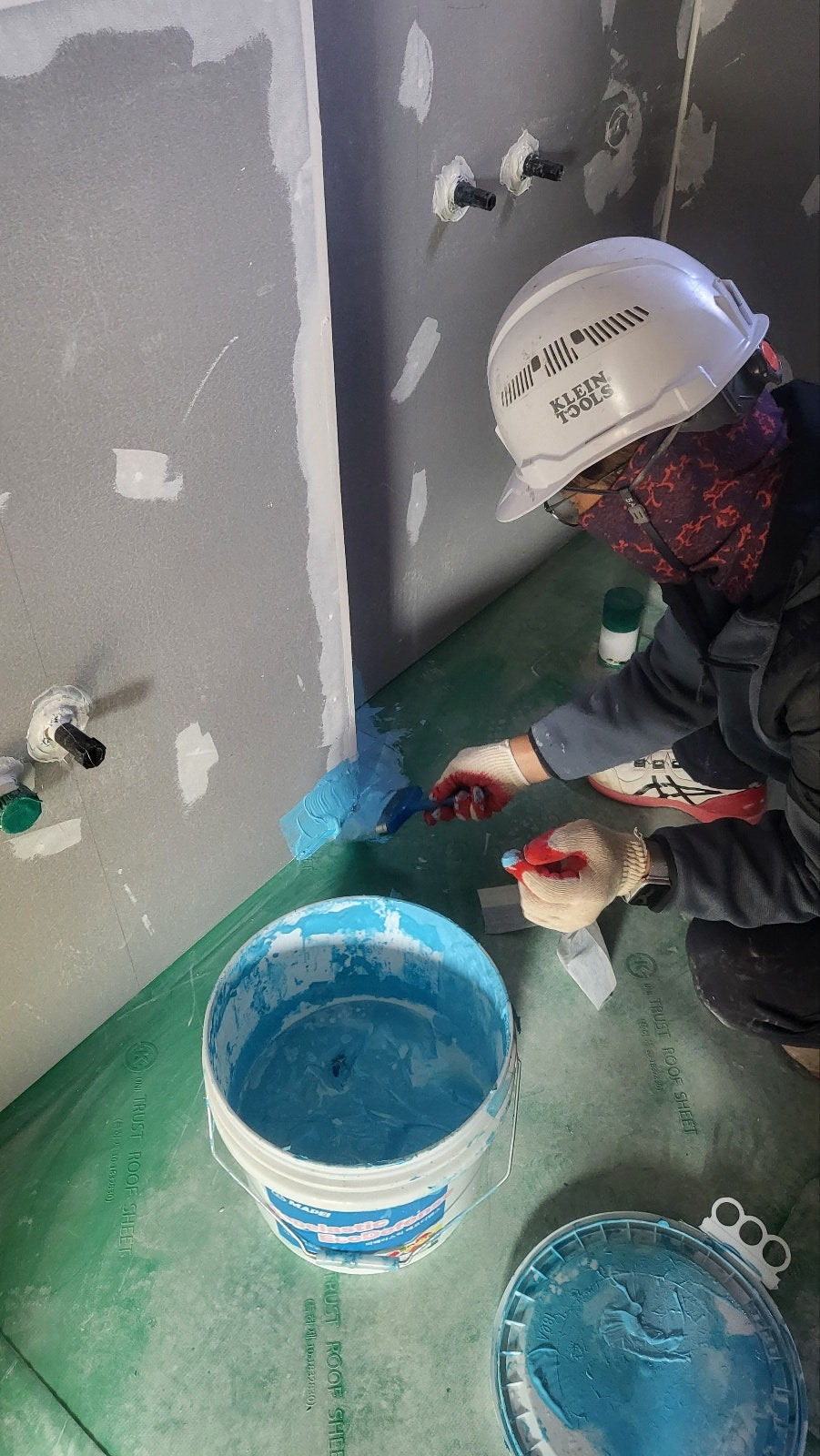

아래는 사용된 방수제와 방수테이프의 참고자료 입니다.

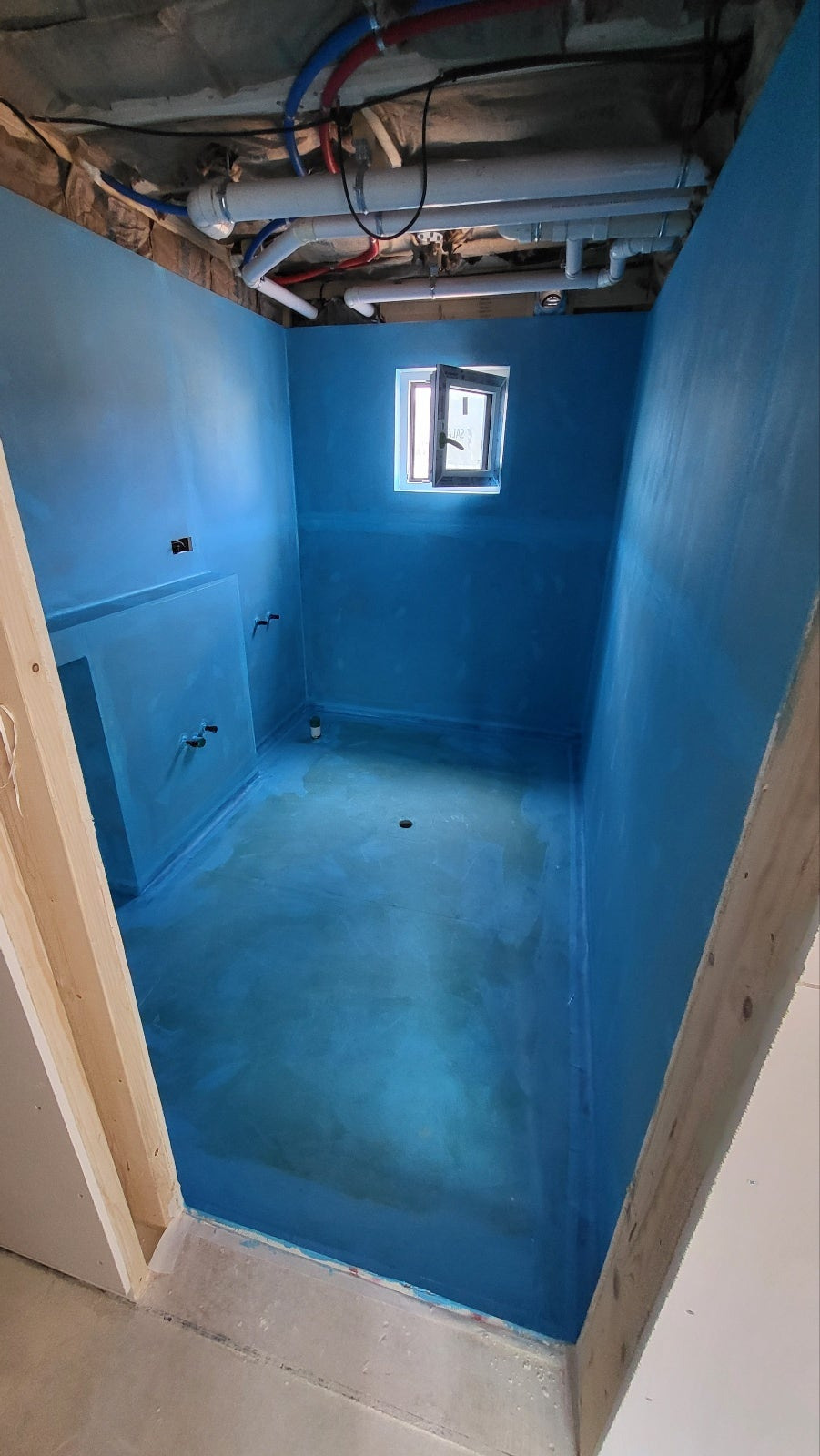

아래는 시공 완료된 모습입니다.

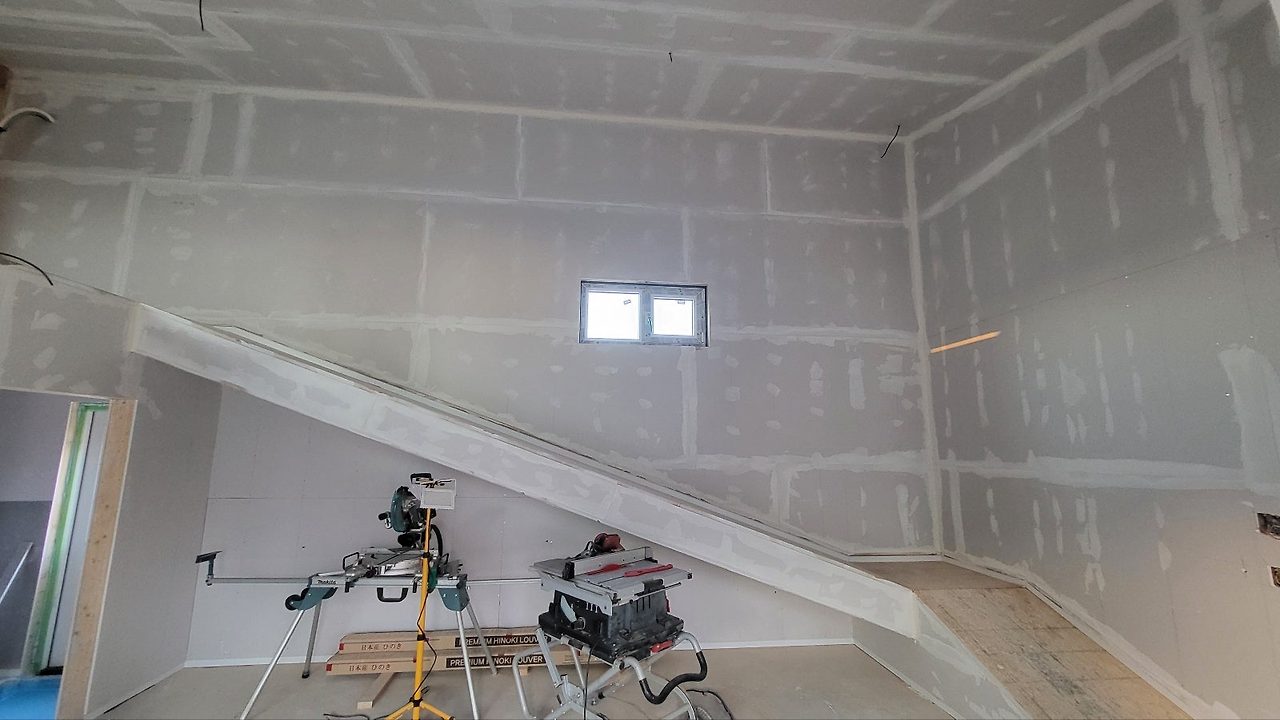

2층을 시작으로 퍼티 작업을 시작하였습니다.

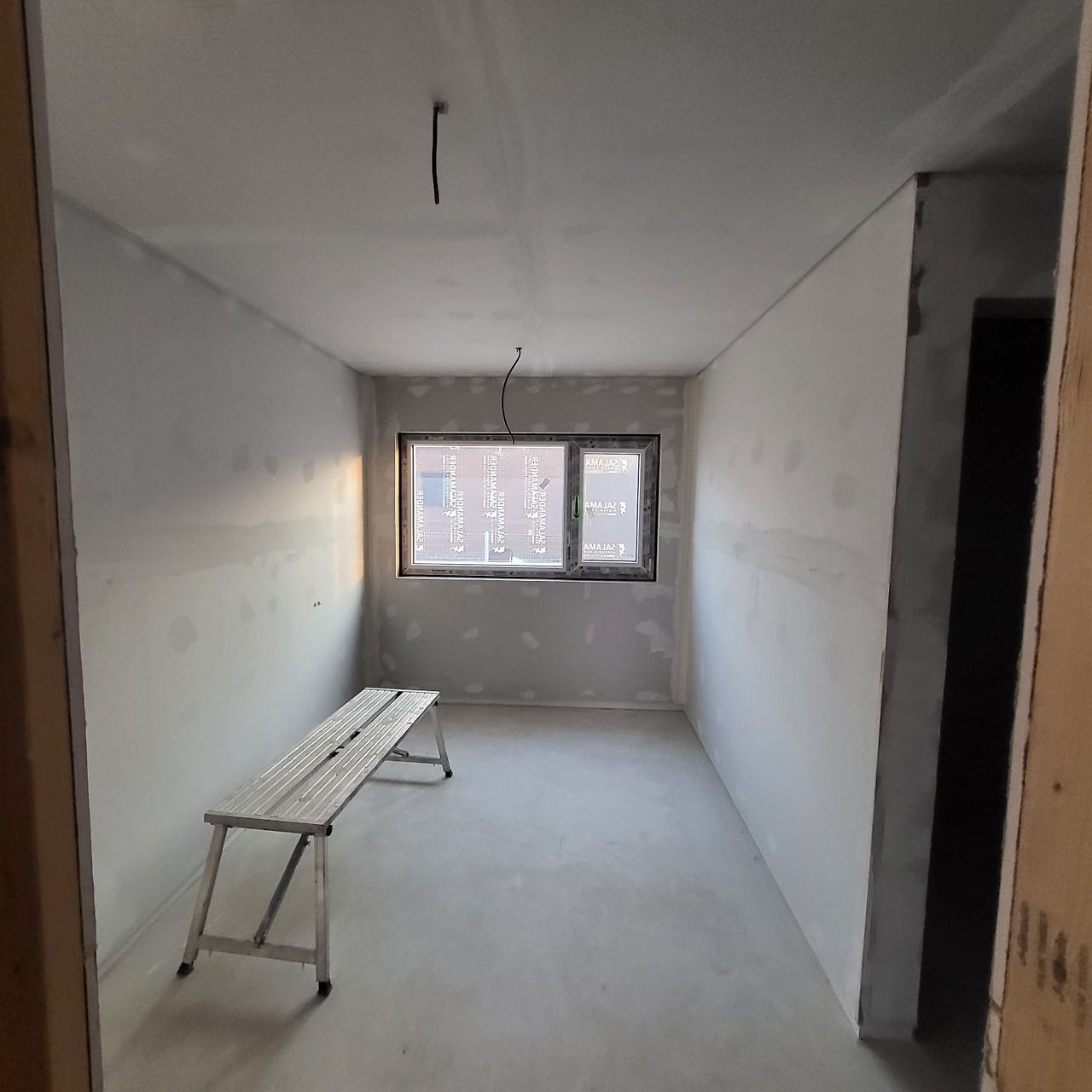

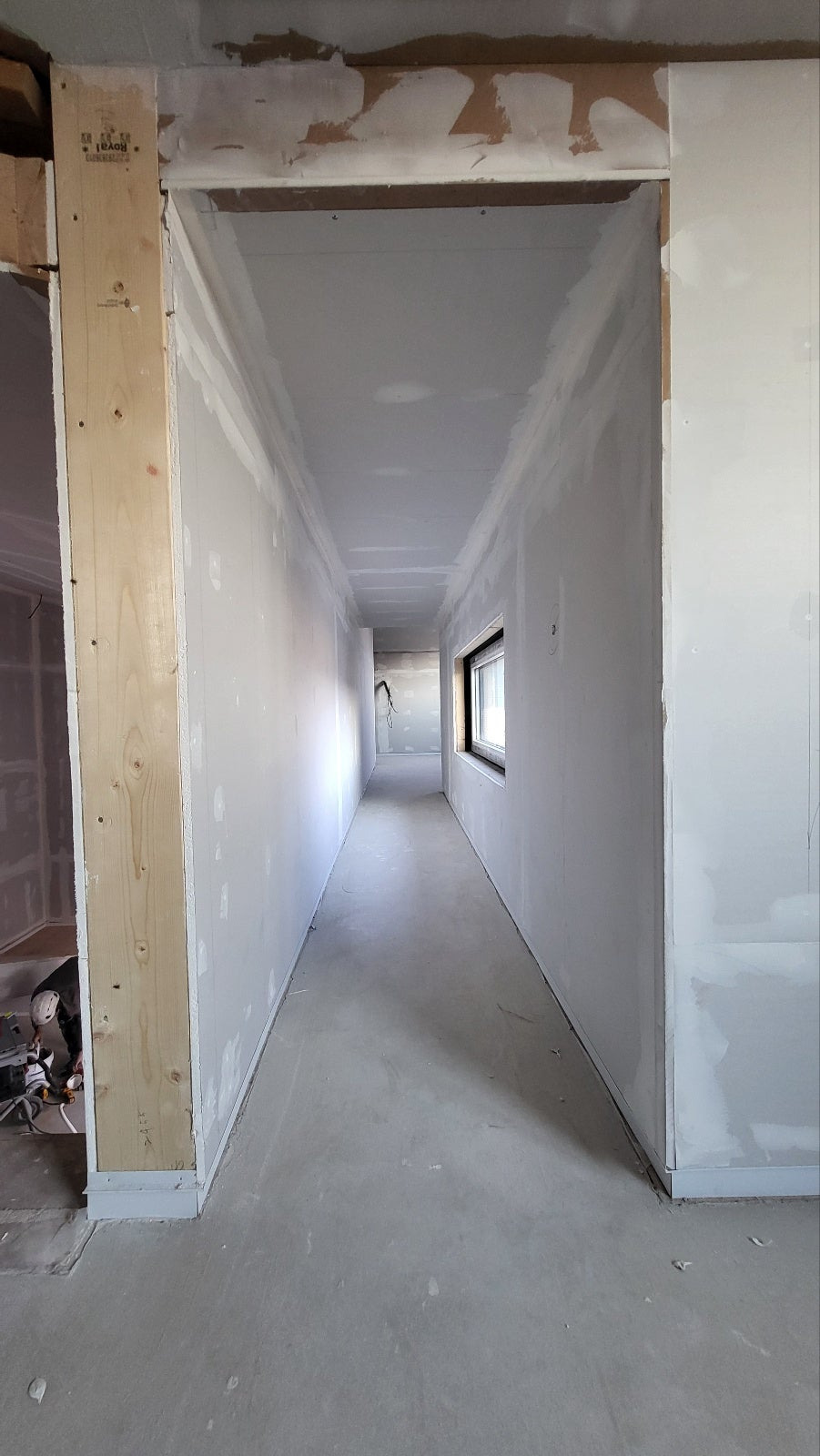

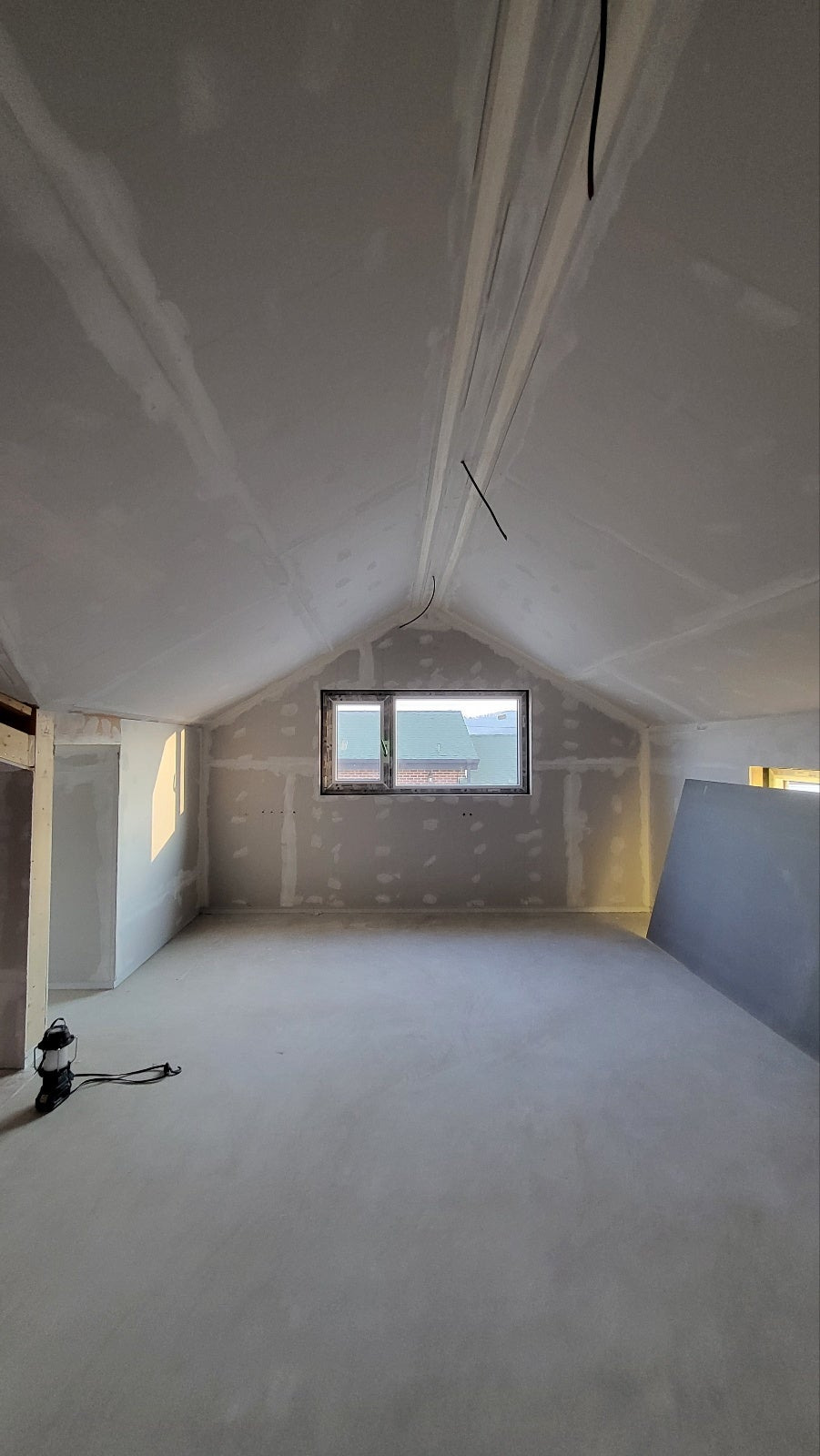

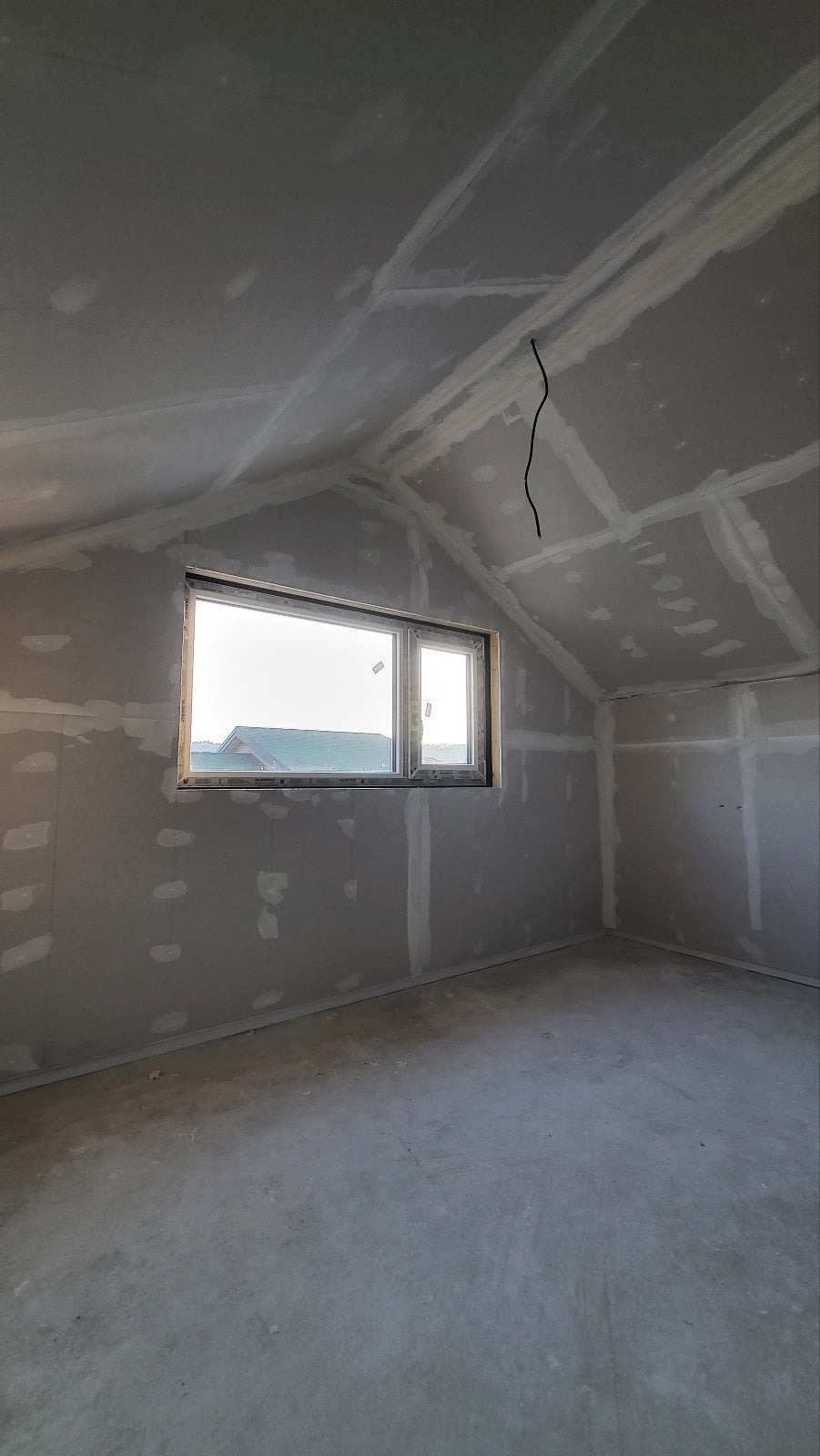

2층 및 슬로프, 1층 방 퍼티 작업을 완료 하였습니다.

현장을 청소하고 오늘의 일정을 마쳤습니다.
오늘도 최선을 다해 작업한 우리팀원 여러분 수고하셨습니다.
멀리서 지원와 주신 천영환빌더님 감사합니다.
저희는 내일다시 좋은 모습으로 인사드리겠습니다.
