목조주택 시공현장/2411 천안목천 46평

241125 (월) [천안 목천] 14일차 벽체 합판 시공 , 내부 목작업 등 [수호천사하우징] [직영건축] [목조주택] [전원주택]

by 수호천사하우징 2024. 11. 26.

날씨: 맑음

​-금일 근무자

팀 장 : 박선민 (8시간)

부 팀 장 : 이주형 (8시간)

팀 원 : 권재홍 (8시간), 김완태 (8시간)

​​​

금일품수 (누계) : 4 품 (총 59.875품)

​금일 작업 현황

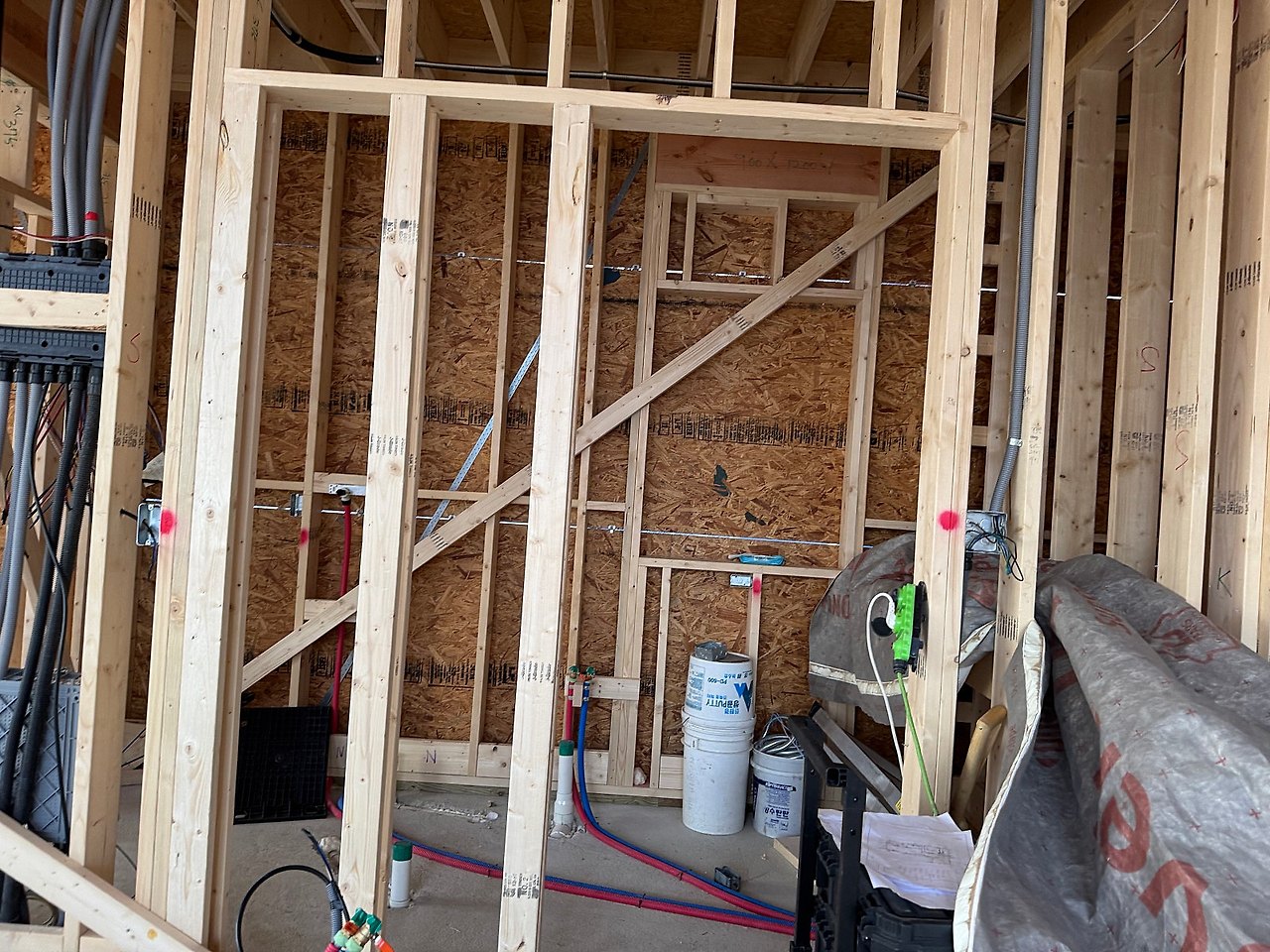

- 벽체 합판 시공

- 내부 목작업

다음 예정작업

- 벽체 합판 시공

- 스카이텍 시공

​천안 목천 14일차

삶을 더 편안하고 행복하게 만들어줄 집을 짓기 위해 항상 최선을 다하고 있습니다.

집을 짓는 과정에서 가장 중요한 건, 안전과 신뢰라고 생각해요.

그래서 작은 디테일까지 꼼꼼히 챙기며, 여러분이 오래도록 안심하고 살 수 있는 공간을 만드는 데 집중하고 있습니다.

오늘 시공현장 보시겠습니다.

집을 짓다 보면, 전기 배선이나 에어컨 배관이 외벽을 통과해야 할 때가 많습니다.

그런데 이런 배관 작업이 잘못되면 벽 속 단열재가 끊기면서 집의 열 손실이 커질 수 있습니다.

이를 방지하기 위해, 저희는 에어컨배관이 지나가는 부분에 벽체를 하나 더 만들어 단열이 끊기지 않도록 시공하였습니다.

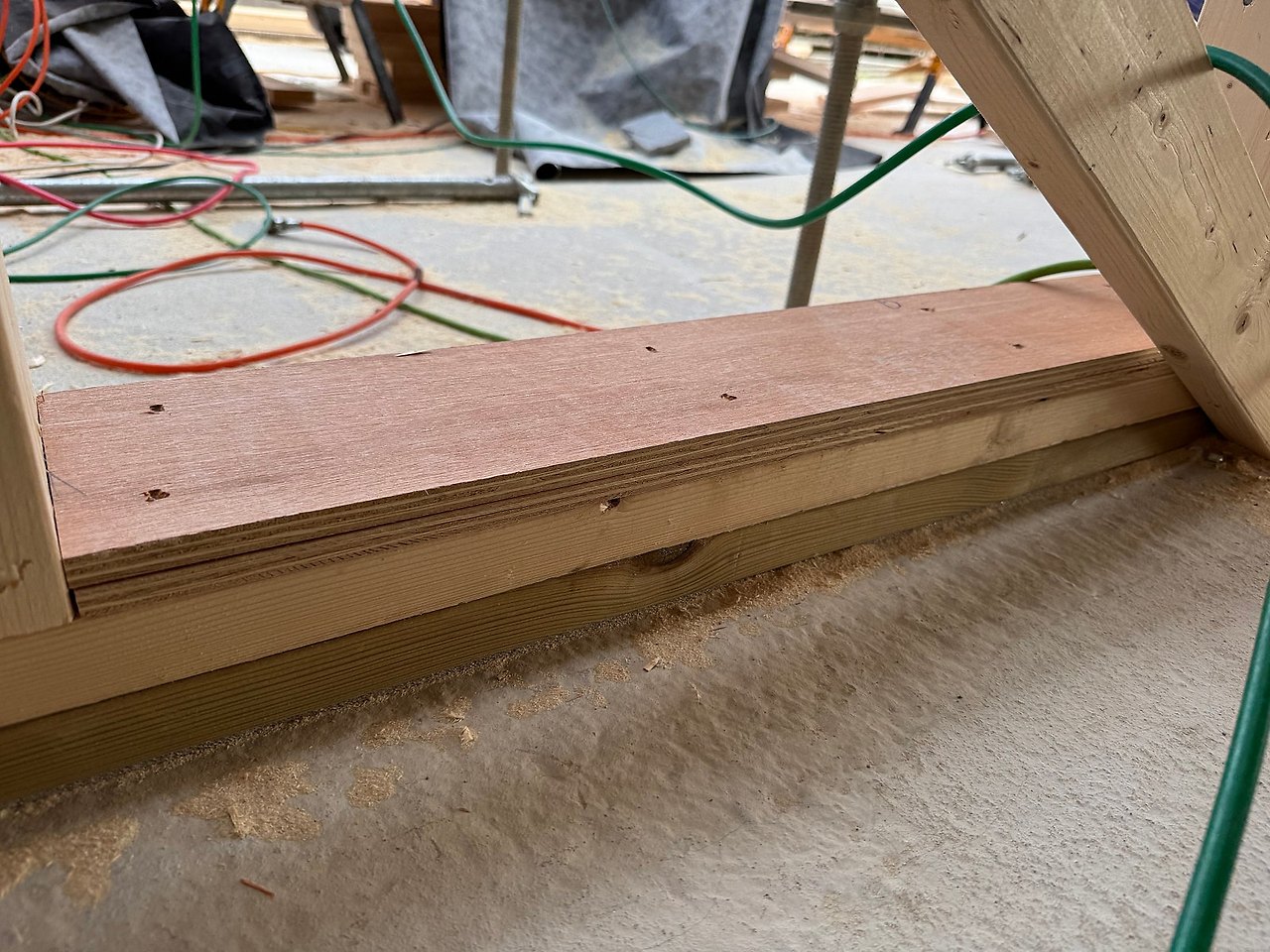

합판을 방통 높이에 맞춰 시공하여 주었습니다.

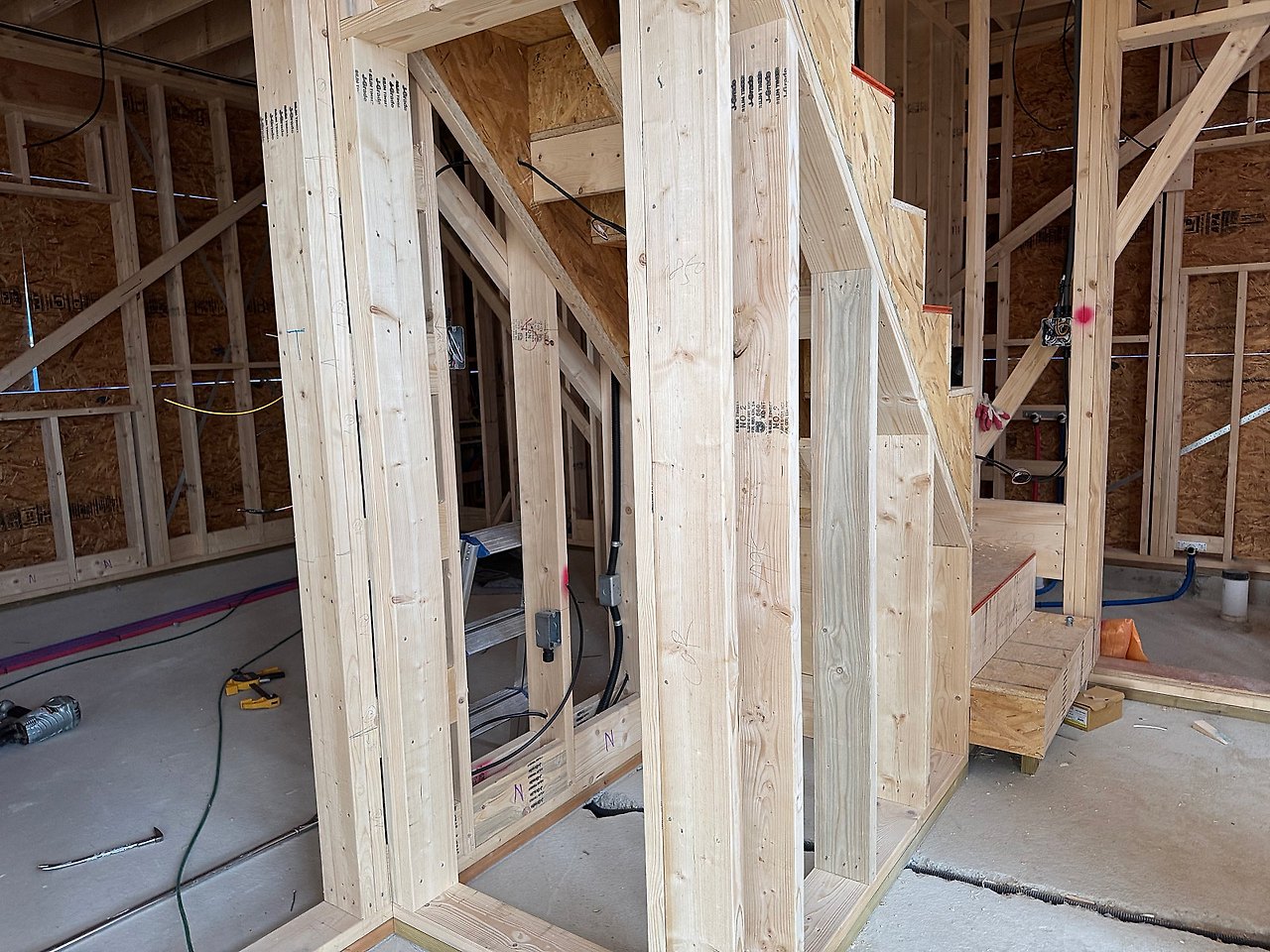

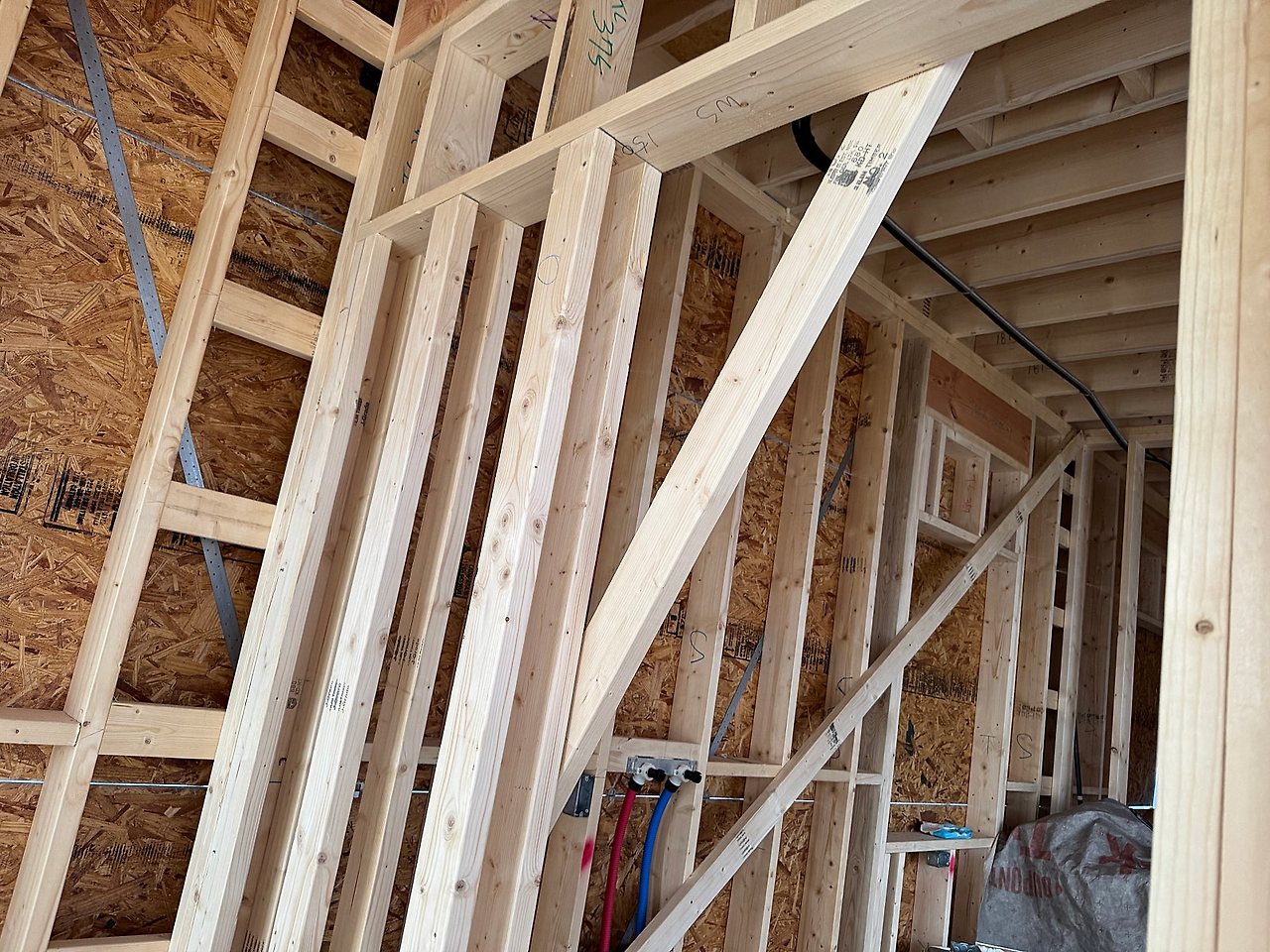

포켓도어 골조 시공이 이루어졌습니다.

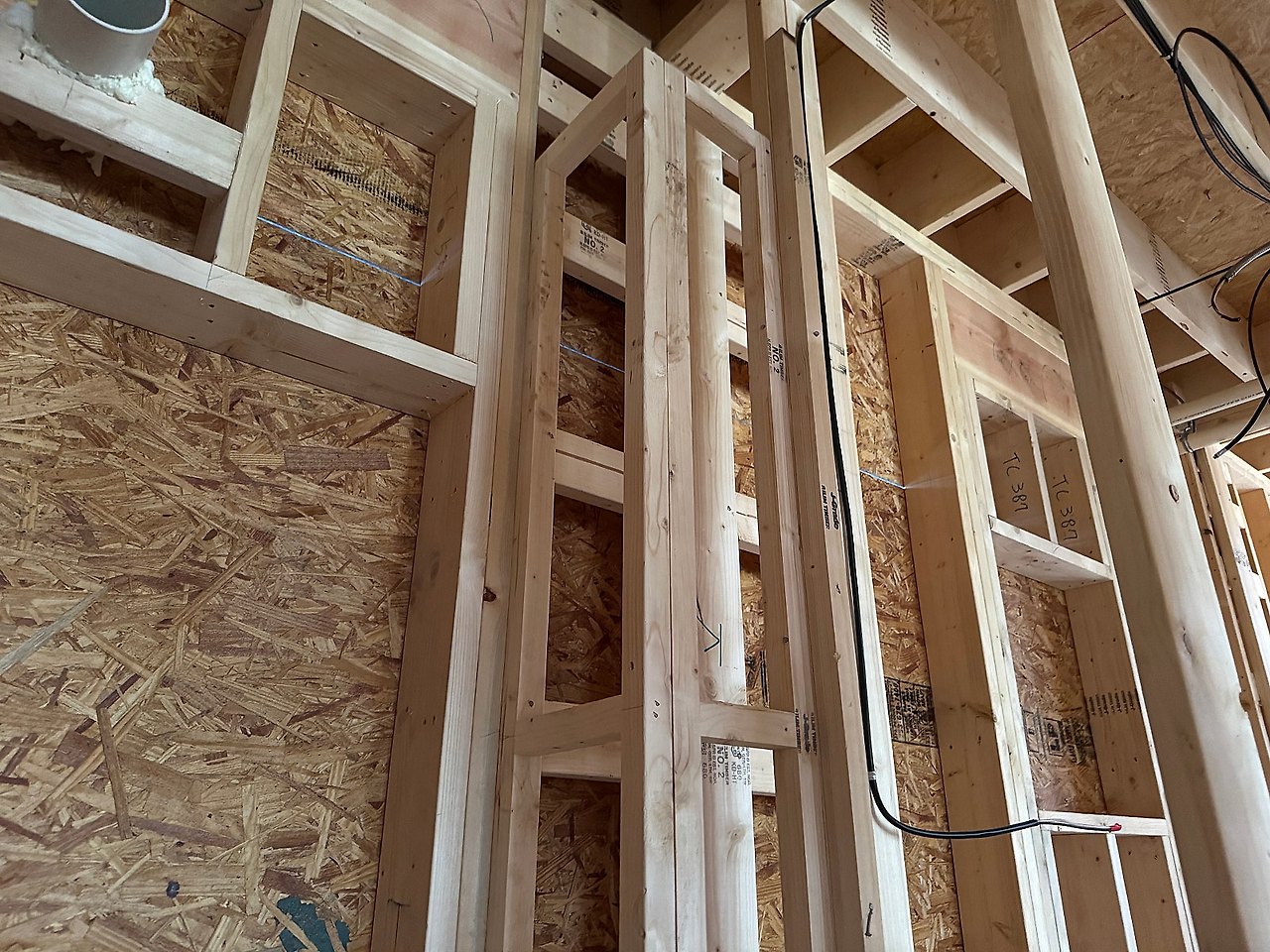

계단밑 창고 골조 작업을 진행하였습니다.

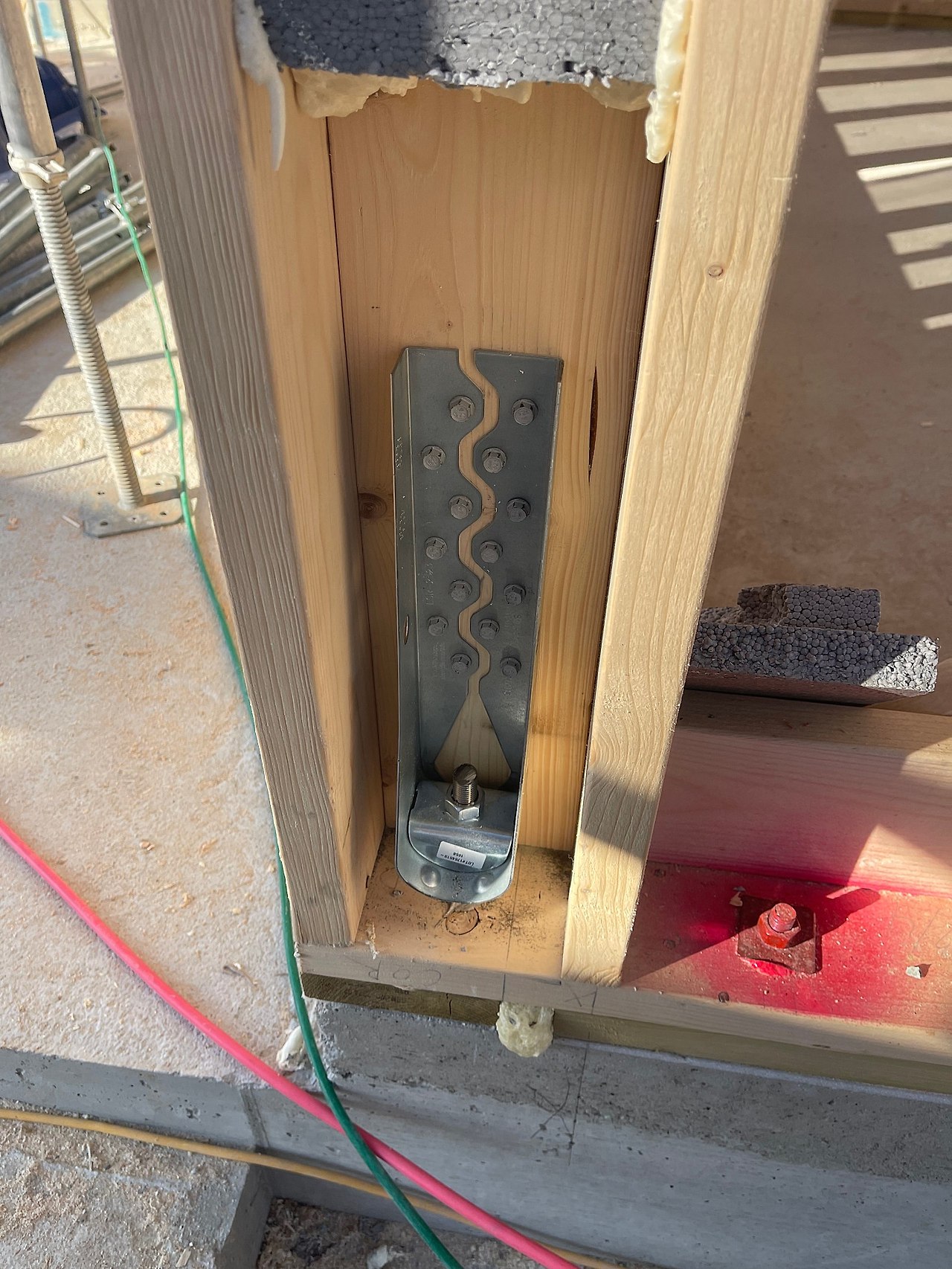

홀다운 시공을 하였습니다.

홀다운은 기초와 벽체를 강하게 결속하여 수평력과 상승력(예: 지진이나 강풍으로 인한 힘)에 저항할 수 있도록 돕습니다.

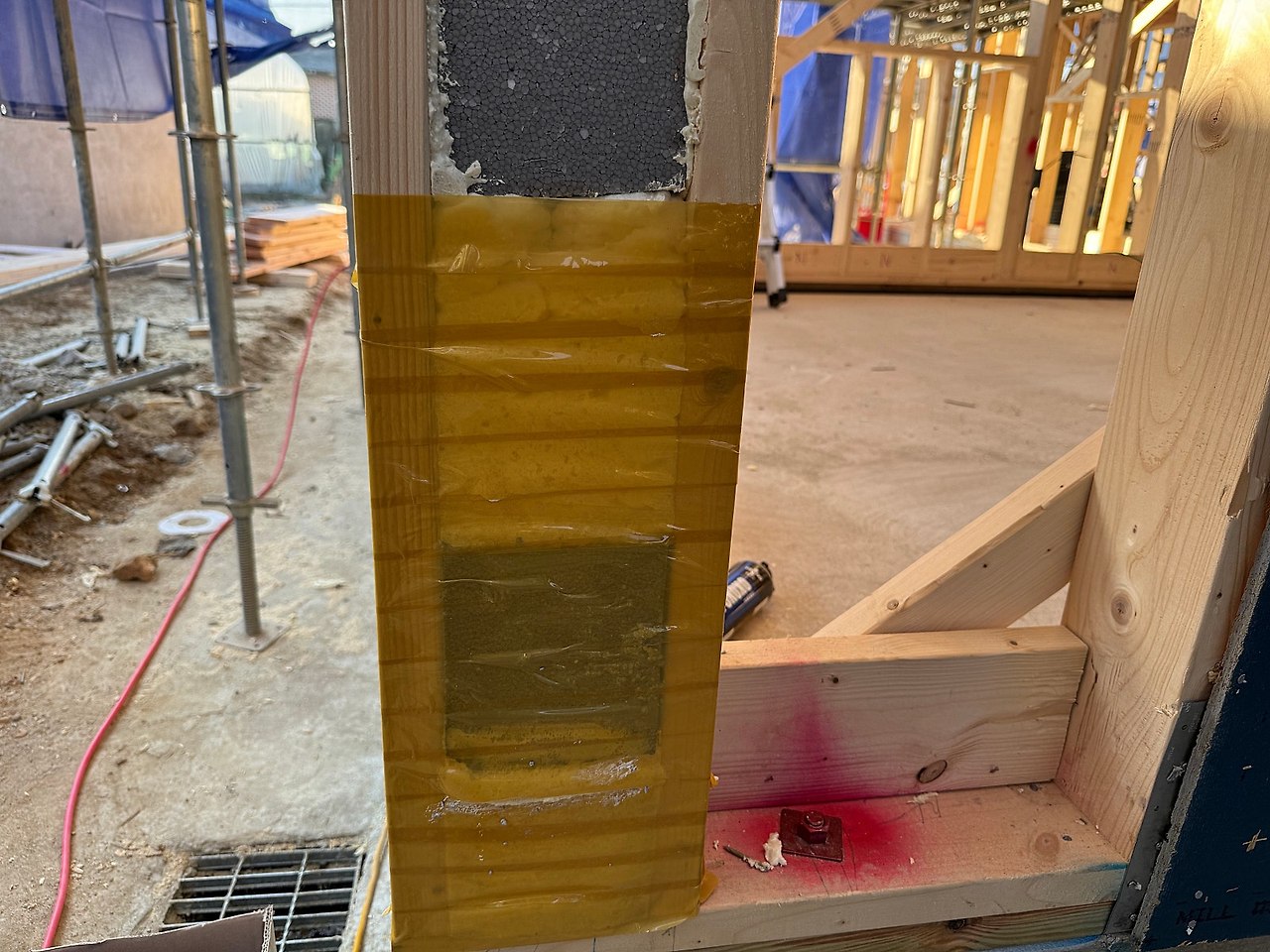

시공후 우레탄 폼을 충진 해주었습니다.

합판 시공을 진행 하였습니다.

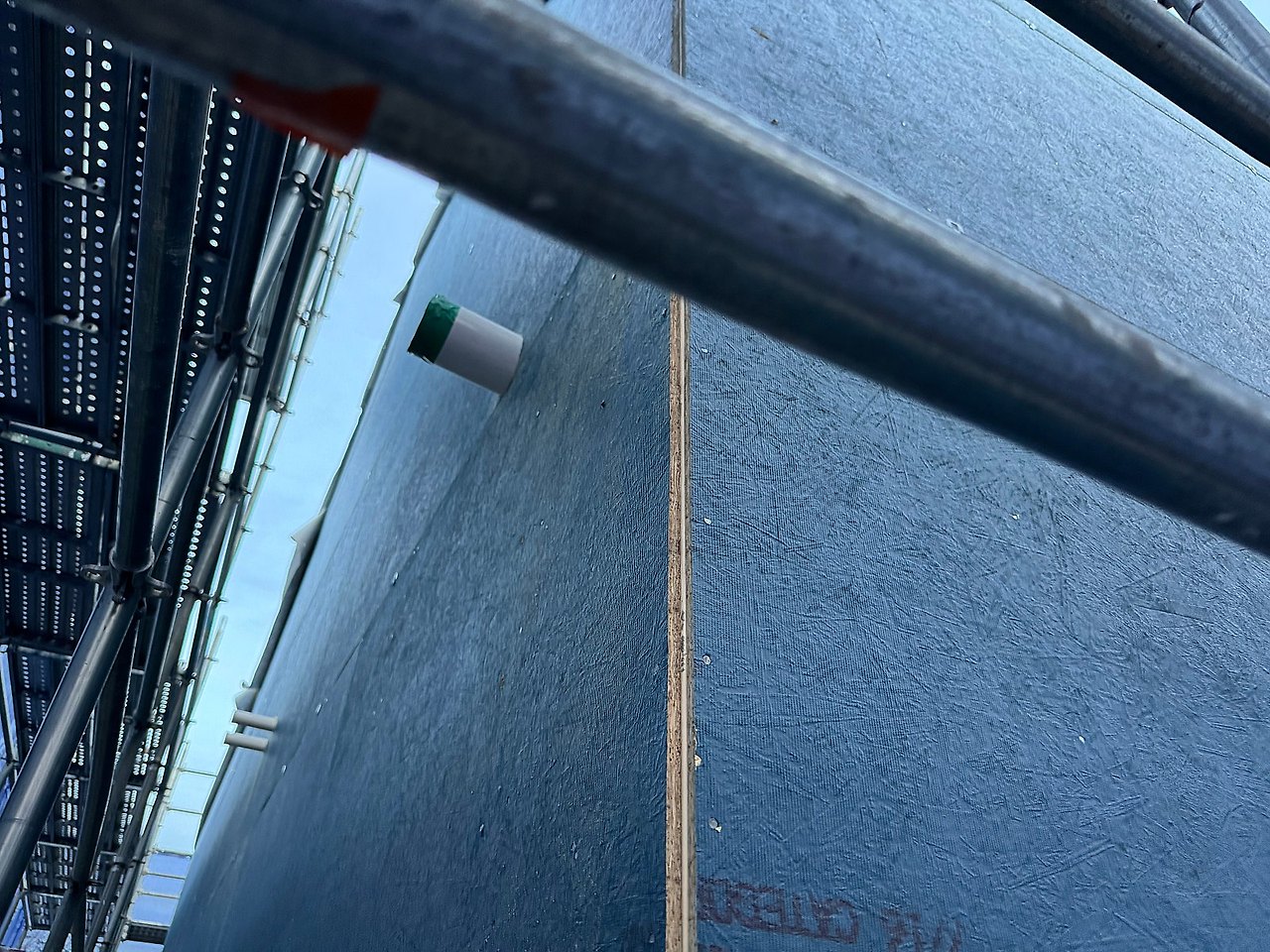

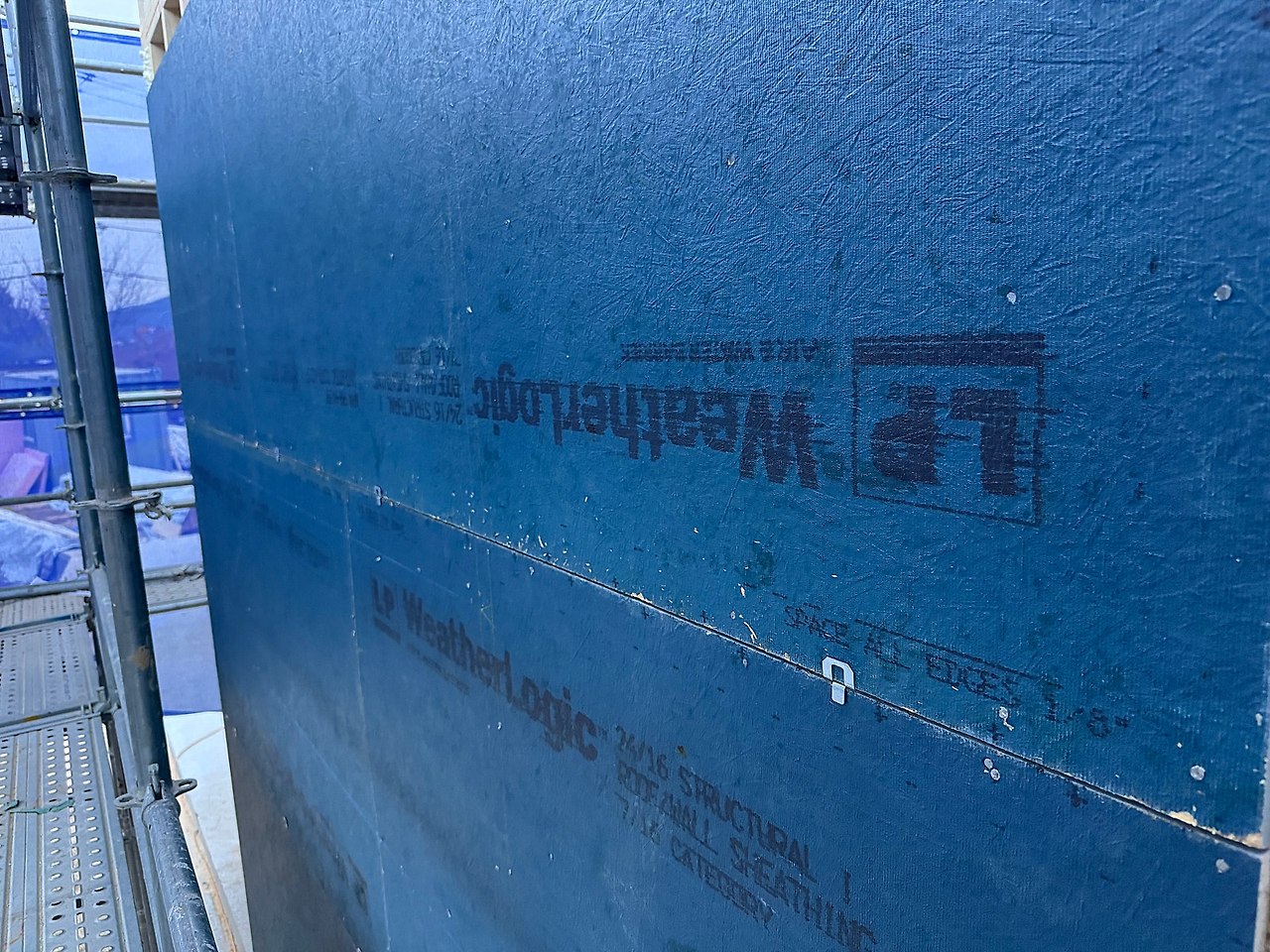

웨더로직 합판(WeatherLogic Panel)을 채택하여 진행하였는데요

웨더로직합판은 미국 LP(Louisiana-Pacific Corporation)에서 생산하는 고성능 외장용 패널로, 주로 목조 주택의 외벽이나 지붕에 사용됩니다. 이 제품은 구조적 강도방수 성능을 동시에 제공하여 시공 효율과 내구성을 높입니다.

패널 표면에 방수 코팅이 되어 있어 별도의 방수지(Tyvek 등)를 사용하지 않아도 됩니다.

내일 비와 바람이 일기 예보에 있어 레인스크린을 이용해

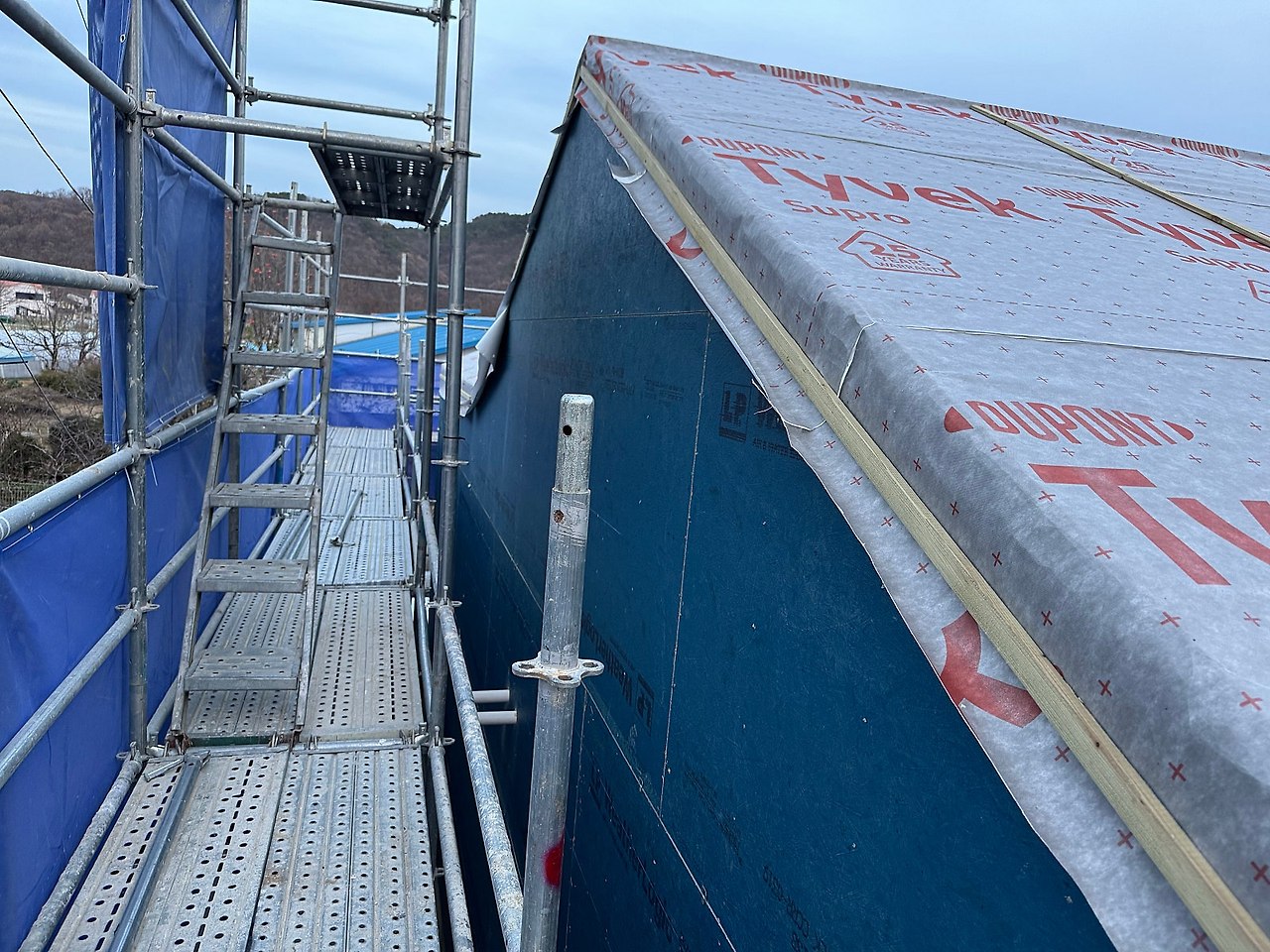

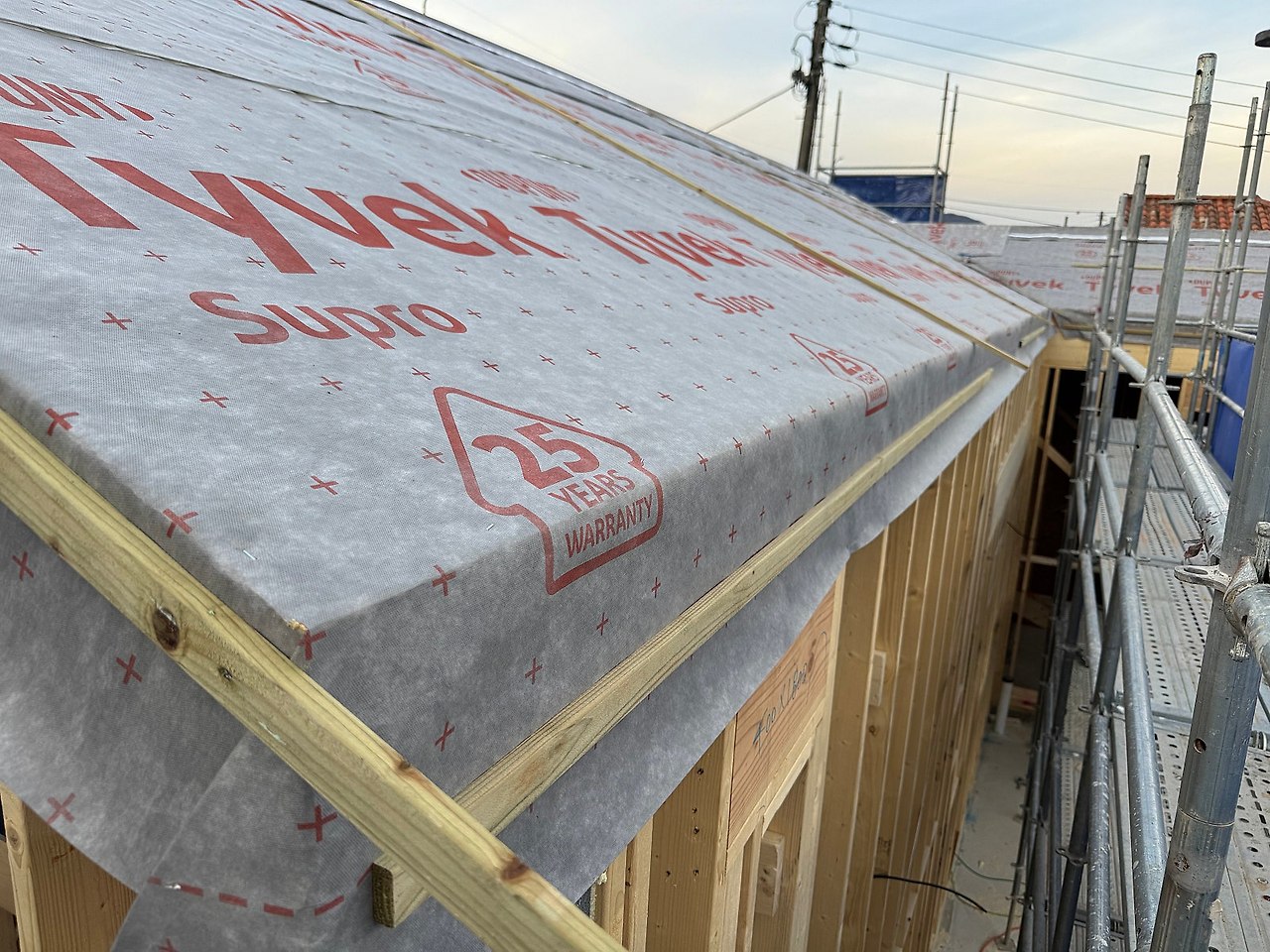

타이벡을 임시 고정 해주었습니다.

수호천사하우징과 함께해 주셔서 감사합니다!

언제나 안전하고 행복한 집을 짓기 위해 열심히 노력하겠습니다.😊

감사합니다!

https://youtu.be/_8x-_PVq_A0?si=Un-YudFfdziMeLTw

'목조주택 시공현장 > 2411 천안목천 46평' 카테고리의 다른 글

241203 (화) [천안 목천] 19일차 지붕 스카이텍 , 합판 시공 등 [수호천사하우징] [직영건축] [목조주택] [전원주택]  (1) 2024.12.05
241202 (월) [천안 목천] 18일차 지붕 스카이텍 , 합판 시공 등 [수호천사하우징] [직영건축] [목조주택] [전원주택]  (1) 2024.12.05
241129 (금) [천안 목천] 17일차 등 [수호천사하우징] [직영건축] [목조주택] [전원주택]  (1) 2024.11.30
241128 (수) [천안 목천] 16일차 벽체 합판 시공 , 컬러타이 시공 , 다락 벽체 시공 등 [수호천사하우징] [직영건축] [목조주택] [전원주택]  (1) 2024.11.29
241127 (화) [천안 목천] 15일차 벽체 합판 시공 , 내부 목작업 등 [수호천사하우징] [직영건축] [목조주택] [전원주택]  (1) 2024.11.28
241124 (일) [천안 목천] 13일차 솔리드 블로킹 ,월브레싱 스트랩타이 시공 등 [수호천사하우징] [직영건축] [목조주택] [전원주택]  (0) 2024.11.25
241123 (토) [천안 목천] 12일차 교차지붕 , 타이벡 시공 등 [수호천사하우징] [직영건축] [목조주택] [전원주택]  (0) 2024.11.24
241122 (금) [천안 목천] 11일차 서까래 시공 , 페이샤보드 시공 , 계단 시공 등 [수호천사하우징] [직영건축] [목조주택] [전원주택]  (0) 2024.11.23
241121 (목) [천안 목천] 10일차 서까래 시공 , 계단 시공 등 [수호천사하우징] [직영건축] [목조주택] [전원주택]  (0) 2024.11.22
241120 (수) [천안 목천] 9일차 등 [수호천사하우징] [직영건축] [목조주택] [전원주택]  (0) 2024.11.21

댓글
