날씨: 맑음
-금일 근무자
팀 장 : 문성일 (8시간)
부팀장: 최영광 (8시간)
팀 원 : 조길환 (8시간)
지 원 : 박선민 (8시간), 이주형 (8시간), 권재홍 (8시간), 김완태 (8시간), 김종훈 (8시간)
금일품수 (누계) : 8 품 (총 276.625 품)
금일 작업 현황
- 내부 목작업
- 욕실 덴스쉴드 시공 마무리 (완료)
- 욕실 실란트 및 워셔블퍼티 시공 (완료)
- 석고보드 시공
다음 예정작업
- 내부 목작업
- 욕실 도막방수 시공
- 석고보드 시공
용인 고기동 36일차
안녕하세요, 용인시 수지구 고기동에서 광교산을 바라보며 행복한 집짓기 36일차로 인사드립니다.
일과 시작과 함께 시스템비계 철거 작업이 시작되었습니다.

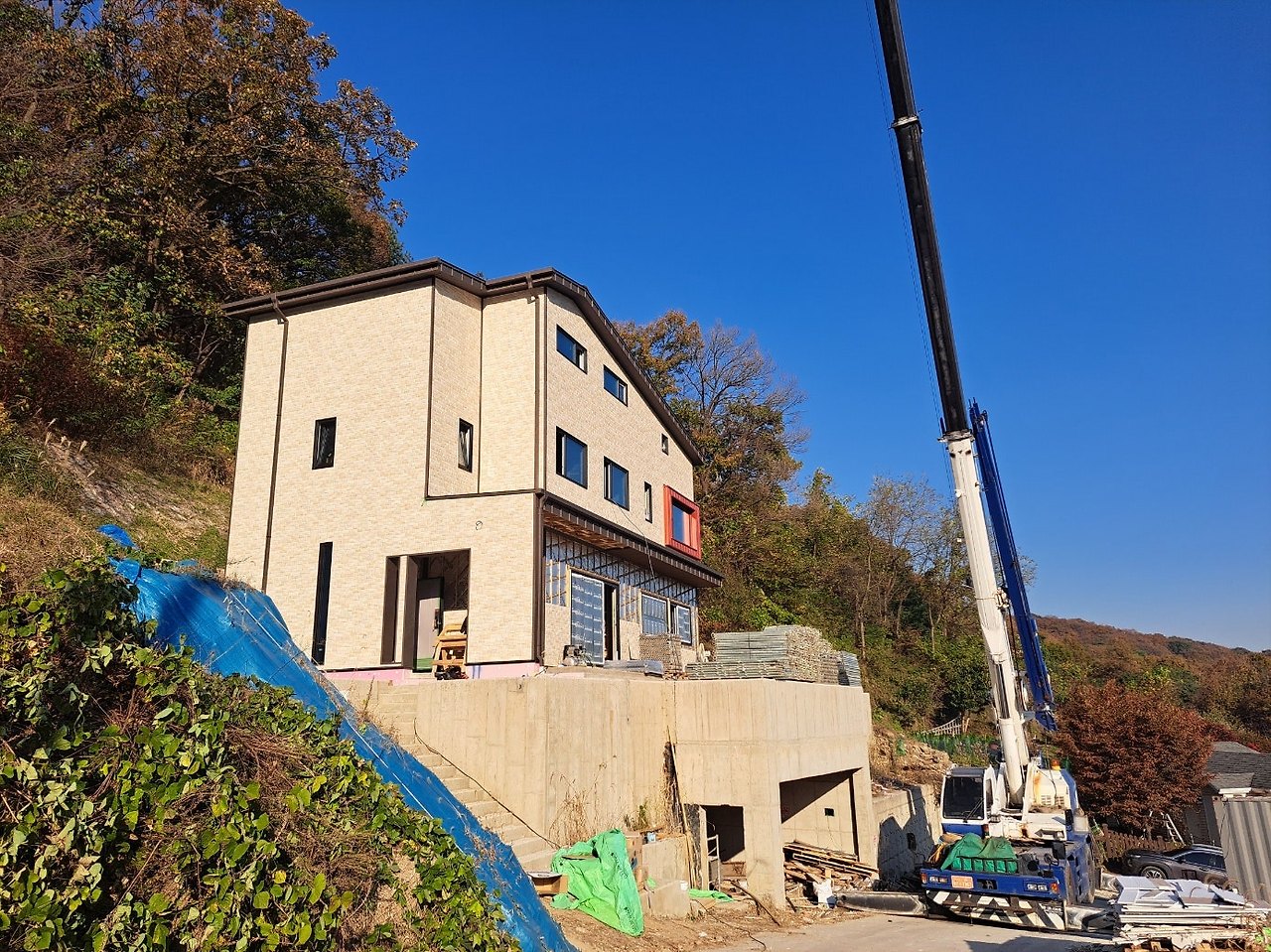

시스템비계에 가려져 있던 건물의 본래 모습이 드러났습니다.
햇빛을 받아 빛나는 건물의 외관을 보니 시공자임에도 멋지구나라는 생각이 들었습니다.
시스템비계가 철거된 모습
내부 작업은 1층과 2층 욕실, 다용도실, 파우더룸, 세탁실 등 방수 석고 시공을 먼저 마무리 지었습니다.
방수 석고가 마무리된 공간에는 석고의 이음매와 인코너, 아웃코너, 배관 등에 실리콘을 쏘아 방수가 깨지지 않도록 작업을 진행하였습니다.

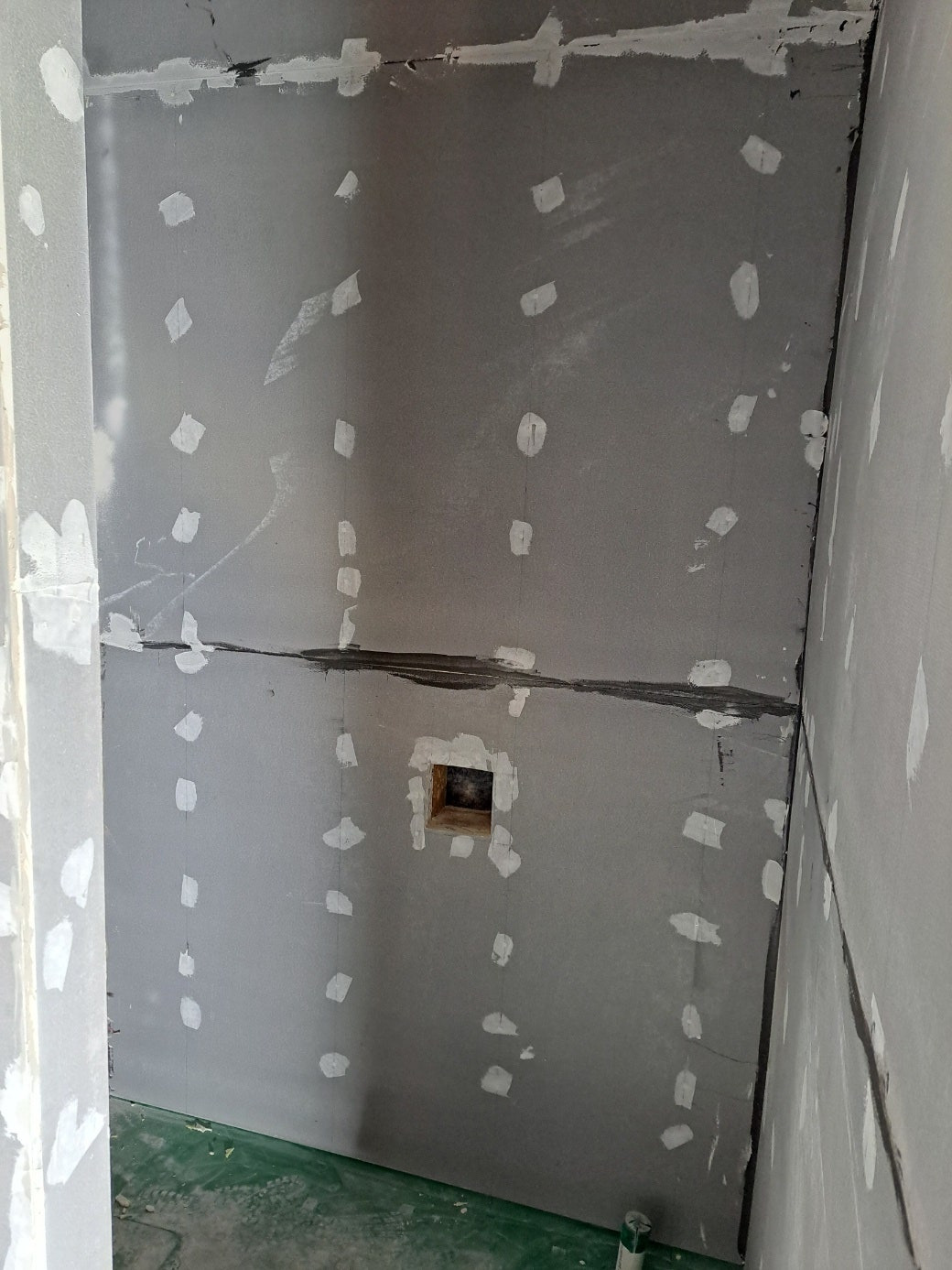

방수 석고 시공 시 고정을 위한 나사못 자리에도 워셔블 퍼티 혹은 실리콘을 도포하여 방수가 되도록 작업합니다.

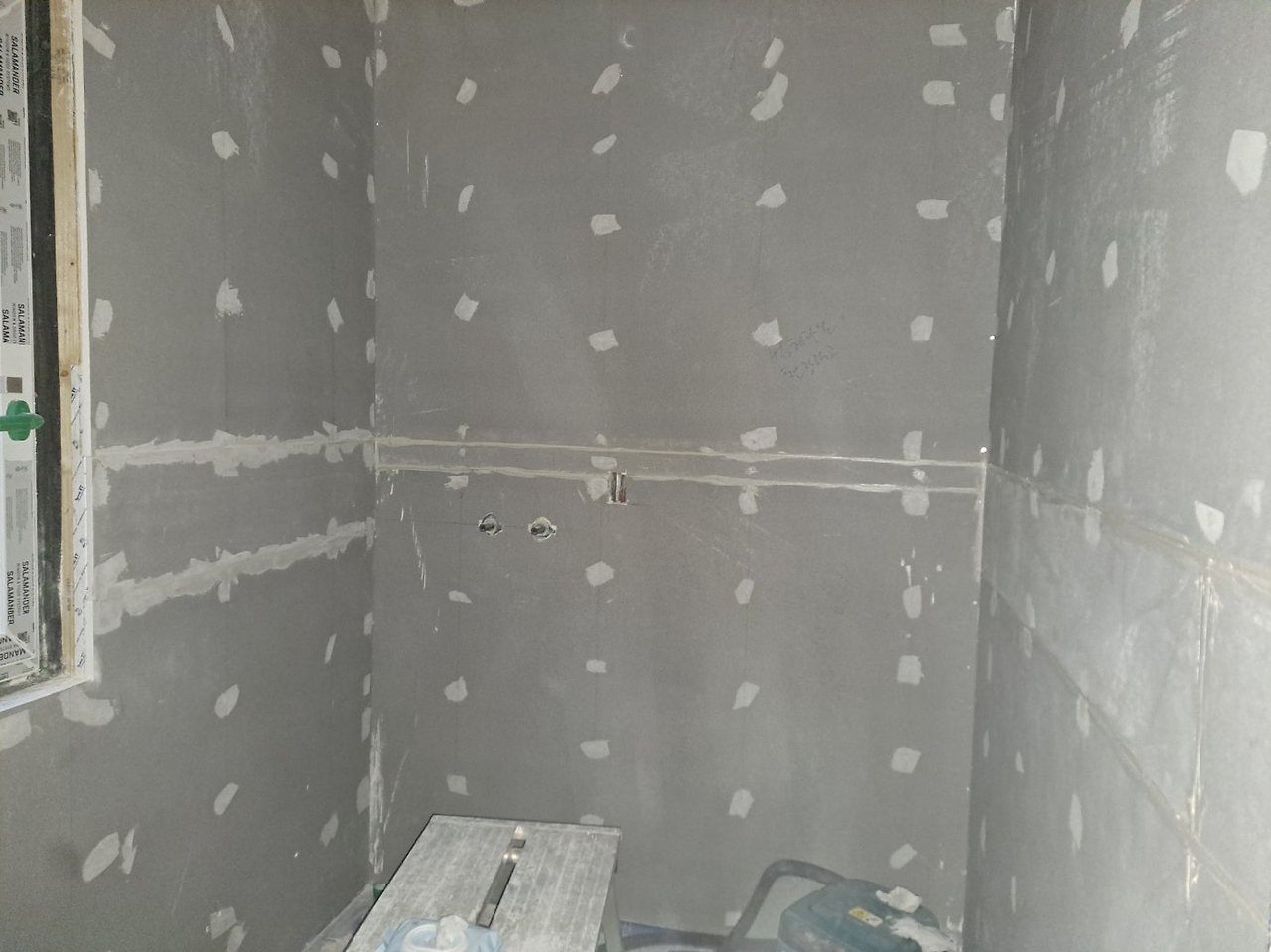

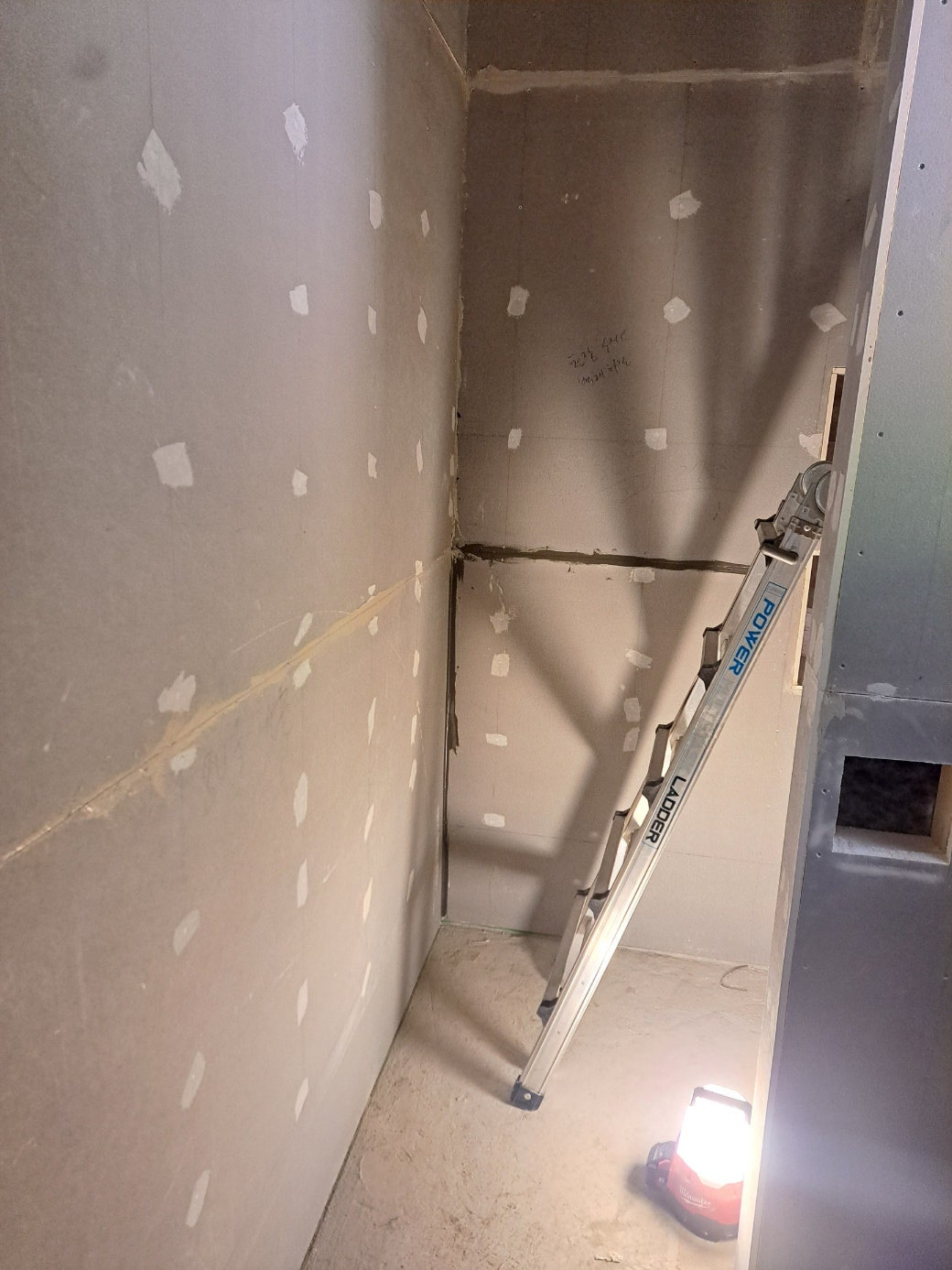

1층 욕실과 세면대, 화장실 작업 진행중인 모습

1층 다용도실 작업 진행중인 모습

2층에도 문 시공 등 일부 작업을 위해 미뤄둔 곳을 제외하고 작업이 완료되었습니다.

2층 욕실 및 화장실, 세탁실 등 작업 모습
내일부터는 도막 방수 시공이 이어질 예정입니다.
오늘부터 내부 공간에 대한 본격적인 석고보드 시공이 시작되었습니다.
오늘은 3층 다락 공간과 2층에서 작업을 진행하였습니다.

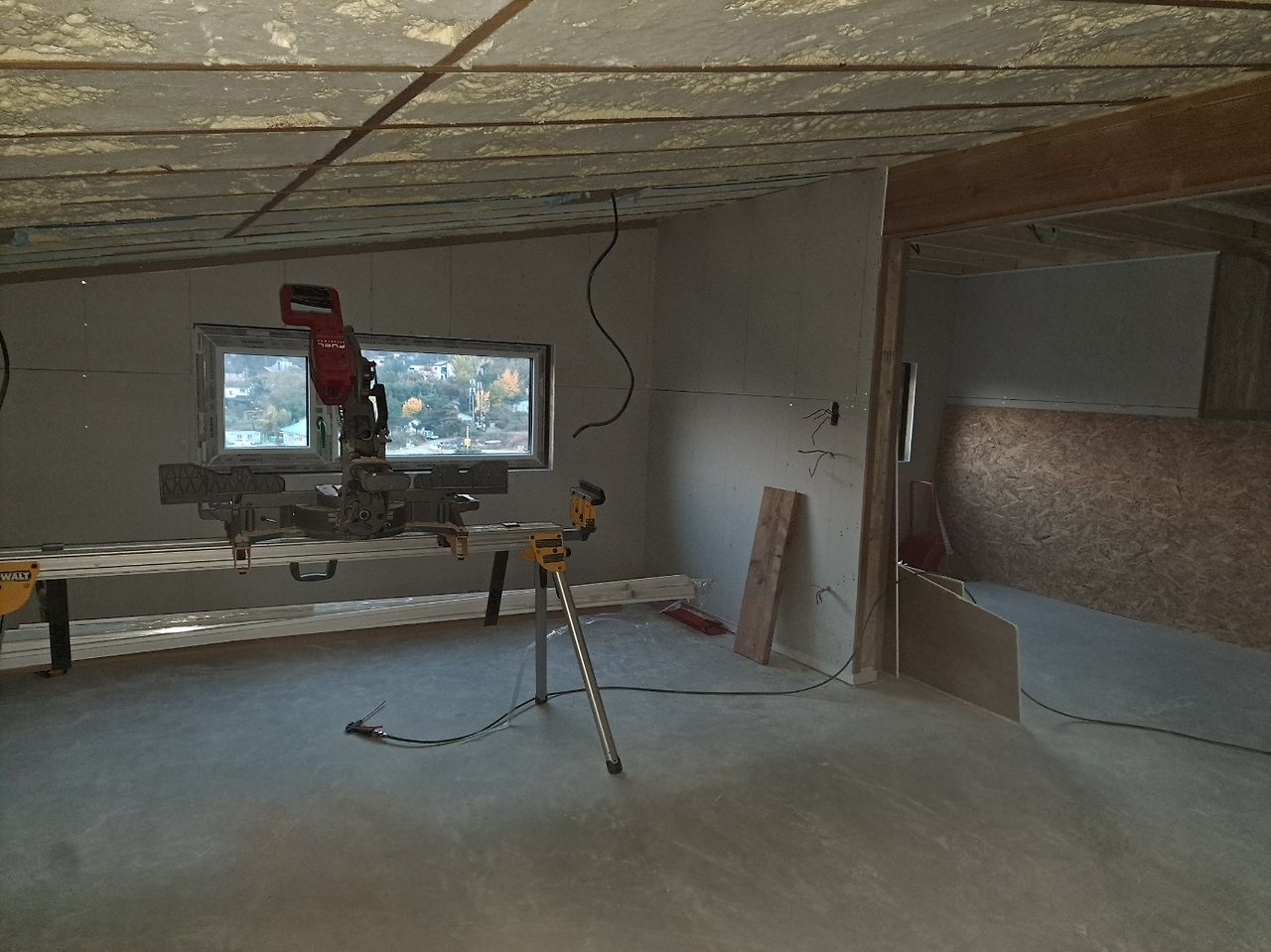

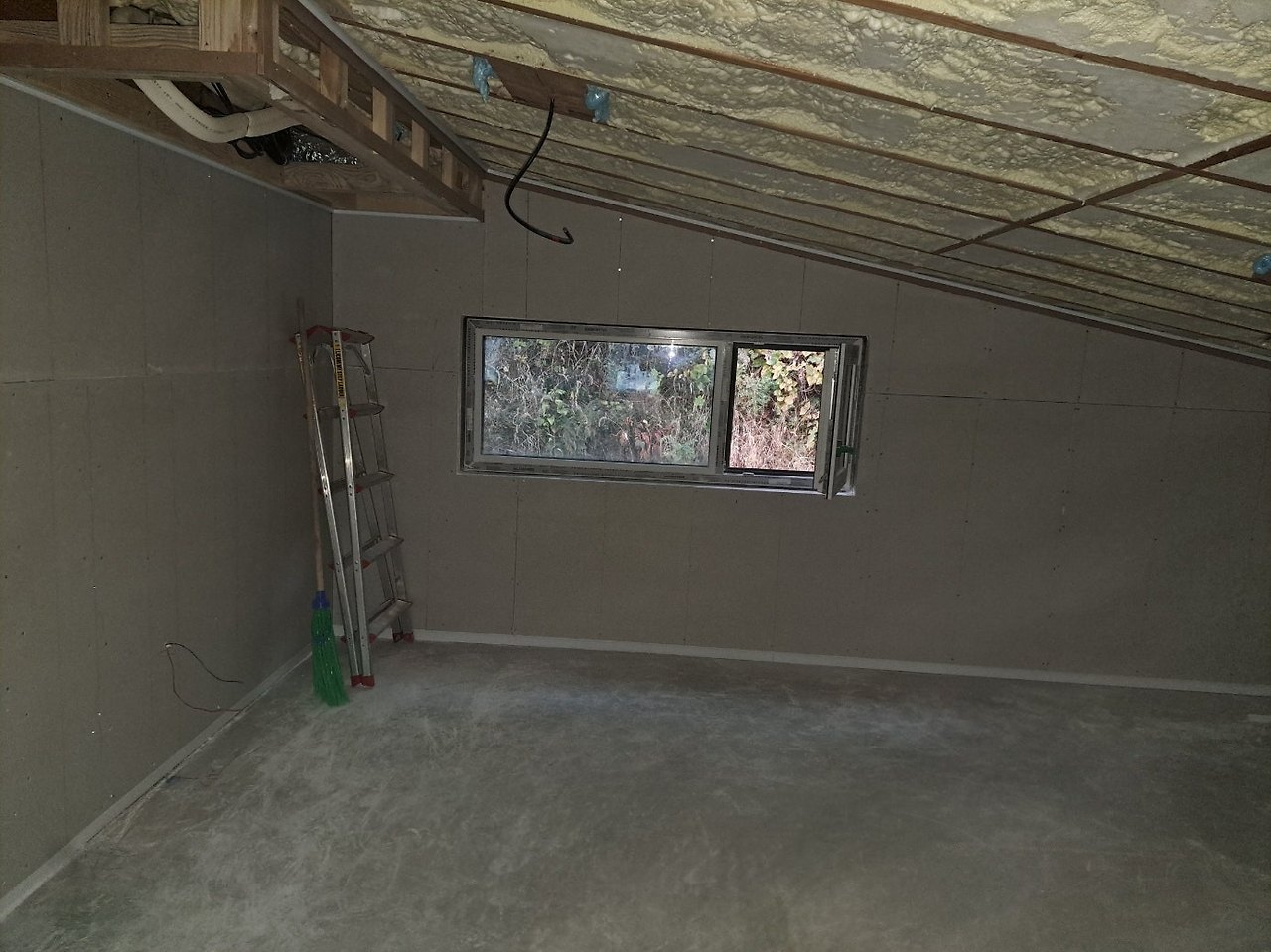

3층 석고보드 진행 모습
3층 석고보드 시공은 박공벽과 일부 벽체 시공이 진행되었습니다.
3층 전체 석고보드 시공 면적의 약 30% 정도 시공이 진행되었습니다.

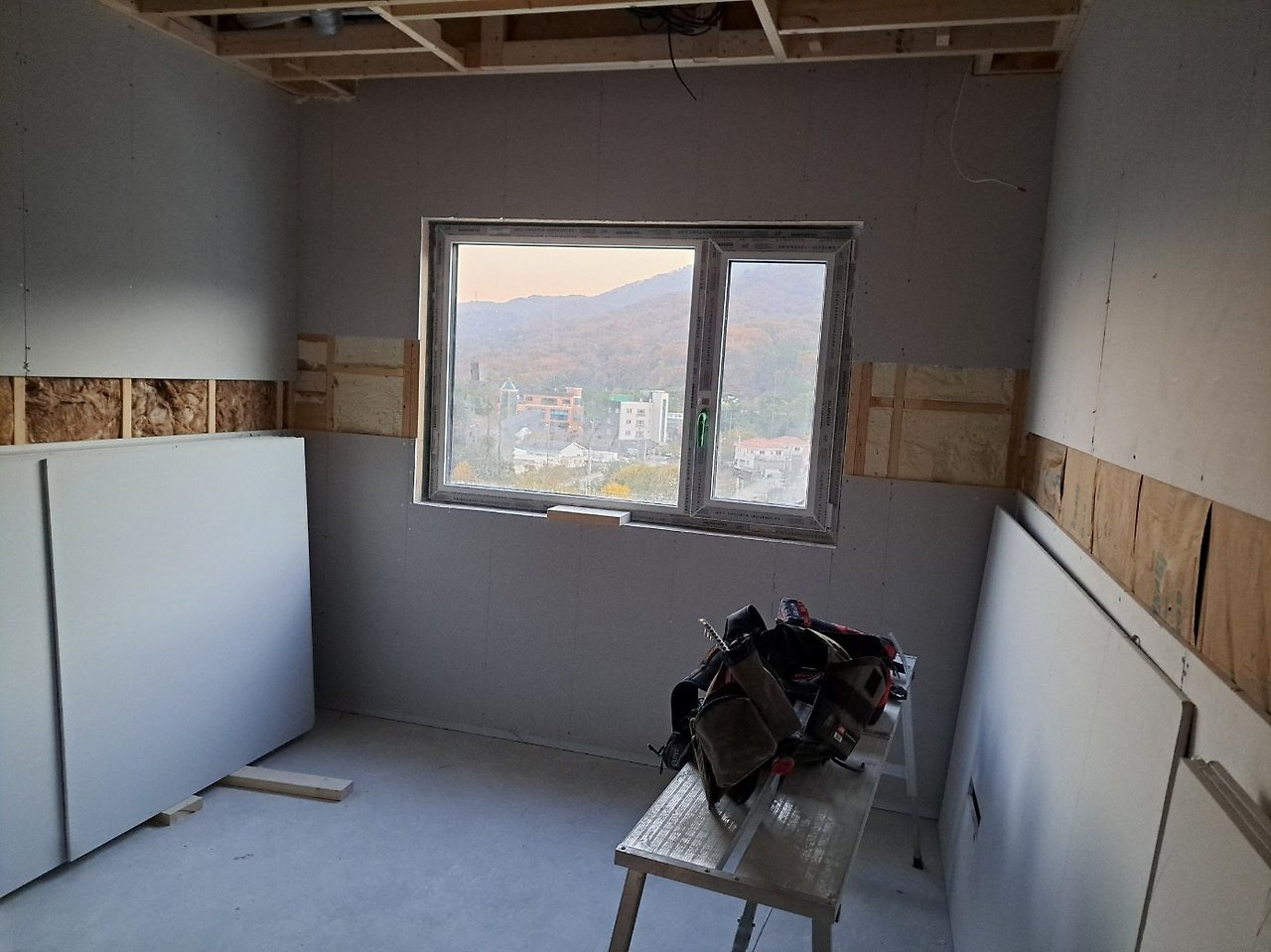

2층 석고보드 시공은 안방과 드레스룸, 침실2에서 시공을 진행하고 있습니다.

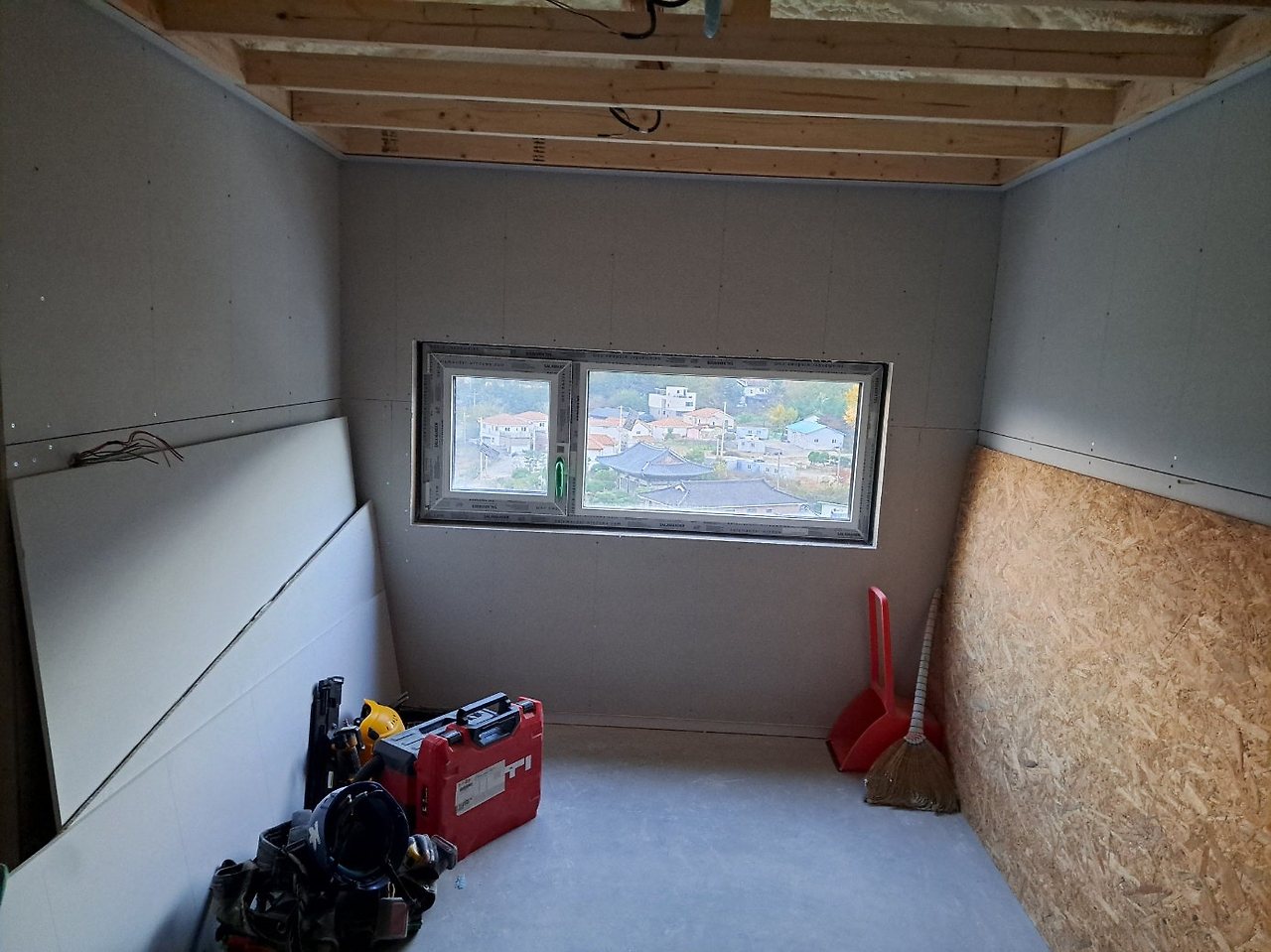

2층 석고보드 시공 중인 모습
내일도 이어서 침실3와 복도공간 그리고 계단실 등에서 석고보드 시공이 이어질 예정입니다.
편안한 저녁 보내시고 내일 뵙겠습니다.
감사합니다~!
