날씨: 맑음
-금일 근무자-
팀 장 : 이상민(8시간)
부팀장 : 문병선(8시간)
팀원 : 정태영(8시간), 노채헌(8시간), 최정현(8시간)
금일품수 (누계) : 5 품 (총48.125 품)
금일 작업 현황

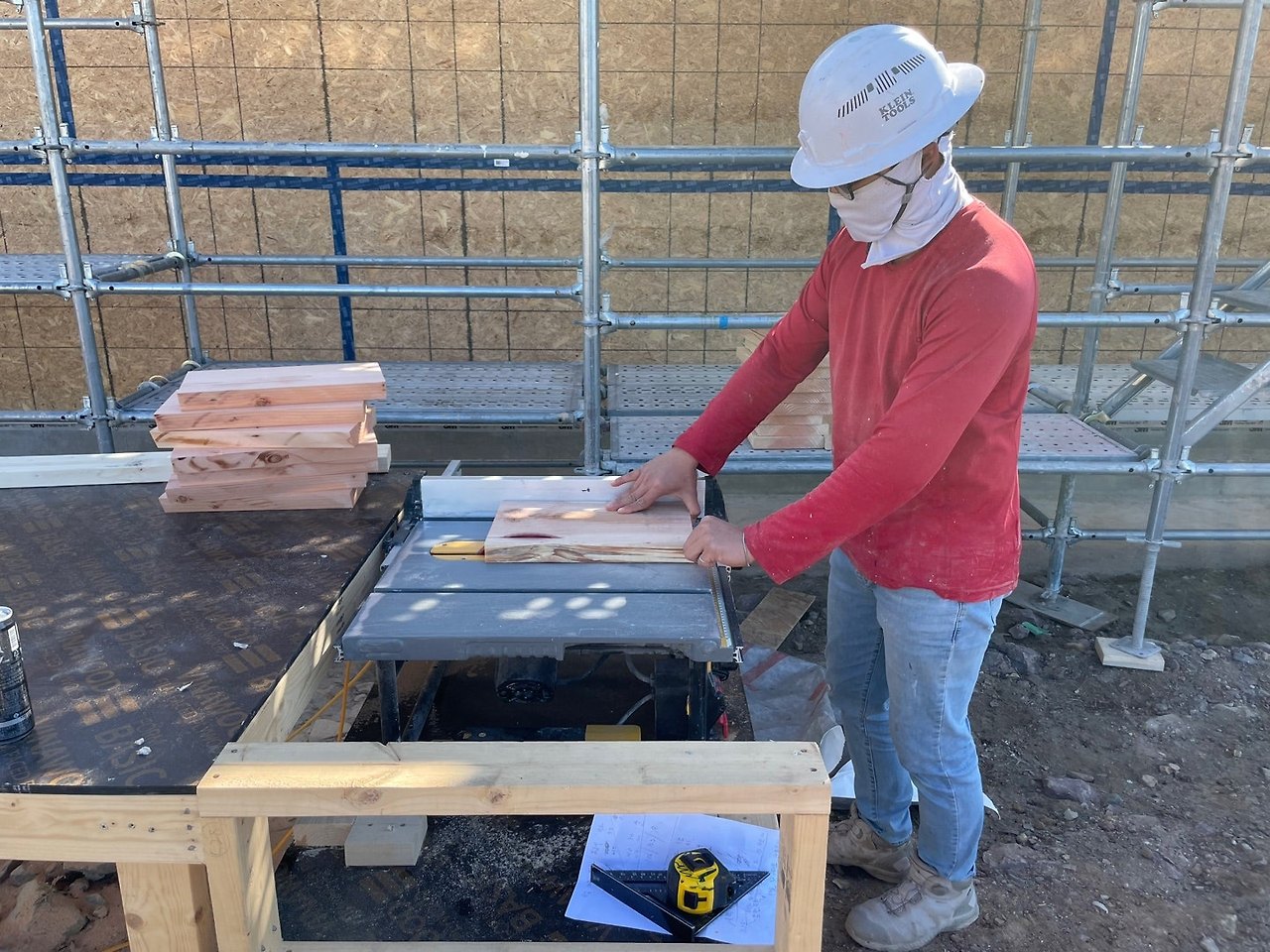

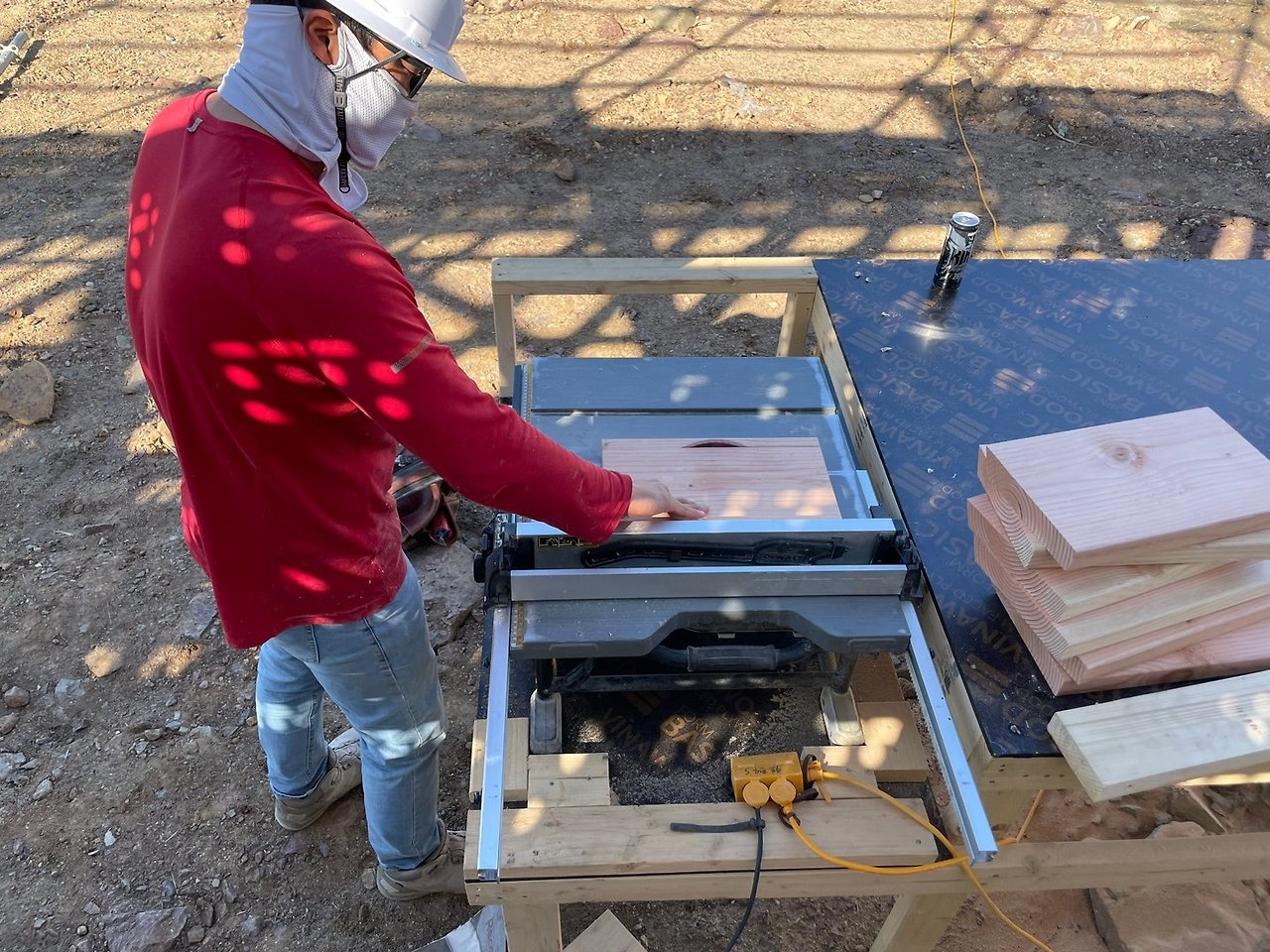

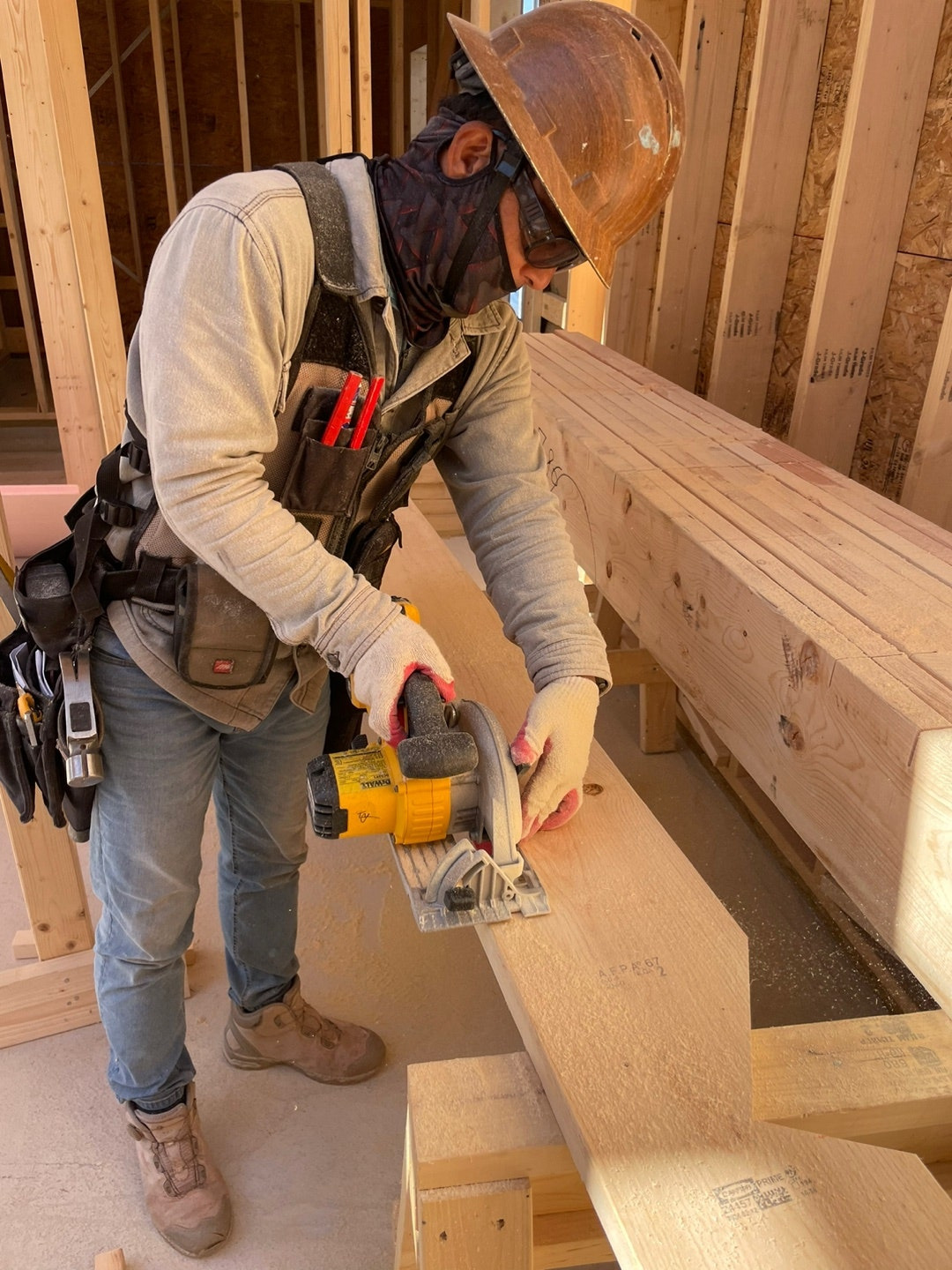

-서까래 재단
-릿지 빔 시공

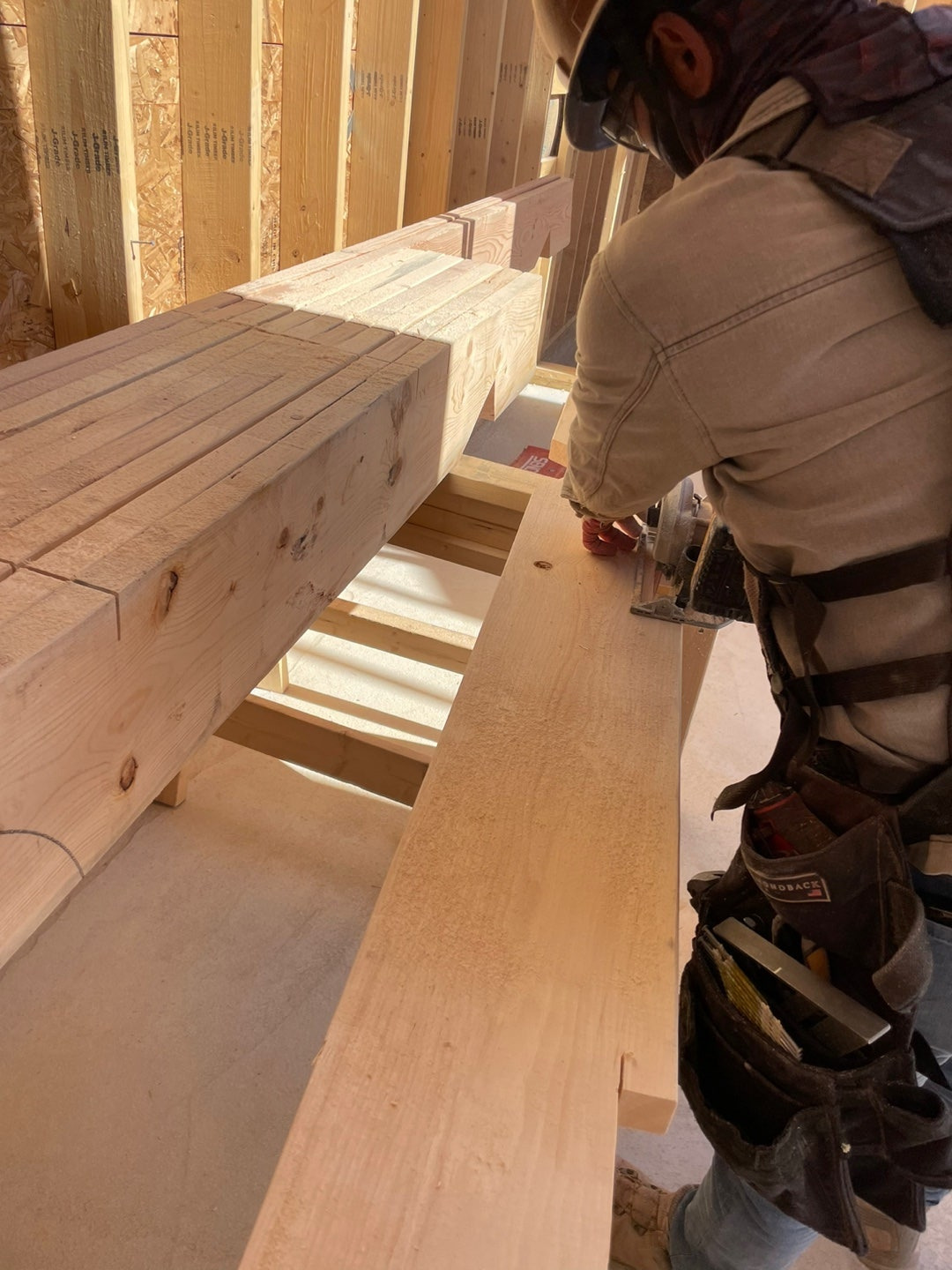

-블로킹 재단

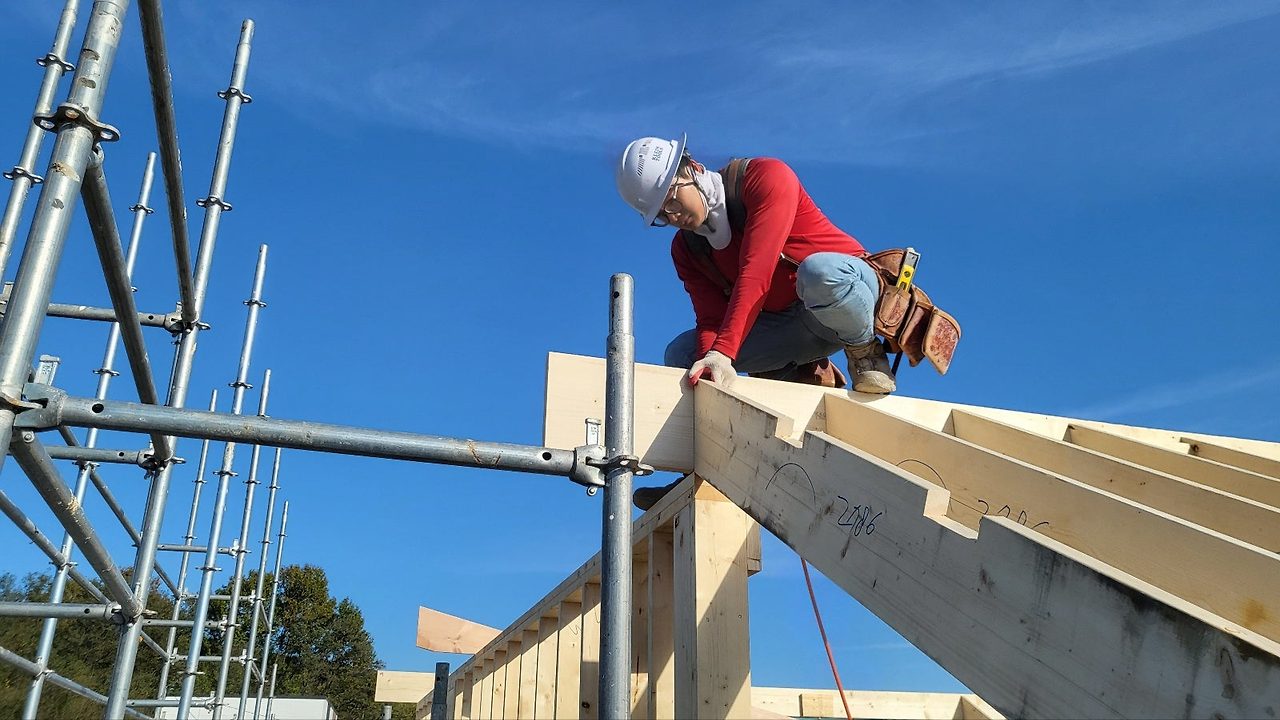

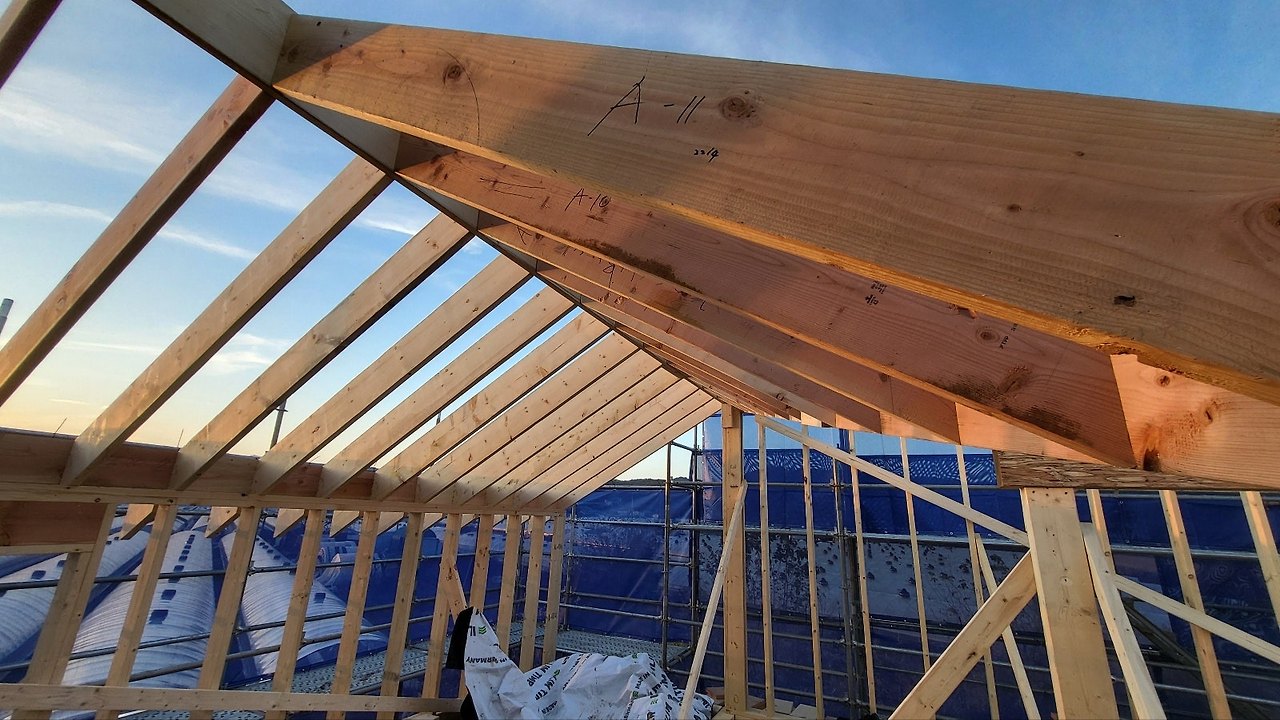

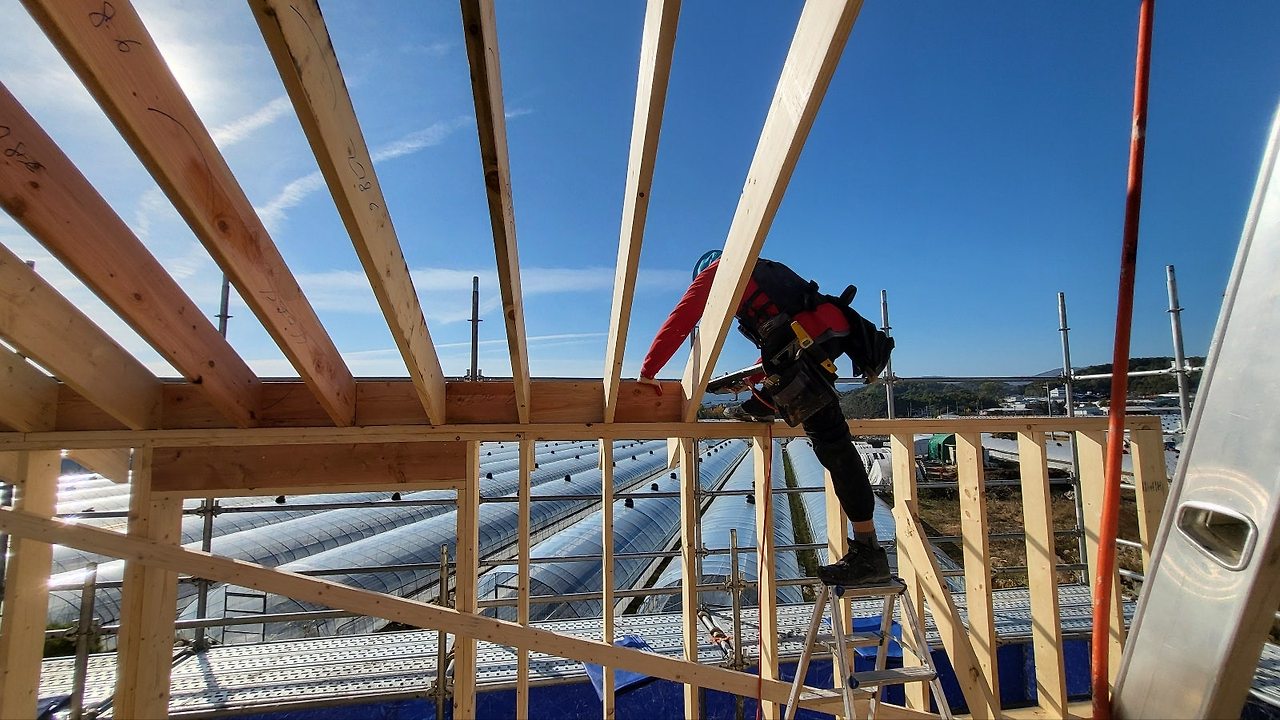

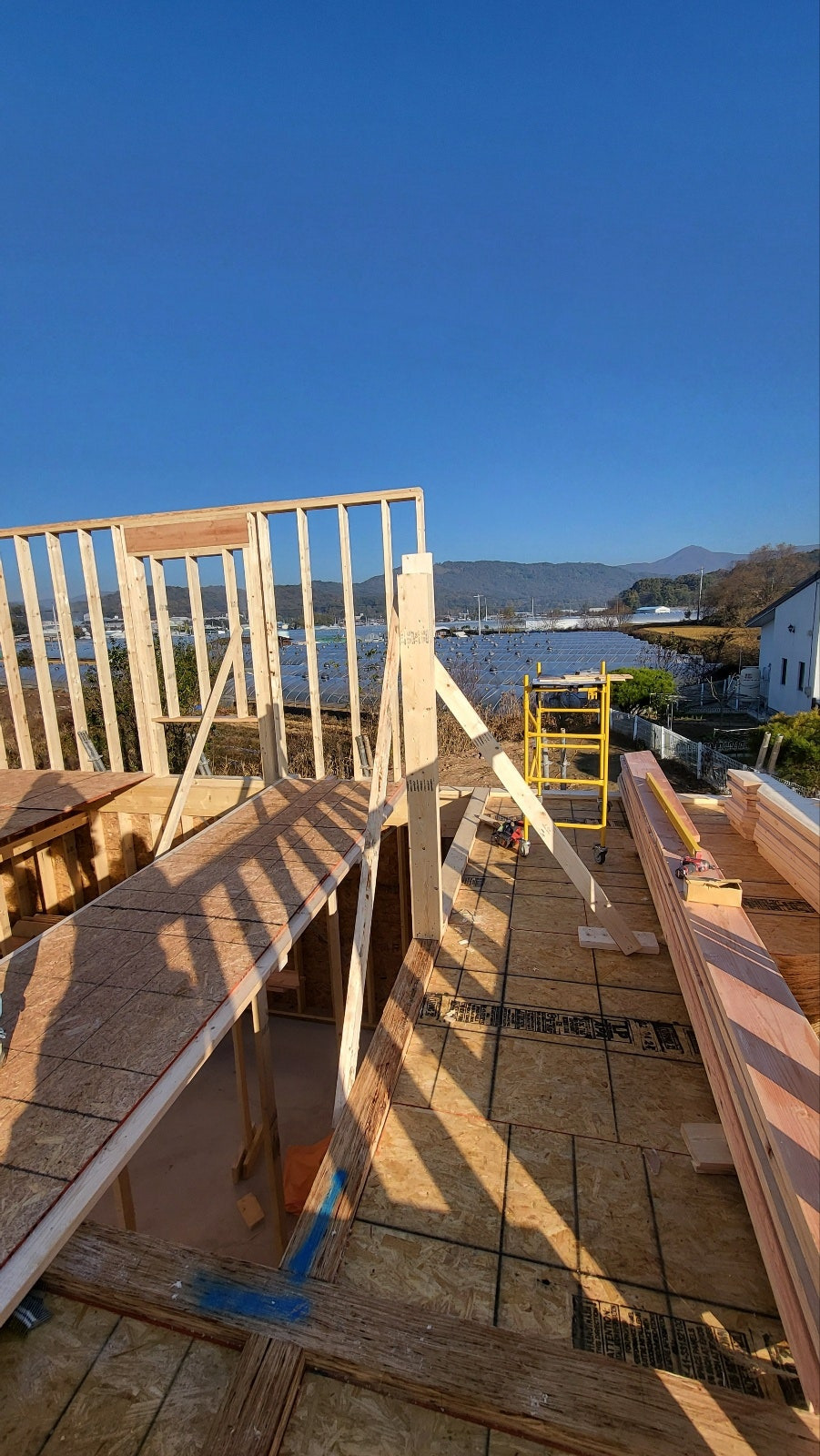

-서까래 시공

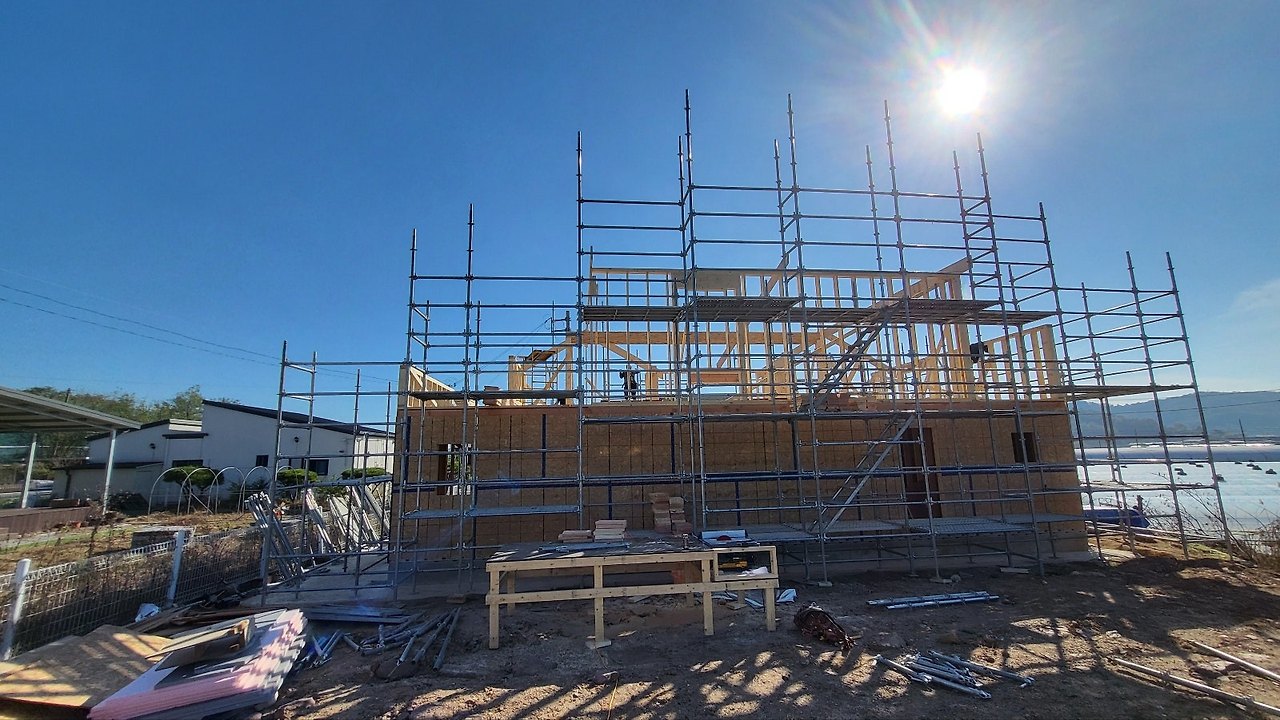

-시스템 비계 설치
다음 예정 작업
- 서까래 시공
- 지붕 합판 시공
- 서브 페이샤 시공
성주 월항면 장산리 10일차

안녕하세요. 산산한 바람과 함께 성주 월항에서 10일차 집짓기를 시작합니다.

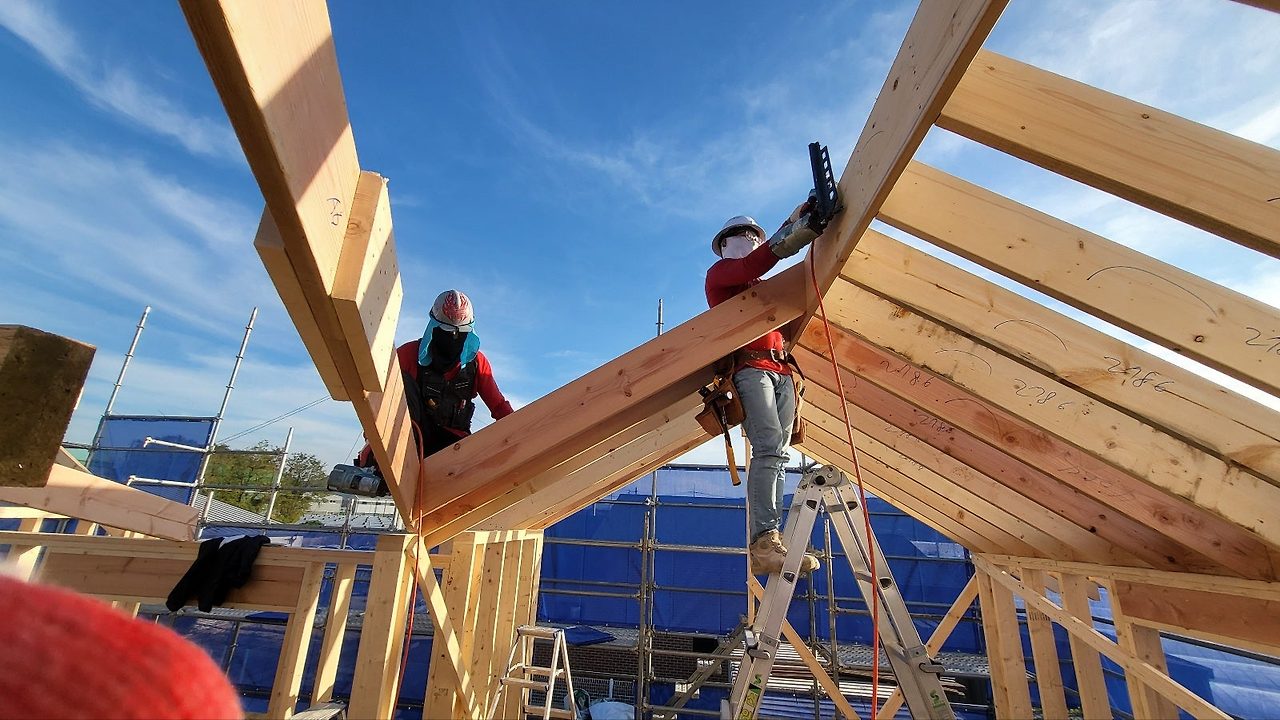

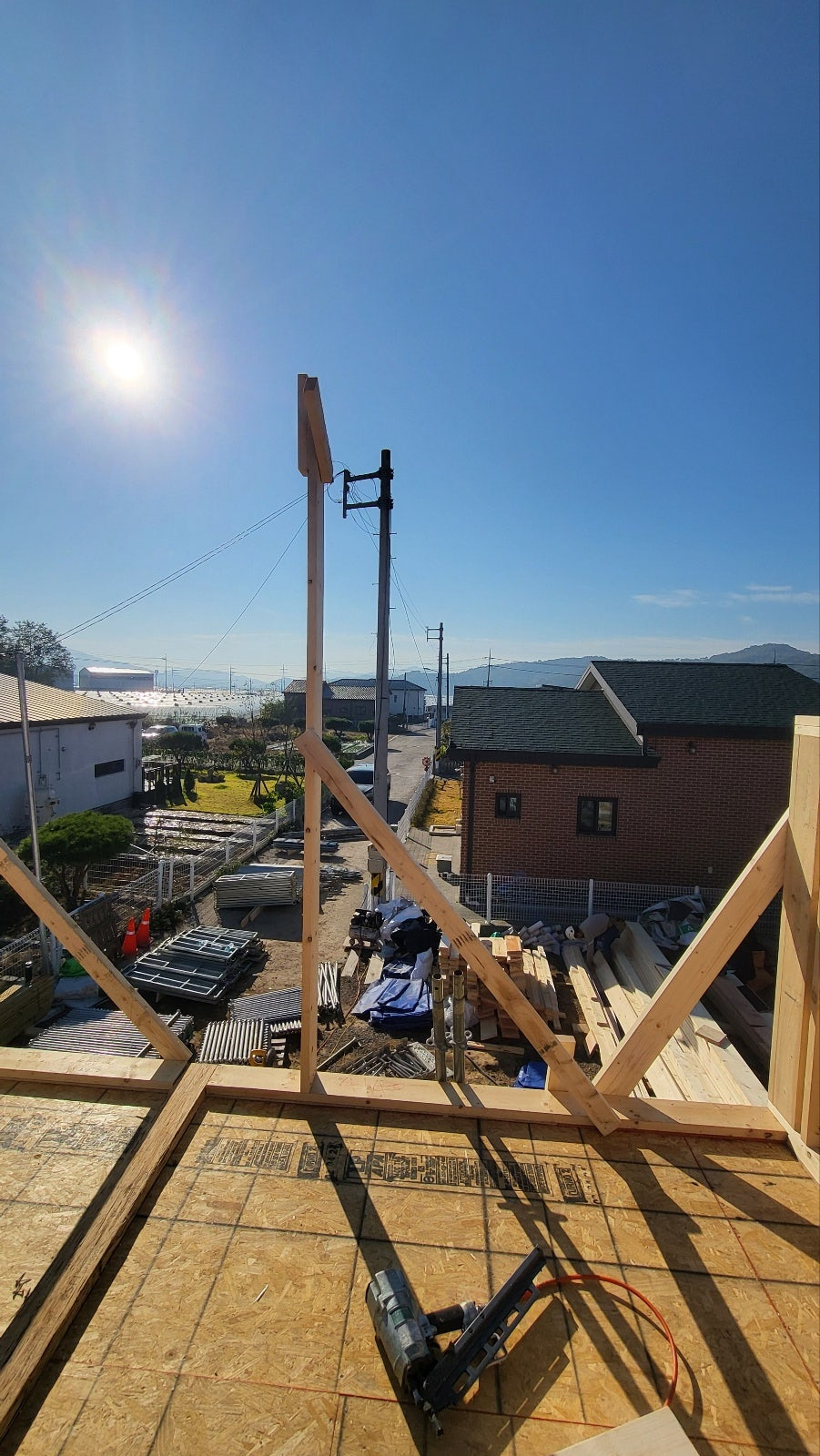

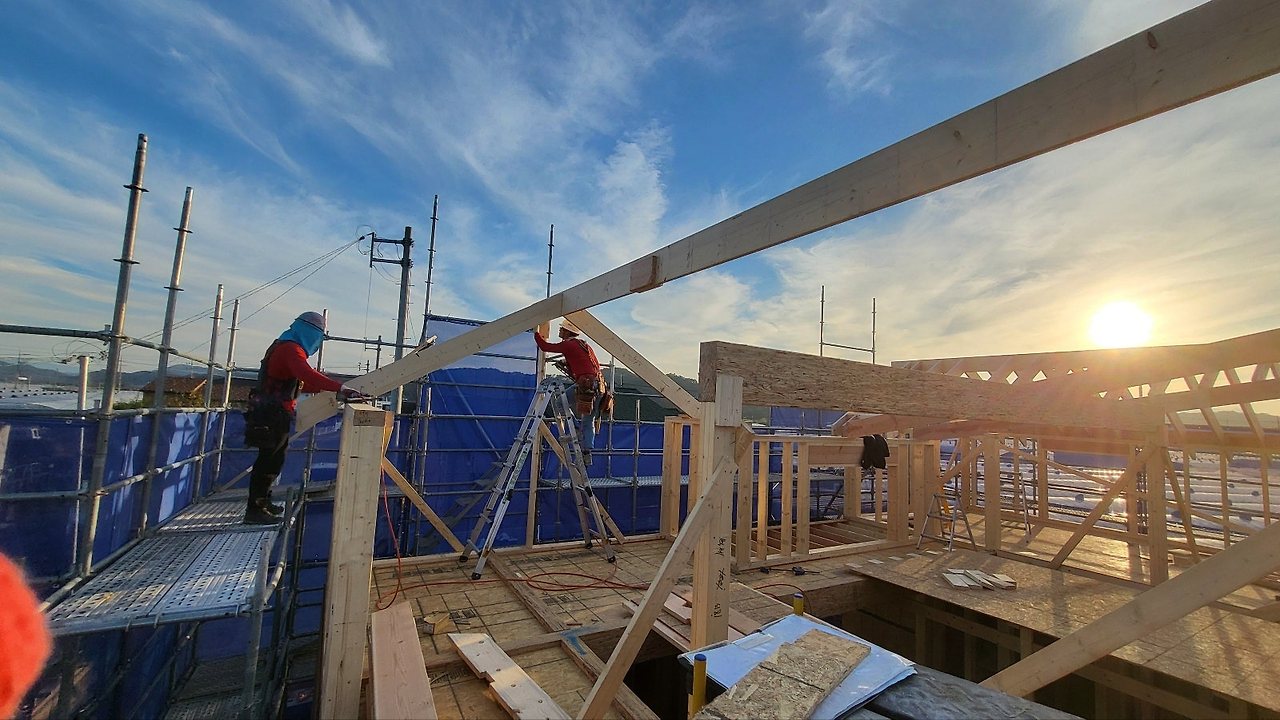

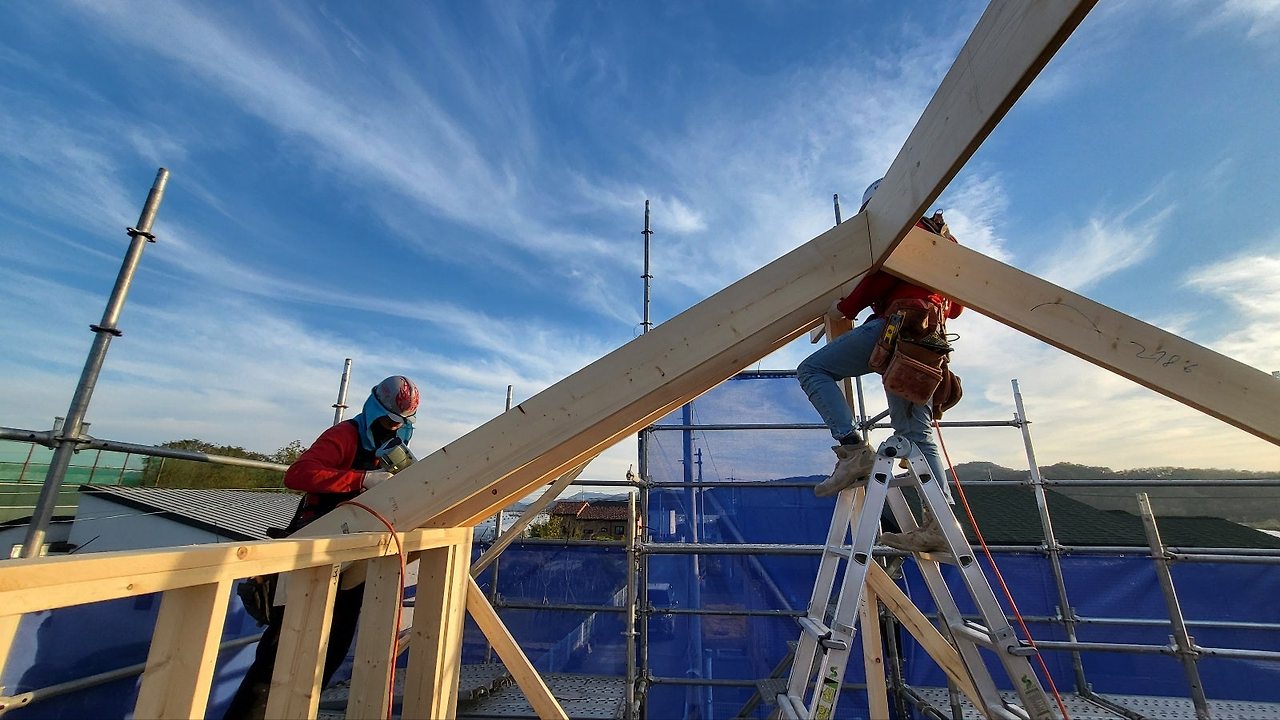

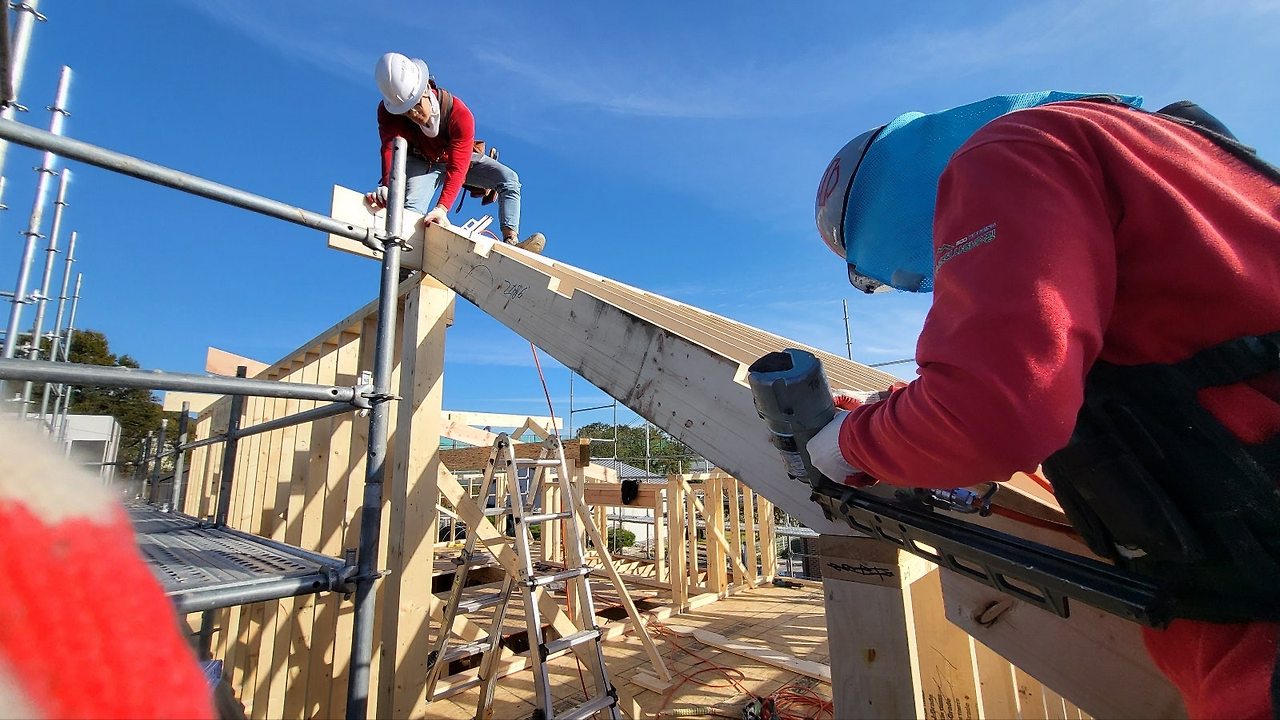

오전에는 가운데 지붕 서까래를 얹을 릿지 빔 시공을 진행하였습니다.
릿지빔이 정확한 위치에 시공되기 위해 수직과 수평을 맞춰 포스트 시공후 다함께 힘을 모아 패러렘 빔을 포스트에 얹히는 작업을 진행하였고 추후 서까래 작업시 시공한 패러램 과 벽체 위에 얹혀서 서까래가 시공될 예정입니다.

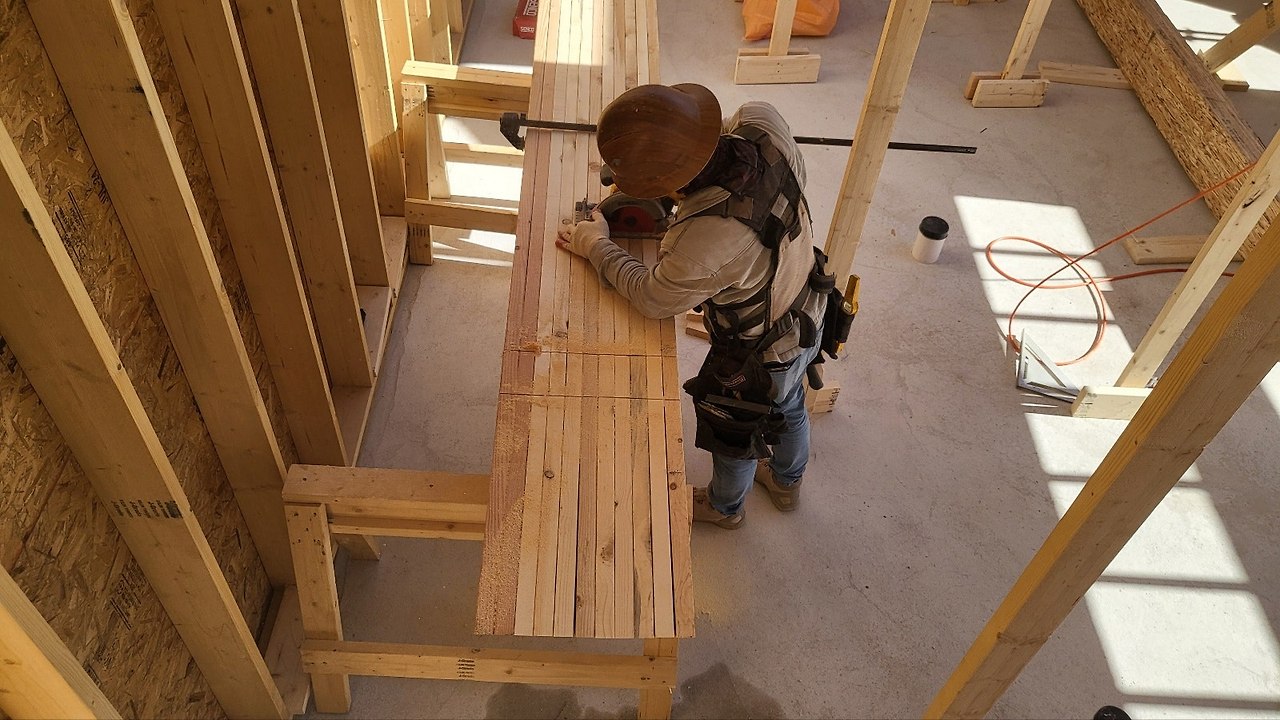

이브 블로킹 및 룩아웃 서까래 재단도 진행되었습니다.
서까래 시공시 블로킹은 지붕의 하중을 분산시키고, 서까래의 간격유지 및 처짐과 틀어짐 등을 방지하는 역할을 하고 있습니다.

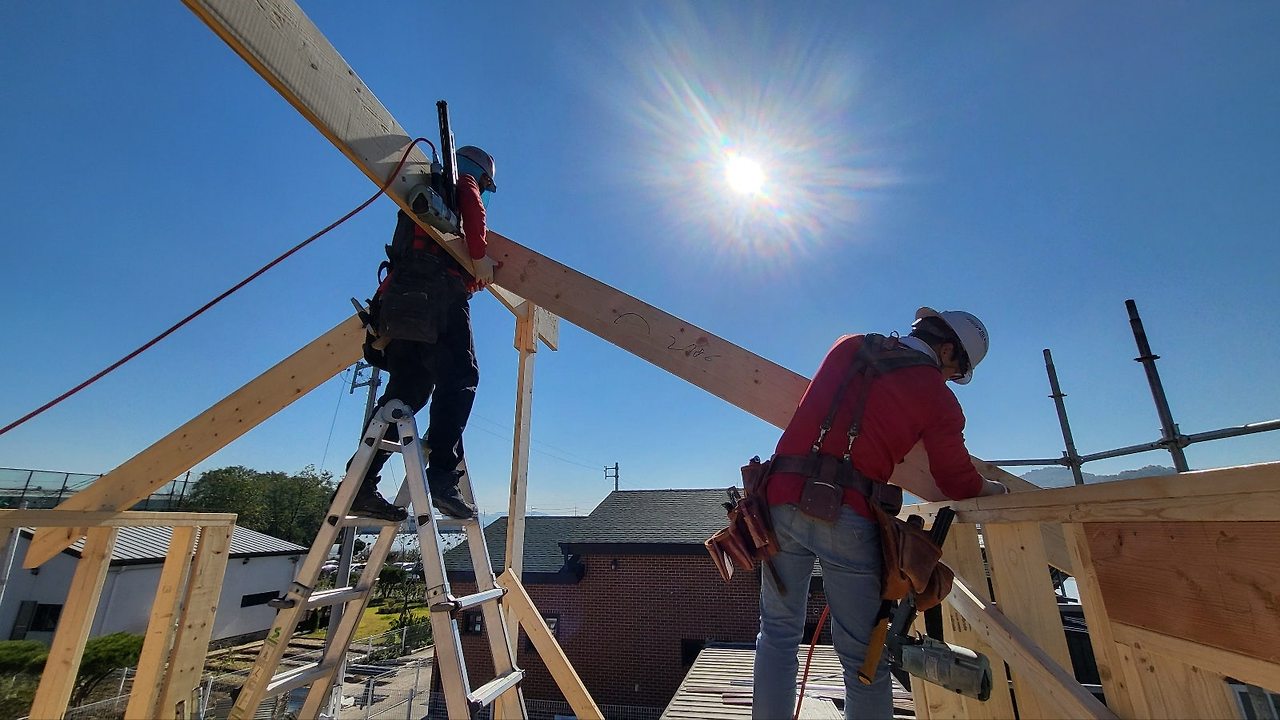

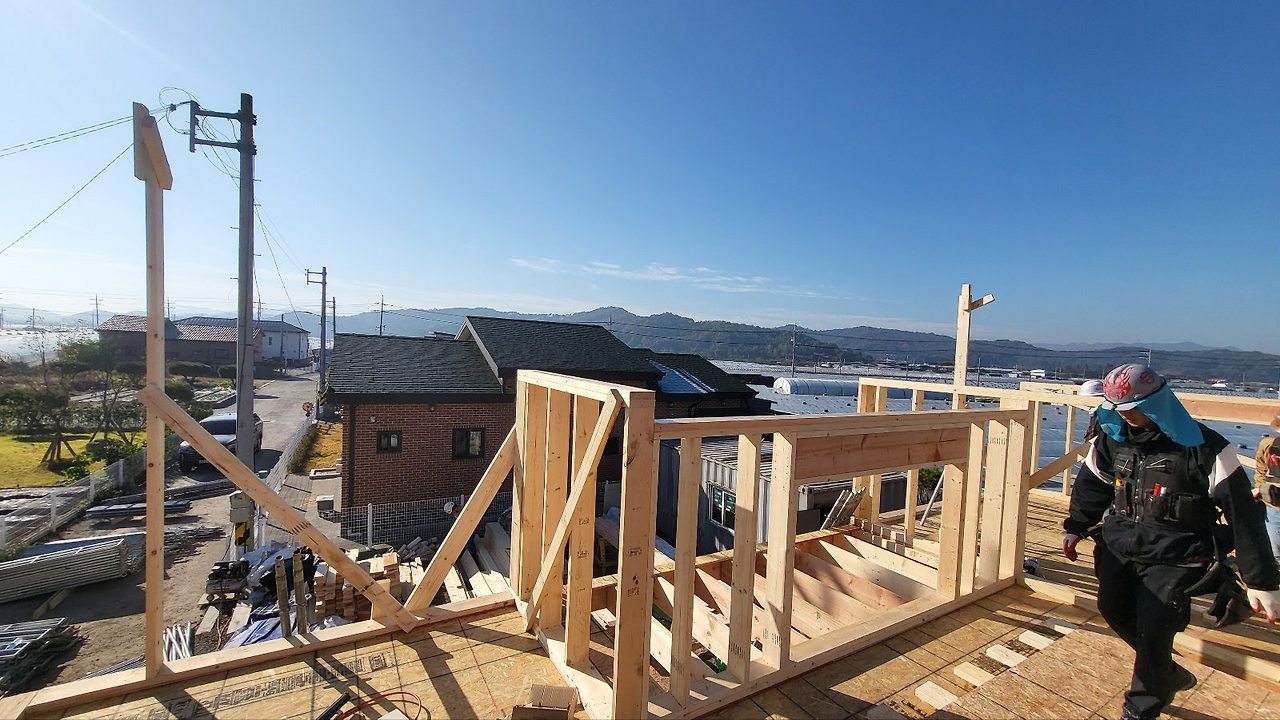

박공지붕 시공을 위한 포스트 및 릿지보드 시공도 진행되었습니다.

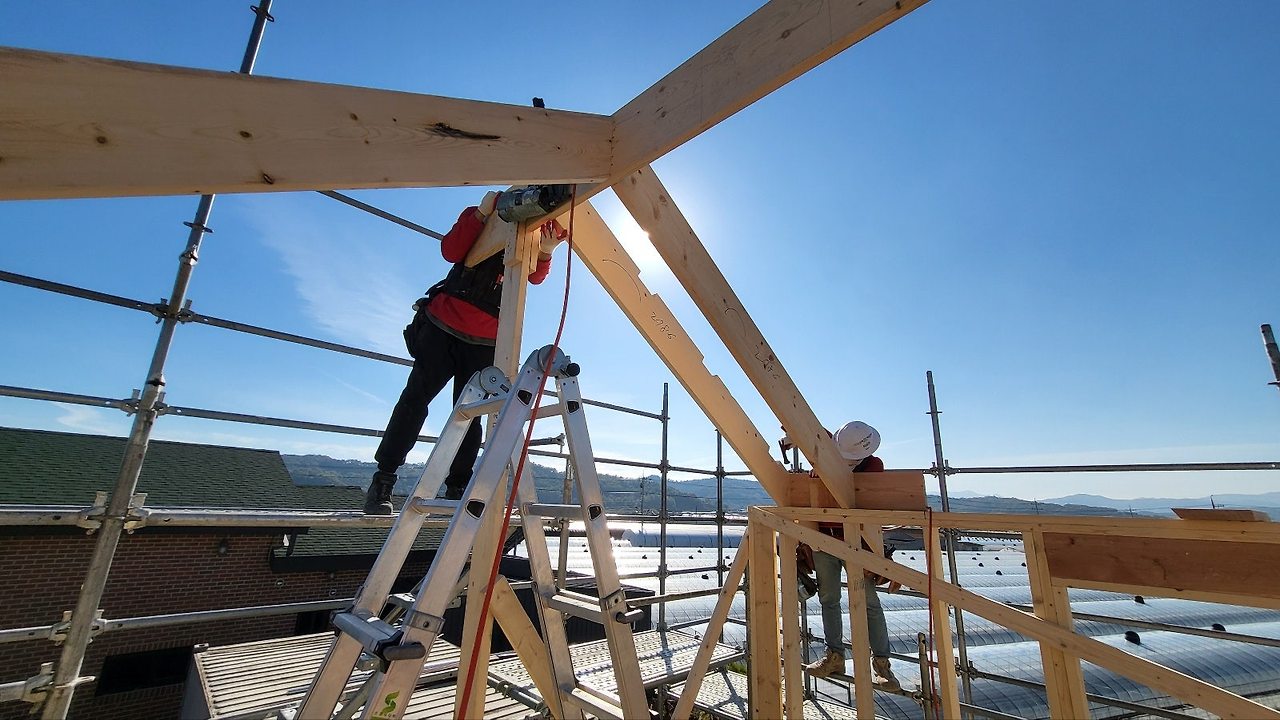

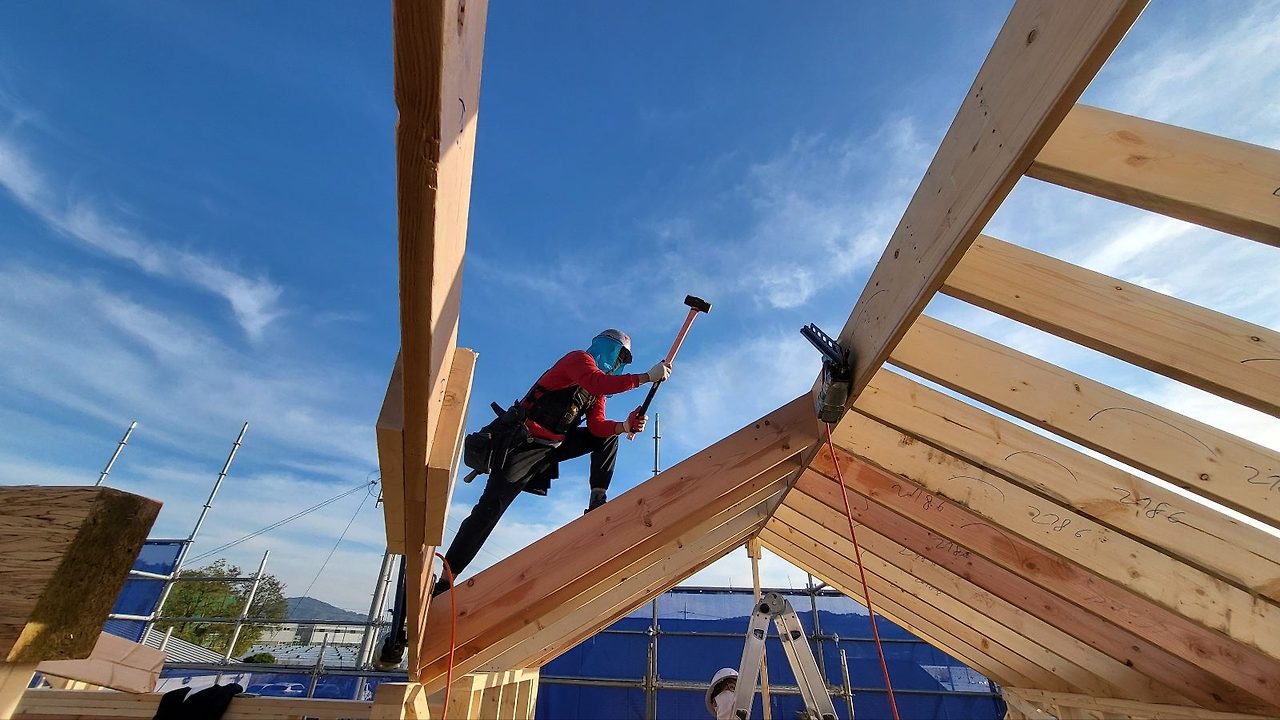

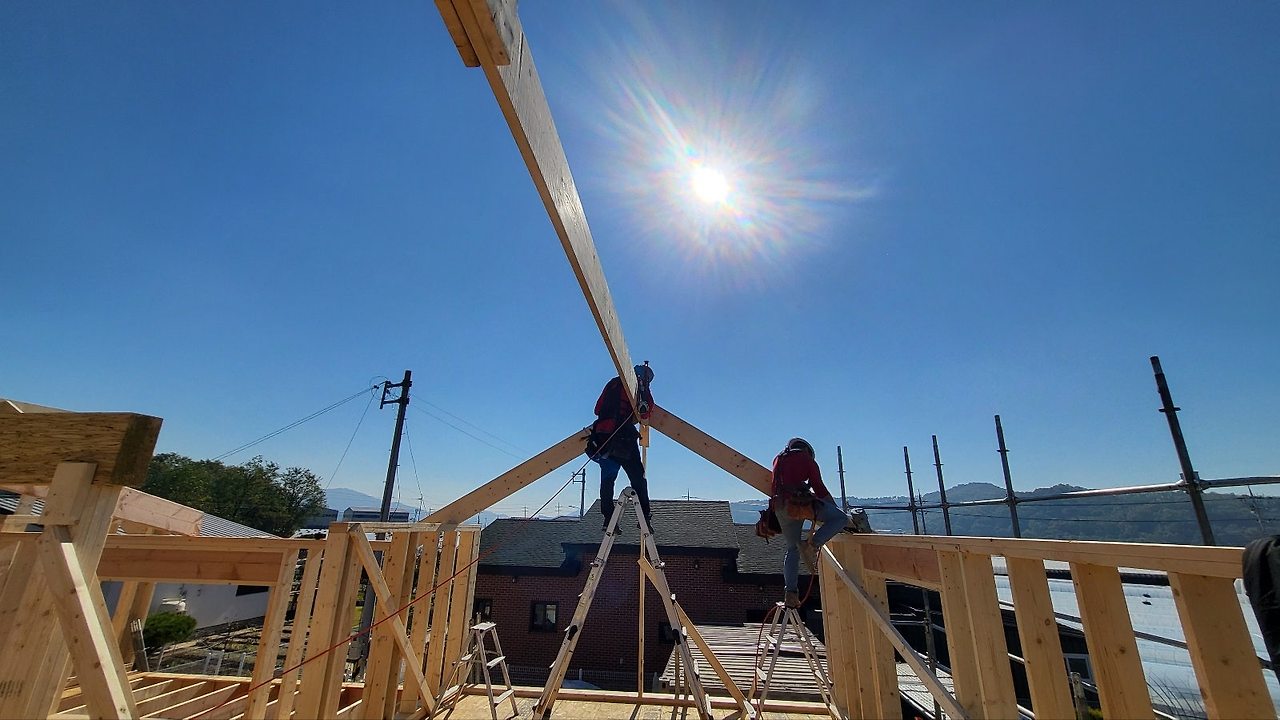

이제 본격적인 서까래 시공이 들어갑니다.

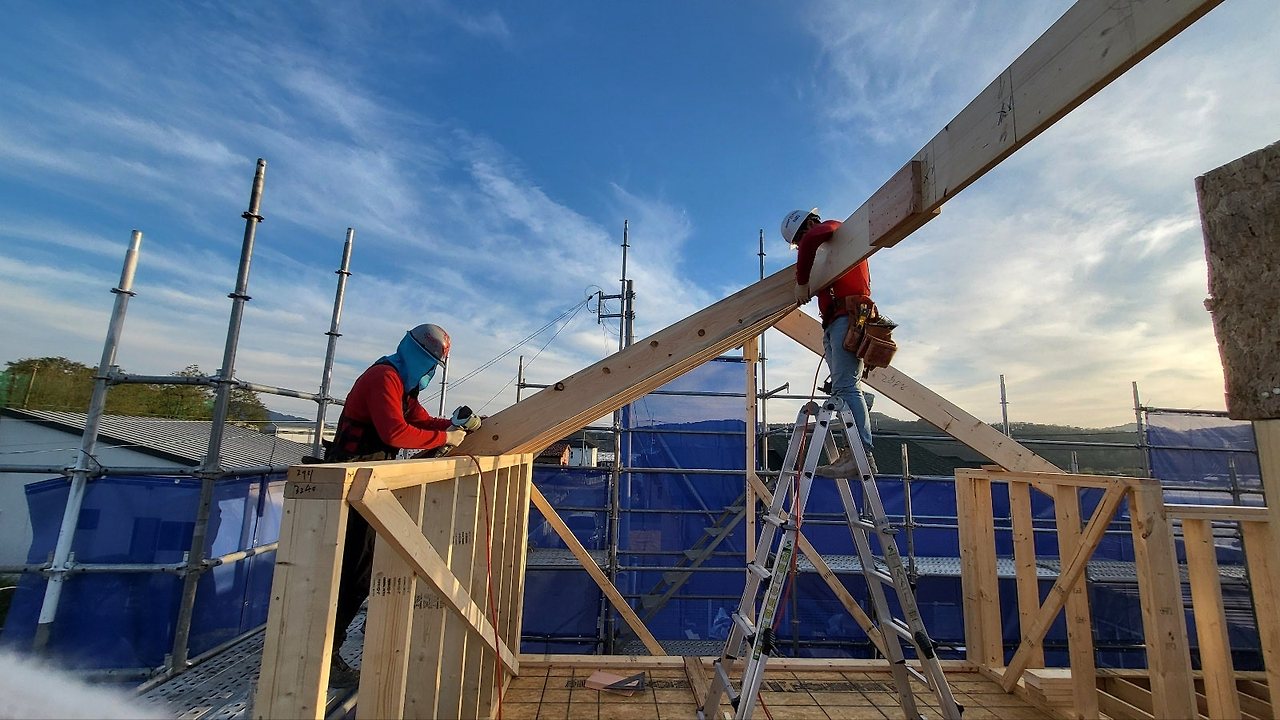

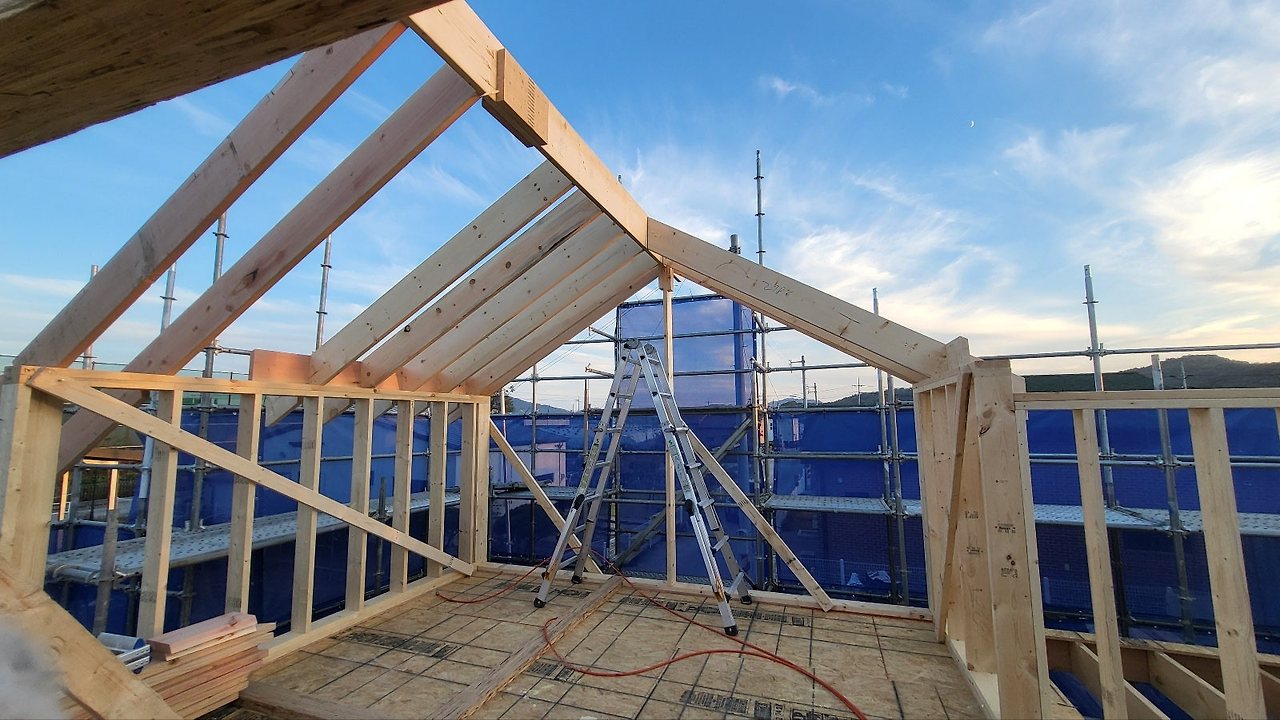

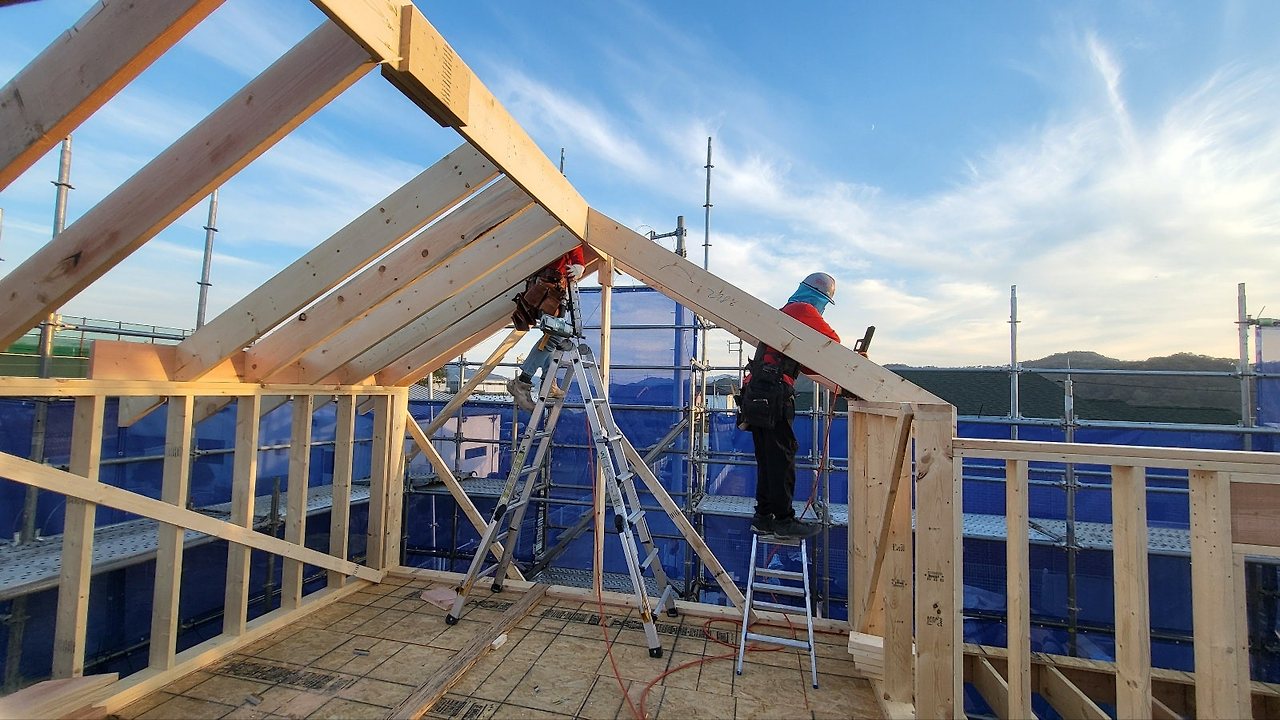

릿지보드와 더블탑 플레이트의 정확한 레이아웃과 팀장님과 부팀장님의 호흡이 척척맞아 서까래 시공이 순조롭게 진행되었습니다.

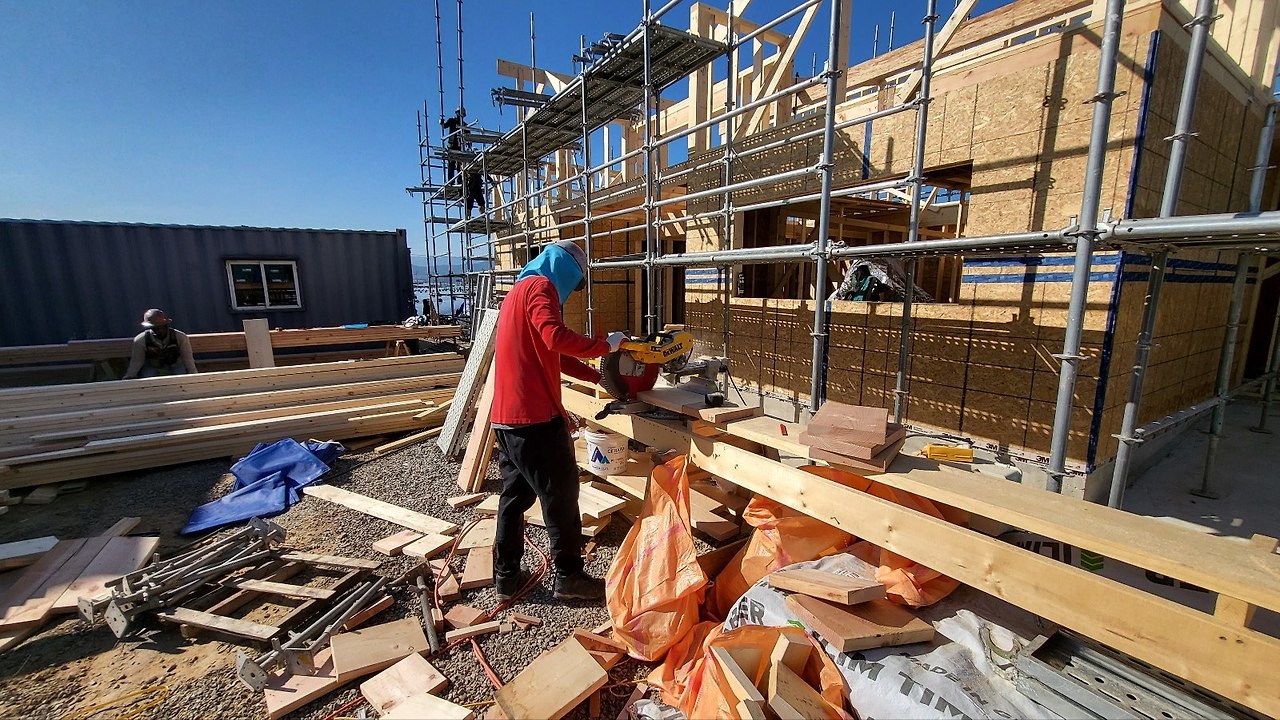

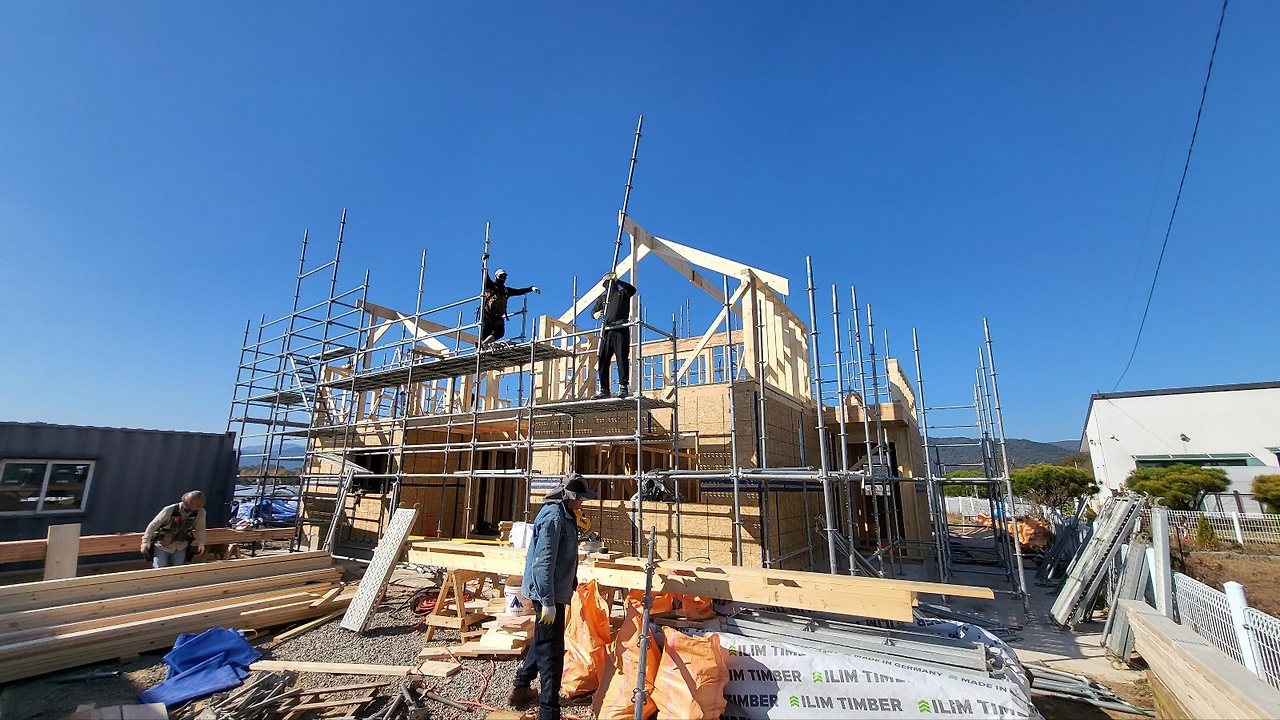

외부에선 시스템 비계 설치도 진행되었습니다.
이상 오늘의 공정은 여기까지 입니다.
읽어주셔서 감사합니다.
