날씨: 맑음
-금일 근무자-
팀 장 : 이상민(9시간)
부팀장 : 문병선(9시간)
팀원 : 정태영(9시간), 노채헌(9시간), 최정현(9시간)
금일품수 (누계) : 5.625 품 (총 38.125 품)
금일 작업 현황
-철물 보강 작업

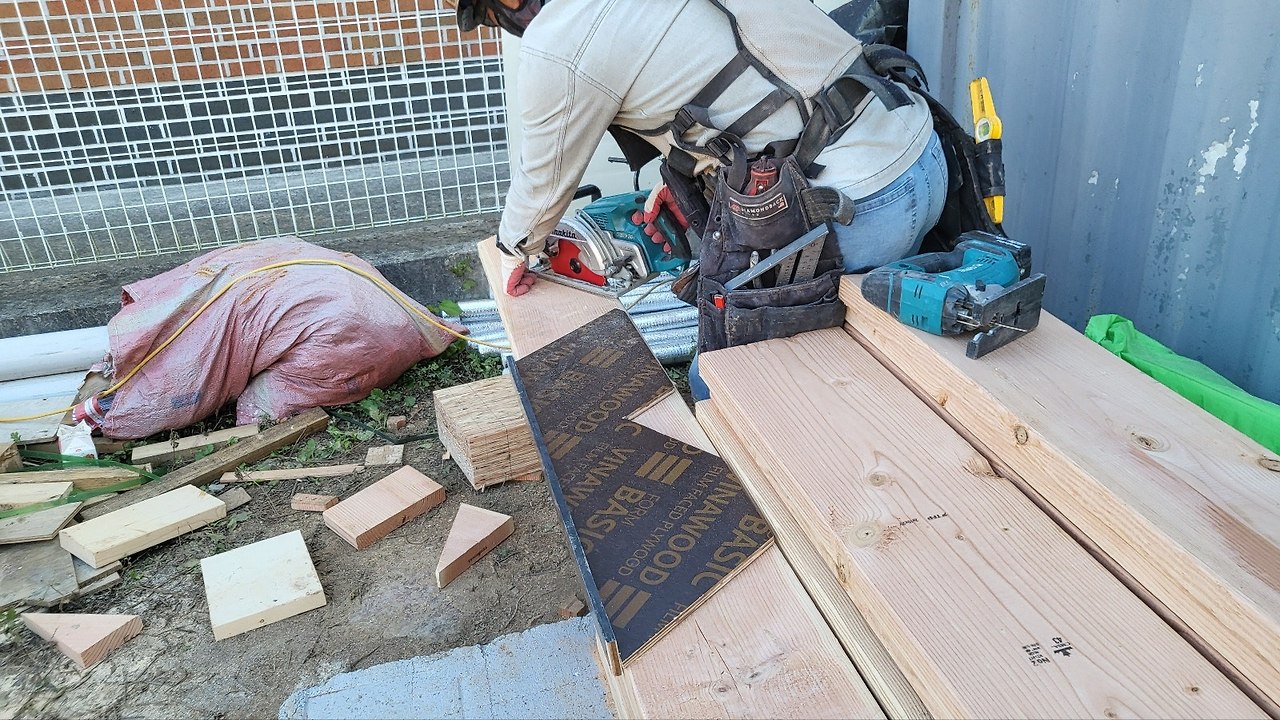

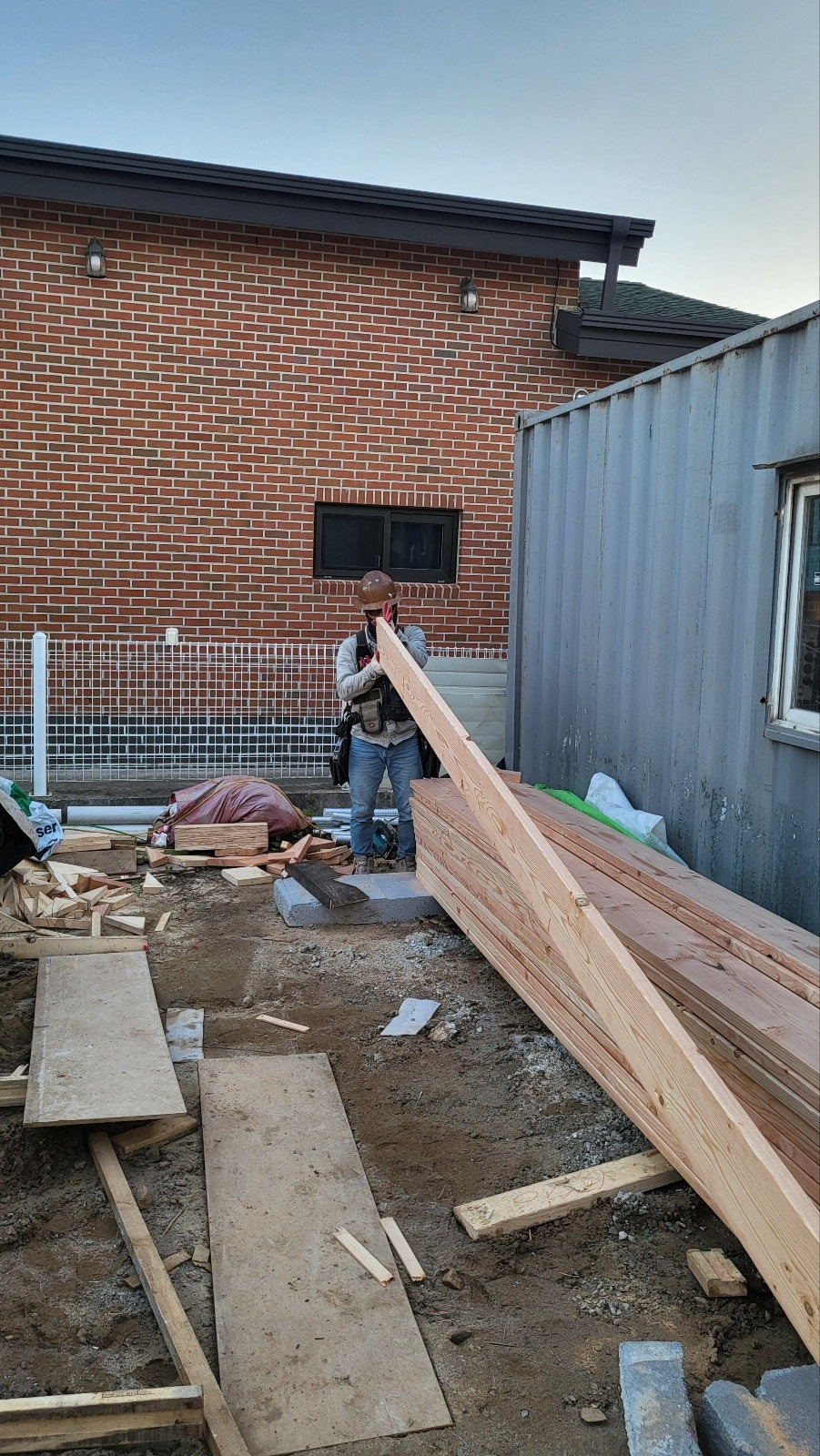

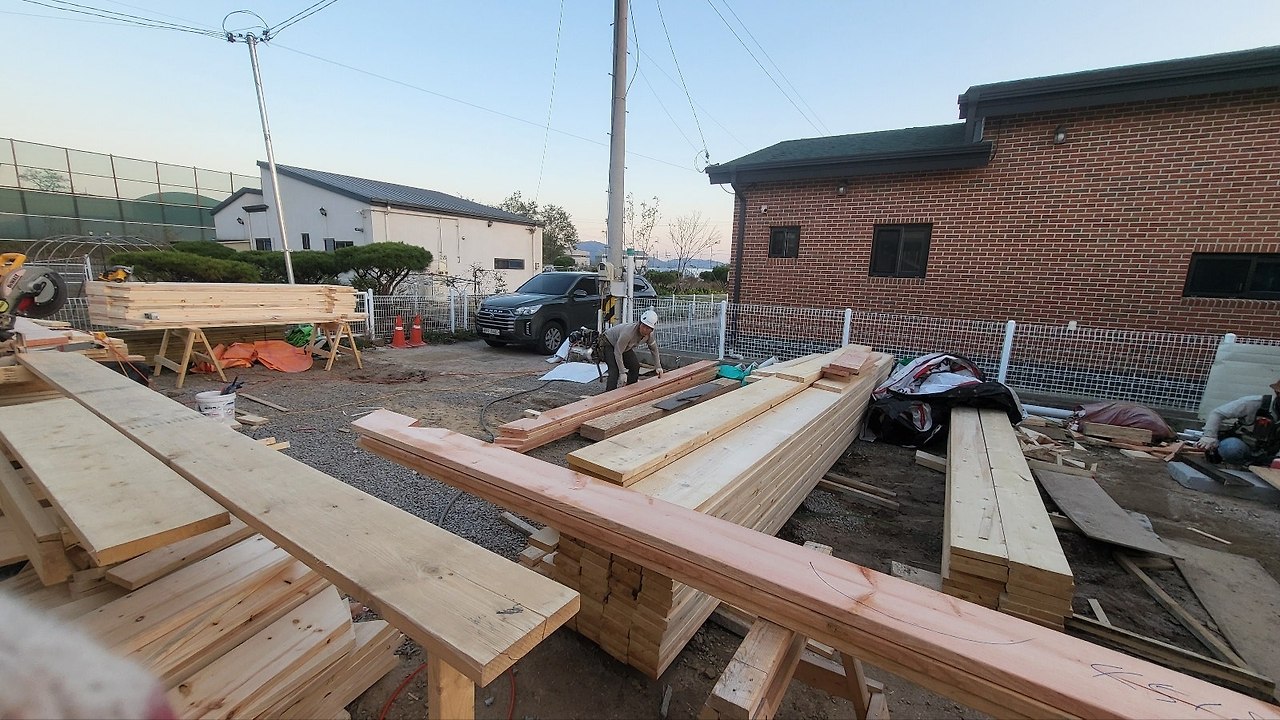

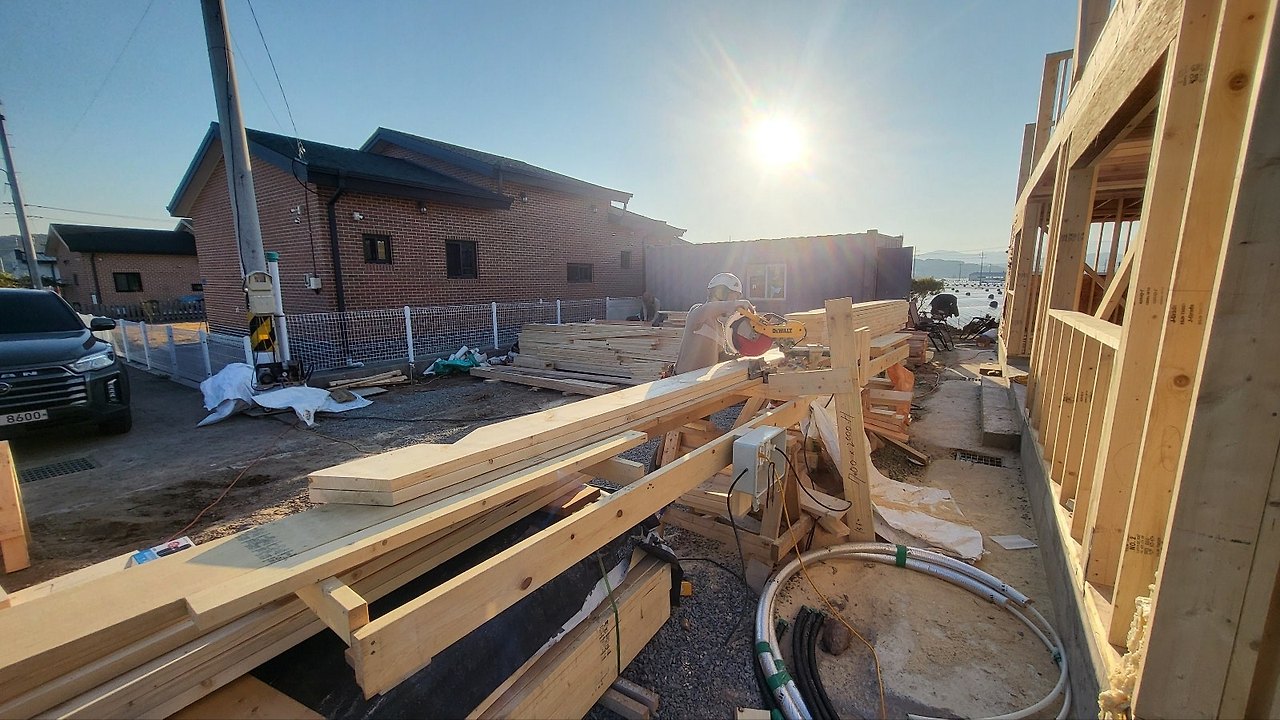

-서까래 재단
-합판 시공
다음 예정 작업
- 서까래 재단
- 합판 시공
- 가새 제거 작업
성주 월항면 장산리 8일차

안녕하세요. 어느덧 성주에서 작업을 시작한지 8일차가 되었습니다.
빠르게 작업을 이어가다 보니 시간가는줄도 모르게 바쁜 한주였던것 같습니다.

오늘은 다음 공정을 위한 서까래 재단 작업이 분주하게 진행되었습니다.
서까래는 지붕을 세울수 있도록 돕는 기능과 지붕의 형태를 잡아주는 역할을 하는 부재 입니다.
또한 지붕에 가해지는 힘을 지지하는 역할도 합니다.
그리하여 서까래 재단시에는 오차가 발생 되지 않도록 매우 집중하고 섬세하게 재단을 진행하였습니다.

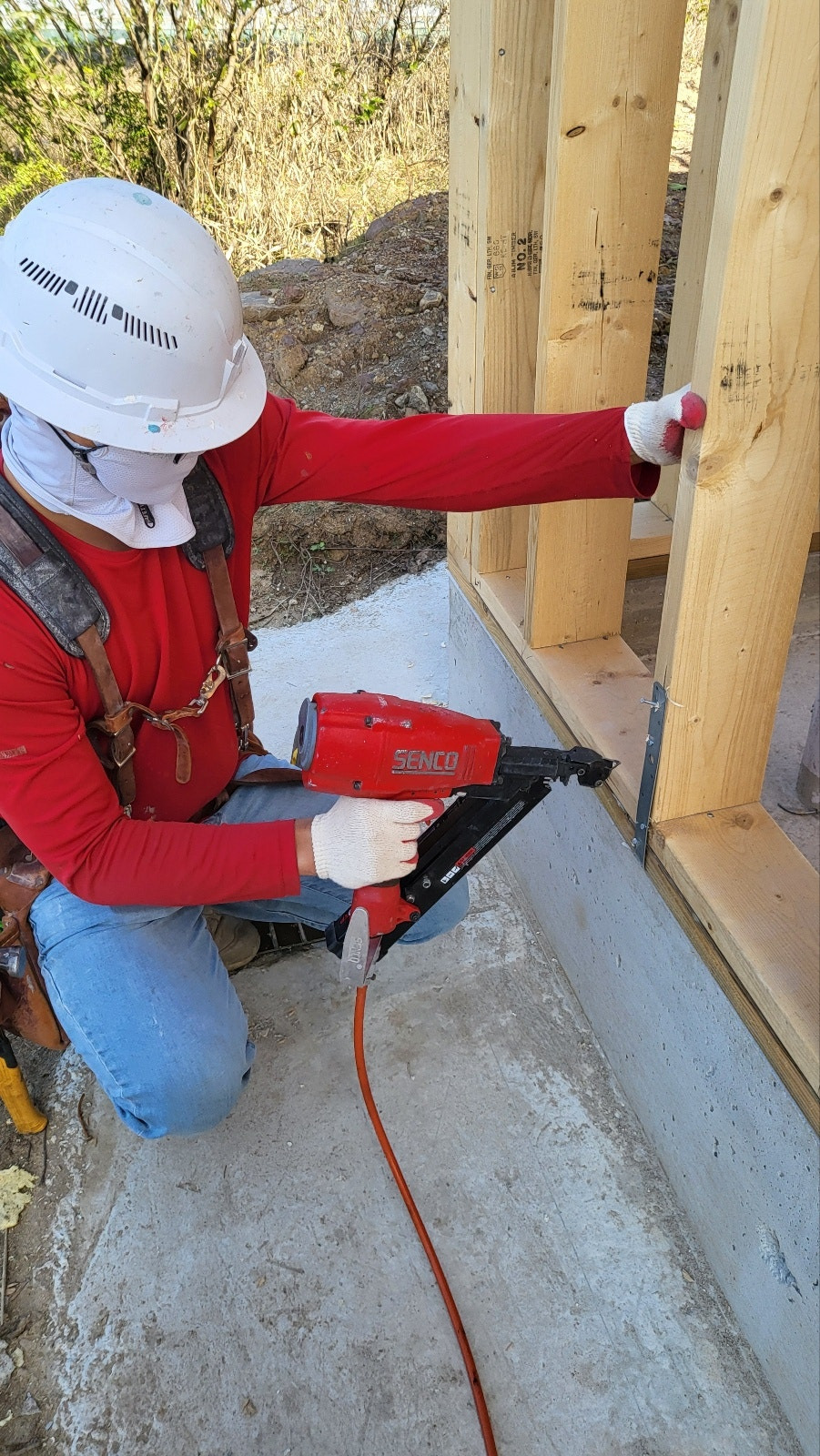

스트랩 타이 철물 시공도 진행되었습니다.
스트랩 타이는 인장하중을 효과적으로 전달하여
부재 사이가 벌어지지 않도록 강화하는 역할을 합니다.
따라서 토대, 바텀 플레이트, 스터드에 수직으로 스트랩 타이를 시공할 경우
수직으로 강한 인장하중이 발생하더라도 각 부재에 연결된 스트랩 타이가
효과적으로 이를 분산시켜 건물의 손상을 방지할 수 있습니다.

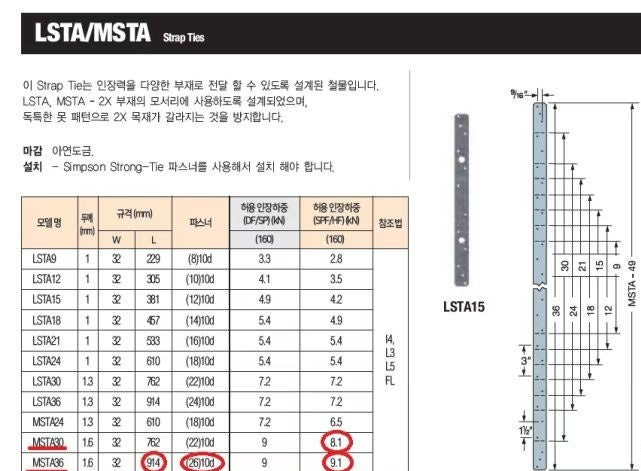

아래는 스트랩타이에 대한 설명 입니다.

건설 과정 또는 지진, 태풍 등으로 발생할 수 있는 벽체의 뒤틀림과

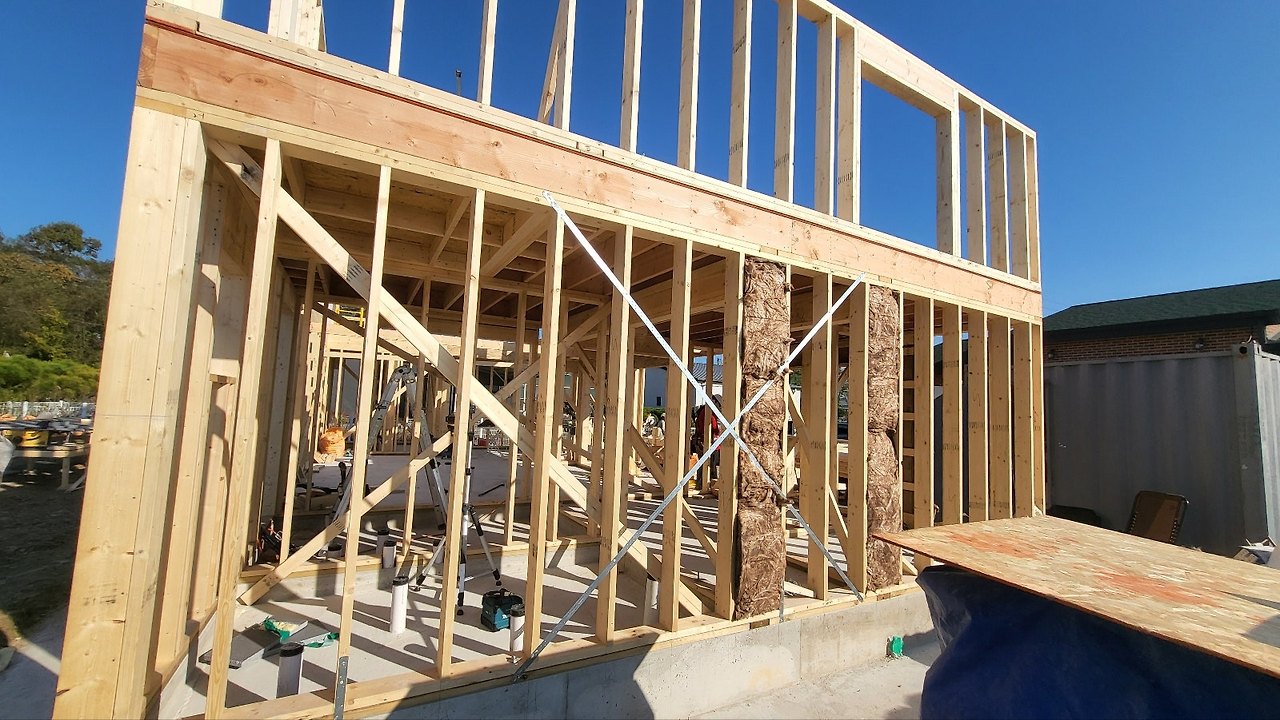

수평하중에 대한 저항성을 보강하기 위한 월브레이싱 작업도 진행되었습니다.

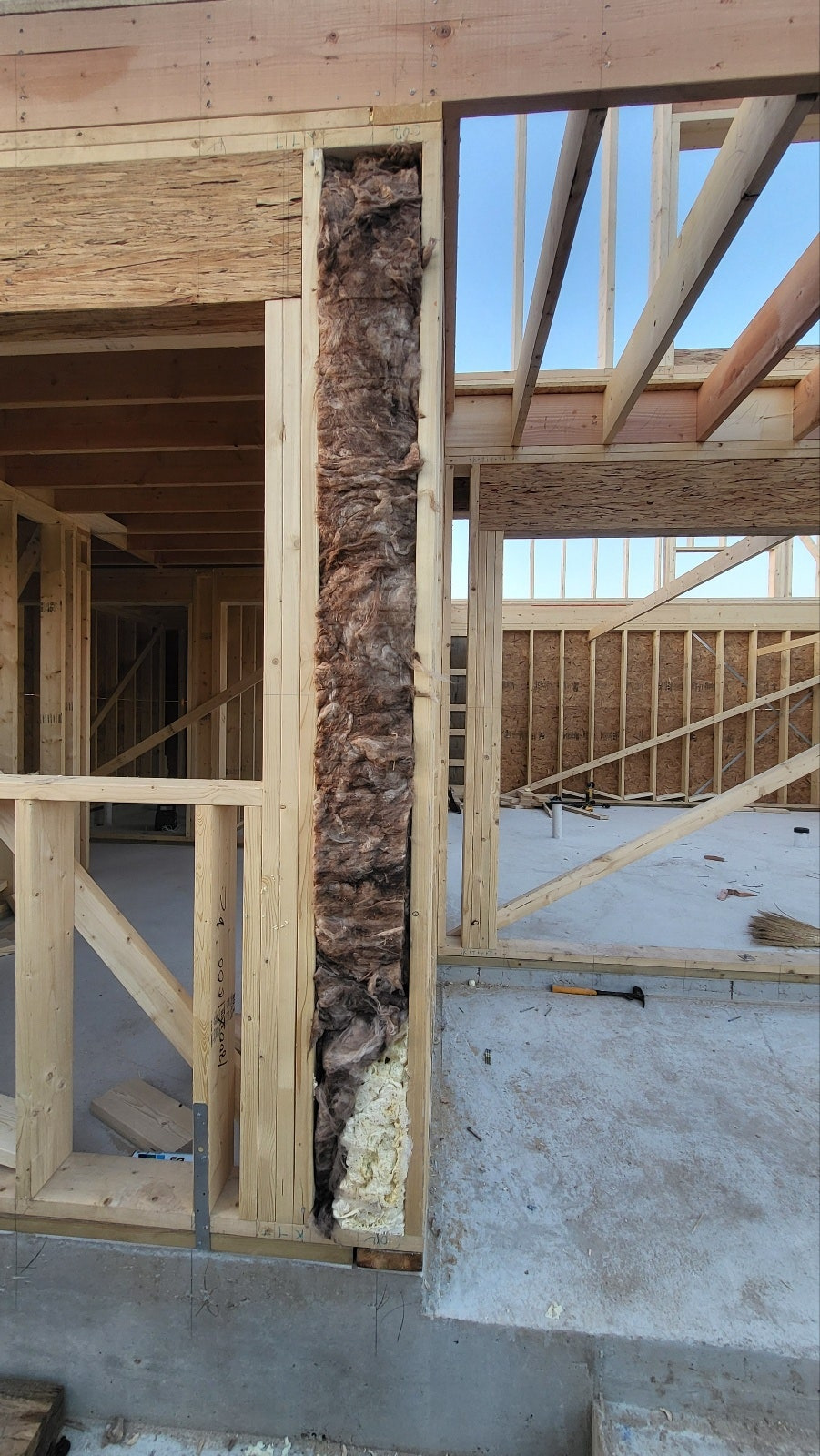

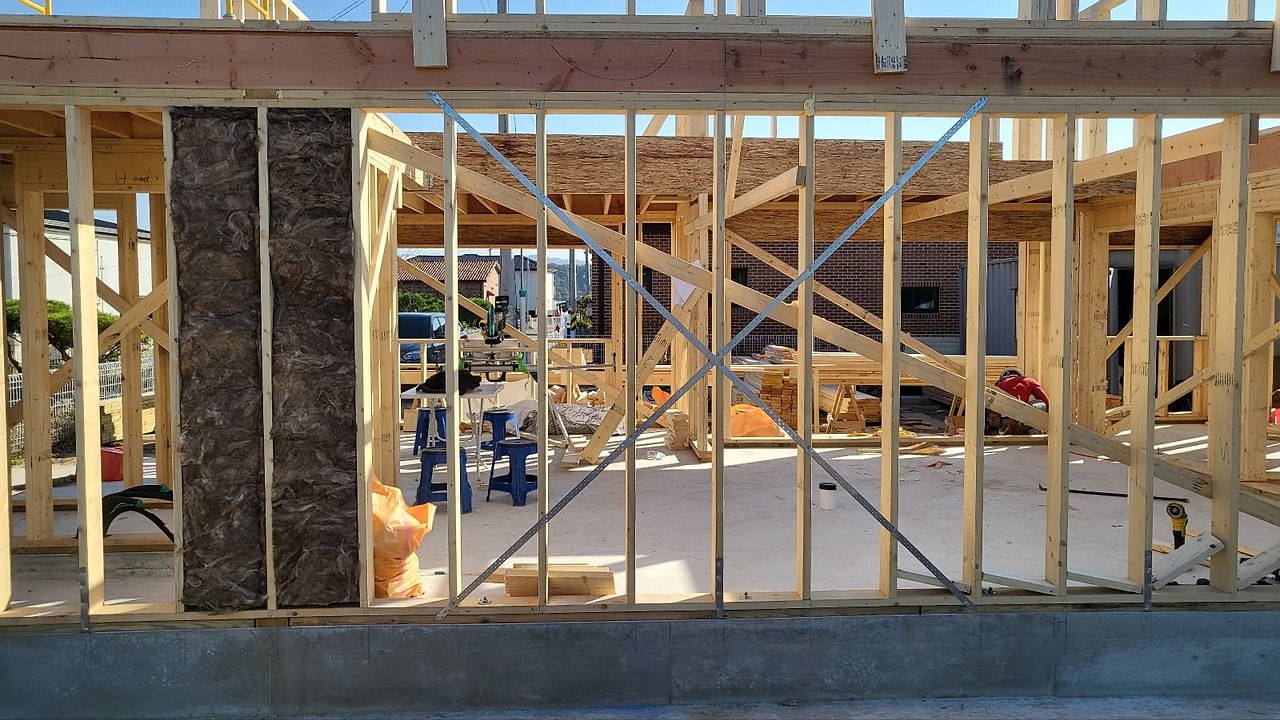

합판 시공전 단열재 작업이 어려운 공간에는 미리 단열재 작업도 진행하였습니다.
아래는 저희가 사용한 단열재에 대한 설명 입니다.

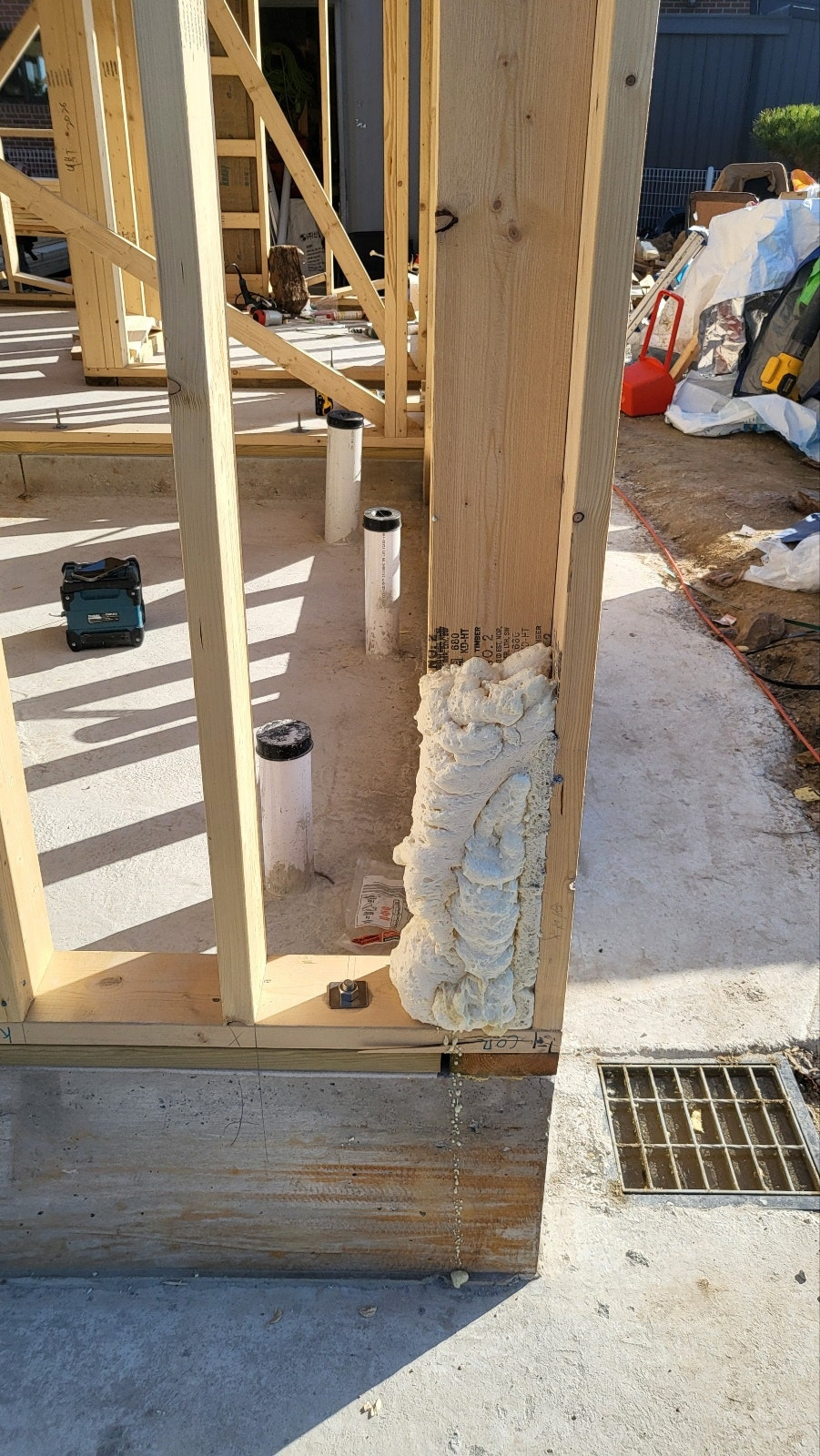

홀다운 철물 시공도 함께 진행되었습니다.
홀다운 철물은 집이 전도되지 않도록 집과 기초 간 결합을 강화해 주는 역할을 합니다.
철물 시공 사진이 많이 미비한점 죄송합니다.

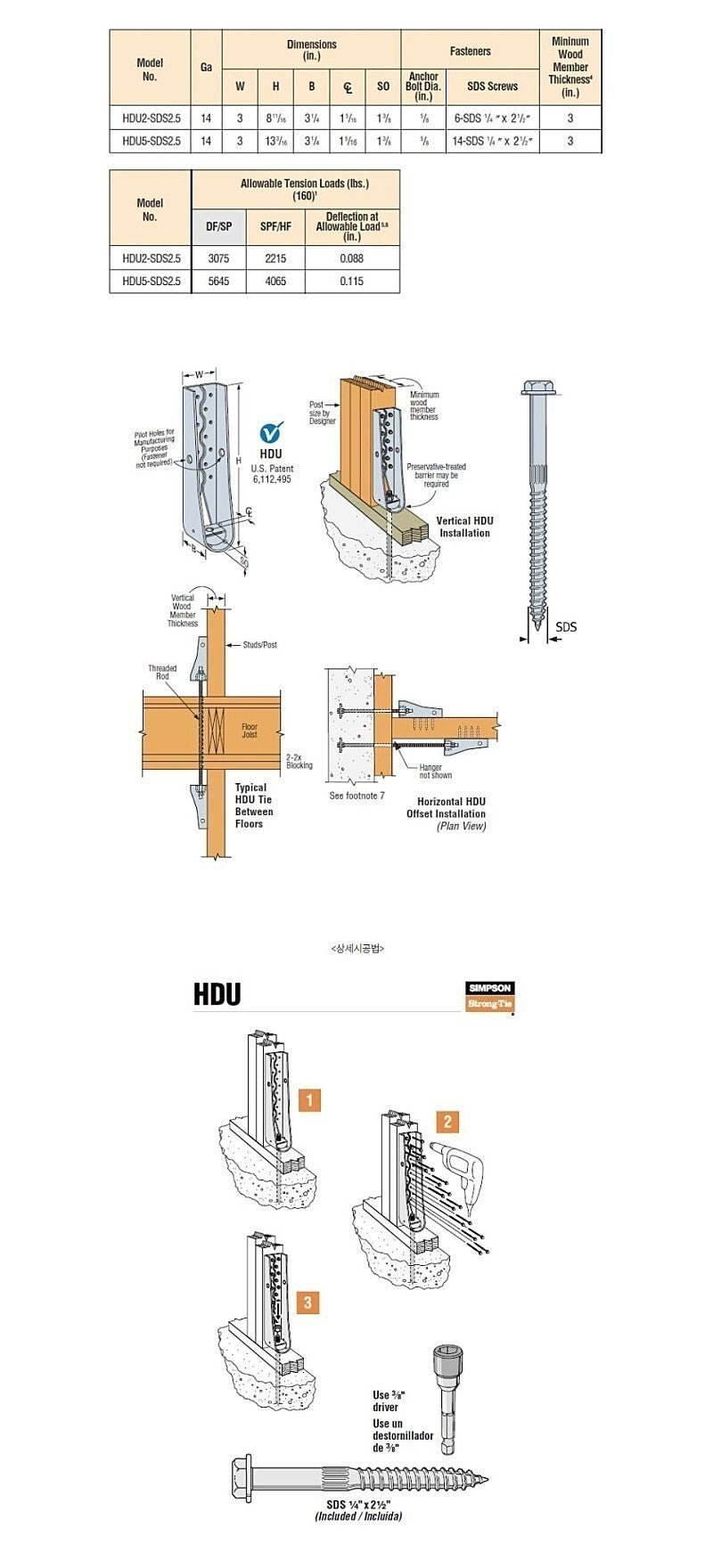

아래는 홀다운 철물에 대한 설명 입니다.

외부 1층 합판 시공 작업도 진행하였습니다.
이후 현장정리후 오늘 하루를 마무리 하였습니다.
읽어주셔서 감사합니다
편안한밤 되시길 바랍니다.
