날씨: 맑음
-금일 근무자
소 장 : 정수호 (4시간)
부팀장: 손호현 (8시간)
팀 원 : 천영환 (8시간), 김종협 (8시간), 이경용 (8시간)
지 원 : 이상민 (8시간), 정태영 (8시간), 노채헌 (8시간), 최정현 (8시간)
금일품수 (누계) : 8.5 품 (총 25.25 품)
금일 작업 현황
- 가새 작업
- 끝막이 장선 및 바닥 장선 시공
- 조이스트 행어 시공
- 장선 블로킹 시공
- 철물 보강 작업( 스트랩 타이, 월 브레싱 )
- 방통 블로킹 시공
- 벽체 방수 합판 시공
다음 예정 작업
- T&G 합판 시공
- 방통 및 솔리드 블로킹 시공
- 시스템 비계 설치
- 구조목 재단
남양주 진접 장현리 3일차
안녕하세요! 남양주 진접 장현리 현장 3일차 시작합니다.
아침부터 건축주님께서 커피 및 빵을 준비해주셔서 더 힘을 내어 일과를 진행하였네요.^^
오후에는 피자까지 포장해오셔서 맛있게 잘 먹었습니다. 감사합니다!
어제 1층 벽체 시공이 완료되어 임시 가새 작업을 진행하였습니다.
가새 작업은 벽체의 수직을 확인하여 임시로 고정해주는 작업입니다.
벽체 합판 시공이 이루어져 벽체의 기울기가 고정이 될 때 제거하게 됩니다.
레이저 레벨기로 정확하게 체크하며 벽 하나하나 미세한 오차도 수정하여 고정을 시켜줍니다.

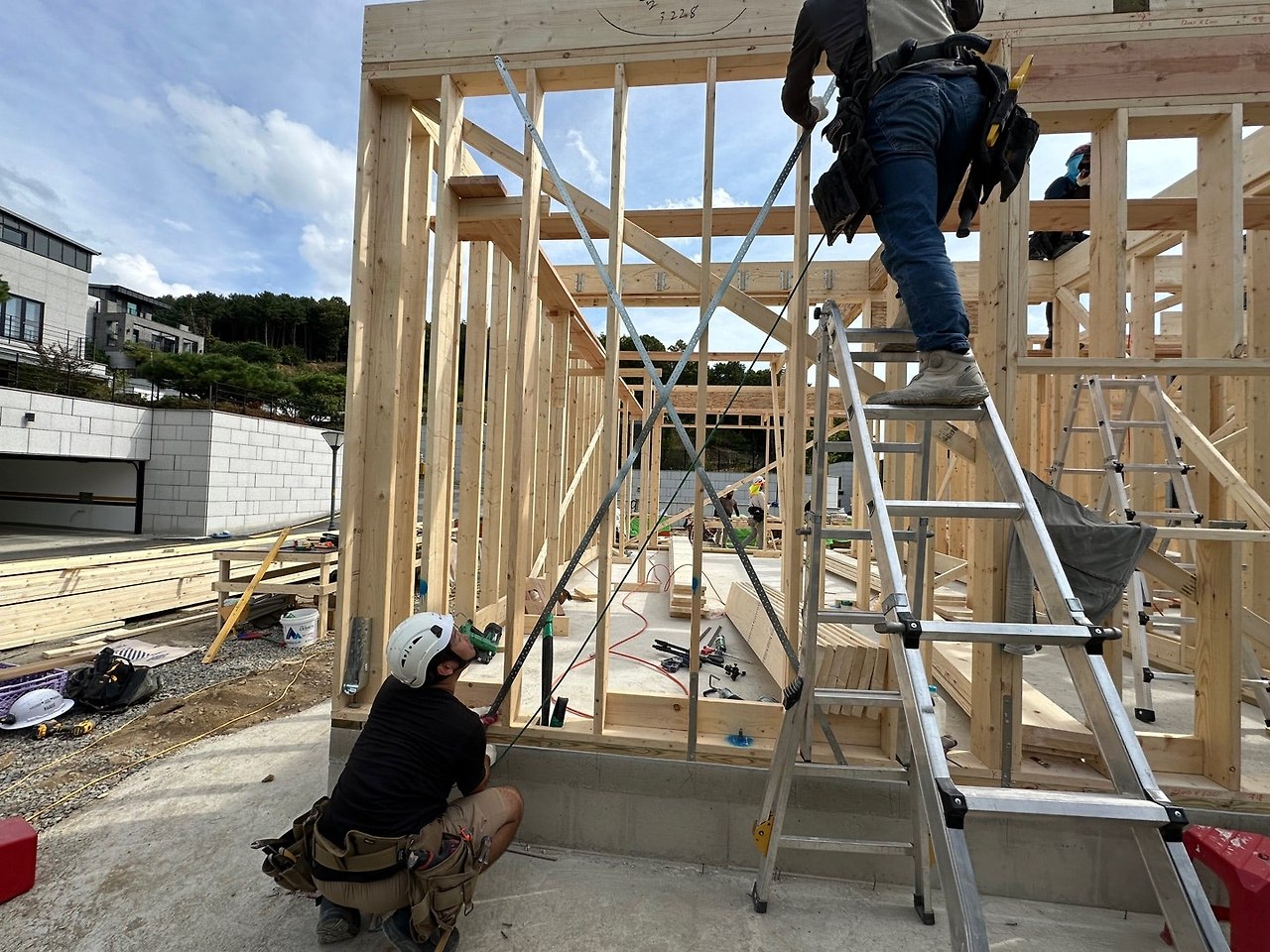

임시 가새 작업중인 모습
임시 가새 작업 완료된 모습
다음으로 장선 시공을 위해 안전 발판 작업을 진행하였습니다.
외벽에서는..
철물 보강 작업이 진행되었습니다.
먼저 스트랩 타이(Strap Tie) 시공을 진행하였는데요.
스트랩 타이는 인장 하중을 전달하는 역할을 함으로써 토대, 플레이트, 스터드를 연결하여 구조적으로 보강하는
철물입니다.
스트랩 타이를 몸소 시공중이신 소장님의 모습입니다.
아래는 스트랩 타이에 대한 설명입니다.
월브레싱(Wall Bracing)은 벽체의 뒤틀림을 방지하는 역할을 합니다.
토대부터 바텀플레이트, 스터드, 탑플레이트, 더블탑플레이트까지 벽체의 구성요소들을 하나로 잡아주게 됩니다.
월브레싱 시공중인 모습
월브레싱 시공 완료된 모습
아래는 월 브레싱에 대한 설명입니다.
자료출처: 대림우드
다른 한편에서는..
끝막이 장선과 바닥 장선 시공이 진행되었습니다.
끝막이 장선(Rim Joist)은 벽체 위 가장자리에 시공되어 바닥 장선이나 천장 장선의 끝을 막아주는 역할과
장선 시공의 기준이 되는 레이아웃을 통해 장선 작업이 진행될 수 있도록 하는 역할도 합니다.
끝막이 장선 시공중인 모습
끝막이 장선 시공이 완료되고,
본격적으로 바닥 장선 (Floor Joist) 시공이 진행되었습니다.

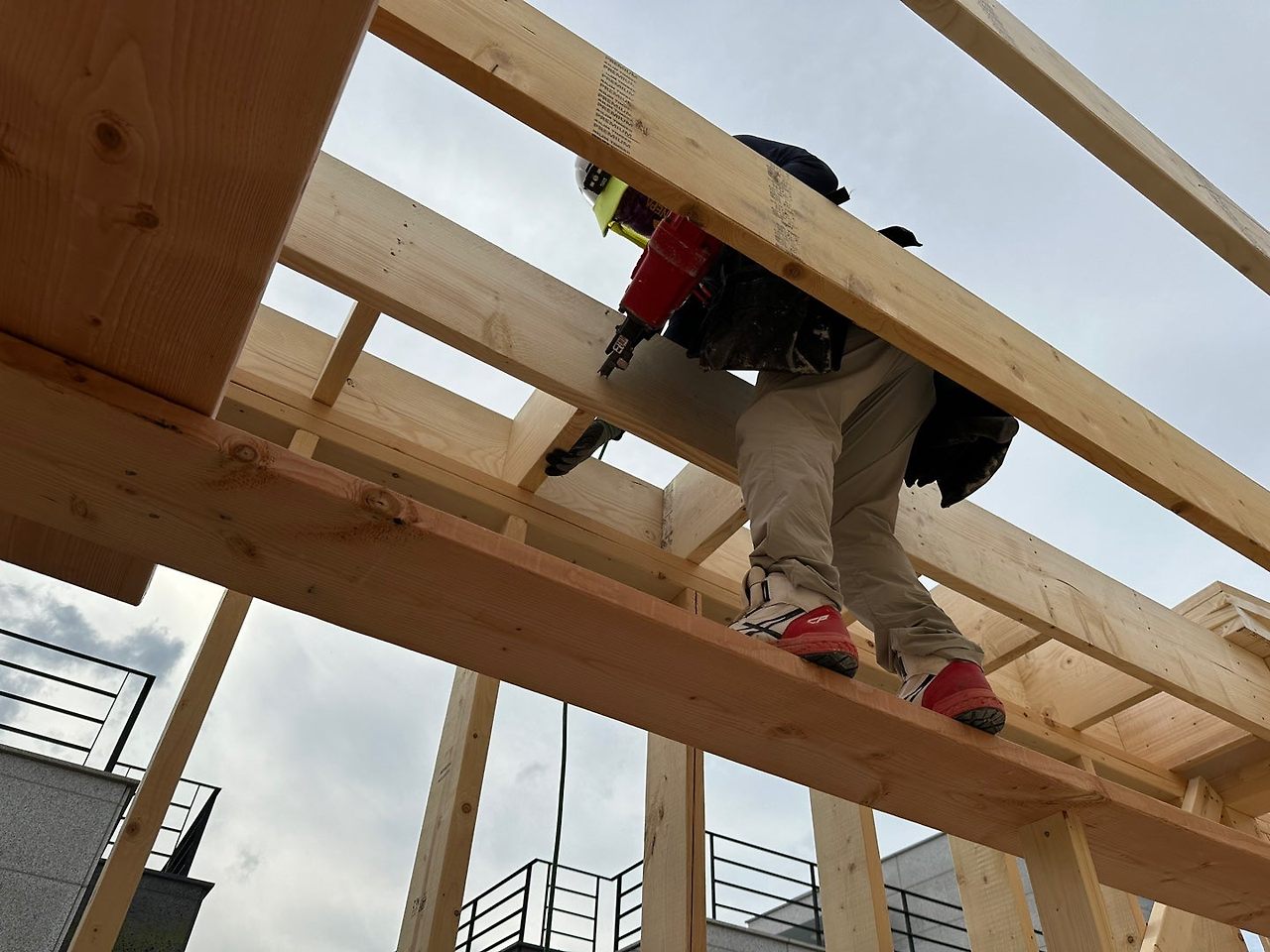

장선 하나하나 휨새도 확인하며 꼼꼼하게 시공을 진행합니다.
장선 중 벽체의 지지를 받지 못하여 시공이 어려운 부분은 장선을 걸수 있도록 조이스트 행어(Joist Hanger)를 시공하여 작업을 진행합니다.
아래는 조이스트 행어에 대한 참고 자료입니다.
바닥 장선 시공 후 경간 거리가 긴 장선의 중간에 블로킹을 시공하여 뒤틀림을 방지하고 하중을 분산시켜 줍니다.
경간 거리가 긴 부분에 장선 블로킹 시공 완료된 모습
또 2층의 바닥이 되는 장선이기에 2층 벽체가 시공되는 부분에 추가로 블로킹을 시공하는데요.
하중을 분산하여 구조적으로 보강해주는 역할을 합니다.
2층 벽체가 서는 부분에 블로킹 시공 완료된 모습
그리고 2층 화장실 시공을 위해 다운실링 시공도 진행하였습니다.
블로킹 시공이 완료되고,
현관 쪽 켄틸레버(Cantilever)에 끝막이 장선 시공까지 완료가 되며 바닥 장선 시공은 오늘 마무리가 되었습니다.
마지막으로 벽체 방수 합판 시공이 진행되었습니다.
벽체 방수 합판 시공은 계속해서 진행될 예정입니다.
