날씨: 흐림, 맑음
-금일 근무자
소 장 : 정수호 (8시간)
팀 장 : 이상민 (8시간)
부팀장: 손호현 (8시간)
팀 원 : 정태영 (8시간), 문병선 (8시간), 천영환 (8시간), 김종협 (8시간), 노채헌 (8시간), 이경용 (8시간),
황근하 (휴무), 최정현 (8시간)
지 원 : 최영광 (8시간), 김완태 (8시간)
금일품수 (누계) : 12 품 (총 150 품)
금일 작업 현황
- 본채 서까래 시공
- 서까래 블로킹 시공
- 박공벽 시공
- 지붕 방수 시트 시공
- 계단 시공
- 전기팀 시공
다음 예정 작업
- 본채 지붕 타이벡 수프로 시공
- 계단 시공
- 전기팀 시공
화성 송산그린시티 E 13일차
안녕하세요. 화성 송산그린시티 E 현장 13일차 시작합니다.
먼저 지붕 방수 시트 시공을 진행하였습니다.
방수 시트 시공은 물의 흐름을 대비하여 아래쪽부터 시공을 시작하여 위쪽으로 작업을 진행하는 물끊기 방식으로 시공합니다.
또한 이음매 부분은 충분한 겹침 간격을 유지하여 시공합니다.

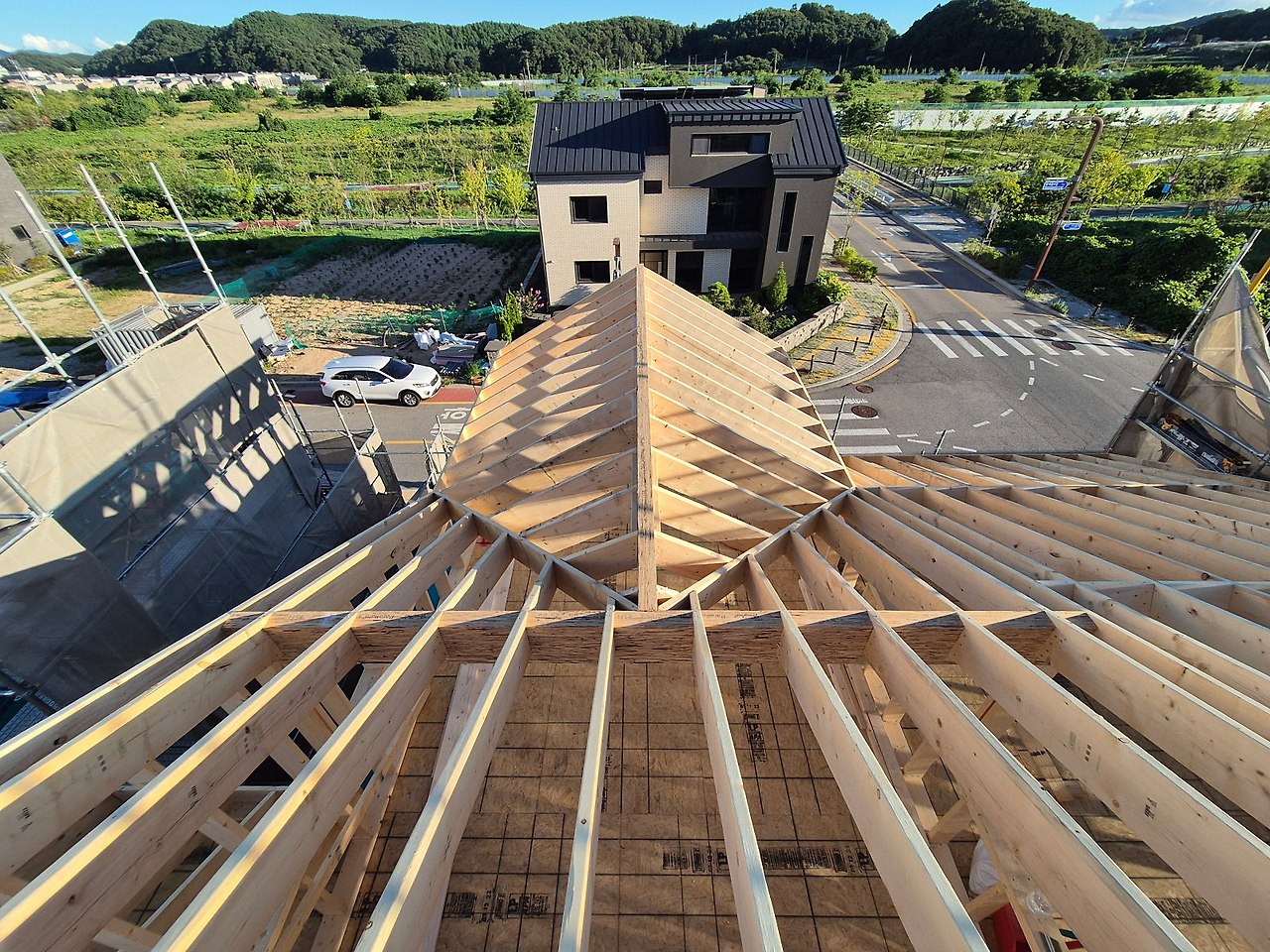

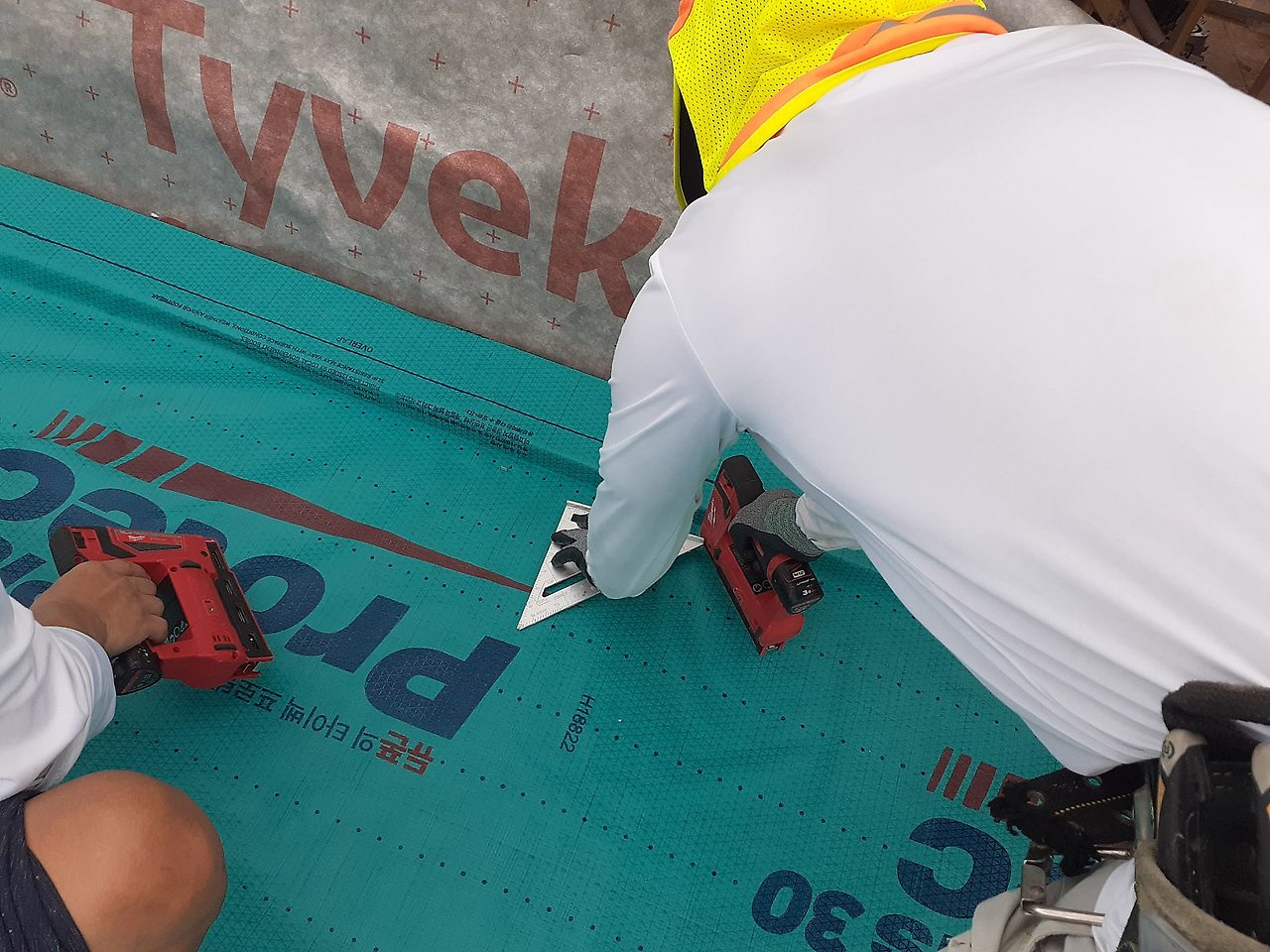

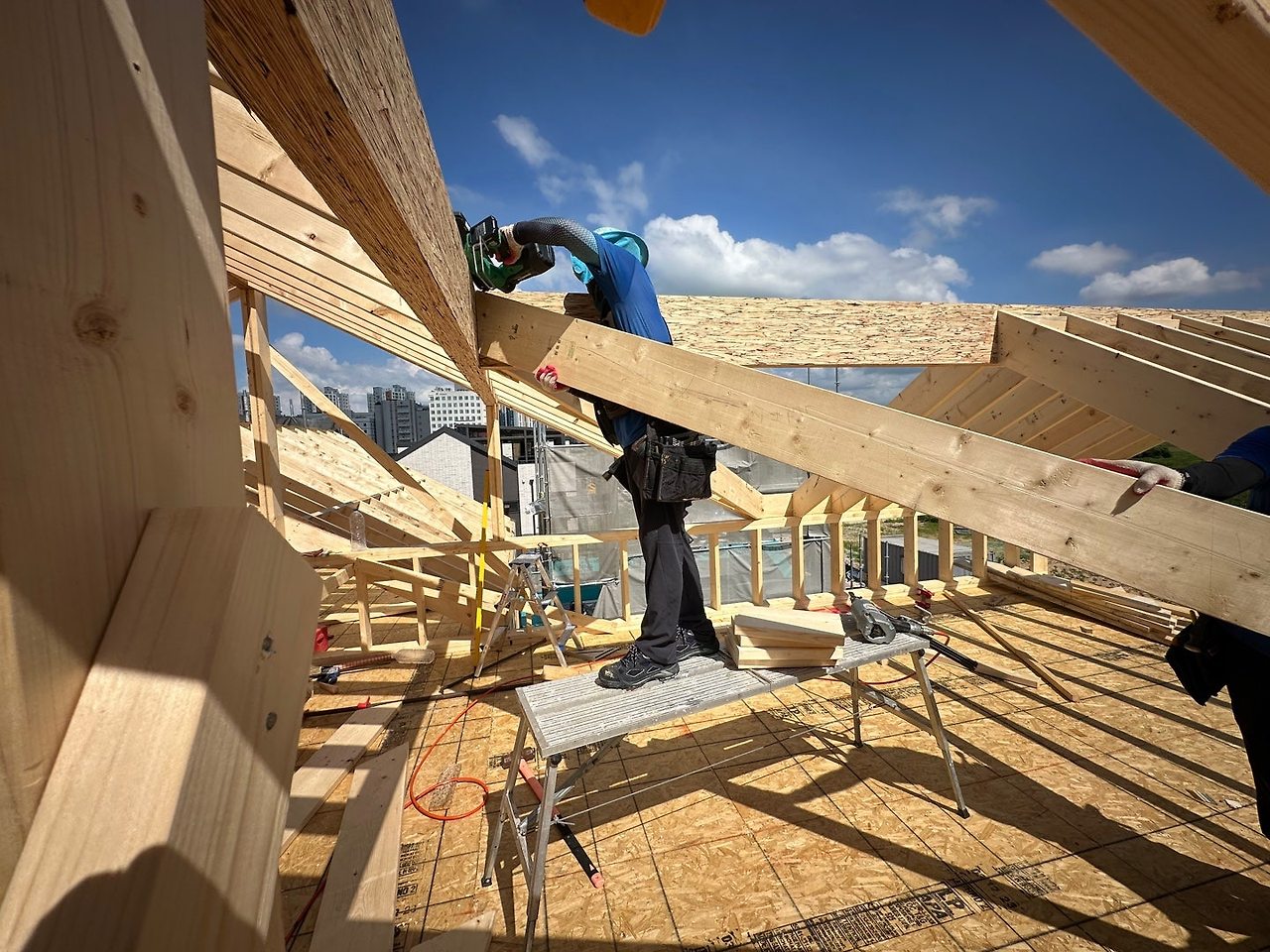

지붕 방수 시트 시공중인 모습
아래는 사용된 방수 시트에 대한 참고자료입니다.
자료출처: 대림우드

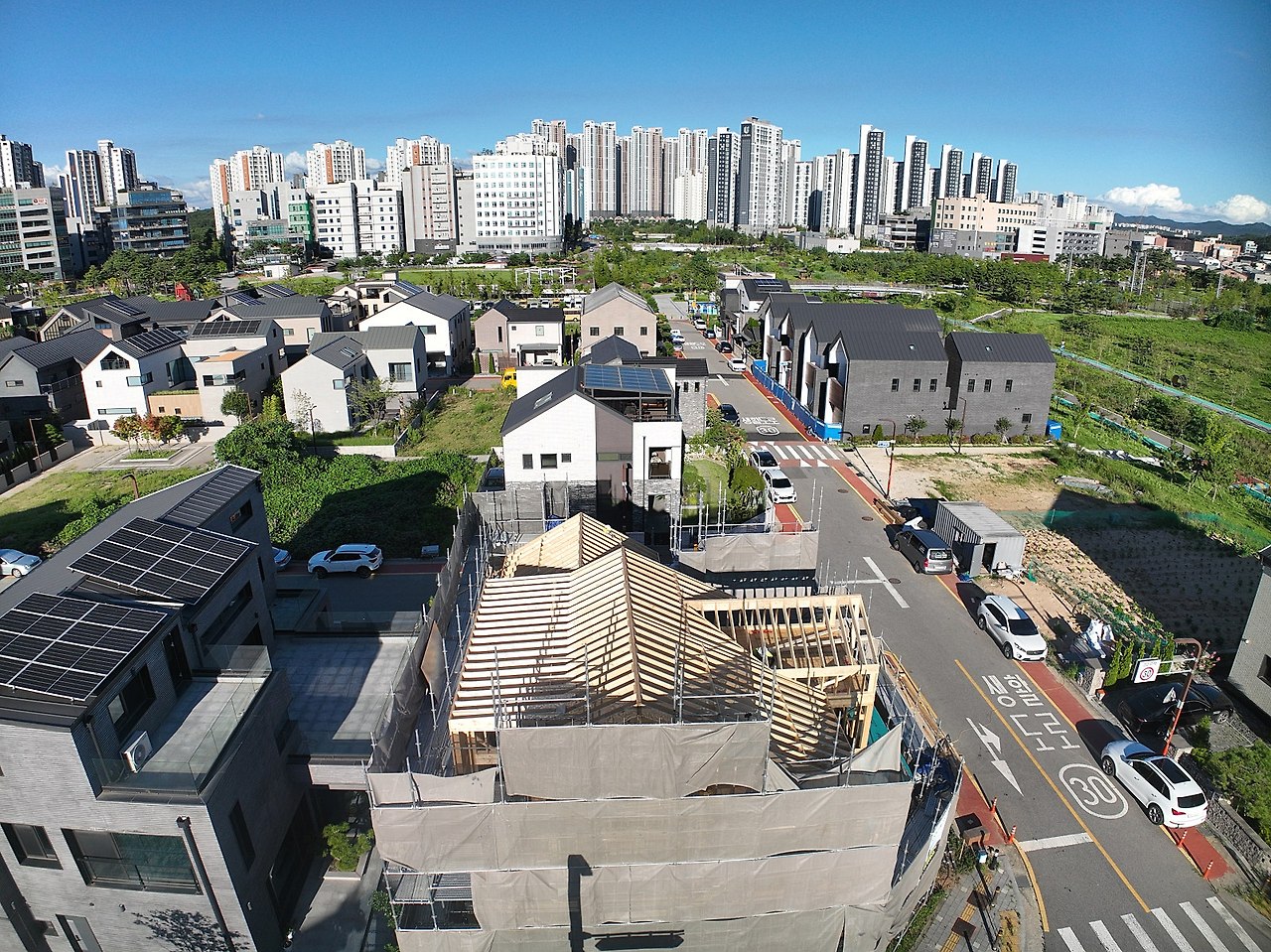

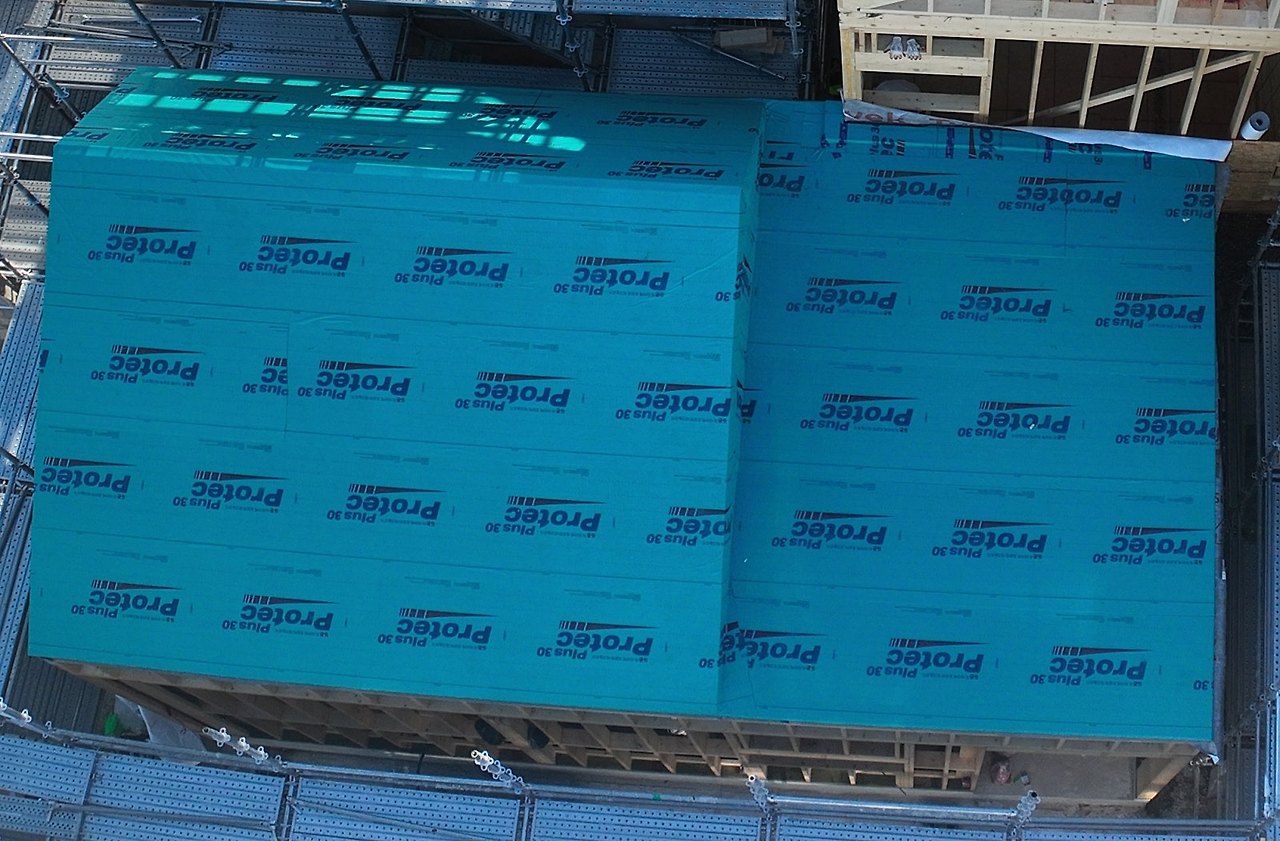

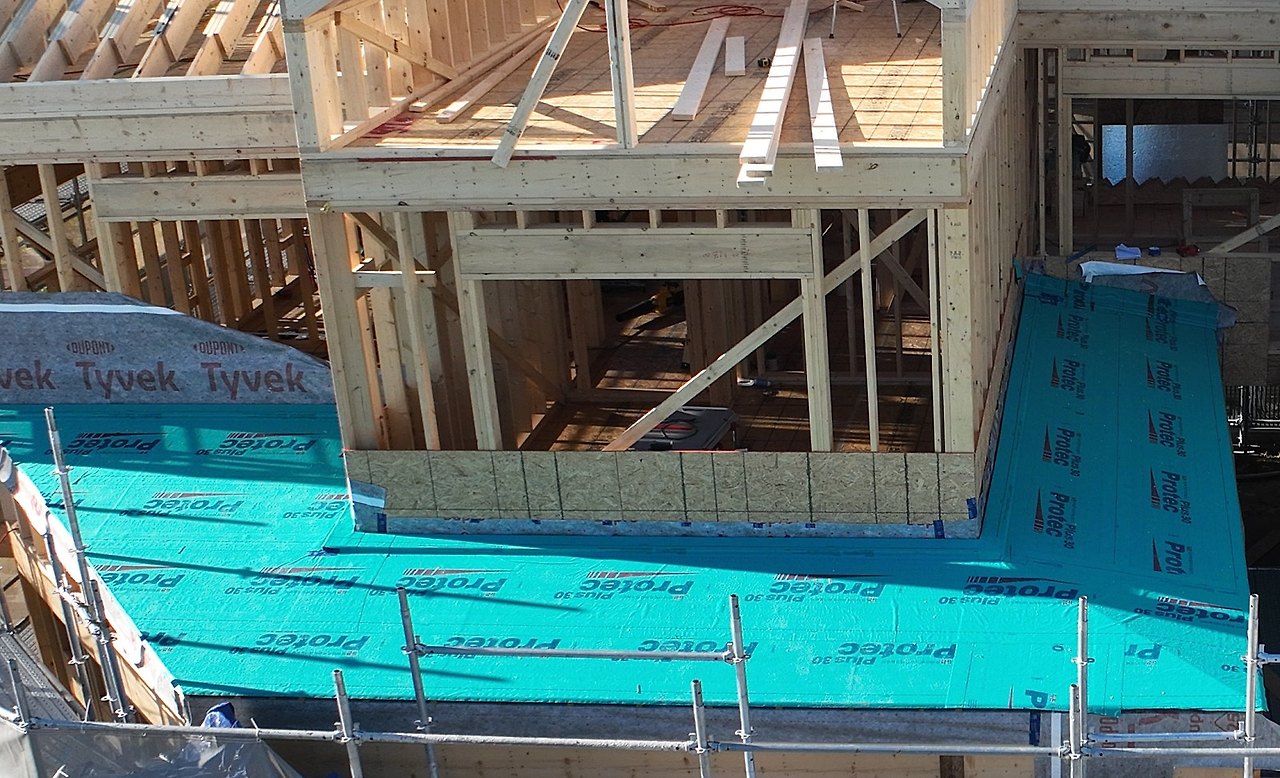

본채 쉐 지붕 방수 시트 시공 완료된 모습
별채 지붕 방수 시트 시공 완료된 모습
그리고 어제에 이어 2층-다락 구간의 계단 시공이 진행되었습니다.
막바지 시공 단계에 있어 조만간 완성될 예정입니다.

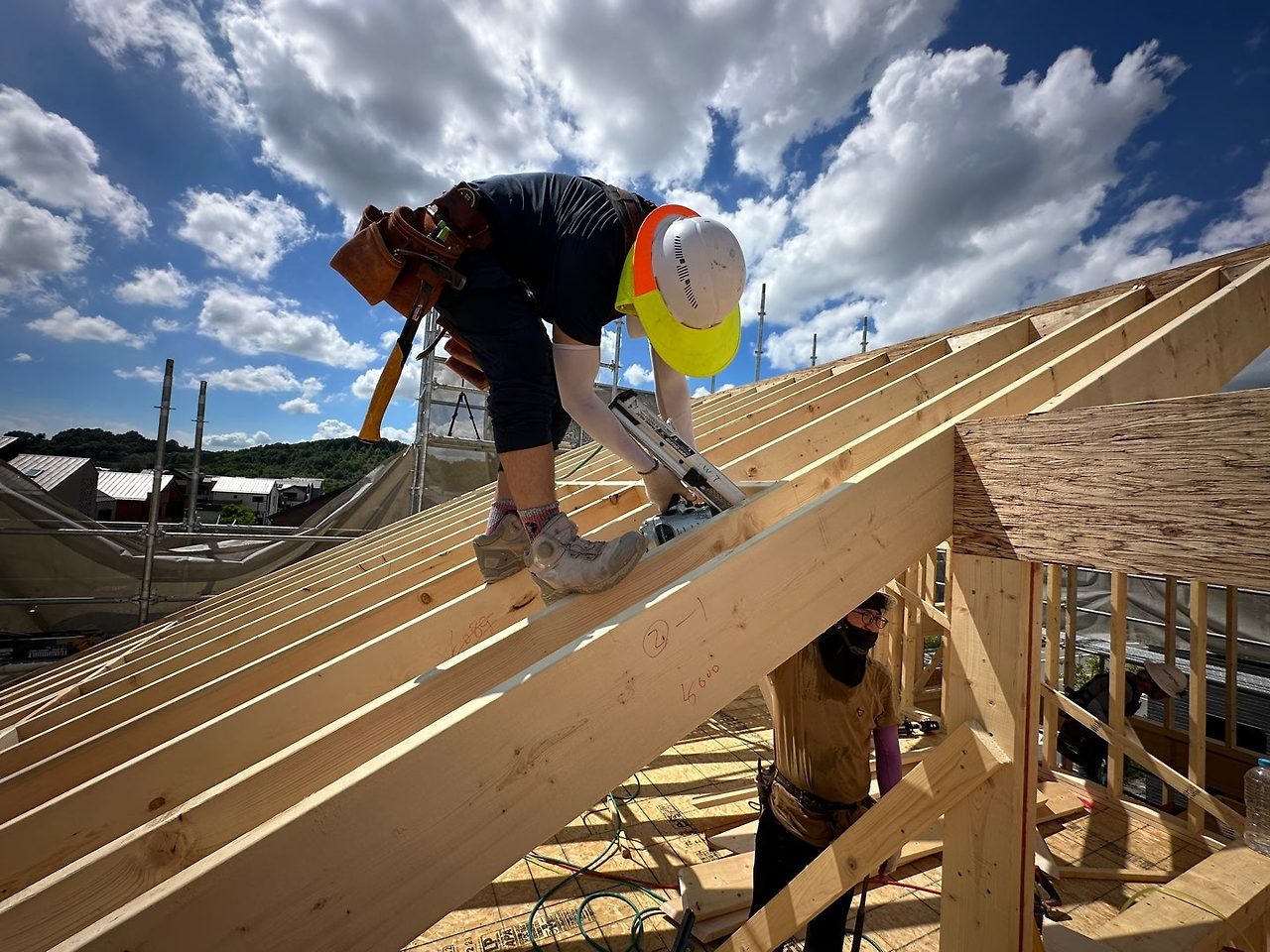

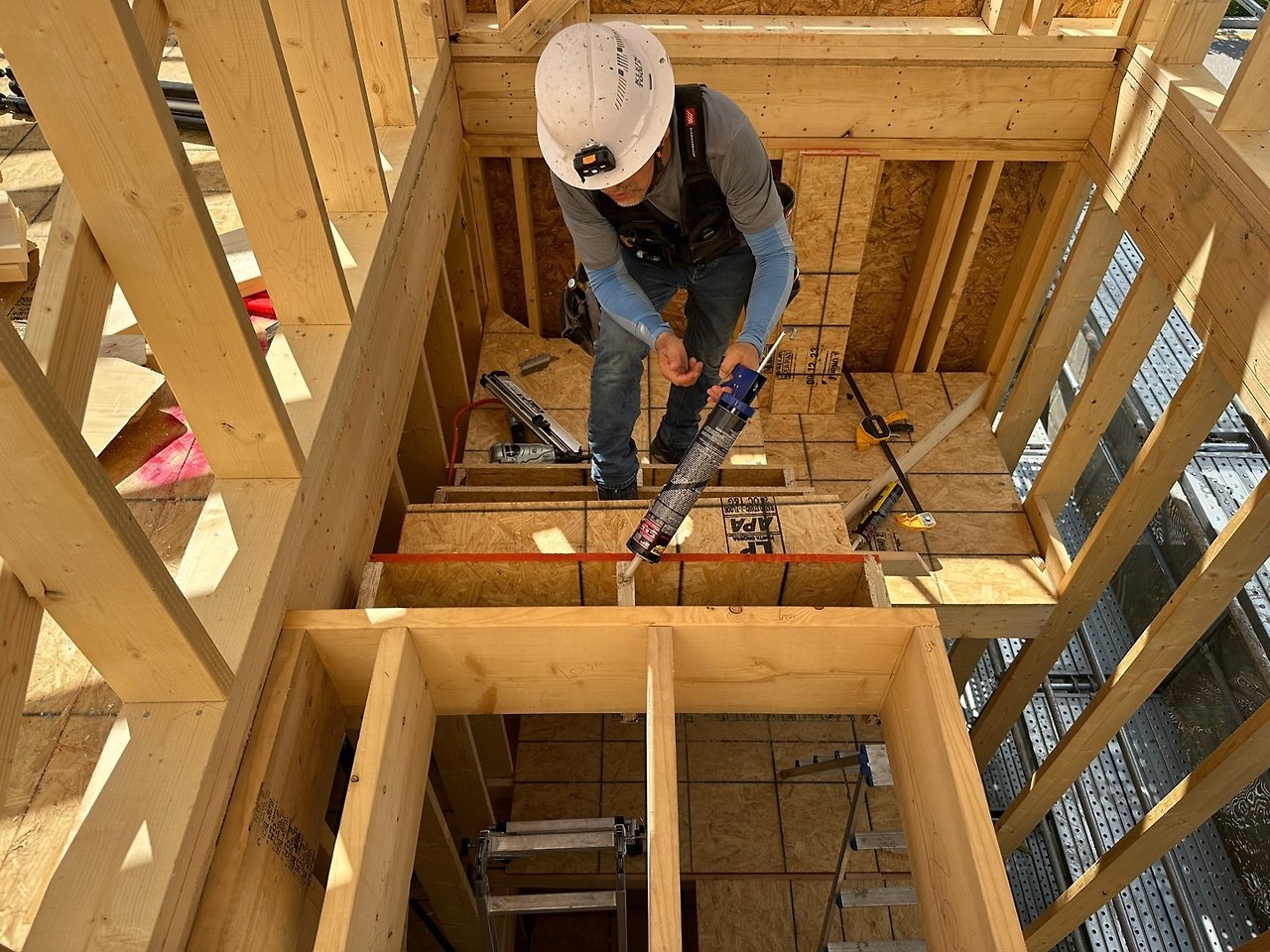

계단 시공중인 모습
다음으로 본채 메인 지붕 시공을 진행하였습니다.

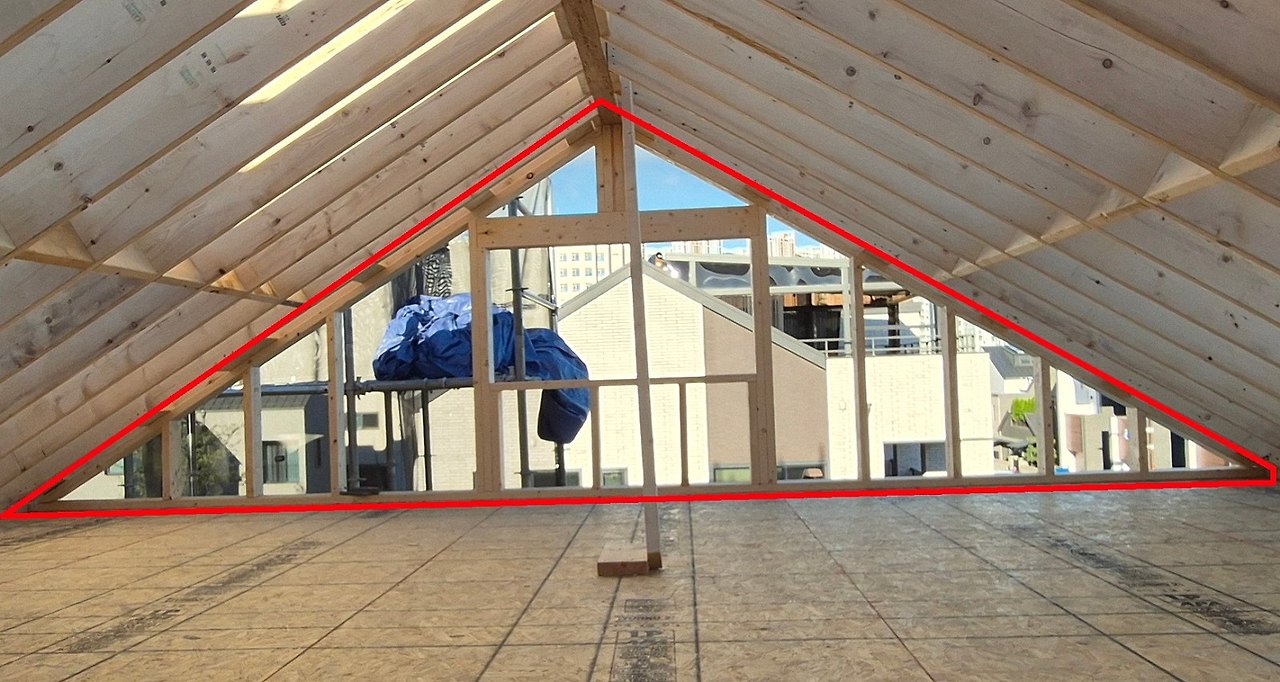

본채 지붕은 박공 지붕과 박공 지붕이 교차되는 교차지붕입니다.
교차되는 부분의 서까래 각도가 까다로워 정확히 치수를 체크하여 재단한 뒤 시공합니다.

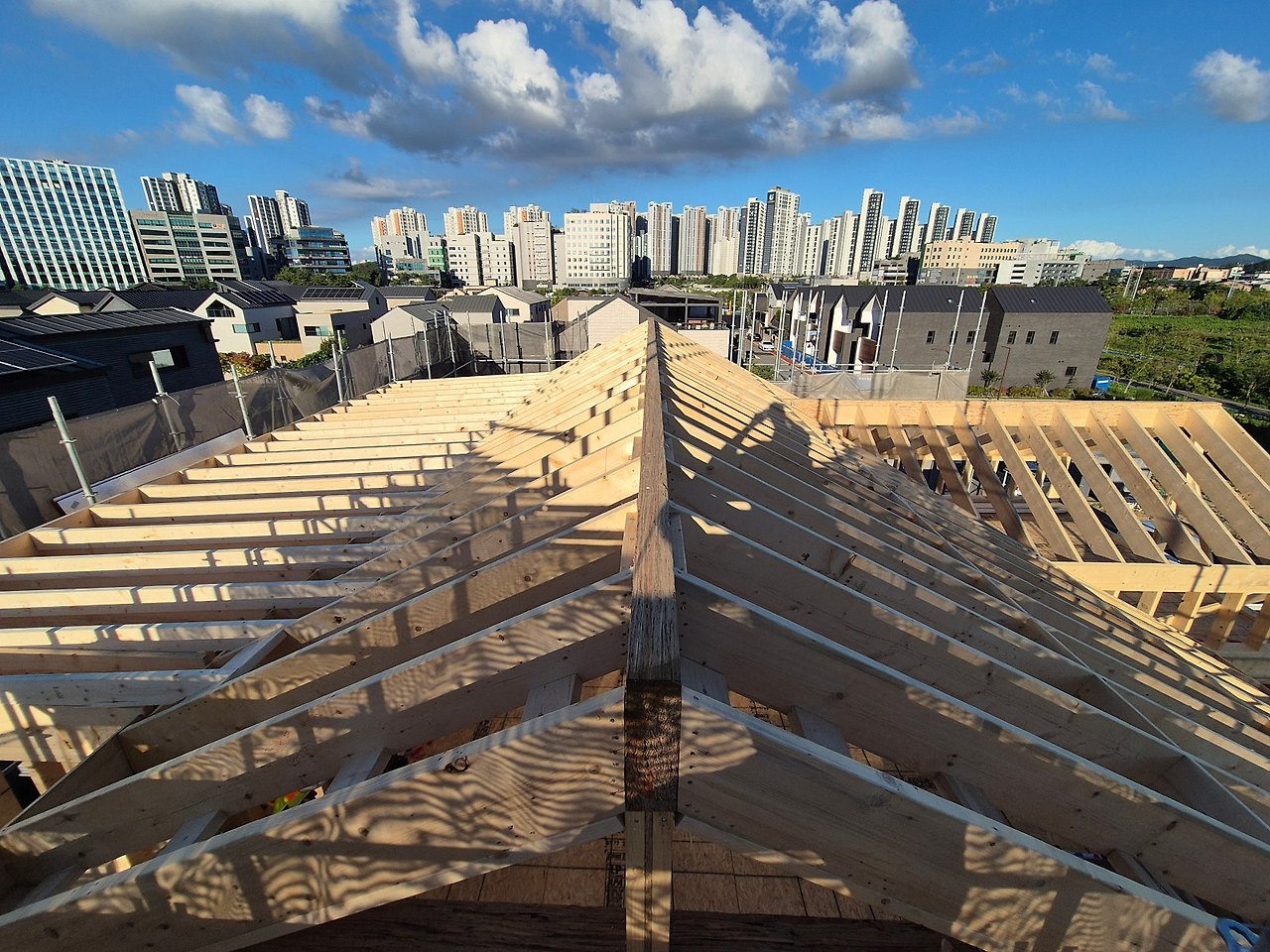

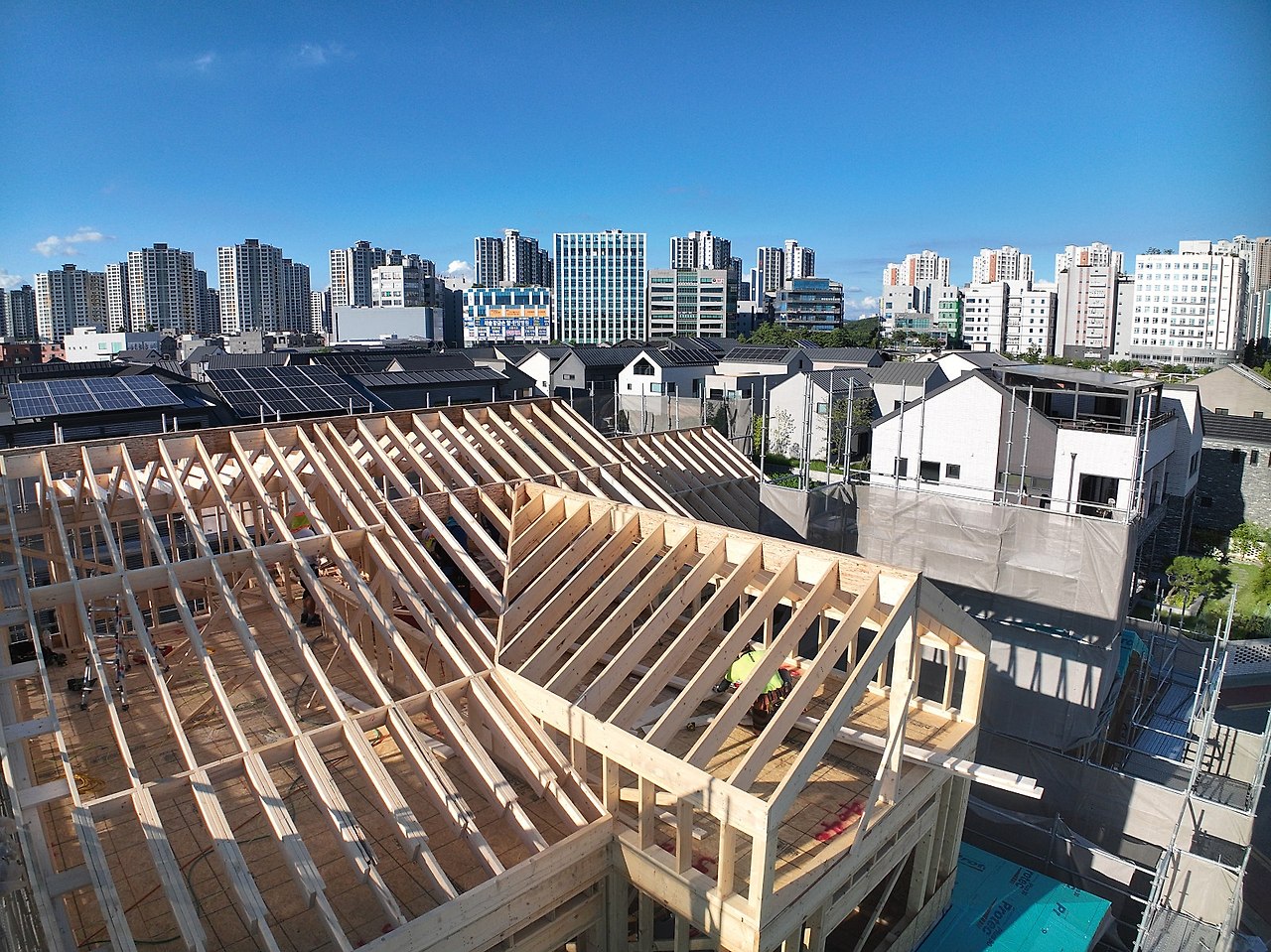

교차되는 부분 서까래 시공중인 모습

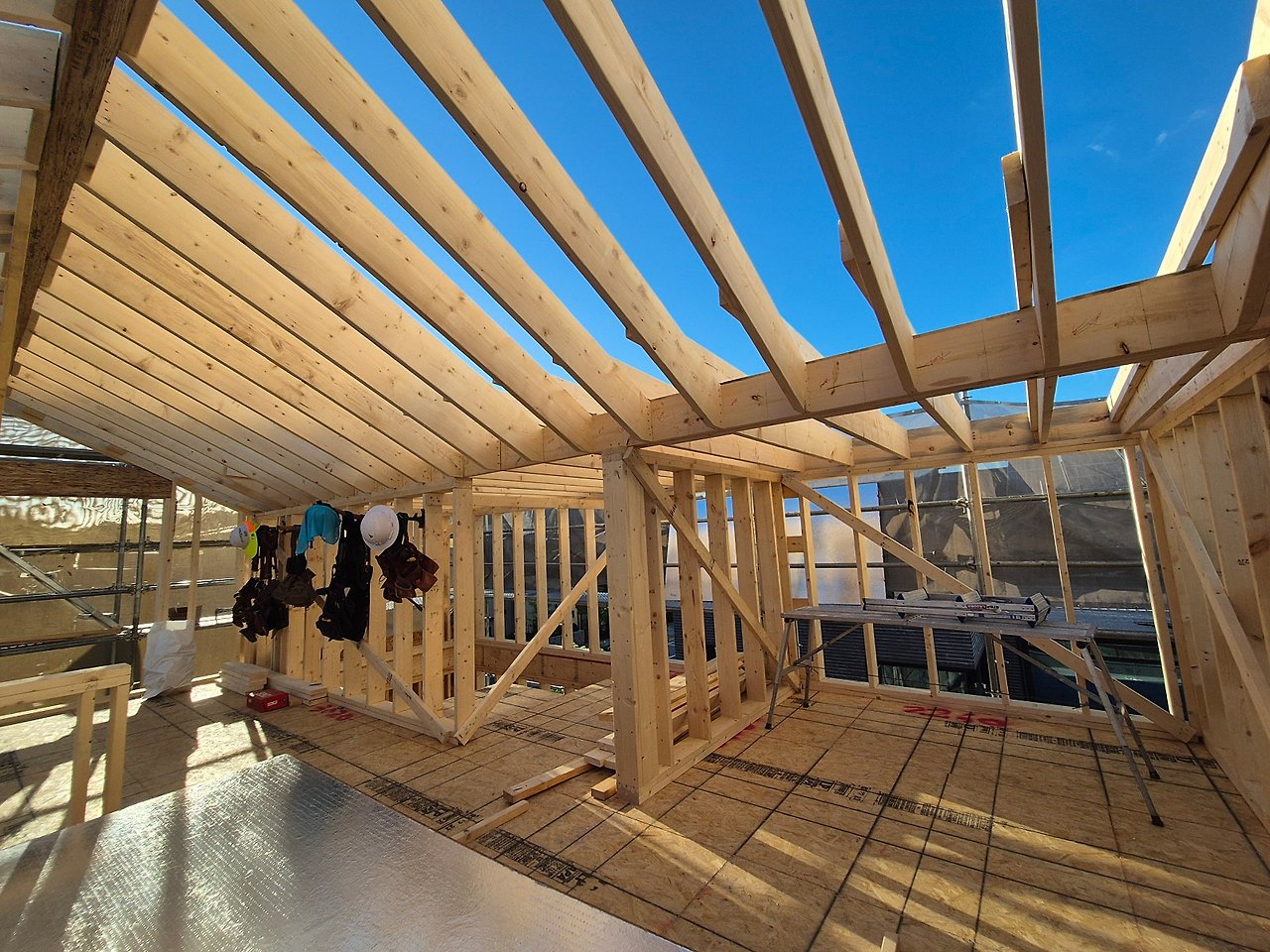

교차 지붕 서까래 시공 완료된 모습

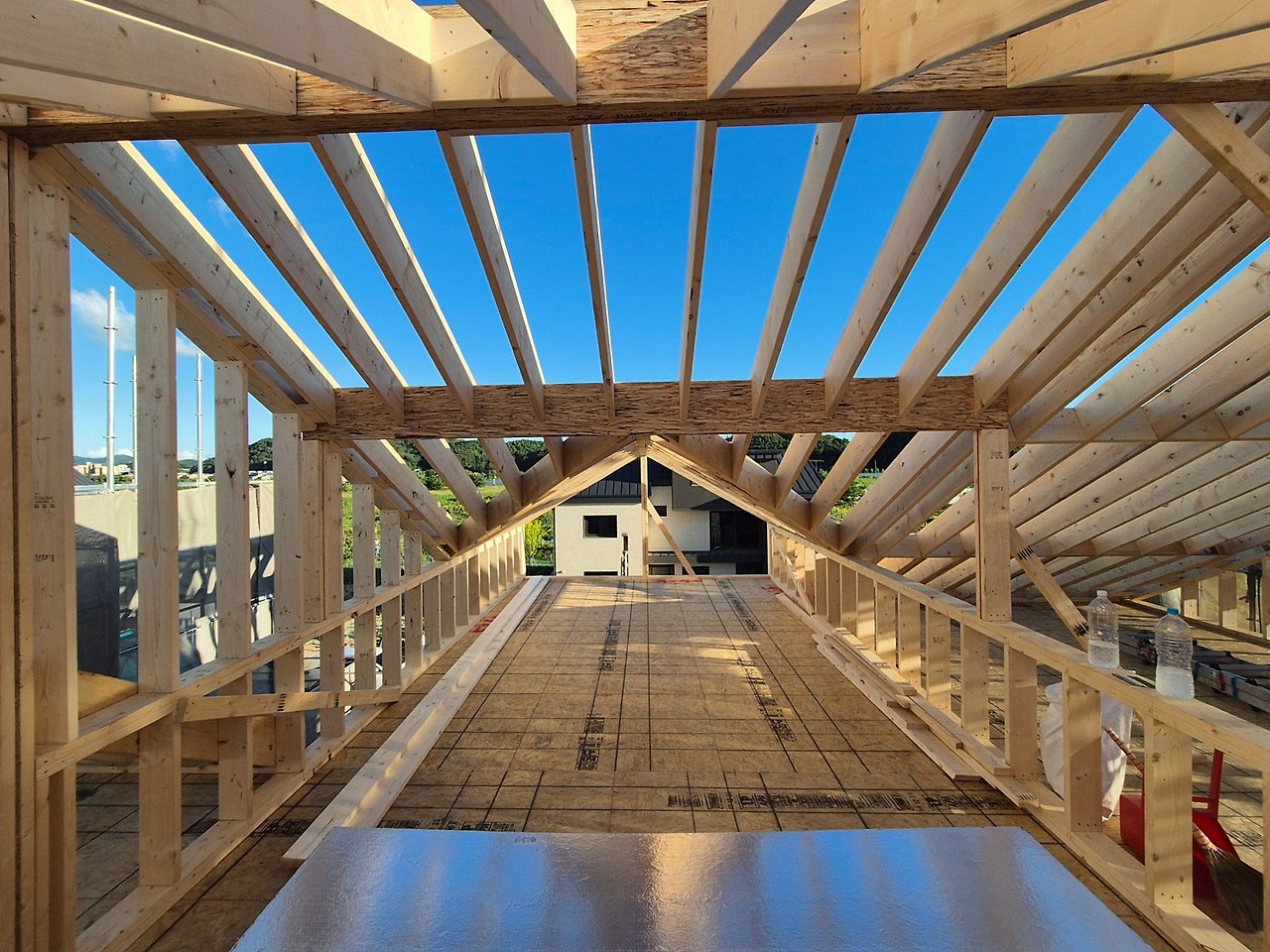

서까래 길이가 긴 곳은 서까래 간의 간격을 유지시켜주고 아래로 처지는 것을 방지하는 서까래 블로킹 시공을 해주었습니다.

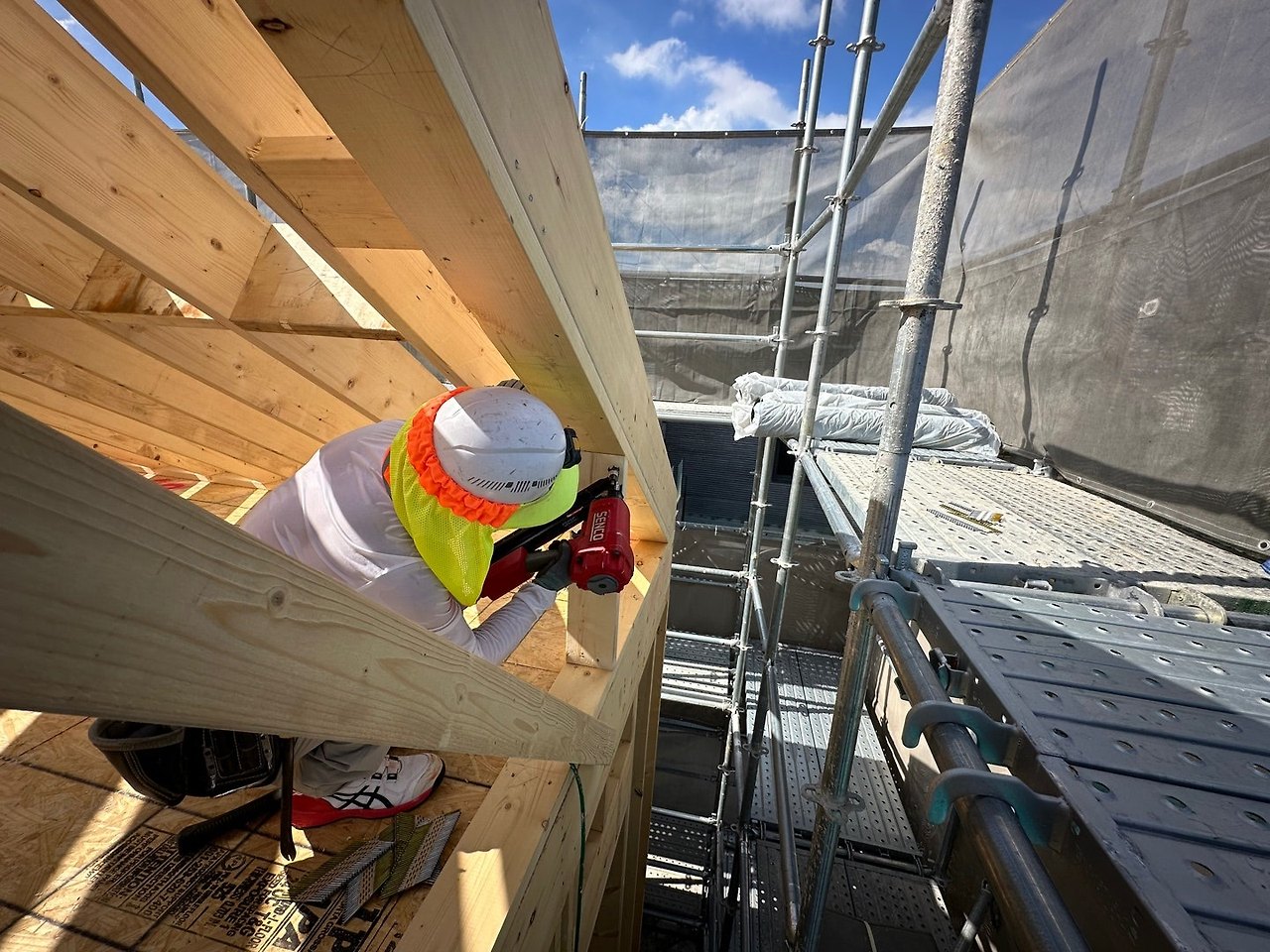

서까래 블로킹 시공중인 모습
다음으로 본채와 별채의 박공벽 시공을 진행하였습니다.
박공벽 부분에 먼저 플레이트를 시공 한 뒤 박공벽스터드 위치에 맞추어 레이저 레벨기로 위 아래의 정확한
위치를 확인하고, 지붕 각도로 재단 후에 시공합니다.

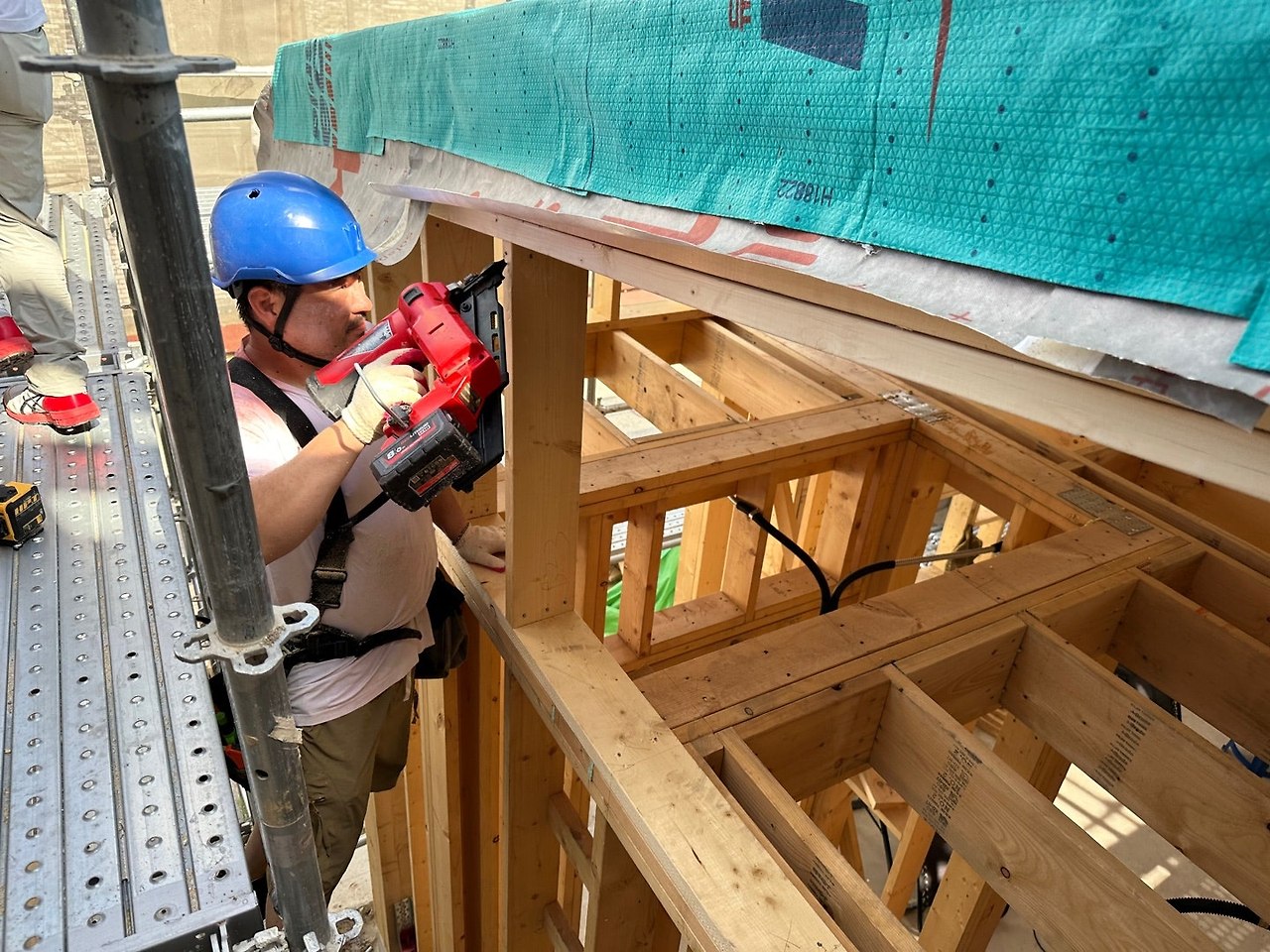

박공벽 시공중인 모습
박공벽 시공 완료된 모습

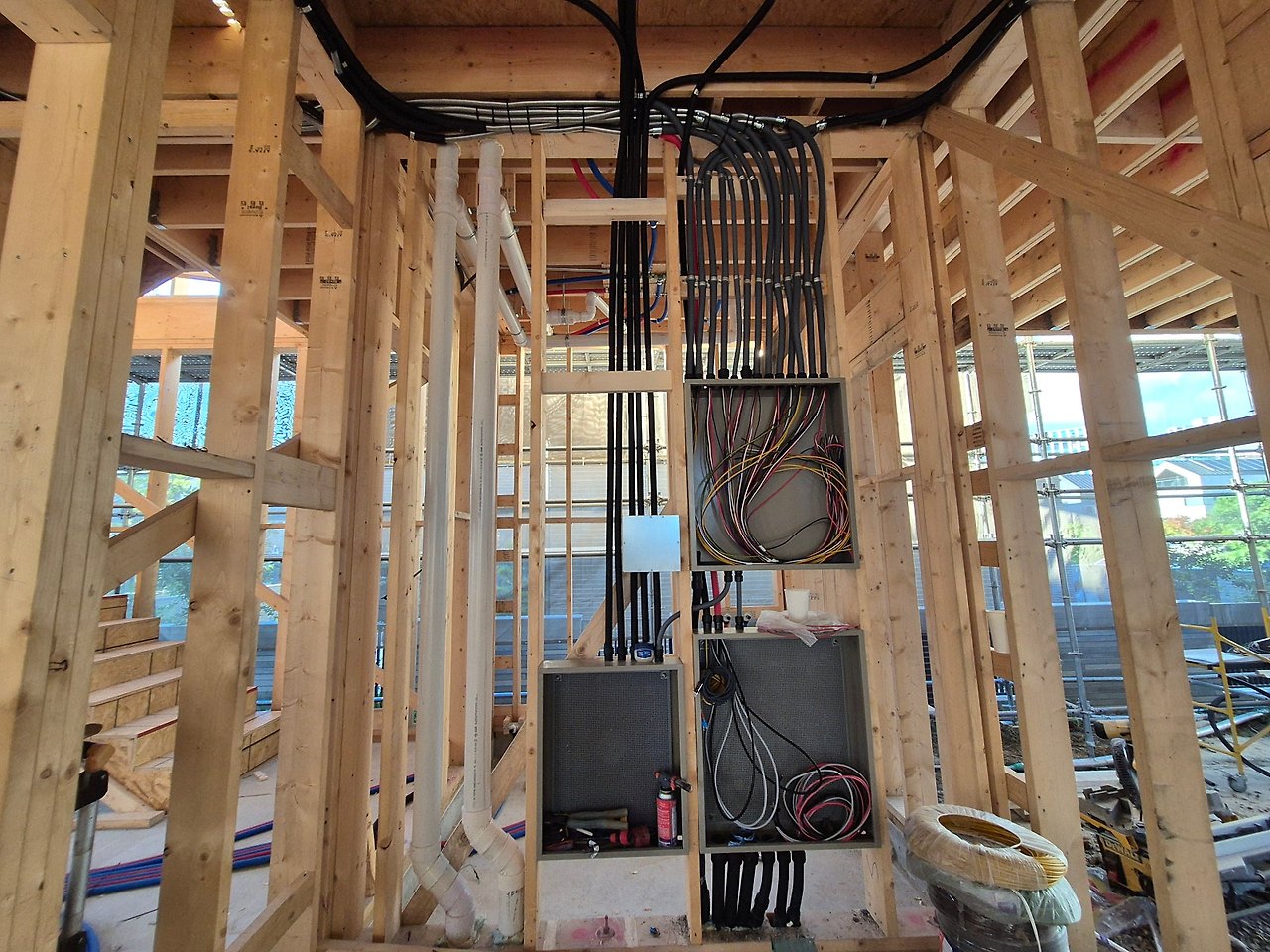

전기팀에서도 작업이 계속해서 이루어지고있습니다.
오늘도 현장 정리 및 청소로 하루일과를 마무리하였습니다.
