날씨: 맑음
-금일 근무자
소 장 : 정수호 (8시간)
팀 장 : 이상민 (8시간)
부팀장: 손호현 (8시간)
팀 원 : 정태영 (8시간), 문병선 (8시간), 천영환 (8시간), 김종협 (8시간), 노채헌 (8시간), 이경용 (8시간),
황근하 (휴무), 최정현 (8시간)
지 원 : 최영광 (8시간), 김완태 (8시간)
금일품수 (누계) : 12 품 (총 223.875 품)
금일 작업 현황
- 현관 수평 몰탈 시공
- 컬러 타이(Collar Tie) 시공
- 시스템 에어컨 배관 시공
- 벽체 타이벡 테이핑 작업
- 개구부 테이핑 작업
- 별채 계단 시공
- 전기팀 시공
다음 예정 작업
- 수성연질폼 시공
- 레인스크린 레이아웃
- 테이핑 작업
화성 송산그린시티 E 19일차
안녕하세요. 화성 송산그린시티 E 현장 19일차 시작합니다.

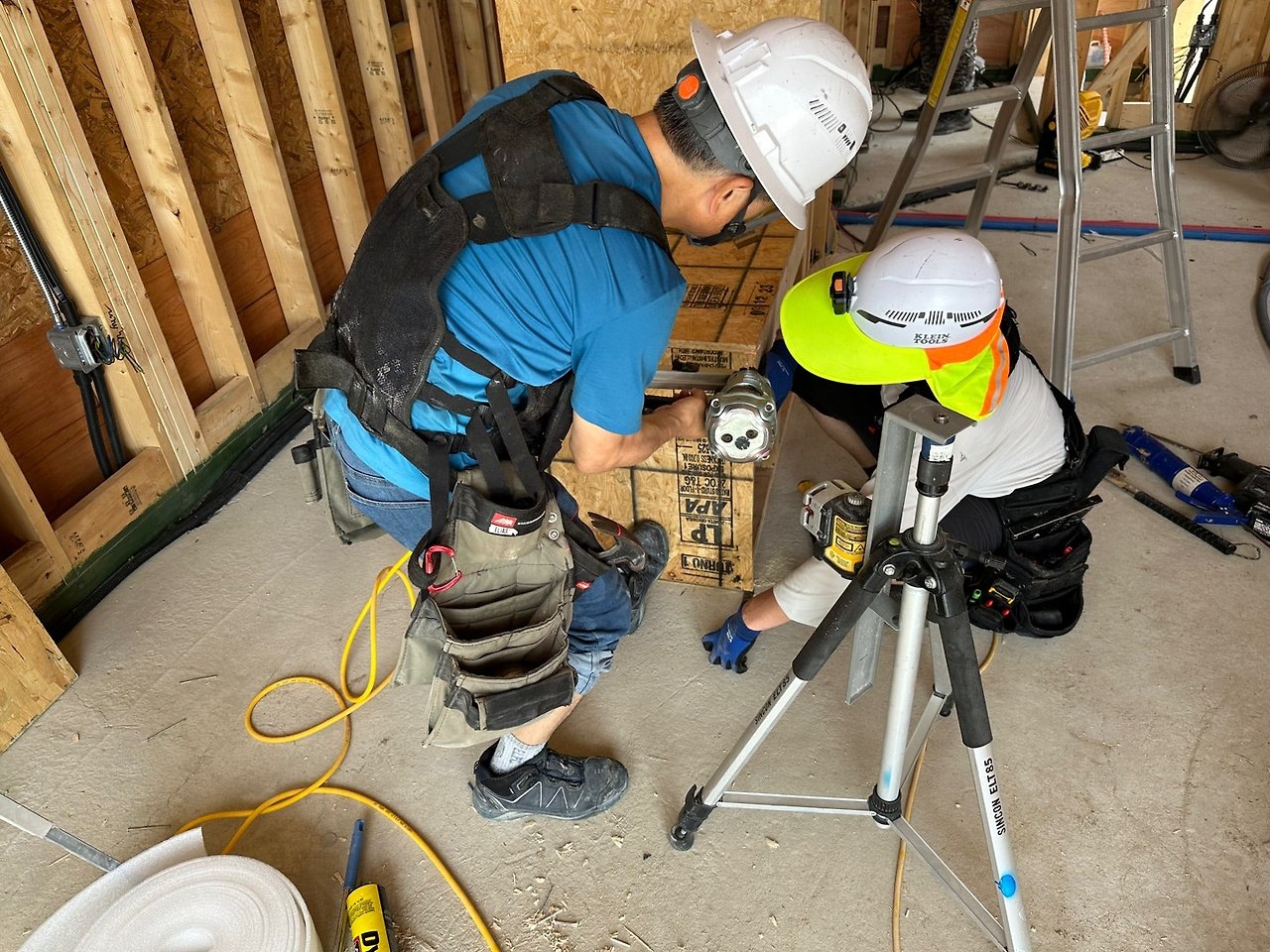

먼저 시스템에어컨팀의 배관 시공이 진행되었습니다.

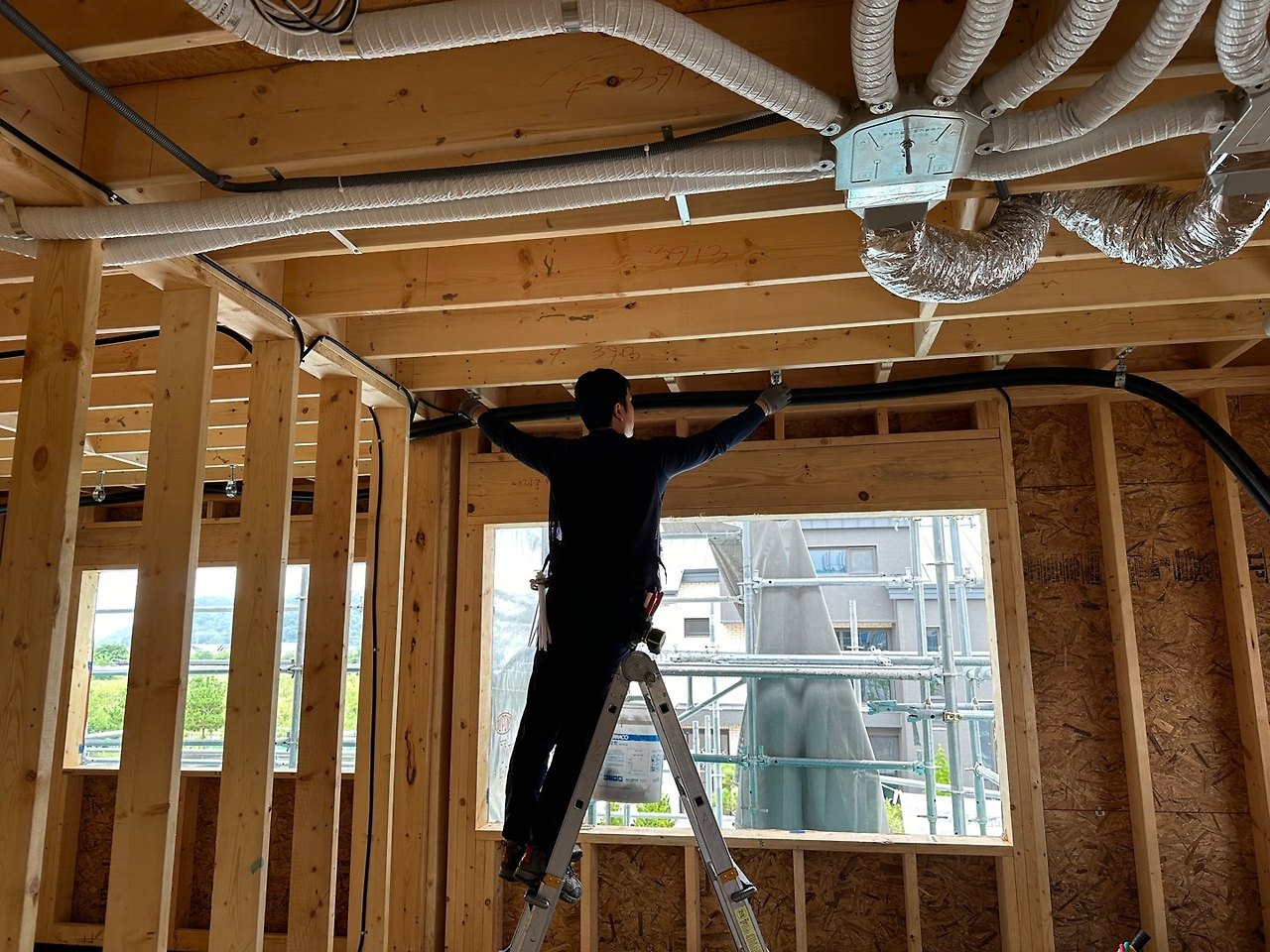

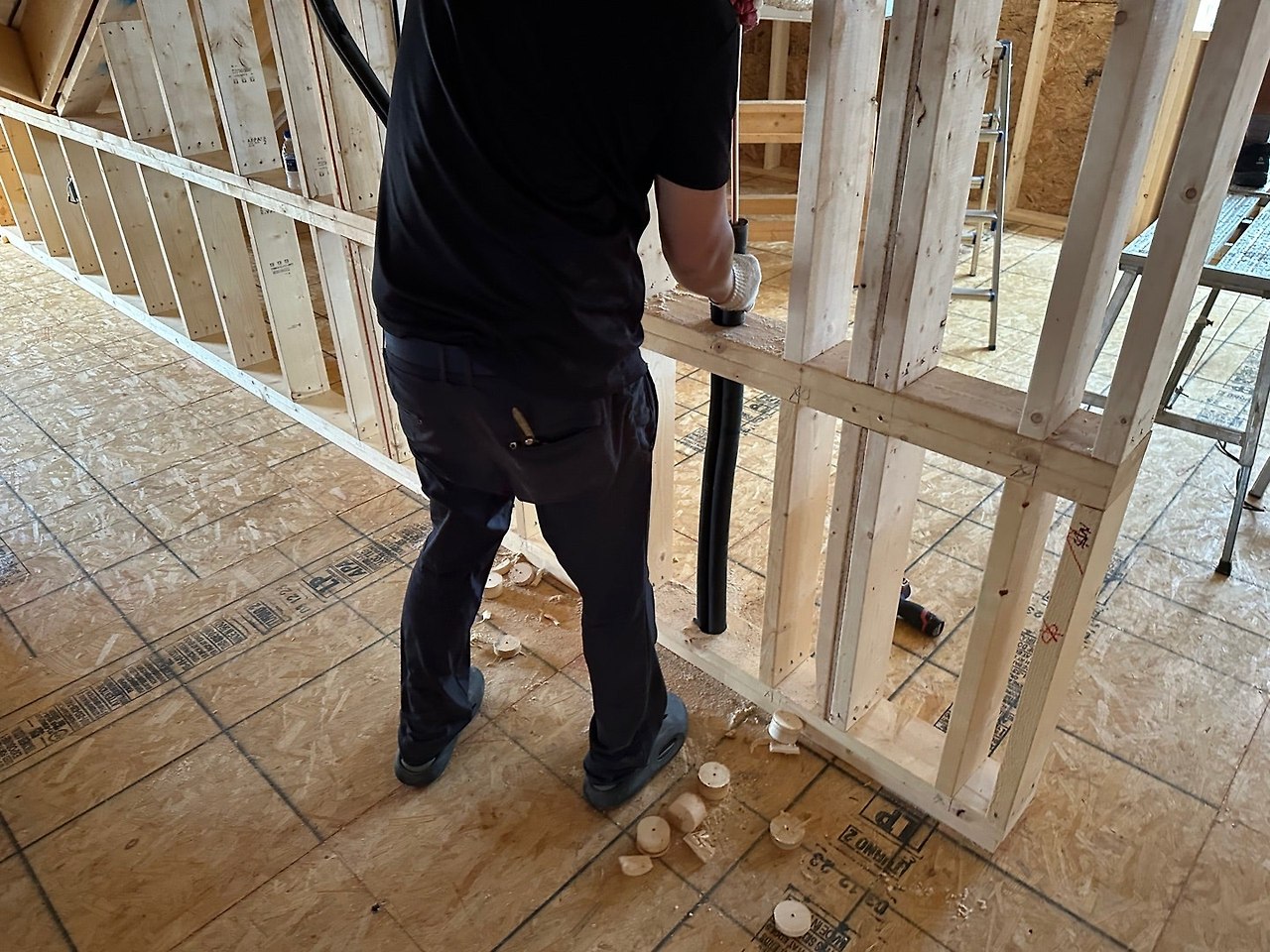

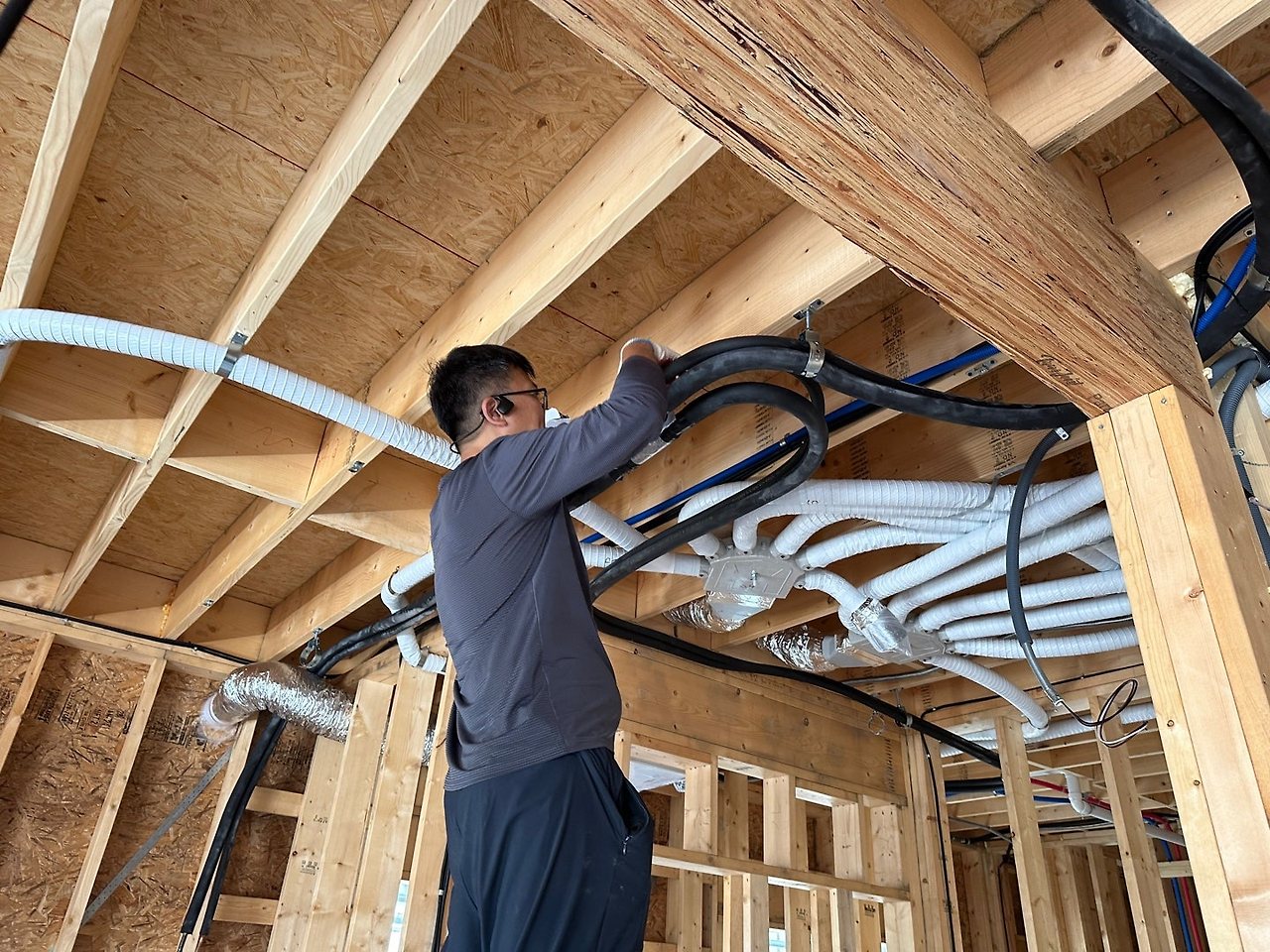

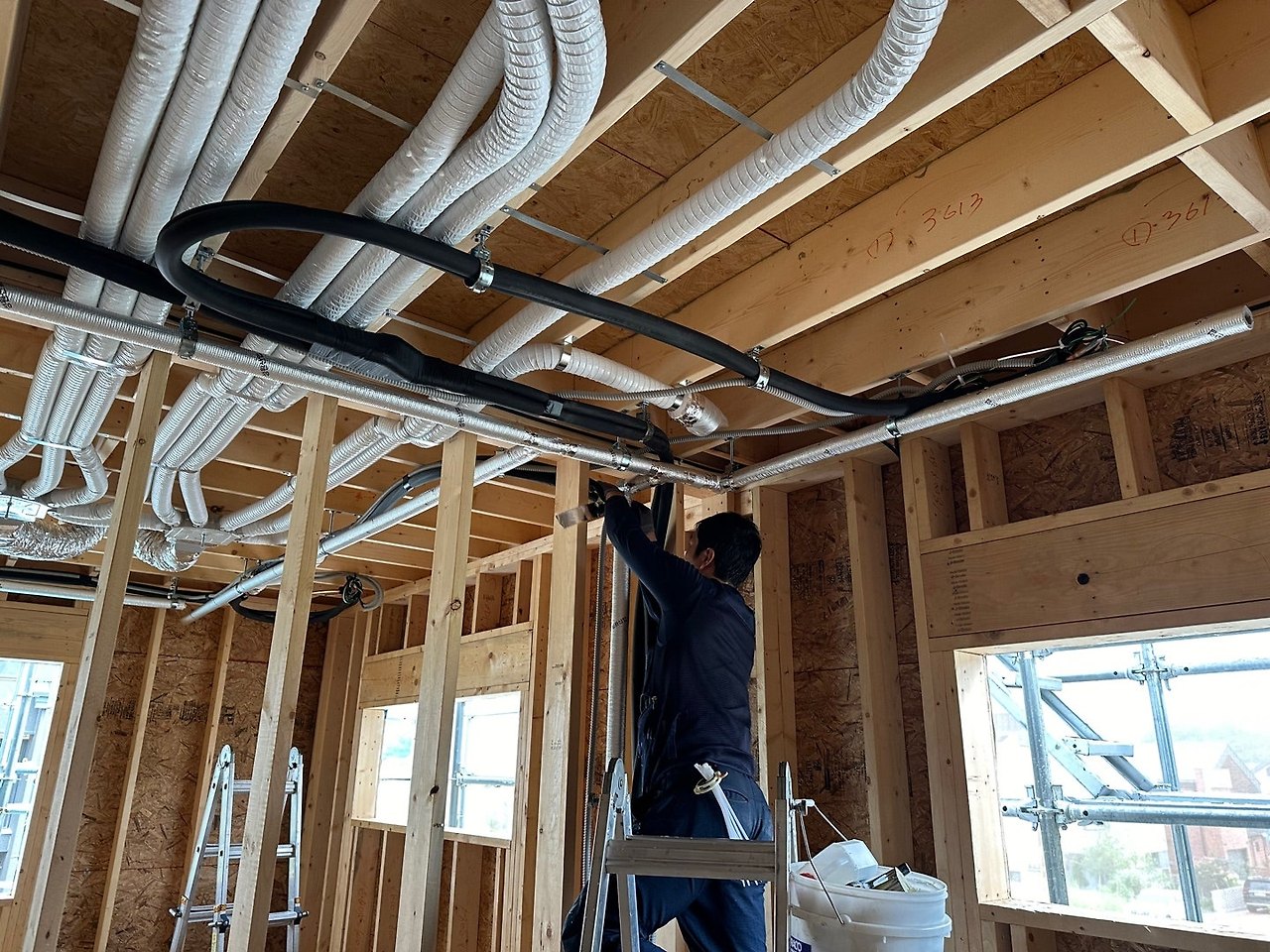

시스템에어컨 배관 시공중인 모습
한편 다락에서는 컬러 타이(Collar Tie) 시공이 진행되었습니다.
컬러 타이는 바람의 영향으로 아래에서 위로 서까래에 힘이 전달되어 그 부력으로 인해 릿지에서 떨어지거나 릿지의 뒤틀림으로 인해 서까래가 벌어지는 것을 막기 위해 설치하는 목재입니다.
컬러 타이 설치 기준에 맞춰 지붕 높이의 3분의 2지점에 시공합니다.

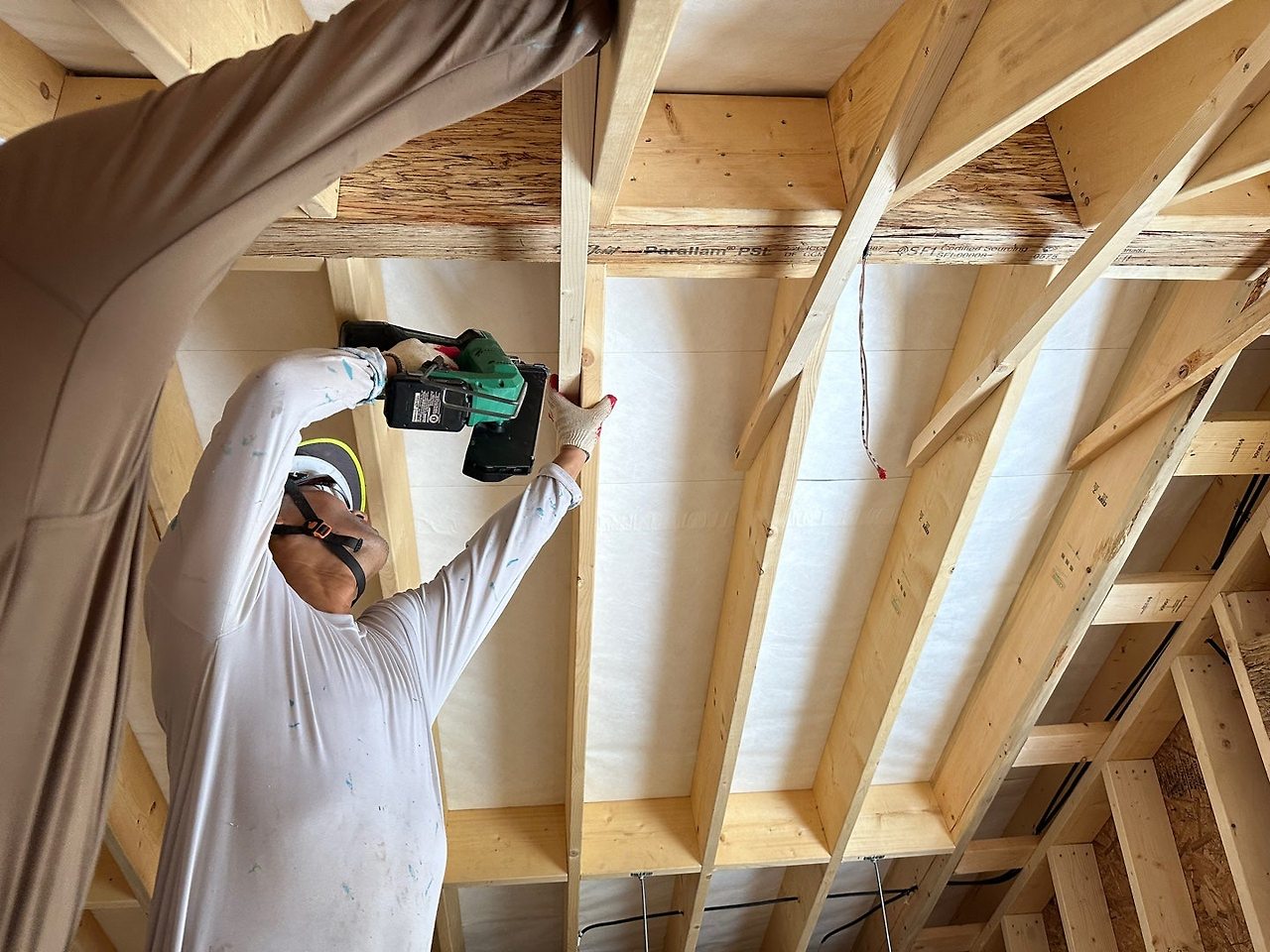

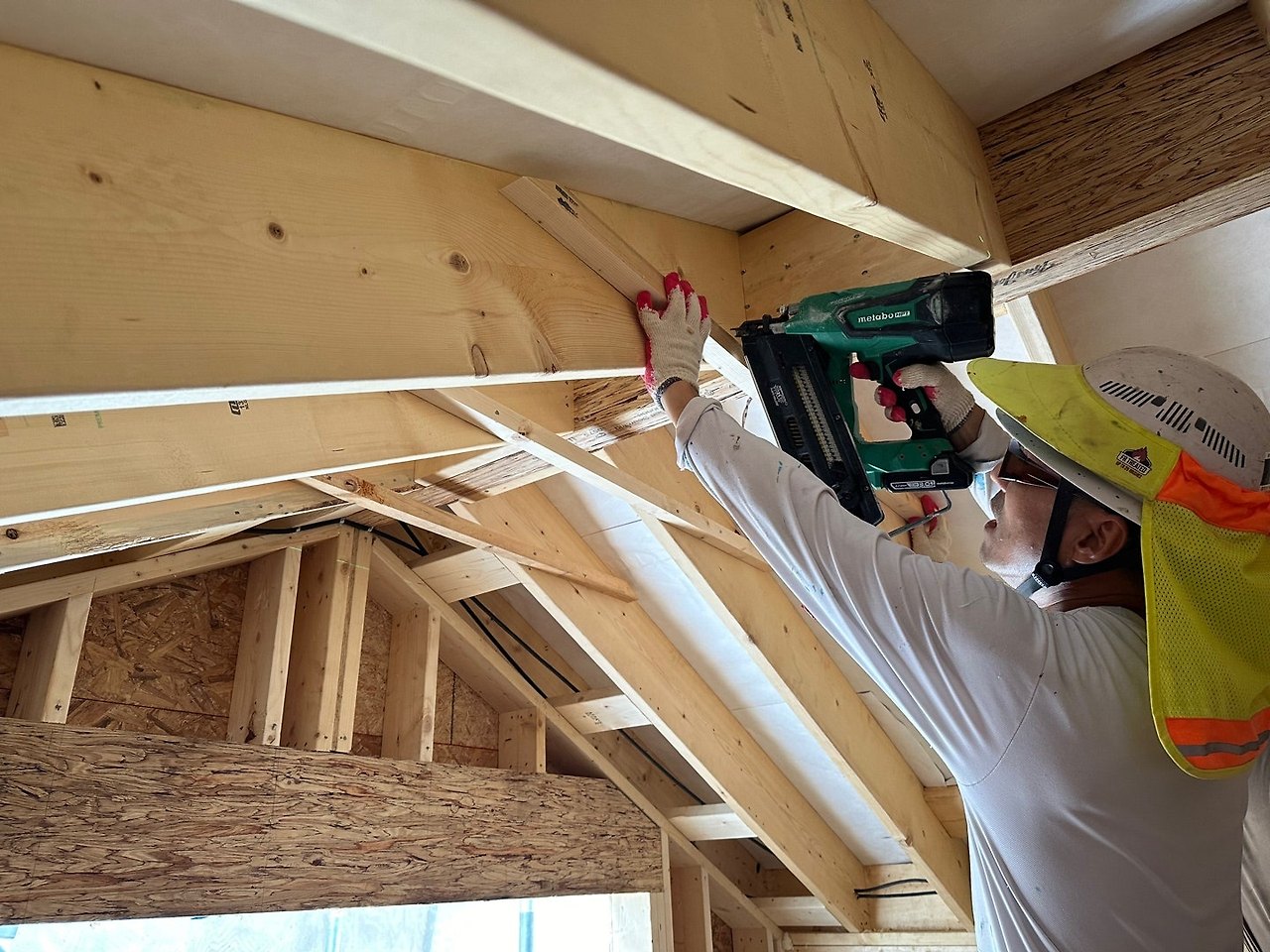

컬러 타이 시공중인 모습

컬러 타이 시공 완료된 모습
다음으로 현관문 시공을 위한 밑작업으로 현관 수평 몰탈 시공이 진행되었습니다.

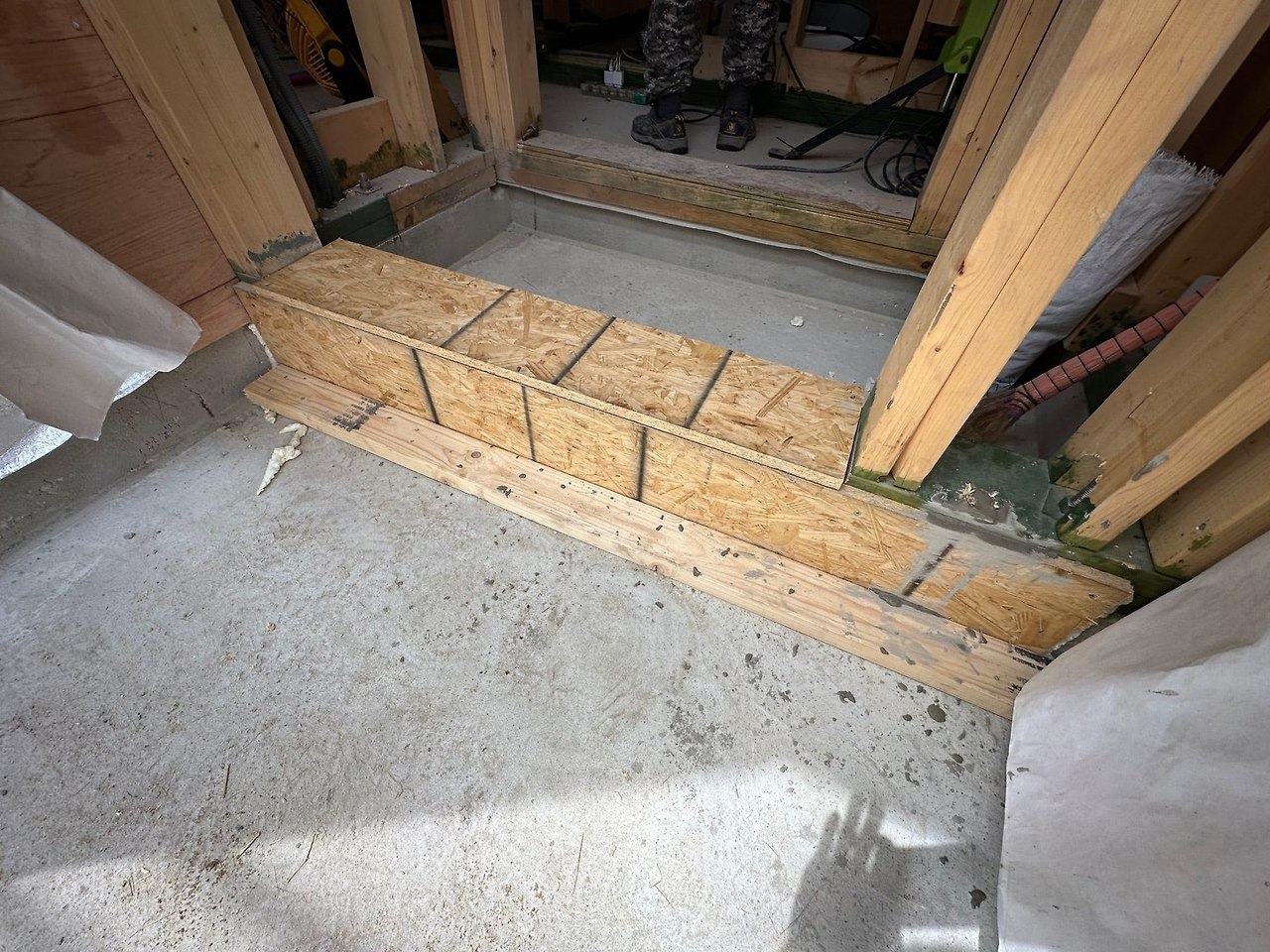

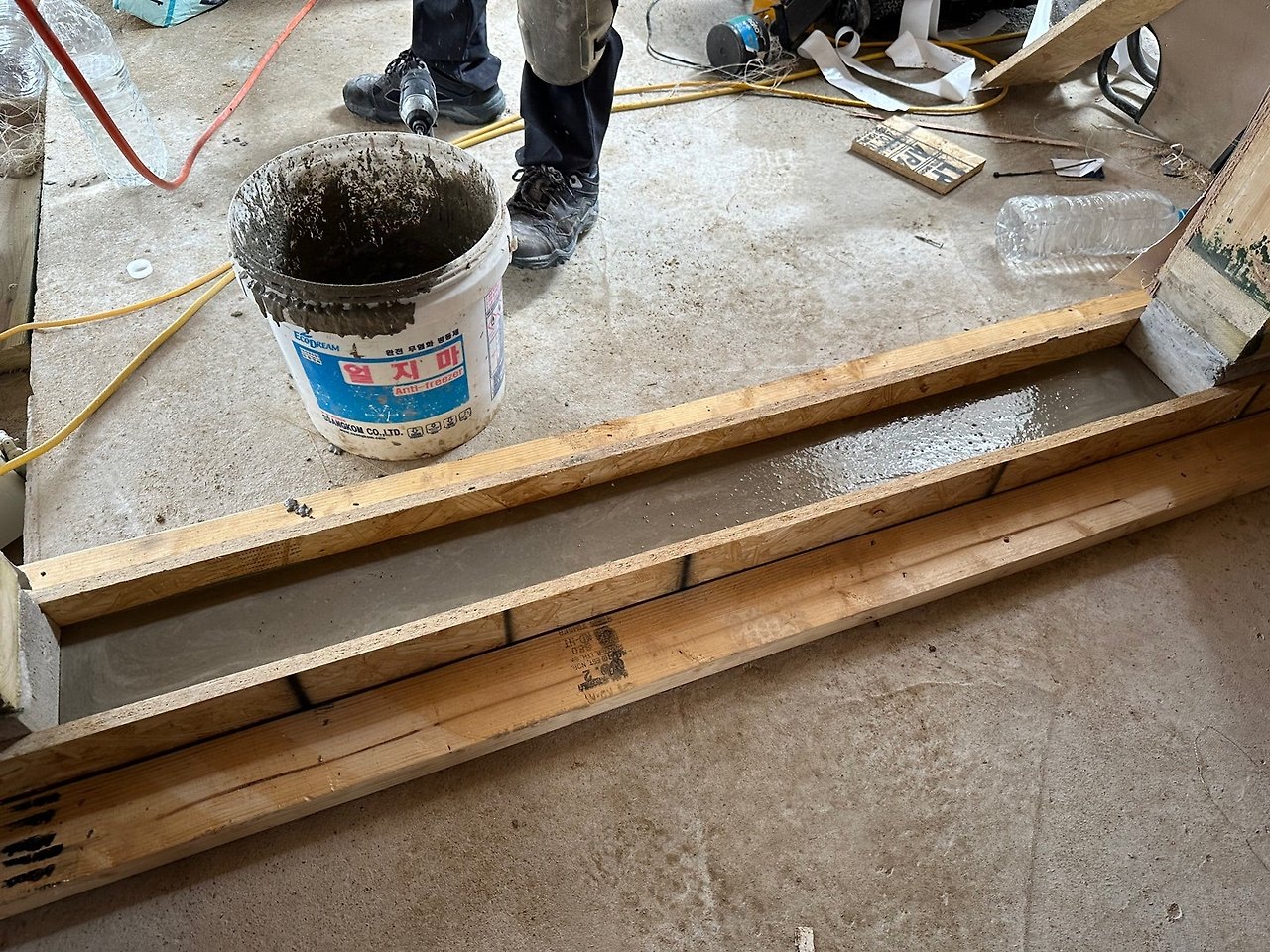

현관 수평 몰탈 시공중인 모습
본채, 별채 현관 수평 몰탈 양생중인 모습

다른 한편에서는 TV가 설치될 곳에 상 작업을 진행하였습니다.

TV 상 작업중인 모습

TV 상 작업 완료된 모습

그리고 내일 예정된 수성 연질폼 시공을 위해 스터드와 스터드 사이에 먼지 및 이물질을 깨끗이 제거하였습니다.
별체에서는..
소장님께서 지난번에 이어 계단 시공을 진행하셨습니다.

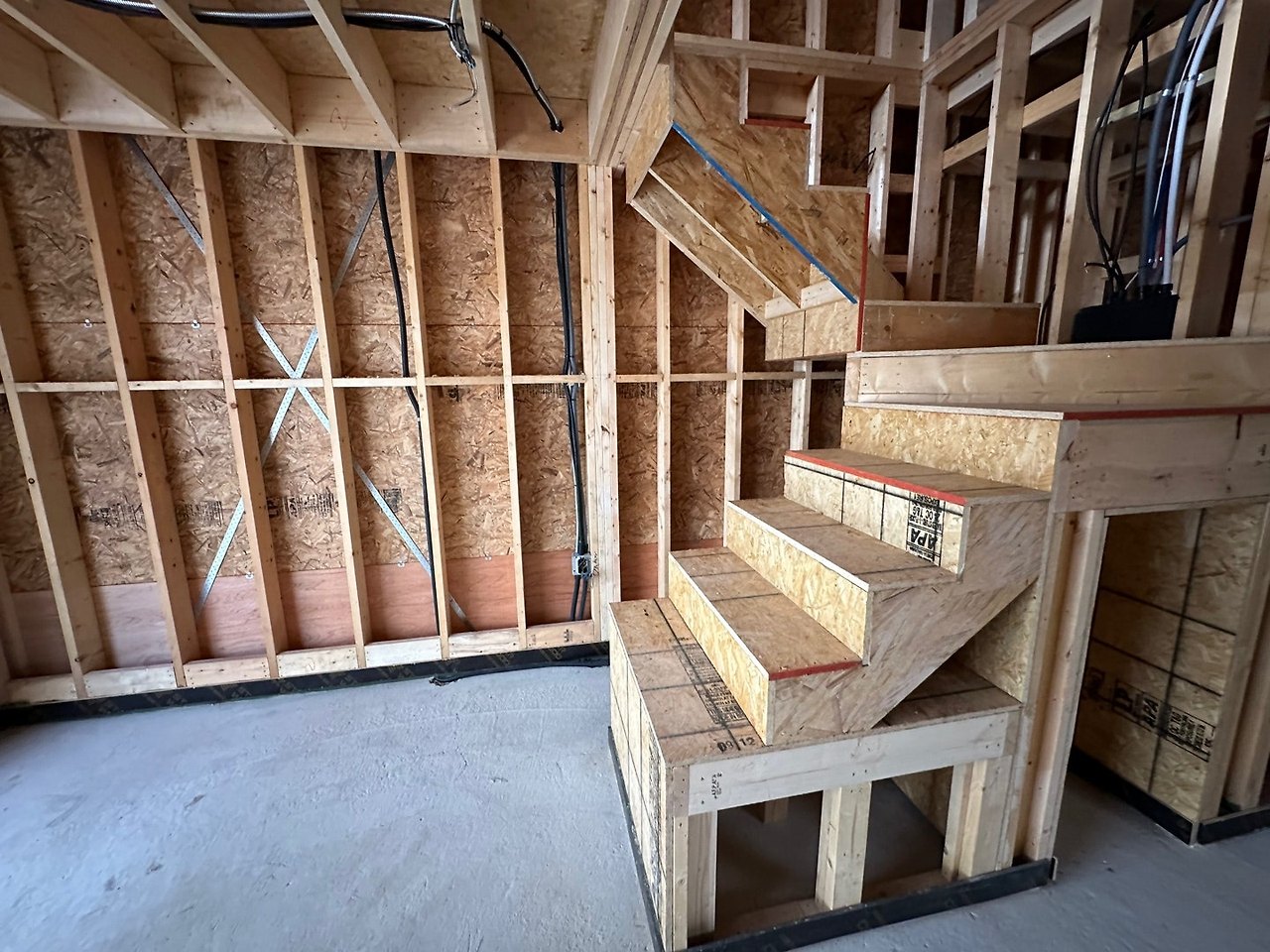

별채 계단 시공중인 모습
나머지 밑단은 추후에 완성될 예정입니다.
그리고 외부에서는..
개구부 방수 기밀 테이핑 작업과 벽체 타이벡 테이핑 작업이 진행되었습니다.

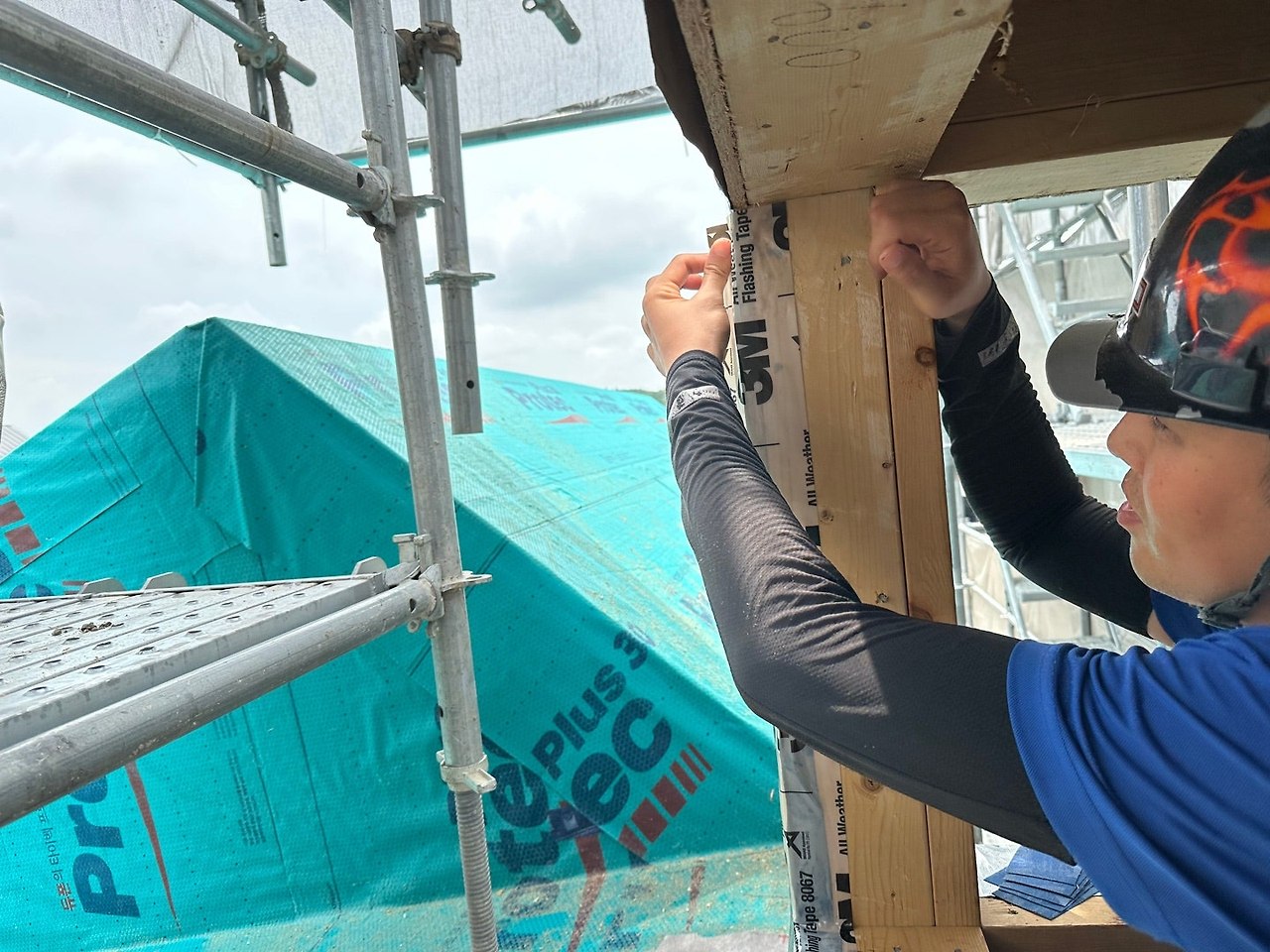

창호와 문이 시공되기전 1차로 방수 기밀을 위한 테이핑을 시공합니다.
3M 방수 테이프가 사용되었습니다.

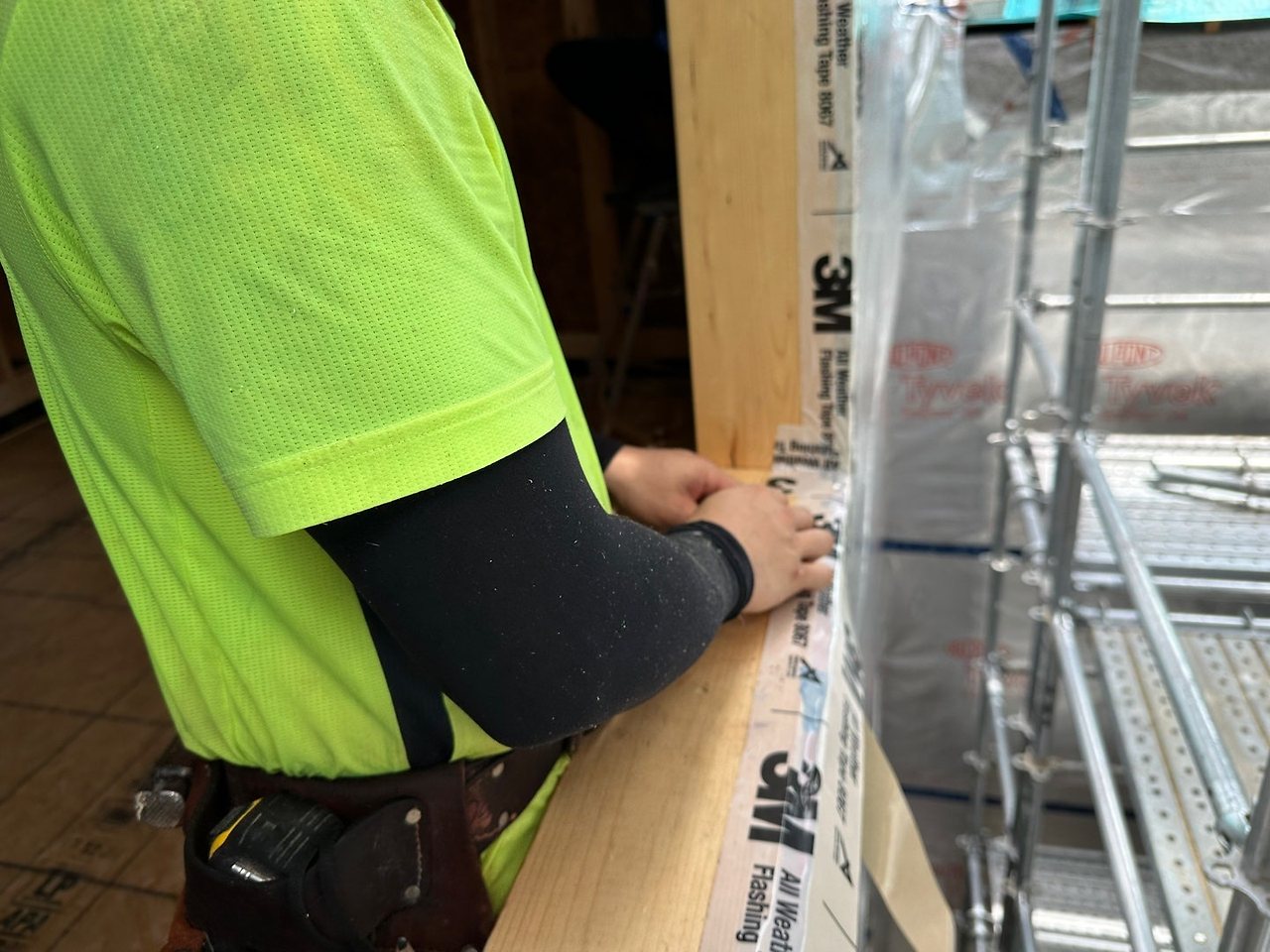

개구부 기밀 테이핑 작업중인 모습
개구부 기밀 테이핑 작업 완료된 모습

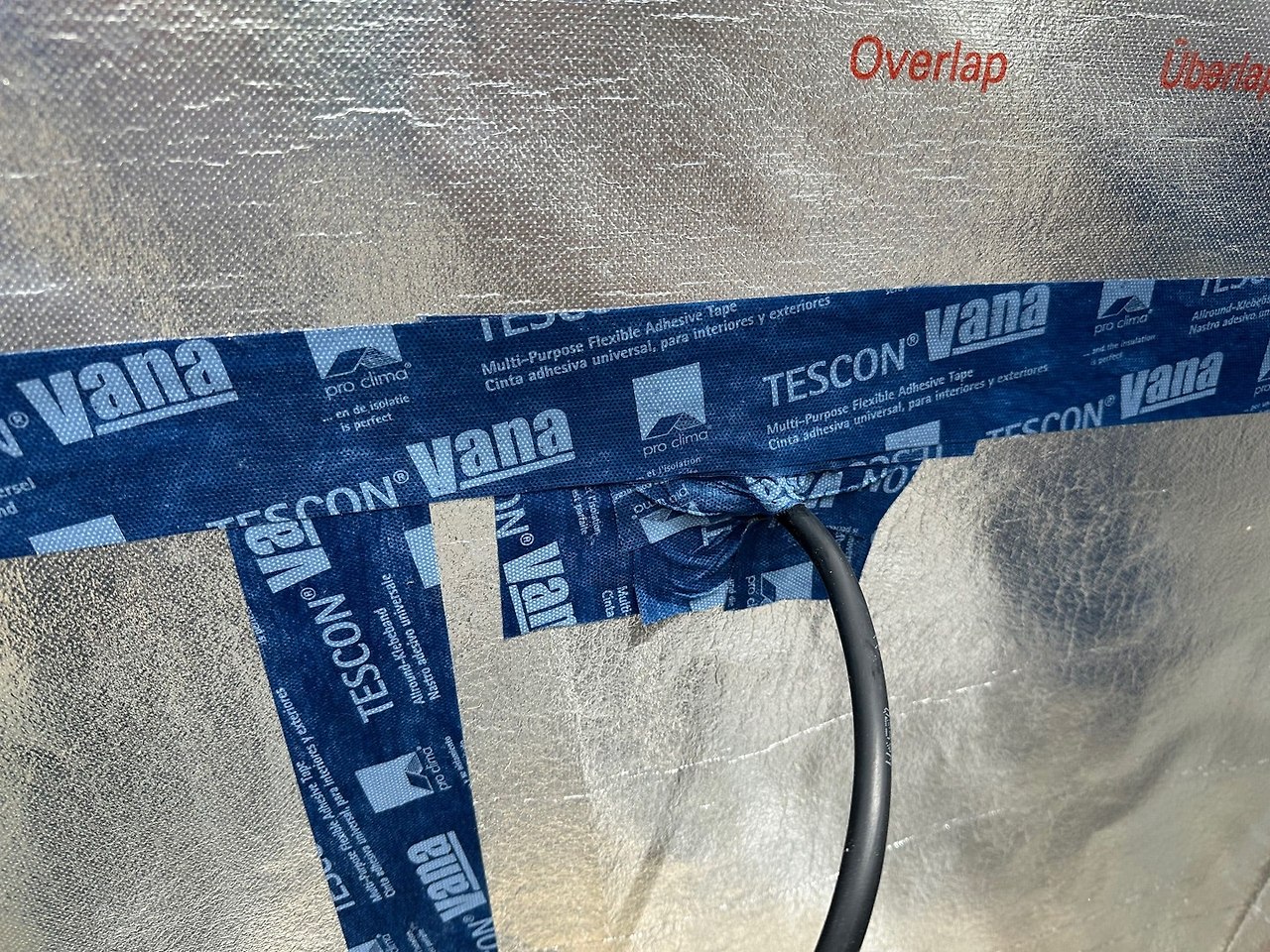

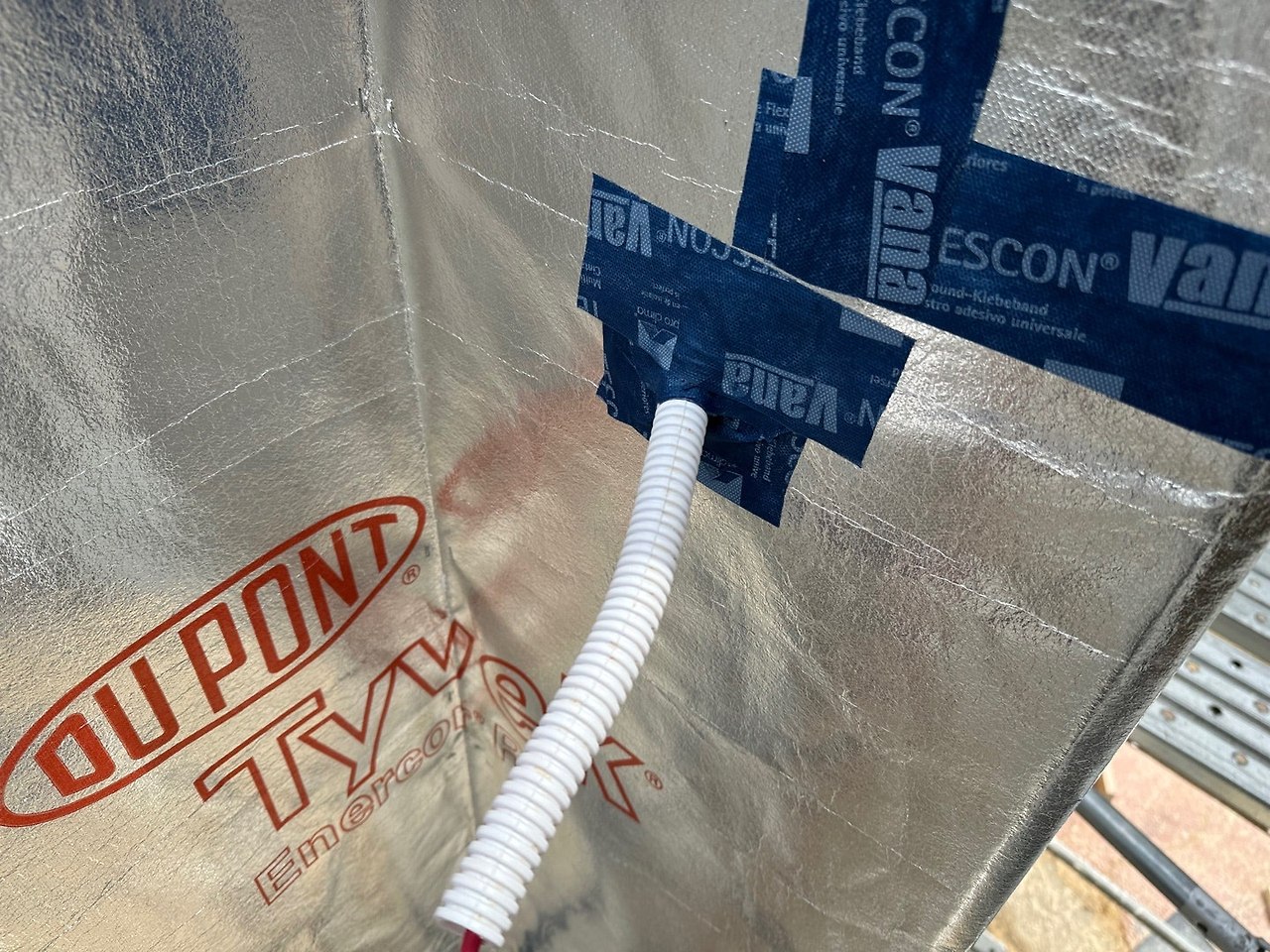

어제 시공된 타이벡에는 테스콘 바나(Tescon Vana) 기밀 테이프를 사용하였습니다.
역시 '물끊기'방식으로 시공해줍니다.

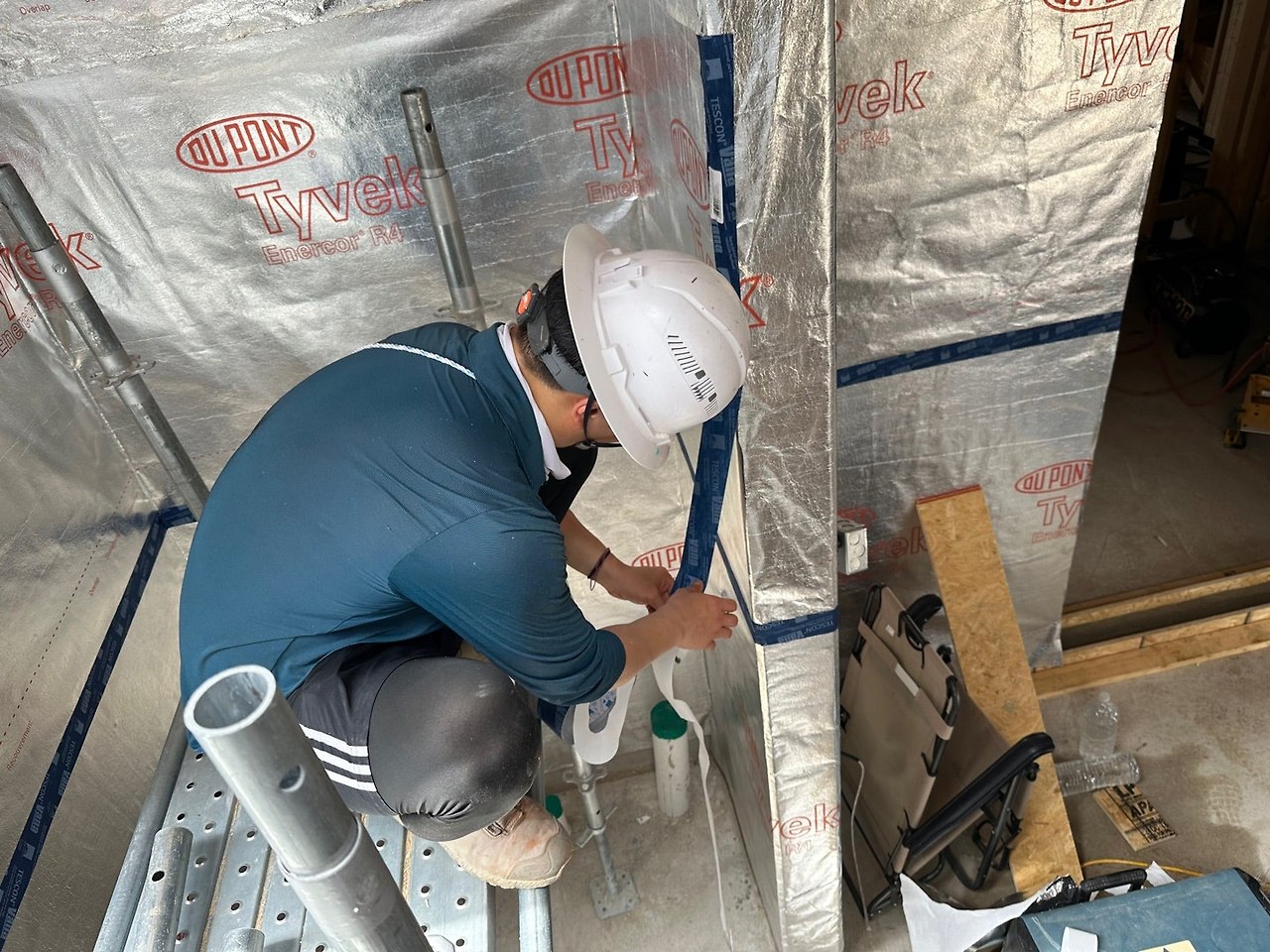

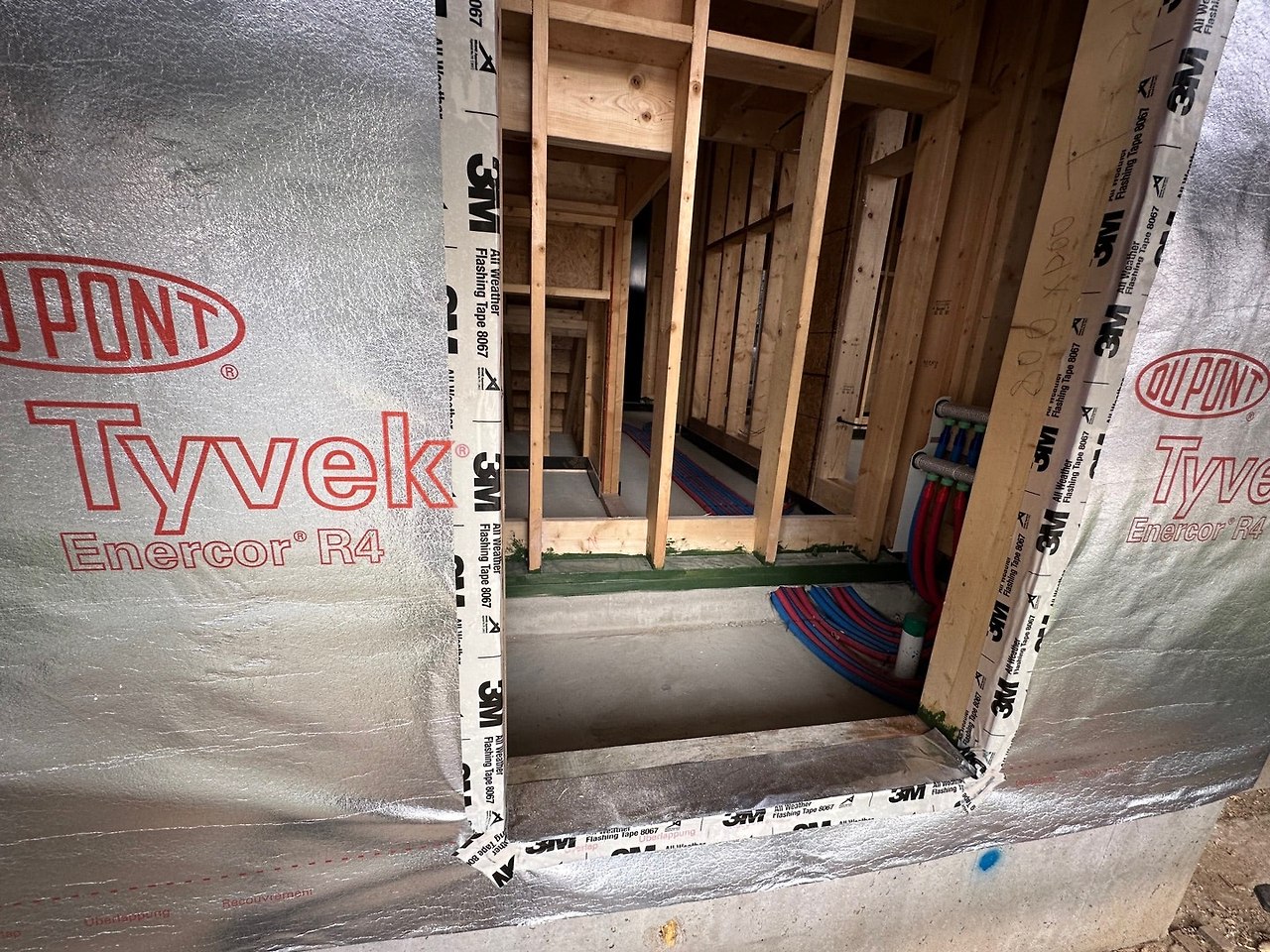

벽체 타이벡 테이핑 작업중인 모습

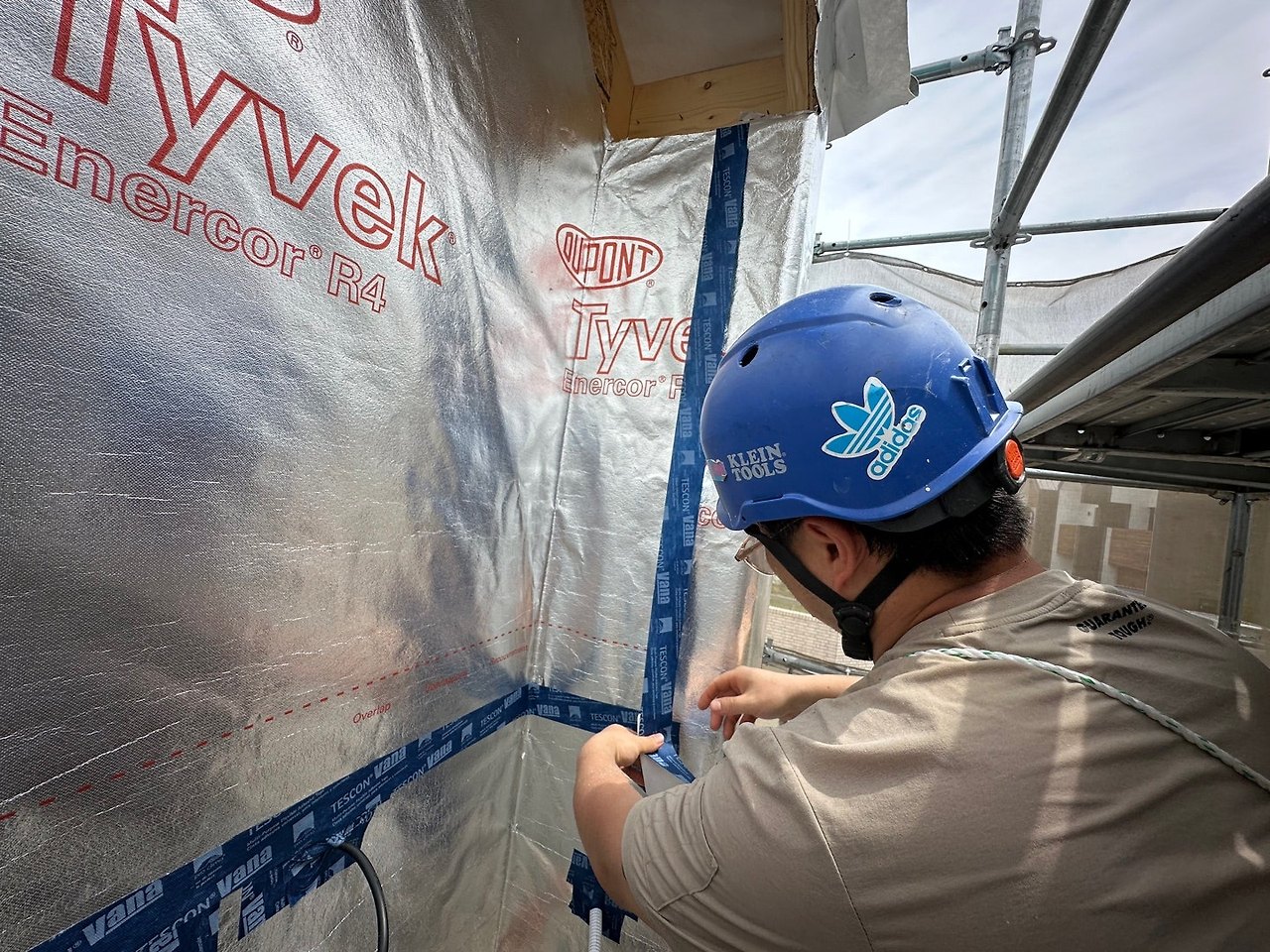

배관 및 배선도 꼼꼼하게 테이핑해줍니다.
