231110 양양 (강현) 21일차(금) 세라믹사이딩 시공, 징크 시공, 방통시공[수호천사하우징] [직영건축] [목조주택]

by 수호천사하우징 2023. 11. 12.

날씨: 맑음

팀 장 : 문성일 (8시간)

부팀장 : 김진홍 (8시간)

팀 원 : 천영환 (8시간), 최영광 (8시간), 노채헌 (8시간)

지 원 : 박선민 (3시간 )

금일 품수(누계) : 5.375품 (130.75품)

금일 작업 현황

- 외장마감재(세라믹사이딩) 시공

- 방바닥통미장 시공

- 징크 시공

다음 예정 작업

- 외장마감재(세라믹사이딩) 시공

- 징크 시공

이 집에서 지내는 시간이 모든 순간 추억이길 바라며

양양현장 21일차 금요일 일정을 시작 합니다.

오늘도 세라믹 사이딩 시공을 이어갔습니다.

징크팀과 방통팀이 내방하여 징크시공과 방통시공을 진행 하였습니다.

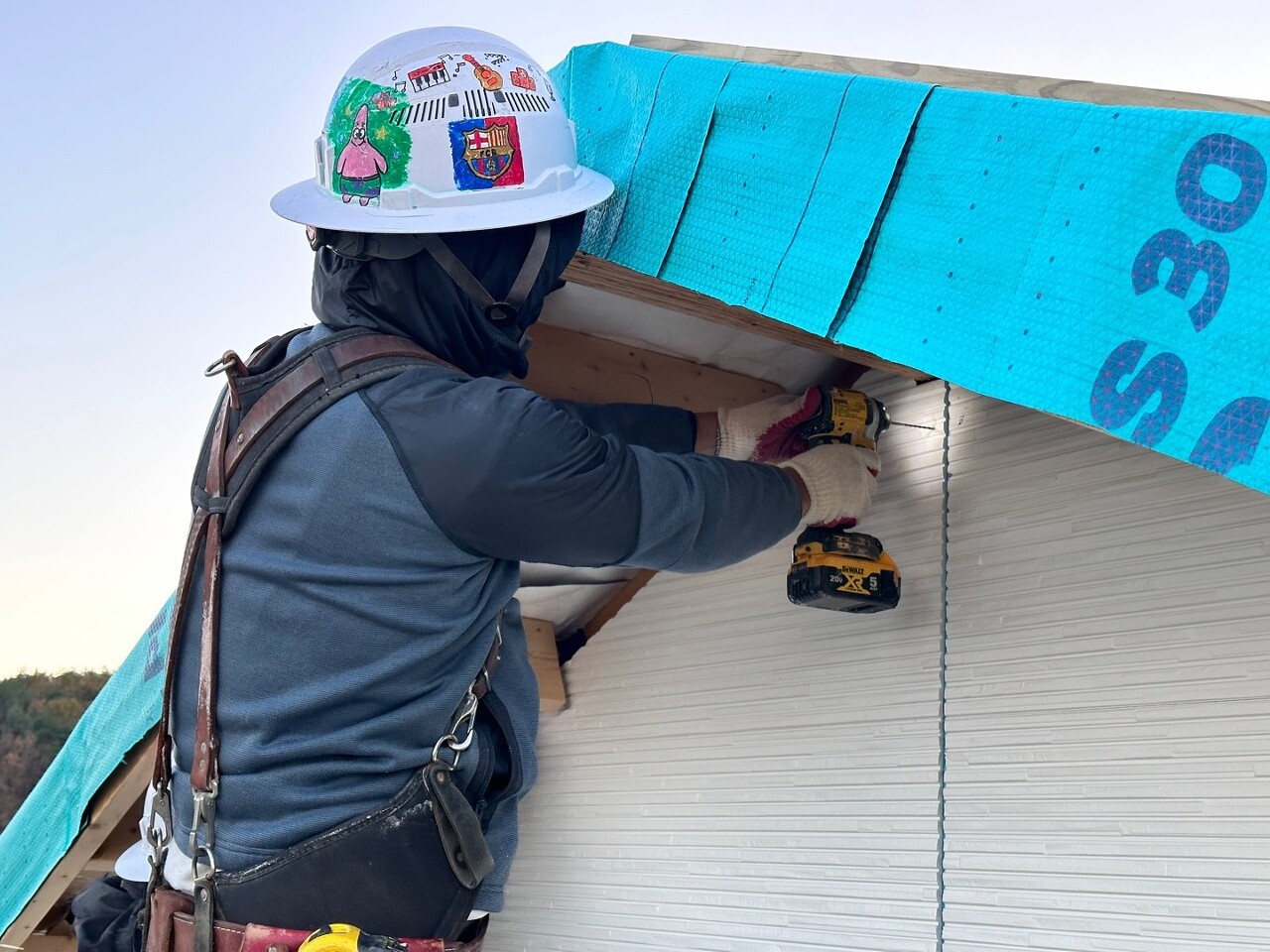

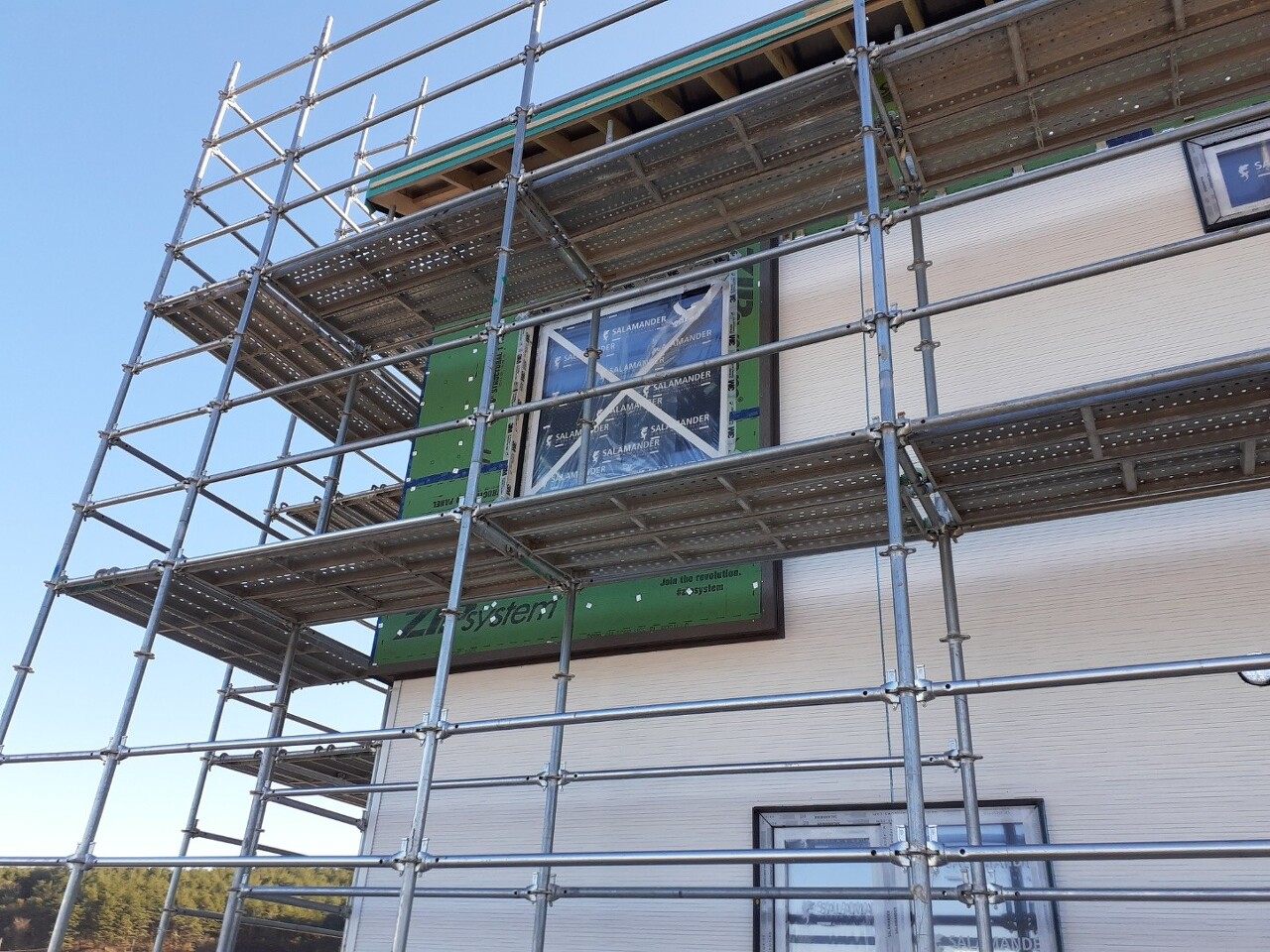

세라믹 사이딩 시공



문성일팀장님과 천영환빌더님이 동측벽, 남측벽의 시공을 어어 갔고,

김진홍부팀장님과 최영광, 노채헌빌더님이 서측벽과 북측벽의 시공을 하였습니다.

언제나 신중한 김진홍 부팀장님의 리드로 서측벽 마무리에 들어갔습니다.



한층 한층 높아지며 들어가는 수고도 늘어나지만 완성되가는 모습에 보람을 느낍니다.



간격을 맞추고 수평을 확인하는 작업을 반복하였습니다.

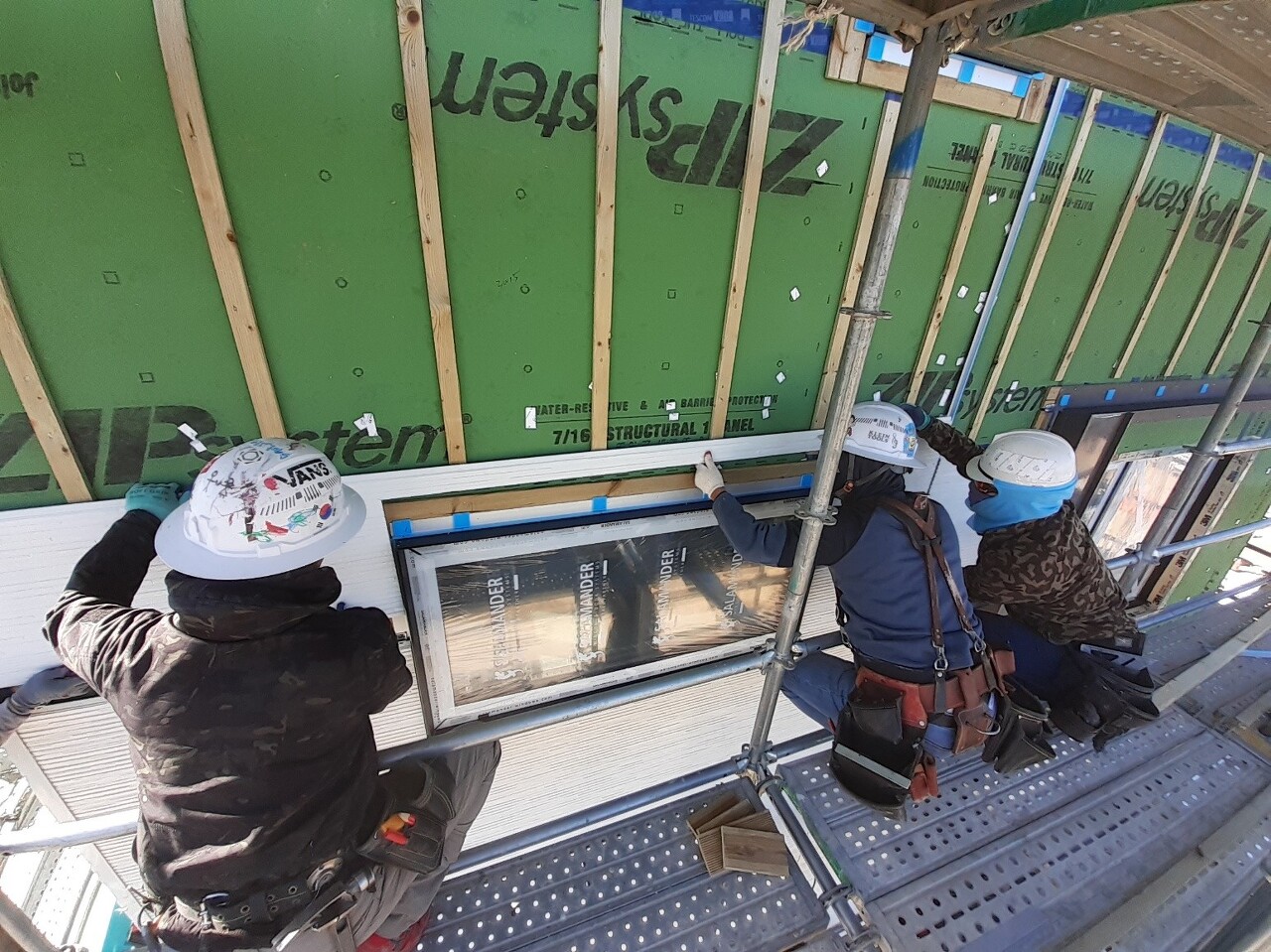

세라믹 사이딩의 수평위치을 맞추면서 고정 작업을 이어갔습니다.

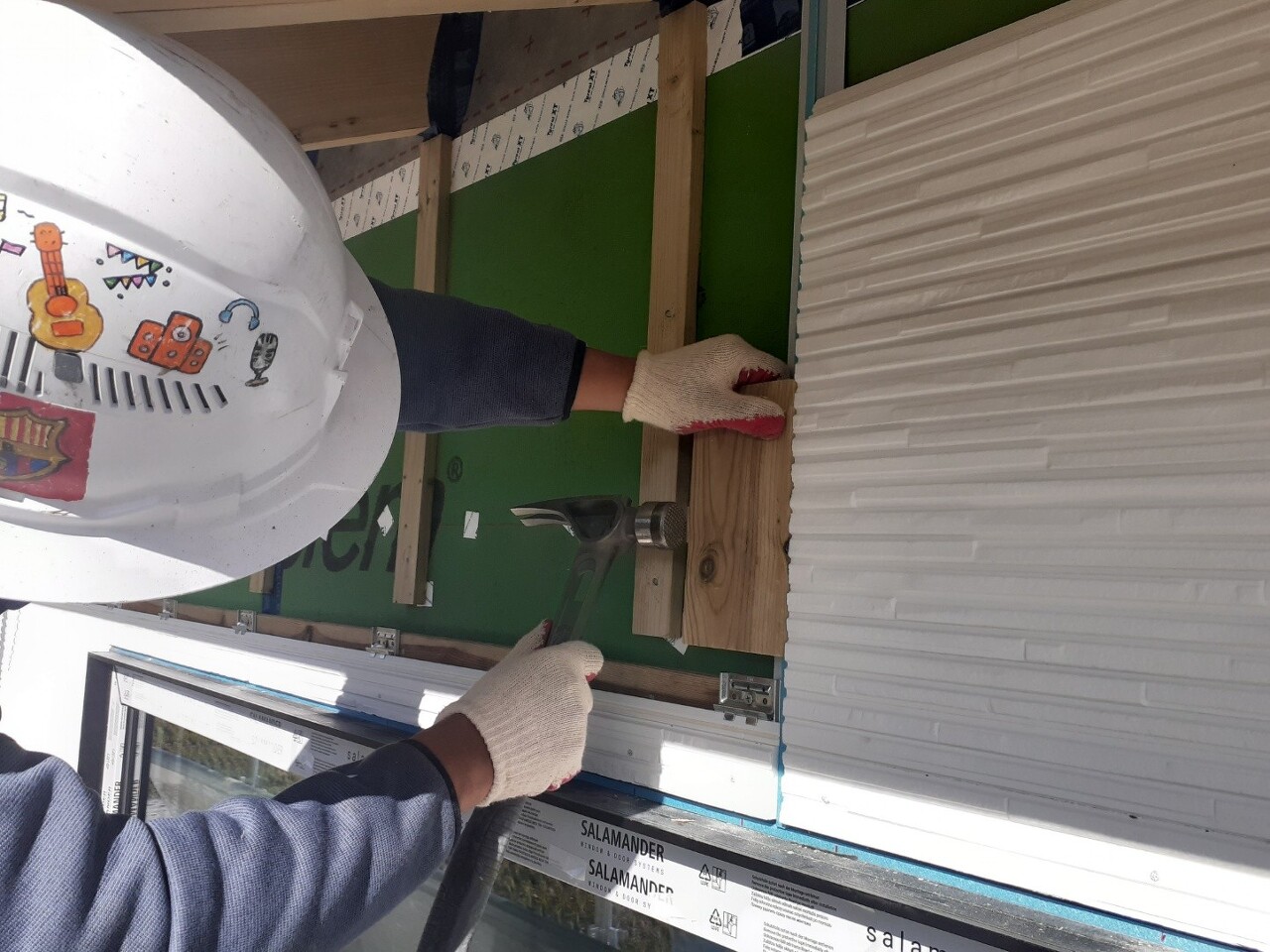

고정 클립으로 체결 할수 없는 자리는 스페이서(간격재)를 부착하고 그부분에 전용못으로 고정해 주었습니다.



전용 못 부분은 나중에 마감재와 동일한 색상을 가진 전용 페인트를 이용하여 터치업 과정을 진행하게 됩니다

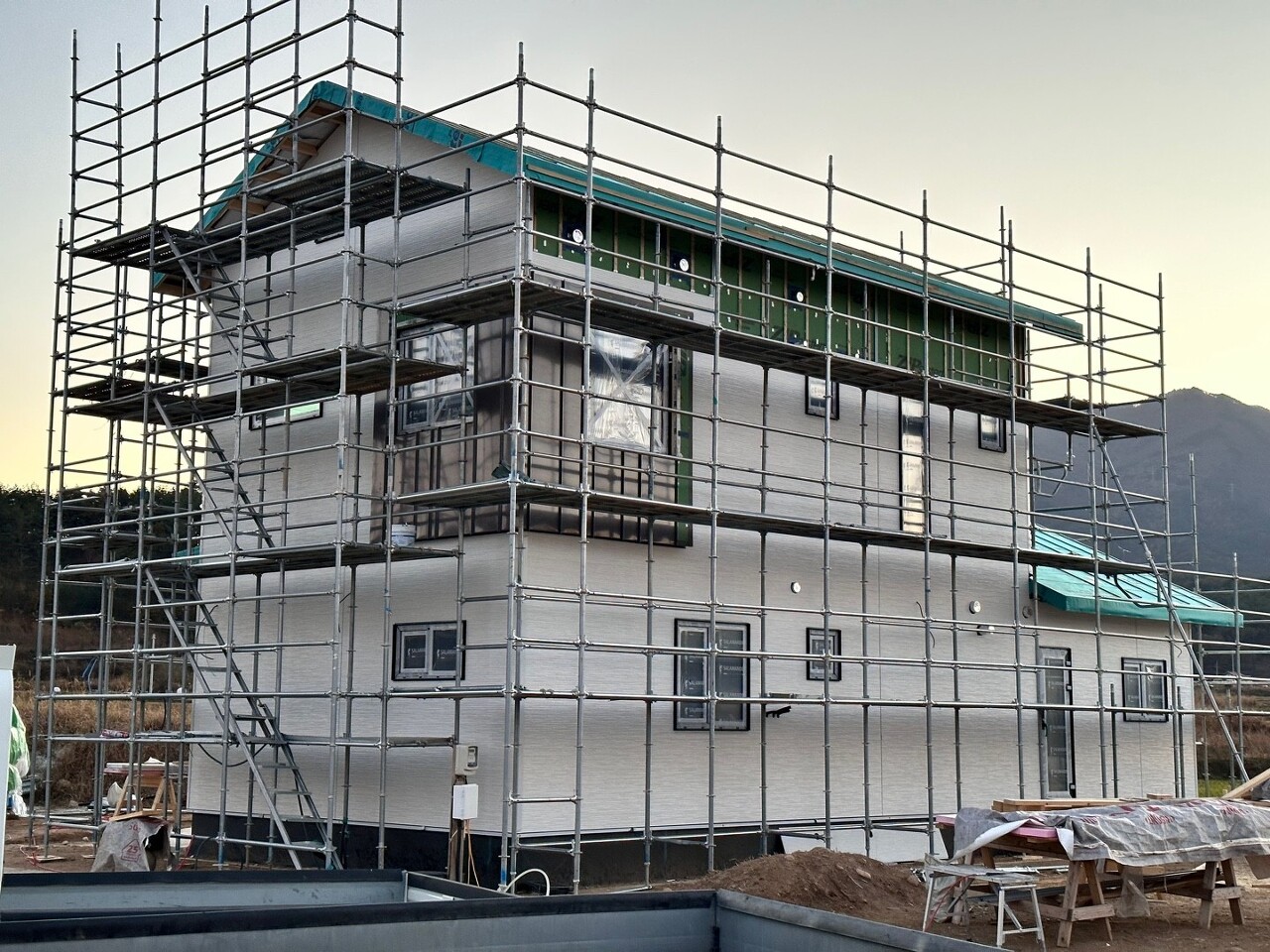

1층 및 2층 동측벽 시공을 완료 했습니다.

2층 일부구간은 내일 마무리될 예정입니다.

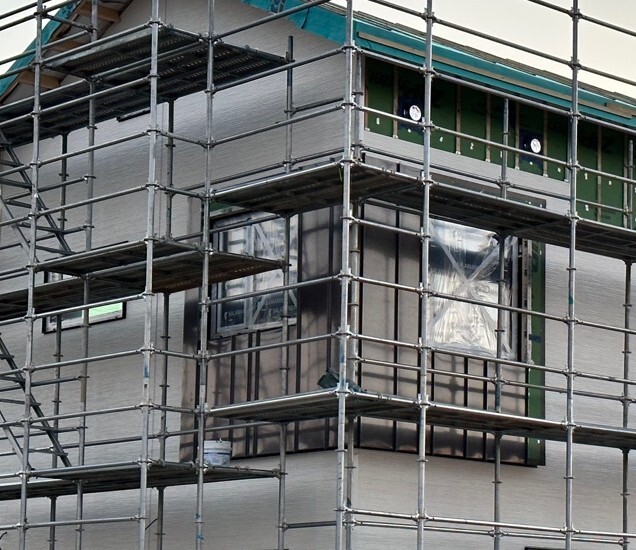

현관부분 완료된 사진입니다.(현관부분과 켄틸레버 아래 부분은 하이클래딩으로 마감할 예정 입니다.)

세라믹 사이딩 시공은 내일 완료 예정 입니다.

징크 시공

돌출 창틀 징크 시공을 진행하였습니다.



징크 시공된 돌출 창틀 모습입니다. 내일 완료 예정입니다.

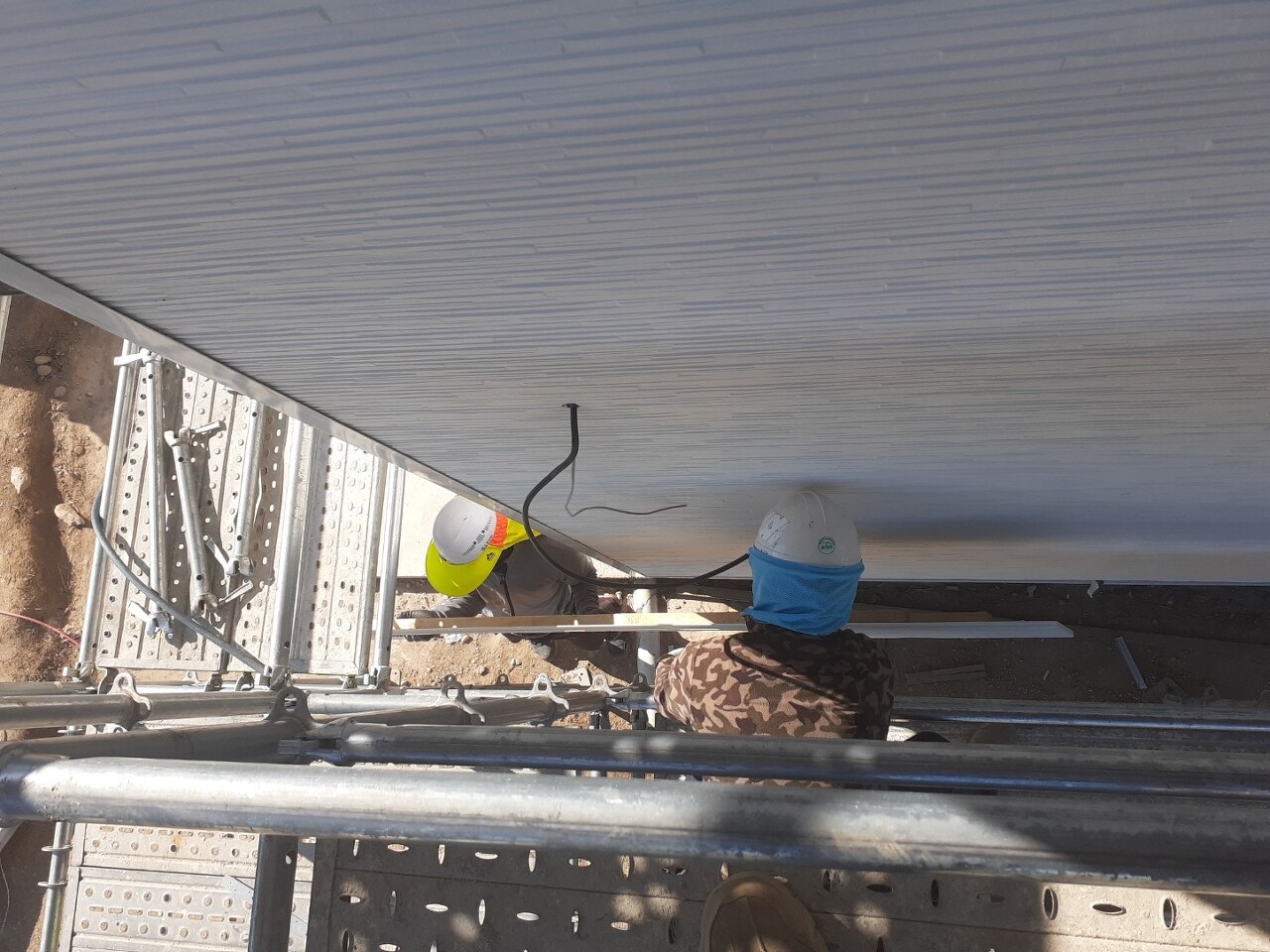

세라믹 사이딩 시공이 끝난 1층 지붕에 징크 시공 준비가 진행되었습니다.

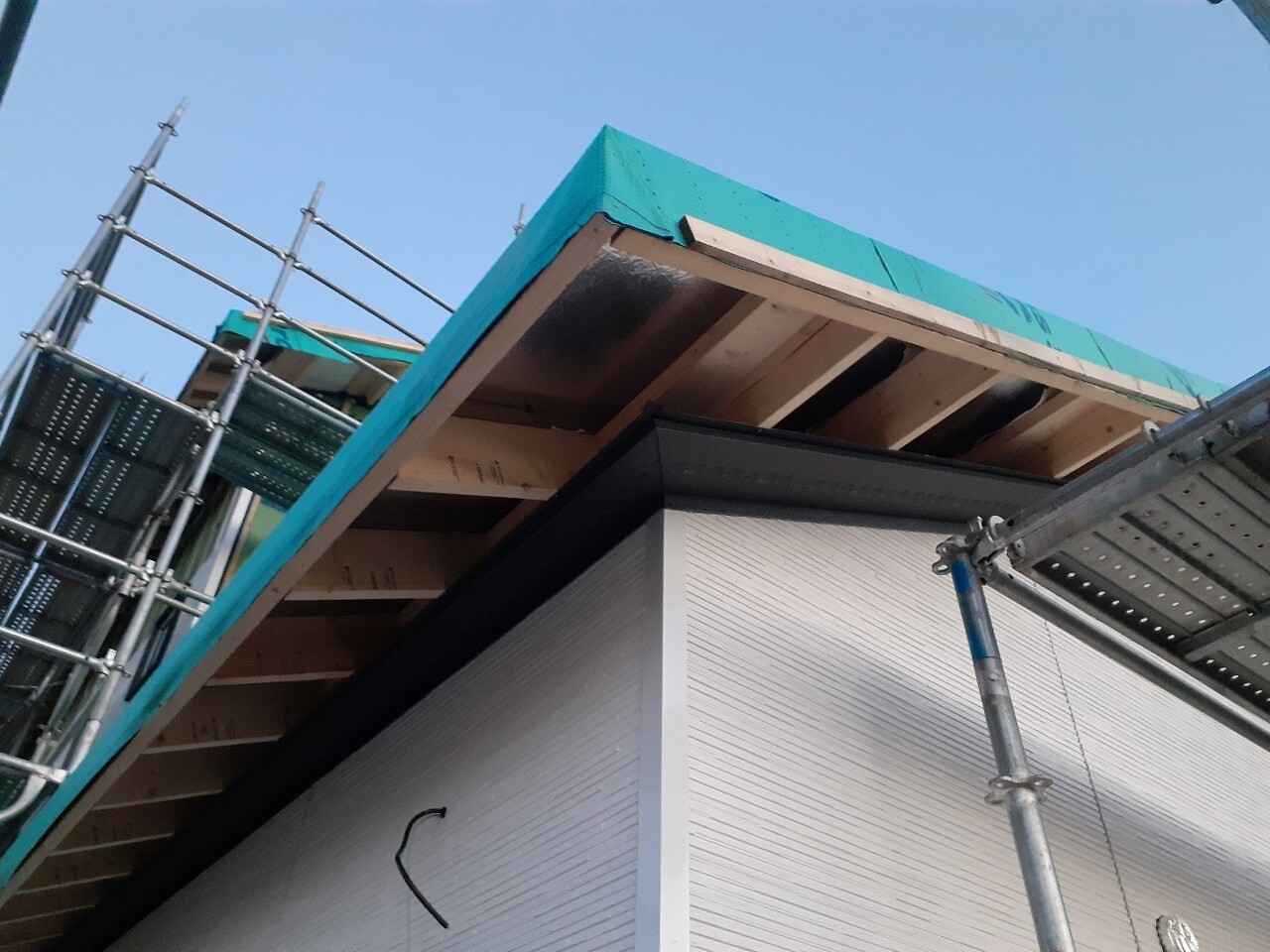

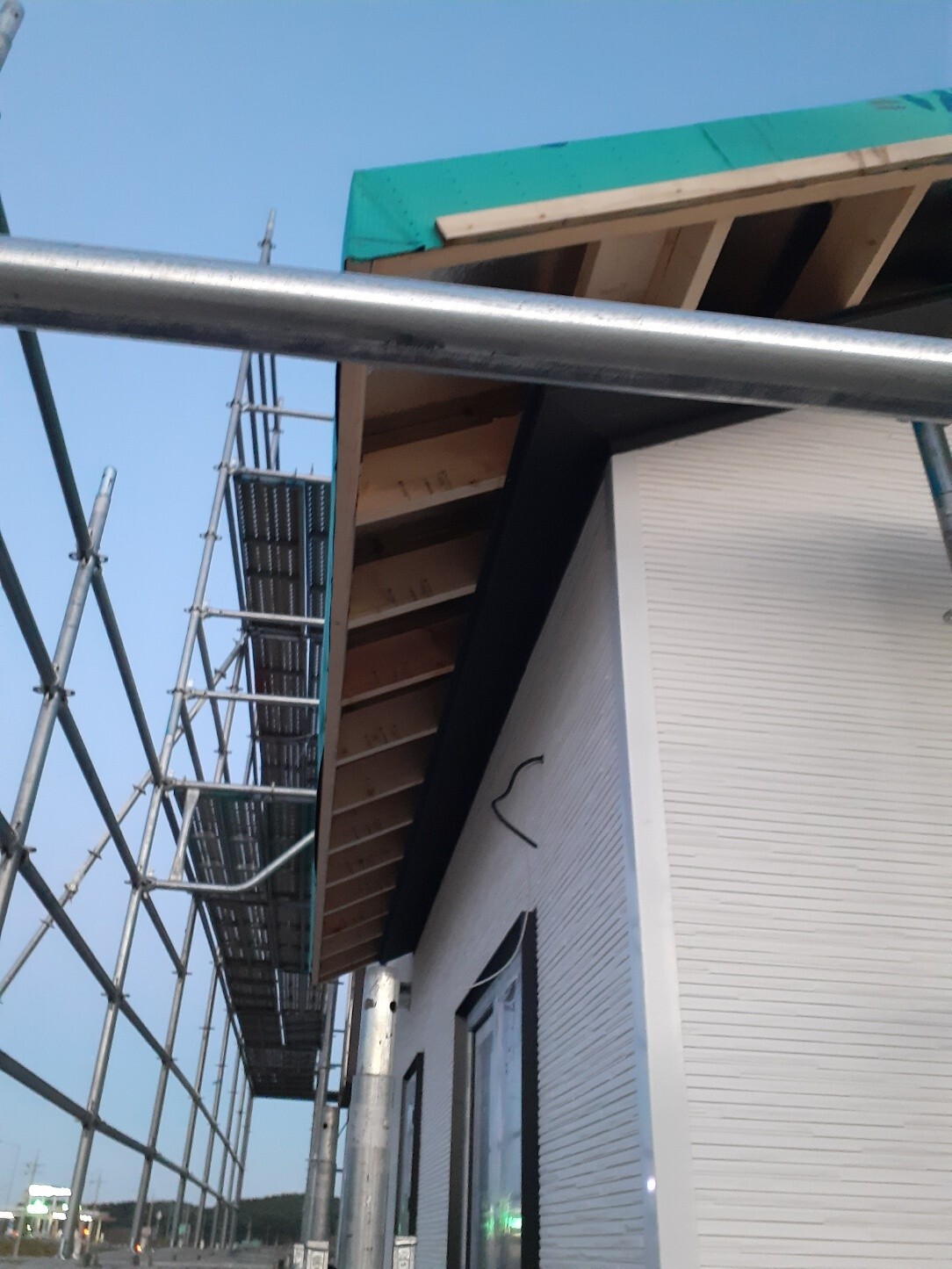

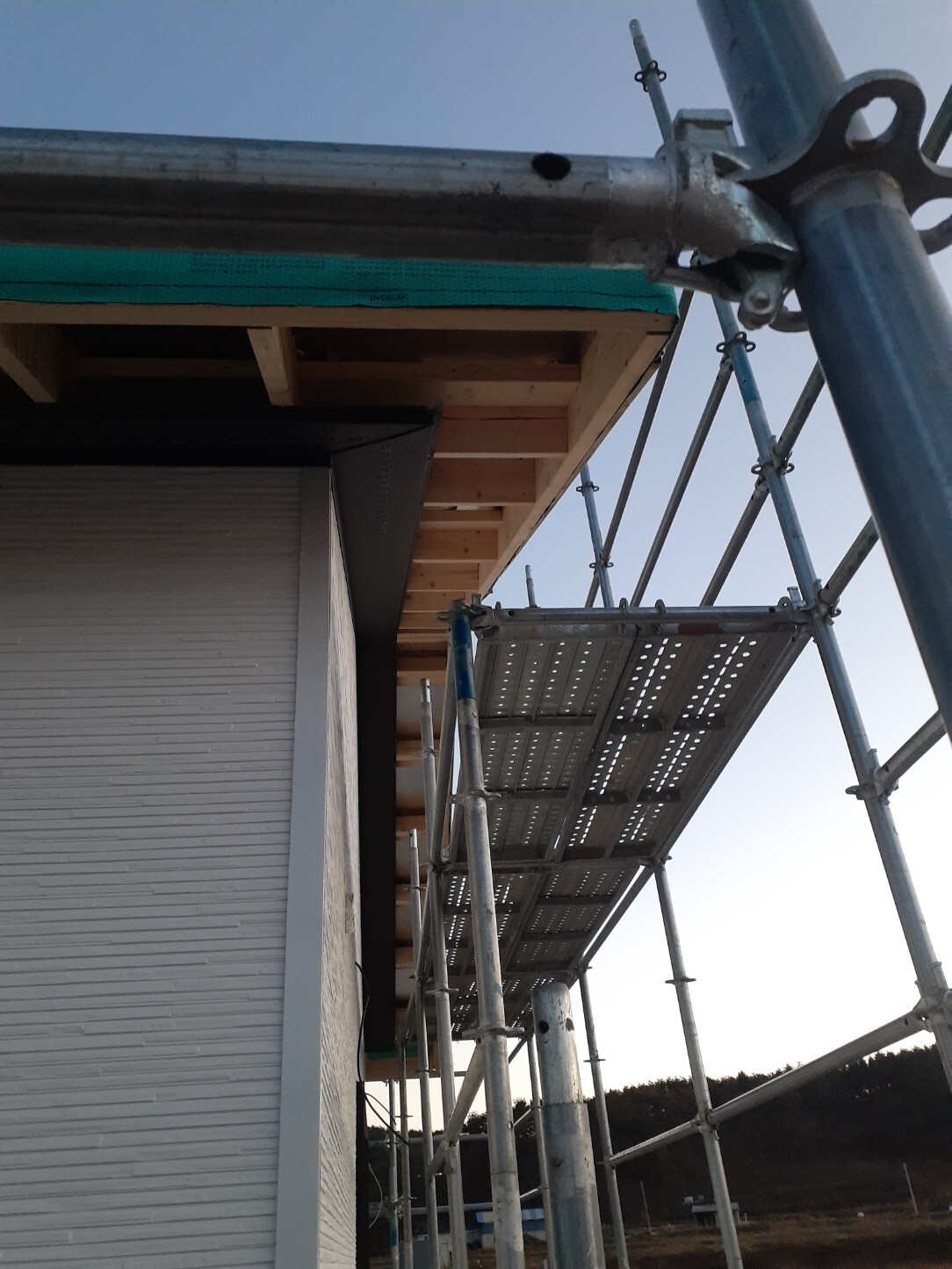

1층 지붕 밑 소핏벤트를 시공하였습니다.



소핏 벤트에도 버그스크린이 설치되어 이물질과 벌레의 유입을 방지 합니다.

방통(방바닥통미장) 시공

금일 방통시공이 진행되었습니다.

방통라인 시공한 높이에 맞춰서 방통이 부어지고 충분한 양생이 된후 내부작업이 진행 됩니다.

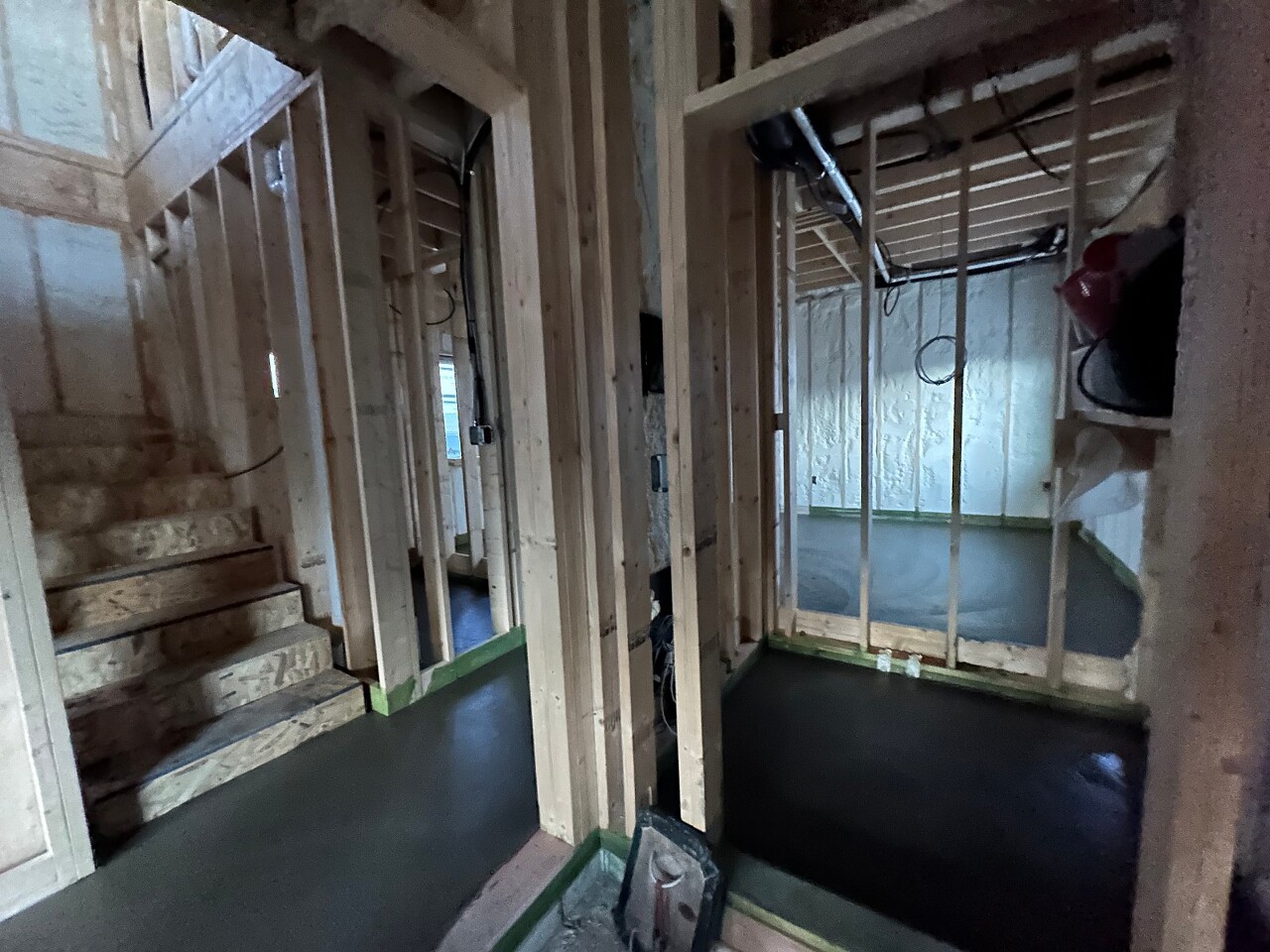

1,2층 방통 시공을 완료하였습니다.

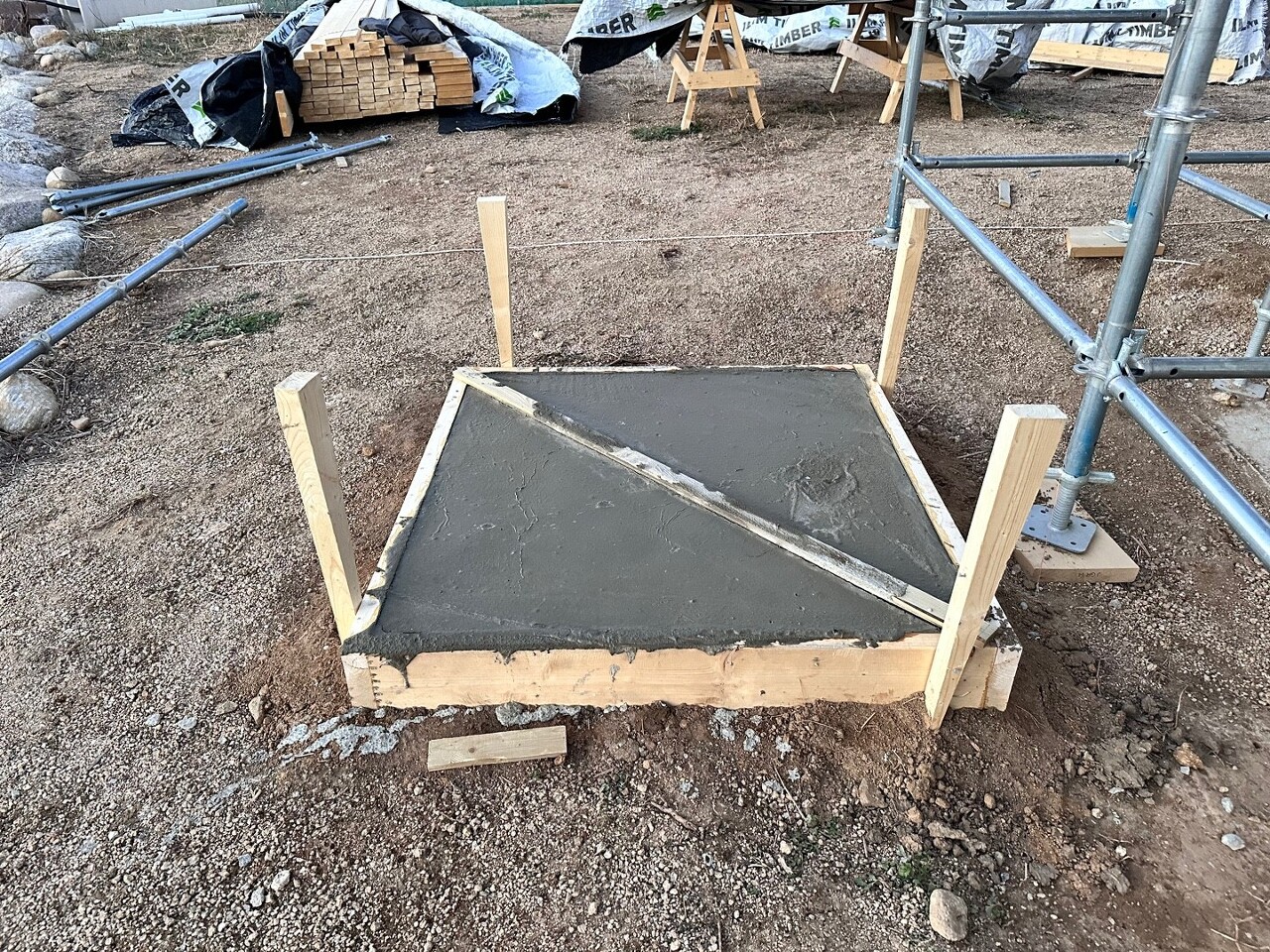

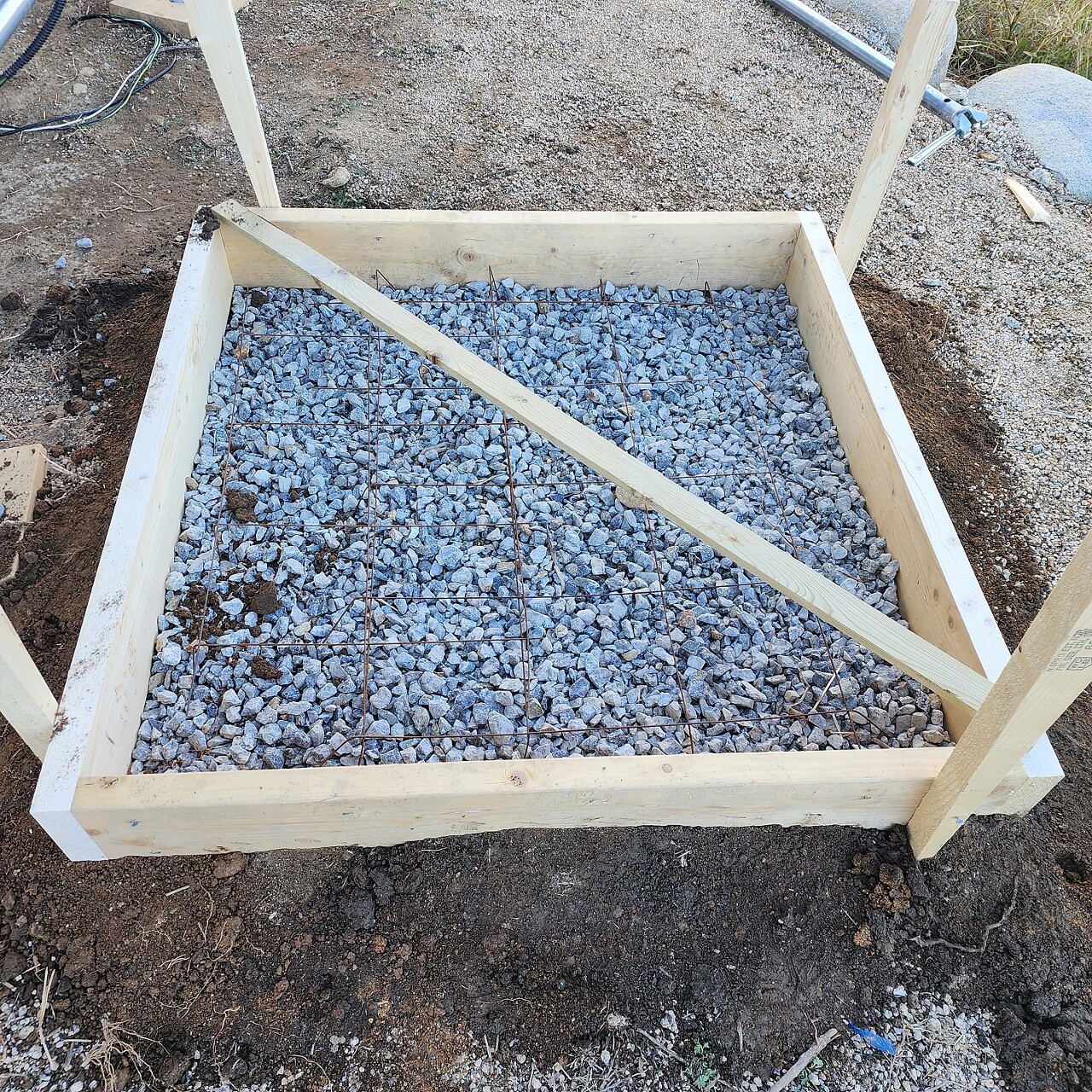

주방과 가까운 공간 한켠에 임시거푸집으로 LPG탱크 저장소 기초를 만들었습니다.

오늘 문성일팀장님의 부탁에 한걸음에 달려와주신 박선민팀장님 감사합니다.

박선민팀장님의 합류로 세라믹사이딩 시공이 더 원활이 진행되었습니다.

내일도 세라믹 사이딩 시공이 이어질 예정입니다.

현장을 정리하고 오늘의 일정을 마쳤습니다.

저희는 내일 다시 인사 드리겠습니다.

https://youtu.be/_8x-_PVq_A0



'목조주택 시공완료현장 > 2310양양강현 39평' 카테고리의 다른 글

231117 양양 (강현) 26일차(금) 내부 단열재 시공, 다운 실링 시공, 2층 다락 골조 시공, 1층 화장실 파티션 시공 [수호천사하우징] [직영건축] [목조주택]  (0) 2023.11.17
231116 양양 (강현) 25일차(목) 내부 단열재 시공, 후드캡 시공 [수호천사하우징] [직영건축] [목조주택]  (0) 2023.11.16
231115 양양 (강현) 24일차(수) 내부 단열재 시공, 터치업 페인팅 및 세라믹 실란트 시공, 후드캡 시공, 징크 시공, [수호천사하우징] [직영건축] [목조주택]  (0) 2023.11.15
231114 양양 (강현) 23일차(화) 터치업 페인팅 및 외부 실리콘 시공, 세라믹 사이팅 시공, 하이클래딩 못자리 시공, 징크 시공, 전기 시공[수호천사하우징] [직영건축] [목조주택]  (0) 2023.11.14
231111 양양 (강현) 22일차(토) 세라믹사이딩 시공, 기단부 단열 시공, 징크 시공[수호천사하우징] [직영건축] [목조주택]  (0) 2023.11.12
231109 양양 (강현) 20일차(목) 세라믹사이딩 시공, 메탈라스 망 시공[수호천사하우징] [직영건축] [목조주택]  (0) 2023.11.10
231108 양양 (강현) 19일차(수) 레인스크린 시공, 세라믹사이딩 시공, 설비 시공[수호천사하우징] [직영건축] [목조주택]  (0) 2023.11.09
231107양양 (강현) 18일차(화) 레인 스크린 시공, 외날 후레싱 시공, 세라믹 사이딩 스타터 및 세라믹 사이딩 시공, 설비 시공[수호천사하우징] [직영건축] [목조주택]  (0) 2023.11.08
231106양양 (강현) 17일차(월) 코너 콤보 시공, 방통 방수 합판 시공 ,설비, 징크 시공[수호천사하우징] [직영건축] [목조주택]  (0) 2023.11.06
231103양양 (강현) 16일차(금) 2차 자재 입고, 외부 테이프 시공, 레인 스크린 및 버그 스크린 시공, 방통 방수 합판 시공, 현관문 시공, 수성연질폼 시공, 기밀 테스트[수호천사하우징] [직영건축] ..  (0) 2023.11.04

댓글
