날씨: 맑음
금일 근무자
대표빌더 : 정수호 (8시간)
부팀장 : 손호현 (휴무)
팀 원 :오경택 (휴무), 문병선 (휴무), 최영광 (8시간), 김종협 (8시간), 진민규 (휴무)
지 원: 문성일 (8시간)
금일품수 (누계): 4.0품 (총 180품)
금일 작업 현황
- 외장마감재 실리콘 작업 및 터치업 페인팅
- 마이너스 몰딩 시공
- 마감재 가공
- 설비 시공
- 징크 시공
다음 예정 작업
- 외장마감재 실리콘 작업 및 터치업 페인팅
- 마감재 가공
- 내부작업
- 설비 시공
- 징크 시공
오늘도 여러 공정으로 복잡한 현장
그만큼 현장 정리는 틈틈히 해주는게 좋습니다.
1층 현관 켄틸레버 처마 하이클레딩 시공을 위해
후레싱 작업이 진행되었습니다.
금일 2층 무소음 징크시공이 완료되었습니다.
※ 무소음 징크 제품 설명을 참조하였습니다 ※
내일은 1층 지붕 시공을 할 예정입니다.
물홈통과 선홈통 시공도 진행되었습니다.
※ 스노우 가드 ※
지붕위에 쌓인 눈이 큰 덩어리로 떨어지게 되면 사고가 발생할수 있기때문에
천천히 녹아서 물이 되어 물받이로 내려가게 해주는 시스템입니다.
릿지 벤트
겨울:처마벤트로 유입된 차가운 외부공기가 지붕합판 밑면을 따라 용마루벤트로 순환되므로합판 윗면과의 온도차이가 줄어들게되어 결로현상이 생기지 않습니다.
여름:지붕내부의 환기를 통해 실내의 온도상승을 막아줍니다.
2층 마이너스 몰딩 시공을 완료하고
1층 작업이 진행되었습니다.
인코너, 아웃코너에 연귀를 맞추는 것이 중요하여
재단시 정밀함이 요구됩니다.
이번 현장 잼보드와 계단 마감판 등에 마감재는
애쉬 집성판입니다.

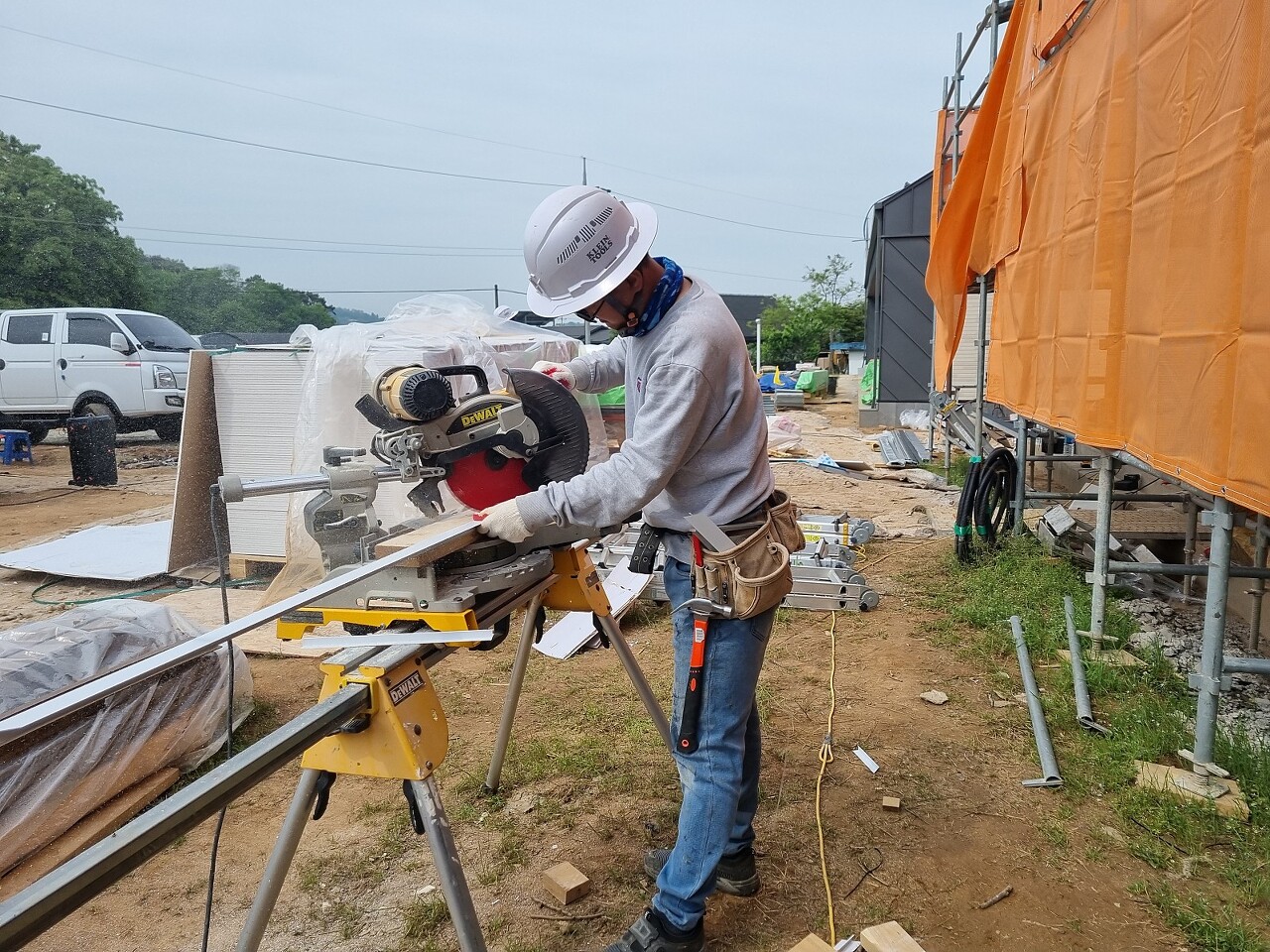

오늘은 트리머로 가공을 하였습니다.
자세한 내용은 내일 다시 설명드리겠습니다.
어제에 이어서 세라믹 전용 실리콘 작업을 진행하였습니다.
세라믹 사이딩 전용 못을 시공후
칼라에 맞춰 페인팅을 한번 더해줌으로써 더 깔끔하게 마감을 할 수 있습니다.
후드캡을 시공하였습니다.
환기 배관과 스탁 벤트 배관을 후드캡으로 마감을 하였습니다.
배관내의 압력을 일정하게 유지하는 공기통로
오배수관과 연결되어 오물냄새와 가스 등을 외부로 배출해주는 역할을 합니다.
건축주님이 선물해주신 깜짝 간식
음식에 현혹되 사진을... ㅎ
금일시공은 여기까지입니다.
외장 마감이 마무리되고 비계철거 후 또 어떤모습이 될지
!!너무 기대됩니다!!
팀원분들 모두 수고하셨습니다~~
