날씨 : 뜨거운 햇빛
- 금일 근무자
팀 장 : 이상민(6시간)
부팀장 : 이재경(8시간),
팀 원 : 이주형(6시간), 성재욱(8시간), 이민기(8시간), 권동환(6시간)
지 원 : 박선민 팀장(8시간)
금일품수 (누계) : 6.25품 (총146.875품)
금일 작업현황

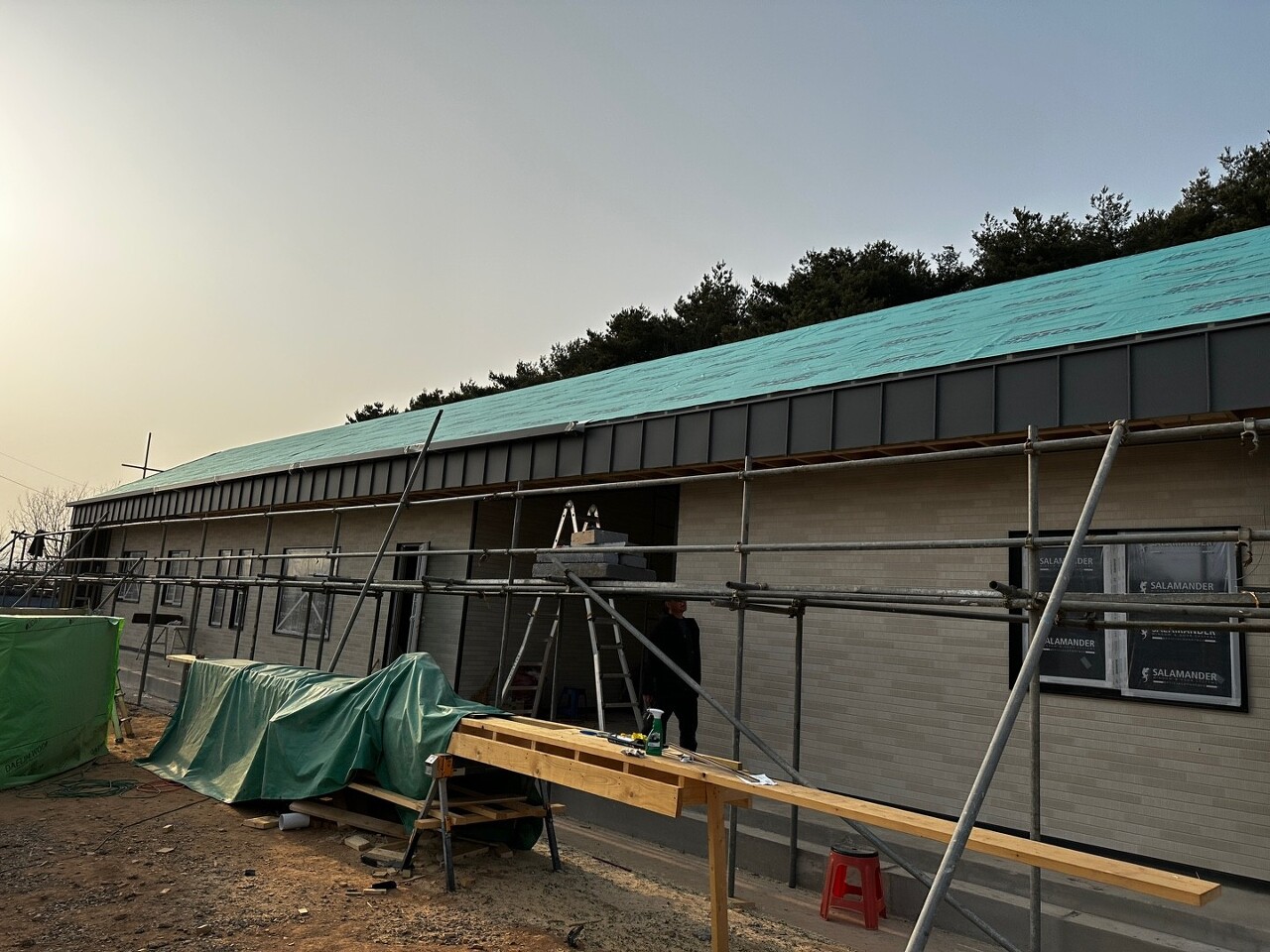

- 설비팀 작업
- 징크팀 작업
- 실리콘 코킹 작업
- 세라믹 사이딩 시공 (완료)
- 세라믹 사이딩 터치업
- 환기구 배관 시공
- 하이클레딩 시공
다음 예정작업
- 하이클레딩 시공
- 메탈라스 망 시공
안녕하세요.
홍성 홍동에서의 21일차입니다.
박선민 팀장님께서 오늘을 마지막으로 지원을 마무리해주셨습니다. 한달 가까이 헌신적으로 도와주신 박선민 팀장님께 다시 한번 감사의 말씀을 올립니다.
오늘도 기분좋게 시작해보겠습니다.
- 설비팀 작업
금일은 설비팀이 내방하여 설비작업을 진행하였습니다.

항상 꼼꼼하게 작업해 주시는 설비팀입니다.
- 징크팀 작업
금일은 징크팀이 내방하여 작업을 진행하였습니다.

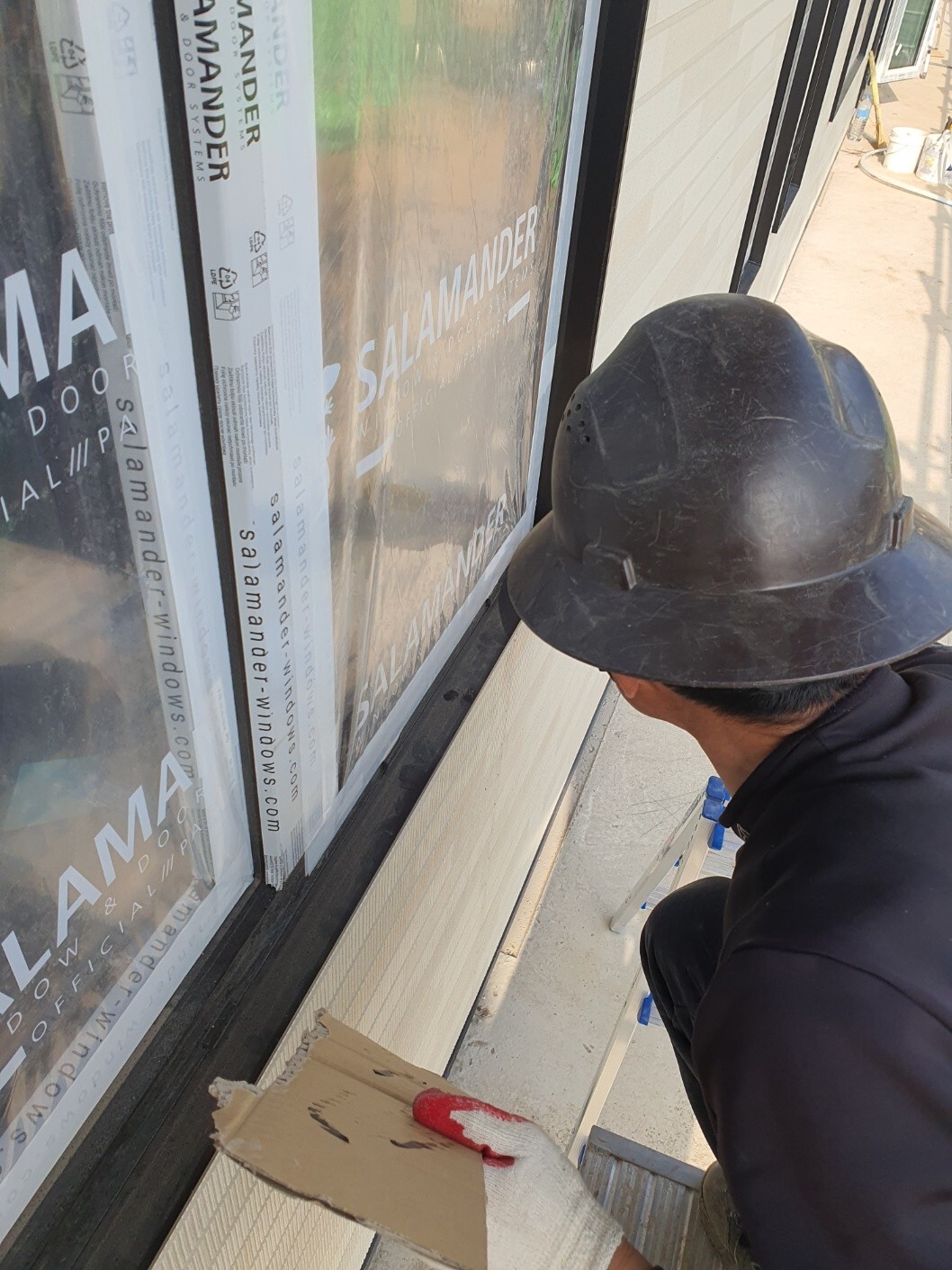

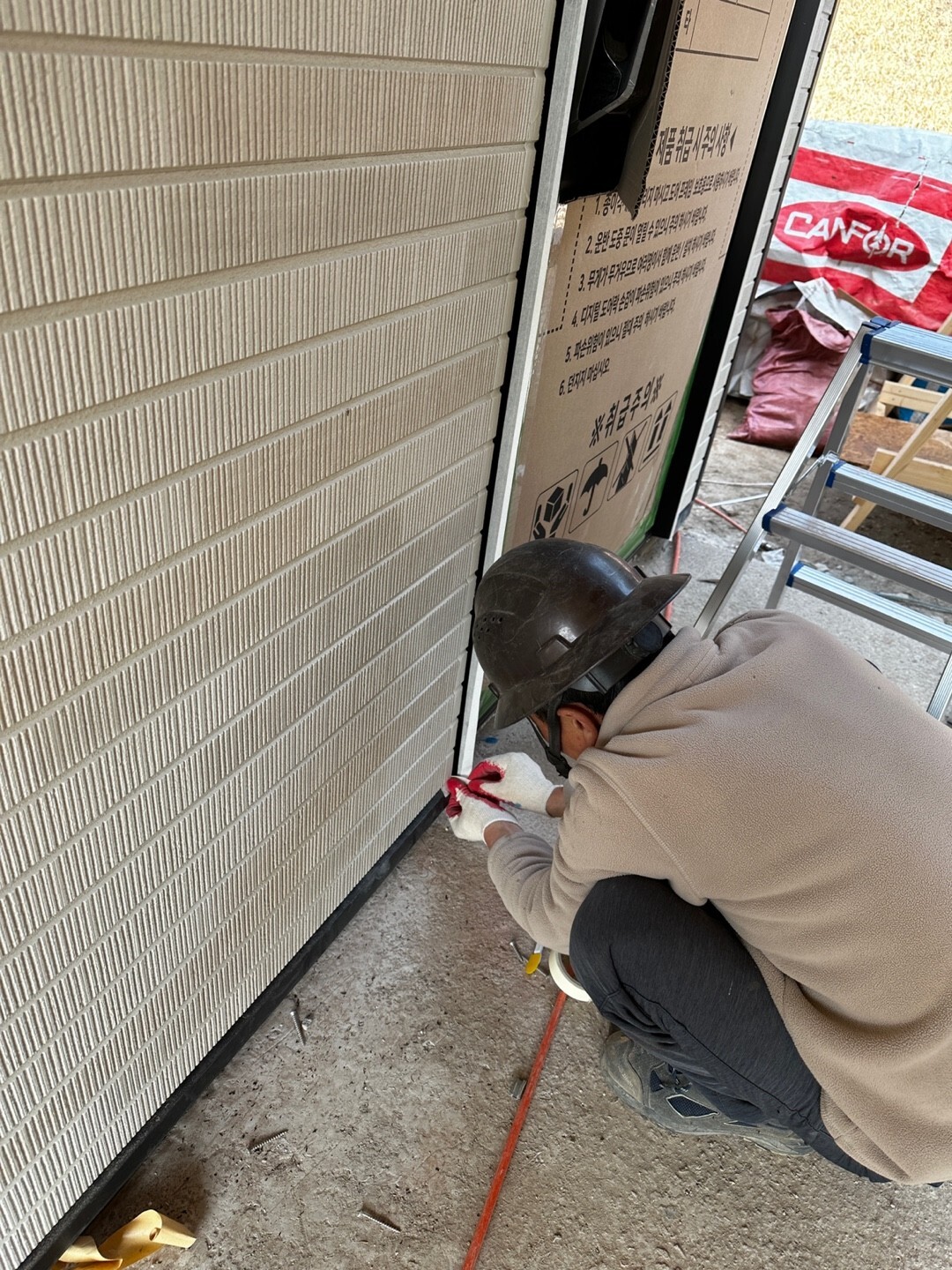

- 실리콘 코킹 작업
어제에 이어 실리콘 코킹 작업 진행하였습니다.

마지막까지 꼼꼼하게 시공해주시는 박선민 팀장님입니다.

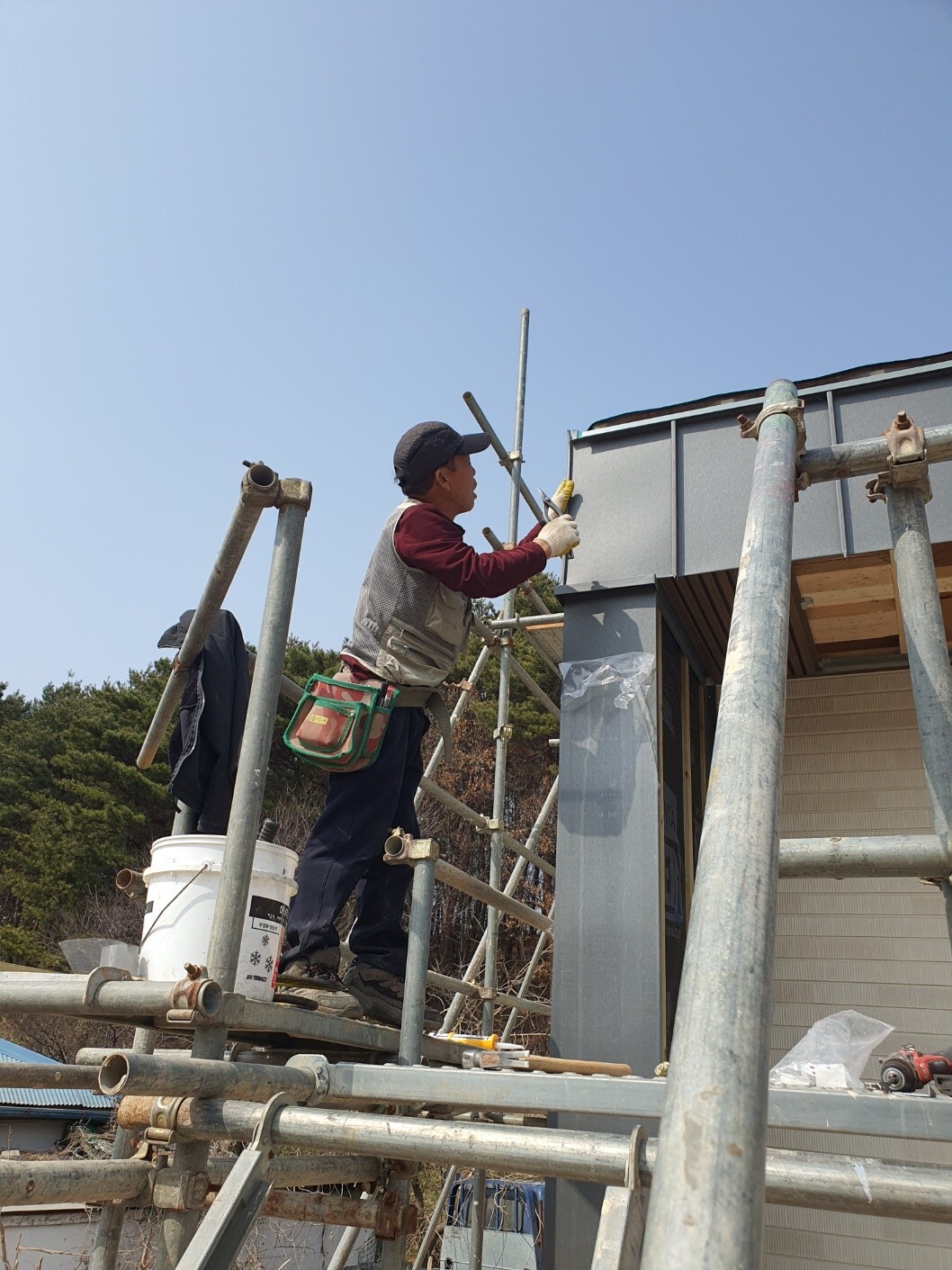

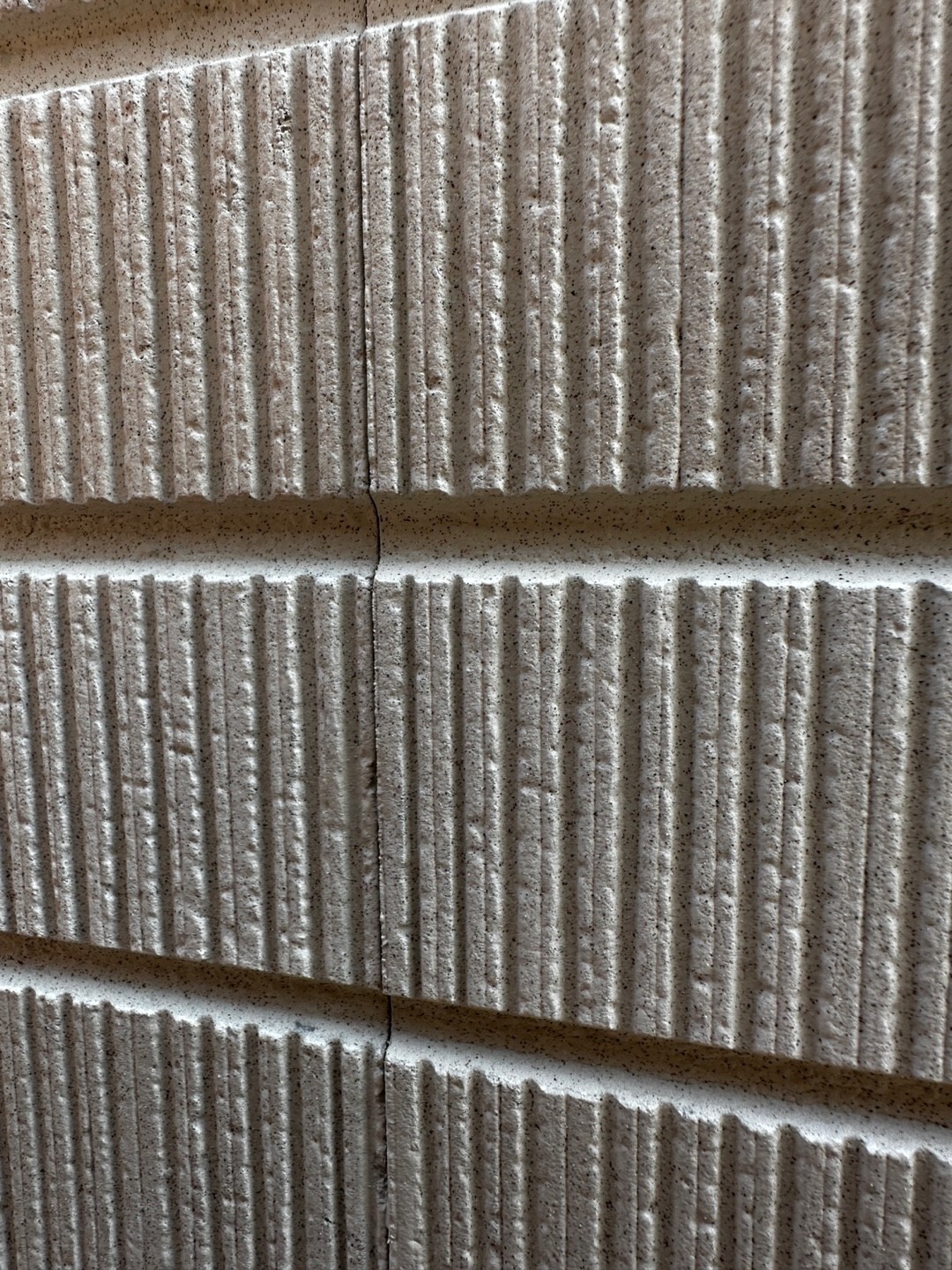

- 세라믹 사이딩 시공

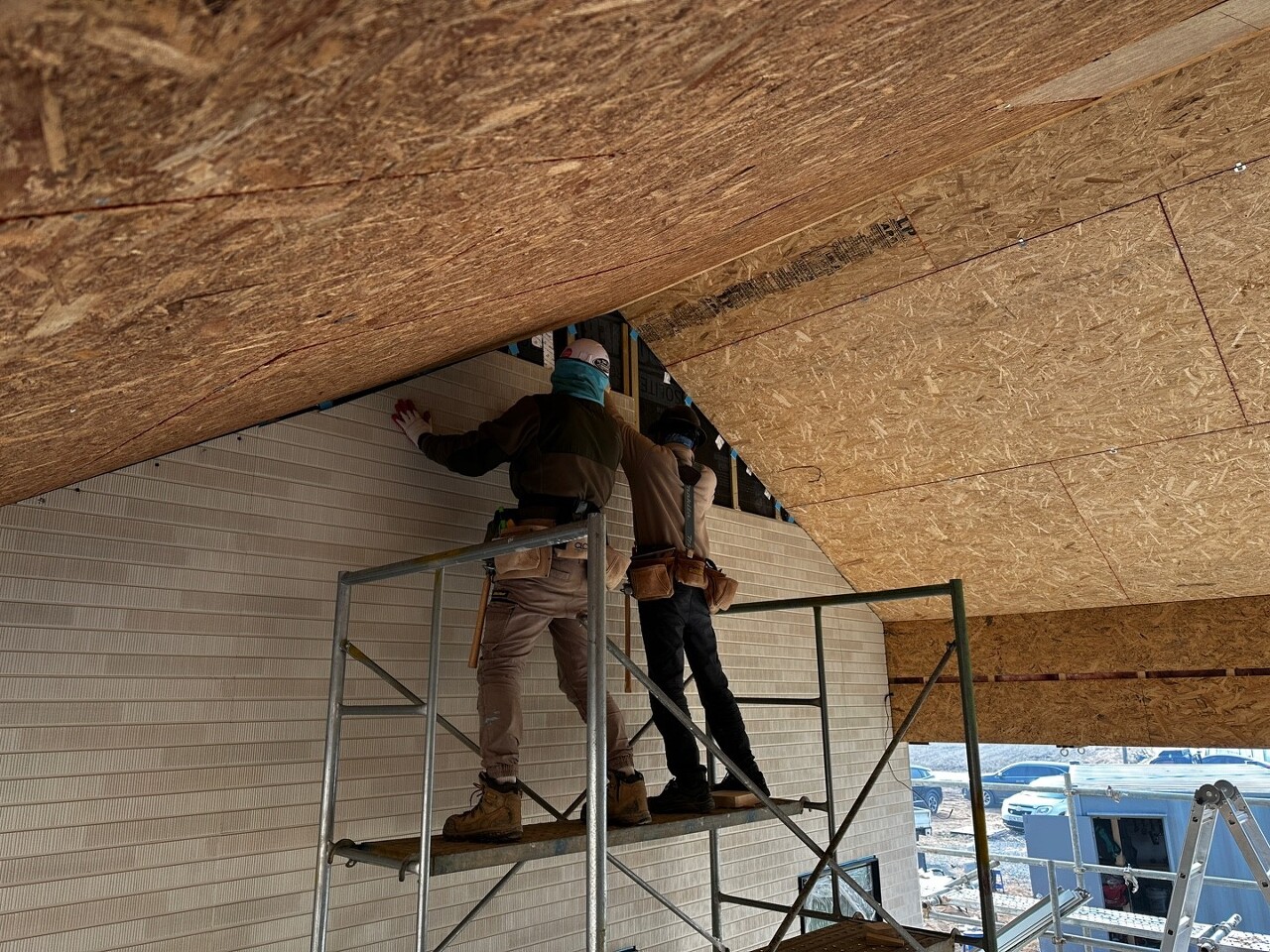

징크 시공으로 인해 미뤄두었던 곳과 본채와 별채 사이의 처마 밑 박공 쪽에 세라믹 사이딩 시공을 진행하였습니다.

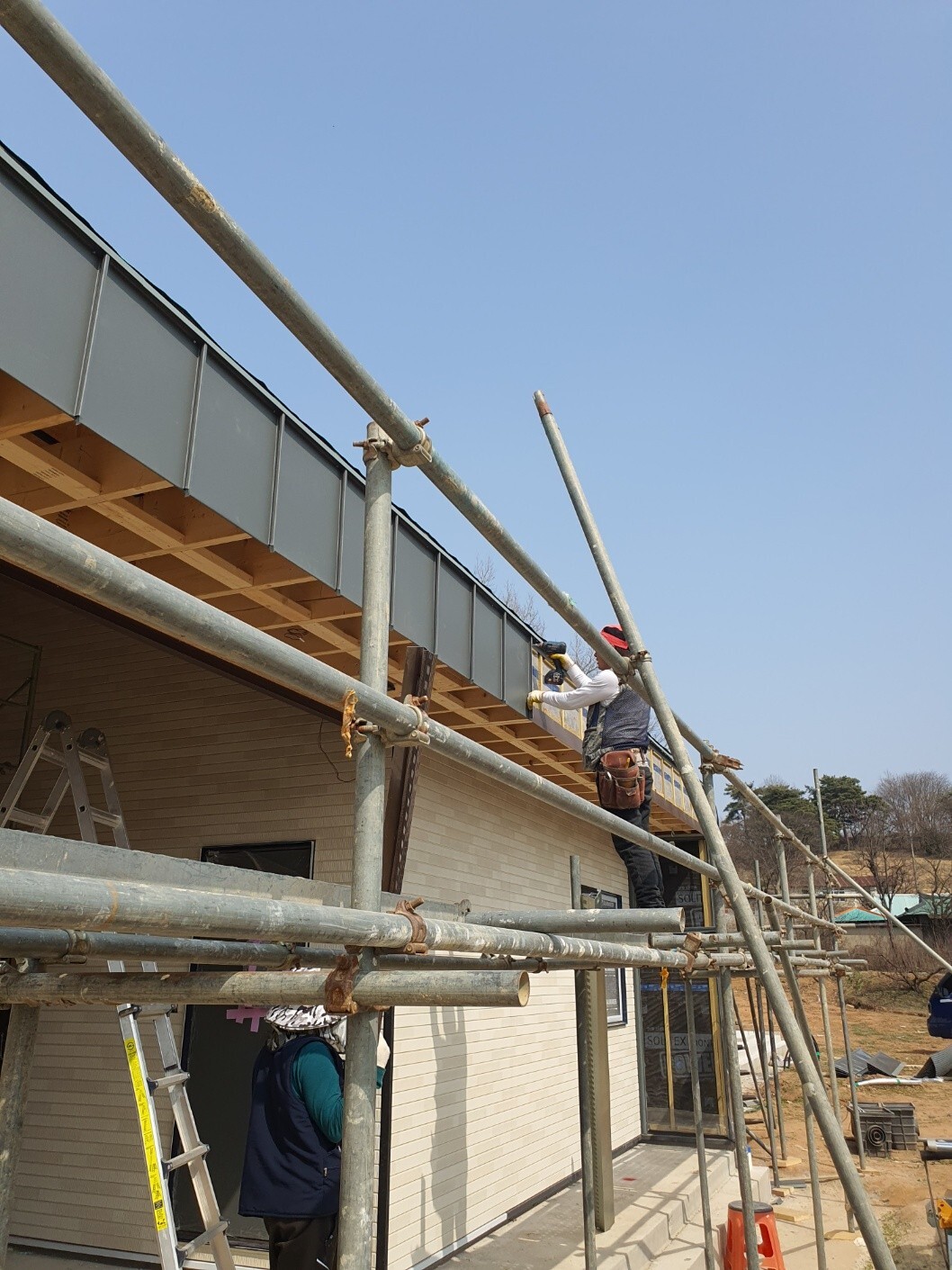

세라믹 사이딩 시공은 마무리되었습니다. 이 위로는 징크 시공이 진행될 예정입니다.

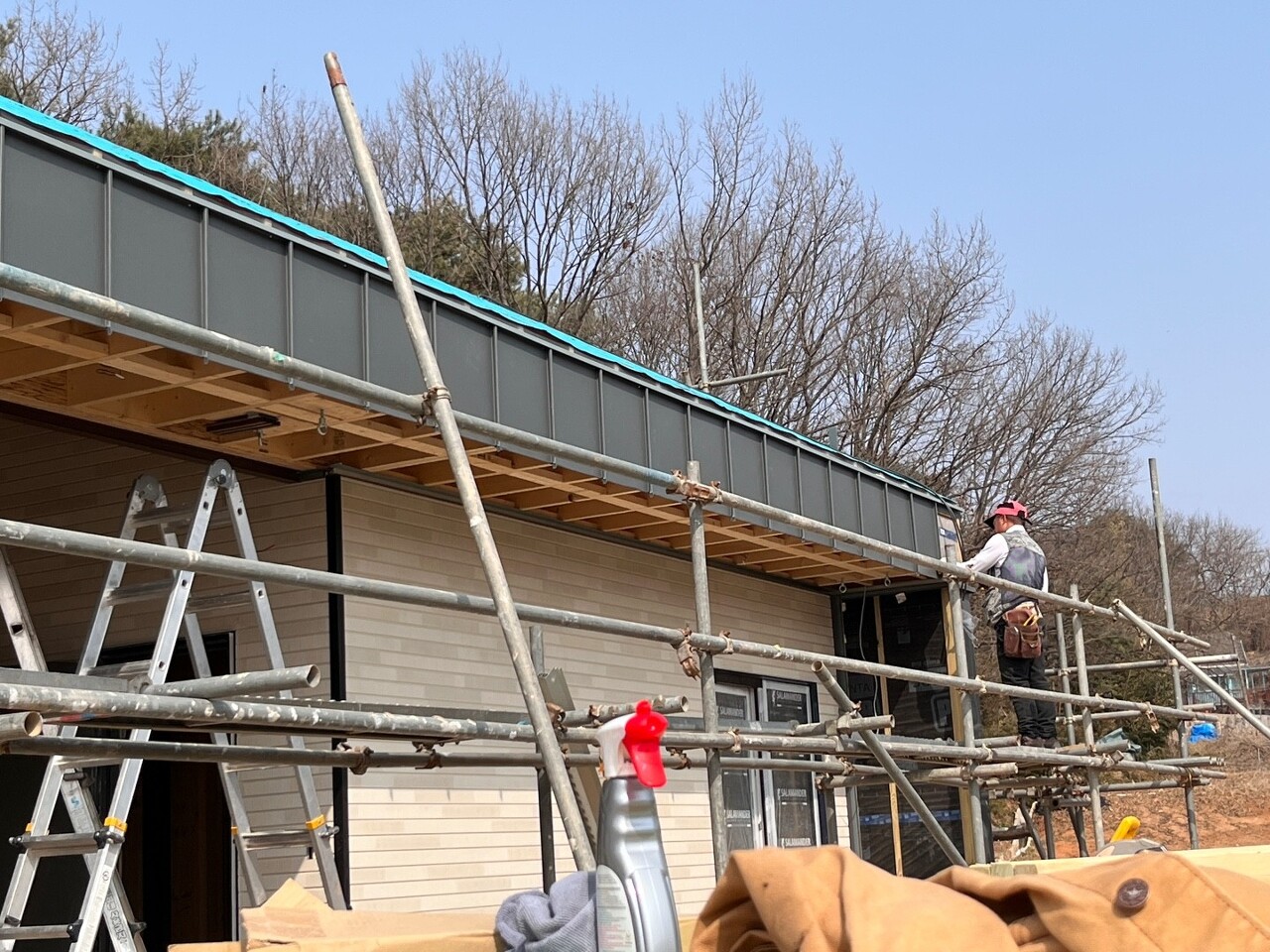

세라믹 사이딩 시공이 완료된 방공 쪽으로 징크팀이 시공을 진행하였습니다.
또한 벤트 구멍사이로 버그스크린 시공을 진행하였습니다.

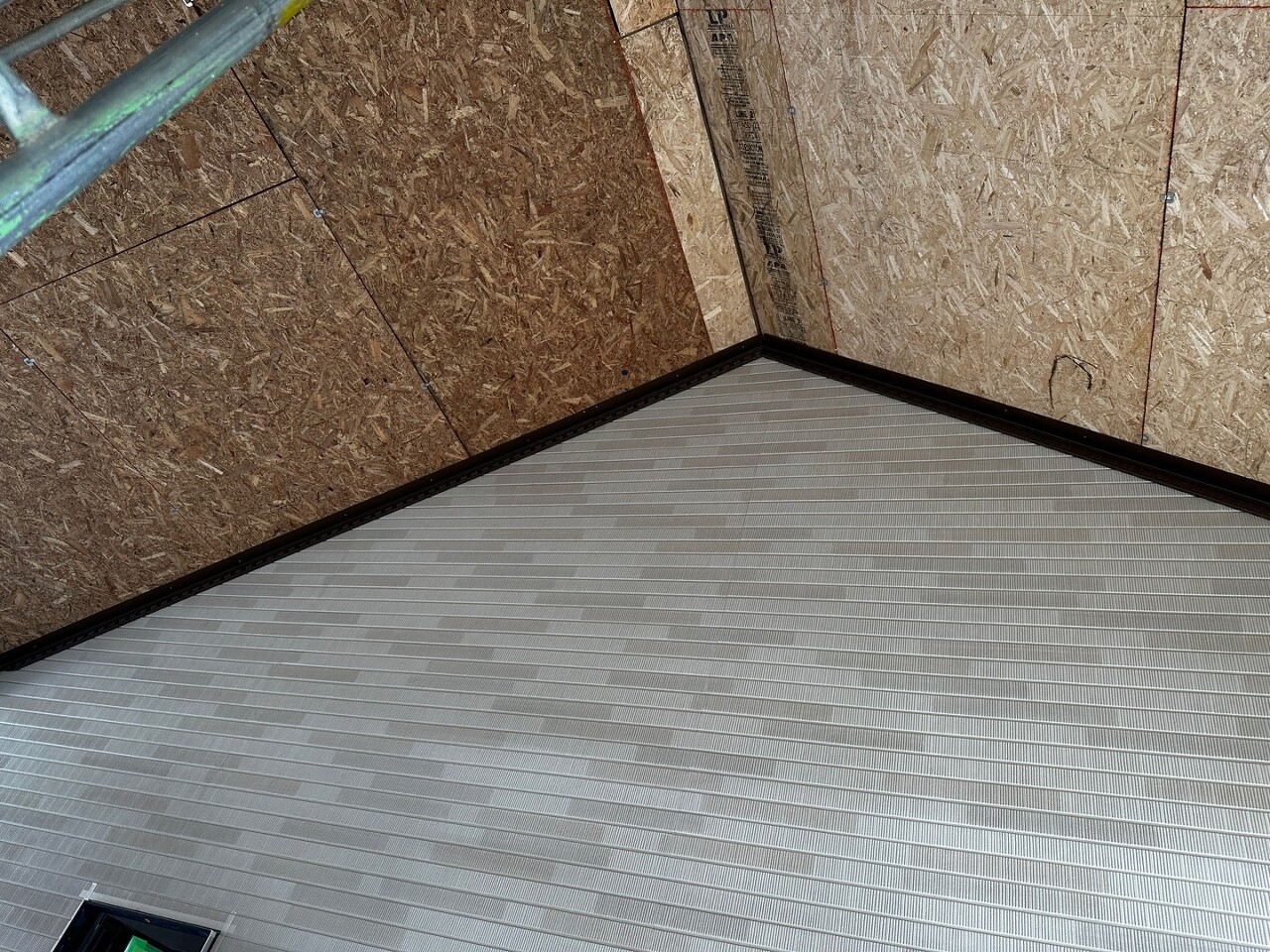

- 세라믹 사이딩 터치업
세라믹 시공이 완료된 곳에 세라믹 사이딩 터치업 페인트 작업을 진행하였습니다. 세라믹 사이딩의 긁힘이나 깨짐 등 운반 또는 시공 중에 세라믹 사이딩에 난 흠집을 자재와 함께 제공받은 전용 페인트로 제거하는 작업입니다.

감쪽같습니다.

- 환기구 배관 시공

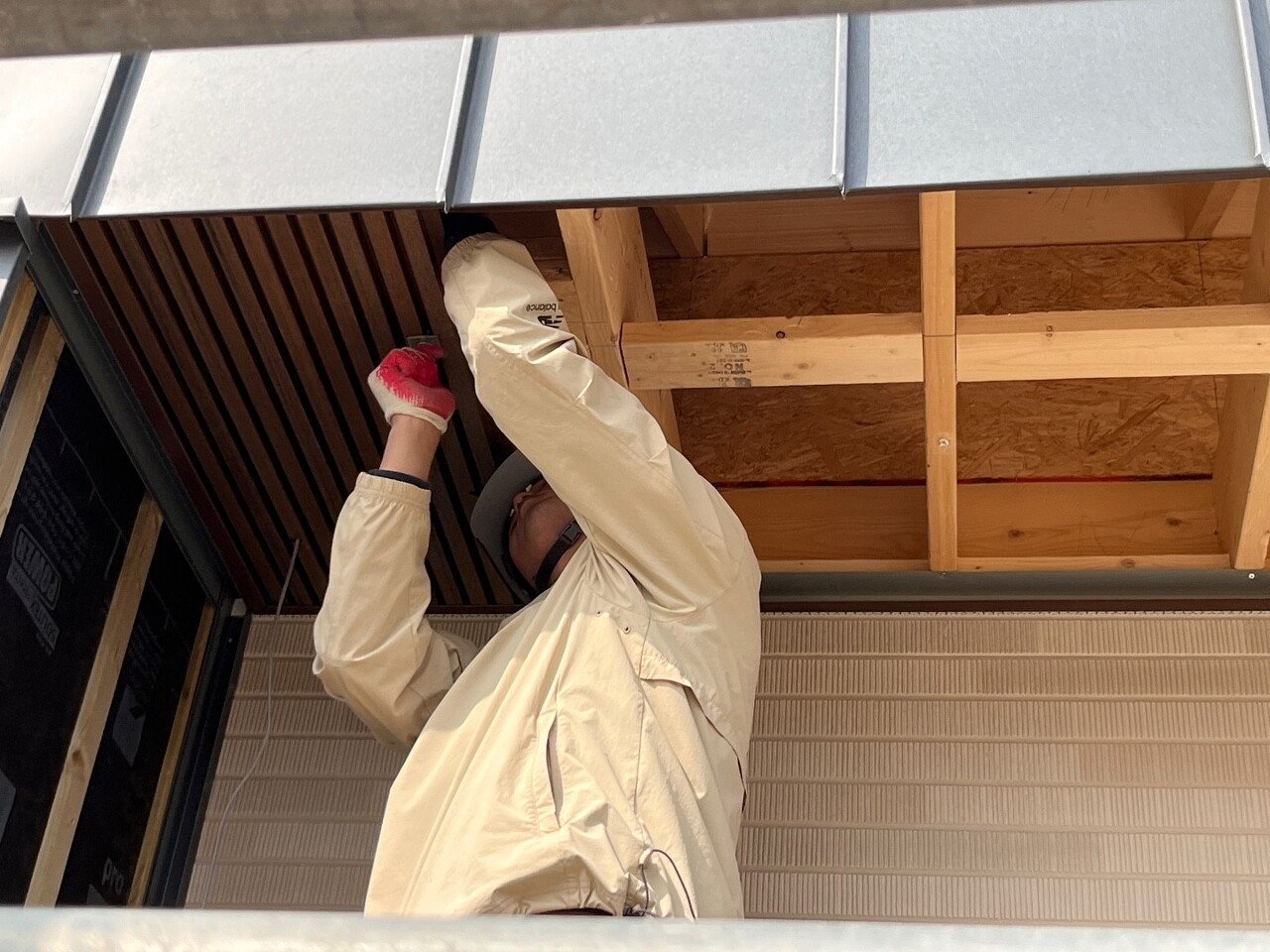

환기구 설치 예정소에 홀타공과 배관설치를 진행하였습니다.

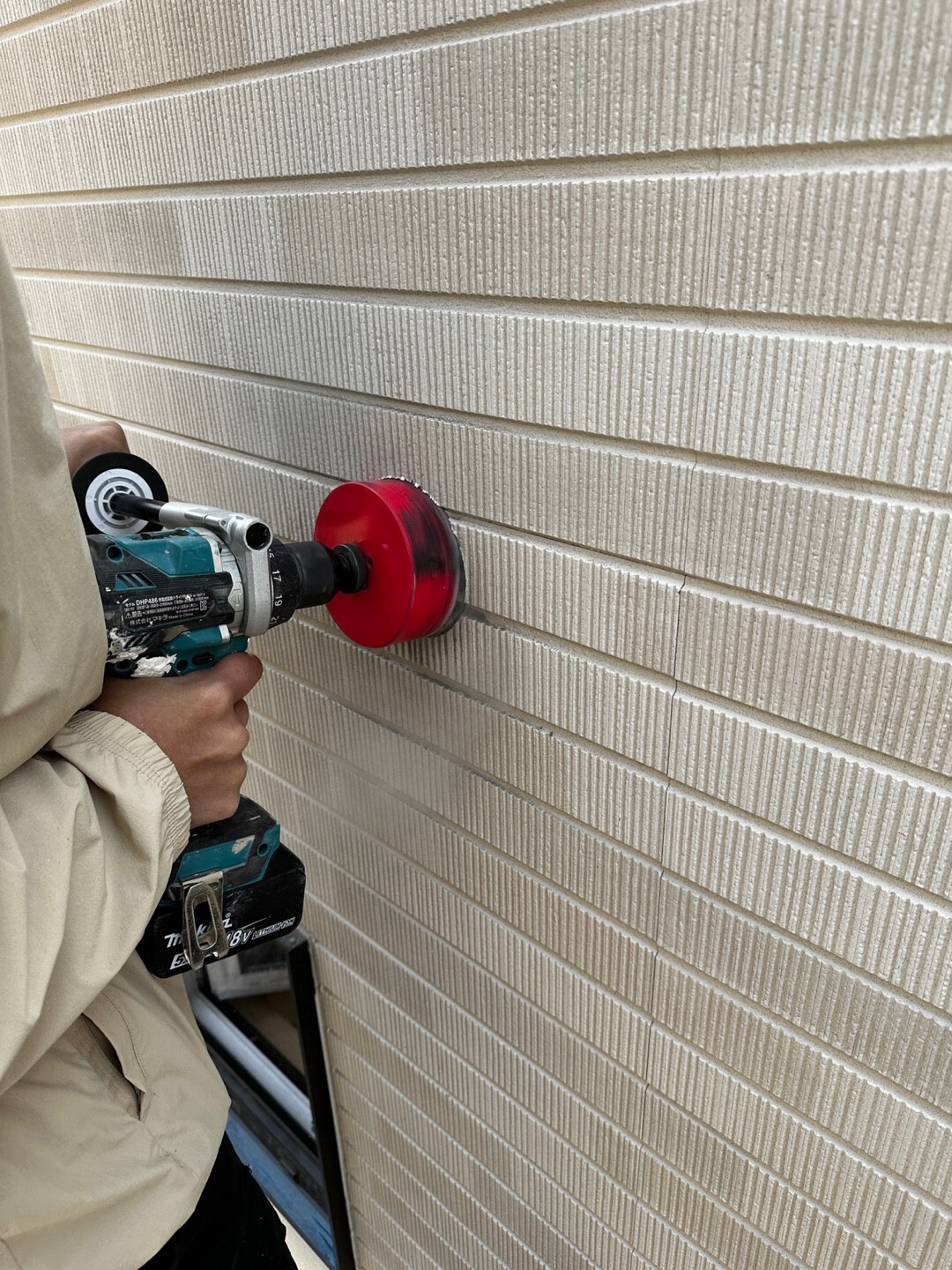

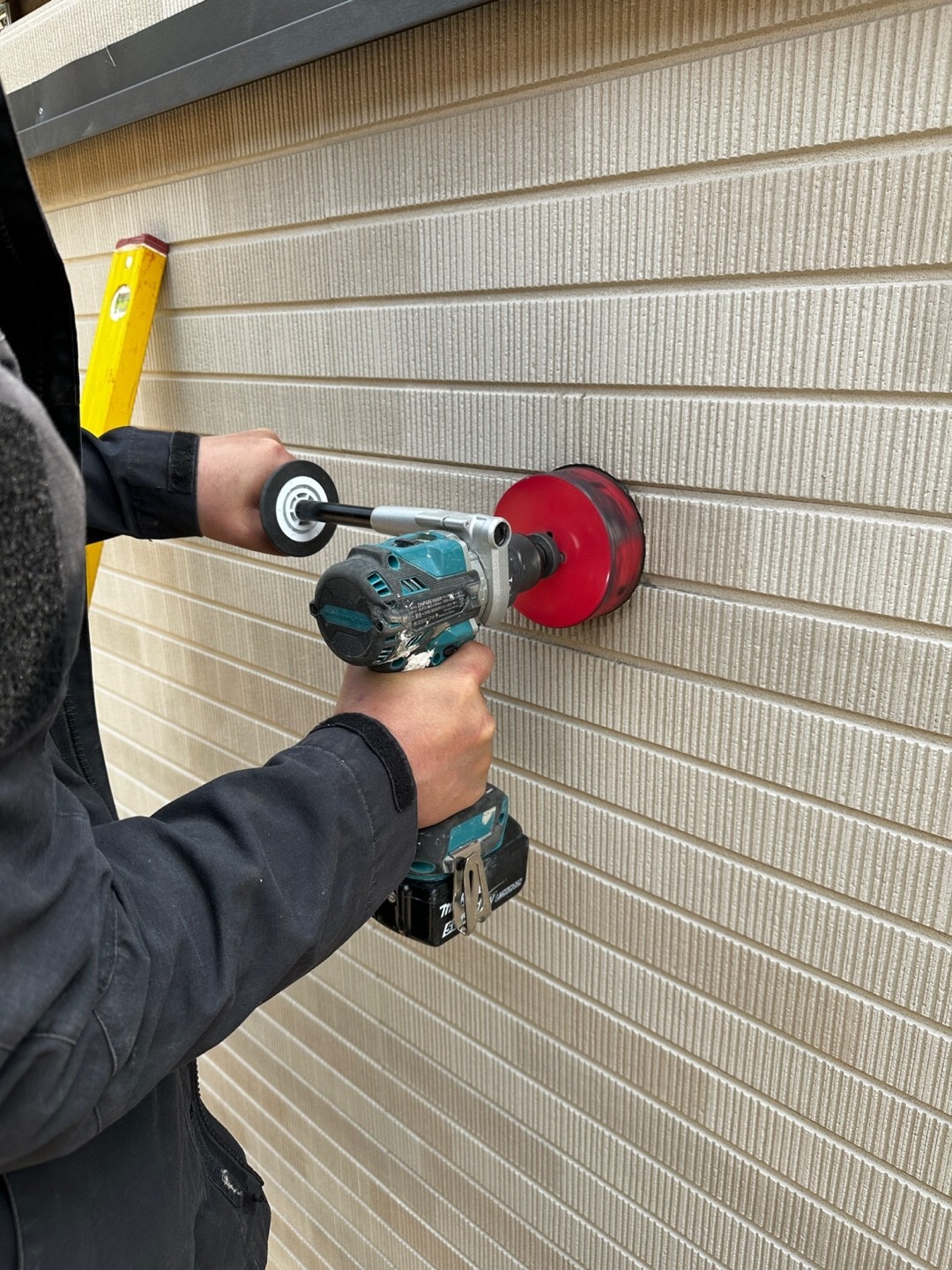

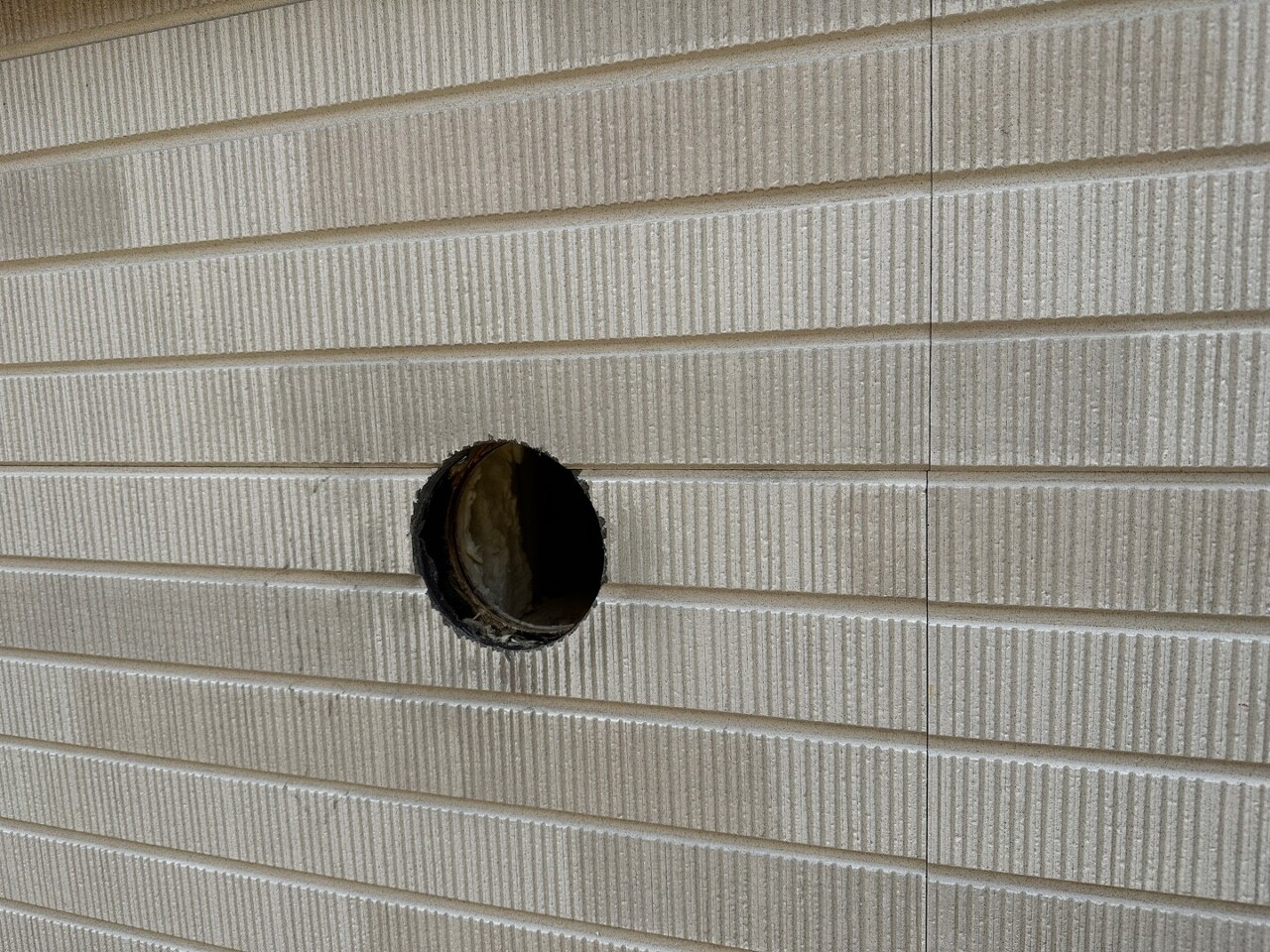

먼저 타공할 위치에 홀타공을 진행해줍니다.

이재경 부팀장님께서 완벽하게 홀타공을 진행해주셨습니다.

배관을 설치한 후에 연질폼으로 고정해줍니다.

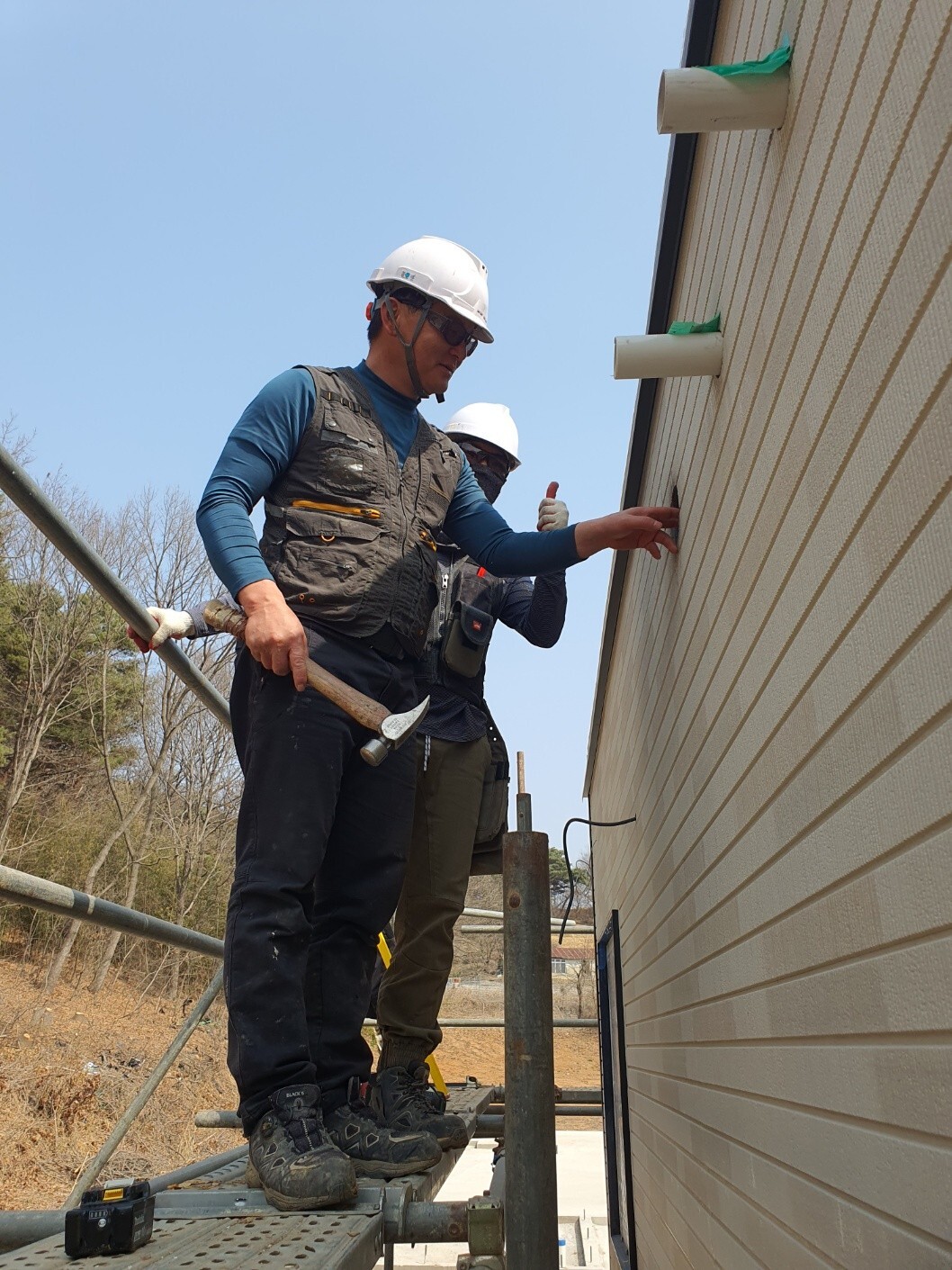

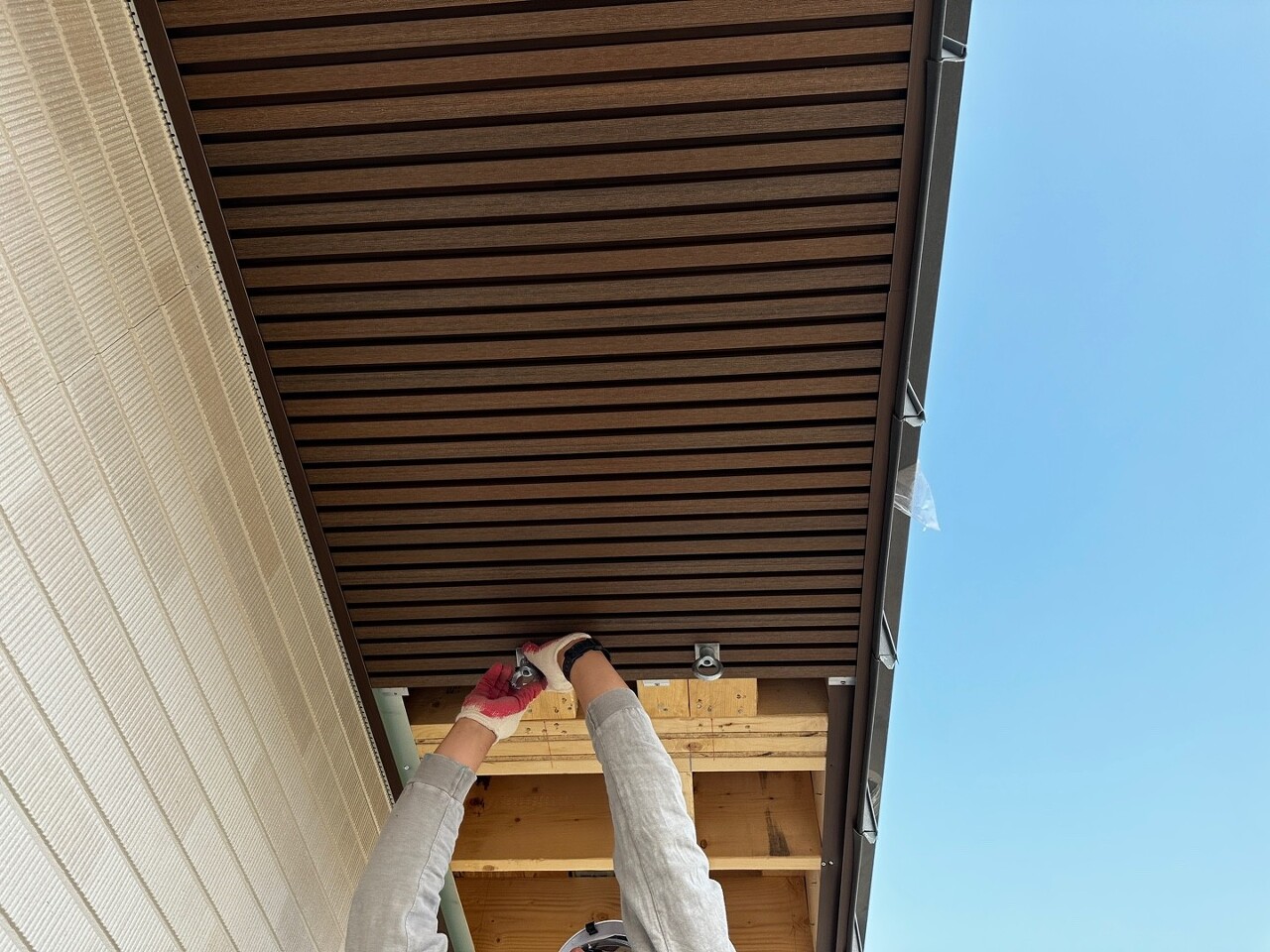

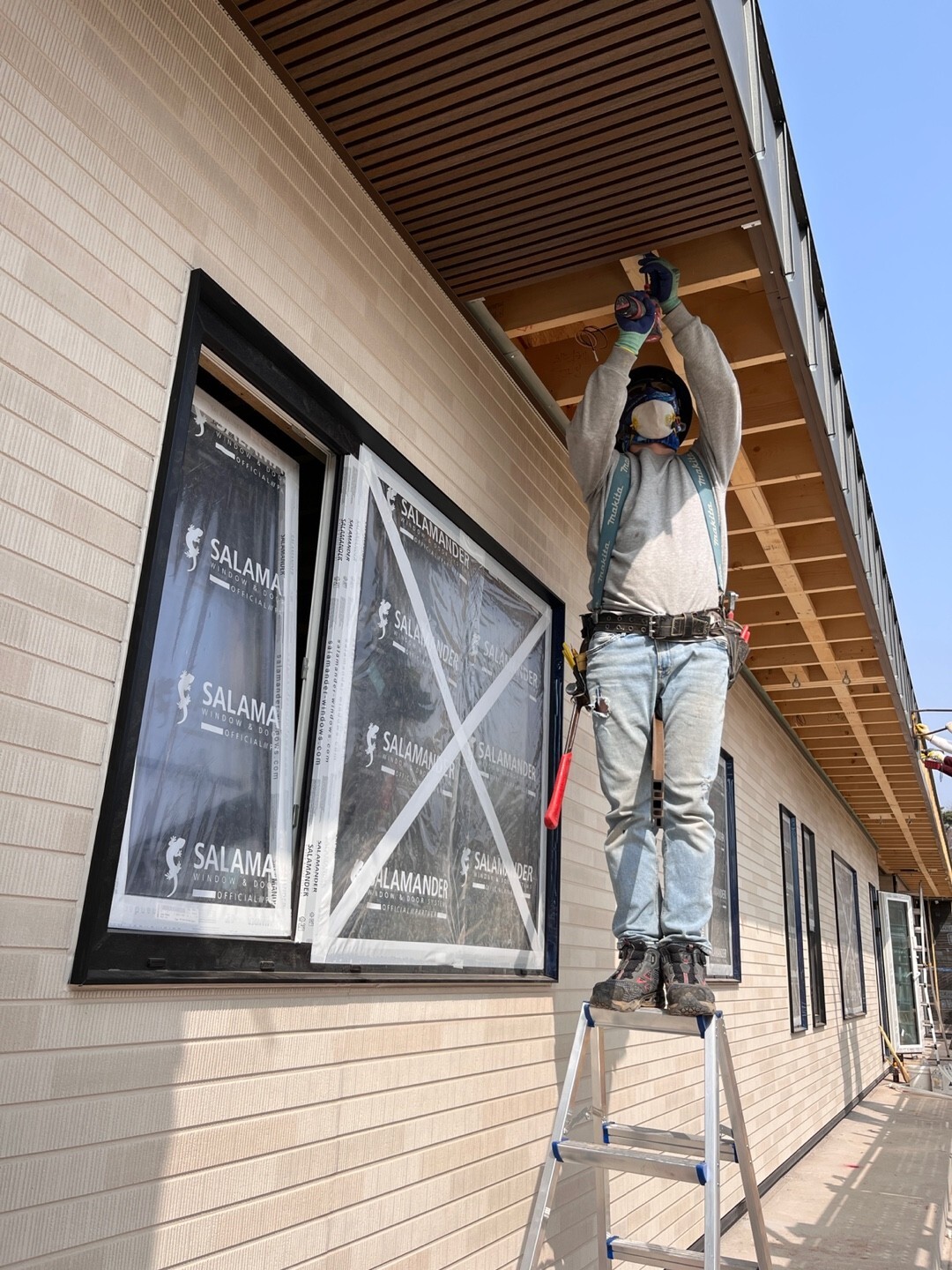

- 하이클레딩 시공

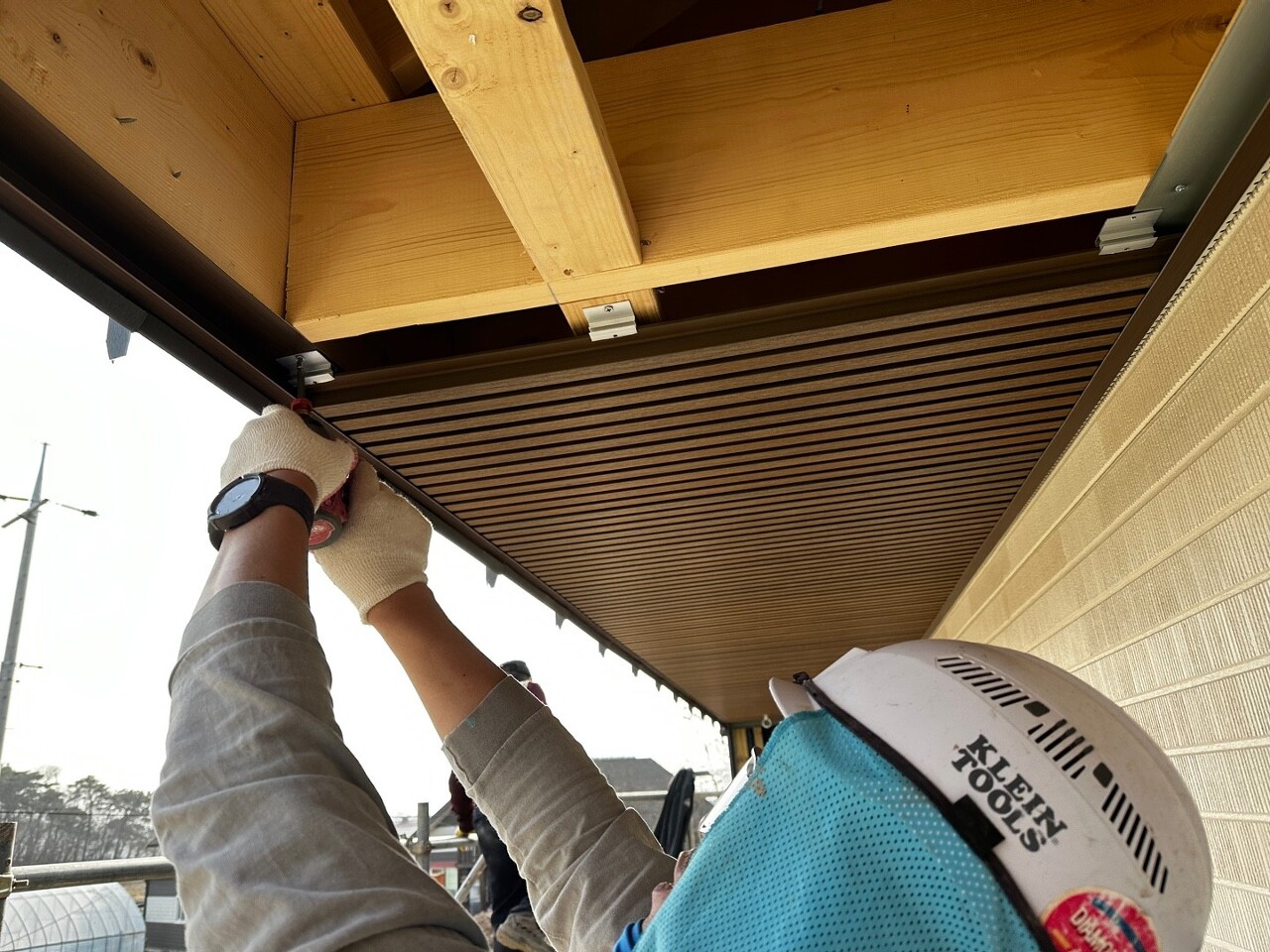

캔틸레바 천장 쪽으로 하이클레딩 시공을 진행하였습니다.
하이클레딩에 대한 제조사로 부터의 설명입니다.

출처 : 대림우드

전용 클립을 이용하여 간격을 맞춰서 시공을 해줍니다. 아이볼트가 위치한 곳은 홀타공을 진행한 후에 시공하였습니다.

오늘의 작업현황입니다.
저희의 오늘은 여기까지입니다.
오늘도 화이팅있게 작업을 해주신 팀원분들 고생하셨습니다.
감사합니다.
