▶ 날 씨 : 맑음
▶ 오늘 근무 현황
팀 장 : 문성일(0시간)
부팀장 : 김진홍(8시간)
팀 원 : 천영환(8시간), 이희철(8시간), 곽호연(8시간)
지 원 : 이상민 팀장(8시간), 이민기(8시간)
▶ 금일품수(누계) : 6품(총 263.4품)
▶ 오늘의 작업

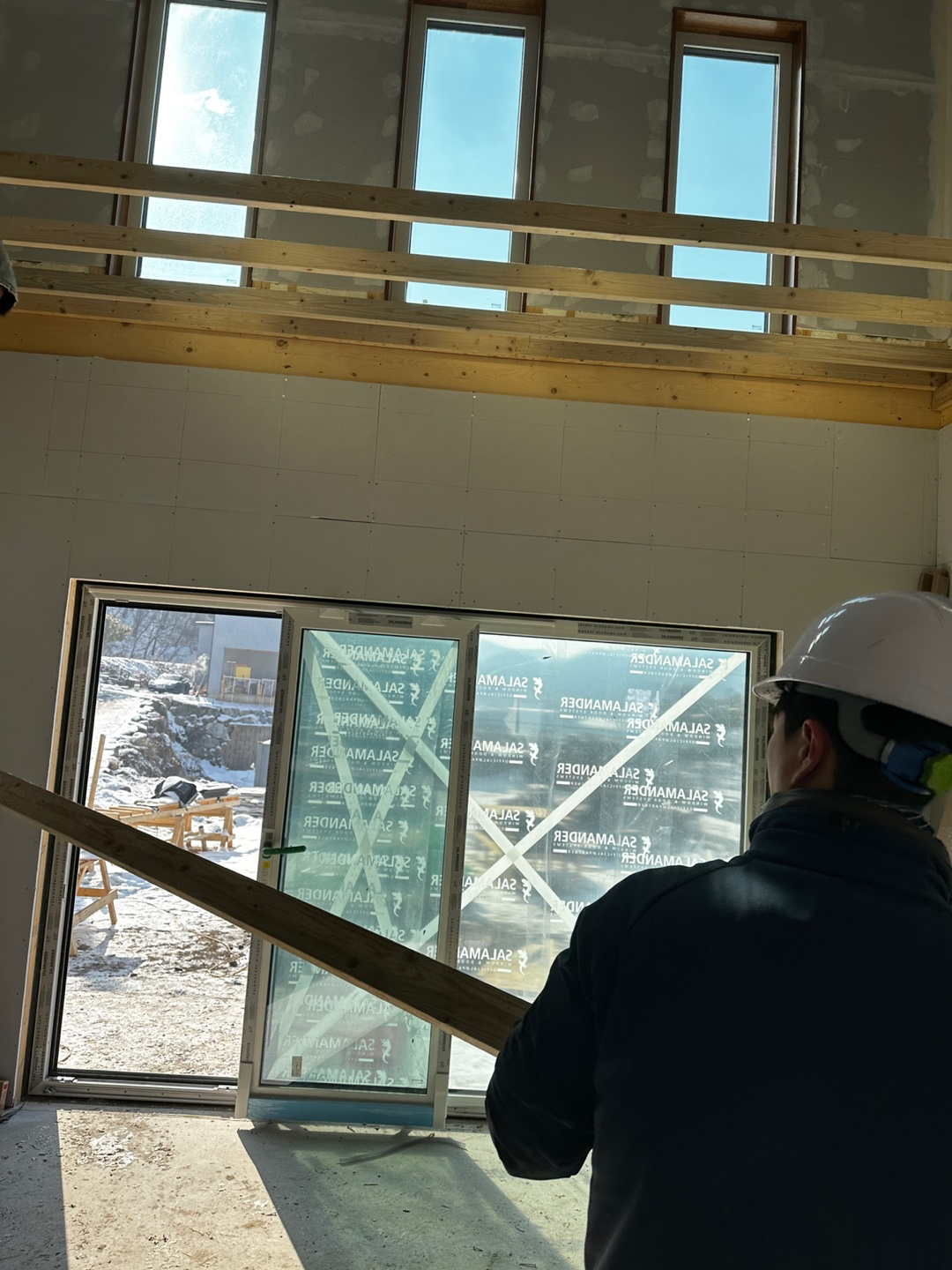

- 덴스쉴드 시공
- 내부 목작업
- 잼보드 시공
- 방수 도막 작업
- 자재 양중
▶ 다음 예정 작업

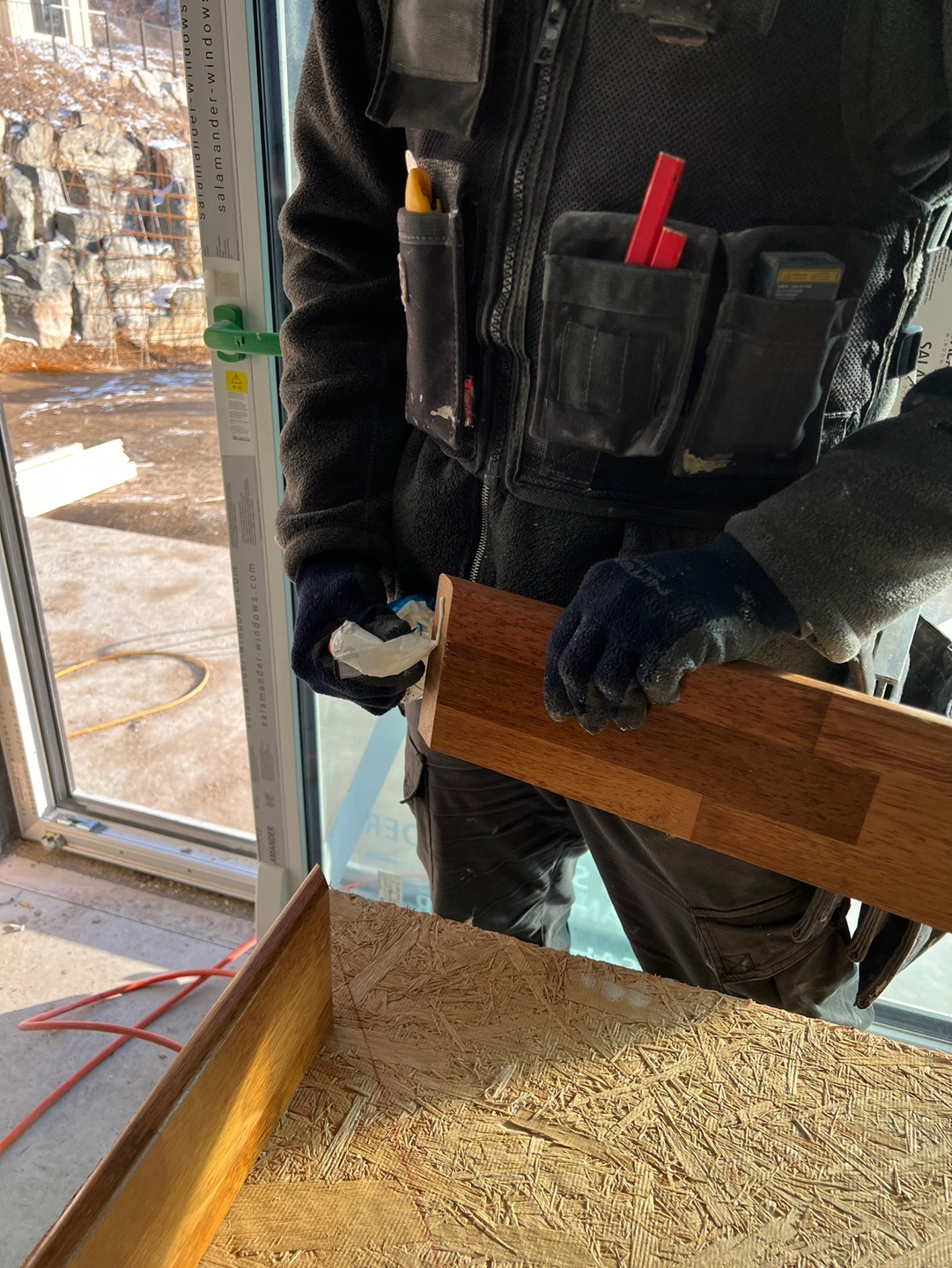

- 마감재 가공
- 방수 도막 작업
- 내부 목작업
- 잼보드 시공
- 문 시공
안녕하세요~
충주 대소원 48일차입니다.
오늘은 기온은 낮았지만
햇살이 따뜻하고 푸근해 어제 쌓였던 눈도 다 녹아
일하기에는 참 좋은 날씨였습니다.

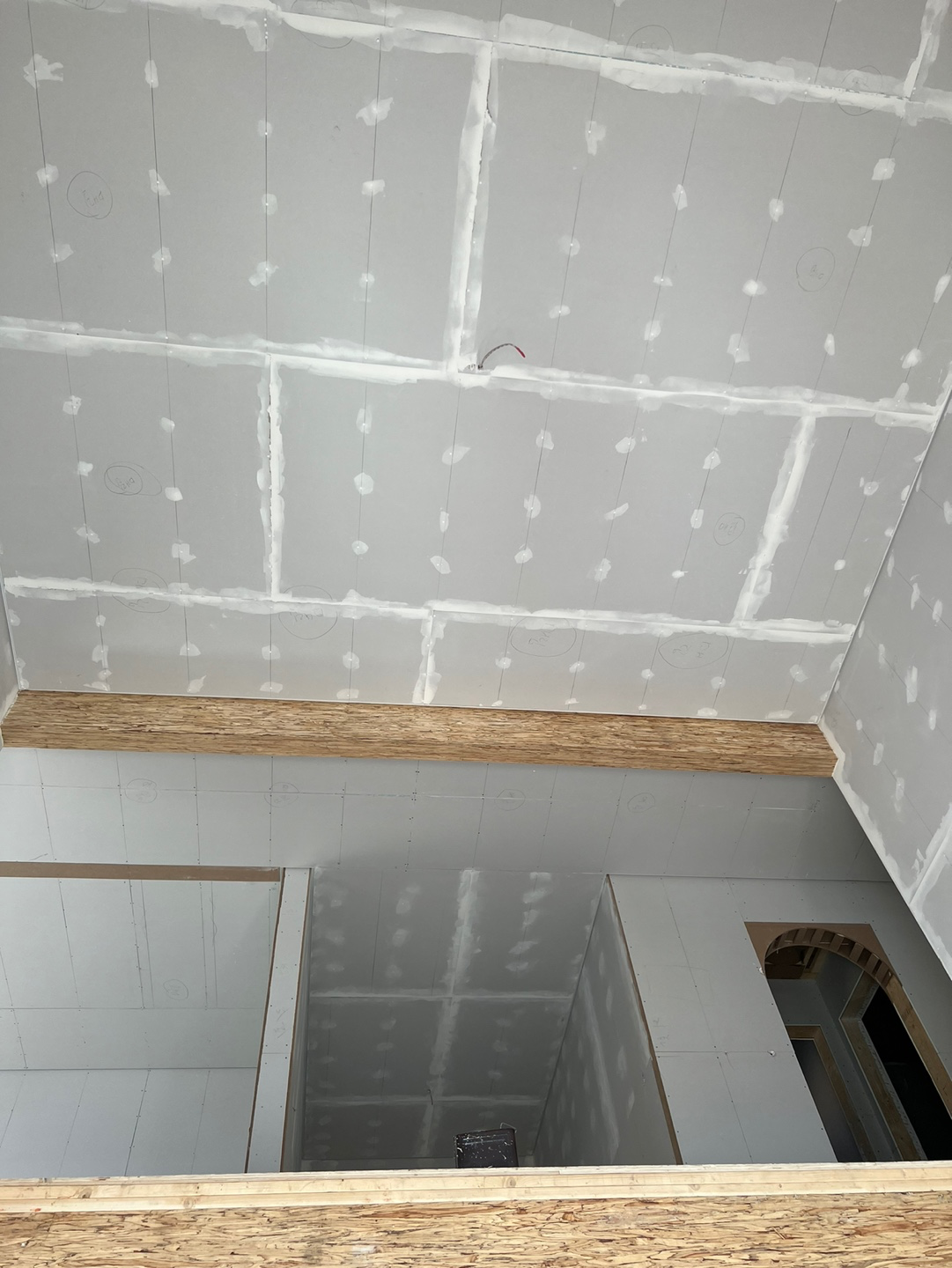

오늘은 출근하자마자 석고보드 시공이 끝나고
퍼티 및 샌딩 작업을 우선적으로 진행한 오픈천장 부분의 발판을 철거했습니다.


철거를 진행하니
2층과 2층 천장이 보이면서

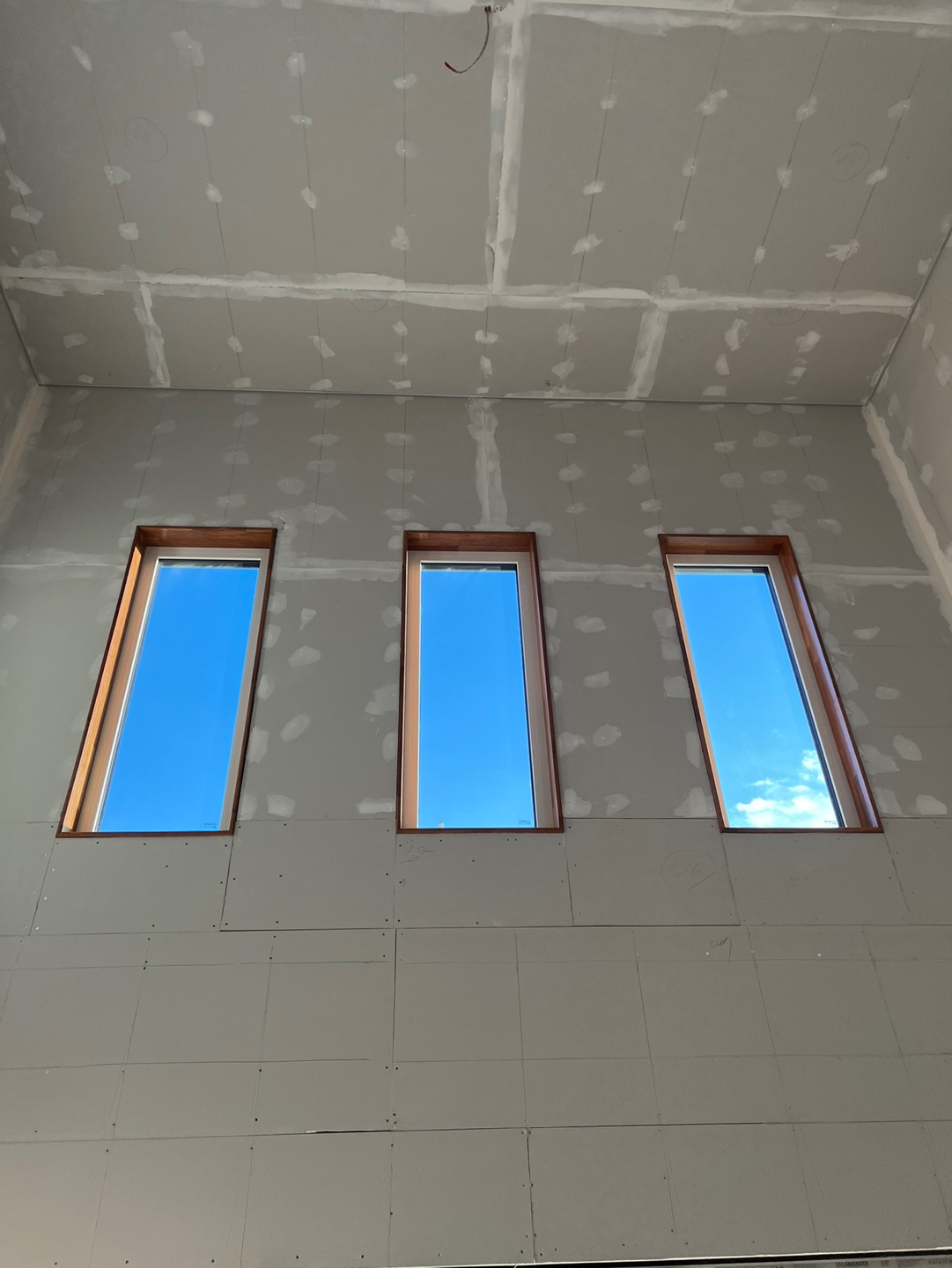

집이 더 넓어보이고 개방감이 생겼습니다.
다음은 석고보드 시공입니다.

메거진을 이용하여 고정시킨 뒤 임펙 드라이버로 다시 한 번 조여주는 이상민 팀장님
석고보드 시공이 완료됬으므로 내일부터는 본격적으로 퍼티와 샌딩이 작업 될 예정입니다.
다음은 덴스쉴드 시공입니다.


다용도실 포함해서 덴스쉴드도 시공 마무리했습니다.
시공뒤에는 실리콘으로 전부 이음매, 피스자리등에 채워넣었습니다.

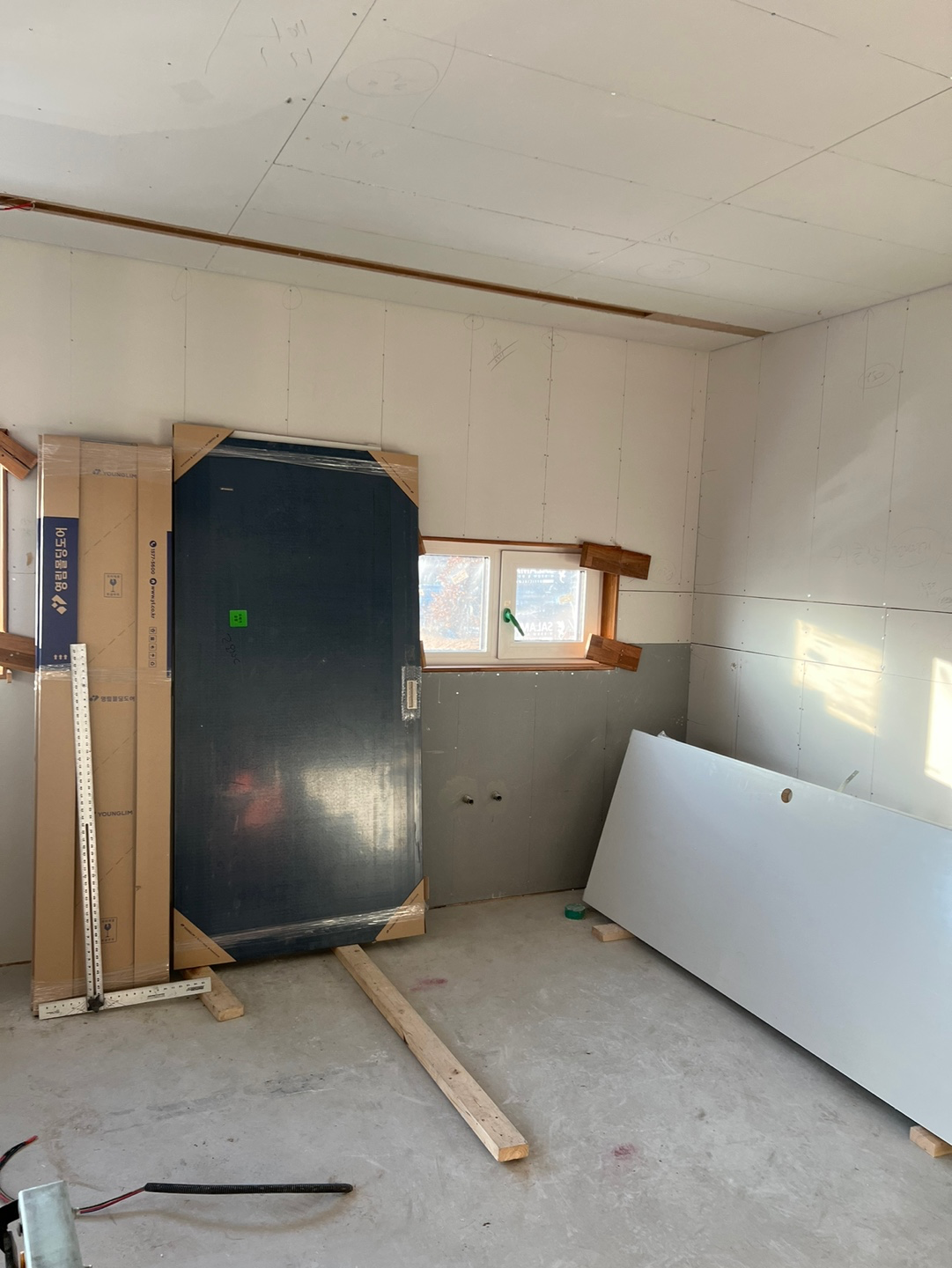

다음은 문 양중입니다.

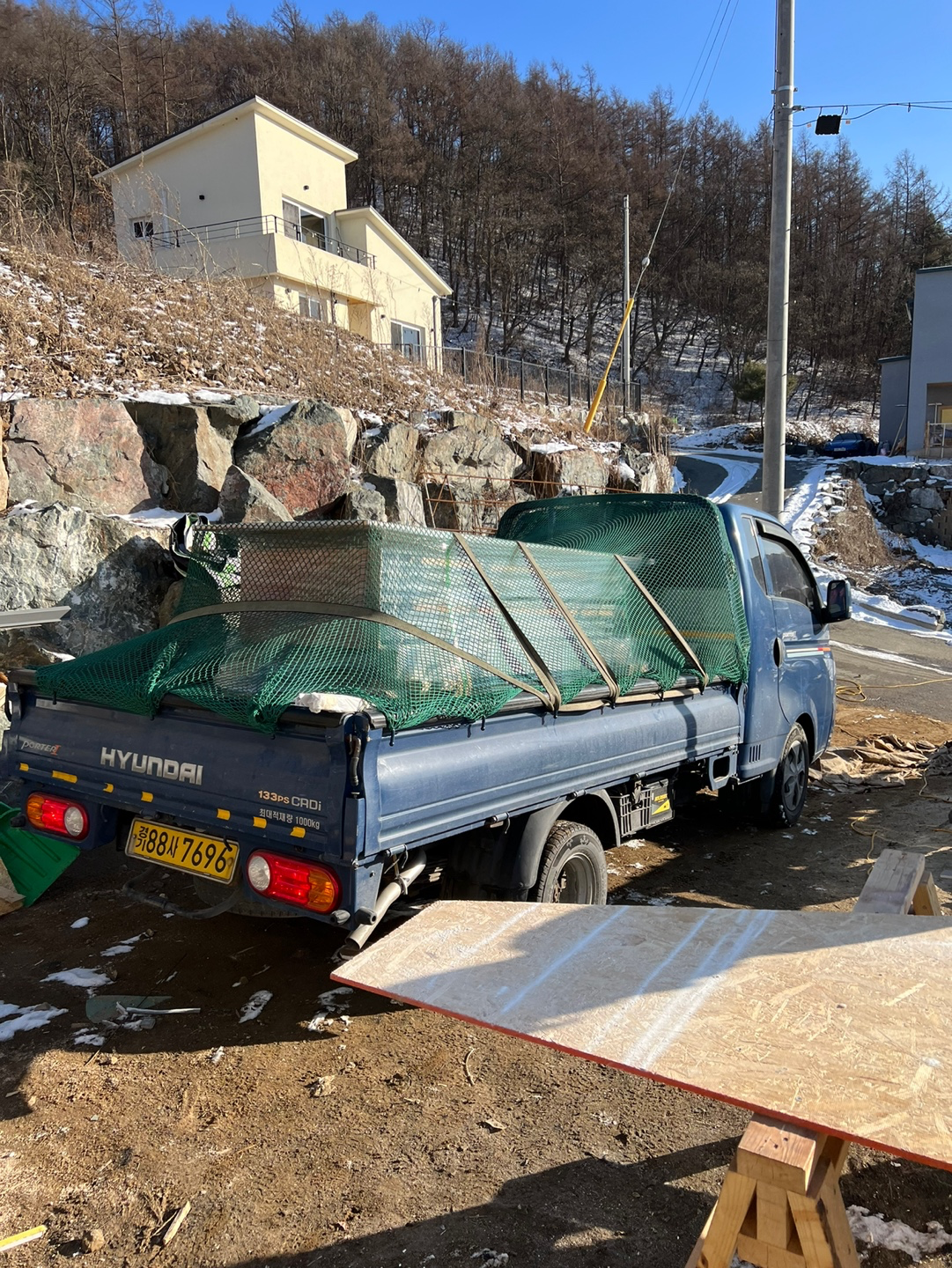

시공을 진행하던중에 자재(문)이 도착해서
양중을 진행한뒤에 다시 시공에 집중했습니다.

차가 도착해 부랴부랴 뛰어나갔습니다.

깔끔하게 문도 정리해놓았습니다.

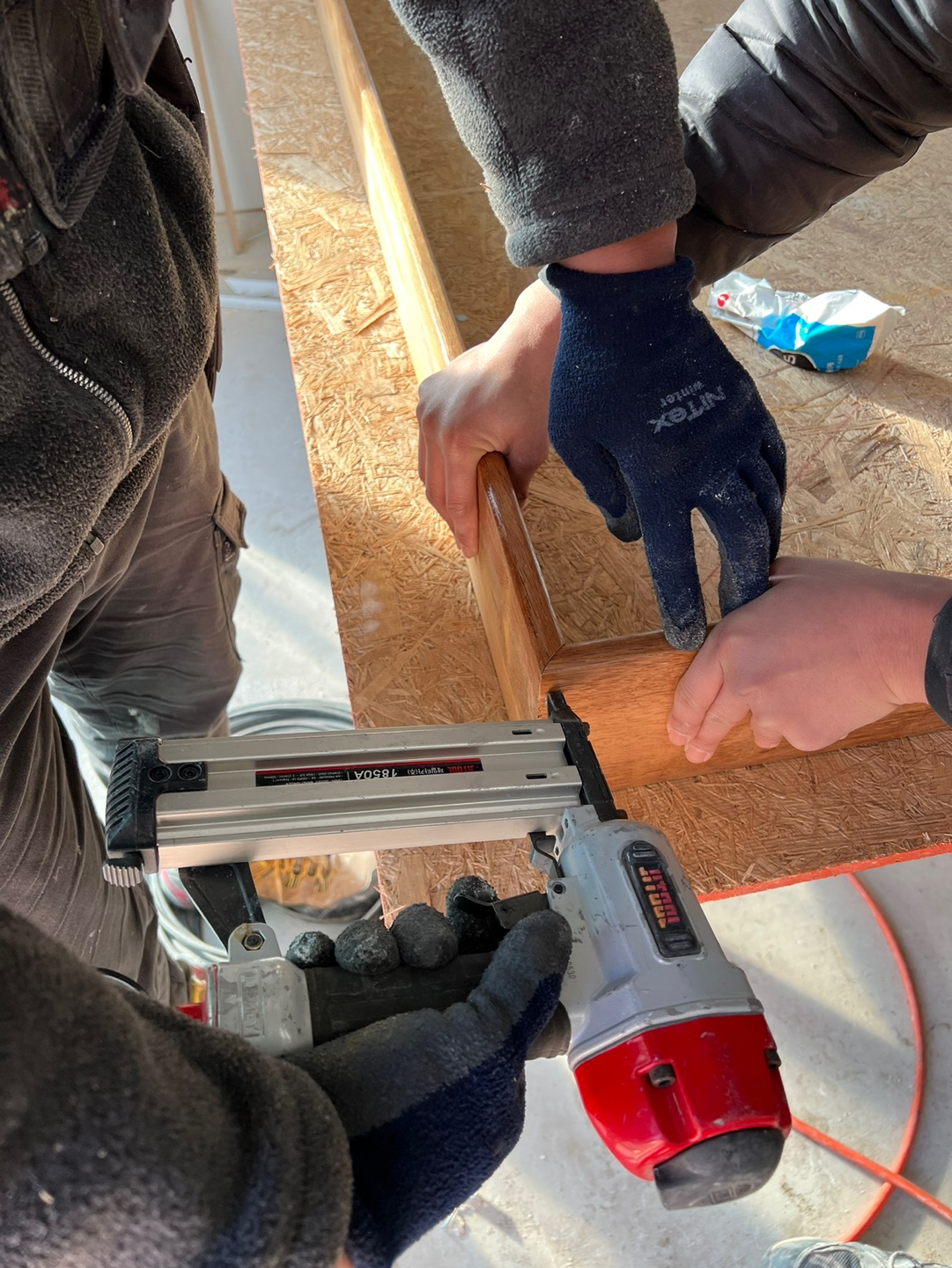

다음은 잼보드 시공입니다.

이음매에 본드를 깔끔하게 발라줍니다.

그 다음 타카를 이용하여 고정시킨 뒤 시공합니다.



깔끔하게 시공이 완료된 잼보드입니다.
이음매 부분을 45°로 만들어 맞추기 떄문에 더욱 정교함이 요구됩니다.

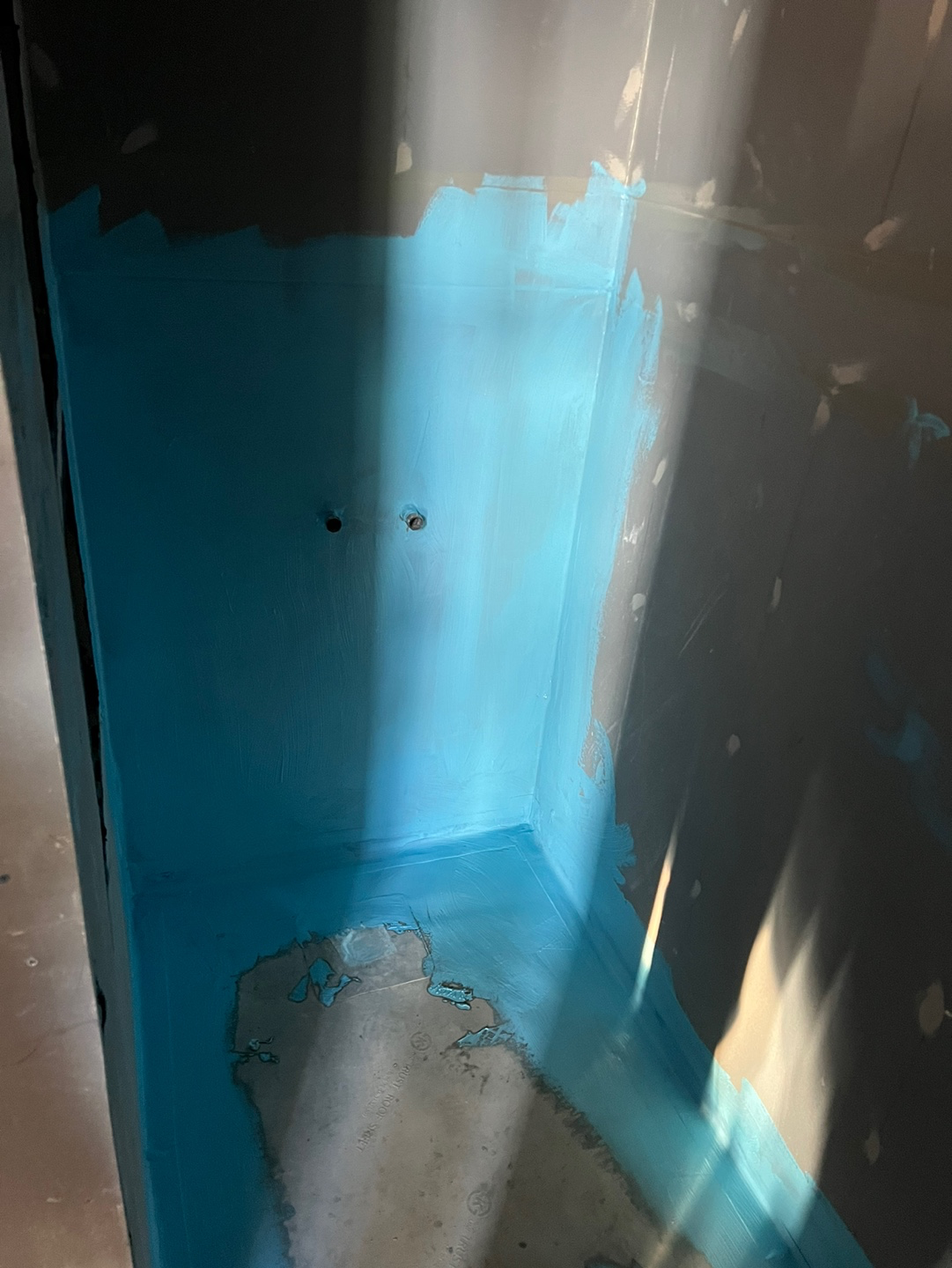

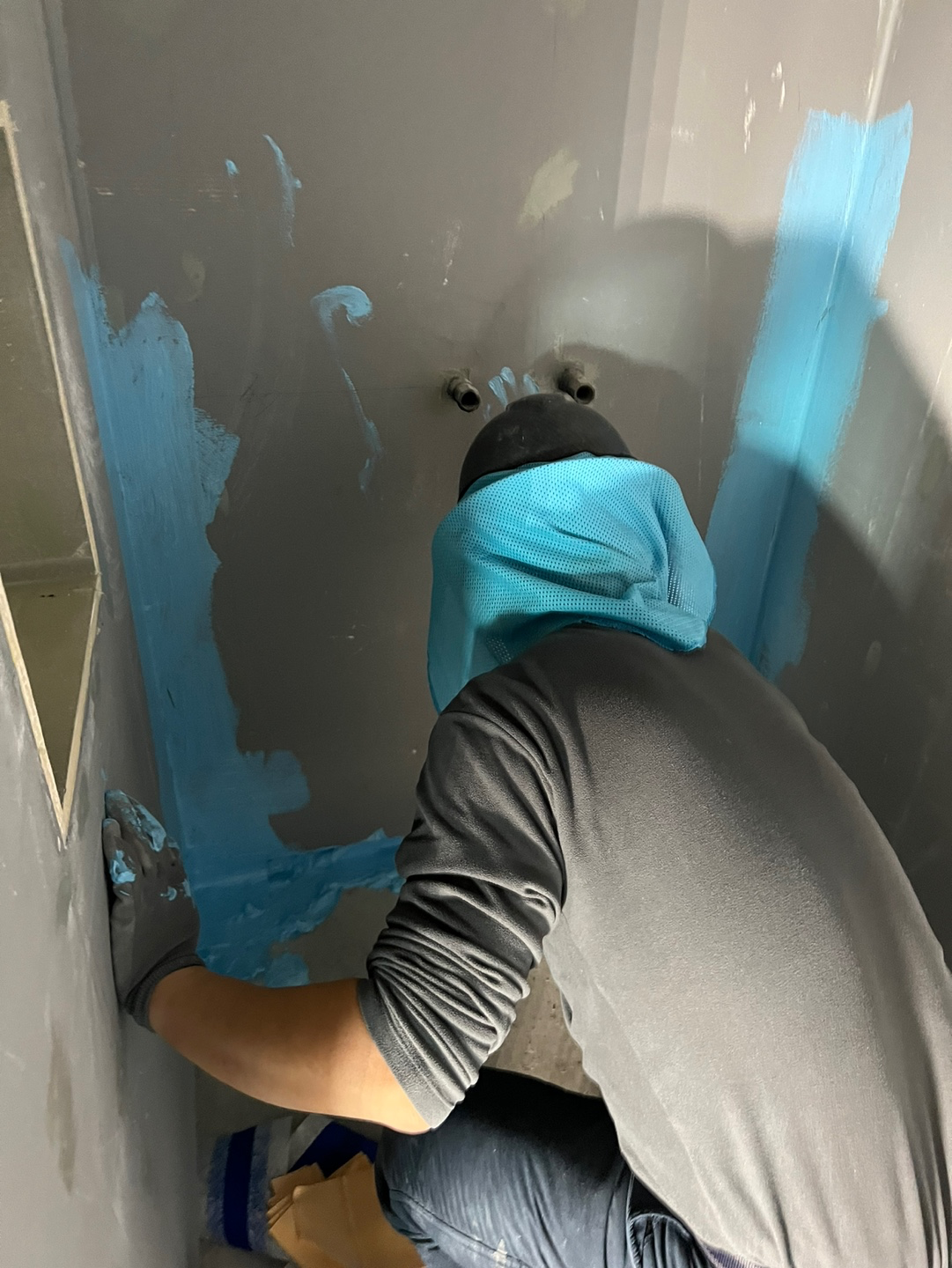

마지막으로 실리콘 코킹이 완료된 욕실 및 다용도실에 방수도막 시공을 진행하였습니다.
시공에 사용된 마페라스틱 에코디펜스에 대한 설명입니다.

출처: 대림우드



아직 진행중이며
내일 또 이어갈 예정입니다!
오늘 시공은 여기까지입니다.
시공후에 청소 및 자재보양 깔끔하게 하고 퇴근했습니다.
오늘 하루도 추운 날씨에 고생하신 팀원분들 수고하셨습니다!
그리고 그동안 추운 날씨에 멀리까지 지원와주신 이상민 팀장님 정말 감사합니다.
덕분에 시공이 시원시원하게 진행됬던 것 같습니다.
다음엔 저희가 도와드리러 가겠습니다!!
