▶ 날 씨 : 종일 눈
▶ 오늘 근무 현황
팀 장 : 문성일(8시간)
부팀장 : 김진홍(8시간)
팀 원 : 천영환(8시간), 이희철(8시간), 곽호연(8시간)
지 원 : 이상민 팀장(8시간), 이민기(8시간)
▶ 금일품수(누계) : 7품(총 257.4품)
▶ 오늘의 작업
- 마감재 가공
- 석고보드 시공
- 덴스쉴드 시공
- 내부 목작업
- 잼보드 시공
- 퍼티 및 샌딩 시공
▶ 다음 예정 작업
- 마감재 가공
- 석고보드 시공
- 덴스쉴드 시공
- 내부 목작업
- 잼보드 시공
- 퍼티 및 새딩 시공
안녕하세요~
충주 대소원 47일차입니다.
오늘은 어제보다 기온도 올라갔지만
하루종일 함박눈이 내려 풍경도 정말 아름다웠습니다.
밤중에도 영하의 날씨가 지속되어 도로가 얼 수도 있으니
다들 출근길에 조심하시길 바랍니다.
먼저 마감재 가공입니다.

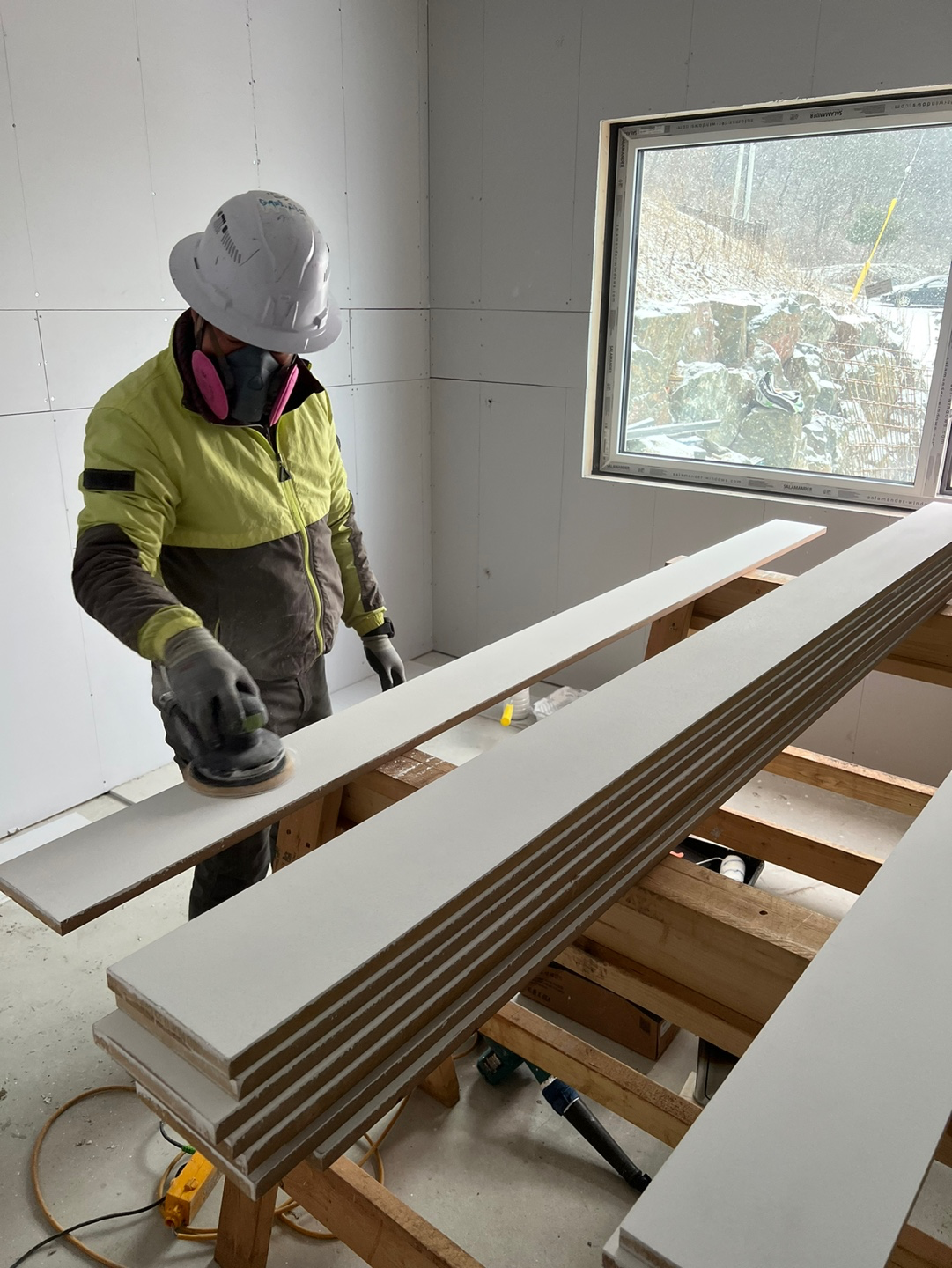

열심히 샌딩중이신 문성일 팀장님
어제 꼼꼼하게 페인트를 발라둔 마감재를 다시 샌딩중이신 모습입니다.
다음은 덴스쉴드 및 석고보드 시공입니다.

먼저 덴스쉴드가 시공될 자리의 치수를 정확하게 줄자를 이용하여 측정합니다.

그 다음 톱 및 칼을 이용하여 측정한대로 정확하게 재단하여줍니다.

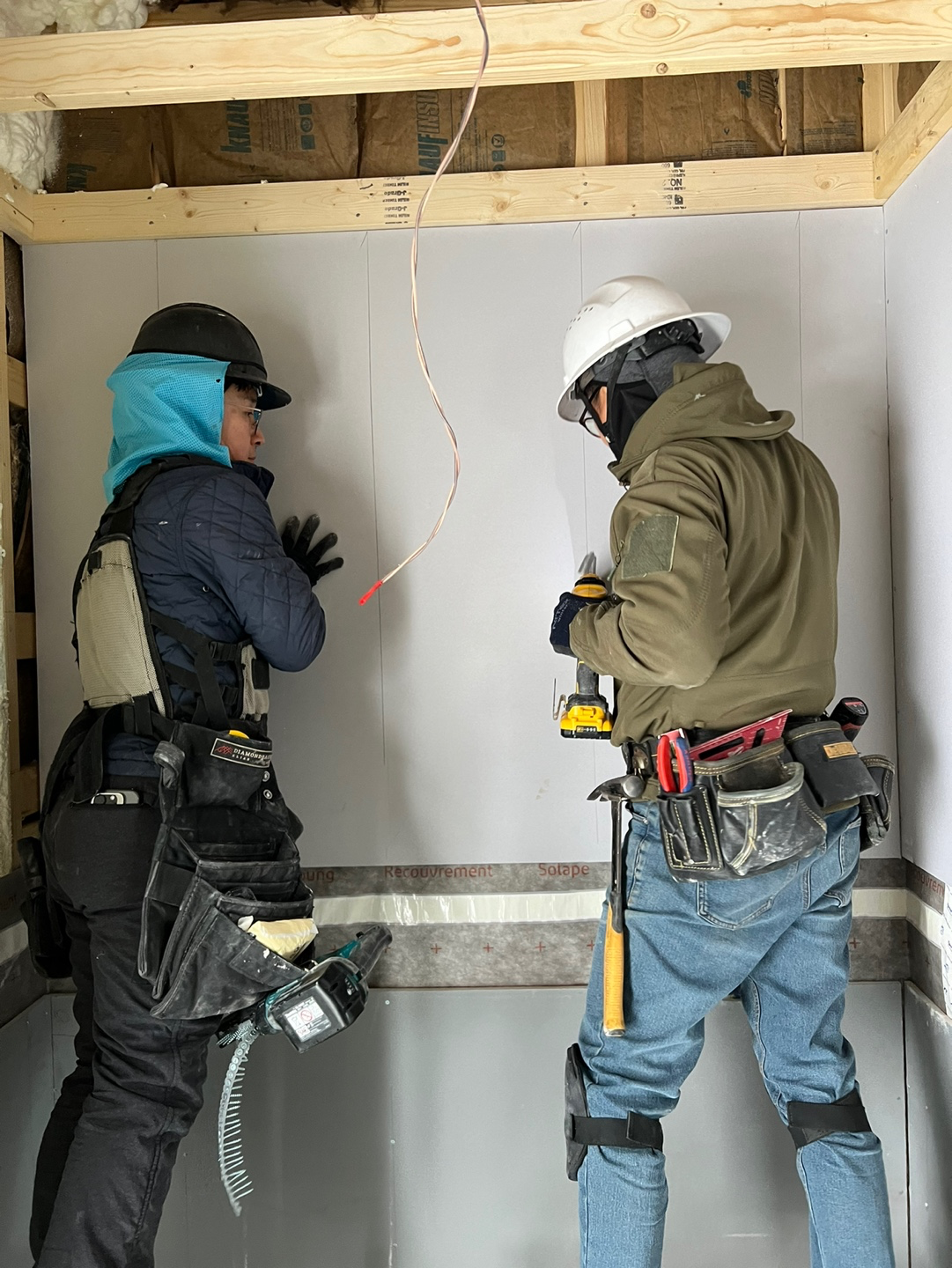

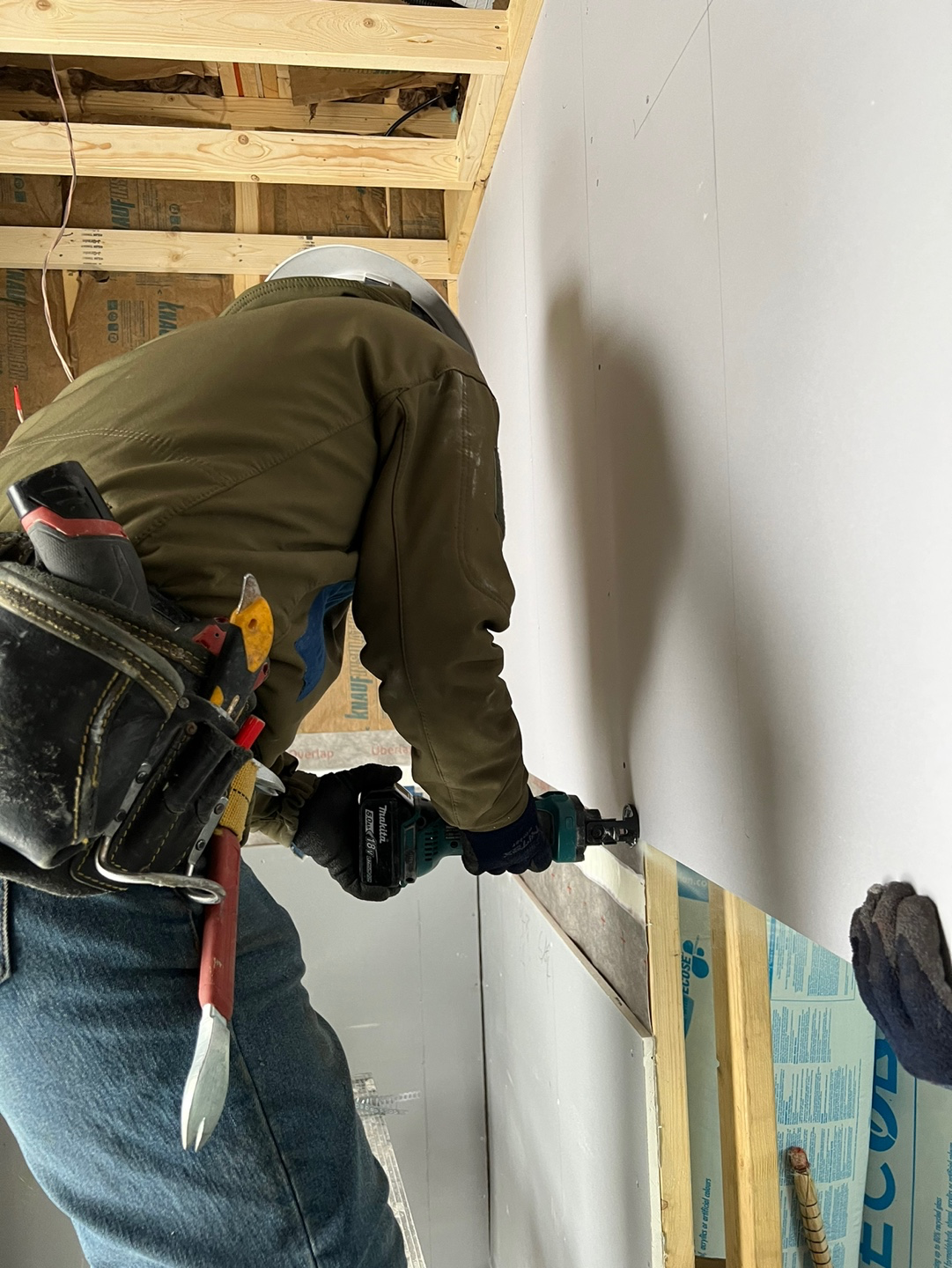

다정하게 시공중이신 영환 빌더님과 희철 빌더님
길이에 맞추어 재단한 석고보드는 메거진을 이용하여 고정합니다 .
메거진 피스는 32mm 피스 사용하였습니다.
메거진을 이용하여 석고보드 고정 후 덜 들어간 피스는 임팩 드라이버로 다시 조여주었습니다.

개구부같은곳은 스파이럴쏘를 이용하여 정확하게 재단하여줍니다.
다음은 퍼티 및 샌딩 시공입니다.

석고작업이 끝나면 피스자리와 석고보드 이음매, 코너 부분에 퍼티작업을 해주어야
도배마감시 깔끔하게 마감이 나옵니다.
(석고와 석고 사이의 틈을 막아줘 단열을 보강해줍니다.)

사이사이 꼼꼼하게 퍼티를 발라줍니다.

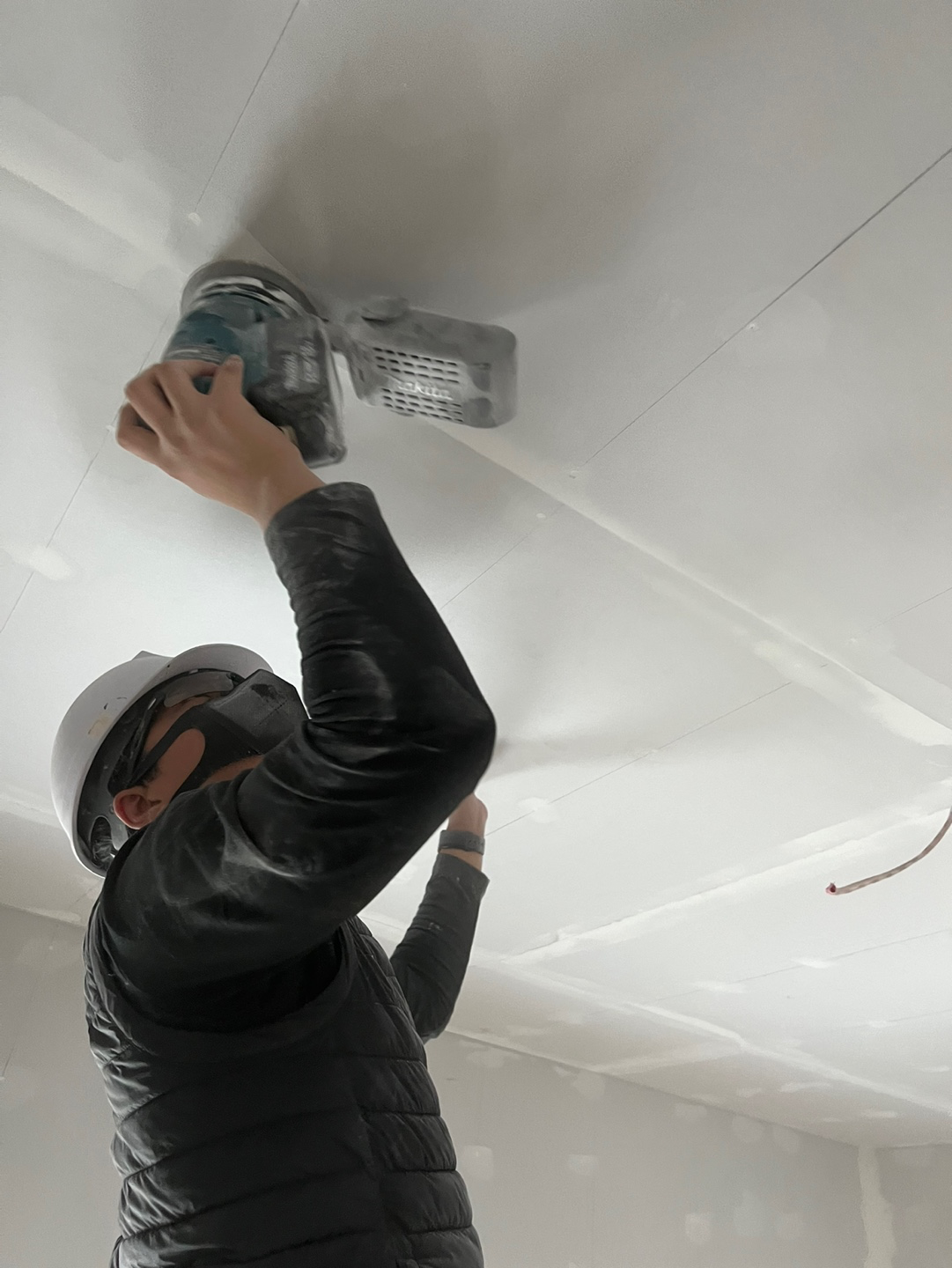

바른뒤에 건조시킨 뒤 꼼꼼하게 샌딩기로 샌딩을 진행했습니다.

다음은 잼보드 시공입니다.

저희 김진홍 부팀장님과 이상민 팀장님과 이민기 빌더님께서 훌륭하게 해주셨습니다.
오늘 시공은 여기까지입니다.
완벽하게 자재 보양 및 청소까지 완료했습니다.
오늘 하루도 팀원분들 너무 고생하셨습니다!!
