▶ 날 씨 : 흐리다가 맑음
▶ 오늘 근무 현황
팀 장 : 문성일(8시간)
부팀장 : 김진홍(8시간)
팀 원 : 한규호(8시간), 이희철(8시간), 김훈(8시간), 진민규(0시간)
▶ 금일품수(누계) : 5품(총 15.5품)
▶ 오늘의 작업

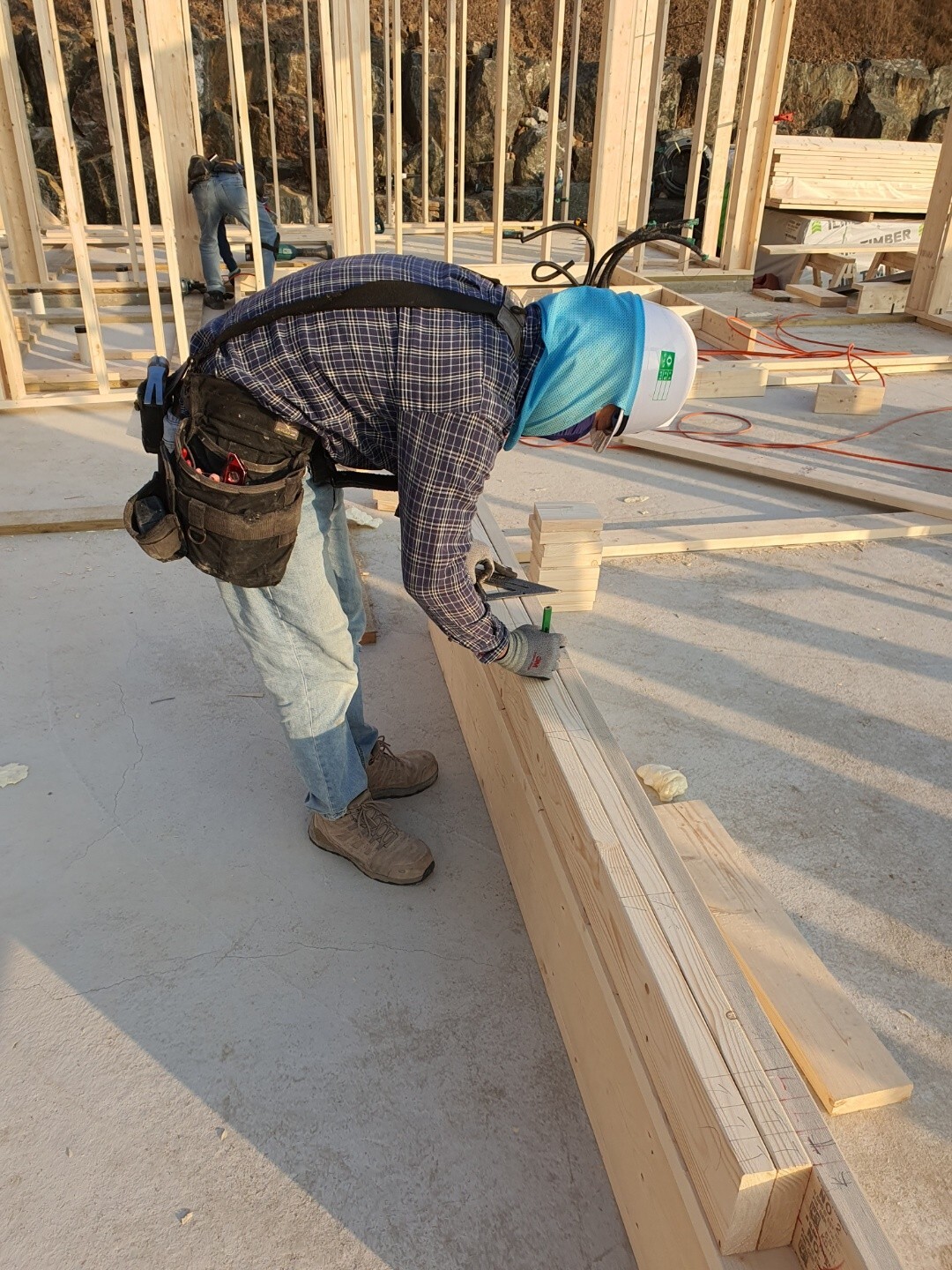

- 패럴램 재단
- 스터드, 트리머, 헤더, 벡커, 플레이트 재단
- 코너, 벡커, 헤더 제작
- 벽체 조립 및 시공
▶ 다음 예정 작업
- 벽체 조립 및 시공
- 가새 시공
- 고정볼트 너트 조립
- 보강 철물 시공
- 솔리드 블로킹, 방통 블로킹 시공
- 스터드, 트리머, 헤더, 벡커, 플레이트 재단
- 코너, 벡커, 헤더 제작
안녕하세요~

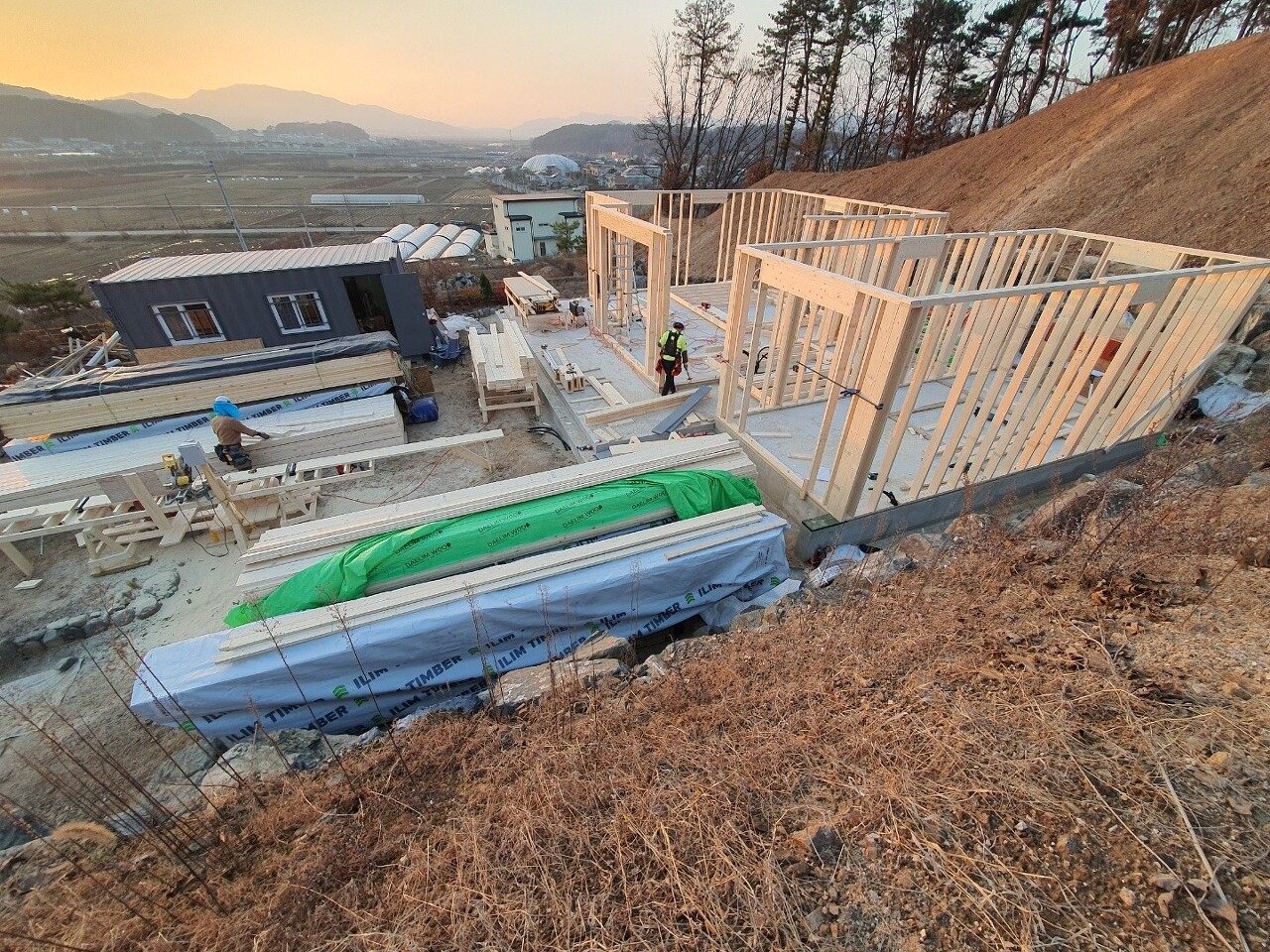

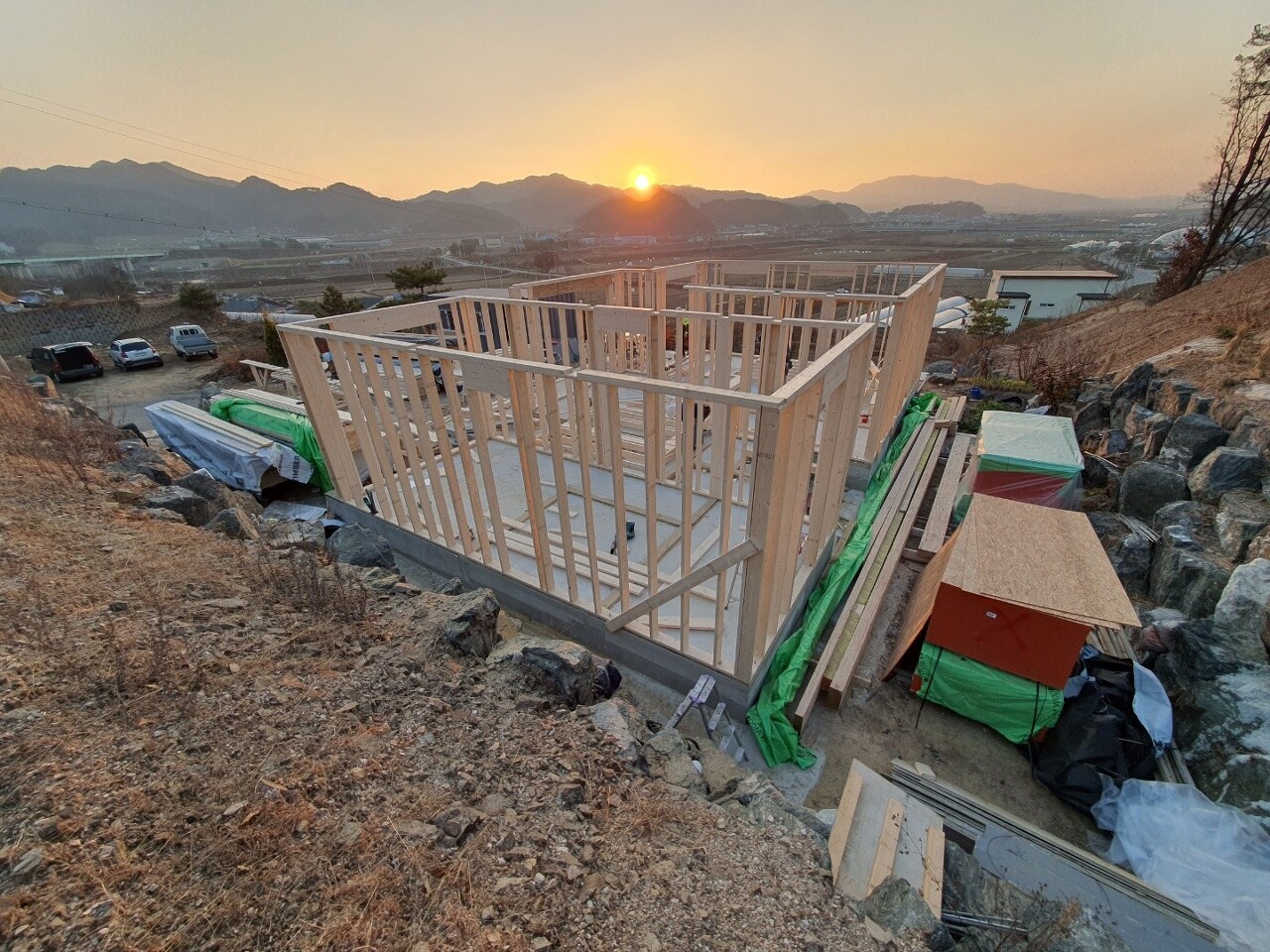

충주 대소원에서 직영집짓기
3일차입니다.
오늘은 벽체 조립 및 설치 시공이
이뤄진 하루였습니다.

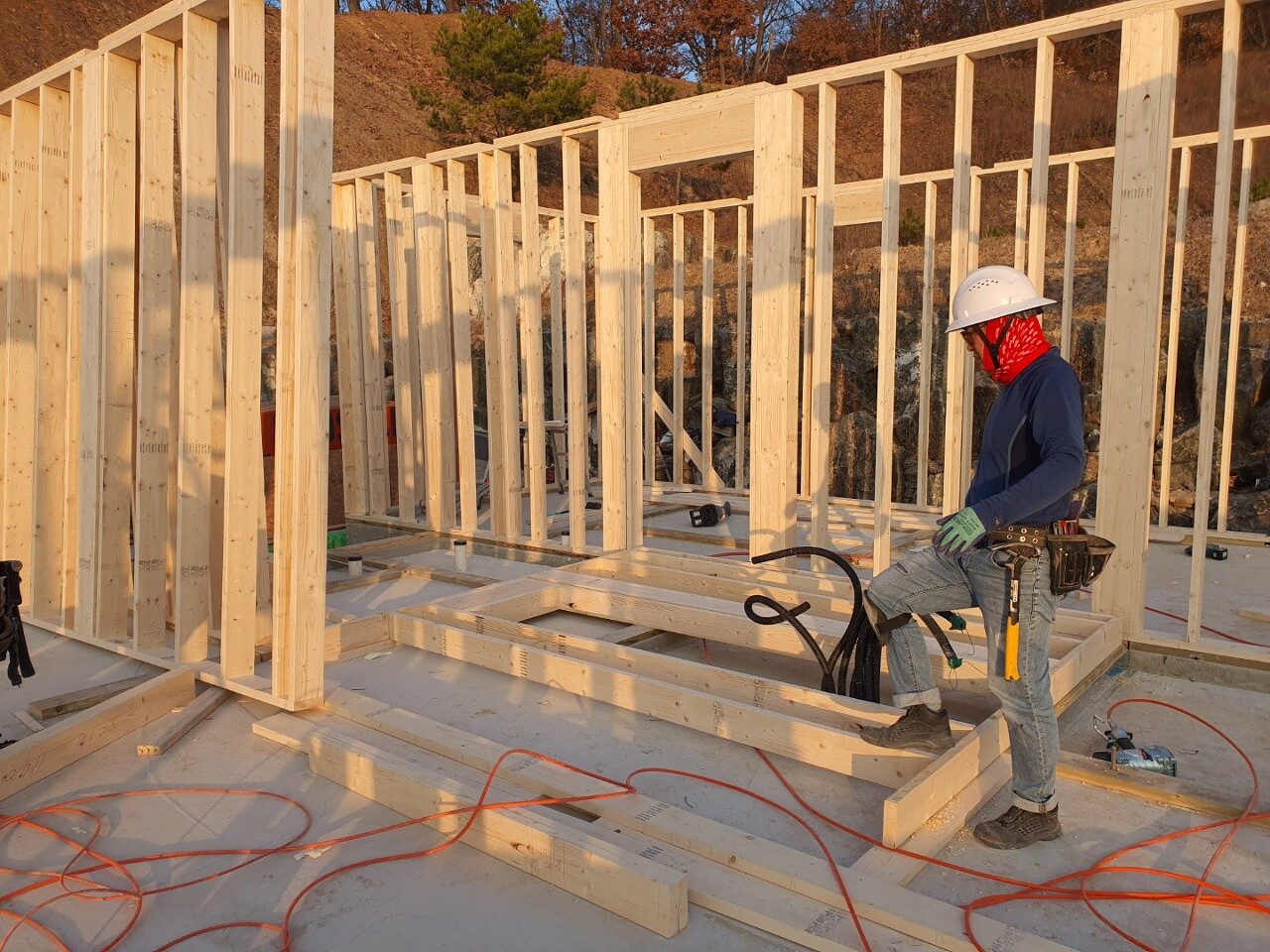

팀장님이 벽체를 제작하고 있습니다

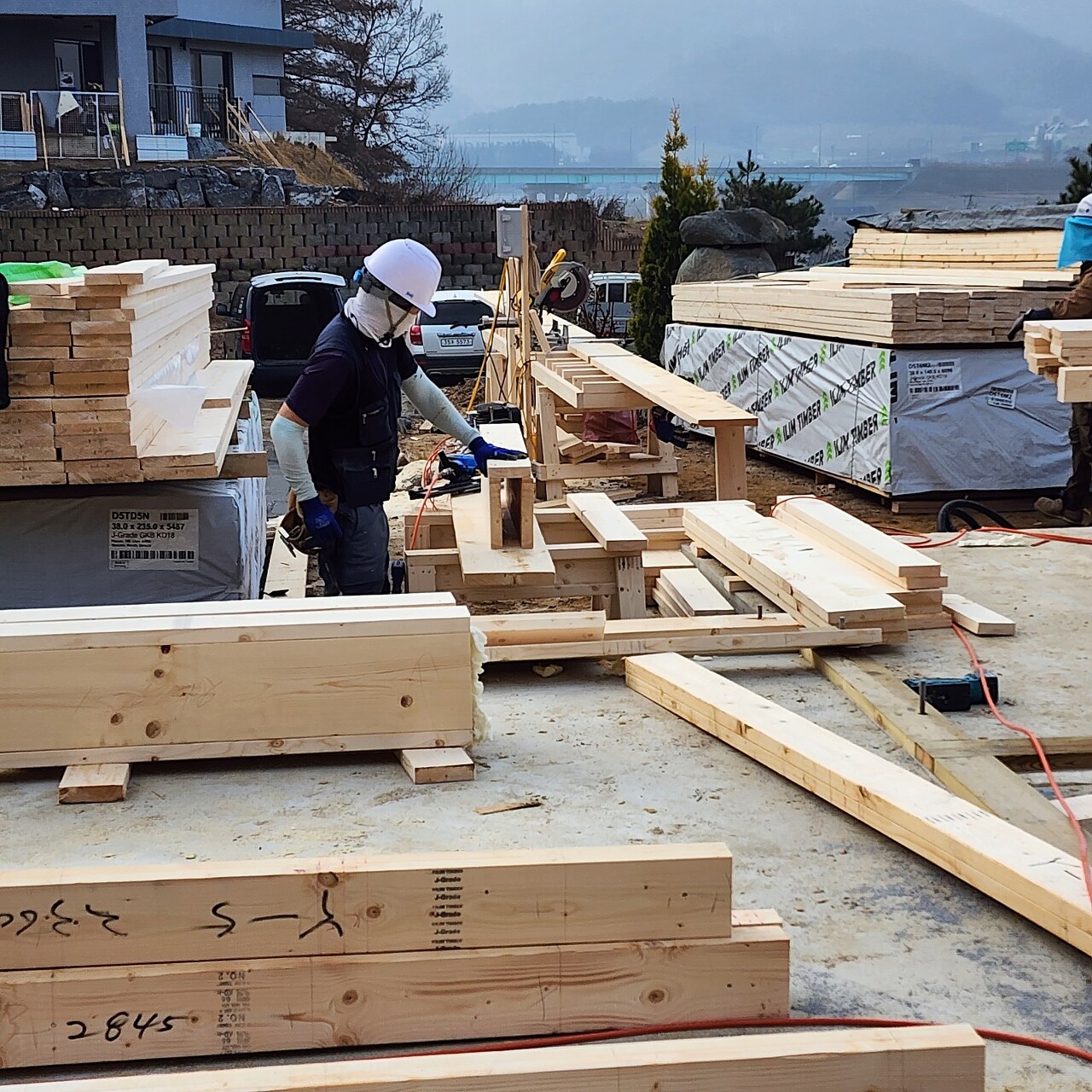

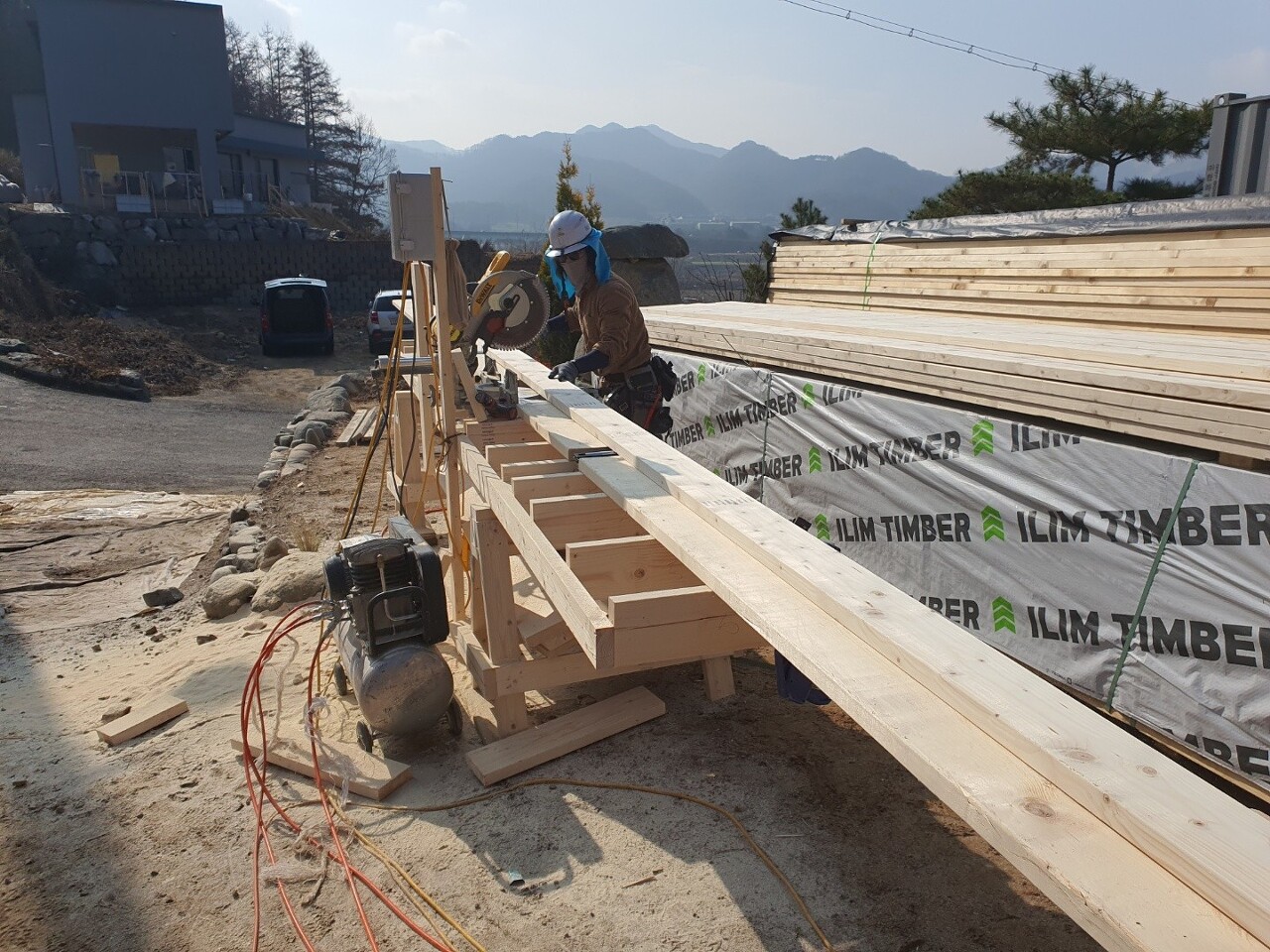

톱사님이 다양한 부재들의 오차 없는 재단을 위해 여념이 없습니다

빔을 제작하고 있습니다
글루와 84mm 30도 구조못으로 목재와 합판을
여러겹으로 적층하여 최대한 단단하게 제작합니다

헤더를 제작하고 있습니다
헤더를 제작할 때는 석고보드 시공 등의
후속 공정을 감안하여 정확한 치수와 면 맞춤에
집중하며 작업이 이뤄집니다

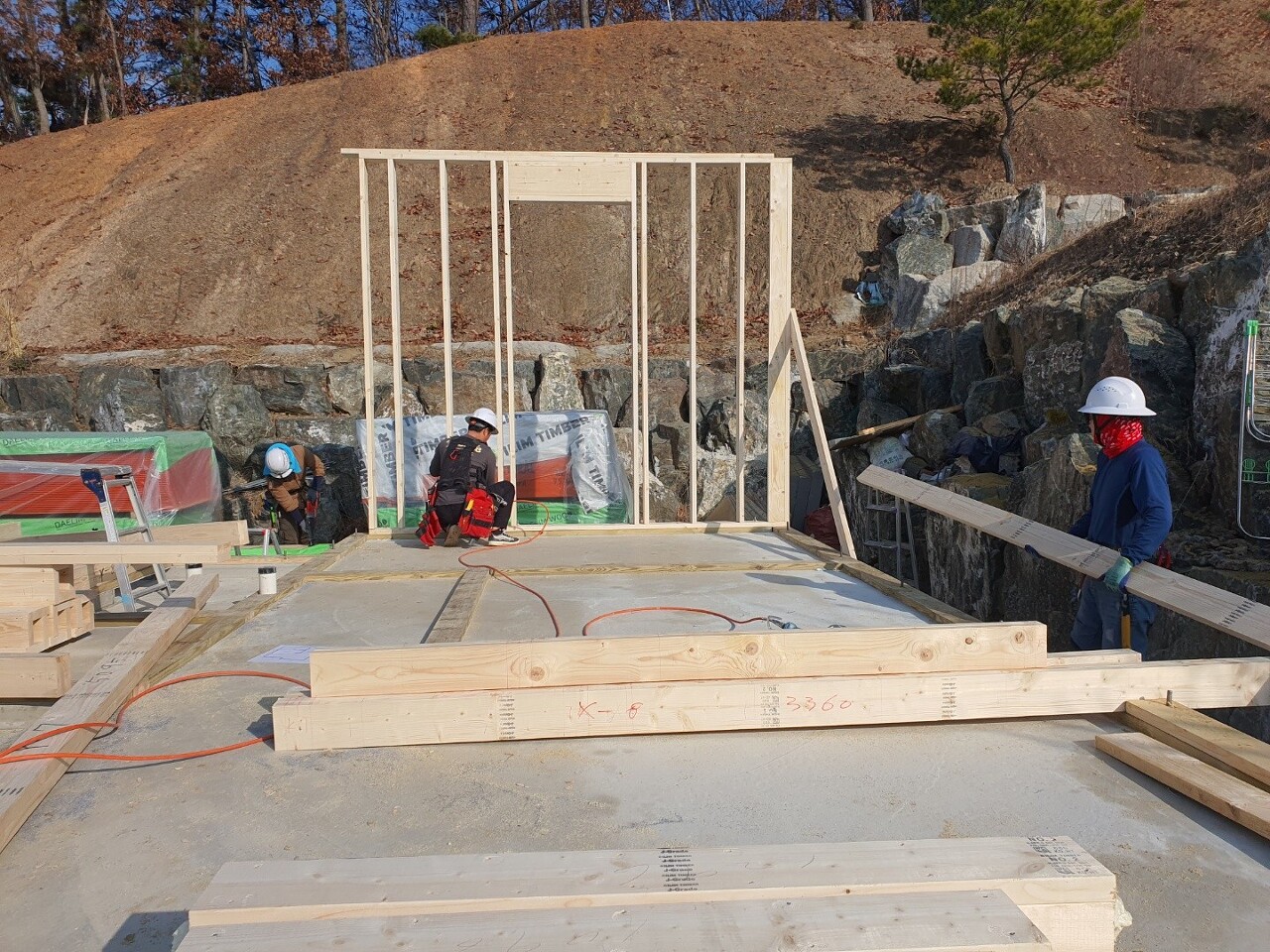

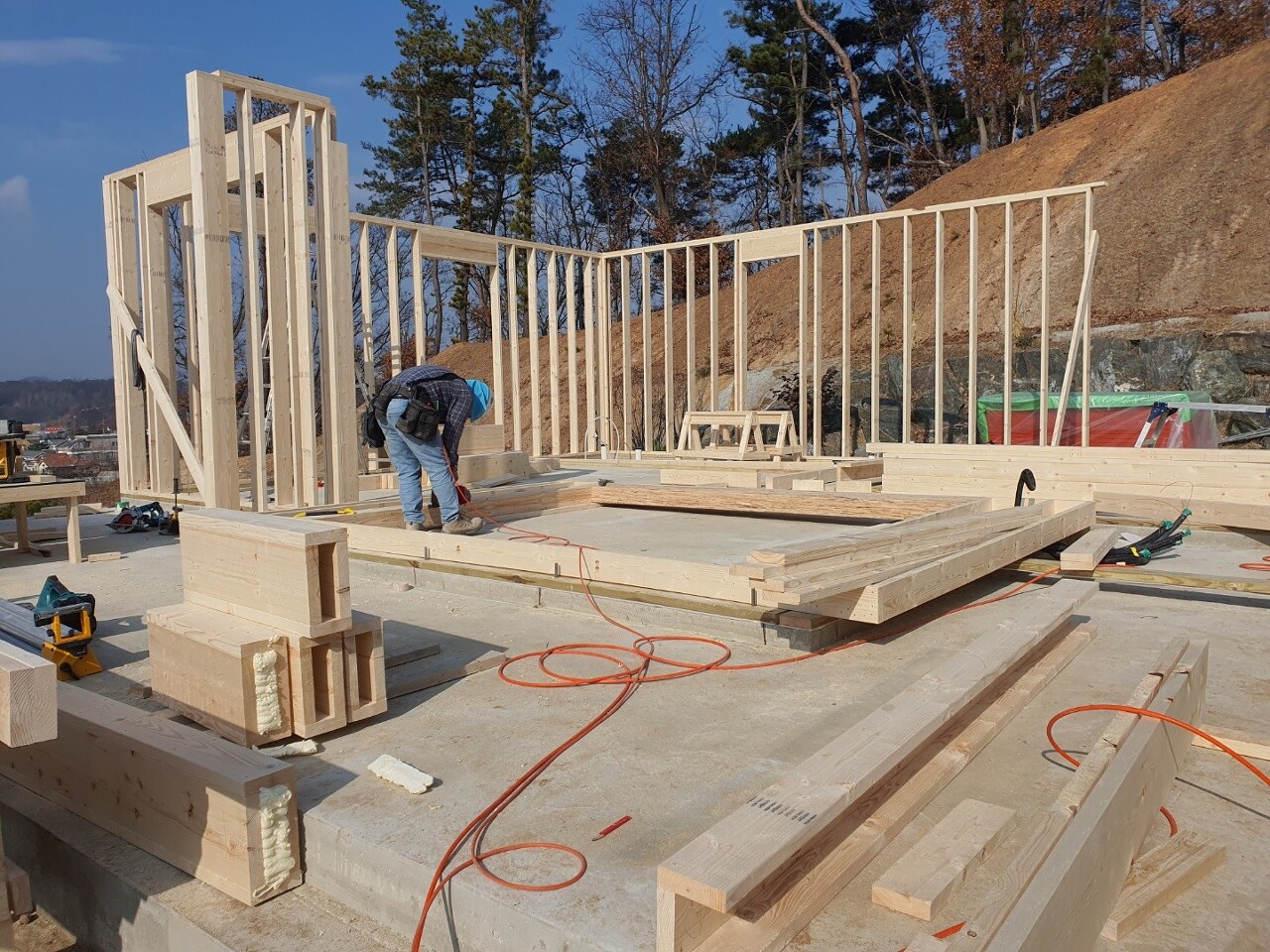

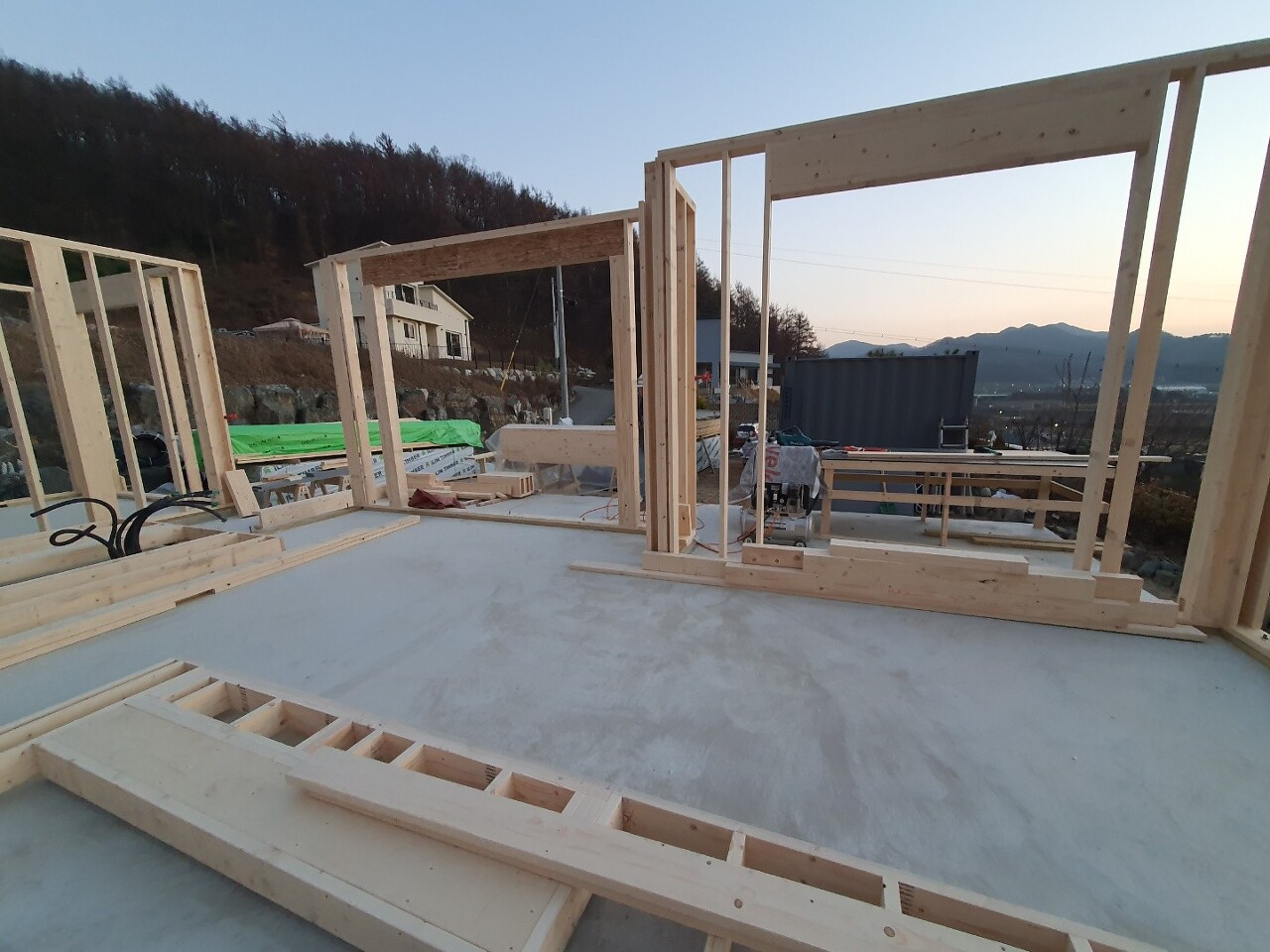

벽체를 시공하는 과정입니다
외벽을 먼저 연결지어 정확하게 위치 시킨 후 고정하고

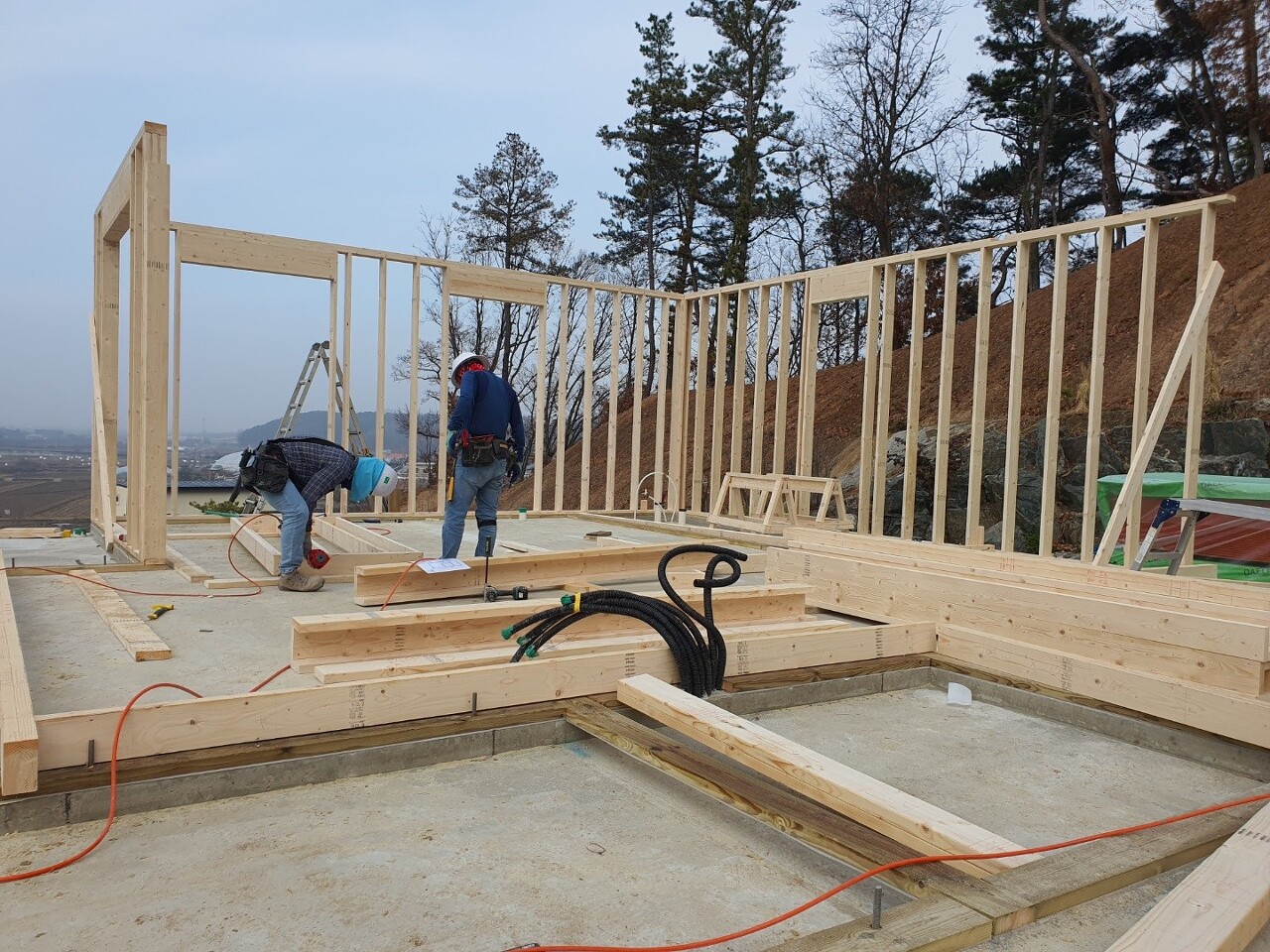

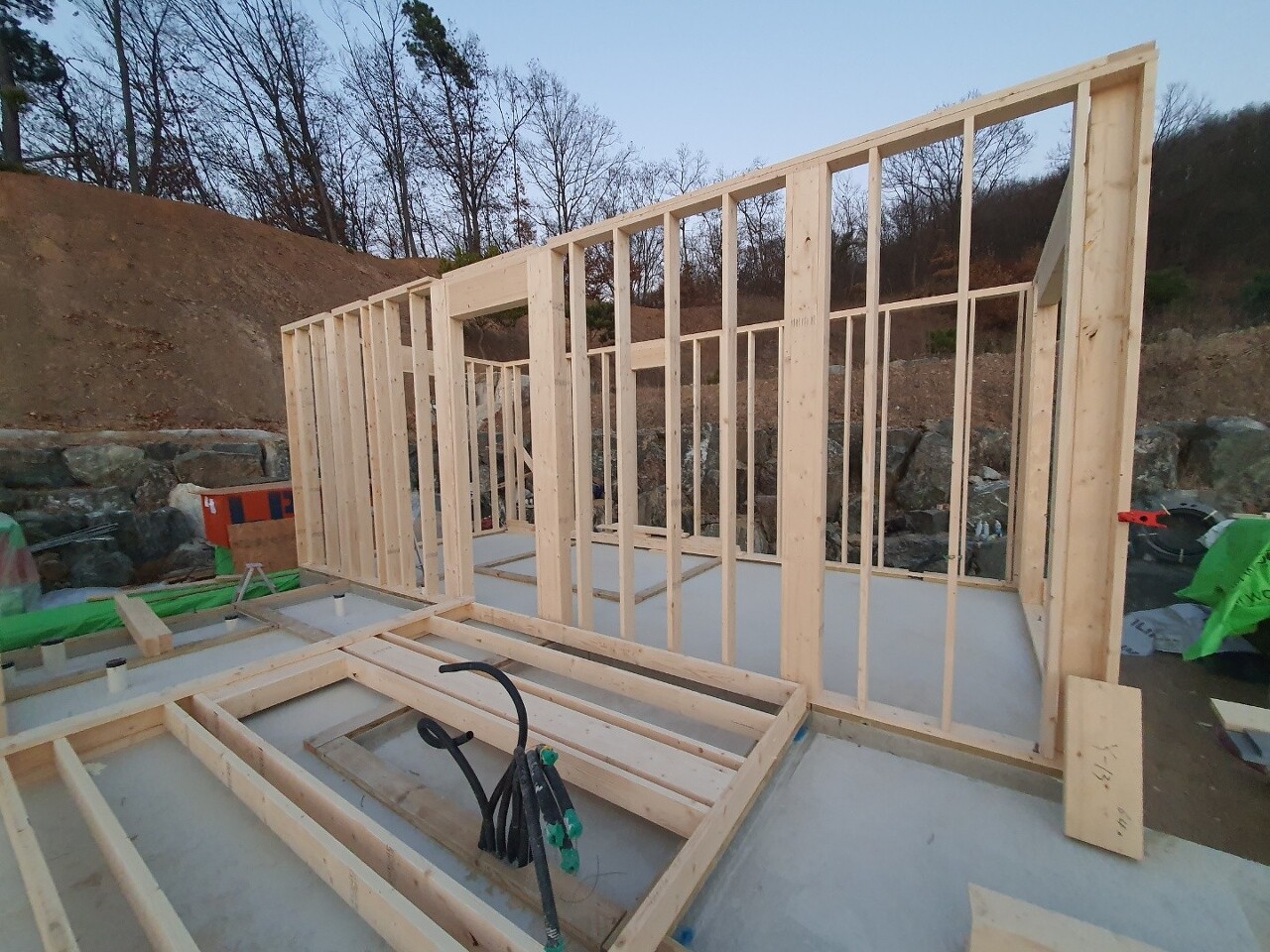

내벽을 시공하고 있습니다
외벽에서 내벽으로 큰 벽체에서 작은 벽체 순으로
시공이 이뤄지고 있습니다


벽체의 위치를 도면과 비교하며 확인 후
완전 결합과 고정 작업을 하고 있습니다

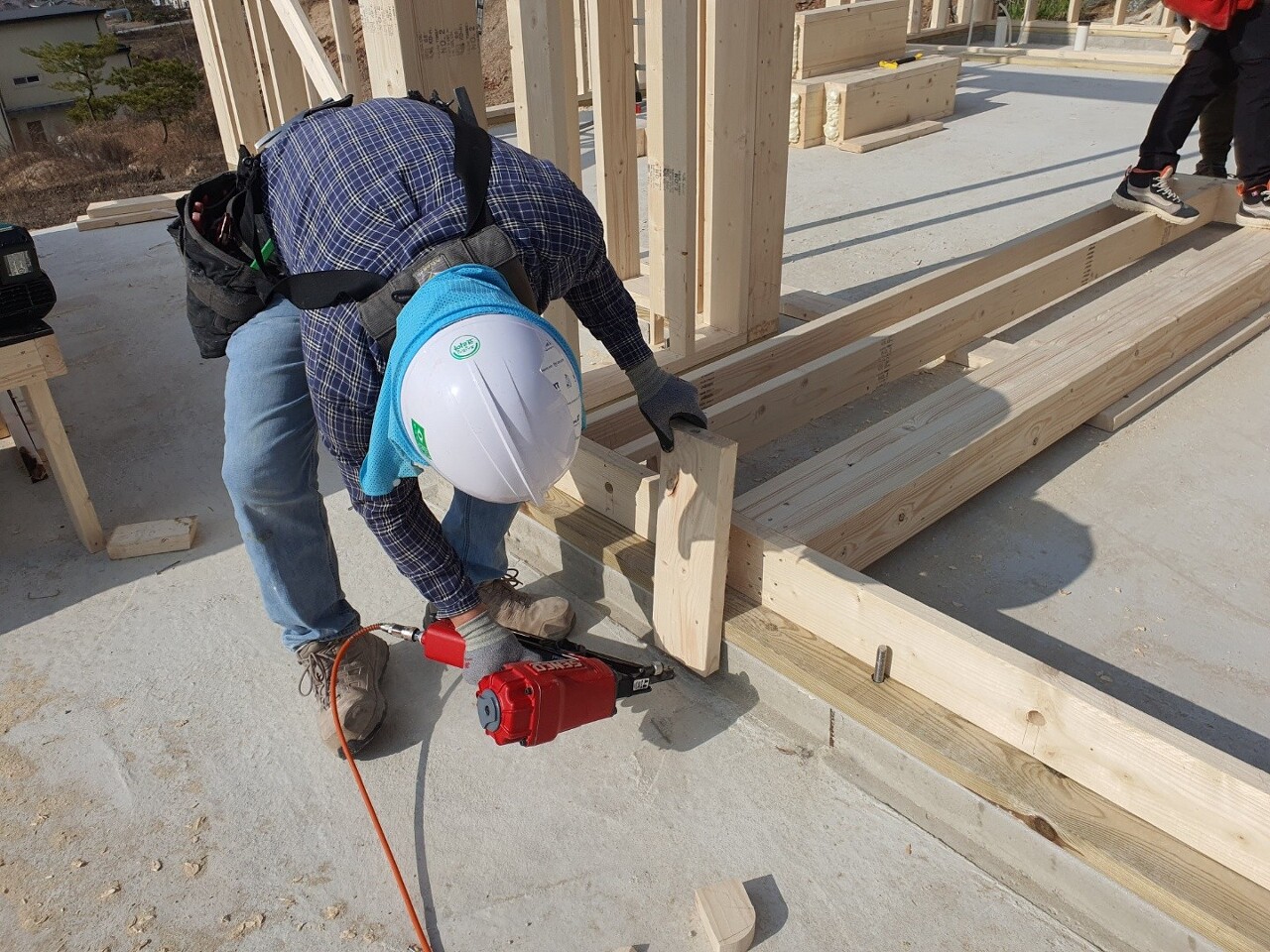

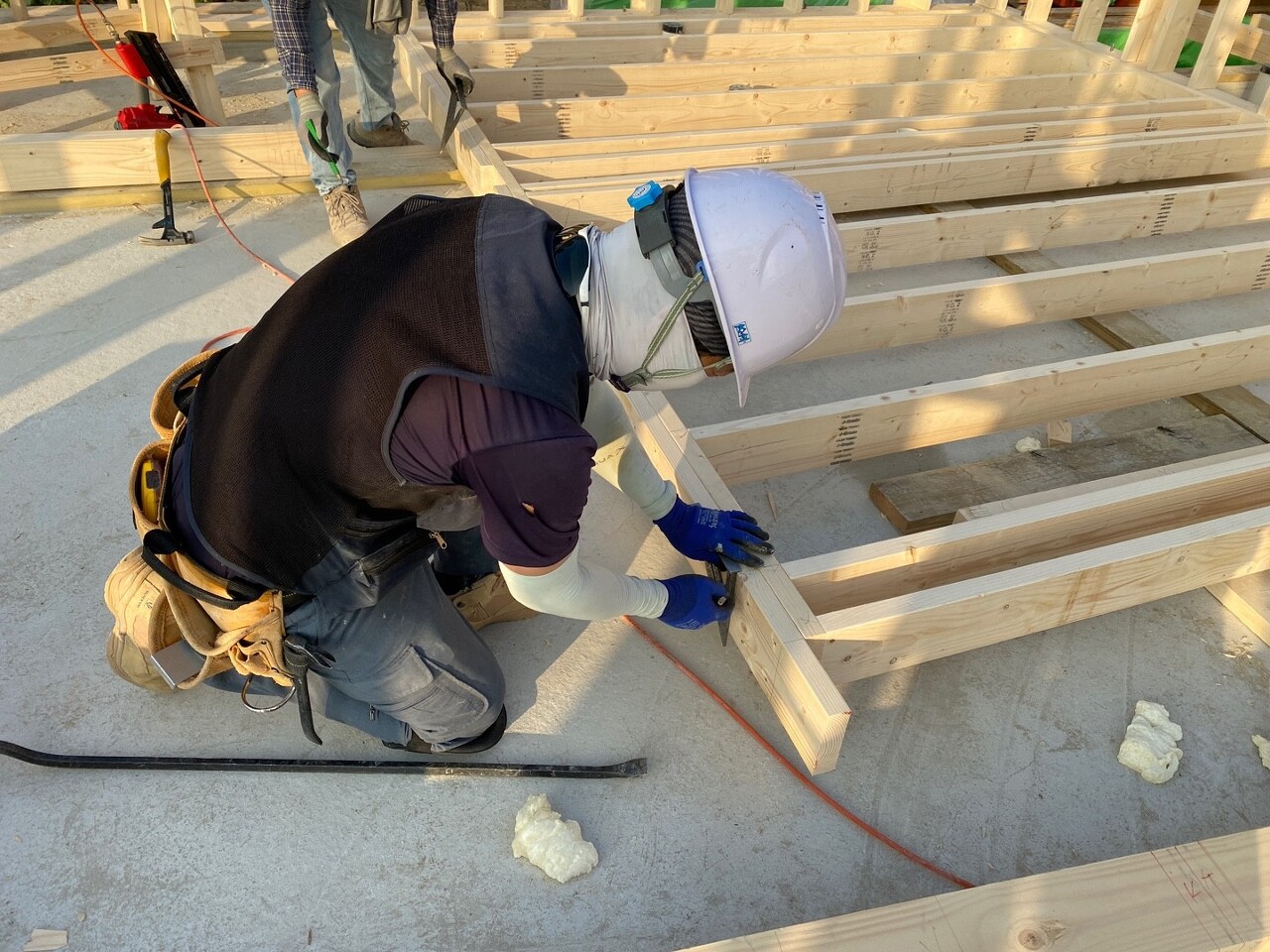

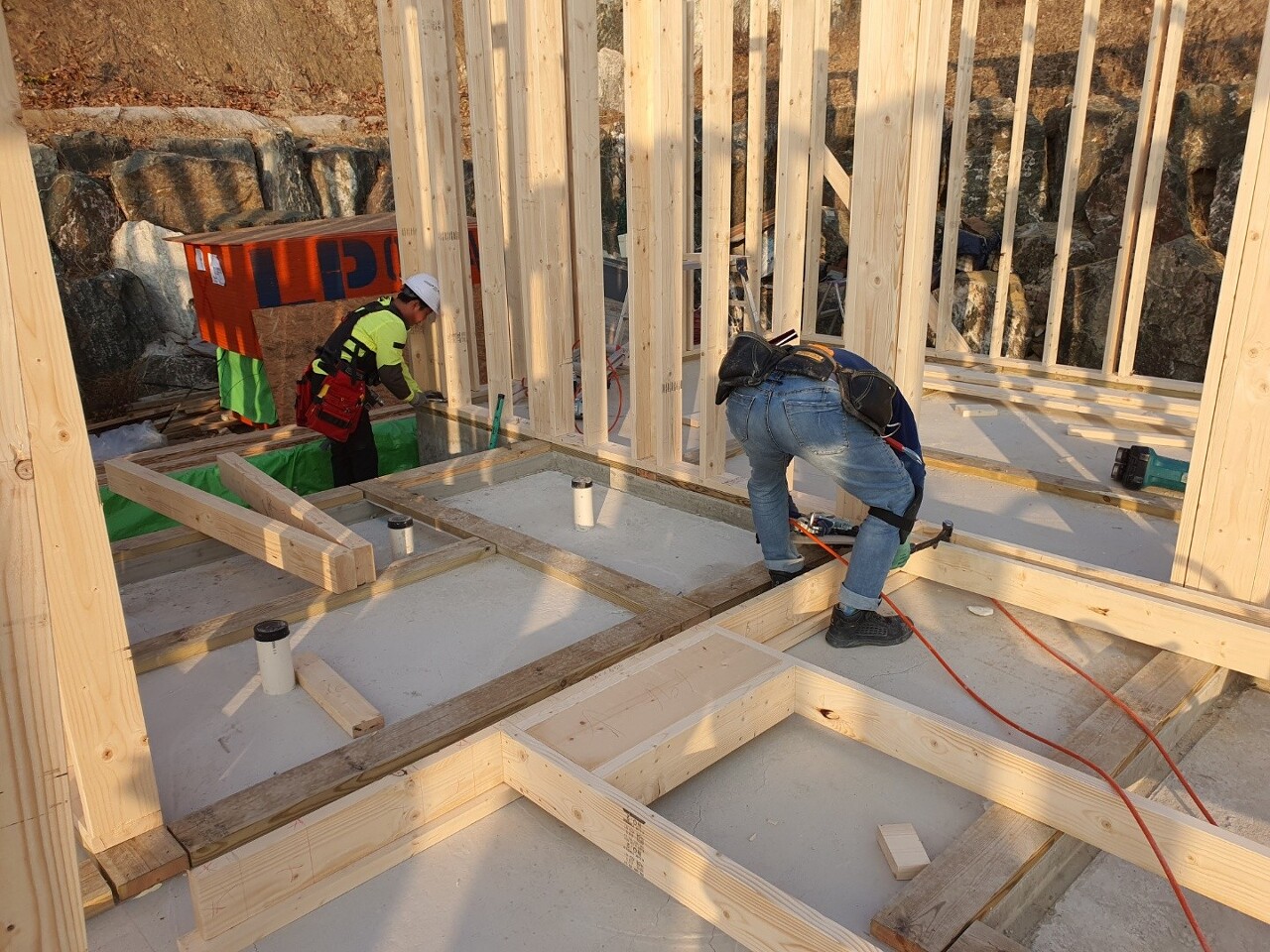

팀장님이 기초 앵커볼트에 너트를 체결하며
벽체를 정확하고 안정적으로 고정하고 있습니다

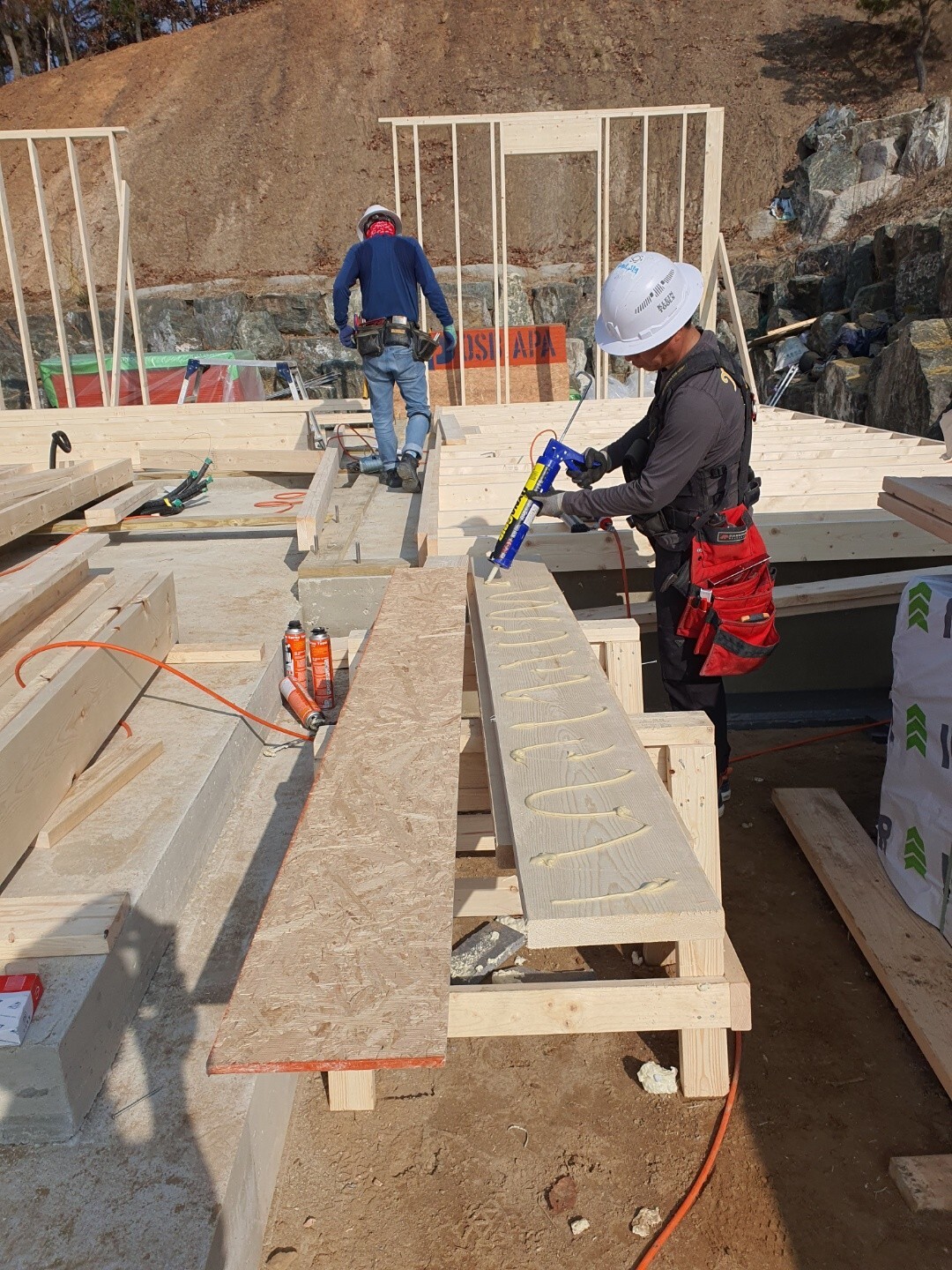

앵커볼트 체결할 때 우레탄폼으로 빈틈 없이
기밀성을 높여주는 작업을 병행하고 있습니다

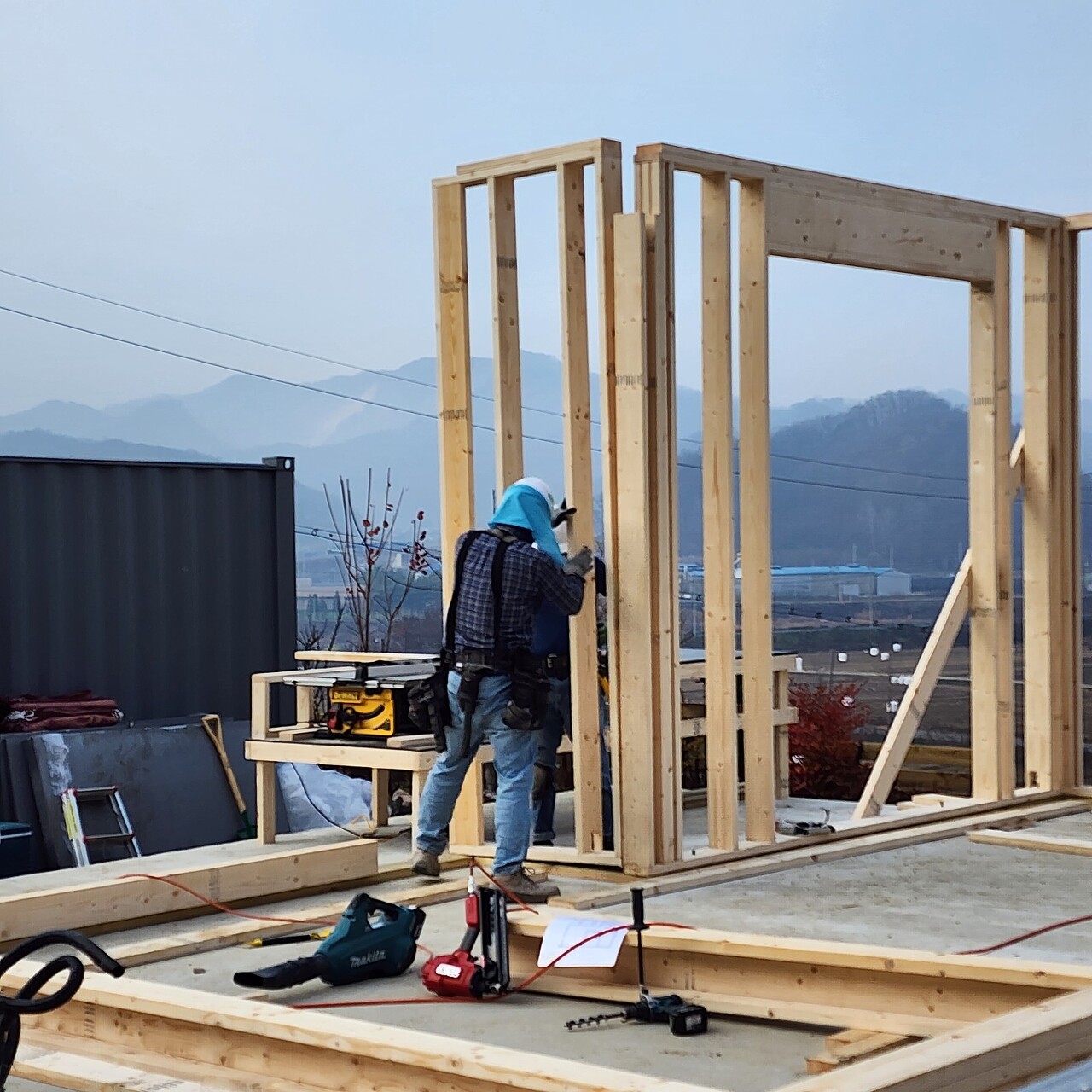

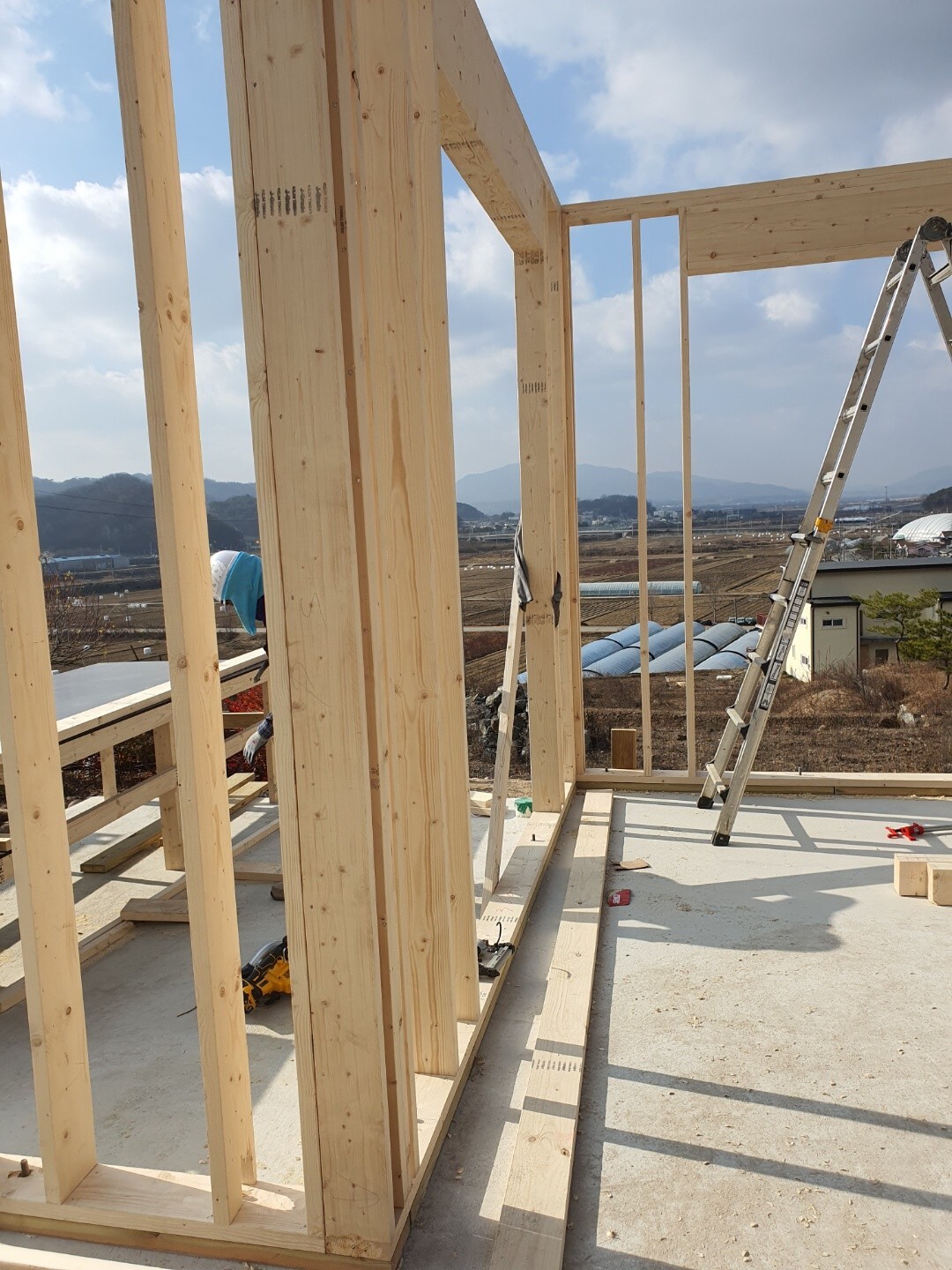

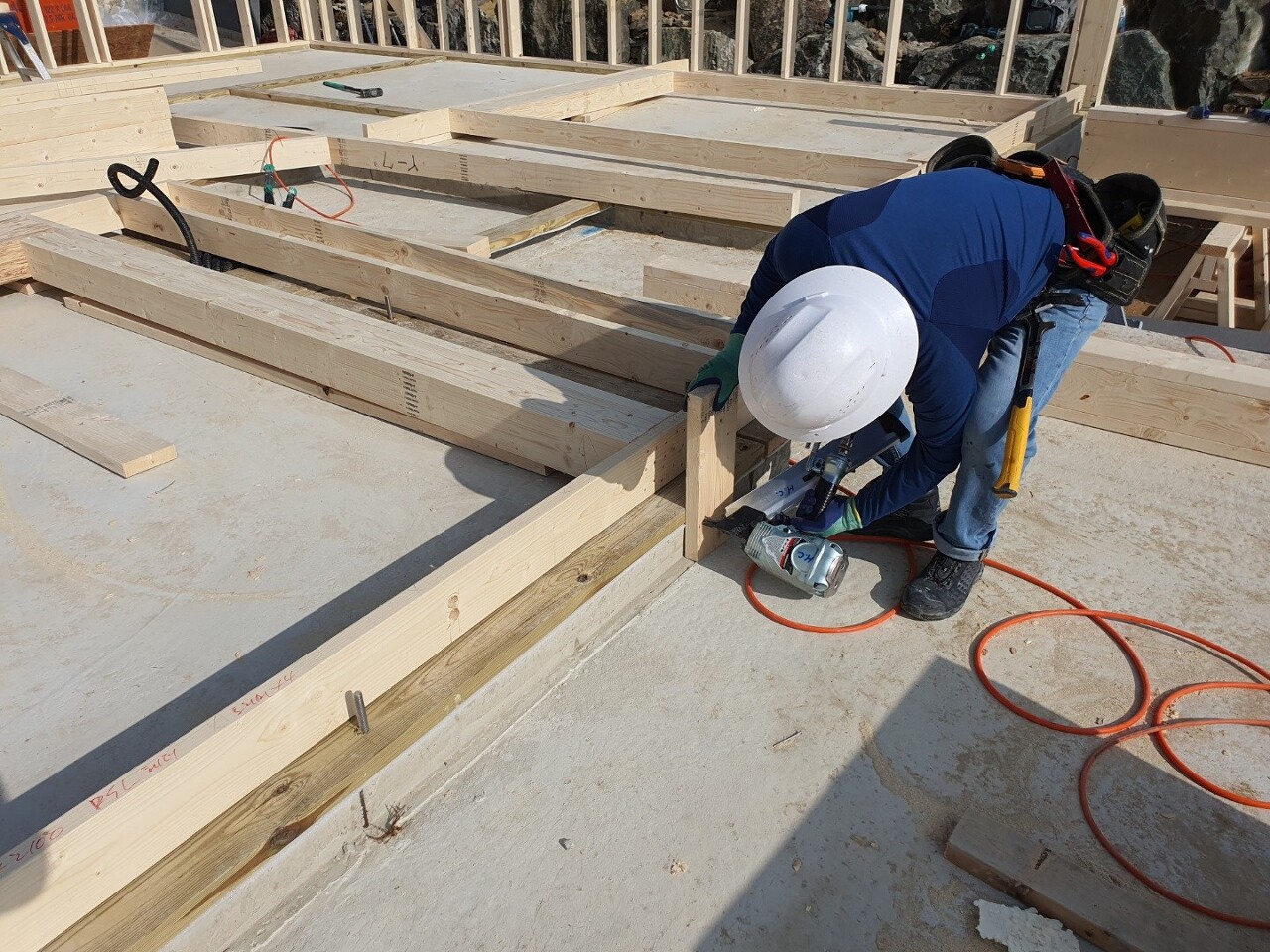

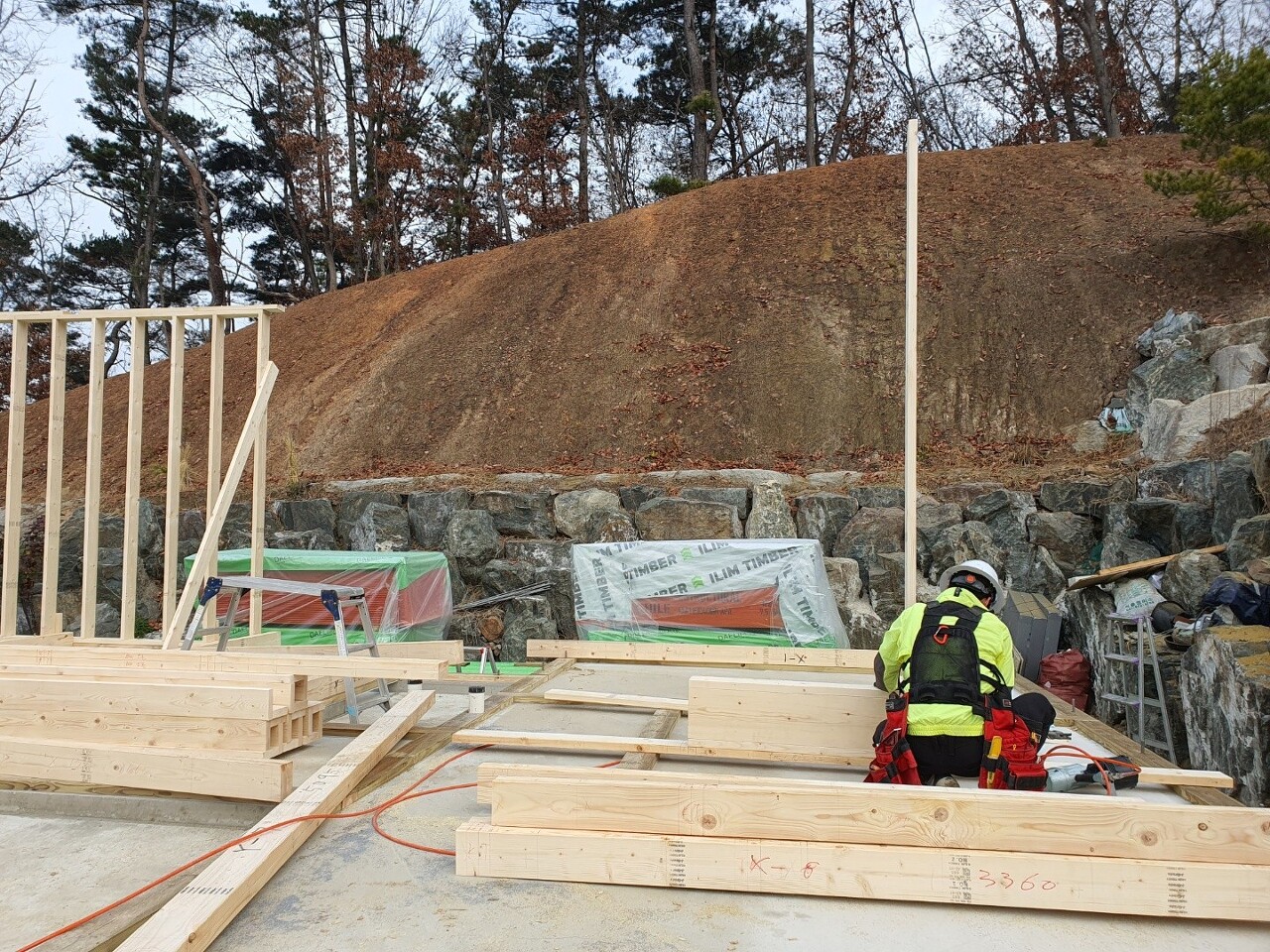

개구부 상단 크리플 스터드 레이아웃 표시와 제작 중인 모습입니다

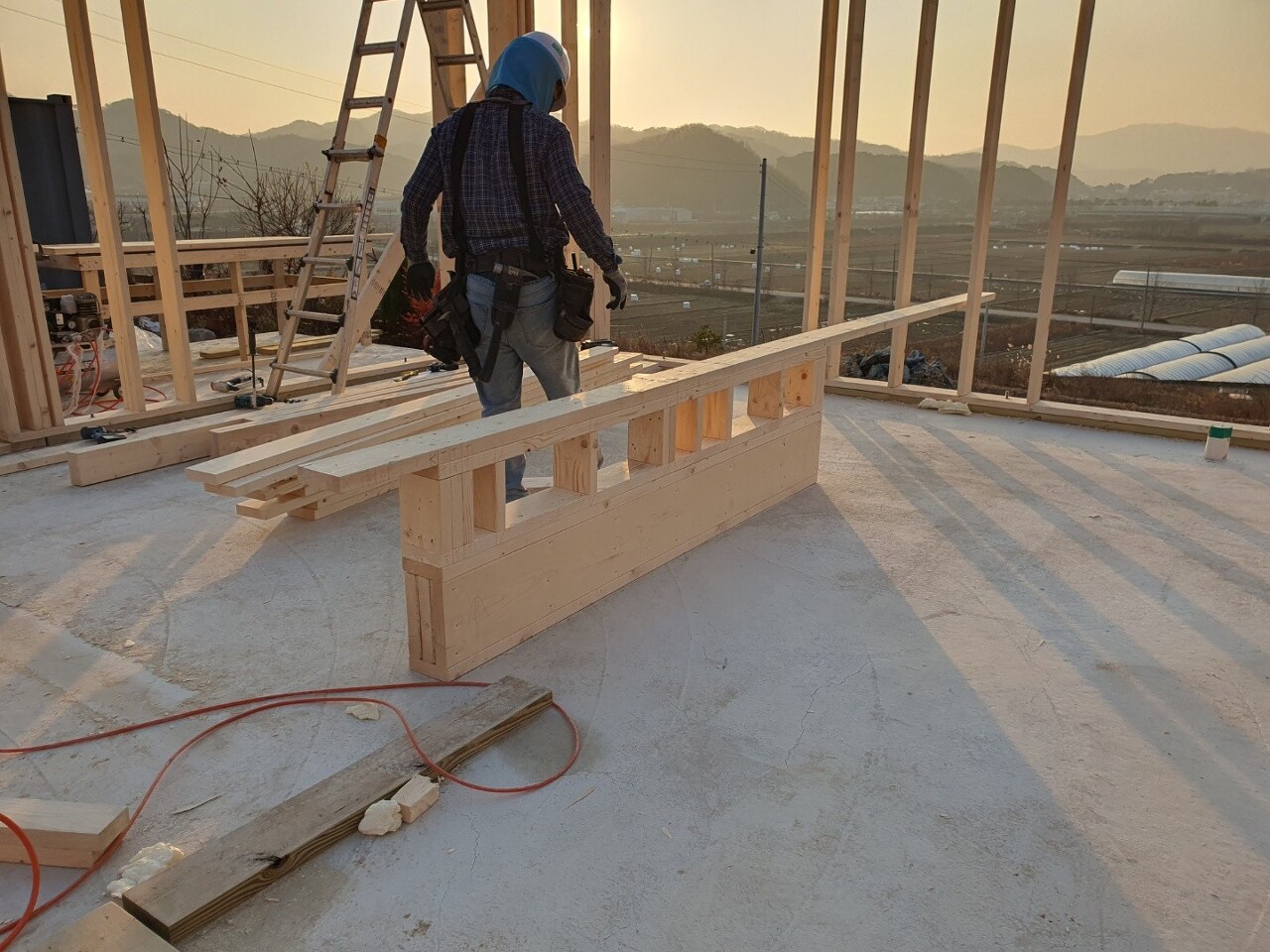

2층 바닥 패럴램(휨 응력이 강한 공학 목재)이 교차되어 얹어지는 지점의
하중 전달을 고려하여 제작되고 있습니다


벽체 조립의 시작 단계인 플레이트에 헤더와 킹스터드

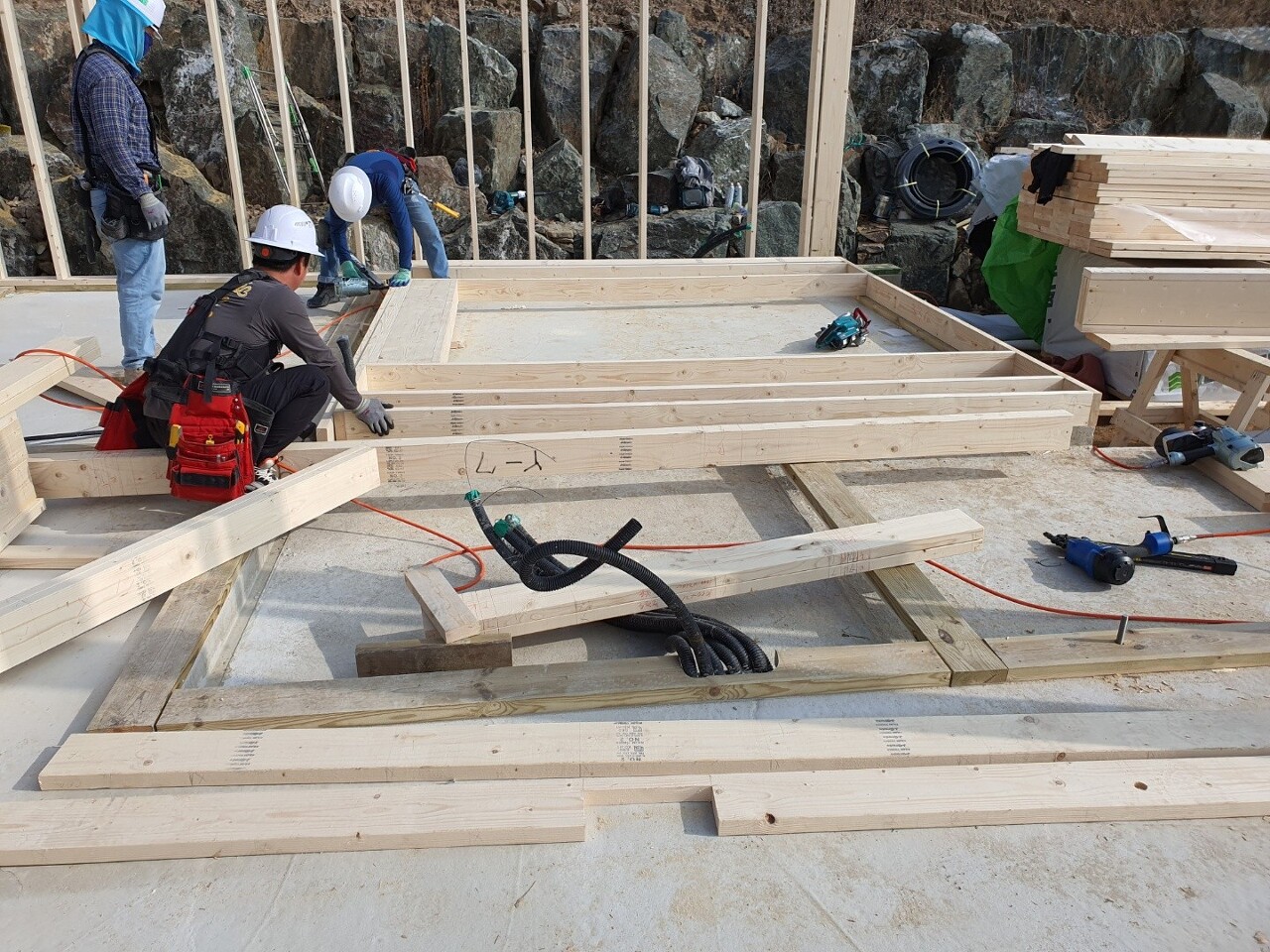

결합과 마지막 단계인 레이아웃 표시 중인 모습입니다
상단 레이아웃 표시는 장선 시공을 위한 밑작업입니다

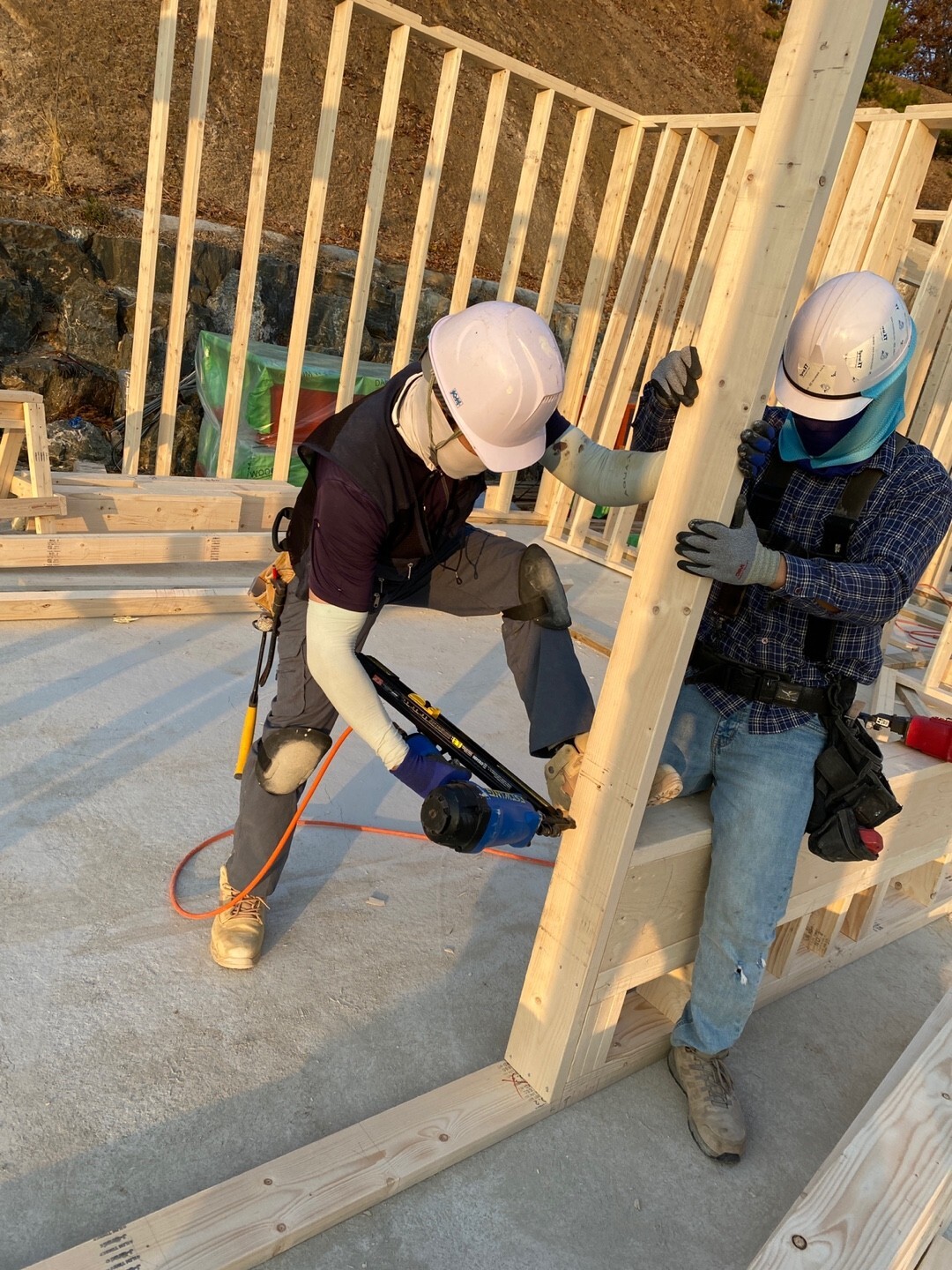

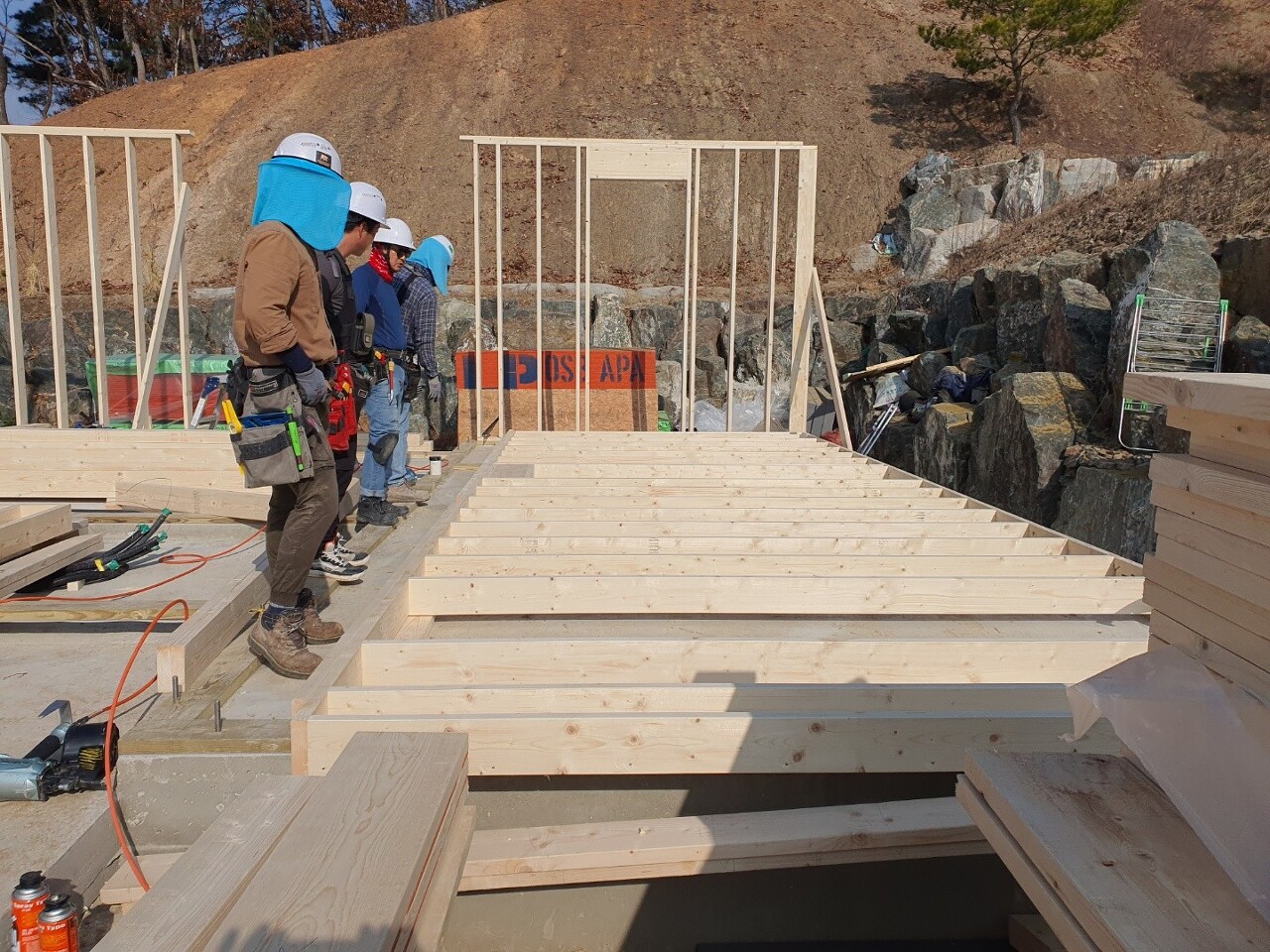

벽체를 세우기 전 이탈 방지를 위한 작업을 하고 있습니다

조립된 벽체를 세우기 위해 팀원들이 힘을 합치고 있습니다

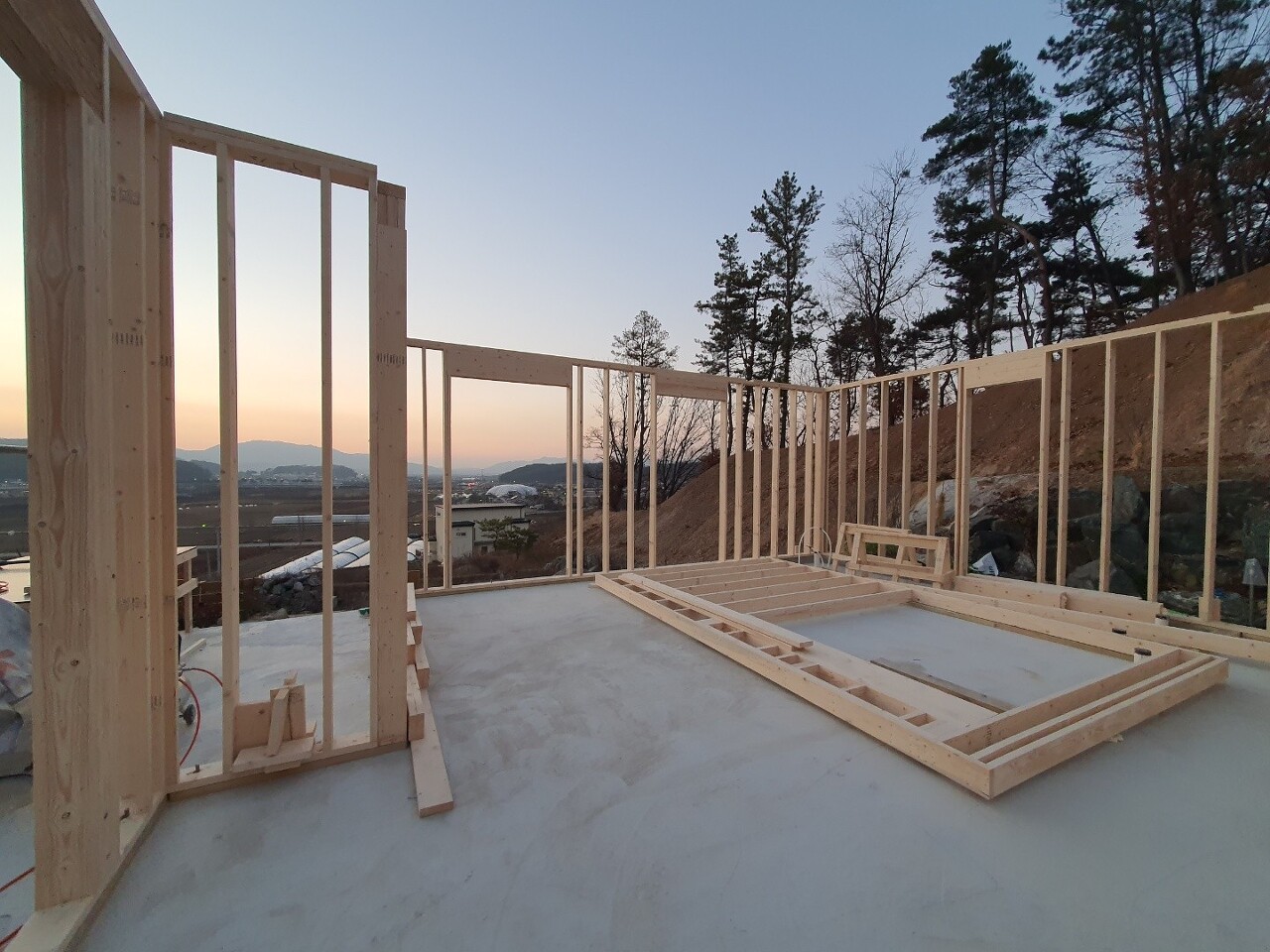

오늘의 시공 진행은 여기까지입니다
현장을 깨끗하게 정리하고 마무리했습니다.
팀원들 모두 수고하셨습니다.
감사합니다.
