221129 화 [충주 대소원] 8일차 블로킹, 크리플 스터드, 장선 시공[수호천사하우징][목조주택][전원주택][직영집짓기]

by 수호천사하우징 2022. 11. 30.

▶ 날 씨 : 흐림

▶ 오늘 근무 현황

​팀 장 : 문성일(6시간)

부팀장 : 김진홍(6시간)

팀 원 : 한규호(6시간), 이희철(6시간), 김훈(6시간), 진민규(0시간)

▶ 금일품수(누계) : 3.7품(총 38.7품)

▶ 오늘의 작업 ​

- 블로킹, 플레이트 재단

- 장선, 블로킹 시공

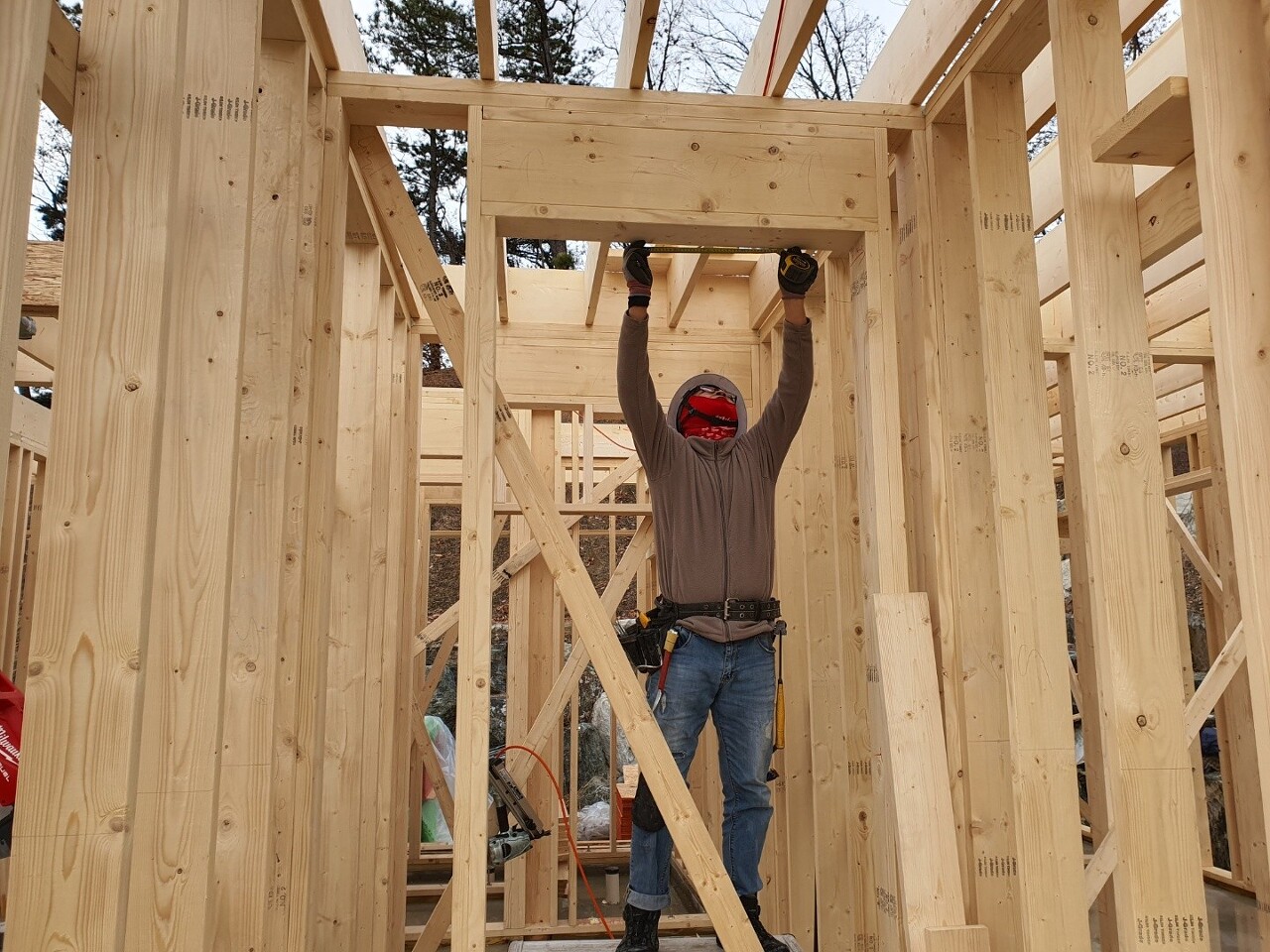

- 크리플 스터드 시공

- 솔리드 블로킹, 방통 블로킹 시공

▶ 다음 예정 작업​

- 블로킹, 합판(T&G) 시공

- 2층 머드씰(토대) 시공

- 솔리드 블로킹, 방통 블로킹 시공

​안녕하세요~

충주 대소원에서 직영집짓기

8일차입니다.

오늘은 장선 시공과 크리플 스터드,

방통 블로킹 시공이 이뤄진 하루였습니다.

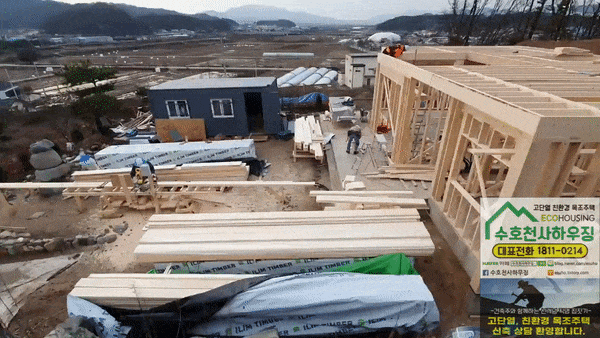

목재 보양을 위해 덮어뒀던 방수포(천막 15m x 15m)를 걷으며 현장을 재정비하고 작업을 시작했습니다

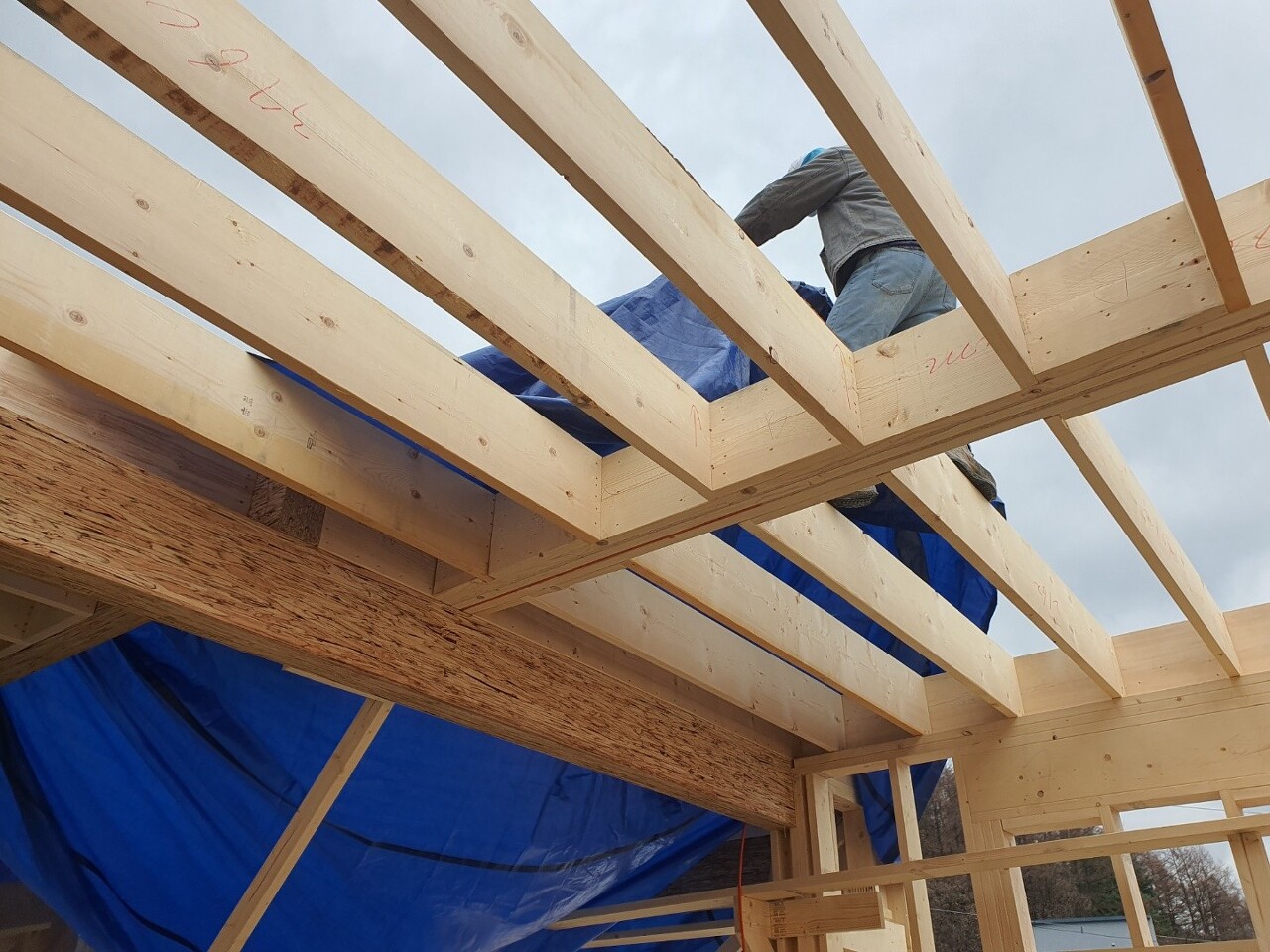

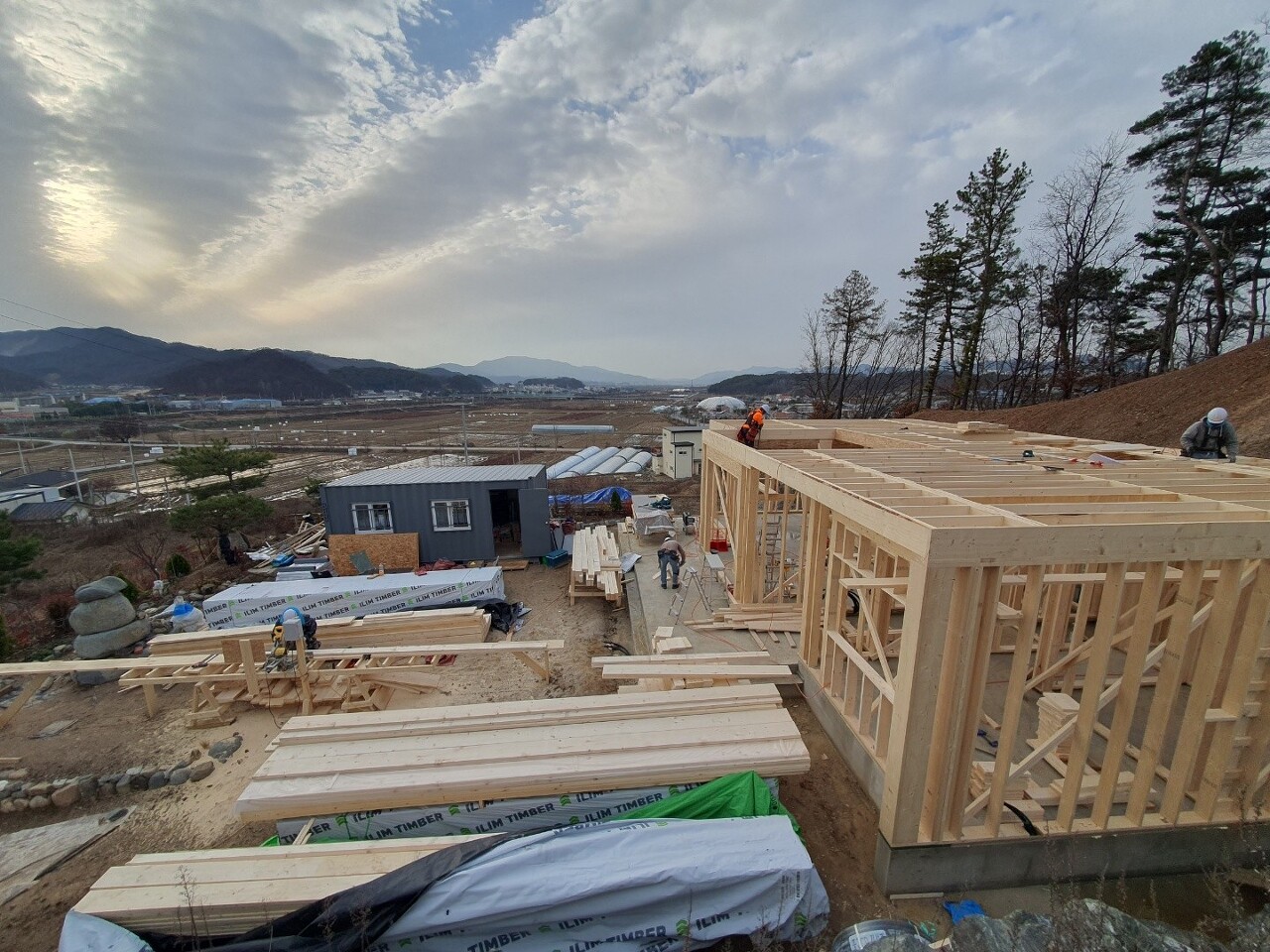

톱사님이 2층 플레이트와 블로킹을 재단하고 있습니다

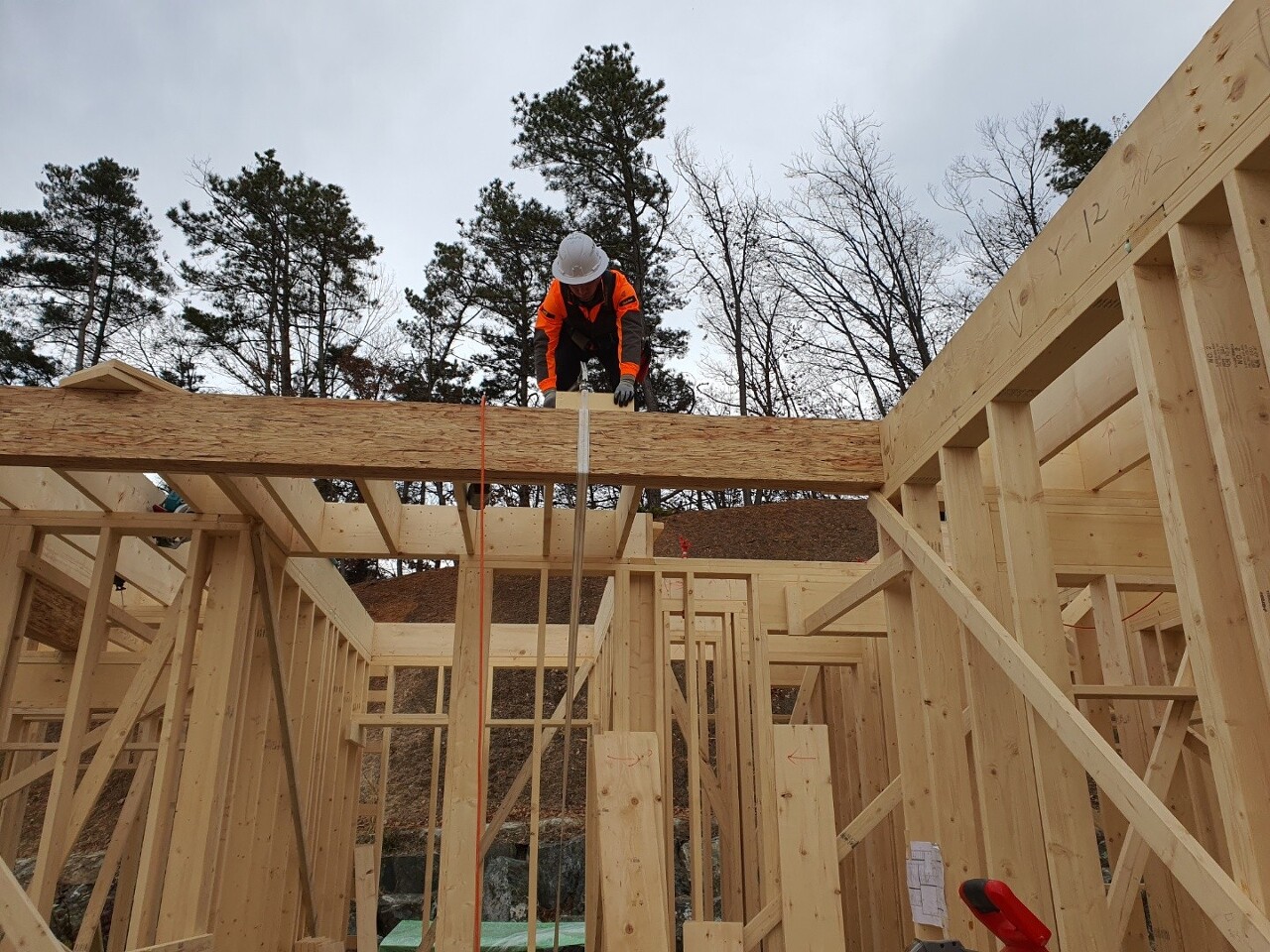

개구부 크리플 스터드 시공 중인 모습입니다

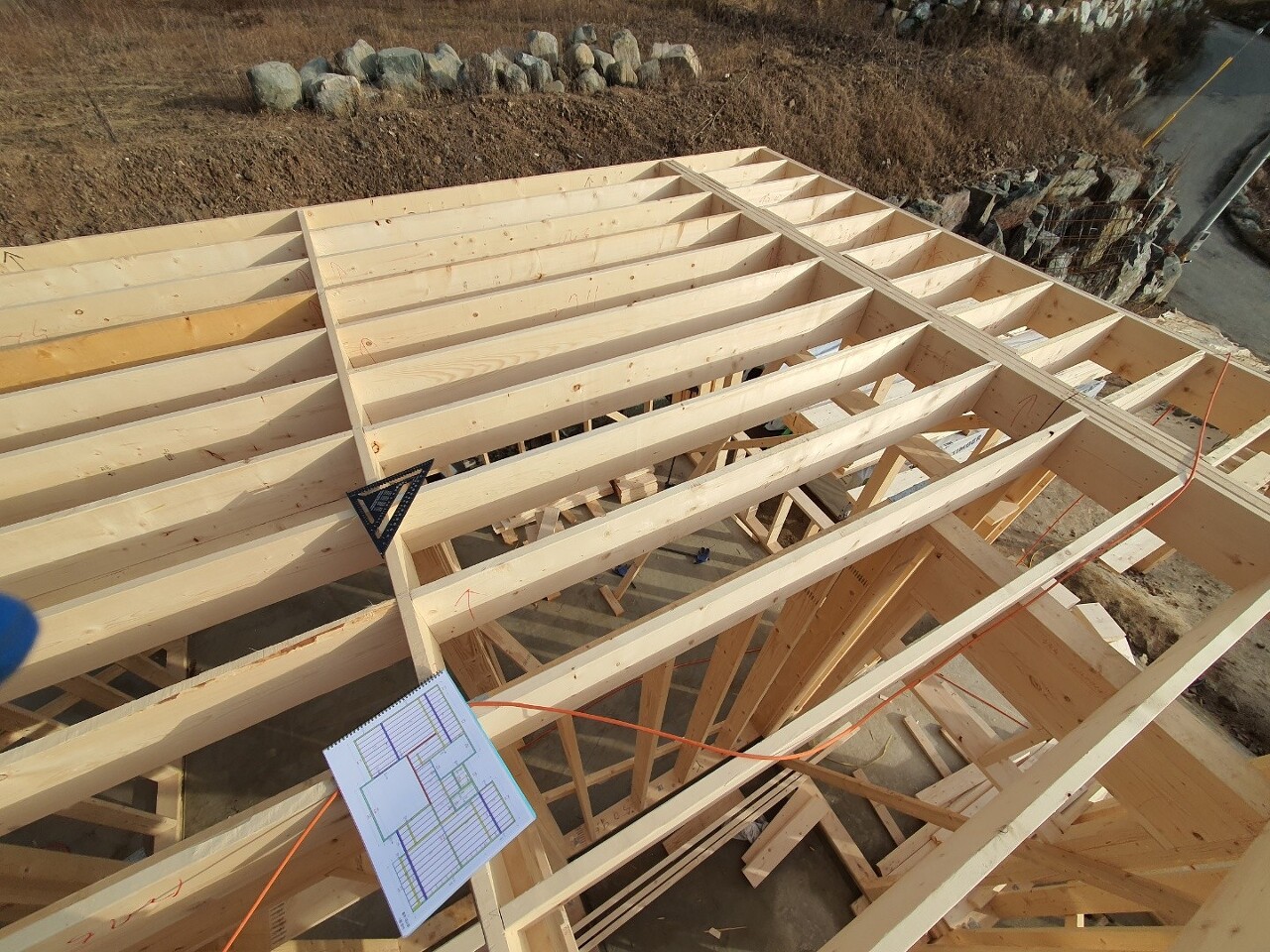

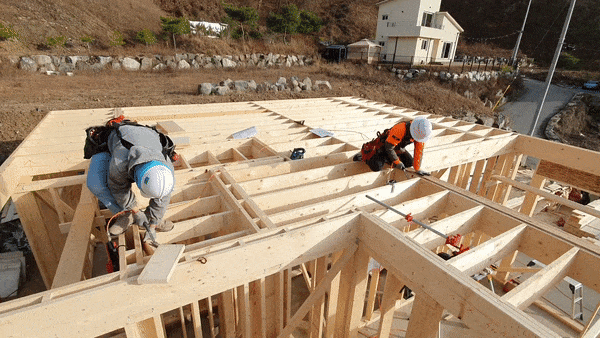

팀장님과 부팀장님이 장선과 블로킹을

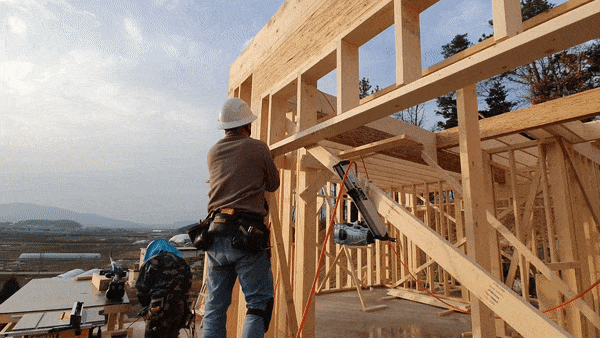

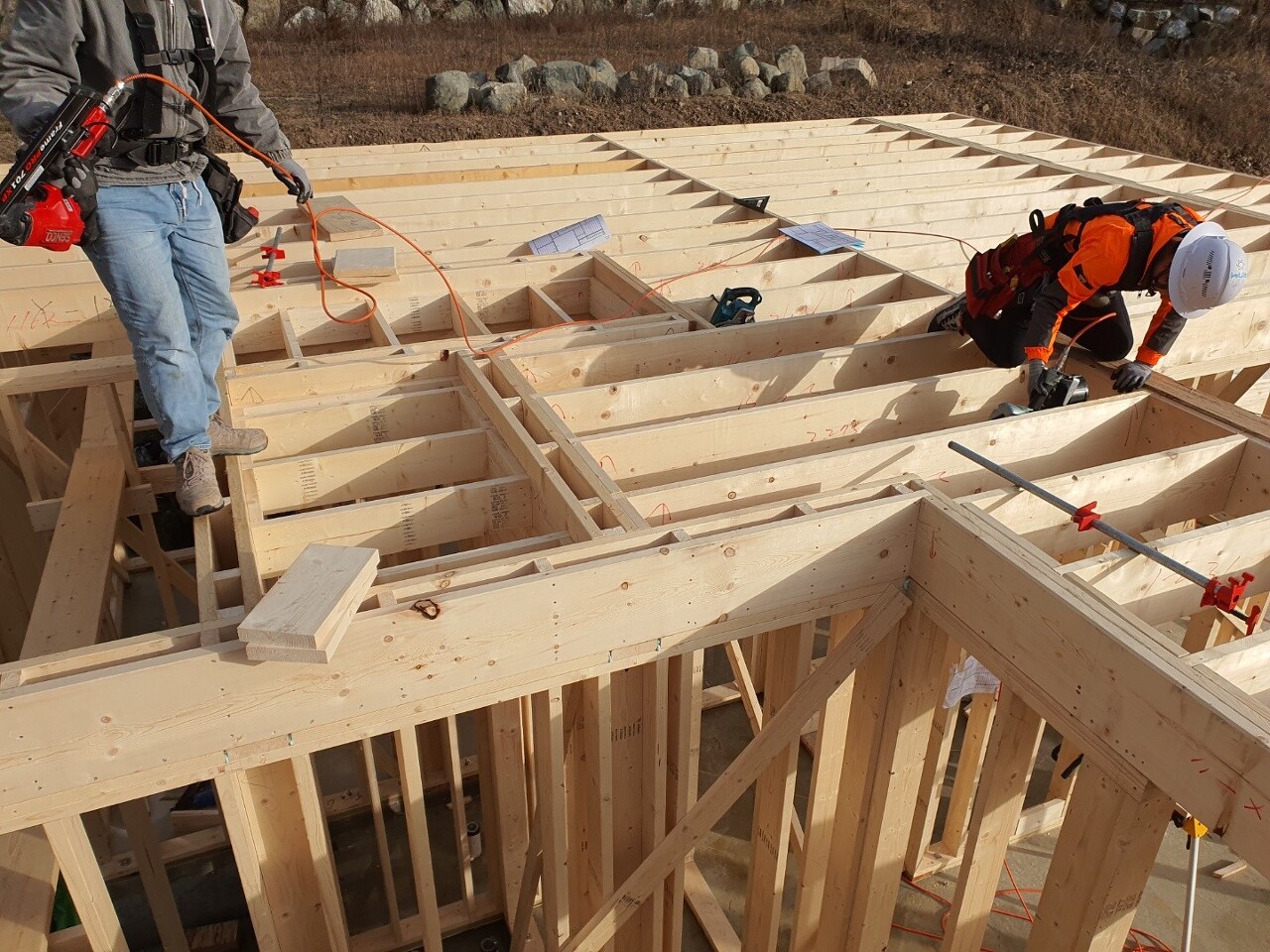

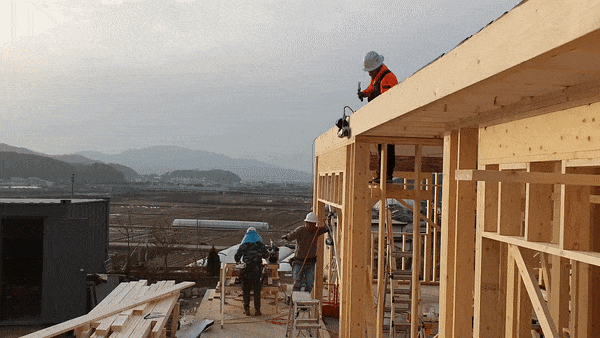

정밀하고 신속하게 시공하고 있습니다

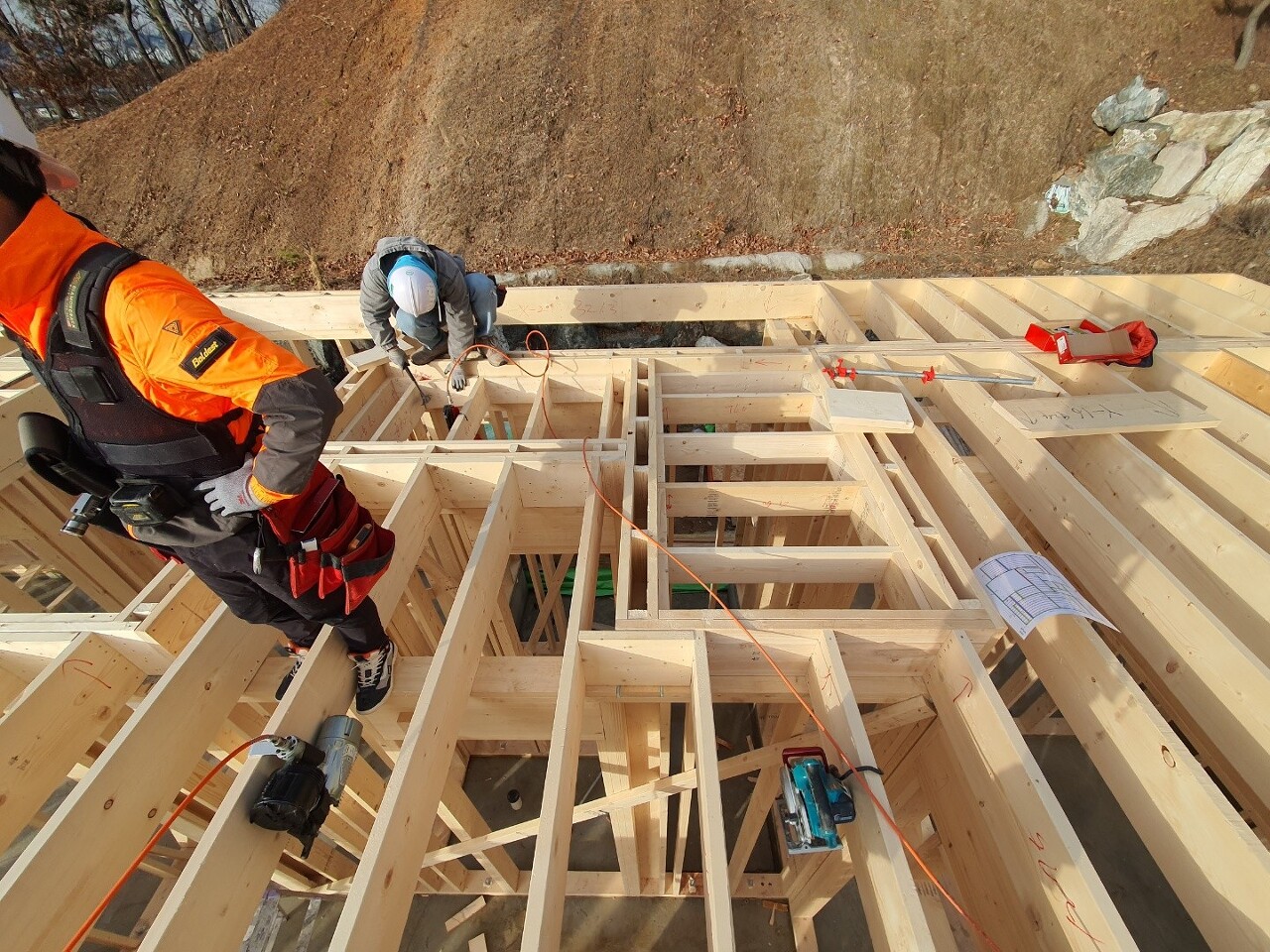

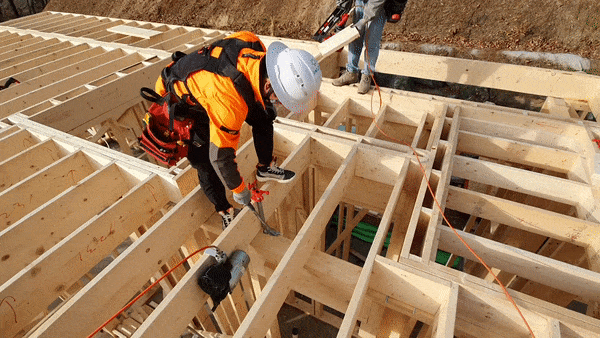

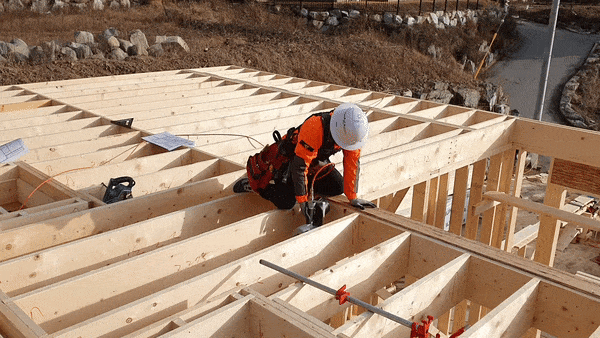

파이프 클램프를 활용하여 장선의 빈틈 없는

밀착을 확인하며 못으로 단단하게 결합하고 있습니다

수호천사하우징 충주 대소원 11월29일

오늘의 시공 진행은 여기까지입니다

현장을 깨끗하게 정리하고 마무리했습니다.

팀원들 모두 수고하셨습니다.

​감사합니다.

'목조주택 시공완료현장 > 2211충주대소원 47평' 카테고리의 다른 글

221206 월 [충주 대소원] 13일차 계단 골조, 2층 내부 벽체 시공, 장선 양중, 서까래 재단, 블로킹 [수호천사하우징][목조주택][전원주택][직영집짓기]  (0) 2022.12.06
221203 토 [충주 대소원] 12일차 2층 벽체 시공, 안전발판, 보강철물, 서까래 재단, 블로킹 [수호천사하우징][목조주택][전원주택][직영집짓기]  (0) 2022.12.04
221202 금 [충주 대소원] 11일차 2층 벽체 시공, 플레이트 레이아웃, 빔, 헤더, 보강철물, 장선 재단 [수호천사하우징][목조주택][전원주택][직영집짓기]  (0) 2022.12.02
221201 목 [충주 대소원] 10일차 합판 시공, 블로킹, 헤더 제작, 보강철물 시공[수호천사하우징][목조주택][전원주택][직영집짓기]  (0) 2022.12.01
221130 수 [충주 대소원] 9일차 블로킹, 크리플 스터드, 장선 시공[수호천사하우징][목조주택][전원주택][직영집짓기]  (0) 2022.12.01
221128 월 [충주 대소원] 7일차 크리플 스터드, 장선 시공[수호천사하우징][목조주택][전원주택][직영집짓기]  (0) 2022.11.29
221126 토 [충주 대소원] 6일차 안전발판, 패럴램, 빔, 장선 시공, 장선 재단[수호천사하우징][목조주택][전원주택][직영집짓기]  (0) 2022.11.27
221125 금 [충주 대소원] 5일차 벽체 시공, 가새 설치, 빔 제작, 고정볼트, 장선 재단[수호천사하우징][목조주택][전원주택][직영집짓기]  (0) 2022.11.26
221124 목 [충주 대소원] 4일차 벽체 조립 및 시공, 블로킹, 장선 재단, 어드밴스 벡커, 고정볼트 [수호천사하우징][목조주택][전원주택][직영집짓기]  (0) 2022.11.25
221123 수 [충주 대소원] 3일차 벽체 조립 및 시공, 헤더 및 벡커 제작, 패럴램 재단 [수호천사하우징][목조주택][전원주택][직영집짓기]  (0) 2022.11.25

댓글
