■ 양양읍월리 신축현황
날씨 : 청명함, 까끔 돌풍 동반됨 (최고:20º 최저:12º)
안녕하세요.
양양읍월리 13일차입니다.
○ 금일 근무자
팀 장 : 박선민 (9시간)
부팀장 : 정태영 (9시간)
팀 원 : 권재홍 (9시간), 김승우(9시간), 육형석(9시간)
지 원 : 이주형 (9시간)
※ 금일품수 (누계) : 6.75품 (총 71.5품)
○ 금일 작업현황

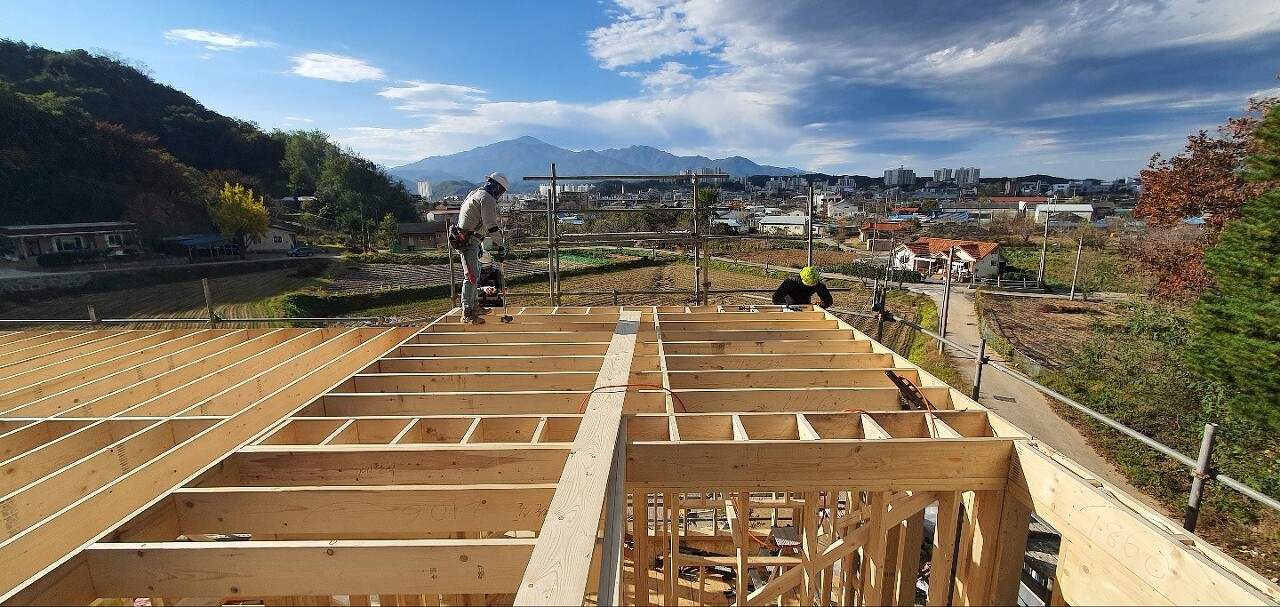

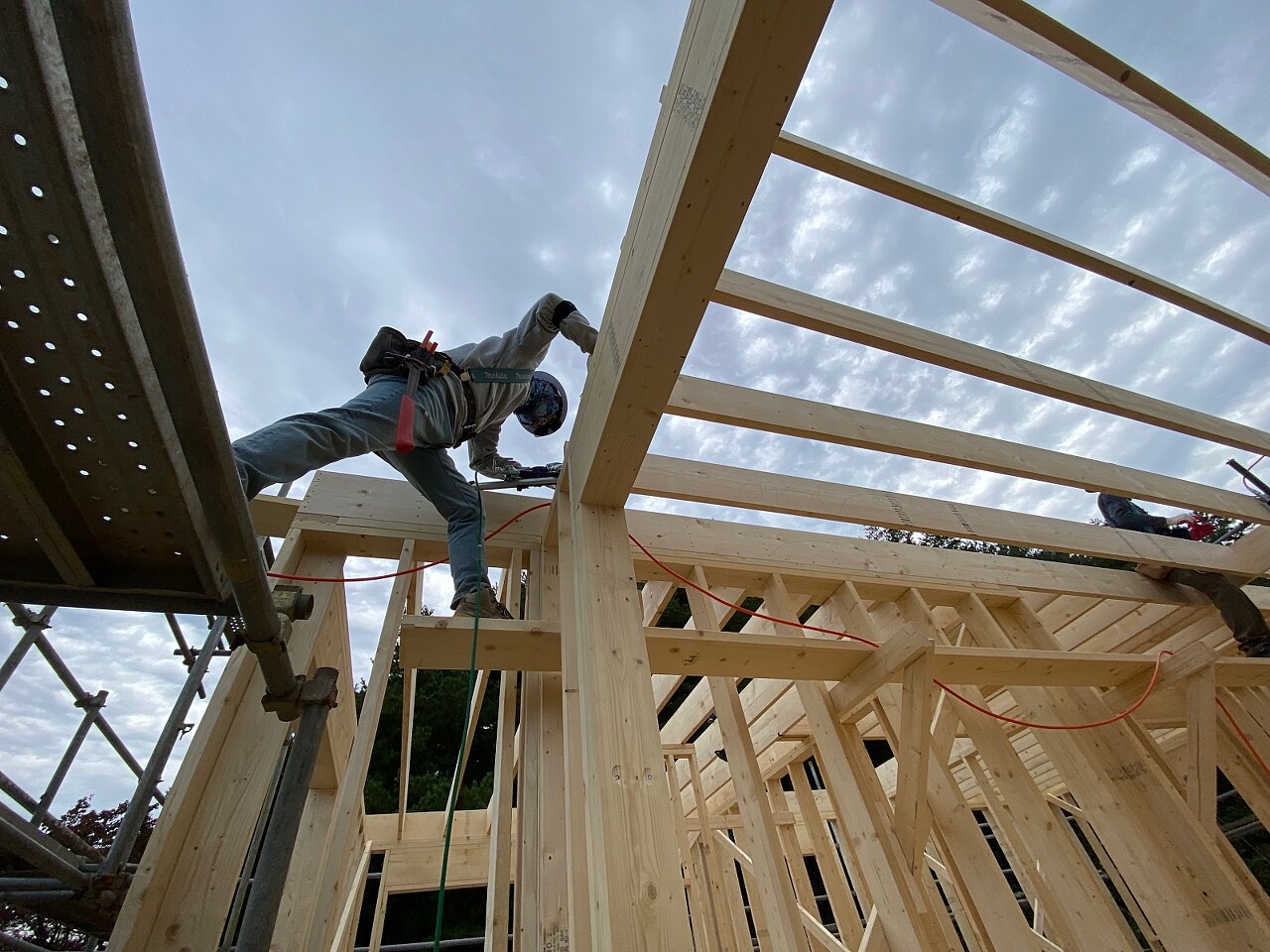

- 다락 바닥장선 시공
- 오픈천장 실링작업및 블럭킹 림조이트시공
- 다락 바닥 장선및 림조이스트시공 블럭킹 시공
- 다락 바닥 장선 직진도확인

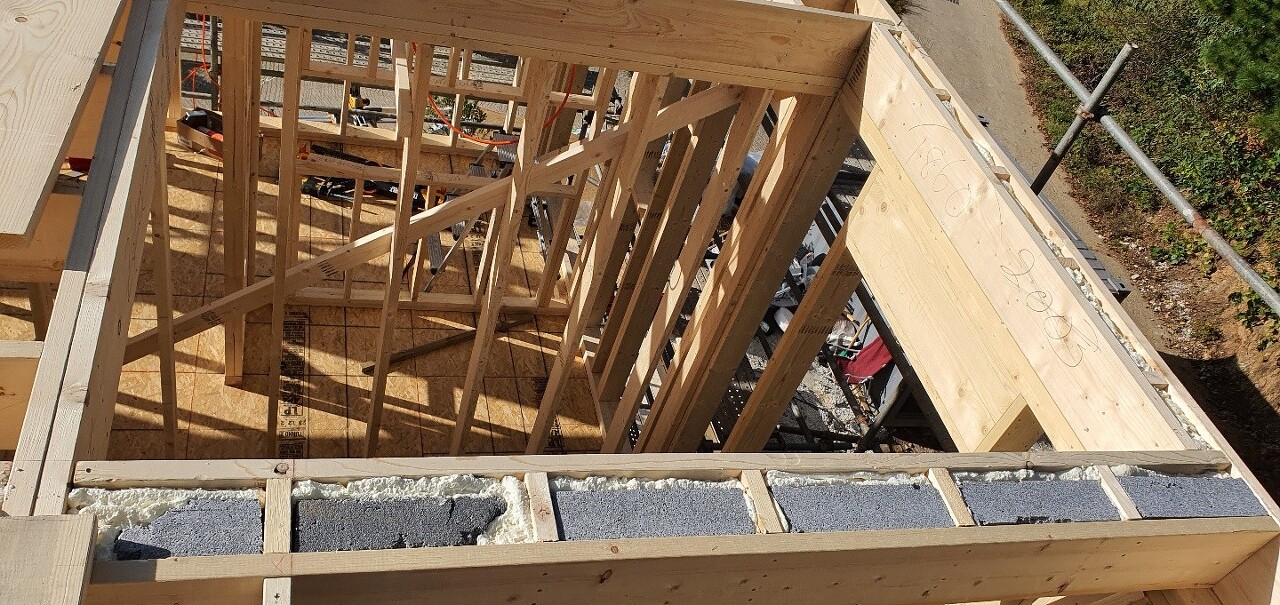

- 다락바닥 단열작업(EPS 및 우레탄폼)

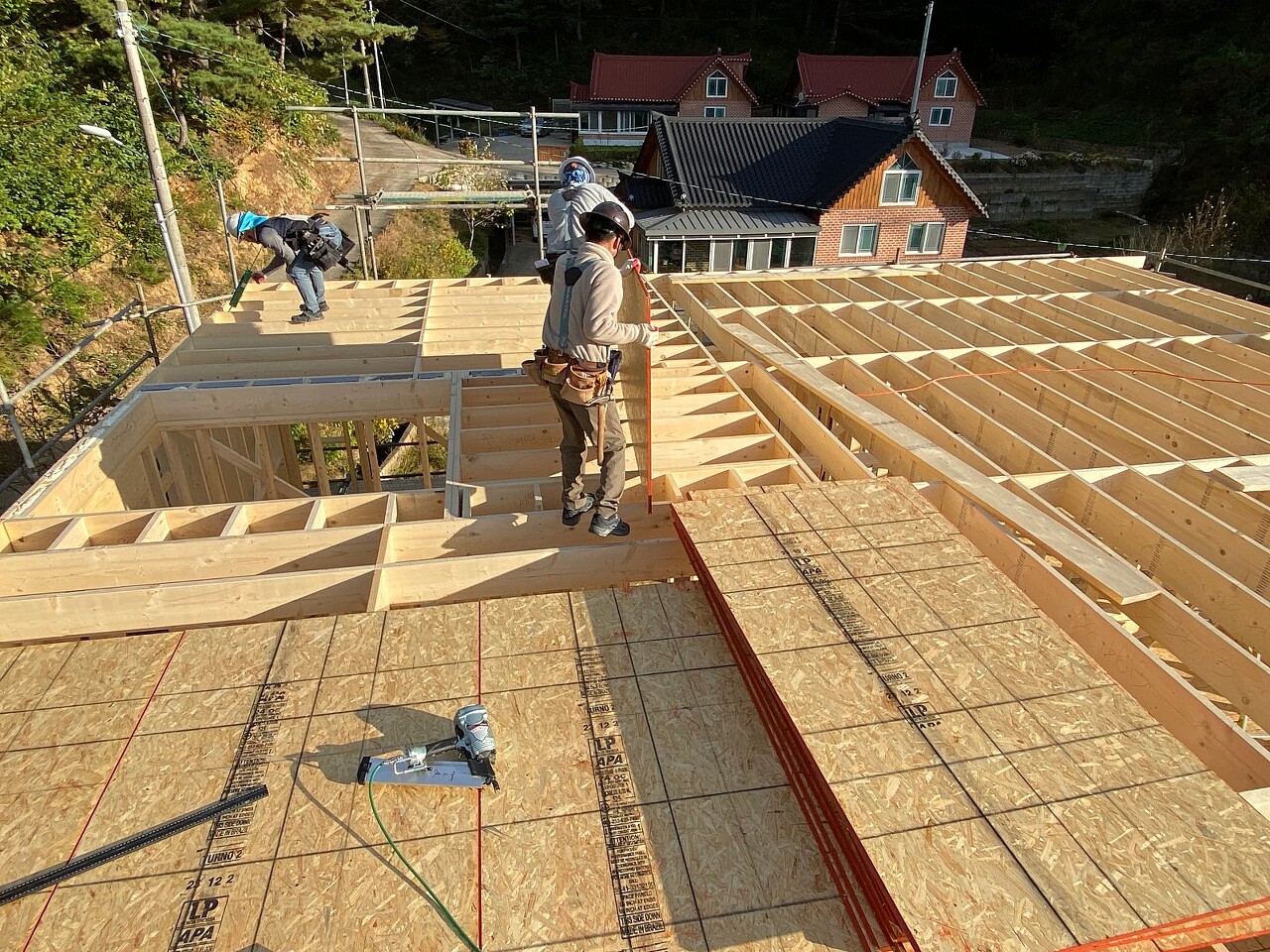

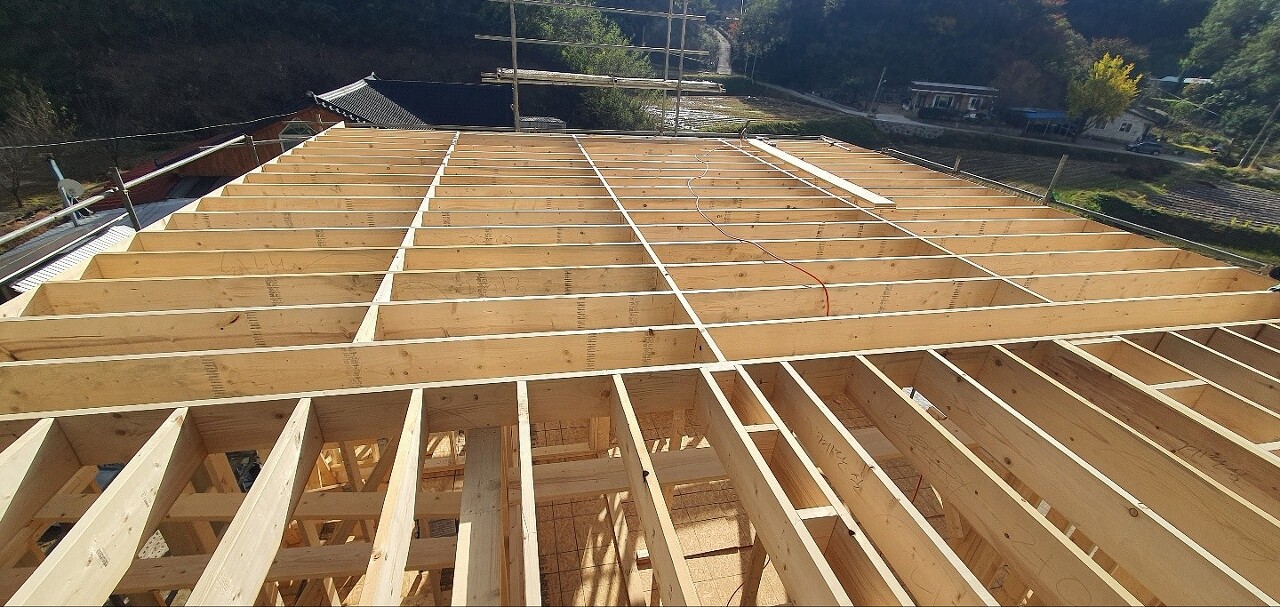

- 다락 바닥 t&g시공

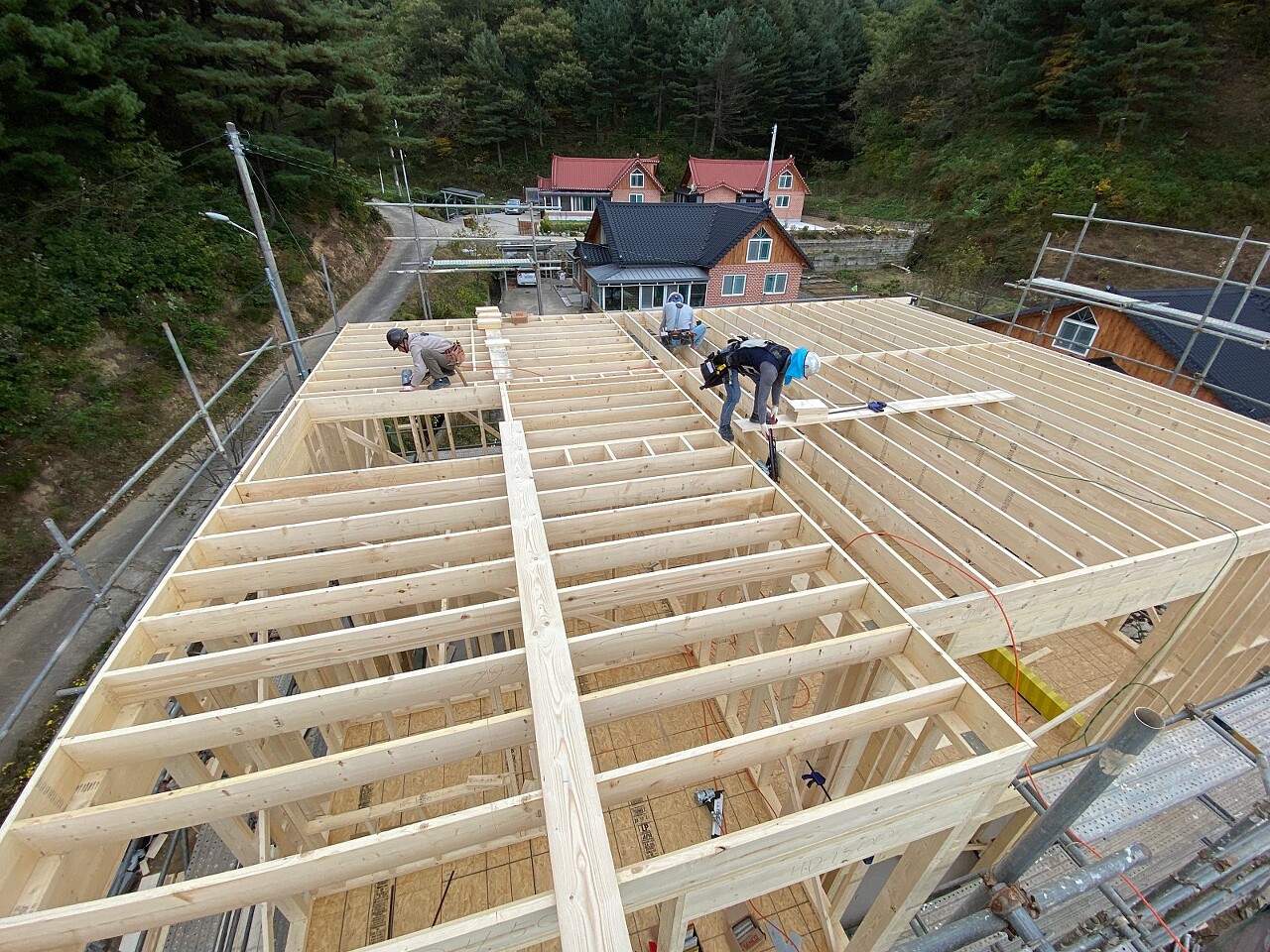

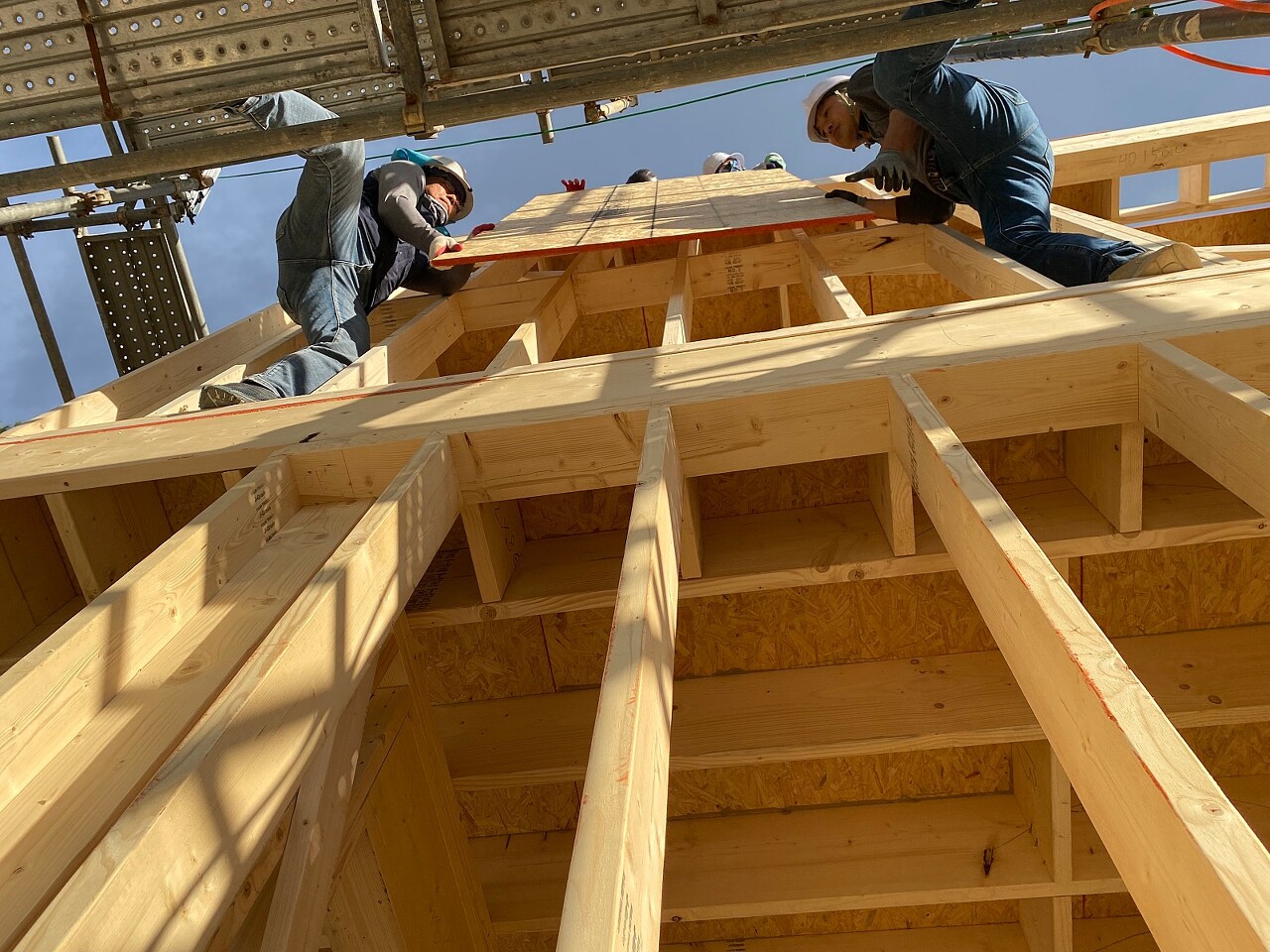

- 2층 벽체 솔리드 블럭킹 시공
- 룩아웃 재단 및 조립
- 릿지재단 및 레이아웃
- 다락방 서가래 재단
○ 내일 예정작업

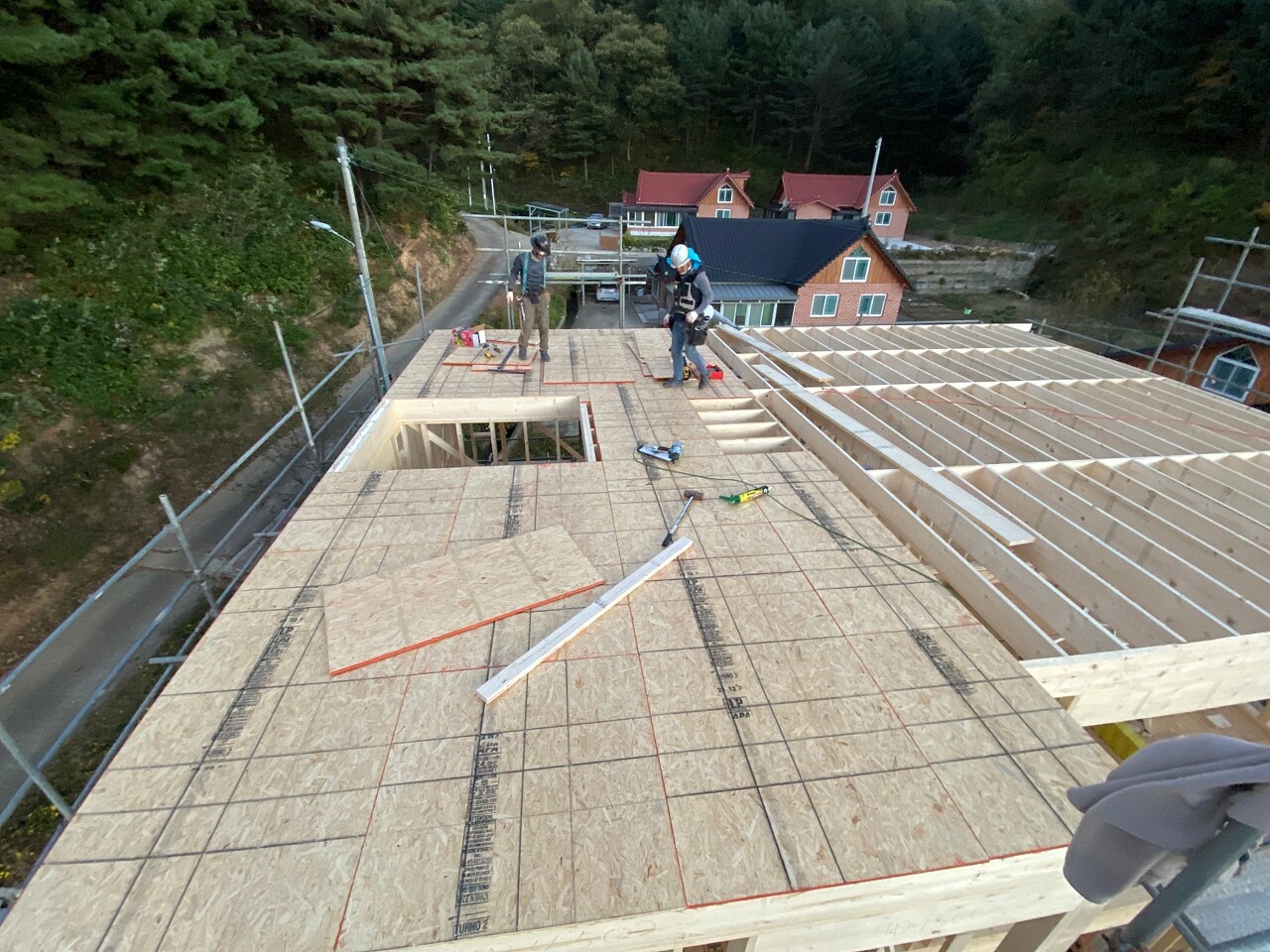

- 다락바닥 레이아웃
- 다락바닥 머드실시공
- 다락벽체 및 박공월시공
- 다락방 서까래시공 및 블럭킹시공
1) 다락 바닥 장선시공 및 장선 블럭킹 시공

▲ 안전하게 다락바닥 장선을 시공한 후 장선 블럭킹을 시공합니다. 장선의 양쪽을 잡아주어 고강도의 골조가 시공되는 데 있어 필수 시공입니다.
2) 다락 바닥장선 단열취약부위 단열재 충진

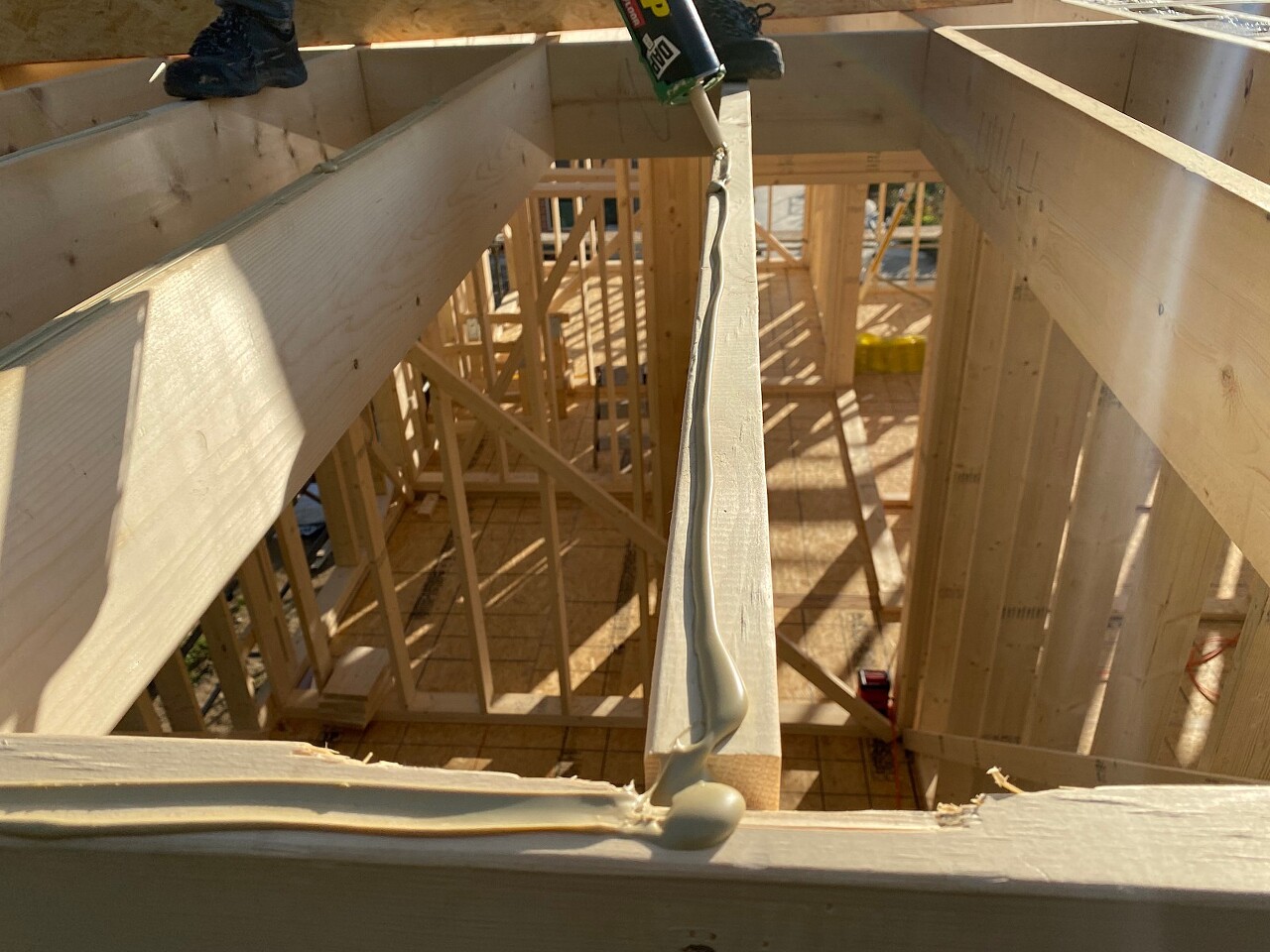

▲ 단열 취약구간은 우레탄폼으로 미리 단열을 하였으며, 내부에서 단열재 충진이 어려운 곳은 미리 EPS와 우레탄폼으로 단열 작업을 하였습니다.
3) 다락바닥 T&G시공

▲ T&G 시공을 위해 안전하게 다락까지 서로 협업하며 T&G를 올립니다.

▲ T&G 시공 전 장선에 글루를 도포하여 T&G와 장선 사이의 들뜸으로 인한 소음을 방지하고 확실하게 접착을 시켜줍니다.
4) 2층 벽체 솔리드 블럭킹 시공

▲ 상하 좌굴(휨)을 방지하기 위한 시공 방법입니다.

5) 룩아웃 재단 및 조립

▲ 지붕 시공전 룻아웃 을 미리제작하여 시공준비를 합니다.
-------------------------------------------------------

오늘도 늦게까지 수고 많으셨습니다.
감사합니다.
