■ 양양읍월리 신축현황
날씨 : 대체로 맑음 (최고:18º 최저:6º)
안녕하세요.
양양읍월리 16일차입니다.
○ 금일 근무자
팀 장 : 박선민 (8시간)
부팀장 : 정태영 (8시간)
팀 원 : 권재홍 (8시간), 김승우(8시간), 육형석(8시간)
지 원 : 이주형 (8시간)
※ 금일품수 (누계) : 6품 (총 88.5품)
○ 금일 작업현황

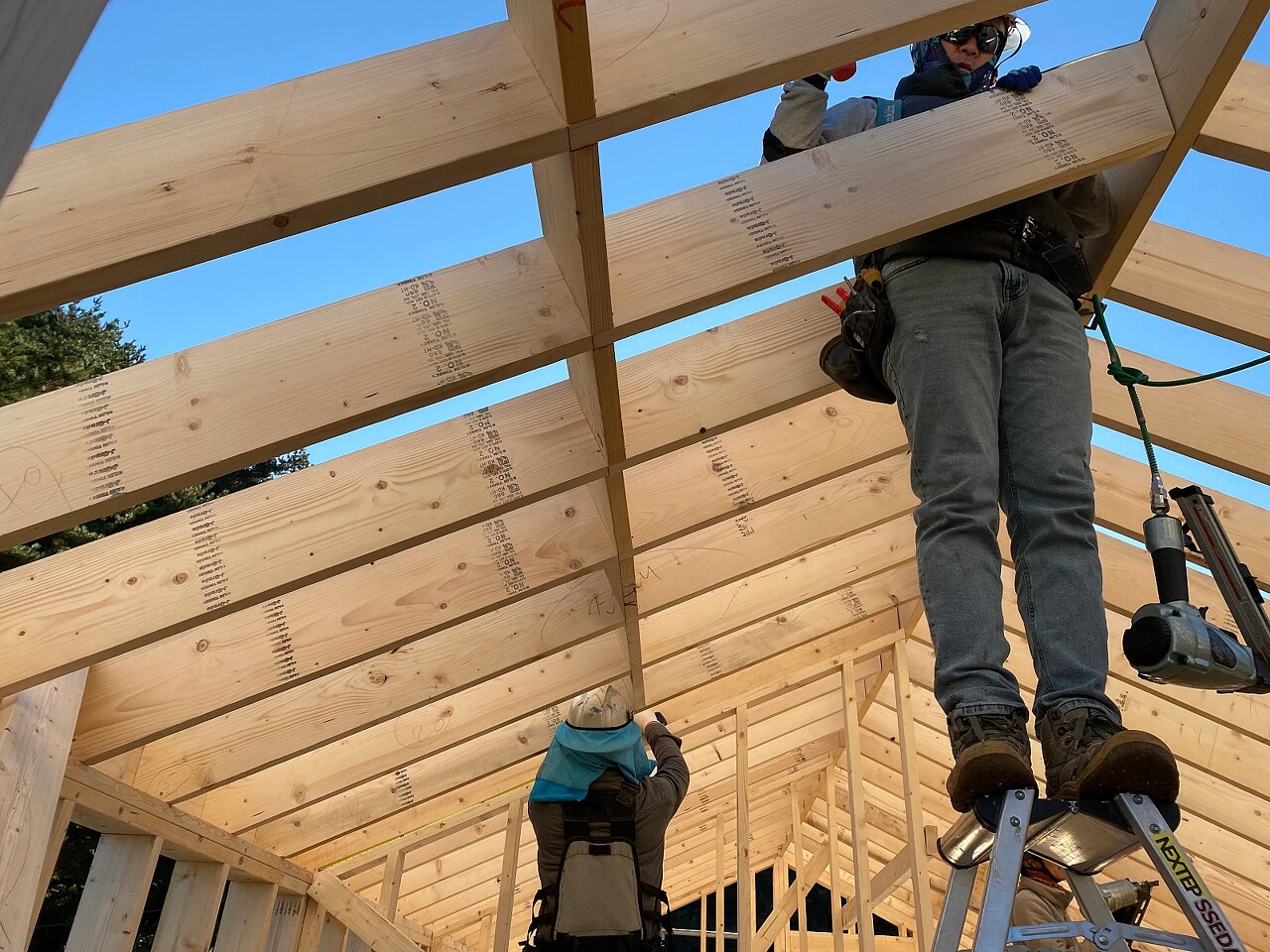

- 다락지붕 블럭킹 시공
- 다락지붕 릿지스트랩 시공

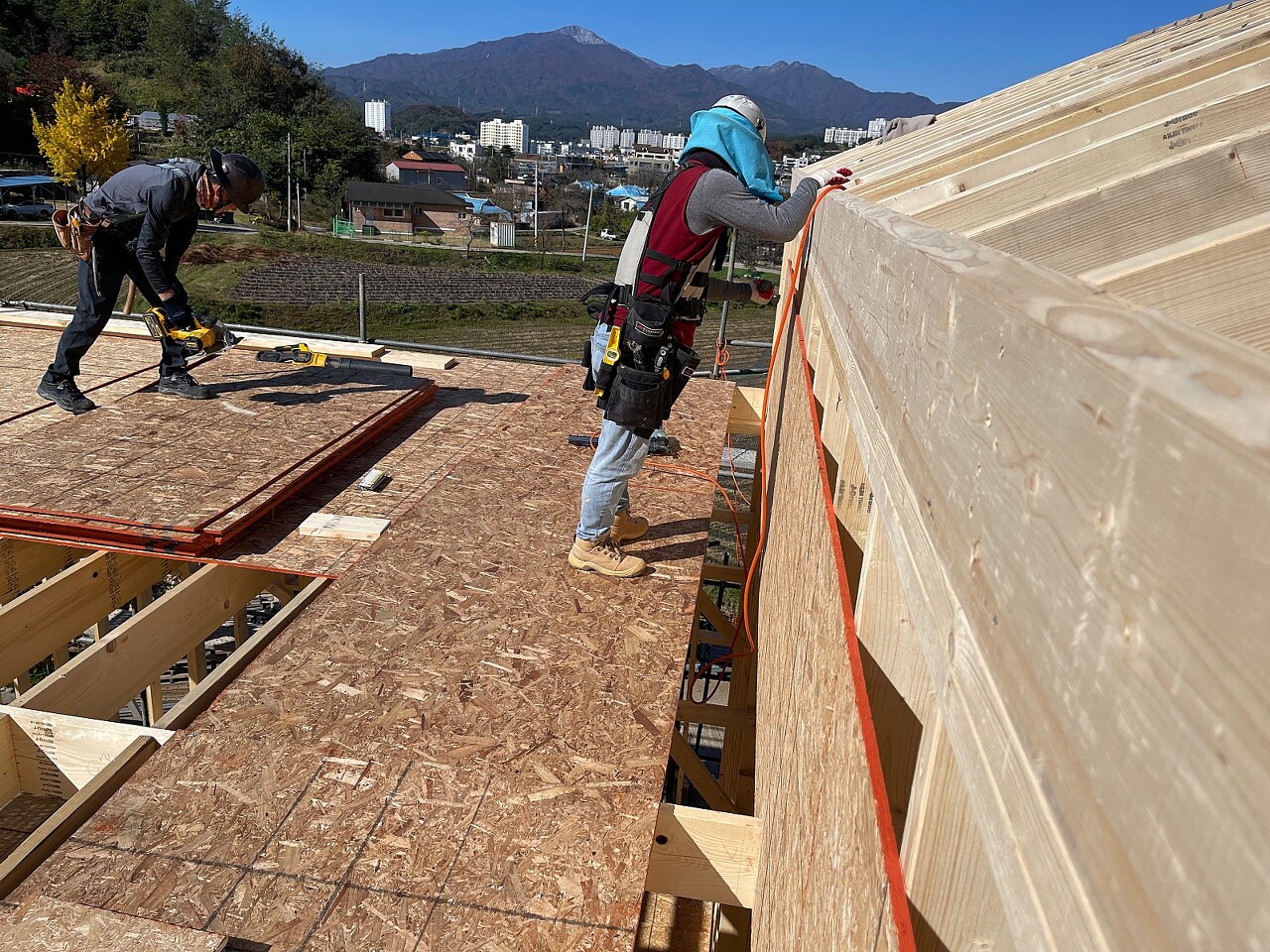

- 다락 벽체 합판 시공
- 다락 박공지붕 투습방수지 (프로클리마 Solitex Mento3000 *지붕용) 시공

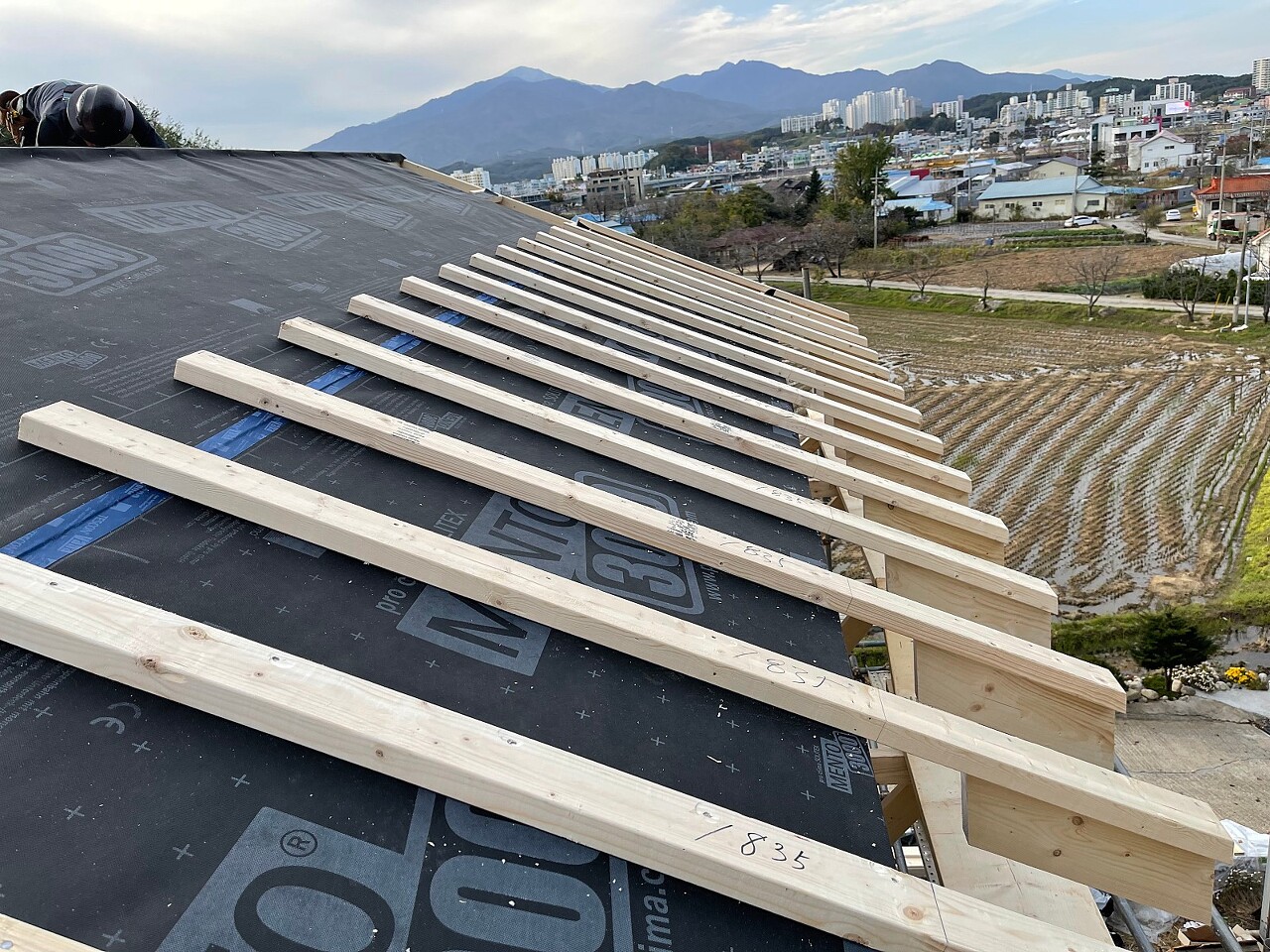

- 잭서까래 재단
- 오픈천장서까래 룩아웃가공, 오픈천장서까래 재단 및 레이아웃
- 오픈지붕 게이블월 재단

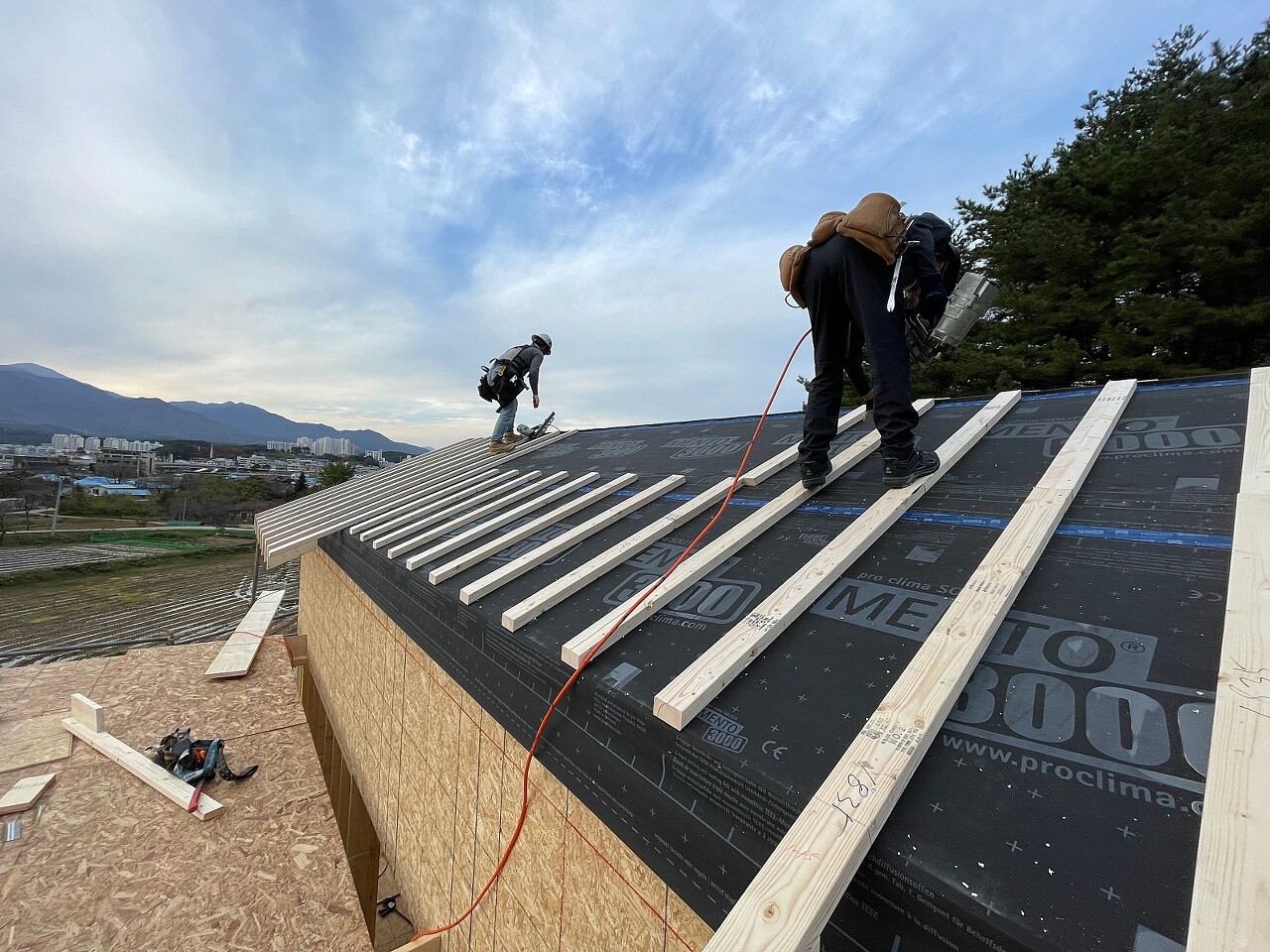

- 다락 이중지붕 시공과 외단열 미네랄울 시공을 위한 각상작업
○ 내일 예정작업

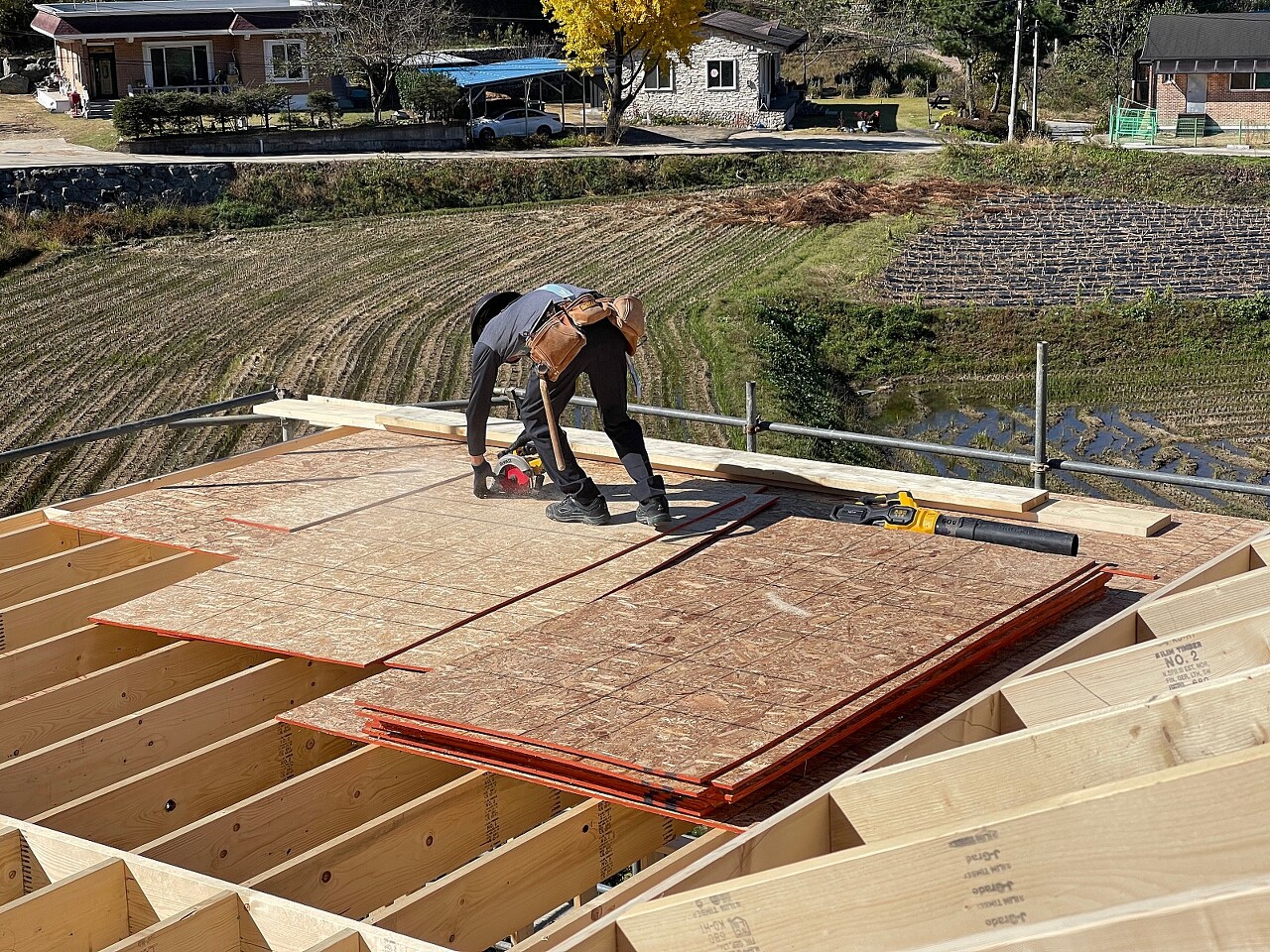

- 다락지붕합판시공
- 오픈천장 박공월시공

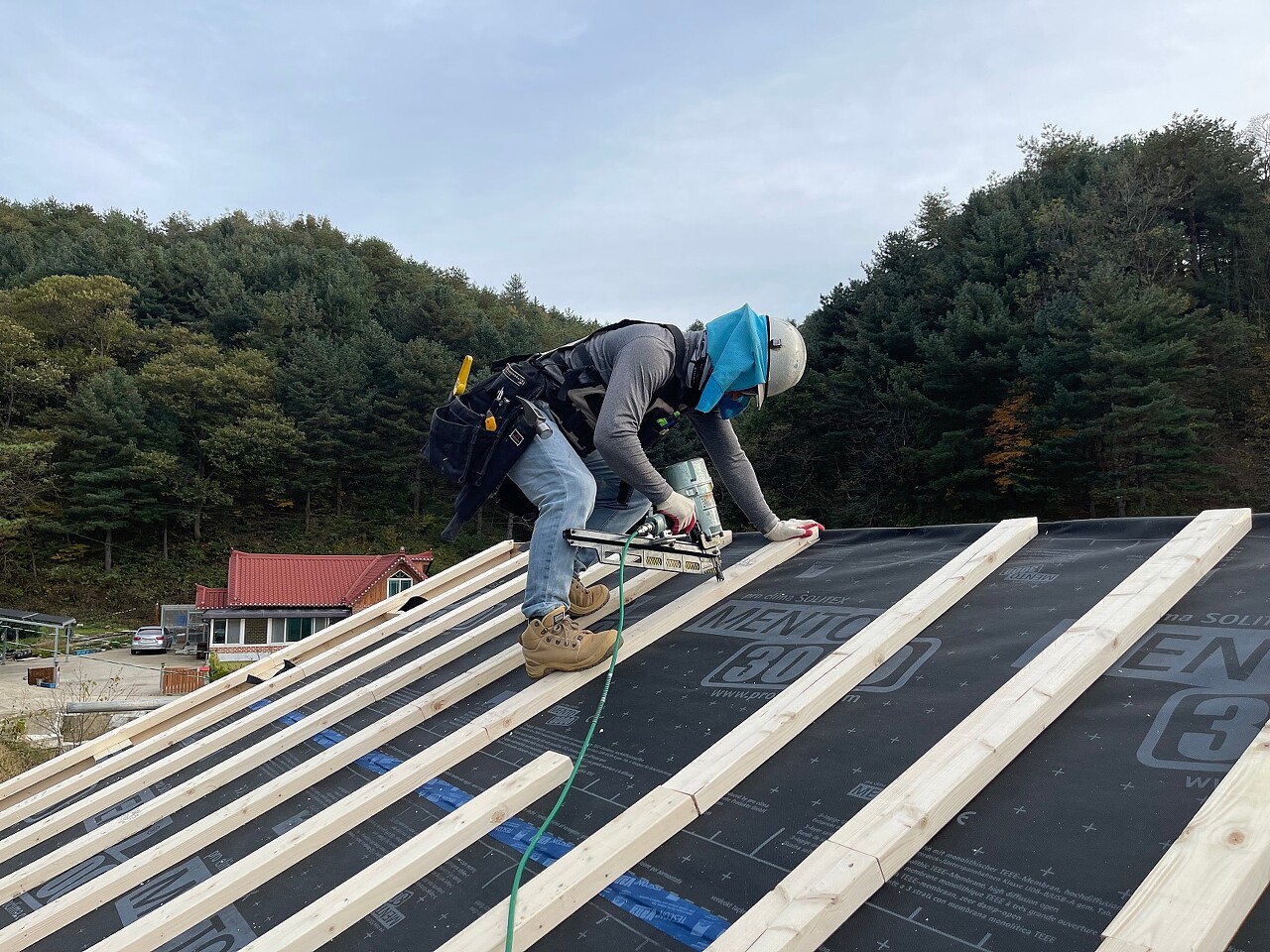

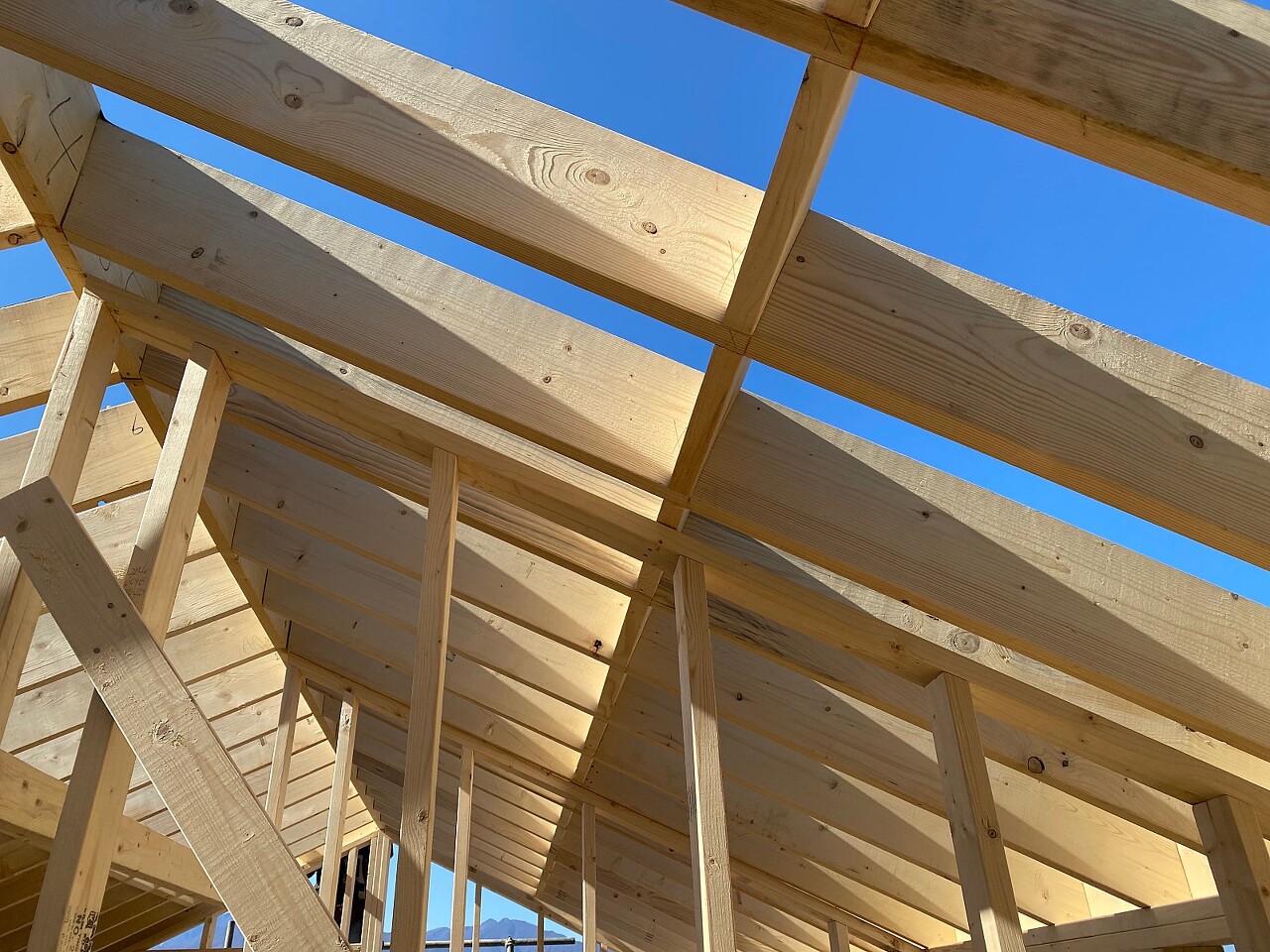

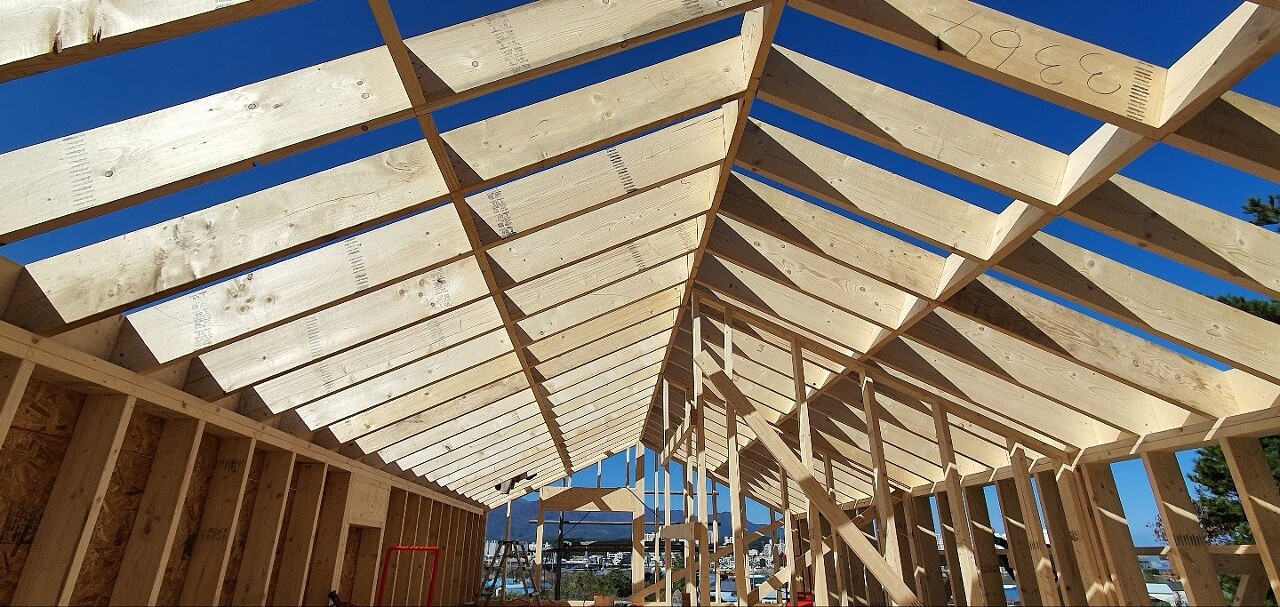

1) 다락 박공지붕 블럭킹 시공

▲ 다락지붕 블럭킹을 시공합니다. 서까래의 뒤틀림을 방지해 줍니다.

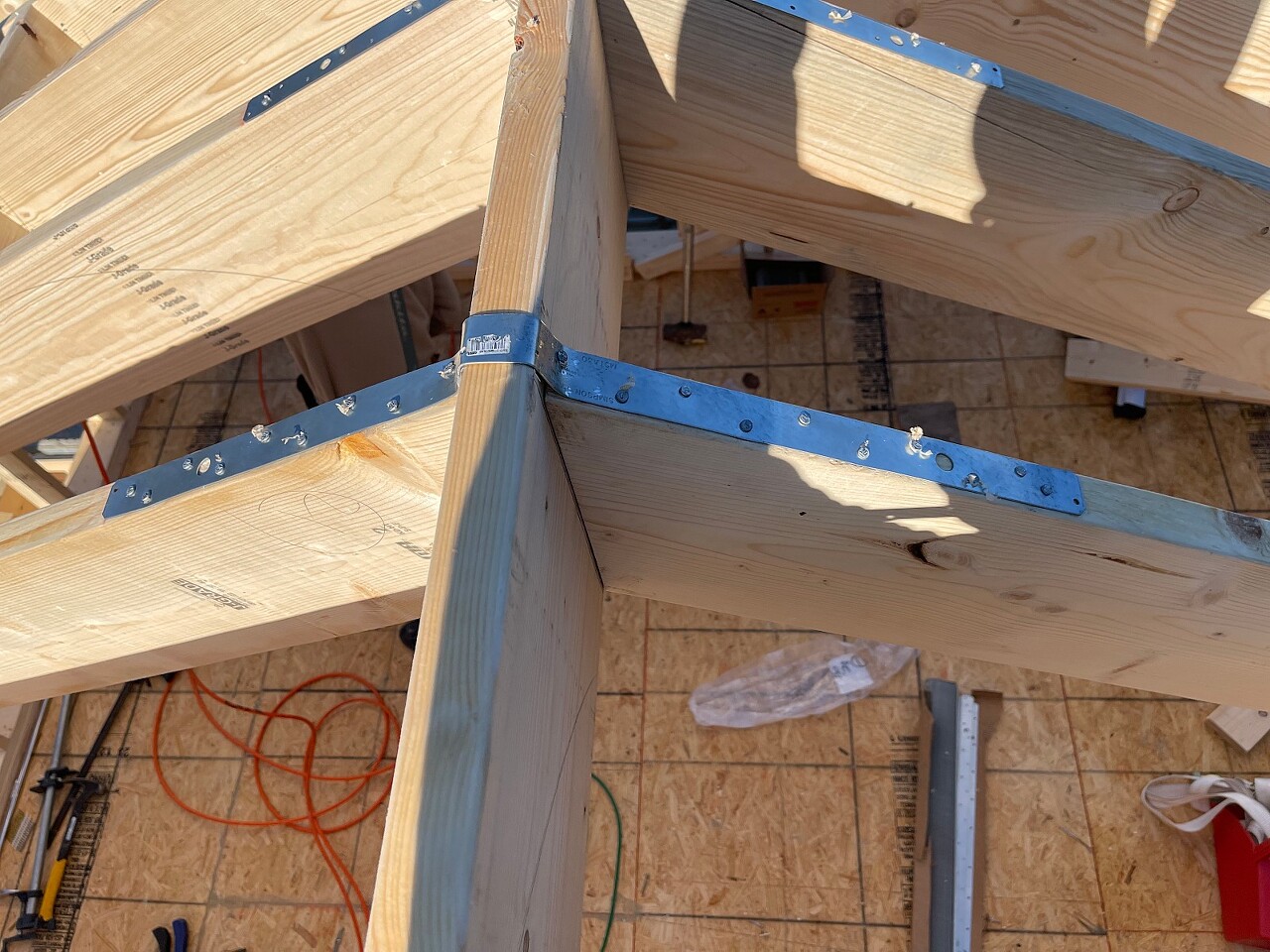

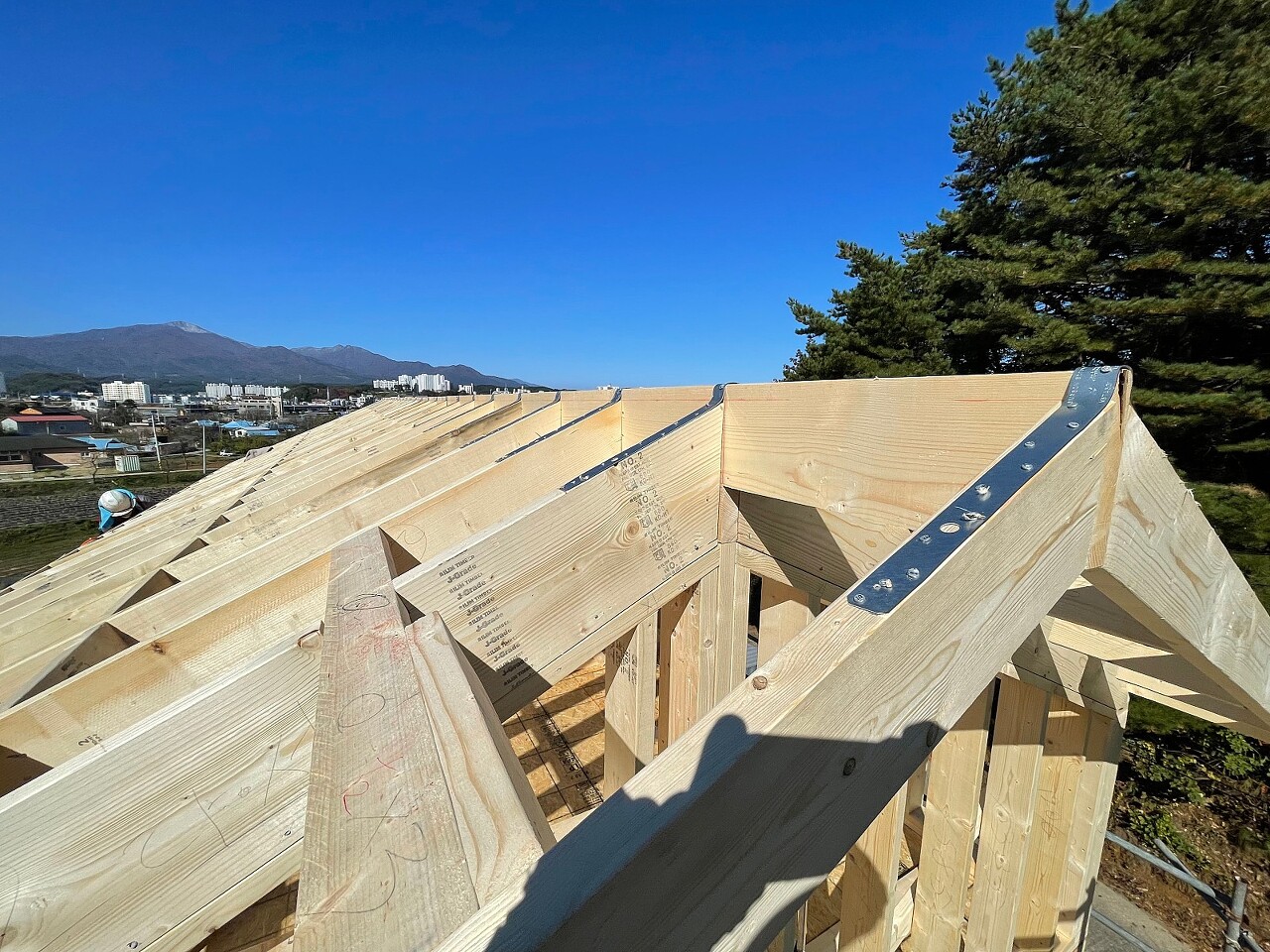

2) 다락지붕 릿지스트랩 시공

출처 : 대림 우드
예)

▲ 서로 마주보고 있는 서까래가 마룻대에서 이탈하는것을 막아주는 릿지스트랩을 시공합니다.
(건축주님 요청으로 릿지 스트렙을 시공하였습니다.)

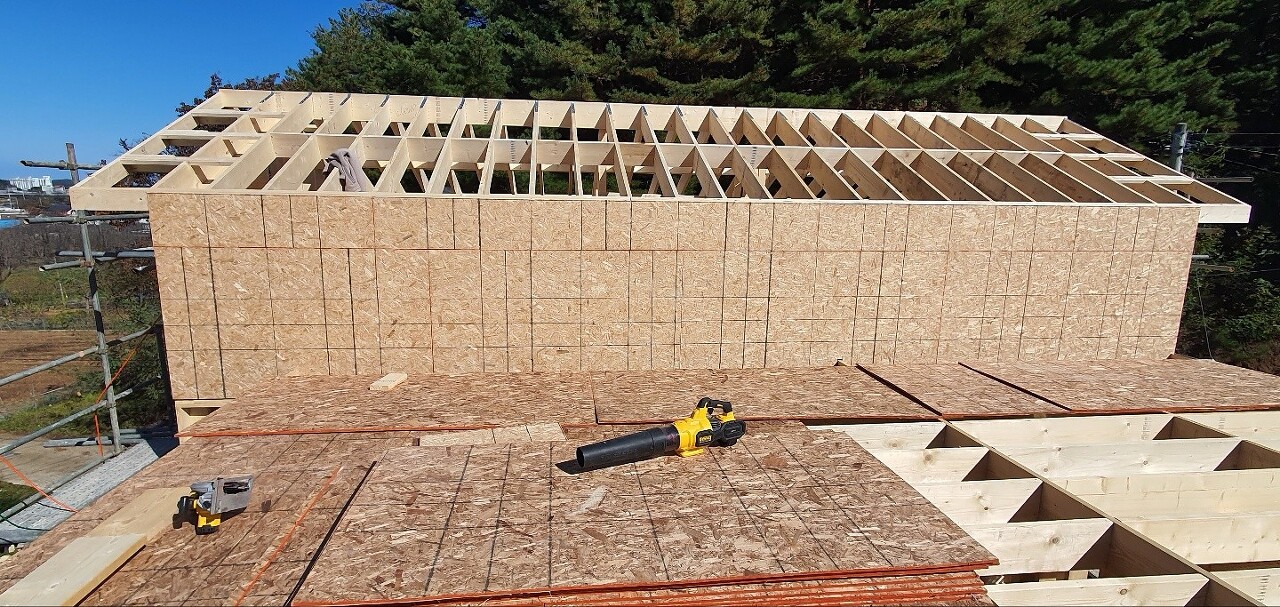

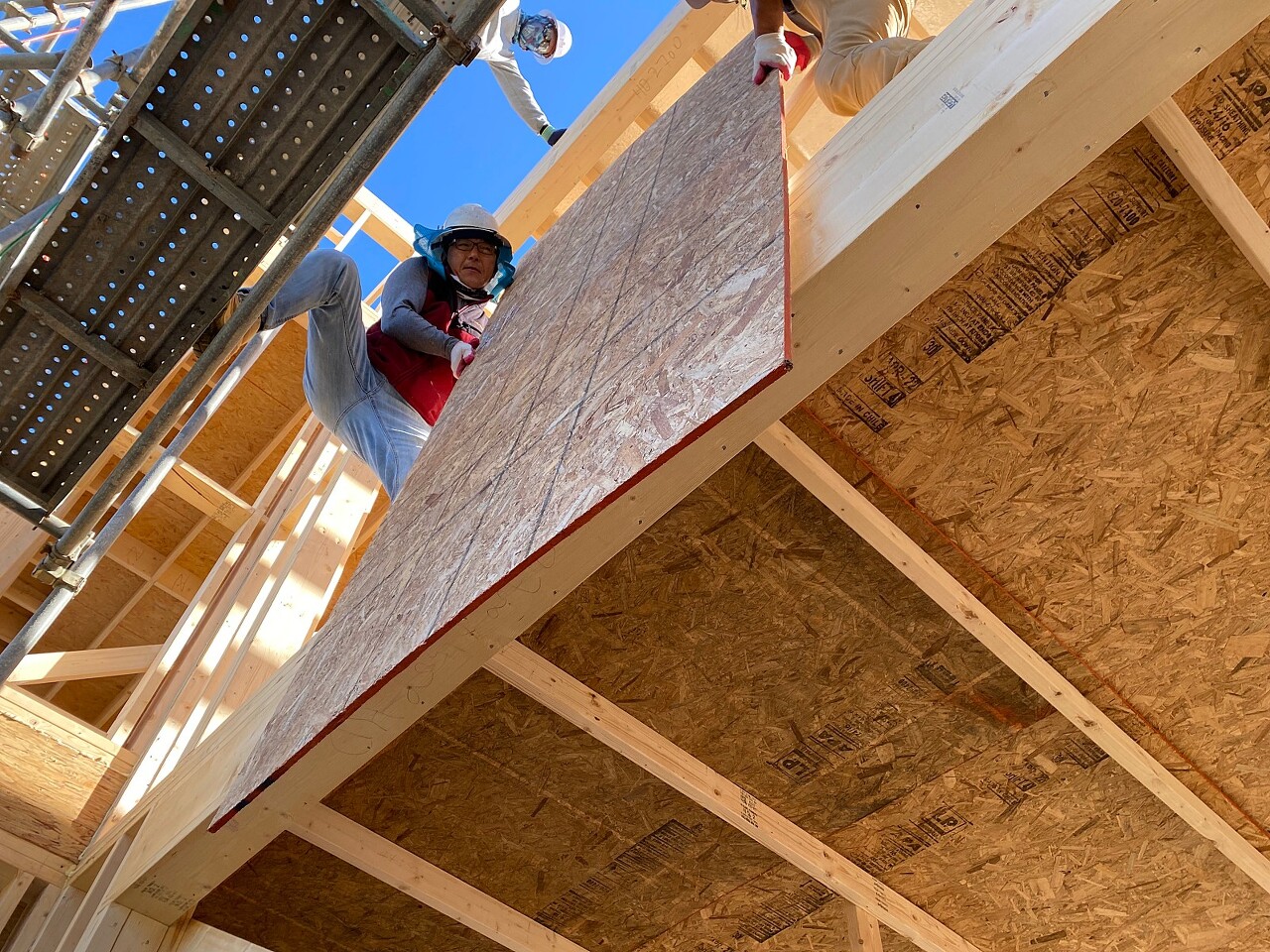

3) 다락 벽체 합판 시공

▲지붕과 지붕이 교차하는 지점에 미리 벽체합판시공을 하였습니다.

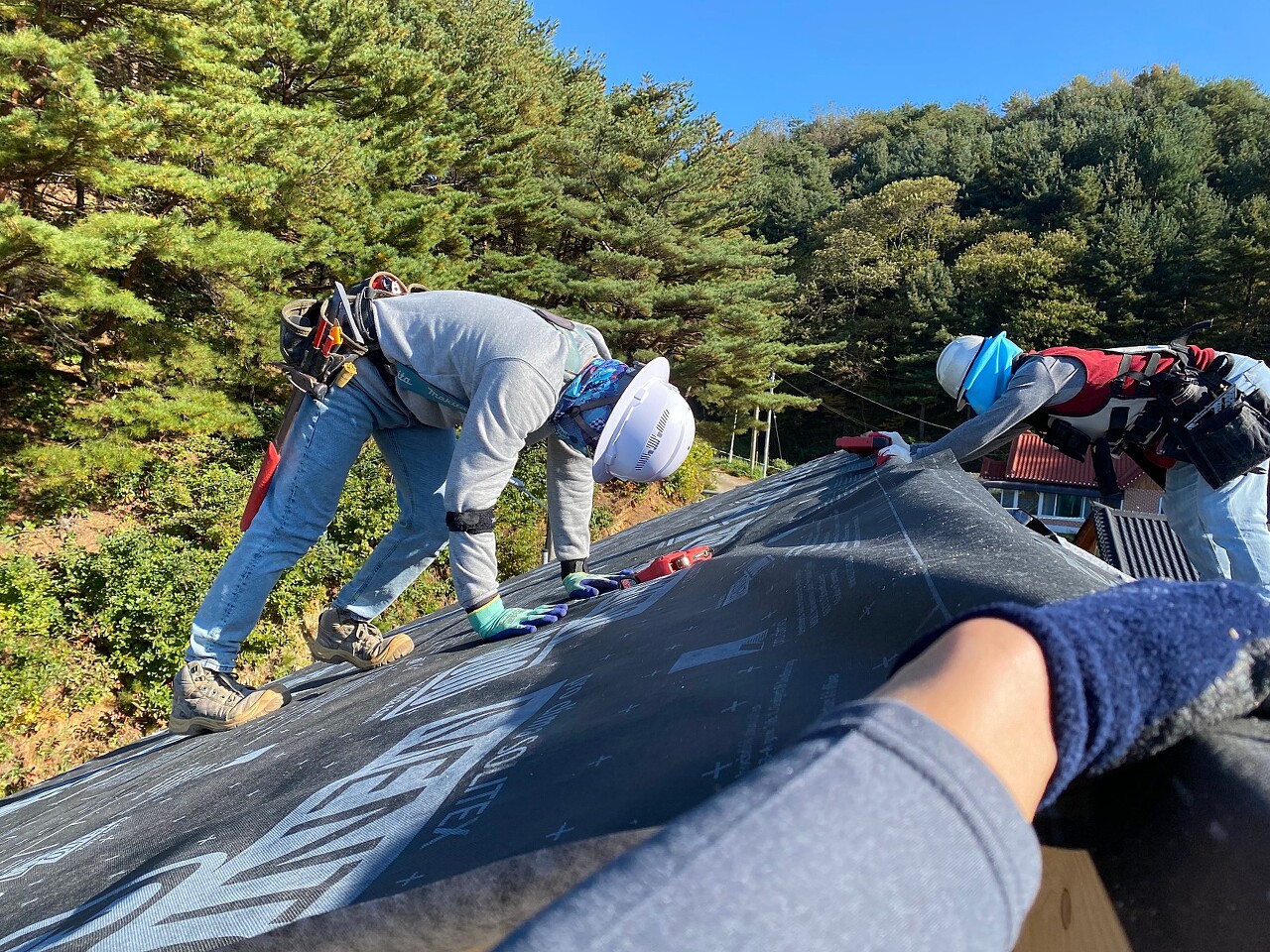

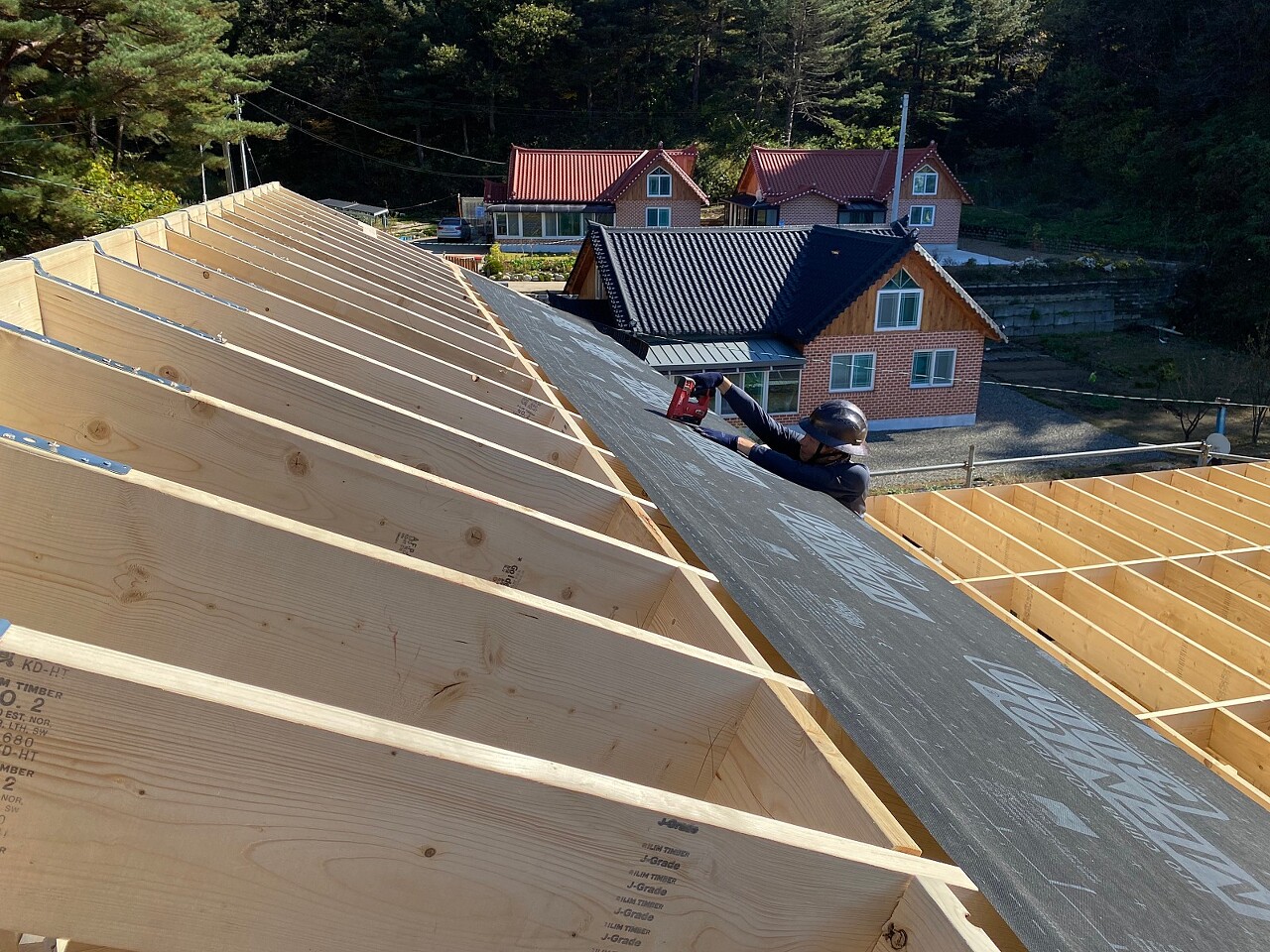

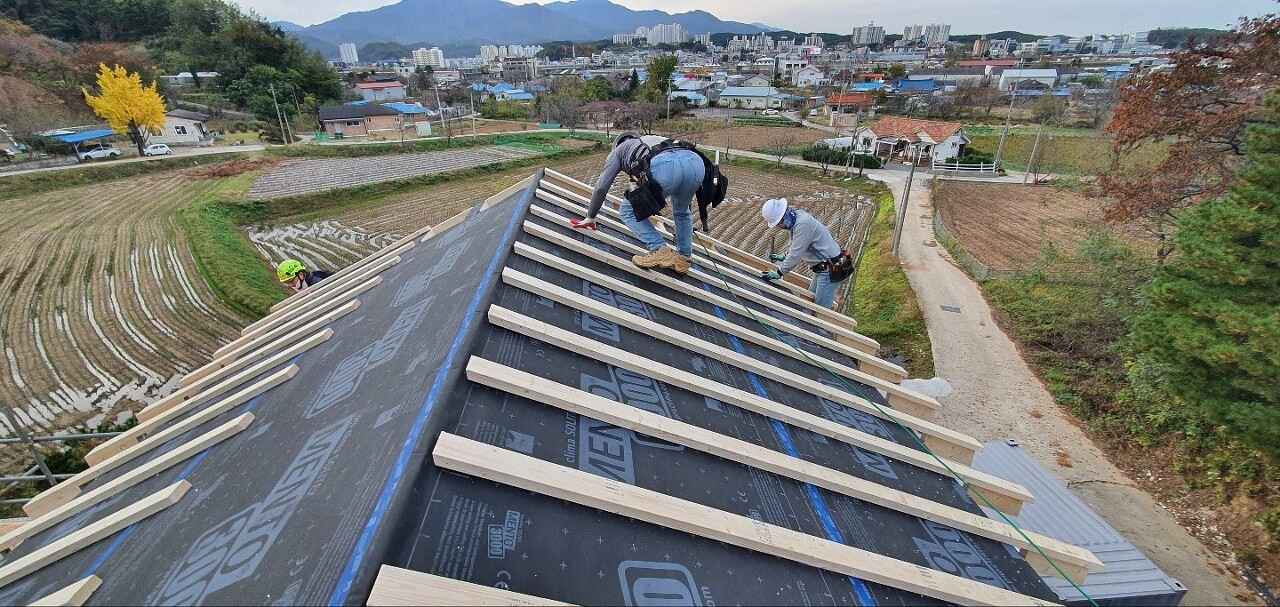

4) 다락 박공지붕 투습방수지 (프로클리마 Solitex Mento3000 *지붕용) 시공

▲플로클리마 투습방수지 Solitex Mento3000 제품은 습기는 통과하되 공기는 투과하지 않아 결로가 생기지 않습니다. 기밀층 시스템으로 시공되었습니다.
5) 다락 이중지붕 시공과 외단열 미네랄울 시공을 위한 각상작업

▲ 이중지붕의 특성상 벤트공간을 확보하고 또한, 외벽단열 미네랄울로 인해 기존공정과는 다른 방법으로 시공되었습니다.
외단열의 방법은 여러가지가 있지만, 우리현장은 건축주님 요청에 의해서 미네랄울을 시공을 합니다.
------------------------------------------------------------------------

오늘도 수고 많으셨습니다.
감사합니다.
