날씨 : 추울 거 같아서 따뜻하게 입고 나갔더니 더웠습니다.
팀 장 : 이상민(8시간)
부팀장 : 이재경(8시간),
팀 원 : 천영환(8시간), 성재욱(8시간), 이민기(8시간)
금일품수 (누계) : 5품 (총101.625품)
★ 금일 작업현황
- 징크팀 징크시공
- 현관 및 복도구간 석고보드 시공
- 현관 계단 목작업
- 욕실 덴스쉴드 (욕실용 고강도 아크릴 도막 방수 석고보드) 시공
- 다용도실 석고보드 시공
- 욕실 천장 히노끼 루바 시공
- 열회수환기장치 플렉시블 호스 설치
- 서까래 단열재 시공
- 징크팀 징크시공
★ 다음 예정작업
- 징크팀 징크 시공 예정
- 마이너스 걸레받이 시공 예정
- 미비된 부분 단열재 시공 예정
- 거실OPEN천장 석고보드 시공예정
안녕하세요. 옥천 이원에서의 23일차입니다.
오늘도 여러 공정이 진행되었습니다. 미리 수령해 두었던 마감자재들이 집안으로 조금씩 들어가니 옥천 이원현장도 곧 마무리가 될 듯합니다.
오늘 진행사항입니다.
- 현관 및 복도구간 석고보드 시공


현관에 석고보드 시공과 디딤판이 설치되었습니다.
- 욕실 덴스쉴드(욕실용 고강도 아크릴 도막 방수 석고보드) 시공
어제에 이어 욕실2개소에 덴스쉴드 시공을 완료하였습니다.

오늘의 재단사는 천영환 빌더님입니다.

시공중인 사진입니다.


덴스쉴드 시공이 완료되었습니다. 이후 피스 고정부와 이음매에 실리콘 코킹과 방수도막 작업 예정입니다.
- 다용도실 석고보드 시공


석고보드 시공 전 보일러와 보일러 분배기에 상작업을 먼저 진행하였습니다.


다용도실도 석고보드 시공이 완료되었습니다.
- 욕실천장 히노끼 루바 시공
팀장님과 부팀장님이 조를 이루어 욕실 2개소에 히노끼 루바 시공을 진행하였습니다.

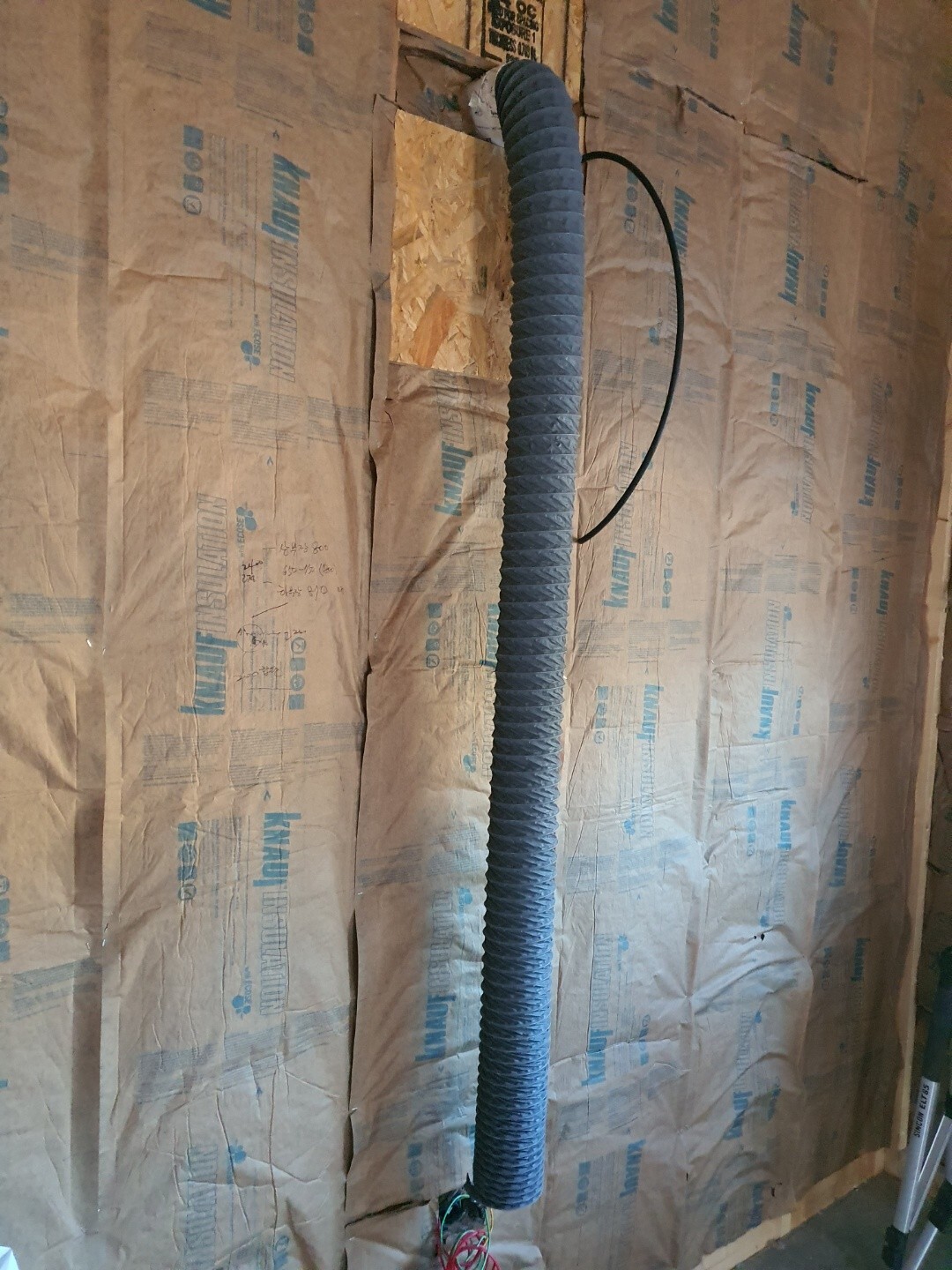

- 열회수환기장치 플렉시블 호스 설치


팀장님 작품입니다.

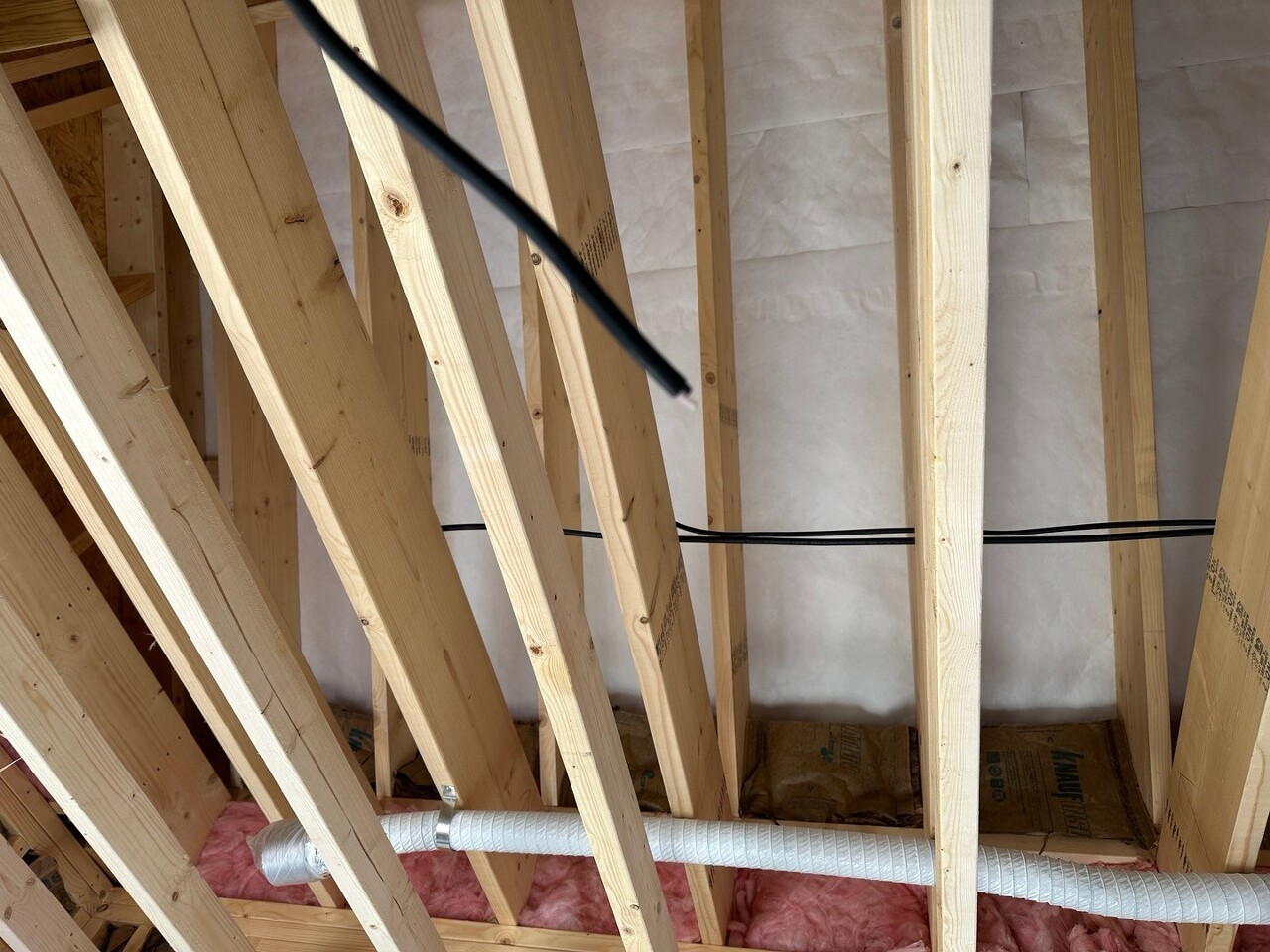

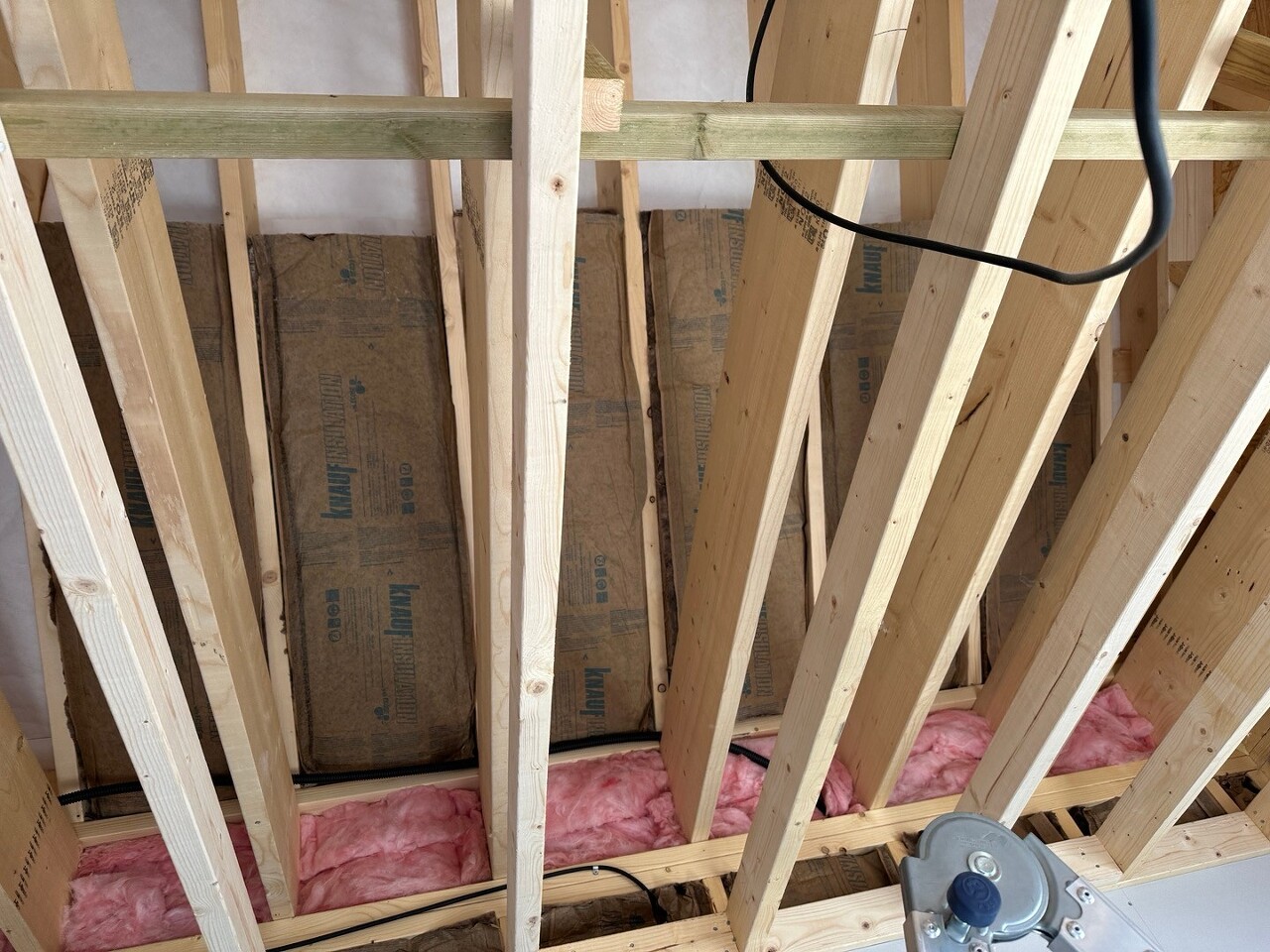

- 서까래 단열재 시공
이민기 빌더님이 오늘 안보인다 했더니 장선 위에서 단열재 시공하느라 내려오지를 못했습니다.

고생많으셨습니다.



타카고정작업은 내일 예정입니다.
- 징크시공
징크팀 오늘도 시공을 이어갔습니다.



시공중인 사진과






오늘의 결과물입니다. 세라믹사이딩 외장제와 조화롭습니다.
저희팀의 하루는 여기까지입니다.
오늘 하루도 고생많으셨습니다.
수호천사~!
