날씨 : 맑고 청명한 가을날씨
팀 장 : 이상민(8시간)
부팀장 : 이재경(8시간),
팀 원 : 천영환(0시간), 성재욱(8시간), 이민기(8시간)
지 원 : 문병선(8시간)
금일품수 (누계) : 5품 (총85.125품)
금일 작업현황
- 세라믹사이딩 실리콘 코킹 완료.
- 내부목작업
- 단열제 시공
- 전기팀 전기작업
- 수도공사
다음 예정작업
- 단열제 시공 예정
- 세라믹사이딩 터치업 예정
안녕하세요. 옥천이원에서의 19일차입니다.
- 세라믹사이딩 실리콘 코킹 완료.

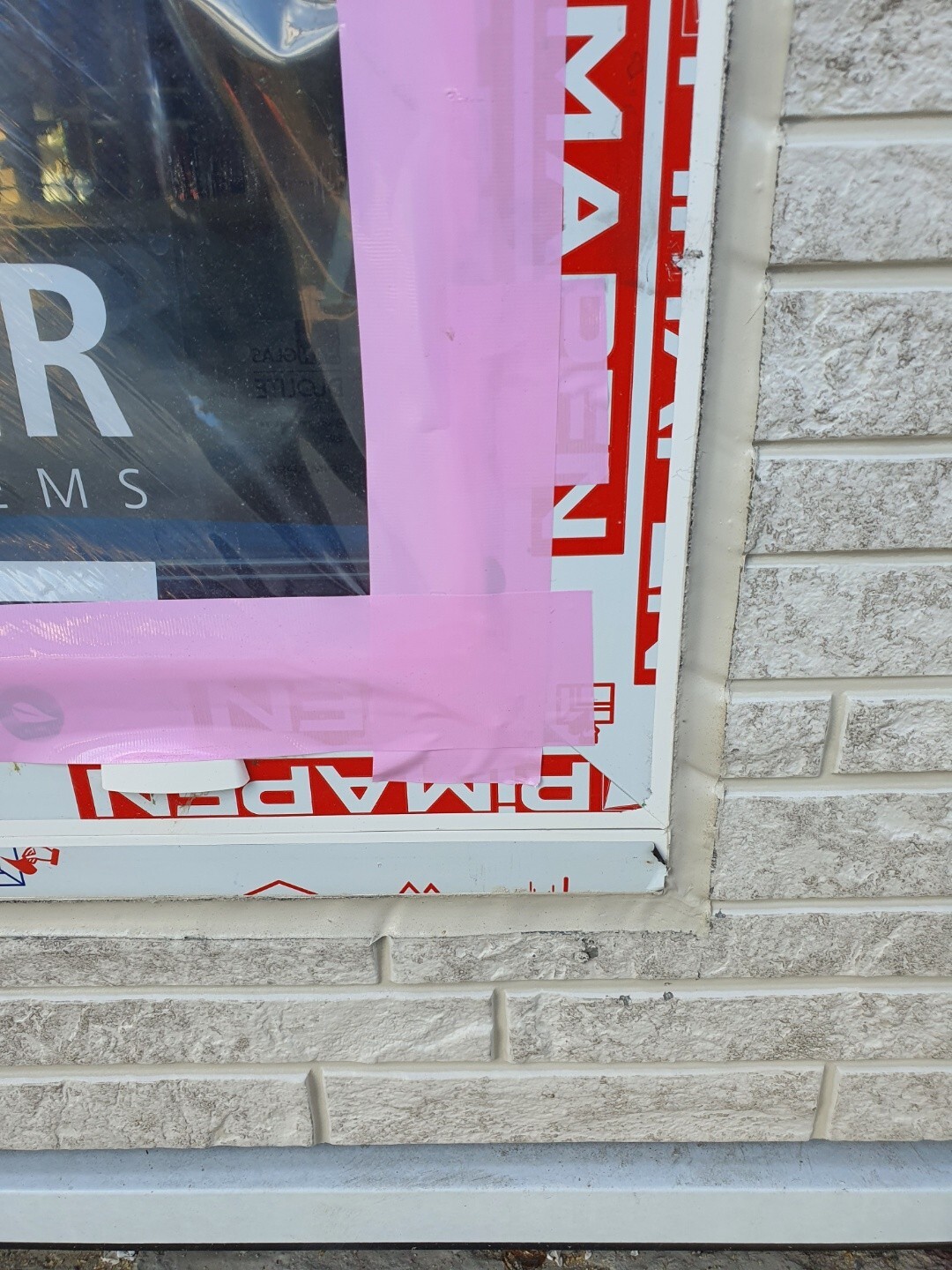

실리콘 코킹이 예쁘게 마감되었습니다.

외부전경 사진입니다.
- 내부목작업
금일은 주로 내부 목작업이 이루어진 하루였습니다. 다운실링과 다락구간 벽체조립, 칼라타이시공, 욕실 젠다이 시공이 진행되었으며 각 공정사진 첨부합니다.
└ 다운실링
팀장님과 문병선 빌더님이 조를 이루어 다운실링을 진행하였습니다. 다운실링은 마감을 위한 목작업입니다. 전선과 배관들을 가려주고 석고의 못자리가 됩니다.



시공사진과



다운실링이 완료된 모습입니다.
└ 다락구간 벽체조립


미비된 구간에도 마감을 위해 벽체시공이 진행되었습니다.
└ 칼라타이 시공

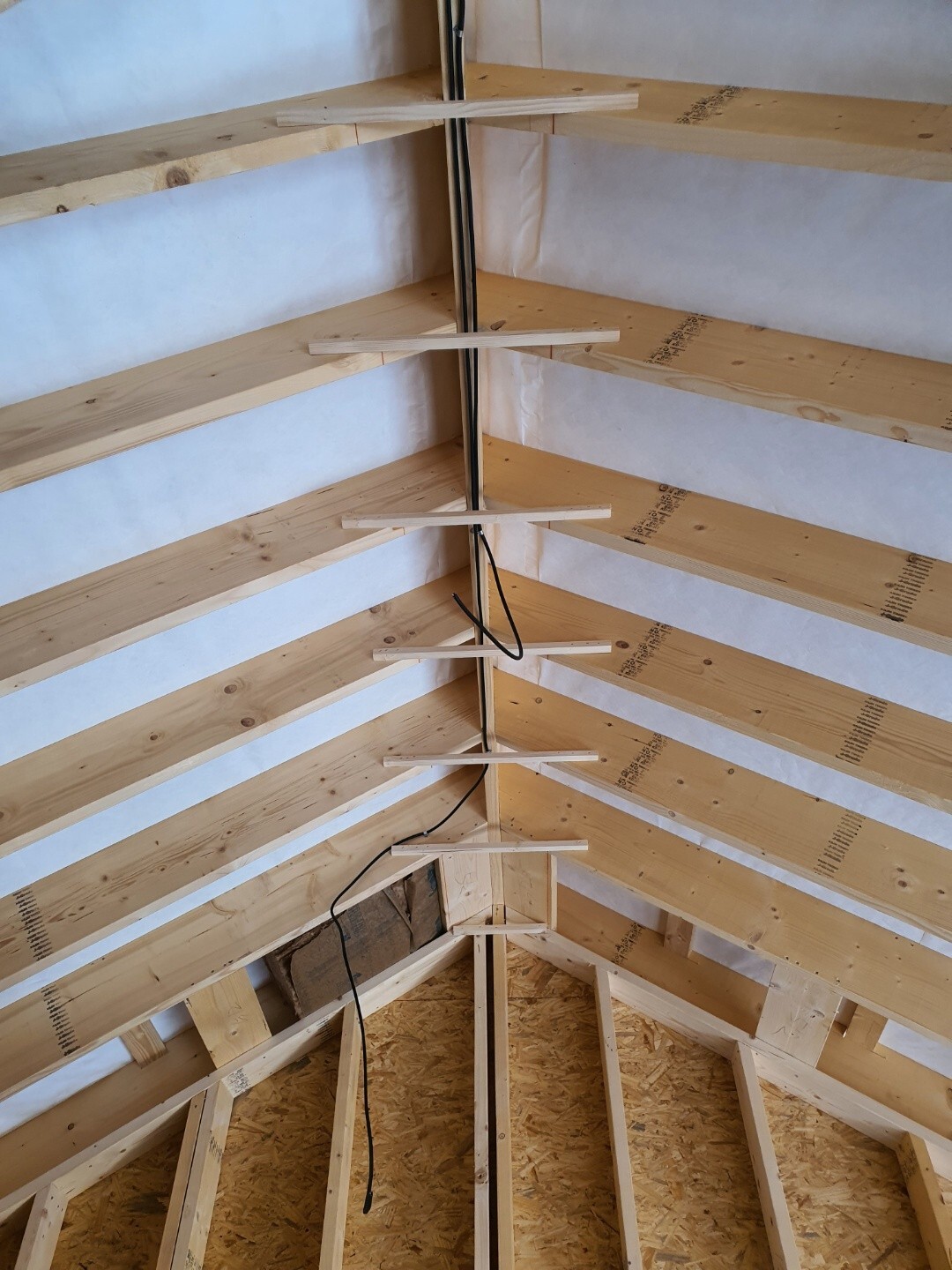

칼라타이라고 명시하였지만 릿지보드에서 100mm 아래 구간에 20*20 으로 켜서 작업을 진행하였기에 칼라타이의 역할보다는 다운실링과 석고보드의 못자리로 보시면 되겠습니다.


다락방의 층고를 확보하기 위해 구조제를 20*20으로 켜서 작업을 진행하였습니다.
└ 욕실 젠다이 시공
부팀장님께서 욕실 젠다이시공을 진행하셨습니다.


- 단열제 시공
방통블로킹, 장선구간과 서까래 일부구간에 단열제 시공을 진행하였습니다.

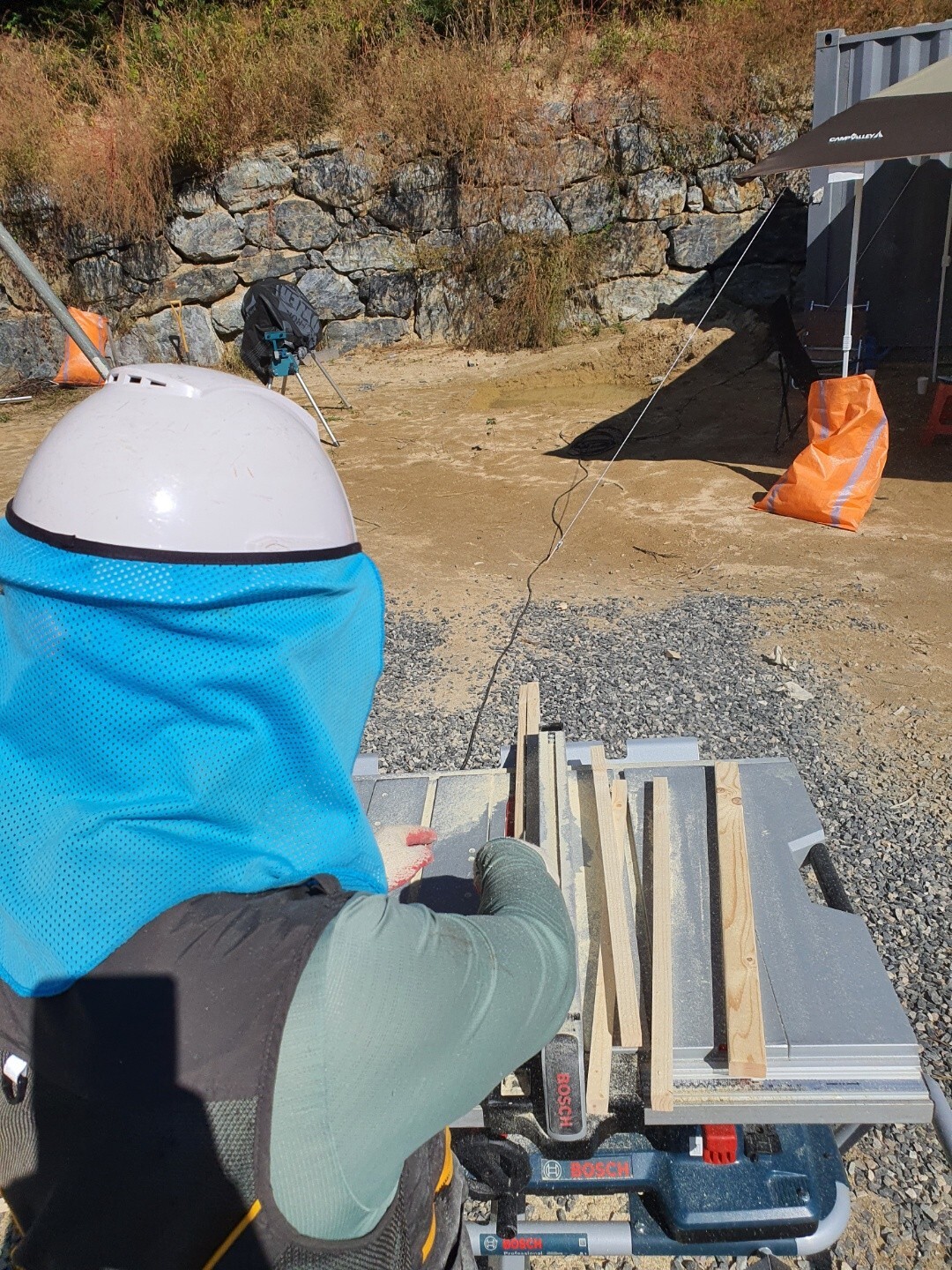

이민기 빌더님이 힘써주셨습니다. 단열제 시공시 가려움을 방지하기 위해 방진복과 마스크를 착용하고 시공에 임합니다.



타카고정은 단열제를 모두 시공한 이후에 진행이 됩니다.
- 전기팀 전기작업

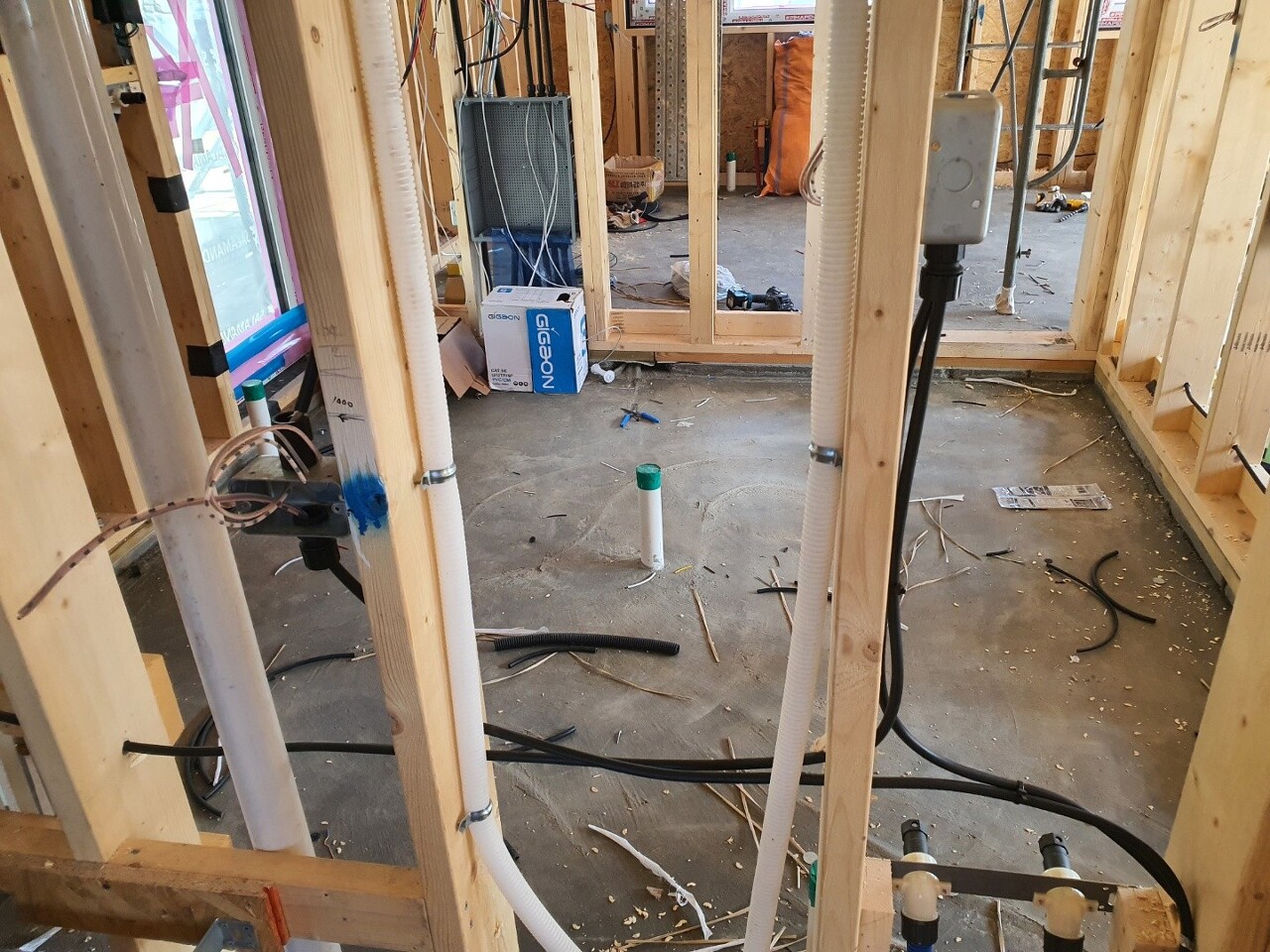

금일 전기팀 전기작업 진행하였습니다.

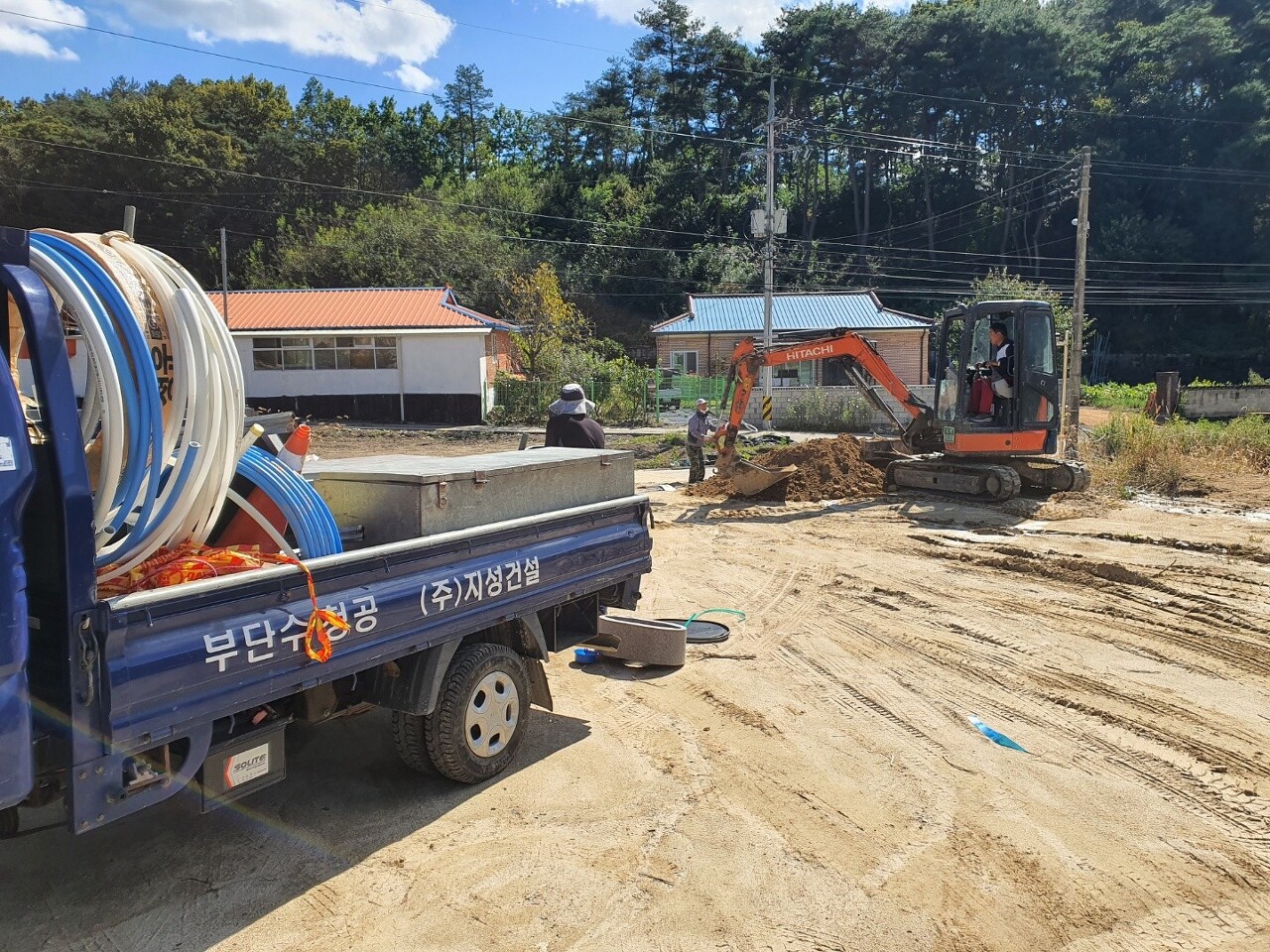

- 수도공사
수도공사업체 내방으로 공사진행되었습니다.


저희팀 오늘 작업은 여기까지입니다.
한주간 달리신 팀원분들 고생많으셨습니다.
저희는 내일 하루 휴식하고 월요일에 현장에서 인사드리겠습니다.
감사합니다.
