목조주택 시공완료현장/2206화성남양3 43평

220713(수) [화성남양C동] 26일차 내부목작업, 방통 밑라인 합판시공 등 [수호천사하우징][수호천사][직영건축]

by 수호천사하우징 2022. 7. 13.

날씨 : 비

- 금일 근무자

팀 장 : 박선민 (4시간)

부팀장 : 정태영 (4시간)

팀 원 : 김용귀 (4시간)

금일품수 (누계) : 1.5품 (총 111.25품)

- 금일 작업현황

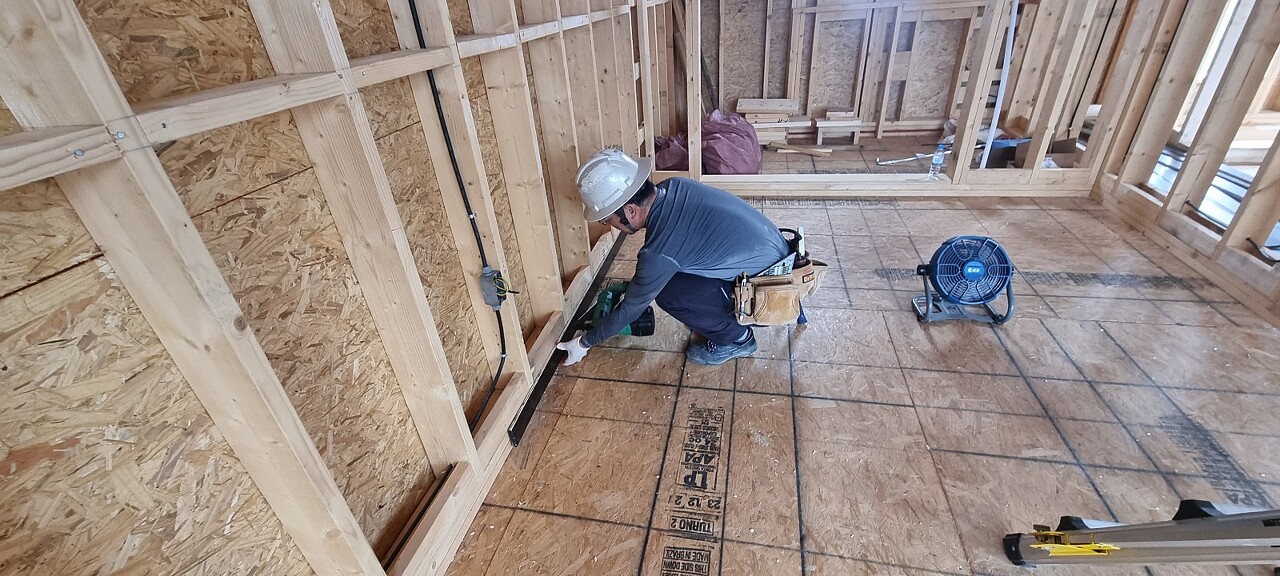

​- 젠다이시공

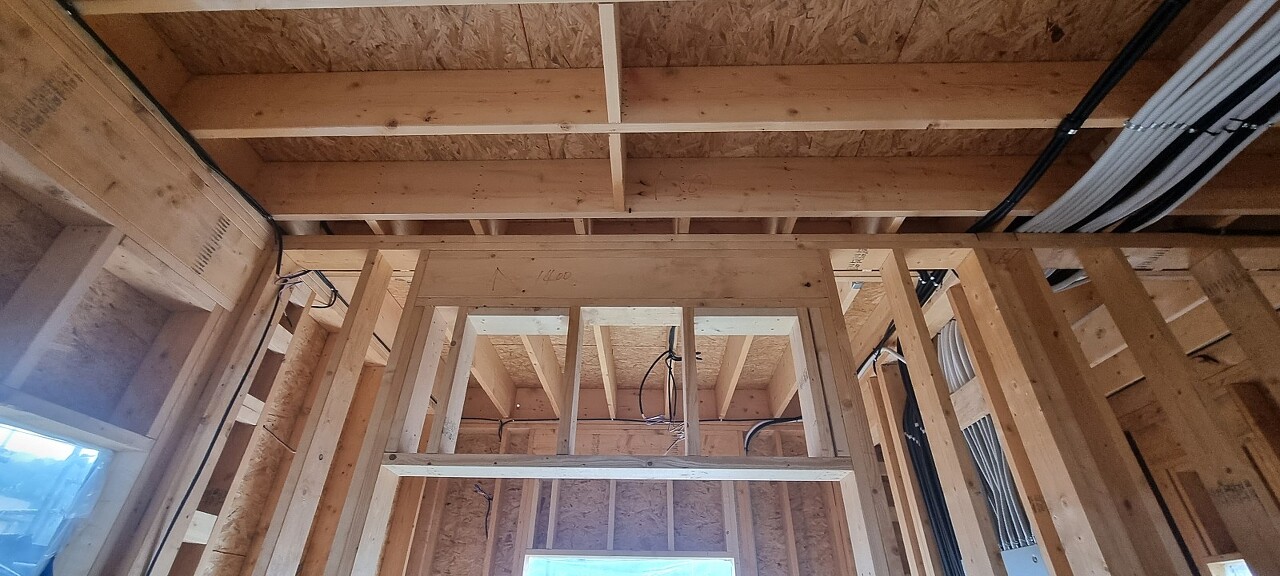

-내벽 상부크리플 시공

-방통 밑라인 합판시공

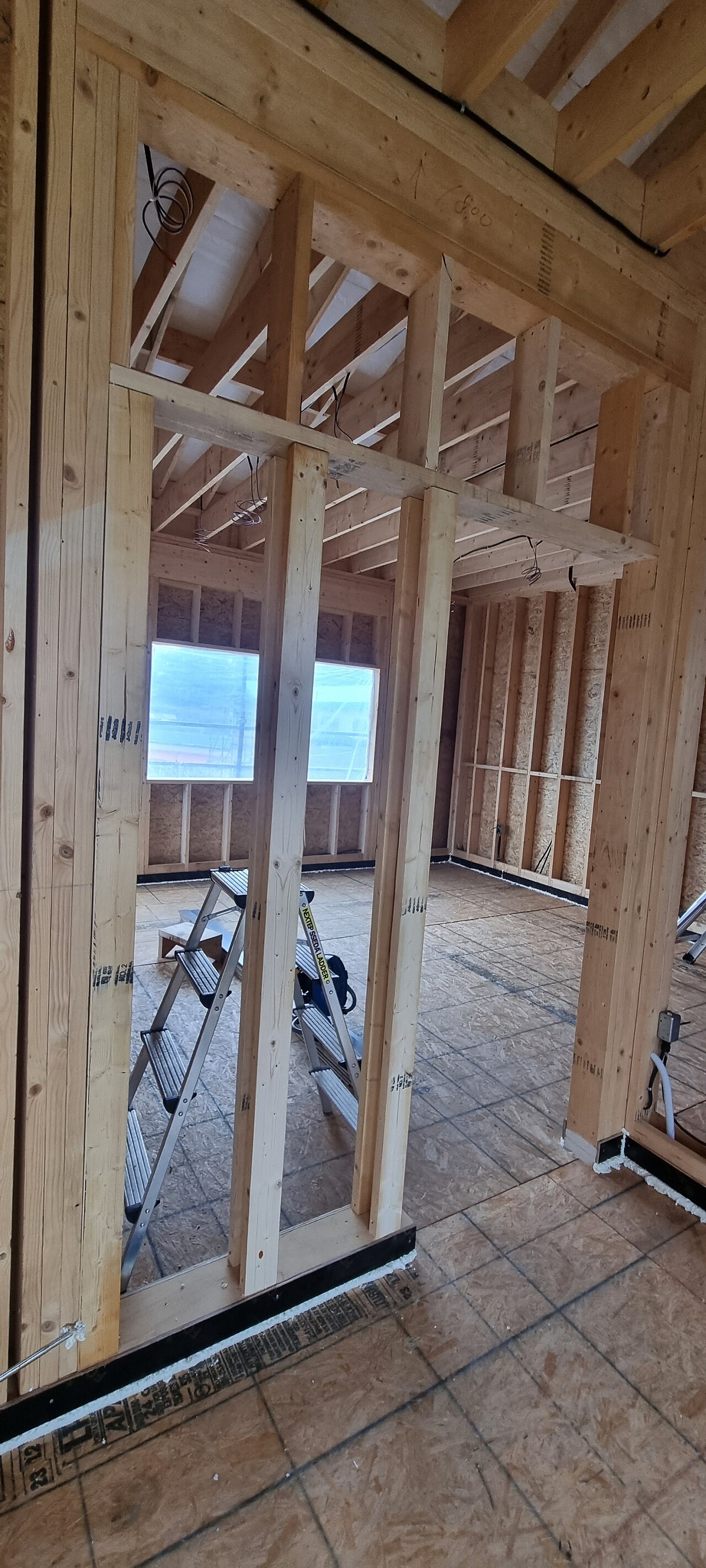

- 포켓도어 골조시공

- 내일 예정작업

-하부후레싱

-레인스크린

​화성 남양C 안전하고 재미있게 집짓기 26일차입니다.

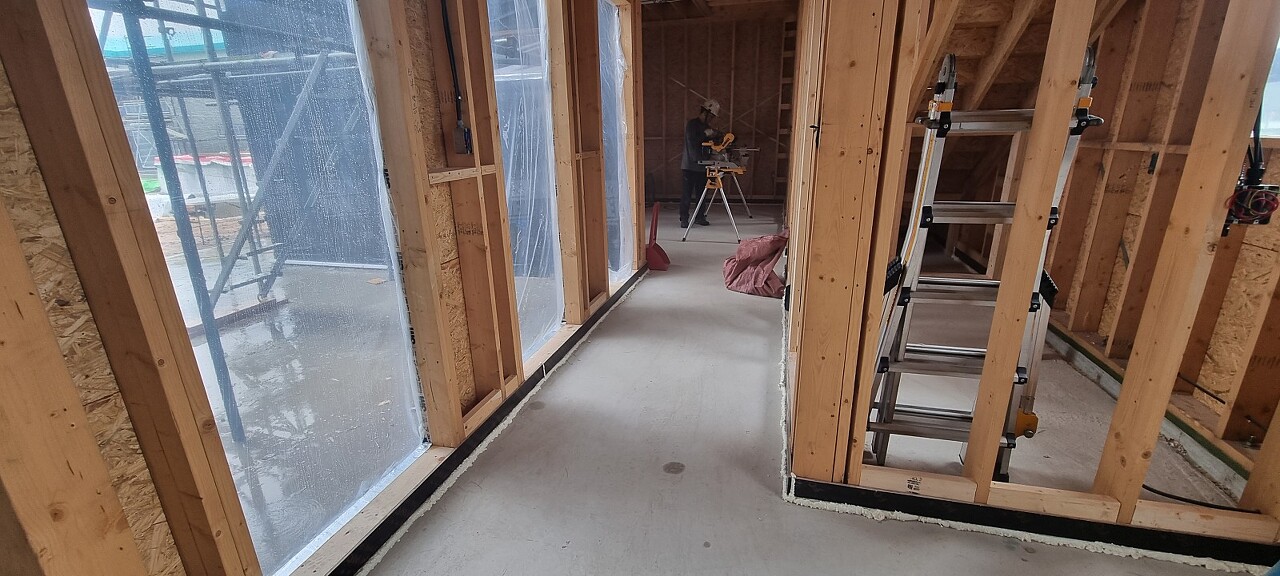

오늘은 비가 계속 내려 내부 작업 진행하였습니다.

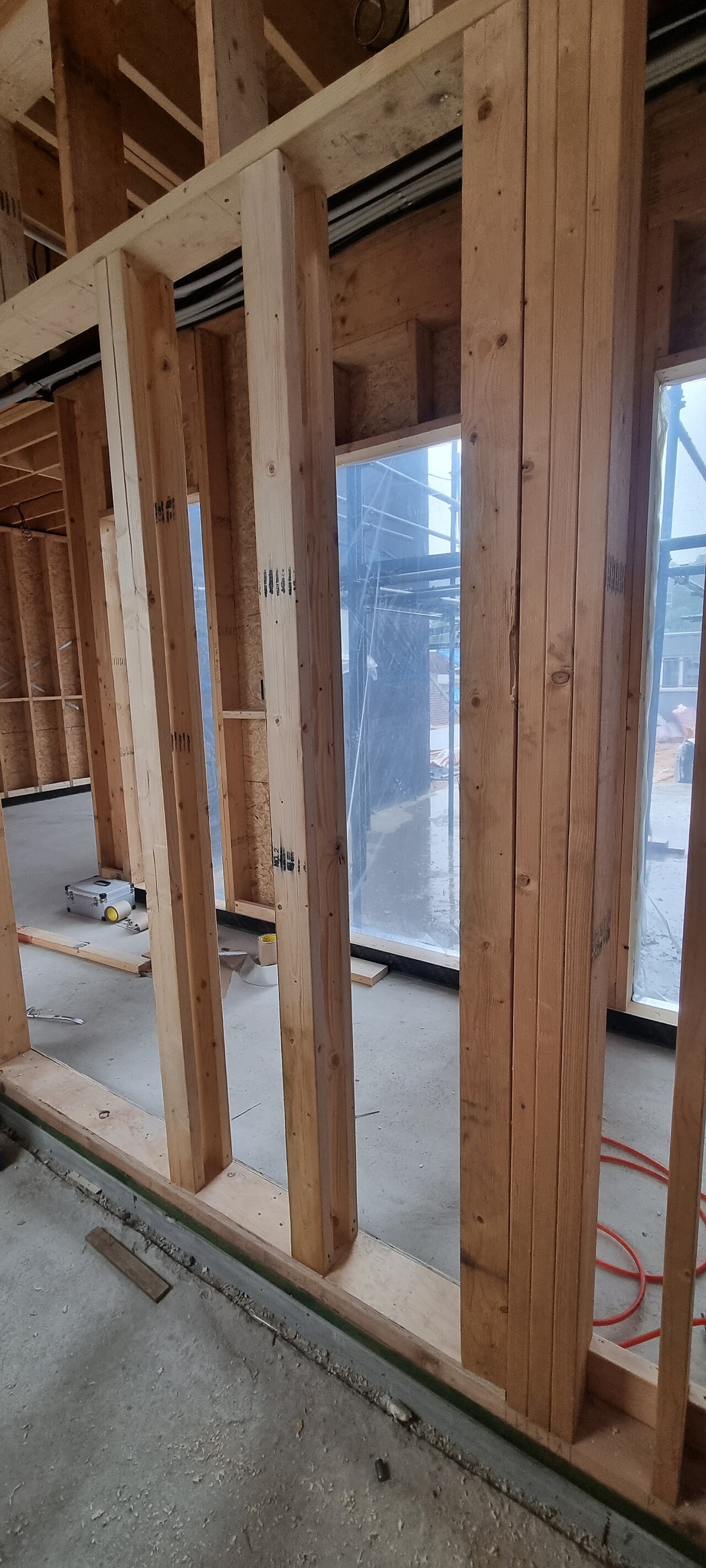

1,2층 내벽 포켓도어 및 개구부 상부 크리플 시공 마무리하였습니다

부팀장님 어제 1층 젠다이 시공 마무리 후

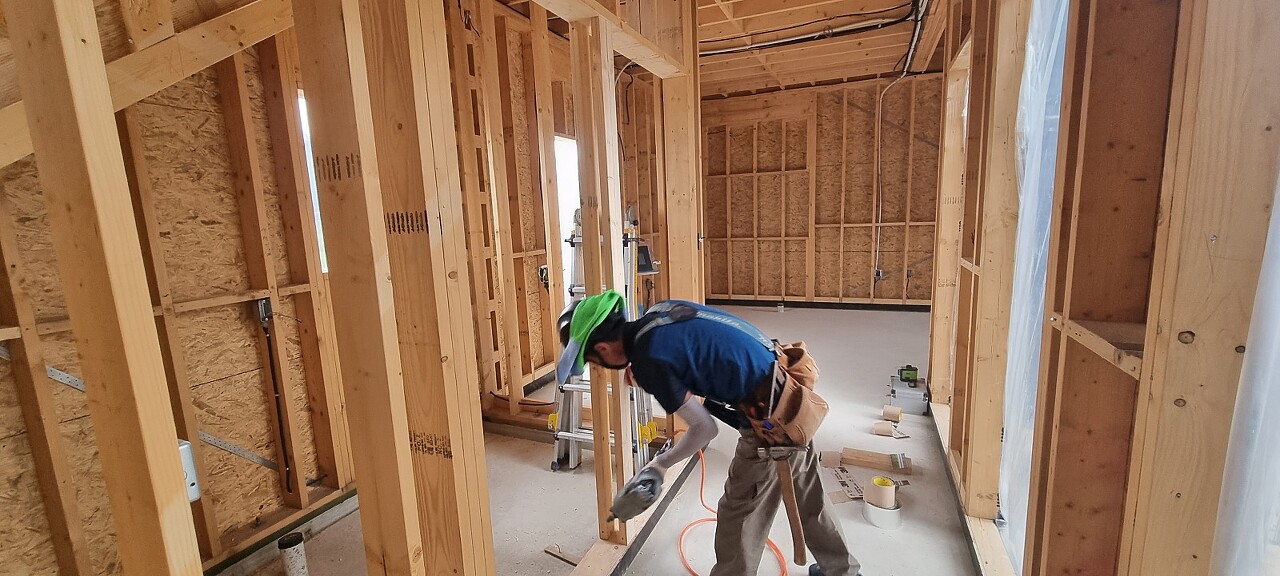

2층 화장실 젠다이 시공빠르게 마무리하였습니다.

젠다이 시공 마무리 후

2층 방통 타설 전 밑라인 합판작업 이어갑니다.

방통을 타설할 때 목재로 콘크리트나, 습이 스며드는 경우가 있는데,

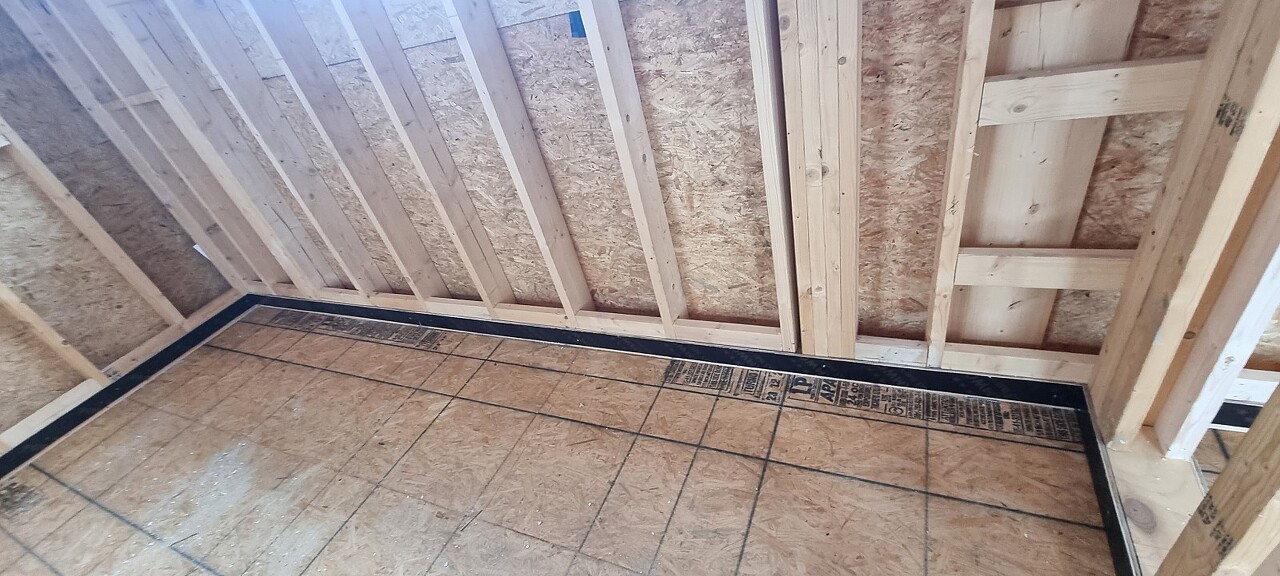

이를 방지해주기 위하여 방통 라인에 맞추어 방수합판을 시공해줍니다 .

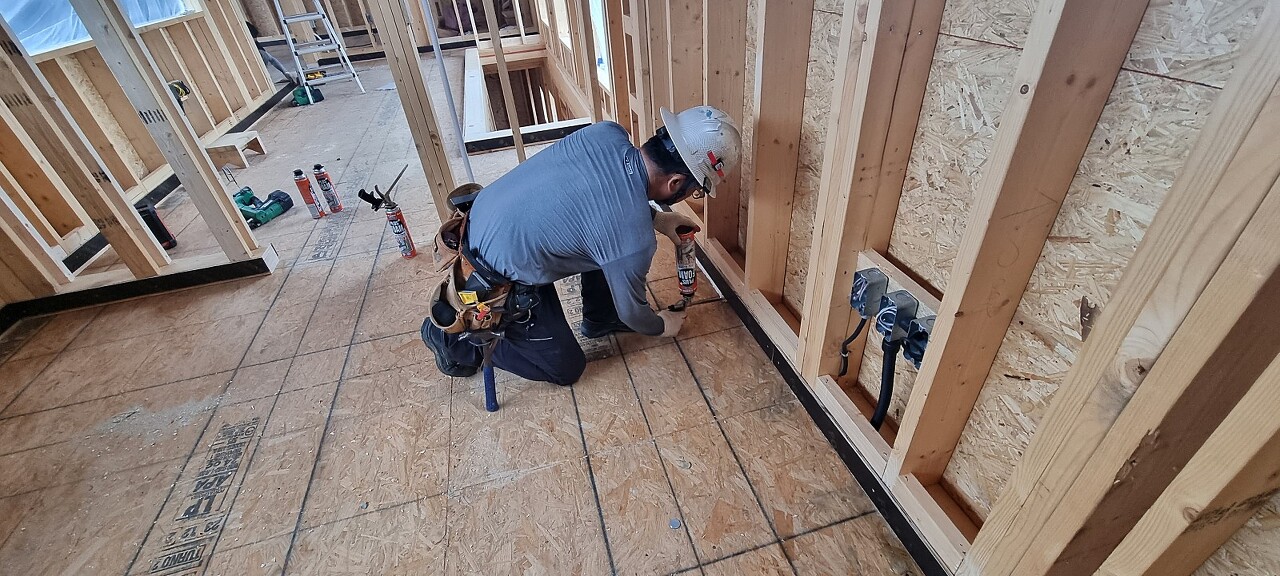

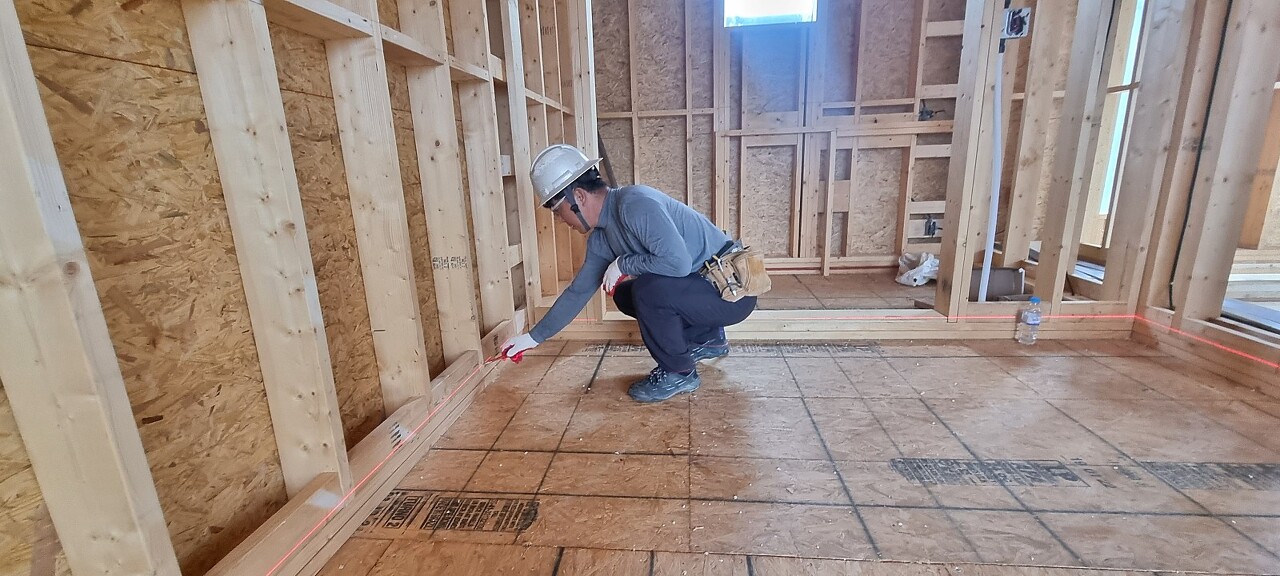

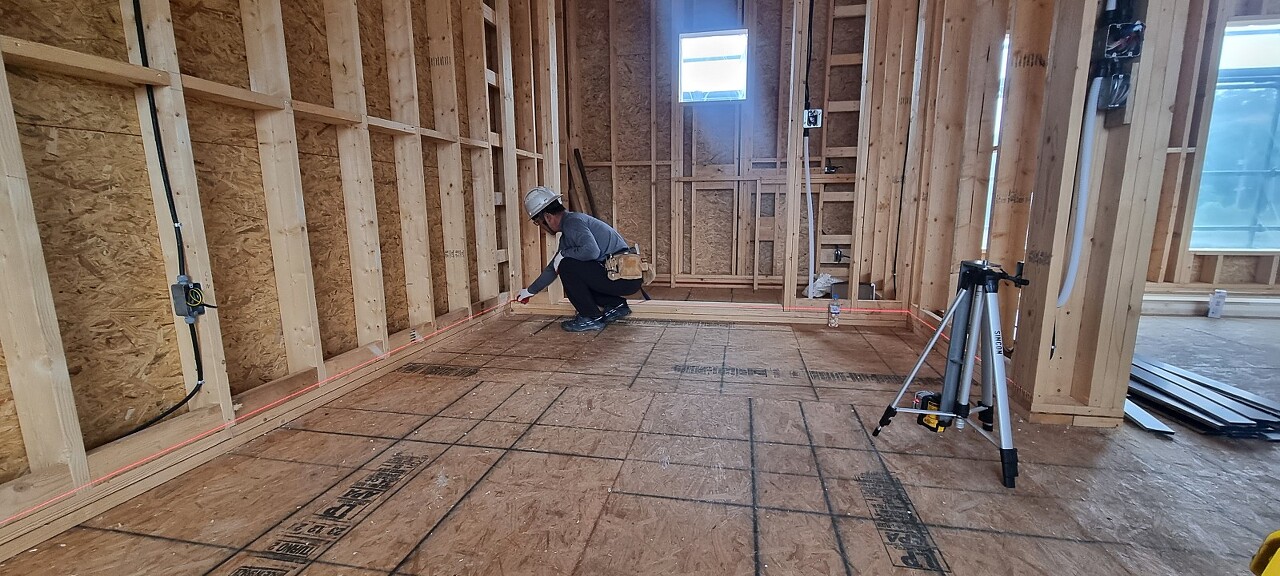

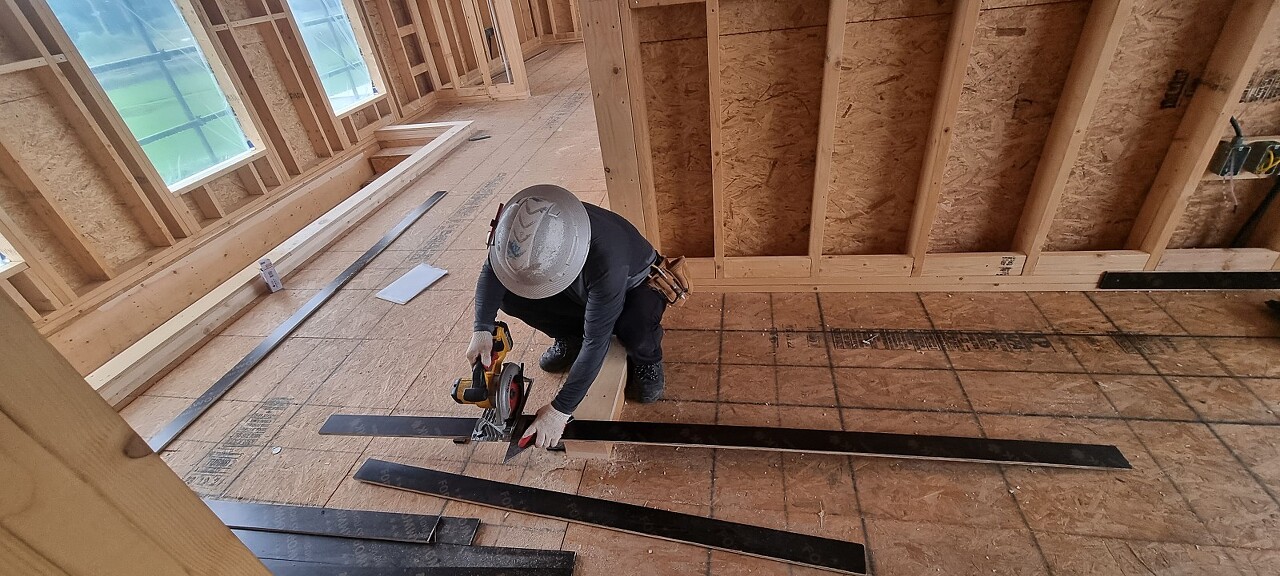

레이저 레벨기를 이용하여 기준점을 잡고 먹을 튀겨 합판 시공 진행합니다.

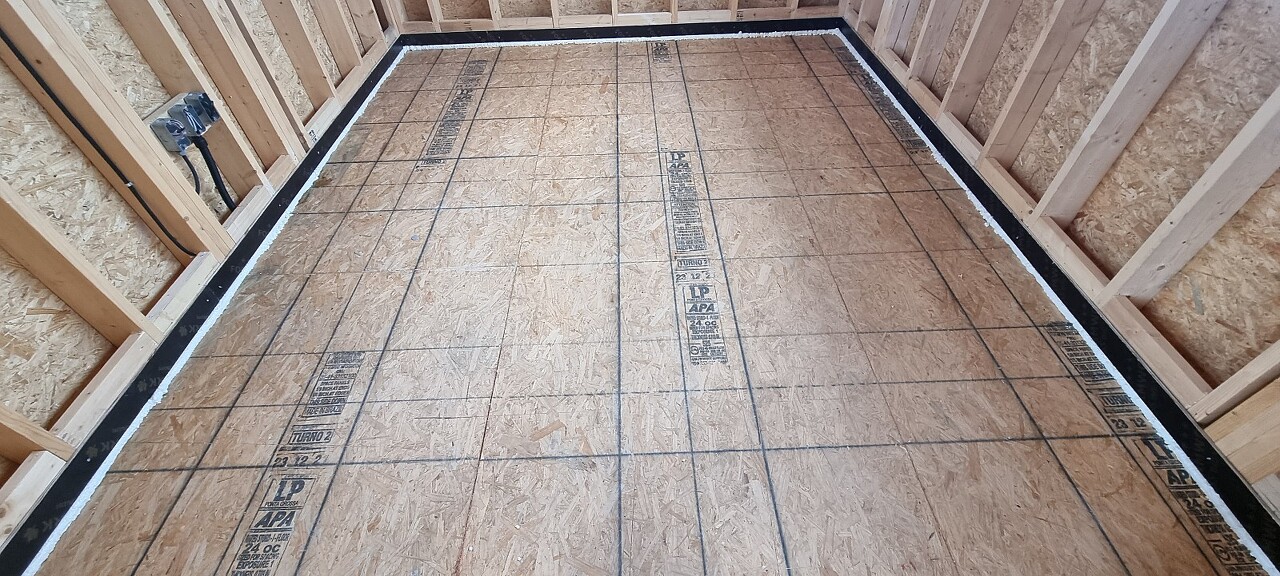

방수합판 사이즈에 맞게 재단후 시공진행합니다.

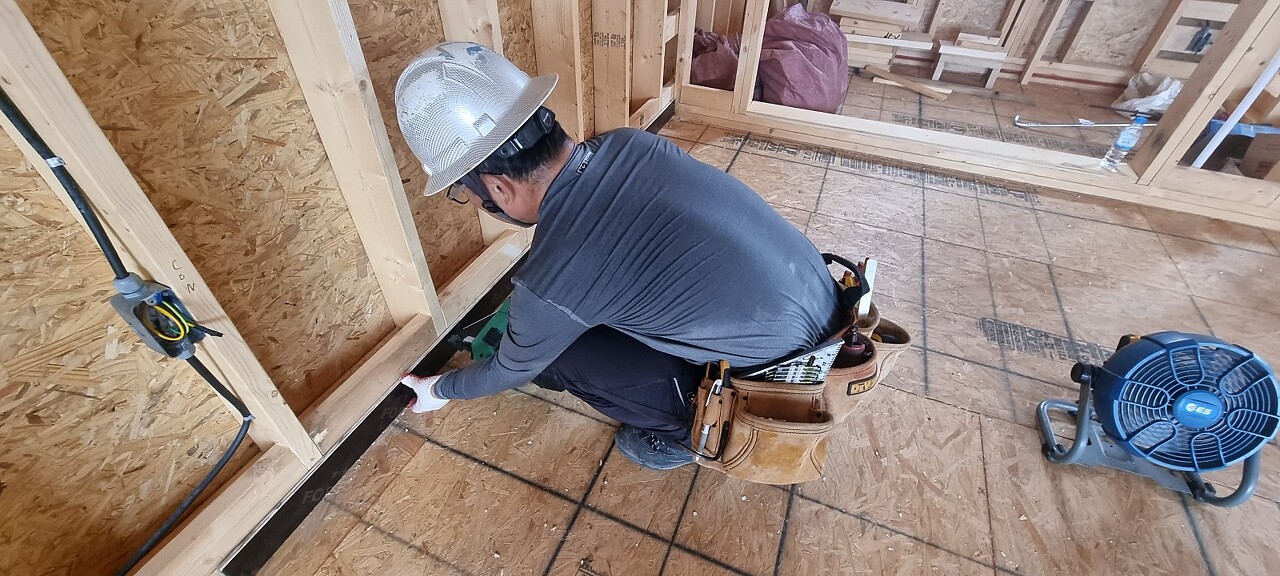

열심히 시공 진행합니다.

시공이 마무리 된 후

물이 스며 들어가지 않도록

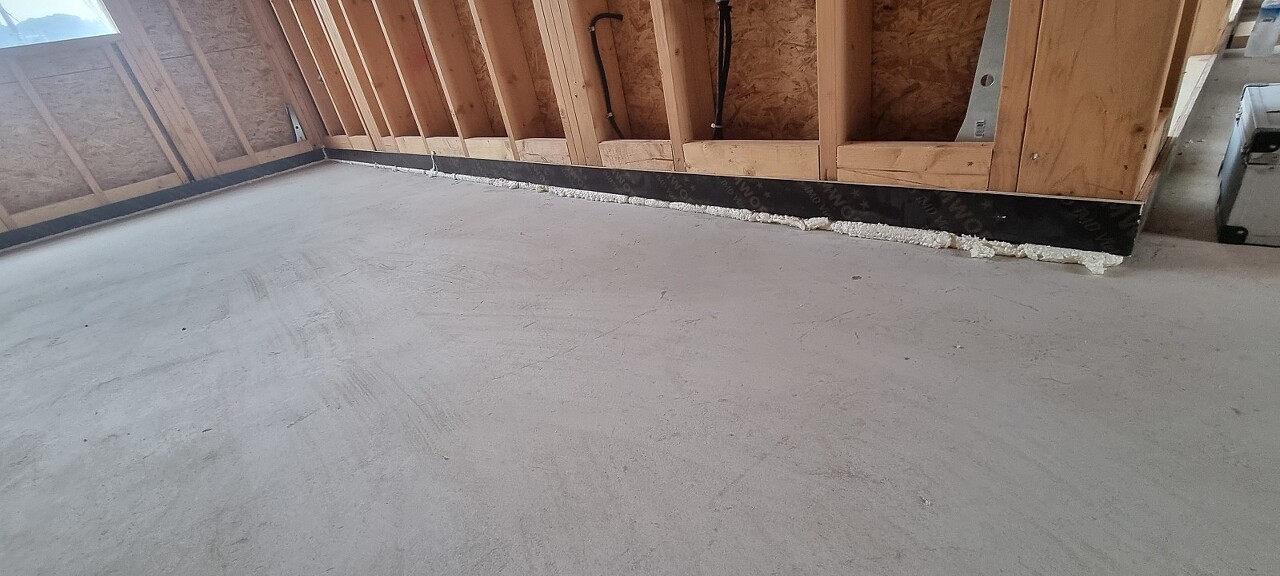

이음매와 틈새는 우레탄폼을 사용하여

마감하였습니다.

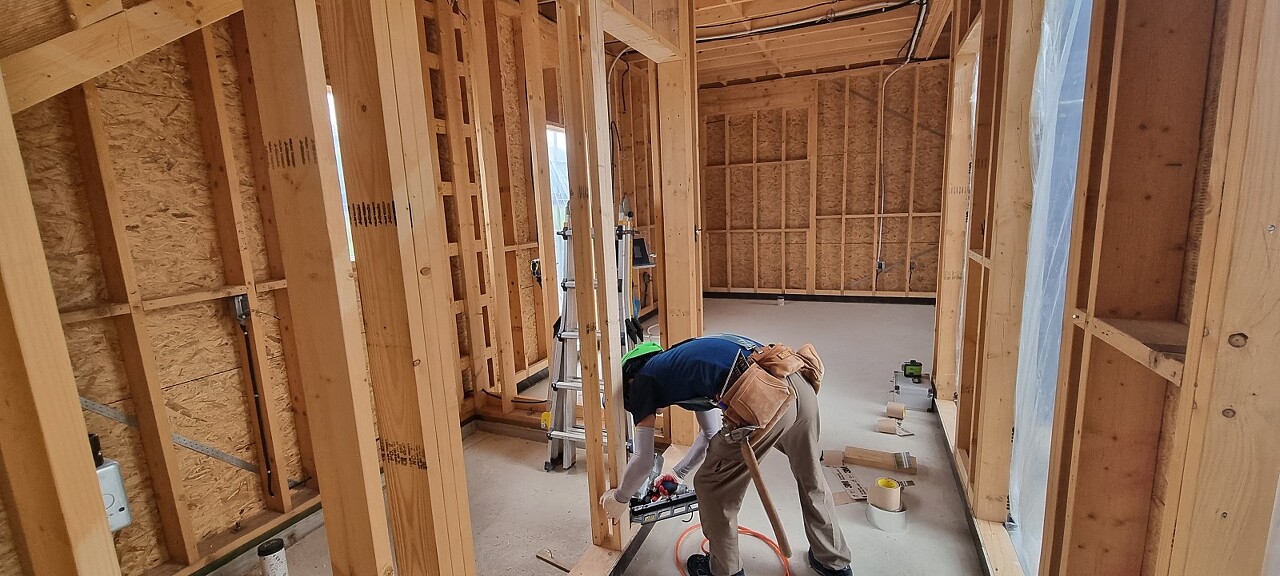

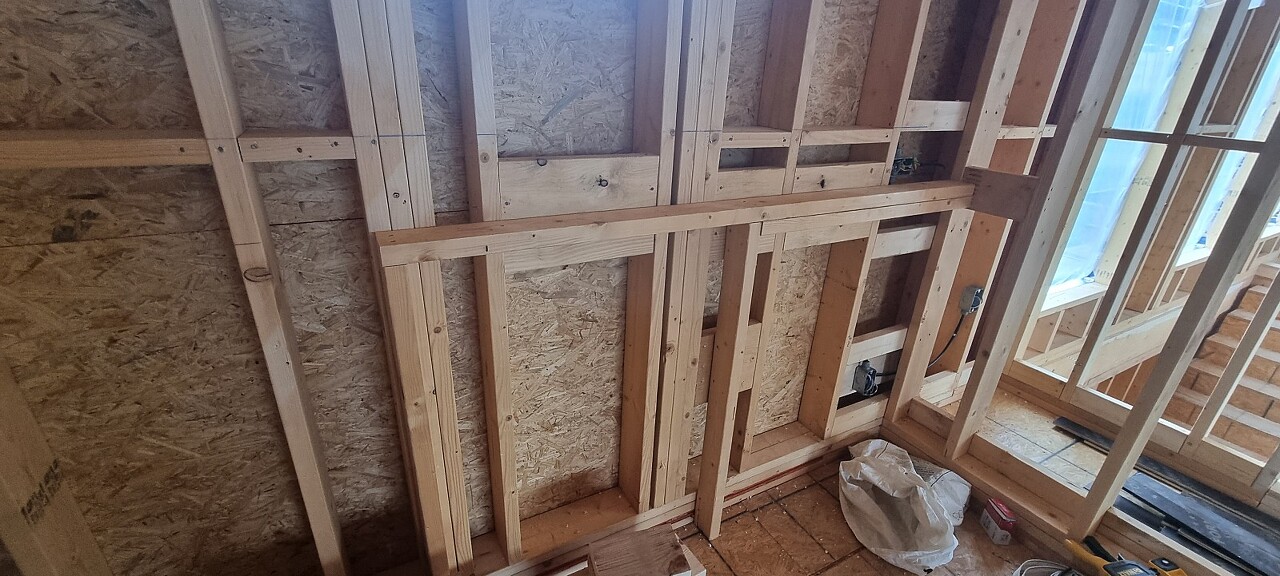

팀장님 1층과 2층 포켓도어 골조시공 진행하였습니다.

1,2층 빠른속도로 시공 마무리 합니다.

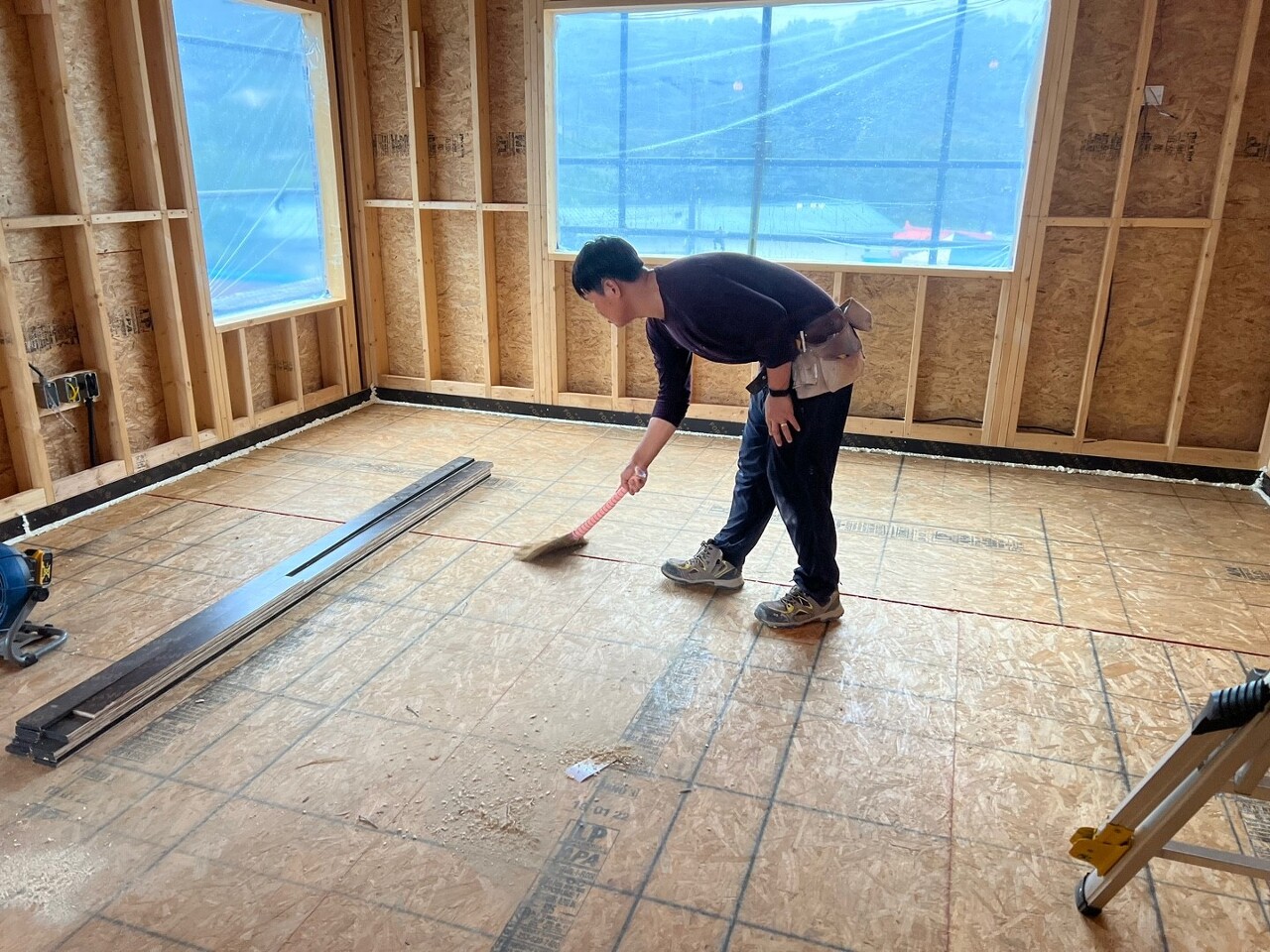

깔끔하게 청소와 현장정리로 하루를 마무리합니다.

오늘은 여기까지입니다.

오늘도 고생하셨습니다.

감사합니다.

'목조주택 시공완료현장 > 2206화성남양3 43평' 카테고리의 다른 글

220719(화) [화성남양C동] 31일차 세라믹사이딩 시공 등 [수호천사하우징][수호천사][직영건축]  (0) 2022.07.19
220718(월) [화성남양C동] 30일차 외날후레싱시공, 메탈라스망 시공, 세라믹사이딩 시공 등 [수호천사하우징][수호천사][직영건축]  (0) 2022.07.19
220716(토) [화성남양C동] 29일차 세라믹스타터 시공, 설비 등 [수호천사하우징][수호천사][직영건축]  (0) 2022.07.17
220715(금) [화성남양C동] 28일차 레인스크린 시공, 설비 등 [수호천사하우징][수호천사][직영건축]  (0) 2022.07.15
220714(목) [화성남양C동] 27일차 하부후레싱, 시스템 창호시공 등 [수호천사하우징][수호천사][직영건축]  (0) 2022.07.14
220712(화) [화성남양C동] 25일차 내부목작업, 하부후레싱 등 [수호천사하우징][수호천사][직영건축]  (0) 2022.07.13
220711(월) [화성남양C동] 24일차 내부목작업, 방통 밑라인 작업 등 [수호천사하우징][수호천사][직영건축]  (0) 2022.07.12
220708(금) [화성남양C동] 23일차 내부목작업 등 [수호천사하우징][수호천사][직영건축]  (0) 2022.07.08
220707(목) [화성남양C동] 22일차 벽체합판시공, 투습방수지 시공 등 [수호천사하우징][수호천사][직영건축]  (0) 2022.07.07
220706(수) [화성남양C동] 21일차 벽체합판시공, 내부목작업, 전기팀 등 [수호천사하우징][수호천사][직영건축]  (0) 2022.07.06

댓글
