▶ 날씨 : 맑음
▶ 금일 근무자
팀장 : 문성일 (8시간)
부팀장 : 오경택 (8시간)
팀원 : 한규호 (8시간), 김진홍 (휴무), 이선용 (8시간)
▶ 금일품수 (누계) : 4품 (총 117.5품)
▶금일 작업현황
- 2차 자재 수령
- 1층 지붕 방수시트 시공 및 테이핑 작업
- 2층 지붕 서브 페이샤 시공
- 단열재 시공
- 포치 스카이텍 외단열 시공
▶내일 예정작업
- 2층 지붕 합판 시공
- 단열재 시공
안녕하세요 오늘은 용인 양지 '22일차'가 되는 날입니다.
문장군팀 오전부터 부지런히 1층 지붕 방수시트 시공으로 하루를 시작합니다.


첫 번째 방수시트를 직선이 되도록 맞춘 후 타카로 고정해줍니다.


두 번째 부터는 100~150mm 정도 오버랩이 되도록 맞춰 타카로 고정하며 나갑니다.

코너 부분에는 접어서 고정 시켜 줍니다.



용인 양지 현장에 사용 된 프로텍 플러스 30(방수시트)에 대한 소개입니다.

출처:대림우드



박공지붕과 벽체가 만나는 부분에 물 끊기를 위하여 3M 테이프로 테이핑 작업 하였습니다.



징크팀의 요청으로 2층 지붕 서브페이샤와 페이샤 부분 한 두께를 더 돌리는 작업을 진행 하였습니다.





조적에서 시공하는 벤트로는 부족하여 서브페이샤에 타공하여 바람길을 만들어 벤트를 확보하여 주었습니다.
추후 징크 시공시 타공에 맞게 시공 예정입니다.


징크팀 조적 시공 전 밑작업 하였습니다.


외벽 단열재 시공 시작하였습니다.
내벽은 R-21, 외벽은 R-23 단열재로 시공합니다.
꼼꼼히 코너 부분까지 단열이 잘 되도록 단열재를 빈틈 없이 펴주며 타카로 고정합니다.

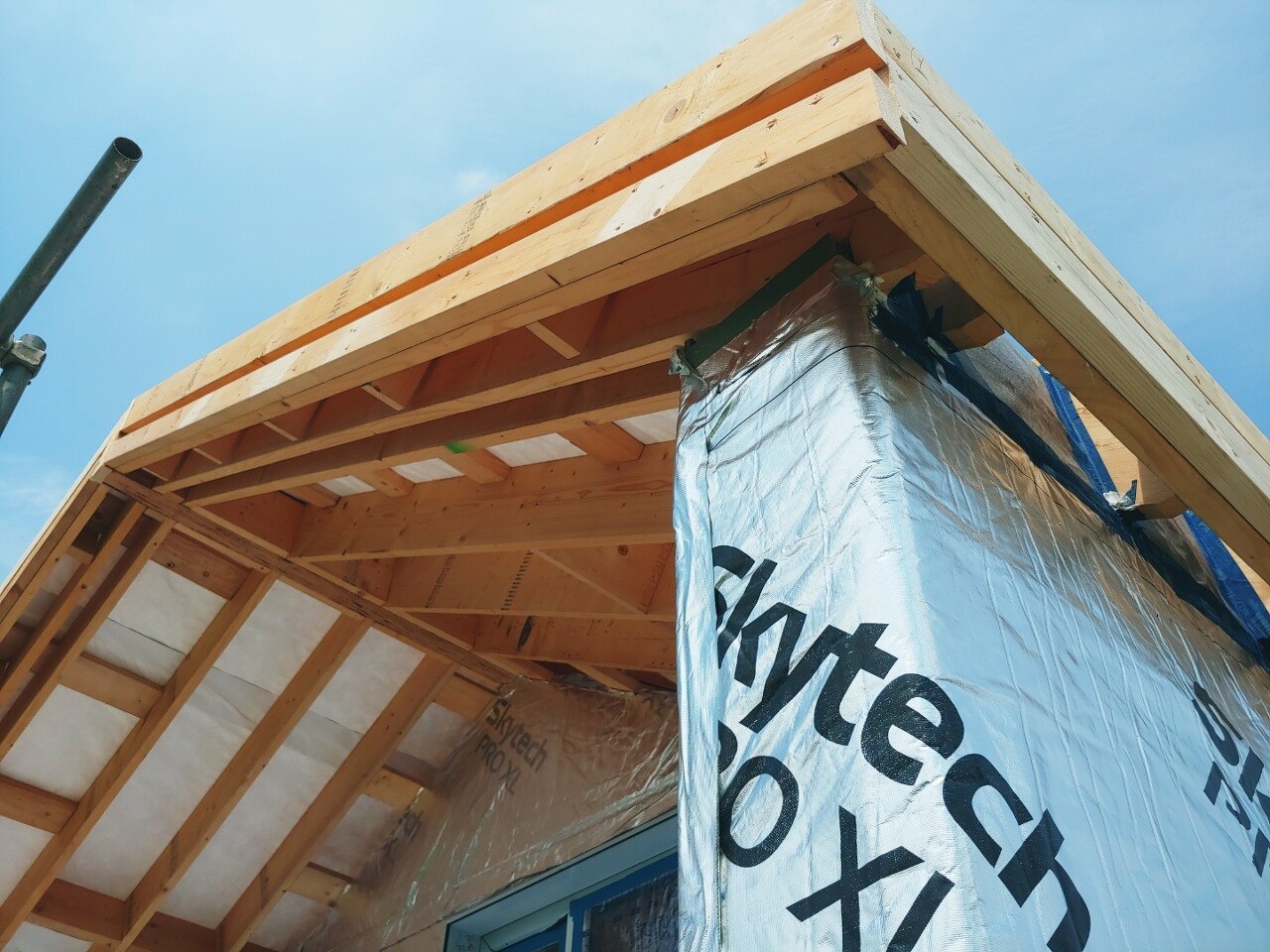

포치부분 스카이텍 외단열 시공 후, 기밀 테이핑 작업 하였습니다.


맑은 날씨 속에서 일한 하루가 보람 찹니다.
문장군팀 안전하게 성실시공으로 보답하겠습니다.
감사합니다.
