목조주택 시공완료현장/2206화성남양3 43평

220704(월) [화성남양C동] 19일차 이중지붕시공, 내부목작업, 전기팀 등 [수호천사하우징][수호천사][직영건축]

by 수호천사하우징 2022. 7. 5.

날씨 : 덥다 바람불다...

- 금일 근무자

팀 장 : 박선민 (10시간)

부팀장 : 정태영 (10시간)

팀 원 : 김용귀 (10시간)

지 원 : 남성달 (10시간)

금일품수 (누계) : 5품 (총 85.25품)

- 금일 작업현황

​-이중지붕시공

-내부 목작업

-전기팀

- 내일 예정작업

- 벽체합판시공

- 내부목작업

화성 남양C 안전하고 재미있게 집짓기 19일차입니다.

오늘은 본지붕 이중지붕시공 마무리를 목표로 열심히 시공합니다.

먼저 어제에 이어 캔틸레바 시트지 작업 마무리합니다.

이음매와 연결부위 프로클리마 기밀테이프로 기밀을 더 챙겨주었습니다.

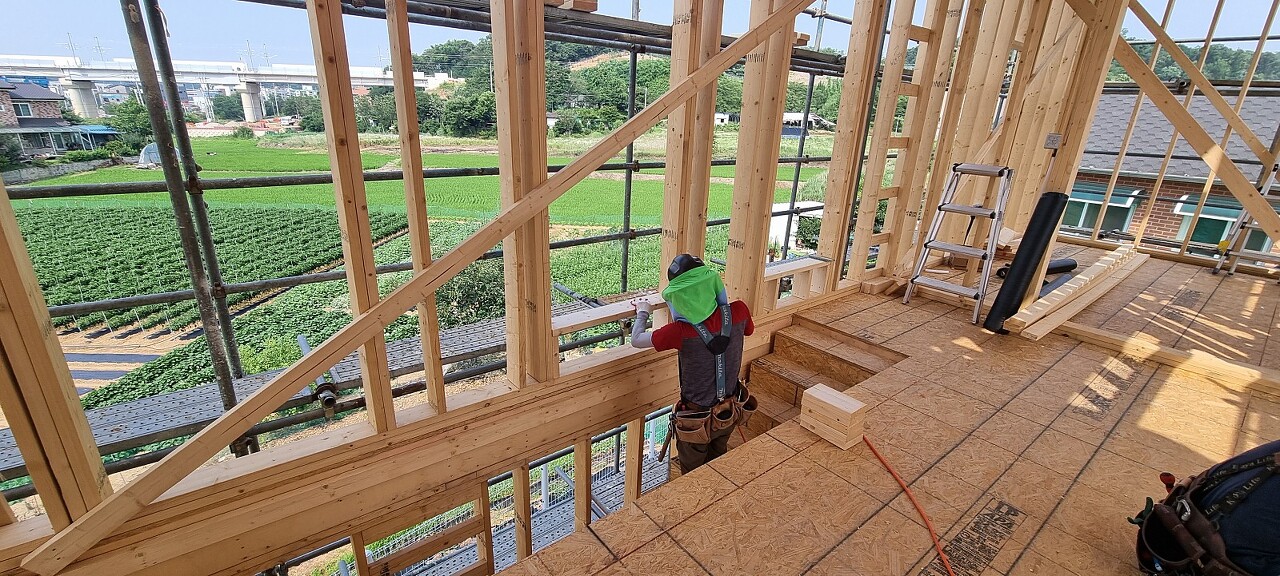

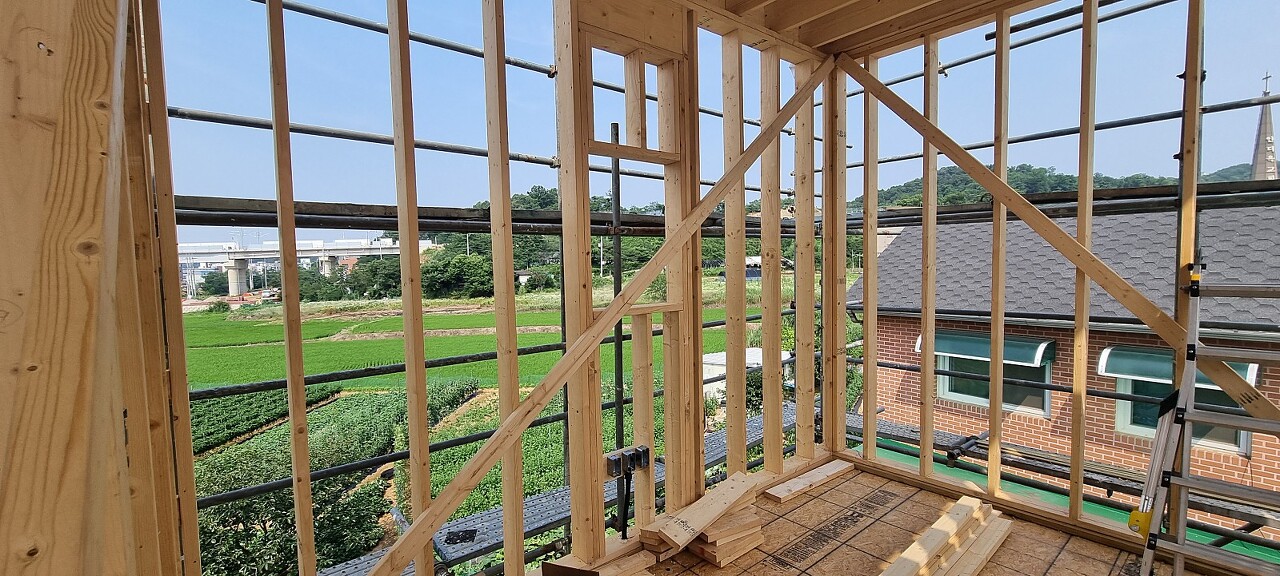

팀장님 2층 크리플과 씰 시공 진행합니다.

정확한 치수로 깔끔하게 맞아떨어집니다!!

시공을 하면서도 여러가지 신경쓰는 팀장님의 고뇌에 찬 모습이네요^^

고생많습니다!!

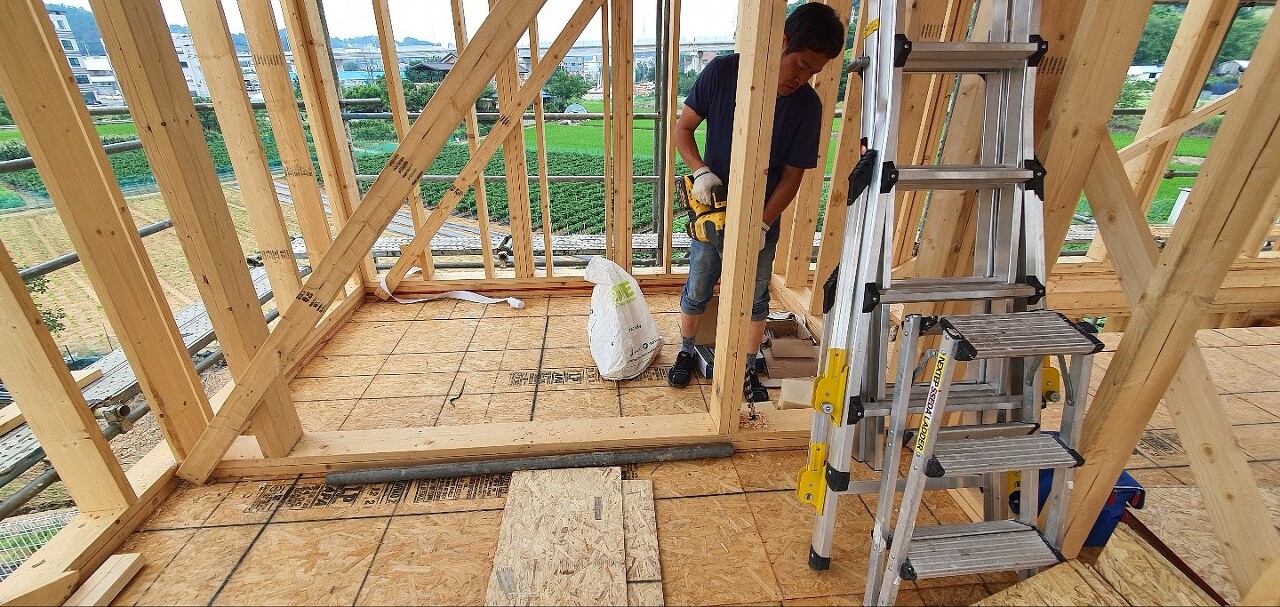

전기팀 오늘 함께합니다!

빠른속도로 작업 진행됩니다!

무더위에 옷이 다 젖어가며 열심히 시공하시네요! 굿굿!

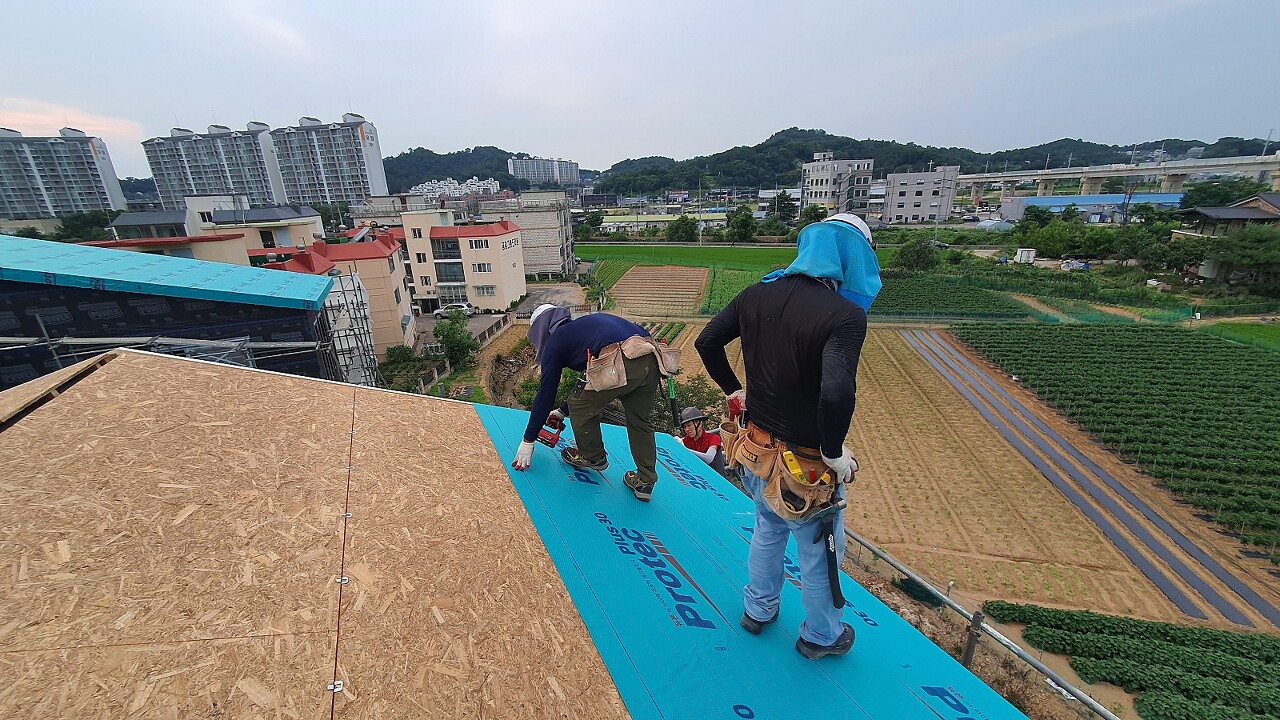

징크시공을 위한 레인스크린 상작업 진행합니다.

레인스크린은 외장재와 합판사이에 공간을 형성시켜 습은 빠르게 자연 건조되게 하고, 외부에서 빗물이 침투할 시

빗물이 흘러내려갈 수 있는 공간을 확보해줍니다.

시공 마무리 후

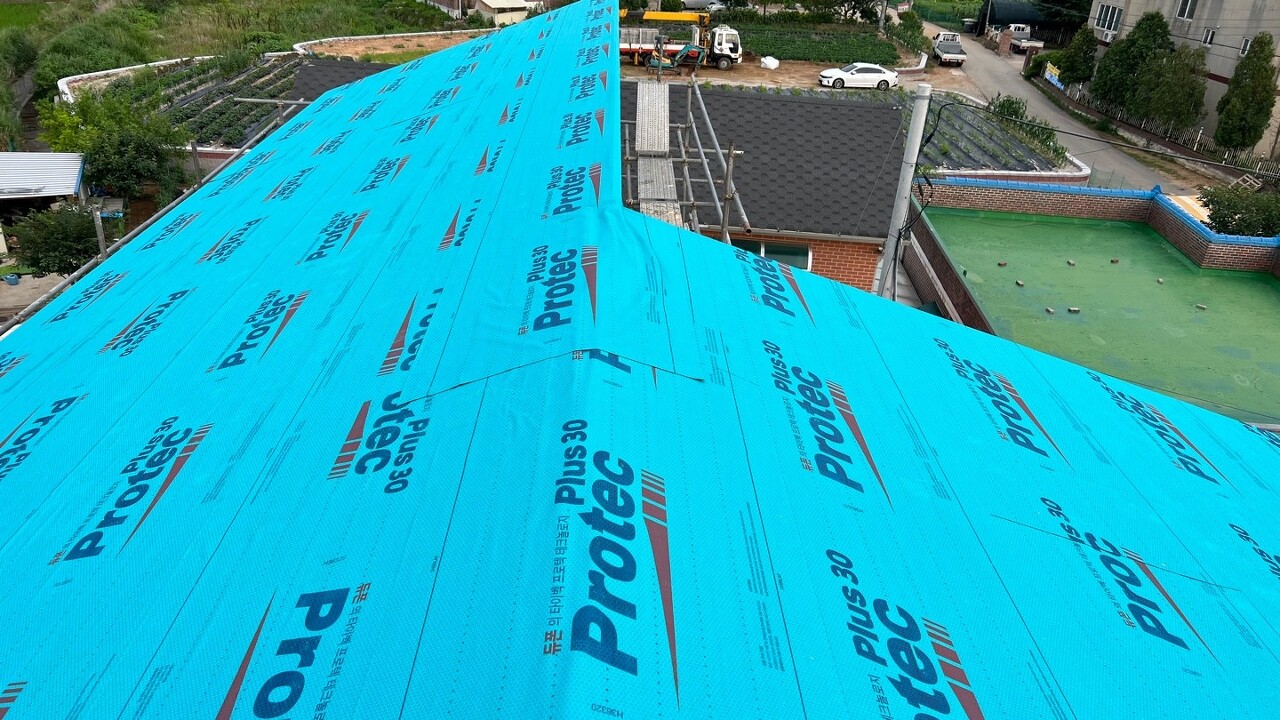

2층 지붕 방수시트지 작업 진행하였습니다.

물의 흐름을 생각하여 방수시트 시공은 가장 낮은 지붕부터 시공하였습니다 .

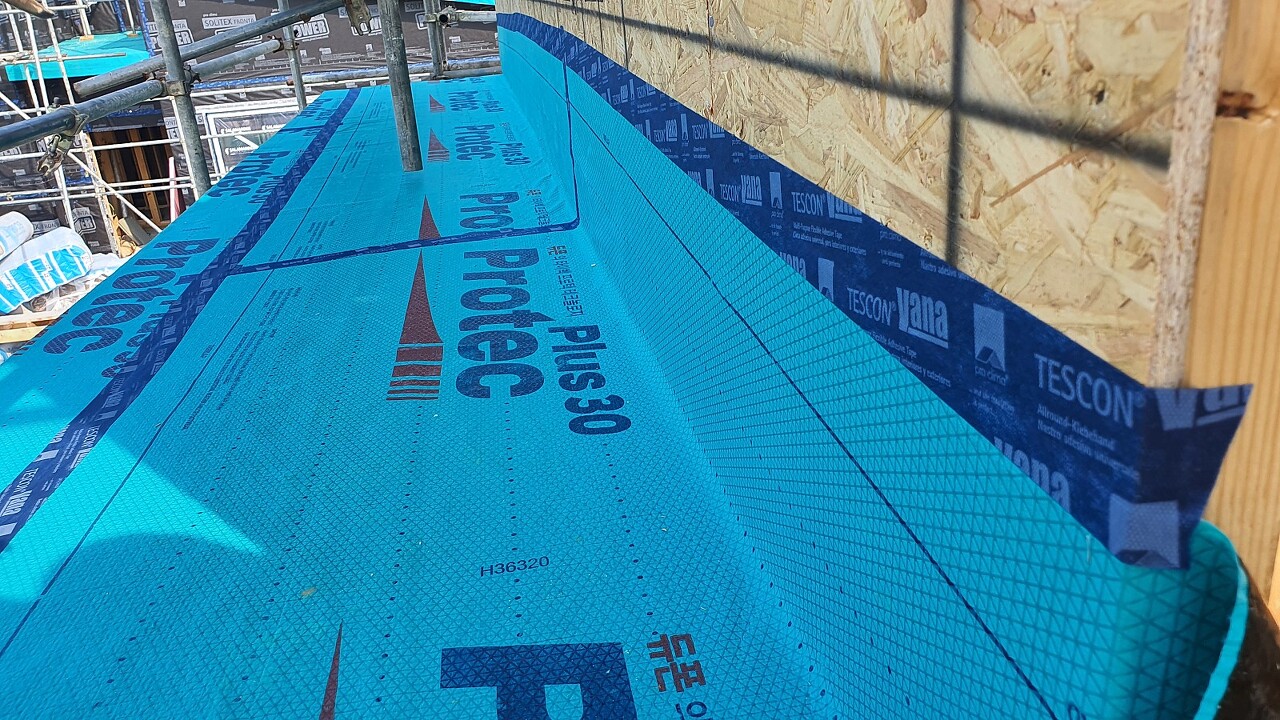

방수시트를 겹쳐 올라갈 때는 오버랩 라인에 맞추어 100MM 이상 겹쳐서 시공하였고,

방수시트와 방수시트가 이어지는 부분에는 500MM 이상 겹침을 주어 시공하였습니다 .

오늘 방수시트 시공에는 'PROTEC PLUS 30' 방수시트 사용하였습니다 .

아래는 PROTEC PLUS 30에 대한 자세한 설명입니다.

-출처 : 대림우드

더운날씨에 정신줄을 놓아버린 용귀빌더네요^^

오늘까지 이중지붕시공 마무리하였습니다. 수고해주신 팀원분들 고생많으셨습니다.

오늘도 열심히 시공 후

청소와 현장정리로 하루를 마무리합니다.

오늘은 여기까지입니다.

오늘도 고생하셨습니다.

감사합니다.

'목조주택 시공완료현장 > 2206화성남양3 43평' 카테고리의 다른 글

220711(월) [화성남양C동] 24일차 내부목작업, 방통 밑라인 작업 등 [수호천사하우징][수호천사][직영건축]  (0) 2022.07.12
220708(금) [화성남양C동] 23일차 내부목작업 등 [수호천사하우징][수호천사][직영건축]  (0) 2022.07.08
220707(목) [화성남양C동] 22일차 벽체합판시공, 투습방수지 시공 등 [수호천사하우징][수호천사][직영건축]  (0) 2022.07.07
220706(수) [화성남양C동] 21일차 벽체합판시공, 내부목작업, 전기팀 등 [수호천사하우징][수호천사][직영건축]  (0) 2022.07.06
220705(화) [화성남양C동] 20일차 철물시공, 벽체합판시공, 전기팀 등 [수호천사하우징][수호천사][직영건축]  (0) 2022.07.05
220703(일) [화성남양C동] 18일차 이중지붕시공, 내부목작업, 철물시공 등 [수호천사하우징][수호천사][직영건축]  (0) 2022.07.04
220702(토) [화성남양C동] 17일차 포니월시공, 게이블월시공, 서까래시공, 블로킹작업 등 [수호천사하우징][수호천사][직영건축]  (0) 2022.07.03
220701(금) [화성남양C동] 16일차 솔리드블로킹, 개구부수정, 이중지붕시공 등 [수호천사하우징][수호천사][직영건축]  (0) 2022.07.02
220627(월) [화성남양C동] 15일차 보양작업 등 [수호천사하우징][수호천사][직영건축]  (0) 2022.06.27
220626(일) [화성남양C동] 14일차 게이블월 시공, 서까래 시공, 서까래 블로킹, 이중지붕 시공 등 [수호천사하우징][수호천사][직영건축]  (0) 2022.06.27

댓글
