▶ 날씨 : 흐림
▶ 금일 근무자
팀장 : 문성일 (6시간)
부팀장 : 오경택 (6시간)
팀원 : 한규호 (6시간), 김진홍 (6시간), 이선용 (6시간)
▶ 금일품수 (누계) : 3.75품 (총 3.75품)
▶ <금일 작업현황>
- 기초레벨작업
- 평탄화 작업
- 토대 레이아웃
- 창고 제작
- 마이터쏘 작업대 제작
- 테이블쏘 작업대 제작
▶ <내일 예정작업>
-토대 작업
-더블 플레이트 재단
-플레이트 레이아웃
-머드실 시공
-벽체 시공
안녕하세요 ^^
오늘은 문장군팀 '용인 양지' 현장 1일차가 되는 날입니다. 날씨가 흐렸지만, 언제나 첫날은 늘 설레는 마음으로 맞이합니다.

아침 부터 부지런히 일찍 모여 공구를 내리며 작업 준비를 하였습니다

자재는 건축주님께서 미리 수령을 해주셨습니다.

감사합니다 건축주님 ^^
오늘의 메인 작업은 토대 레이아웃을 진행하는 것이었는데요.
토대 레이아웃을 진행하기에 앞서
철근 제거 작업과, 지지대들을 해체하였습니다.

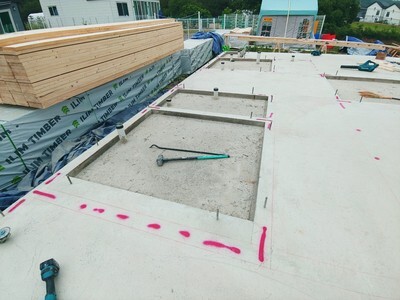

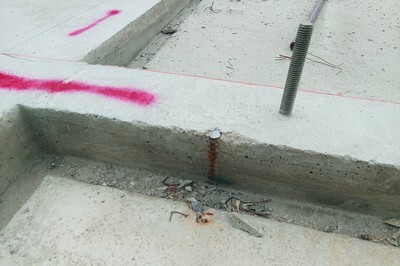

면에 맞추어서 철근을 제거하였습니다.

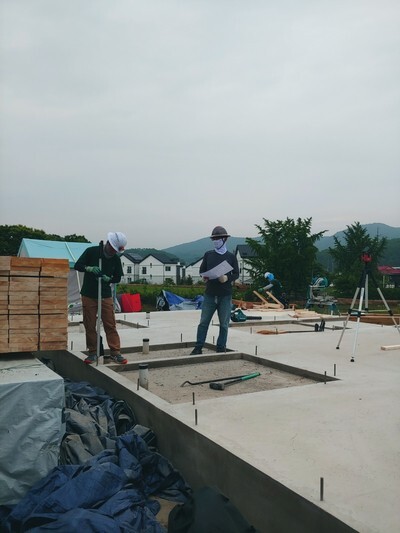

기초 레벨 작업 모습, 곳곳의 높낮이를 체크하였습니다.

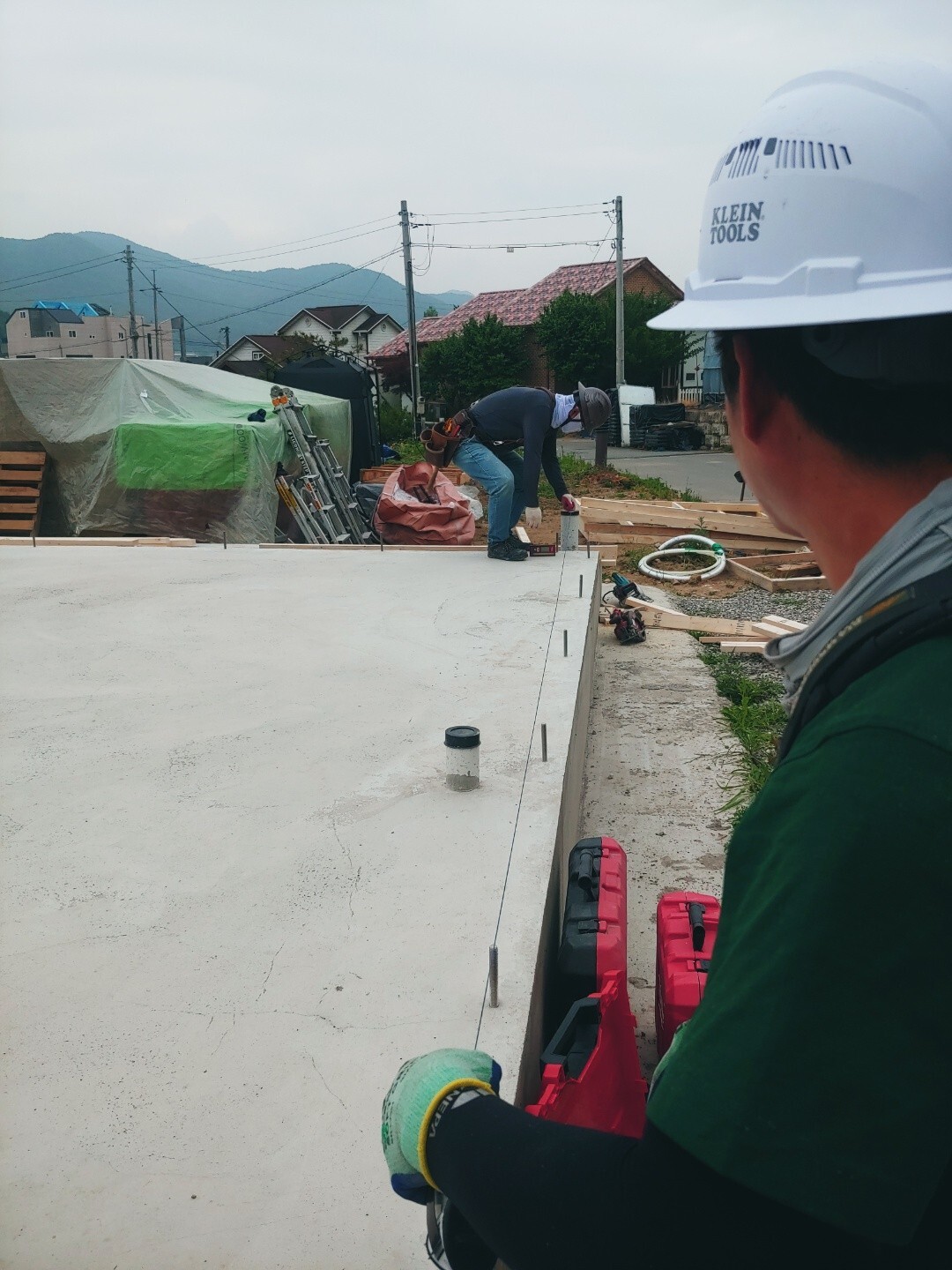

해체 작업 후, 문성일 팀장님과 오경택 부팀장님이
기초 콘크리트 곳곳의 높낮이를 꼼꼼히 확인 후

평탄화 작업을 진행

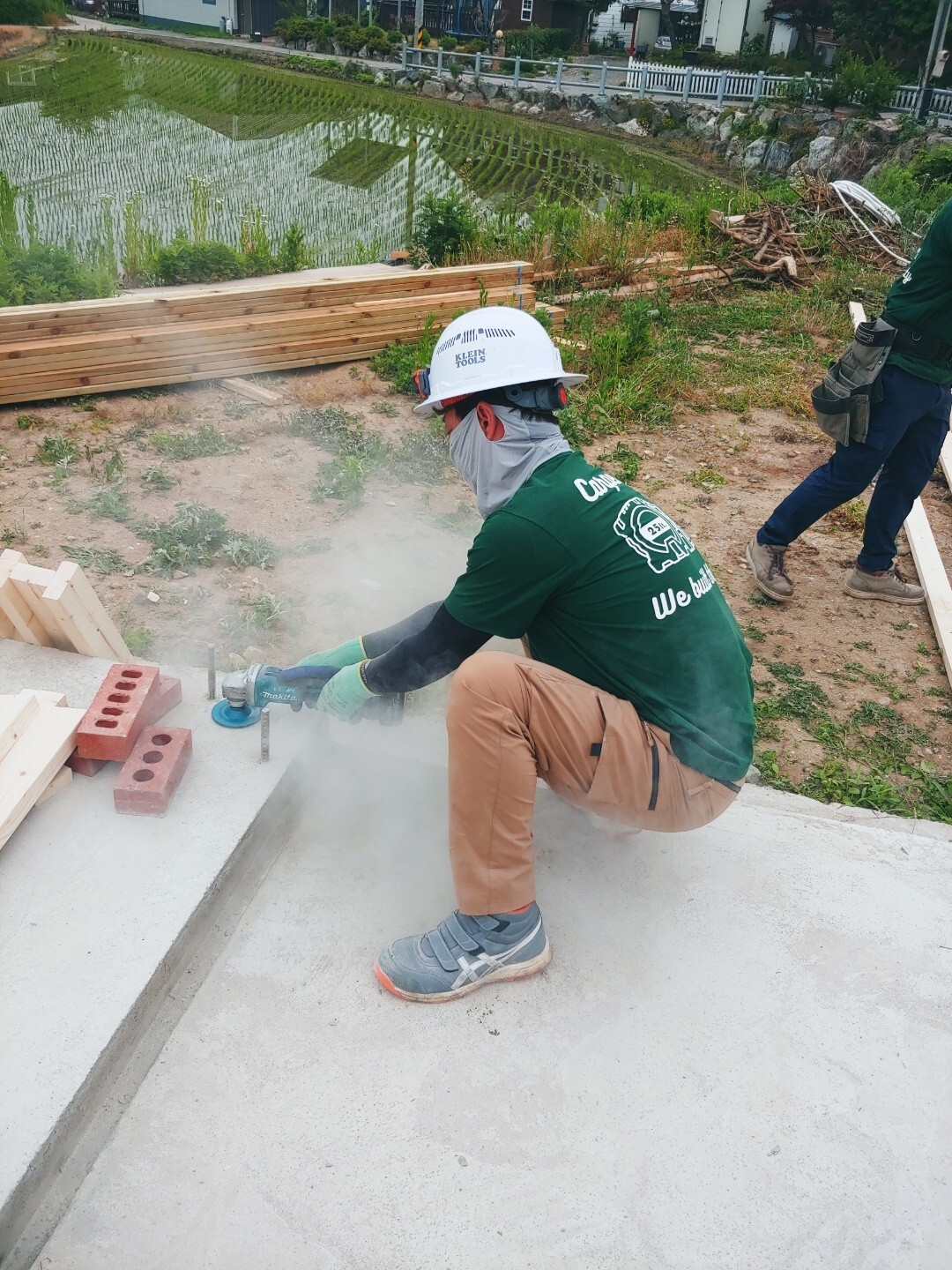

높은 곳을 그라인더로 갈아주는 평탄화 작업을 진행 하였습니다.
이번 현장도 기초레벨 상태가 많이 양호합니다.

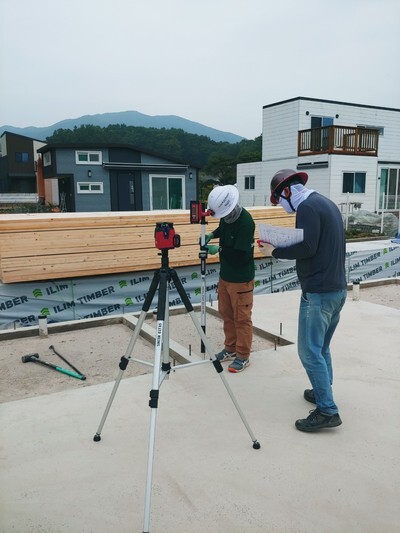

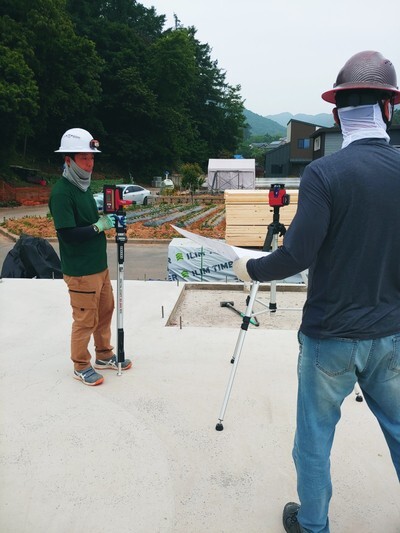

먹줄 띄우기

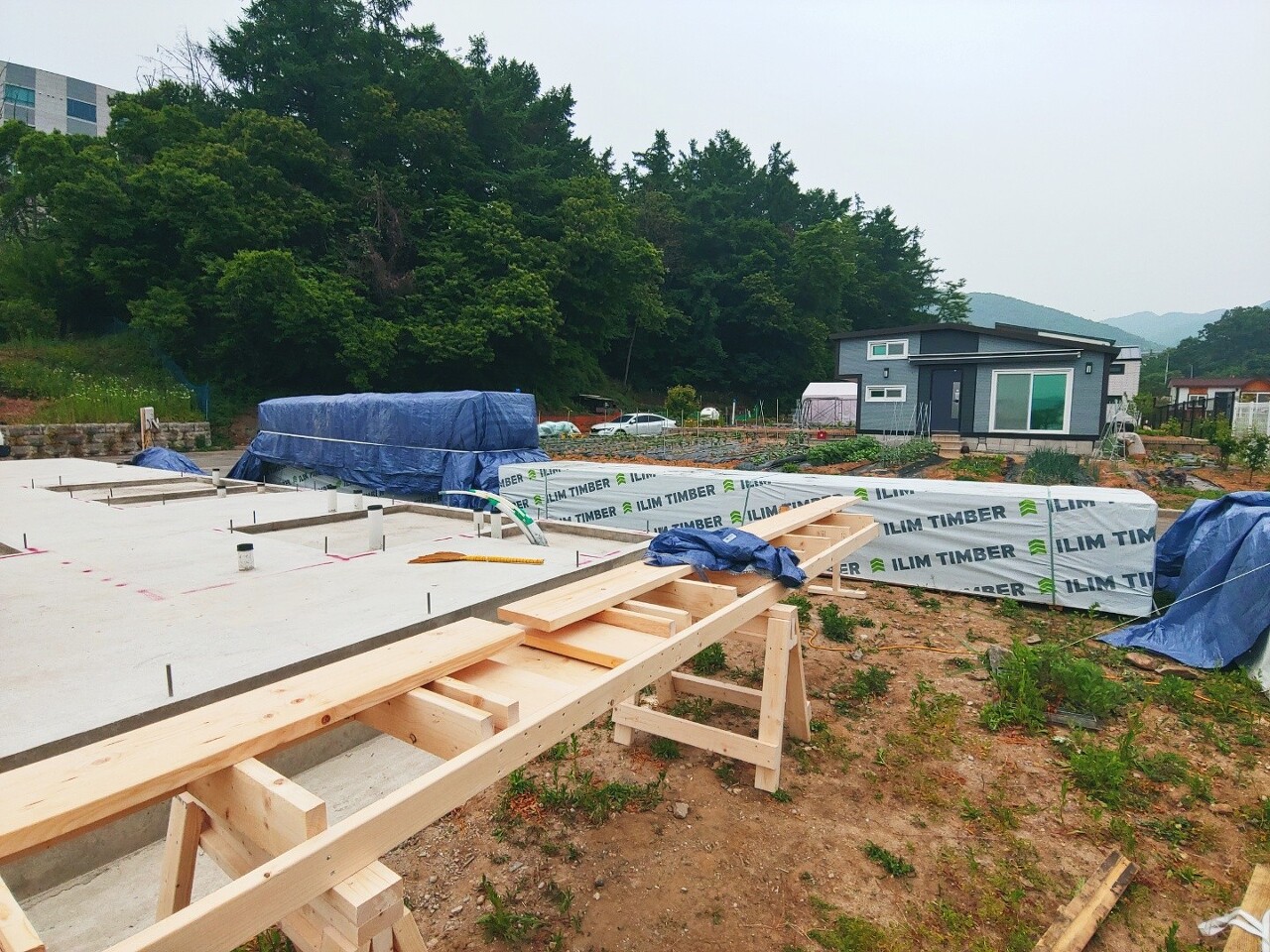

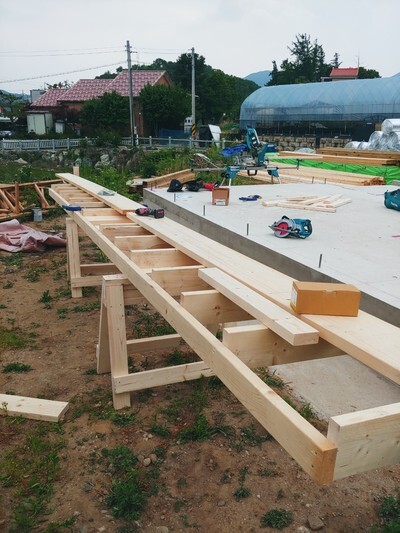

토대 레이아웃 작업
토대레이아웃을 위한 작업들을 마친 후

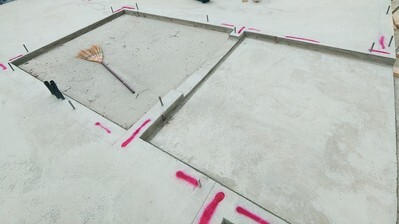

먹줄을 띄우며 토대가 들어갈 자리를 표시 했습니다.
한쪽에서는 내일부터 본격적인 작업을 시작하기 위해 필요한 창고와 작업대를 제작하였습니다.

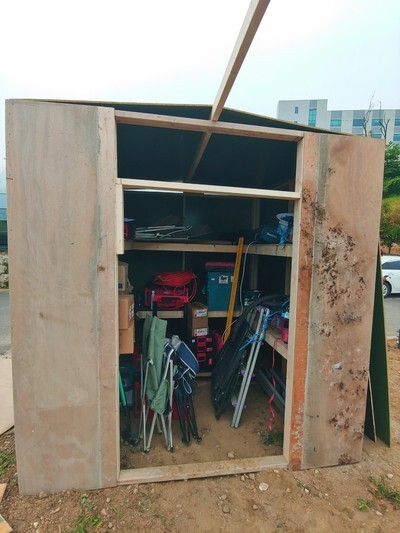

이번 현장도 문장군 팀의 공구들을 안전하게 지켜줄 창고

마이터 쏘우 작업대, 우마를 제작하는 중인 한규호 빌더

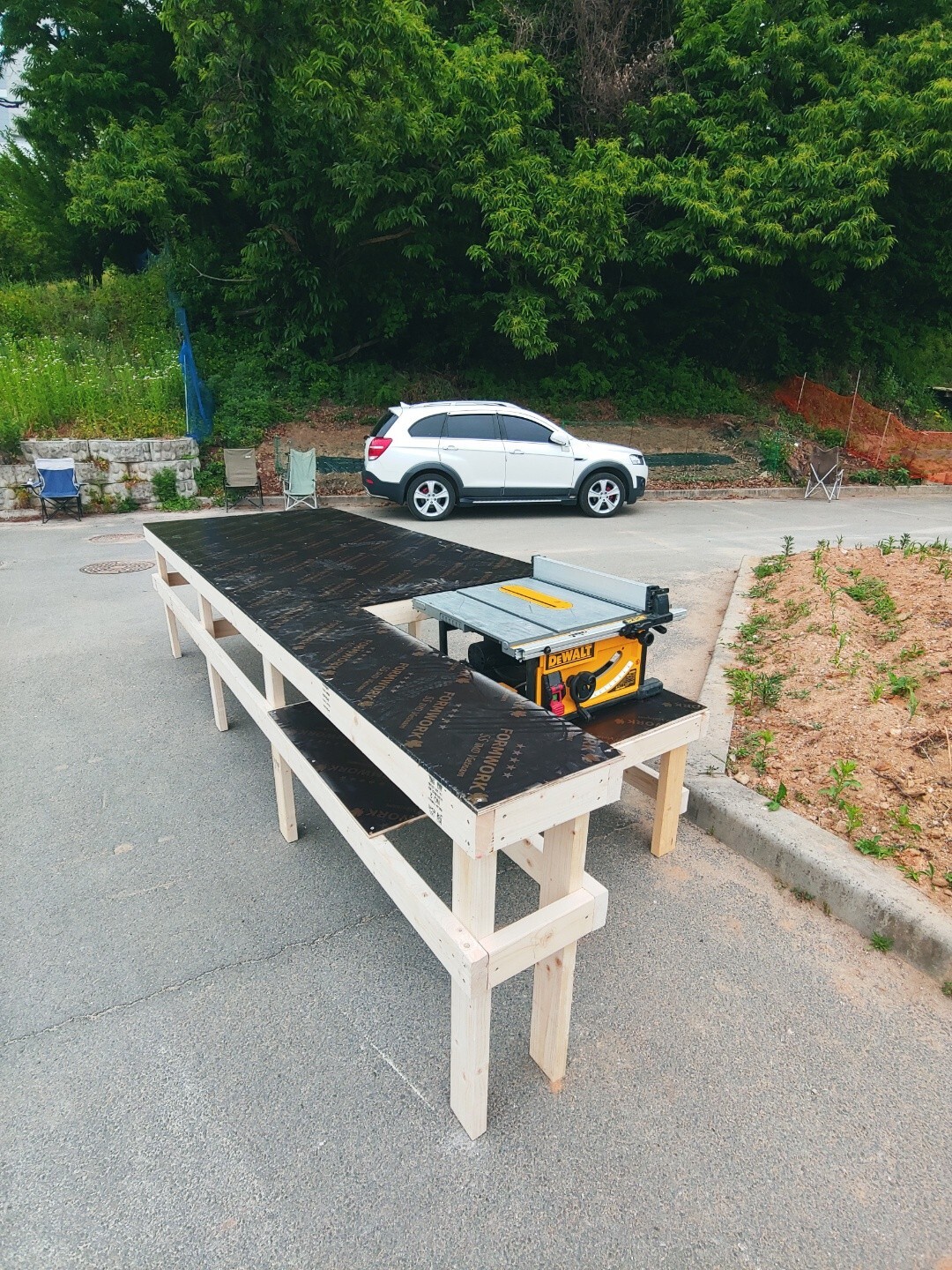

테이블 쏘우 작업대

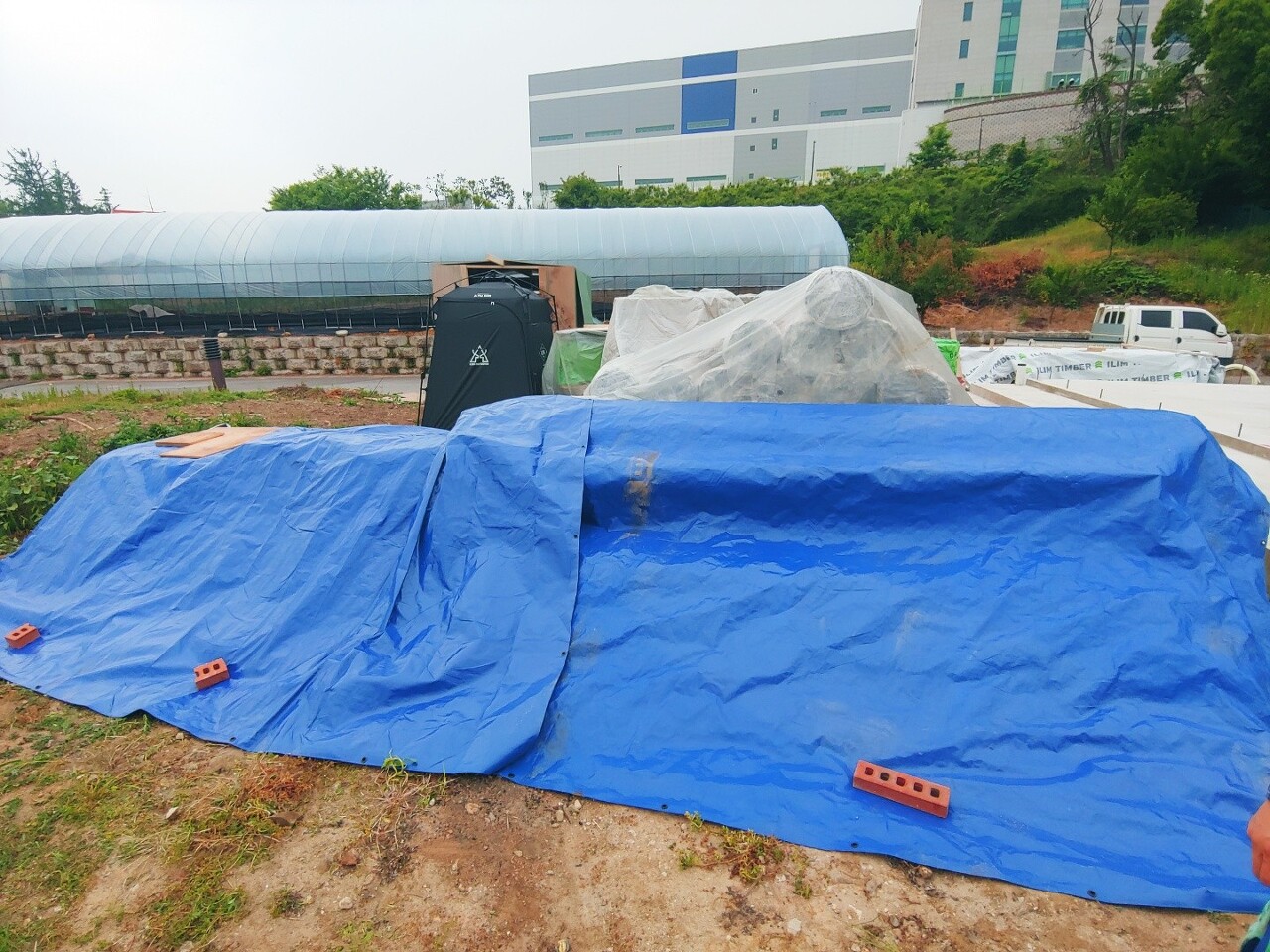

금일은 오후 3시쯤에 되어서 비가 내리기 시작하여서 자재들을 안전하게 보양하였습니다.
항상 첫 마음 가짐으로,
마지막까지 성실 시공하는 문장군팀이 되겠습니다.
내일부터는 본격적인 집 짓기가 시작됩니다.
팀원분들 모두 수고하셨습니다.
