▶ 날씨 : 흐림
▶ 금일 근무자
팀장 : 문성일 (8시간)
부팀장 : 오경택 (8시간)
팀원 : 이주형 (8시간), 한규호 (8시간), 김진홍 (8시간), 이선용 (8시간)
▶ 금일품수 (누계) : 6품 (총 51.375품)
▶금일 작업현황
- 계단 골조 시공 중
- 가새 작업

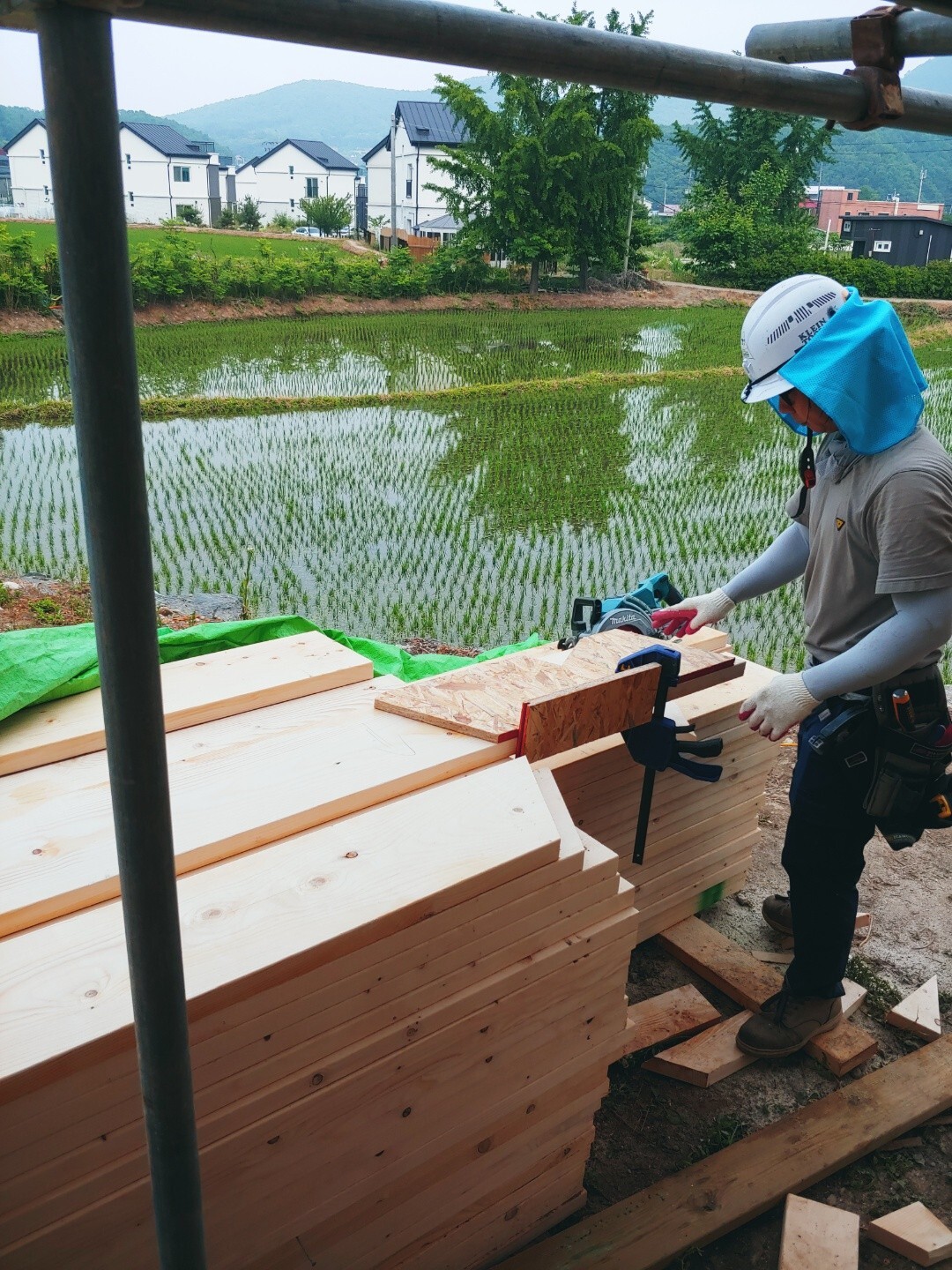

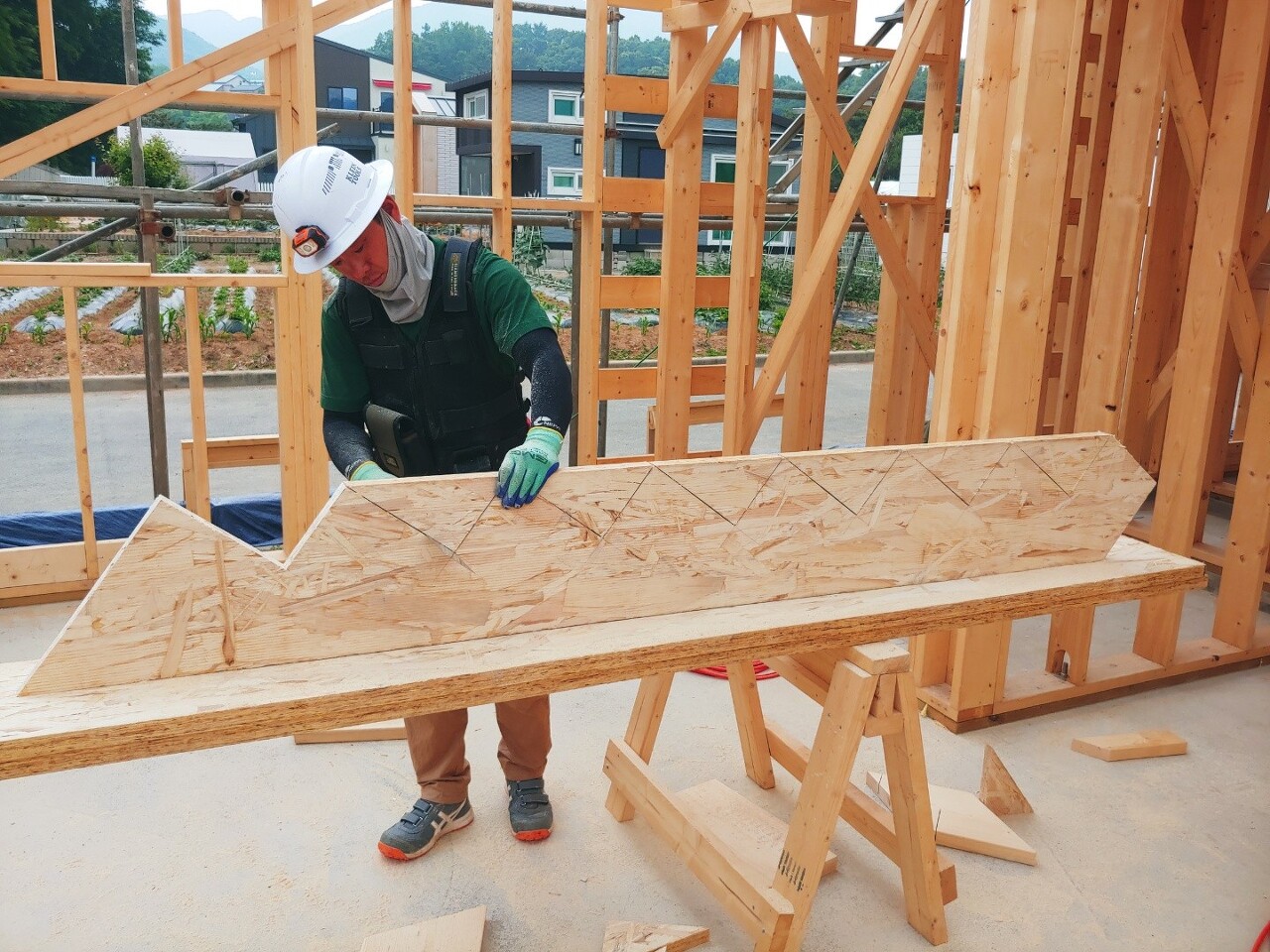

- rafter 재단 중

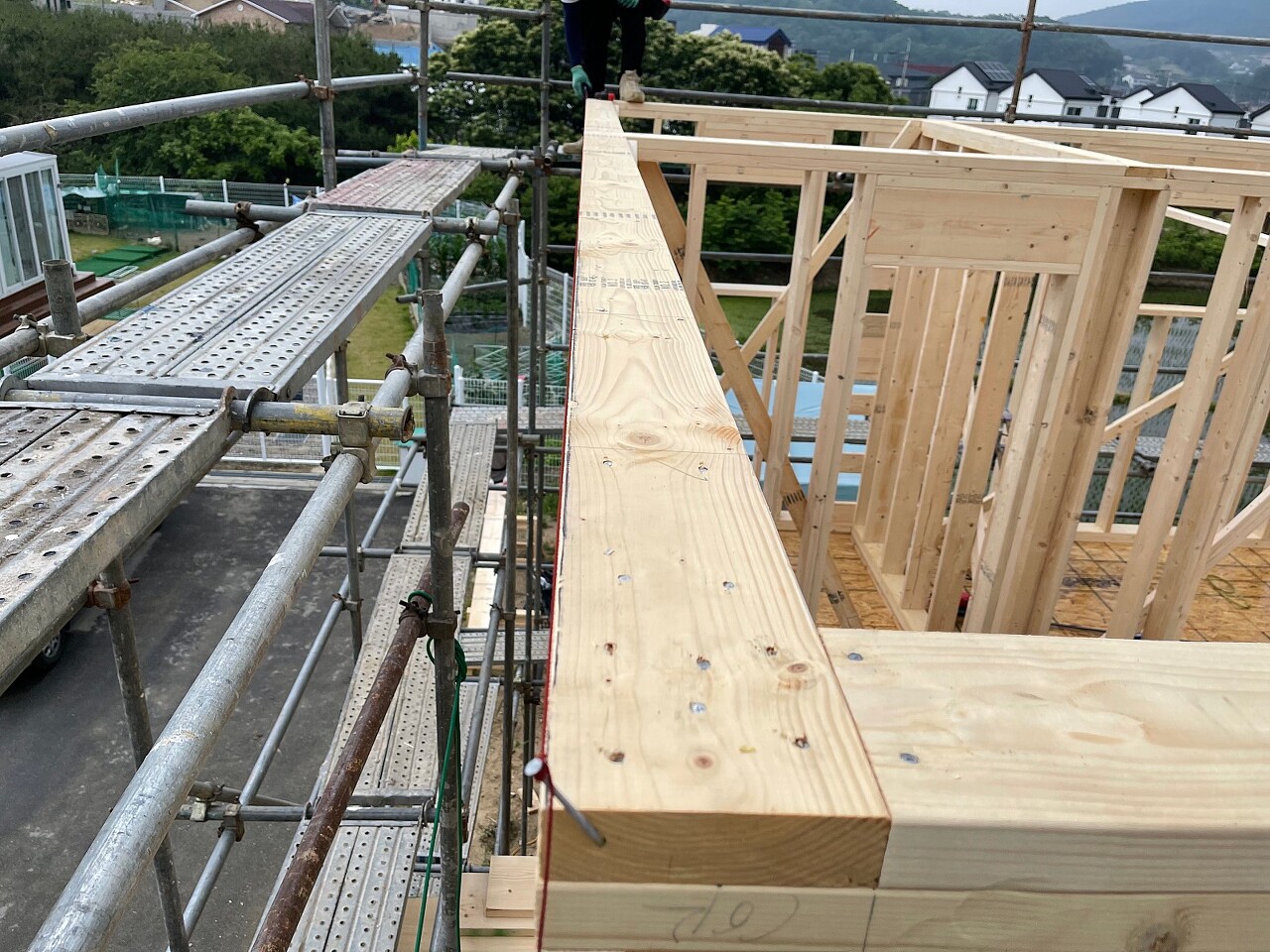

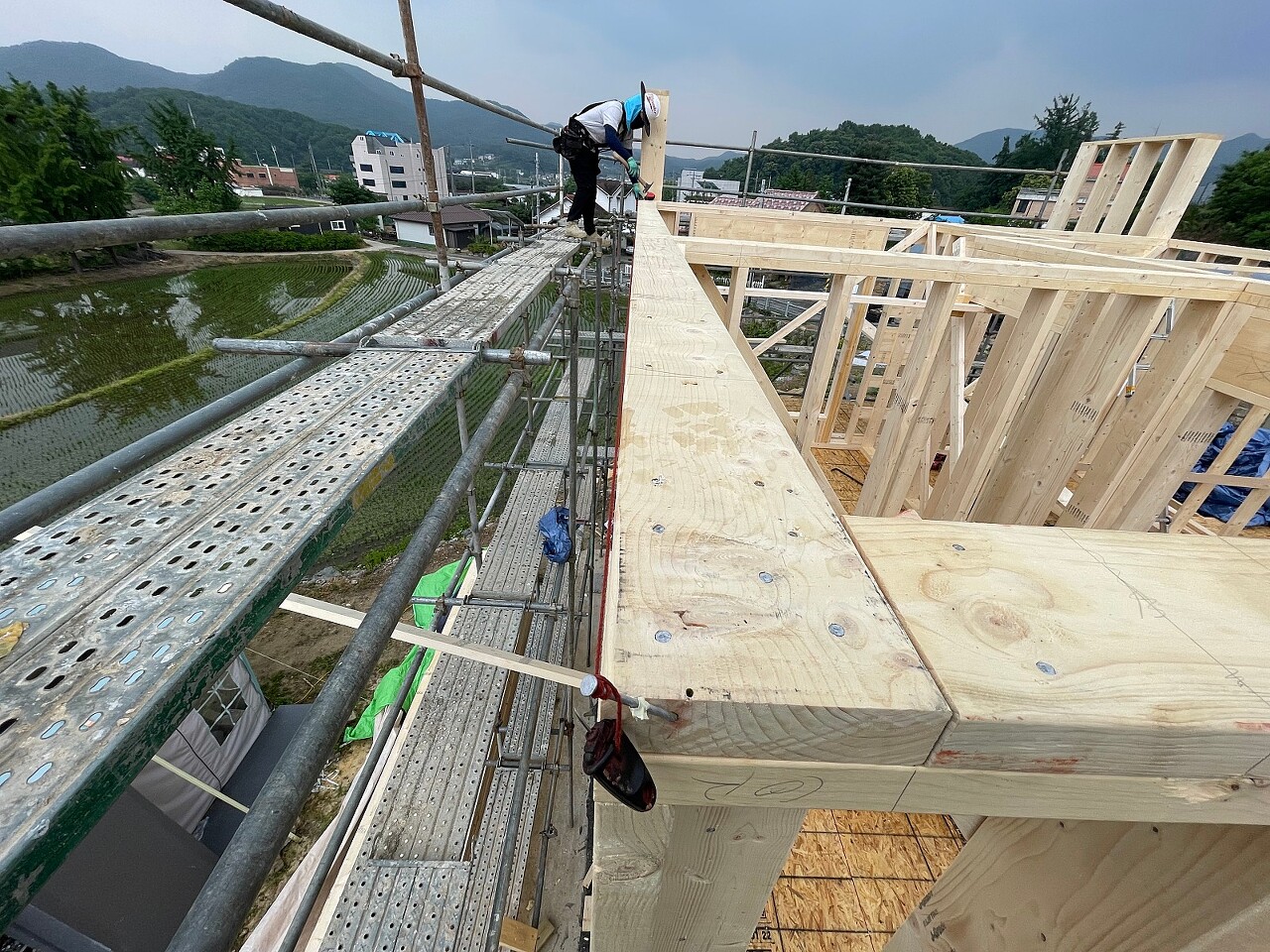

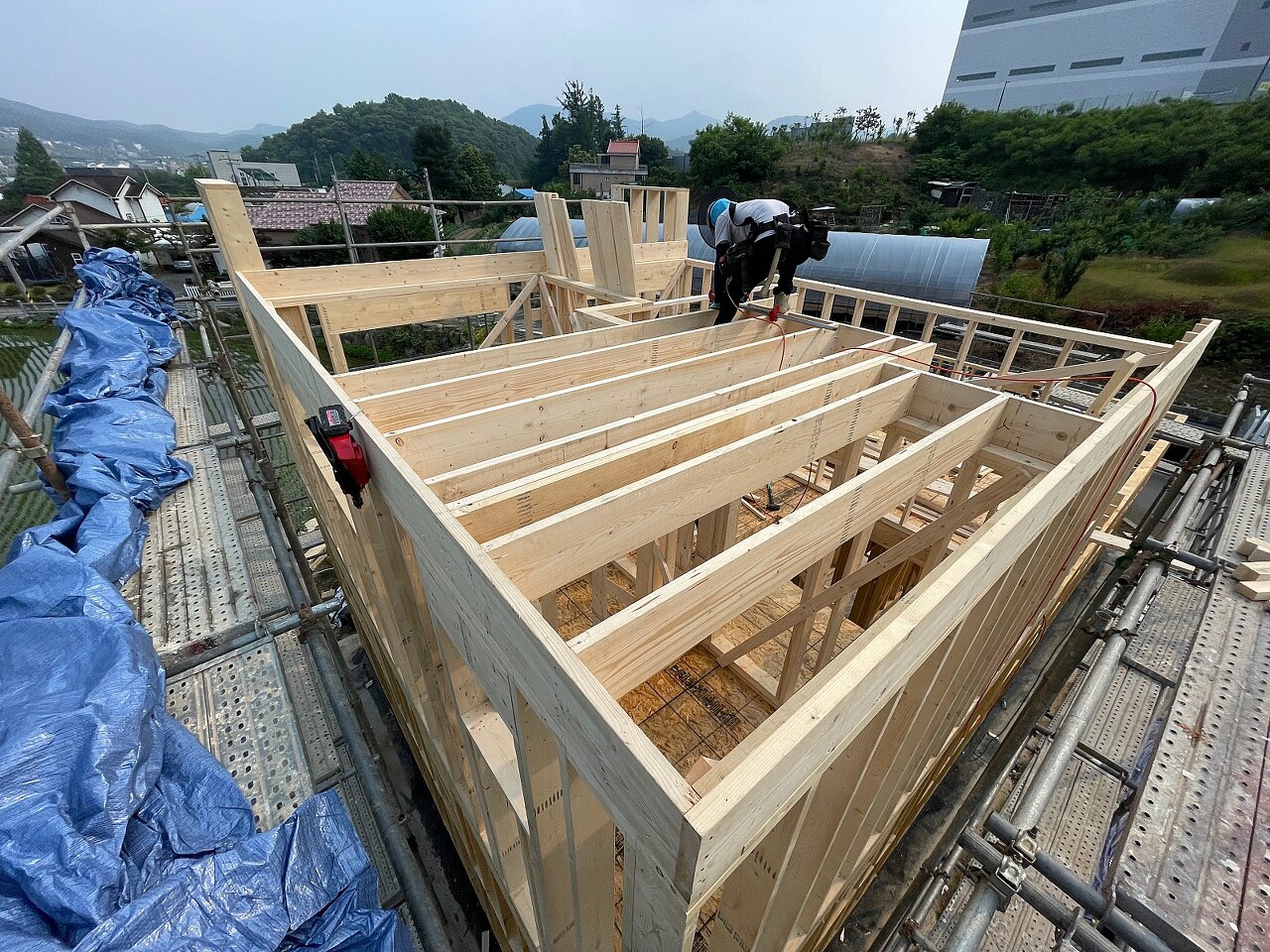

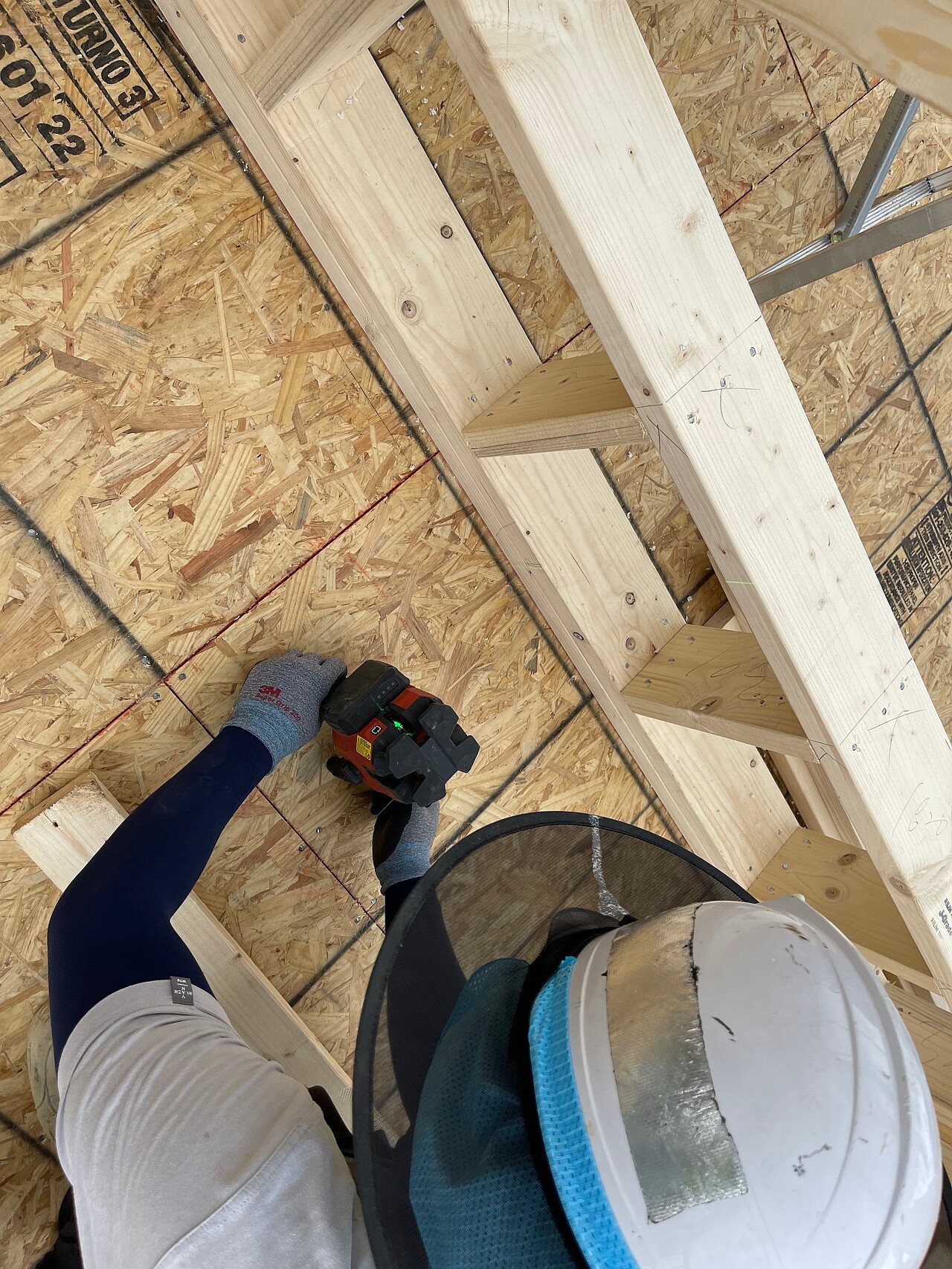

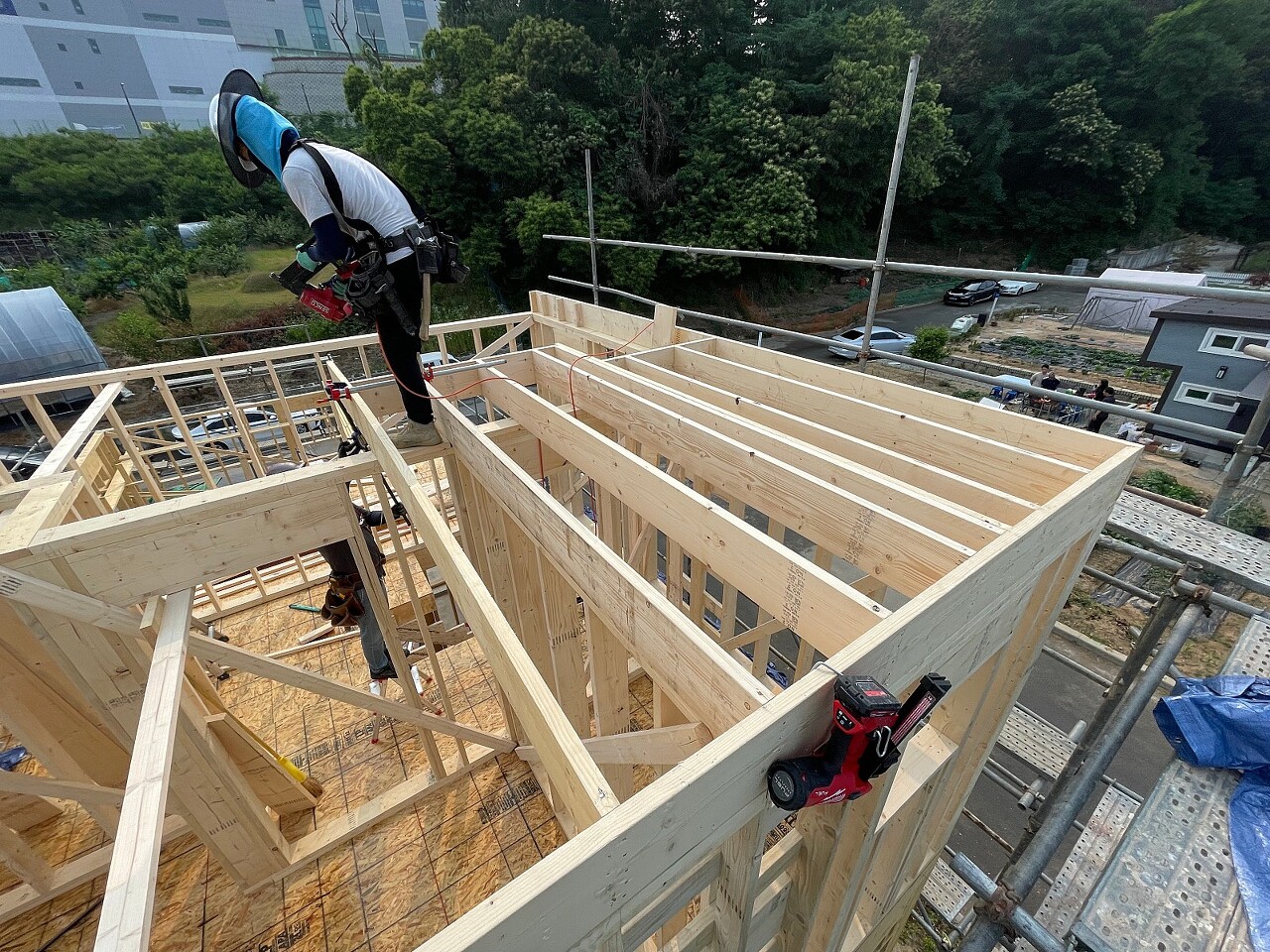

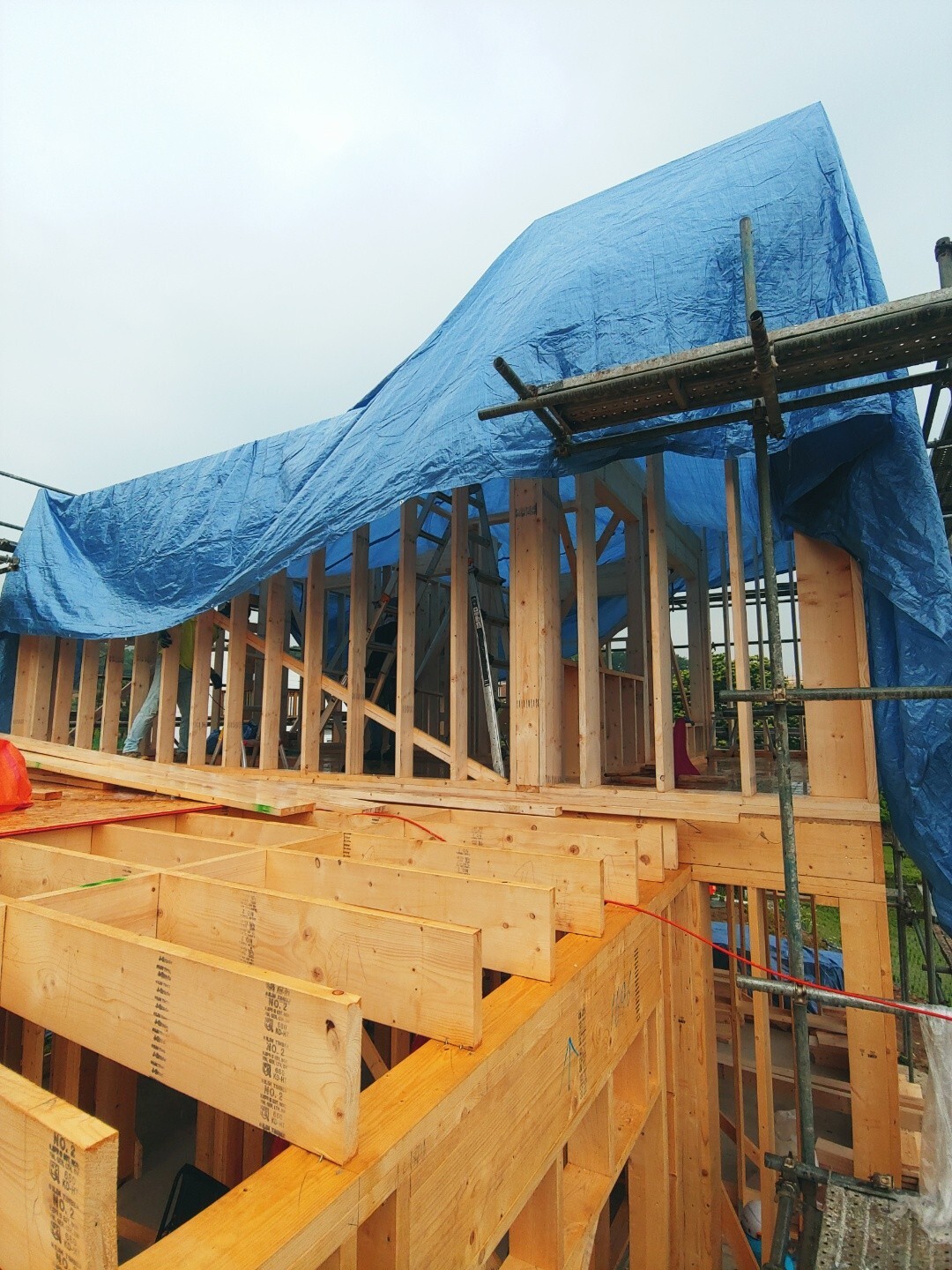

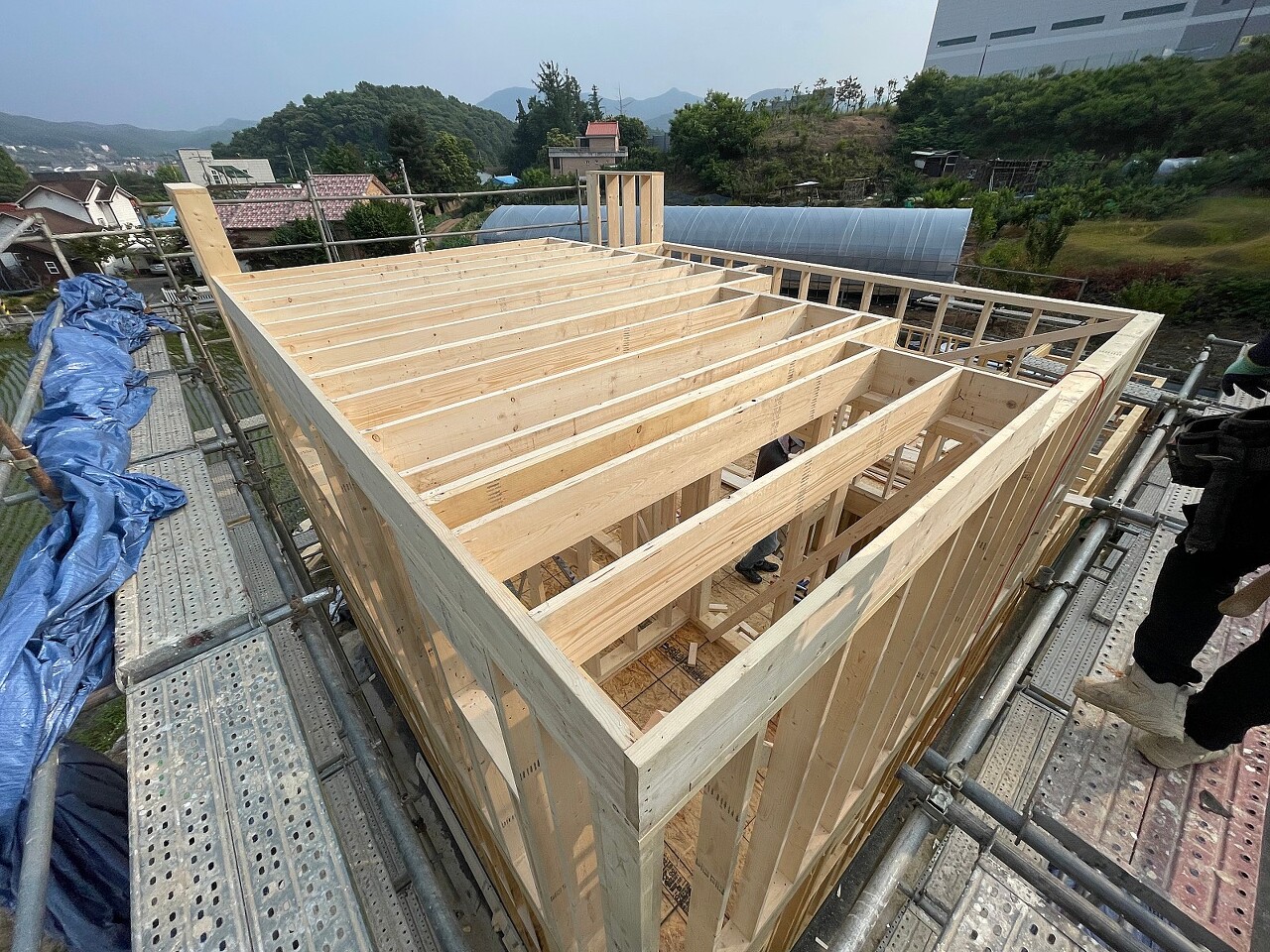

- 2층 림 조이스트, 장선 시공
▶내일 예정작업

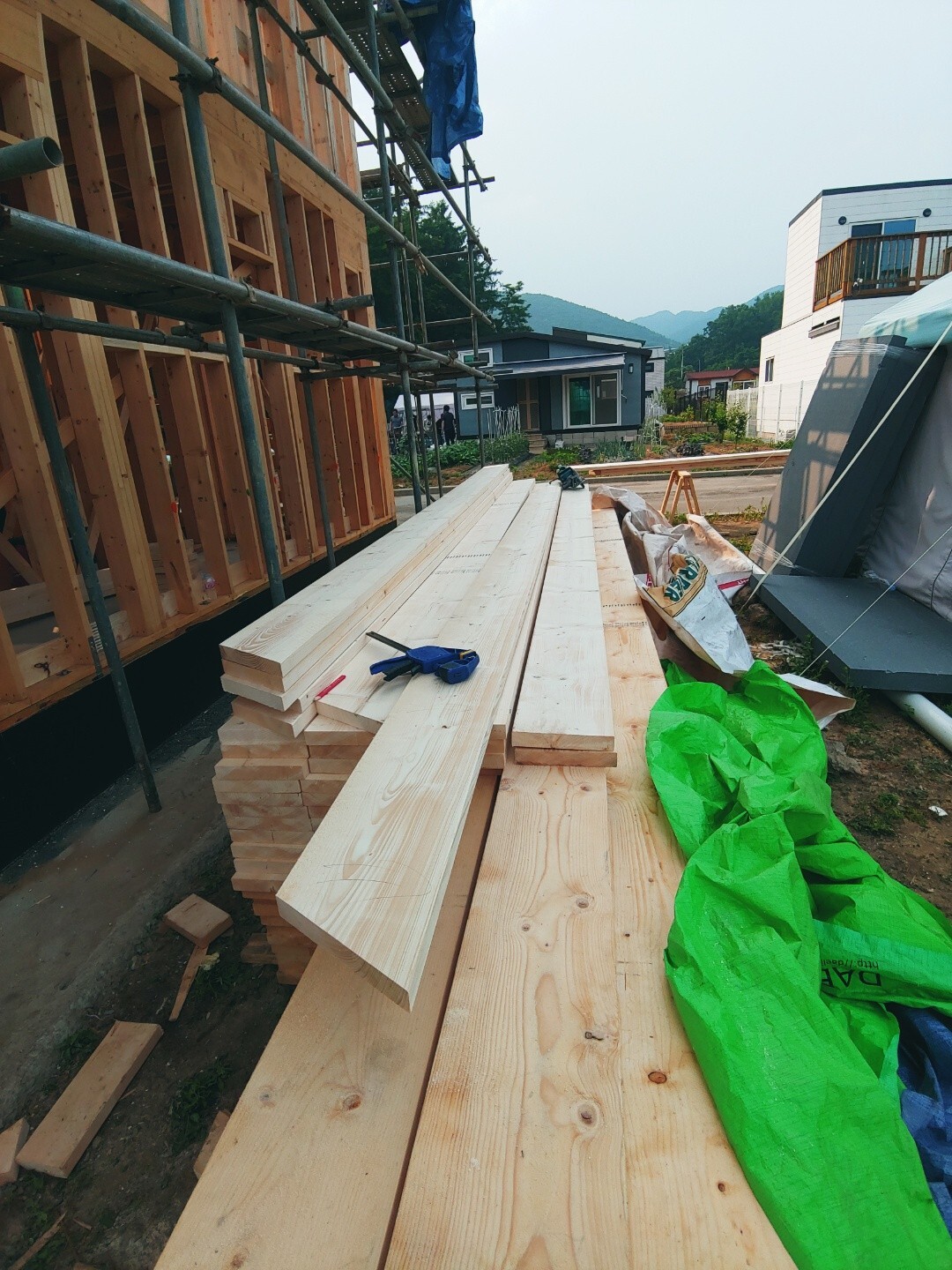

- 바닥합판 T&G 시공
- 블로킹 작업
- 계단 골조 시공

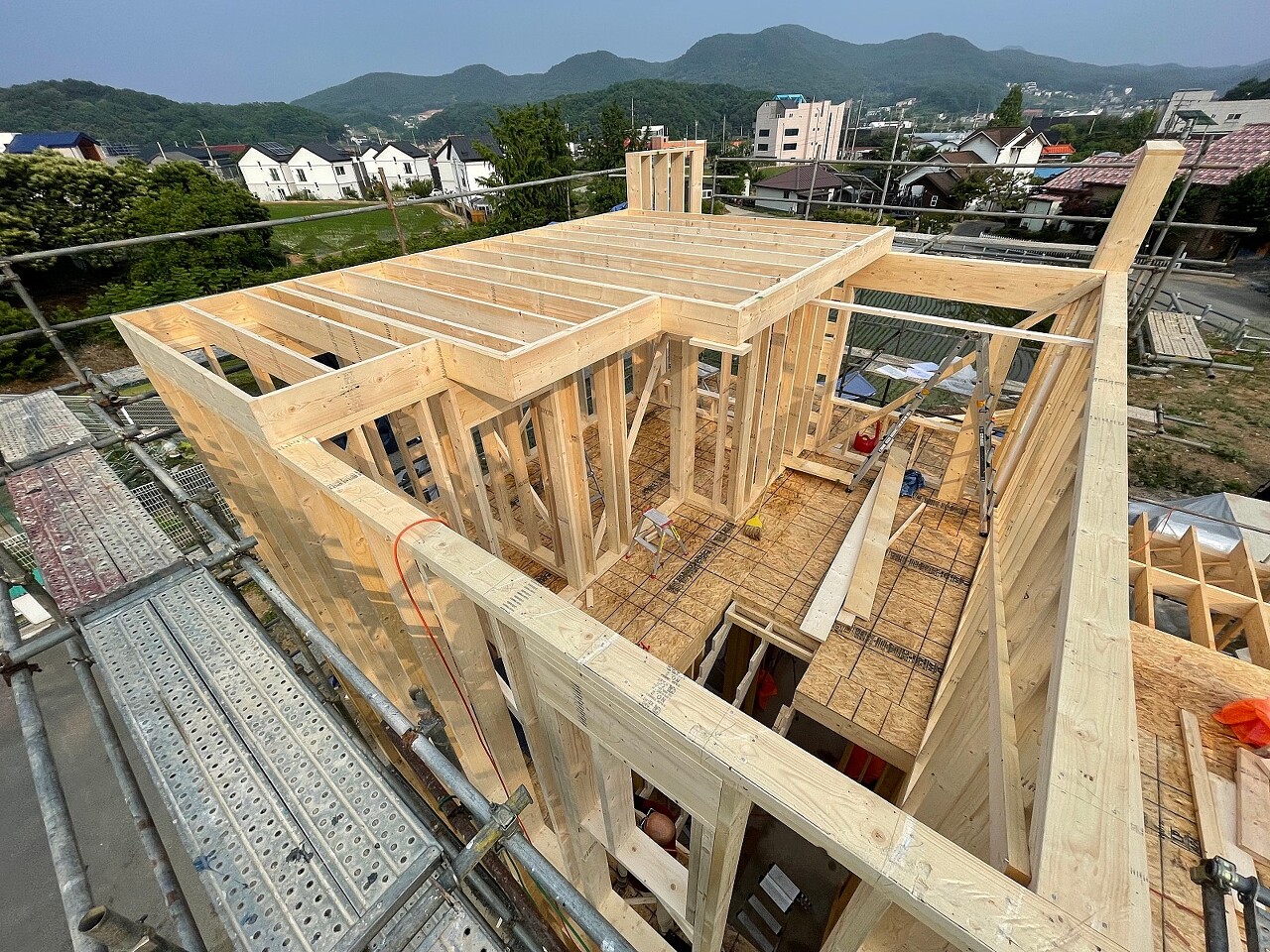

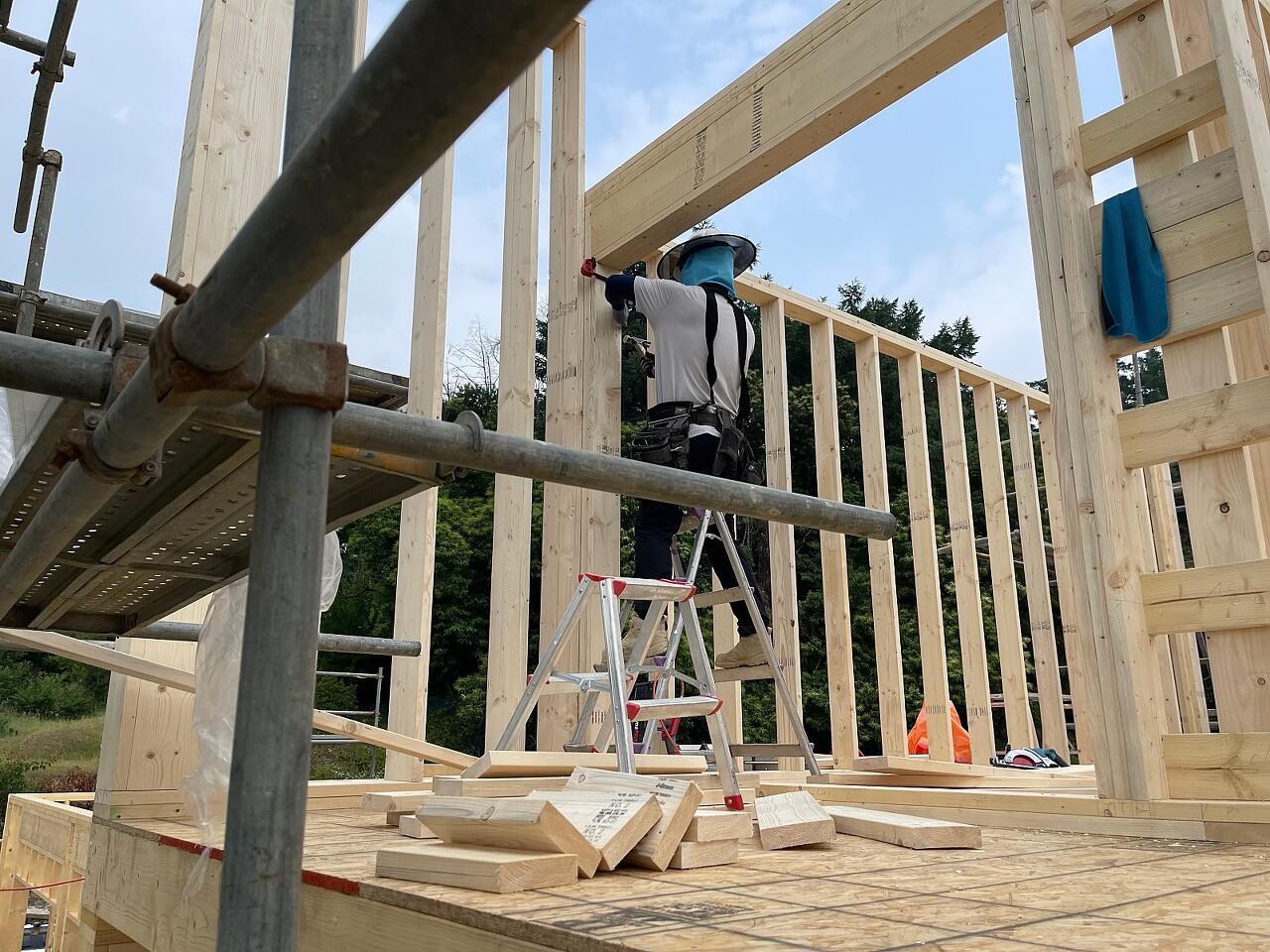

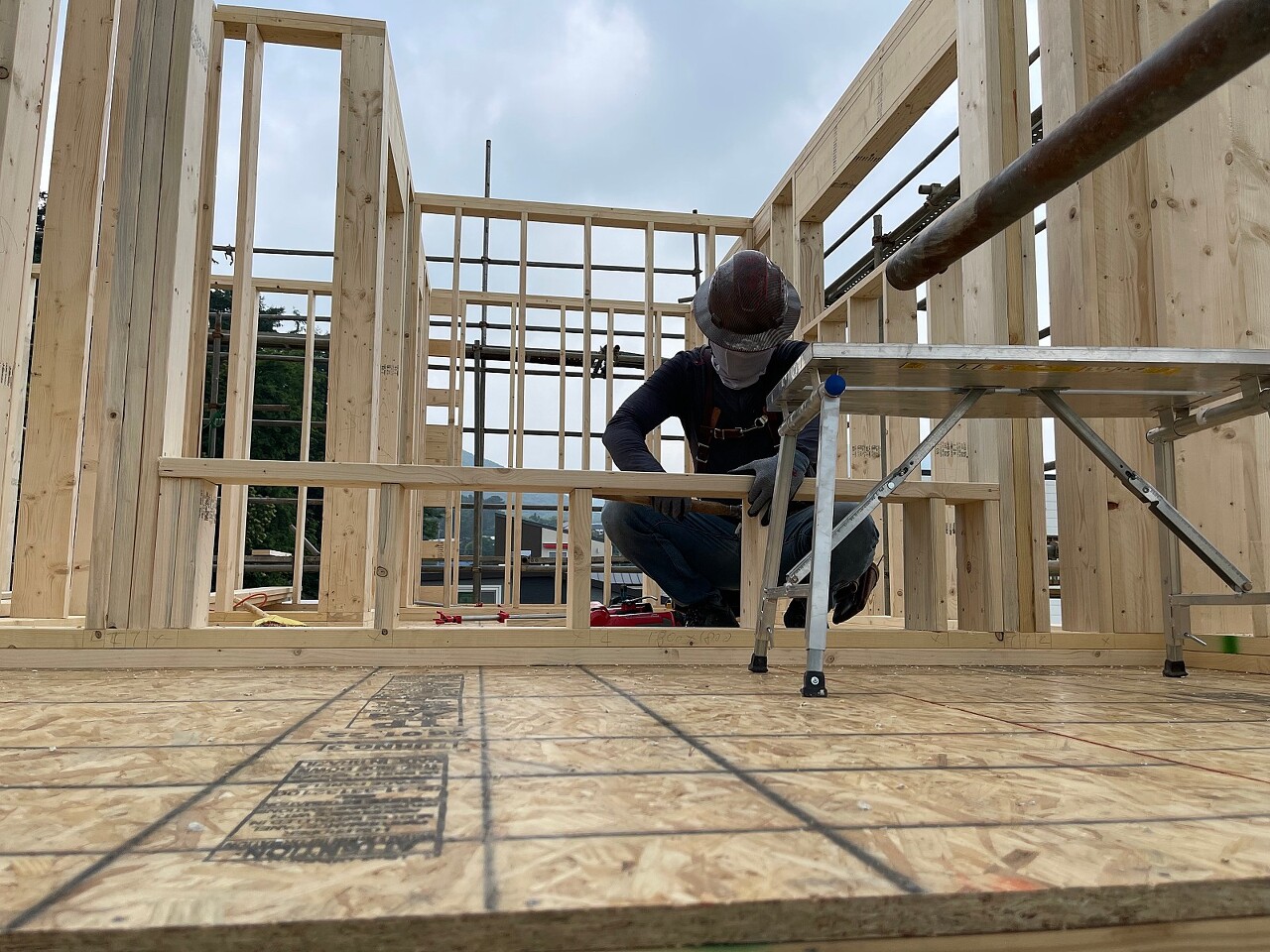

2층 벽체 개구부 목작업(Window Sill, Top & Bottom Cripple, Trimmer) 시공 중입니다.

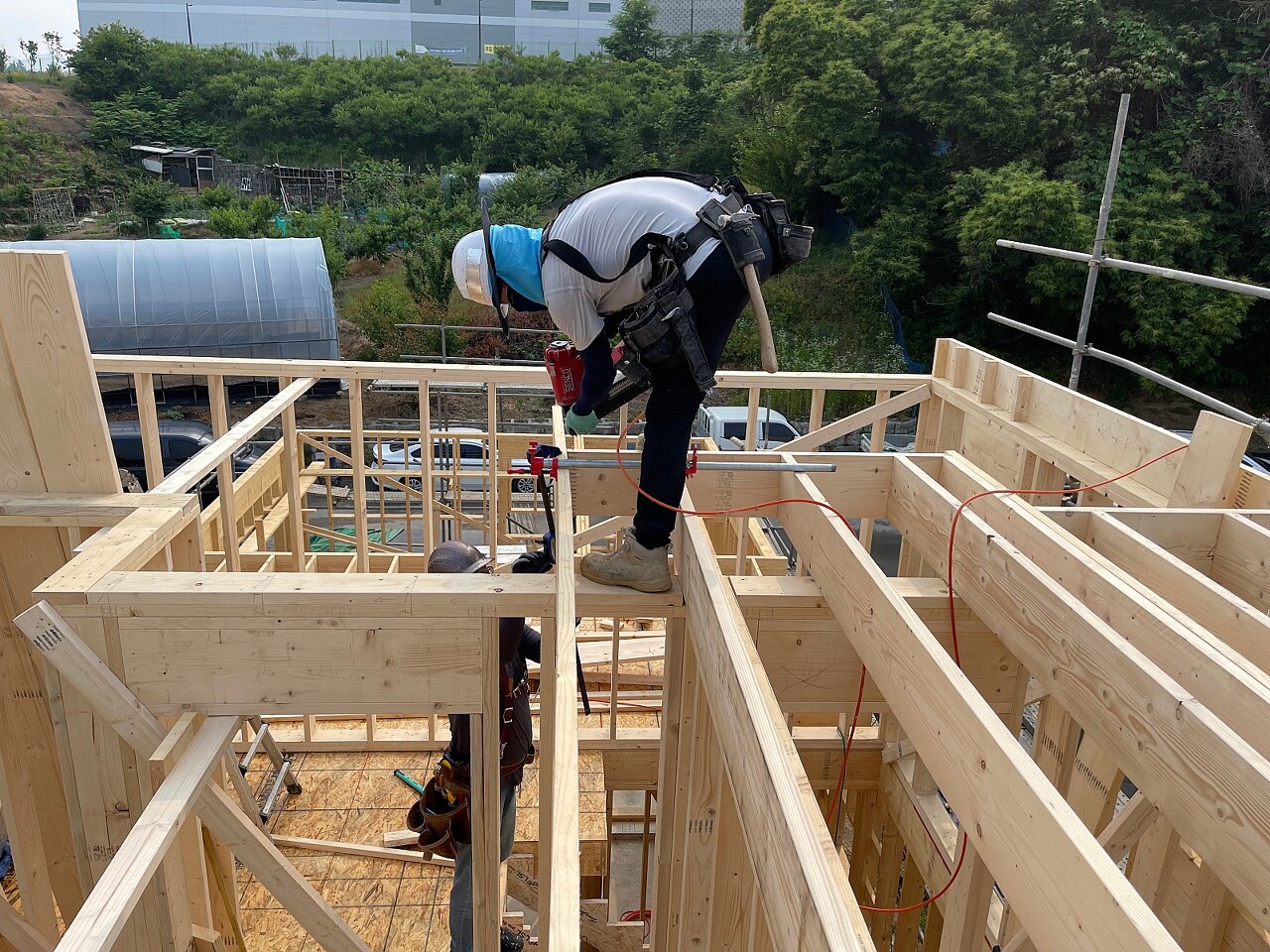

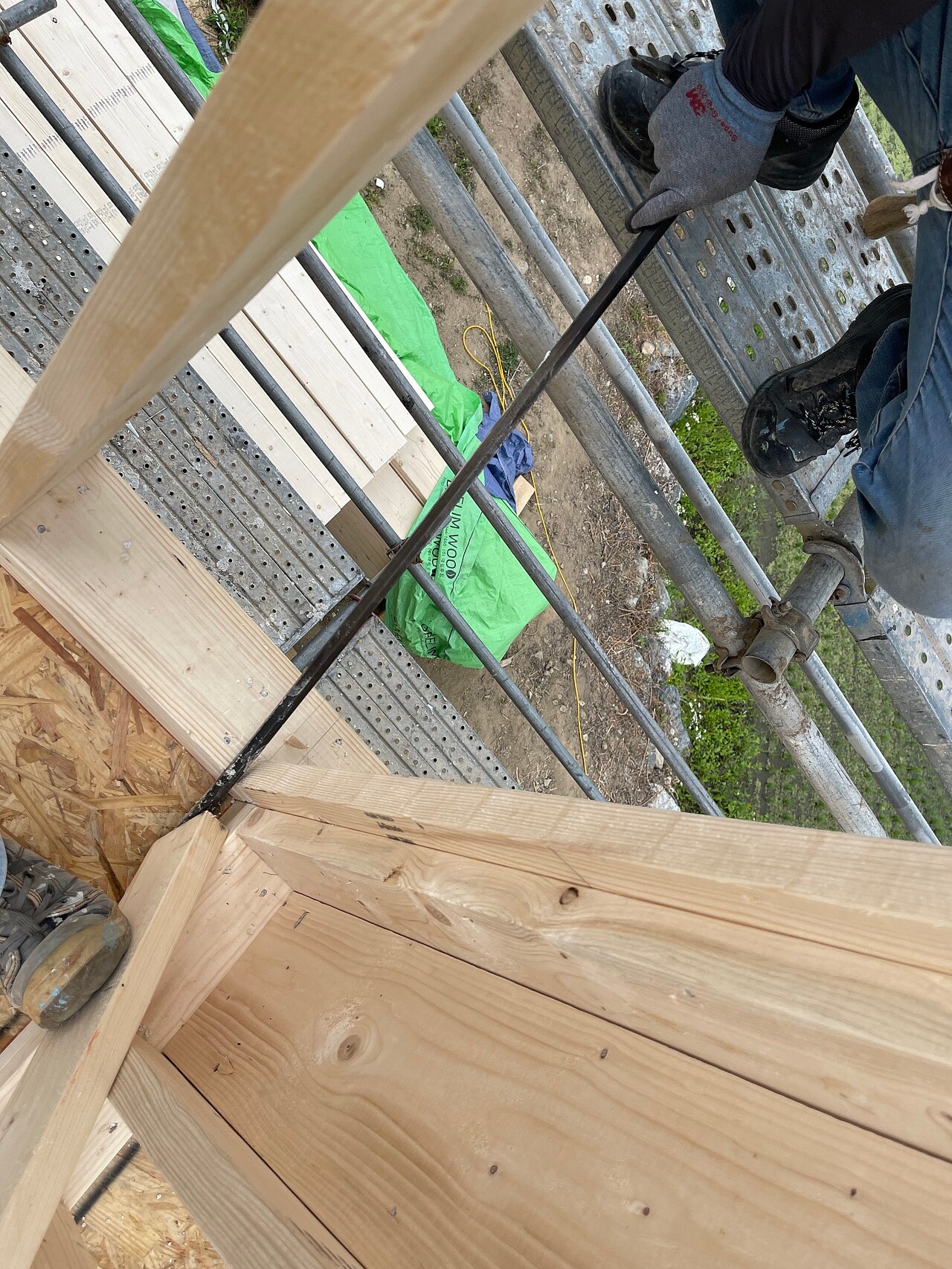

2층 벽체와 벽체간의 고정 작업을 진행 하고 있습니다.



2층 벽체와 벽체간의 고정 또는 벽체와 토대와의 고정 작업 진행 후,

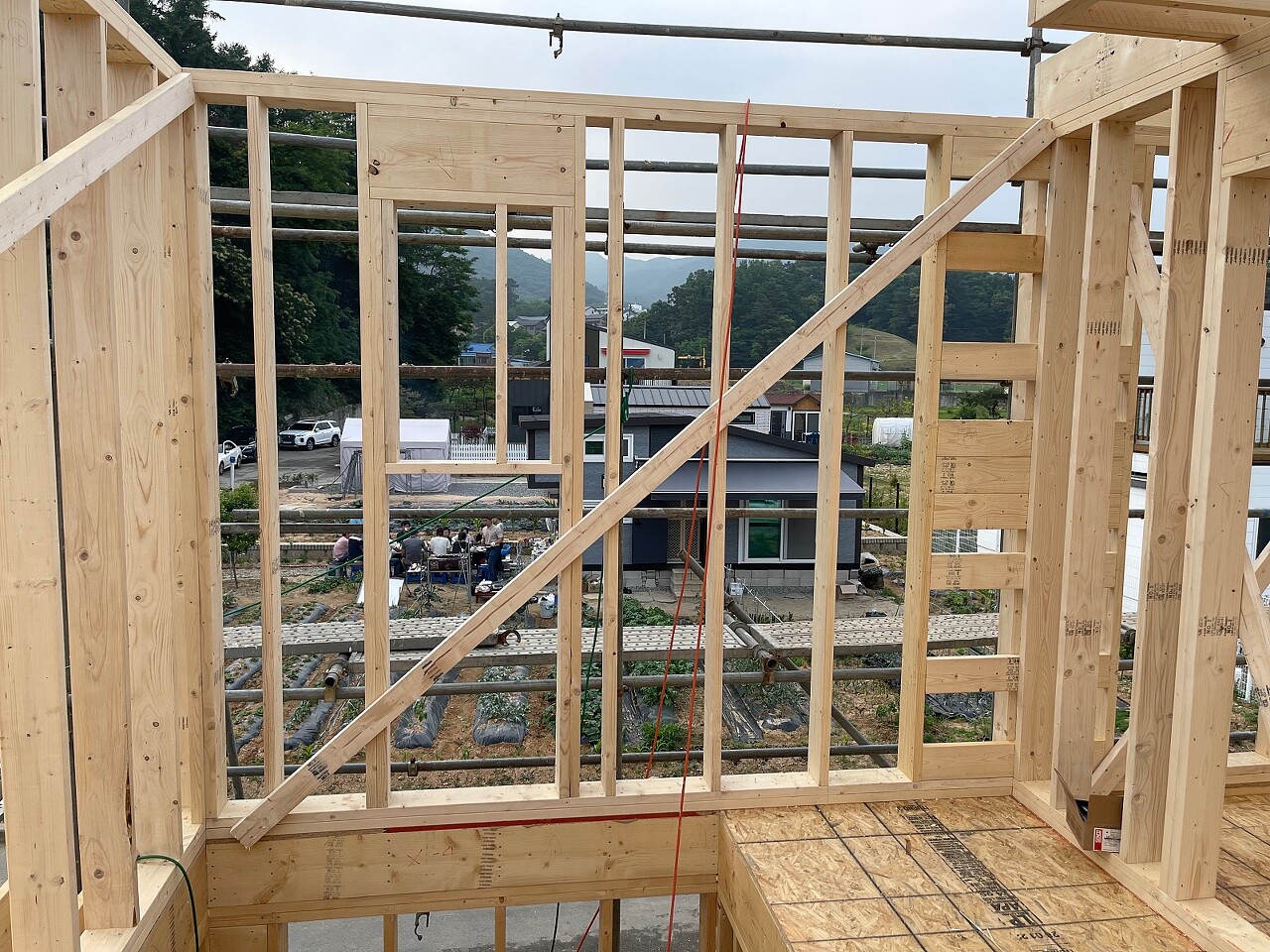

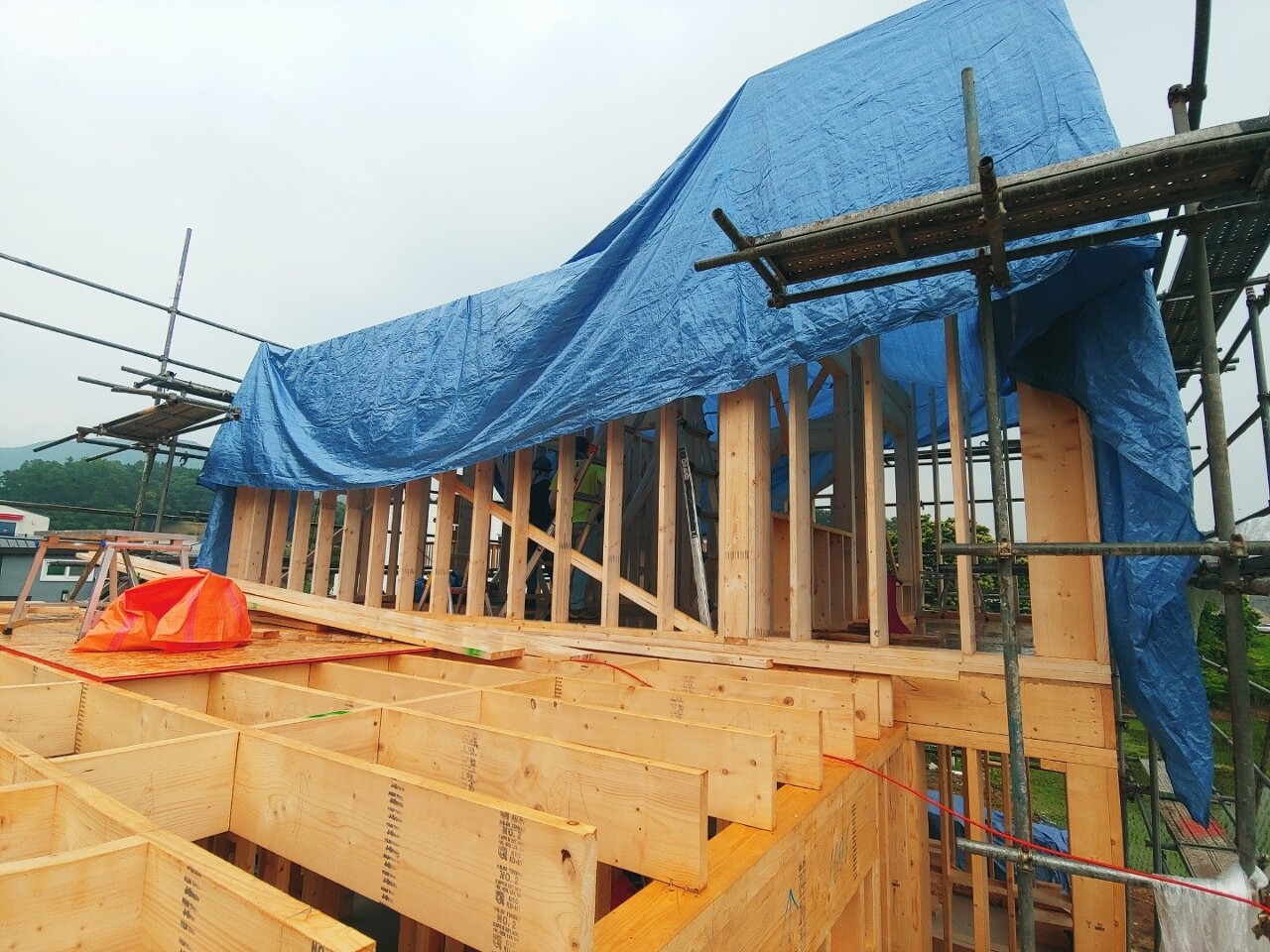

세워진 목구조 벽체가 틀어지지 않도록 임시로 고정하기 위해 지지대를 놓는 가새 작업을 하였습니다.


직진도 확인을 또다시 꼼꼼히 확인합니다.
림 조이스트시공 전 전체적인 사이즈 확인과 직진도 확인은 필수입니다.
거의 오차가 없어 1층에서부터 수직 수평 잡아온 보람이 있습니다.



오후에는 소나기가 잠시 내려서 곧바로 보양 하였습니다.

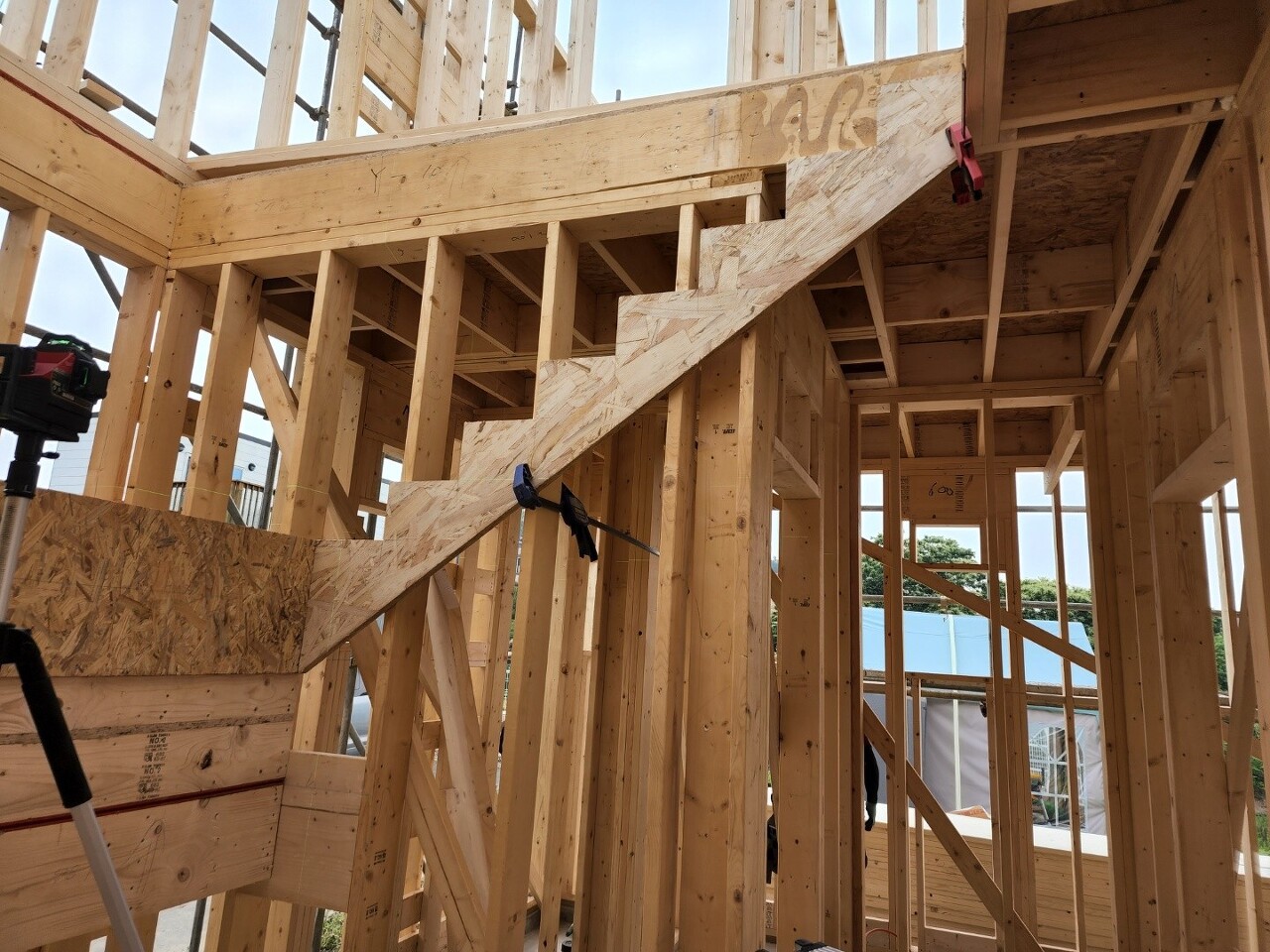

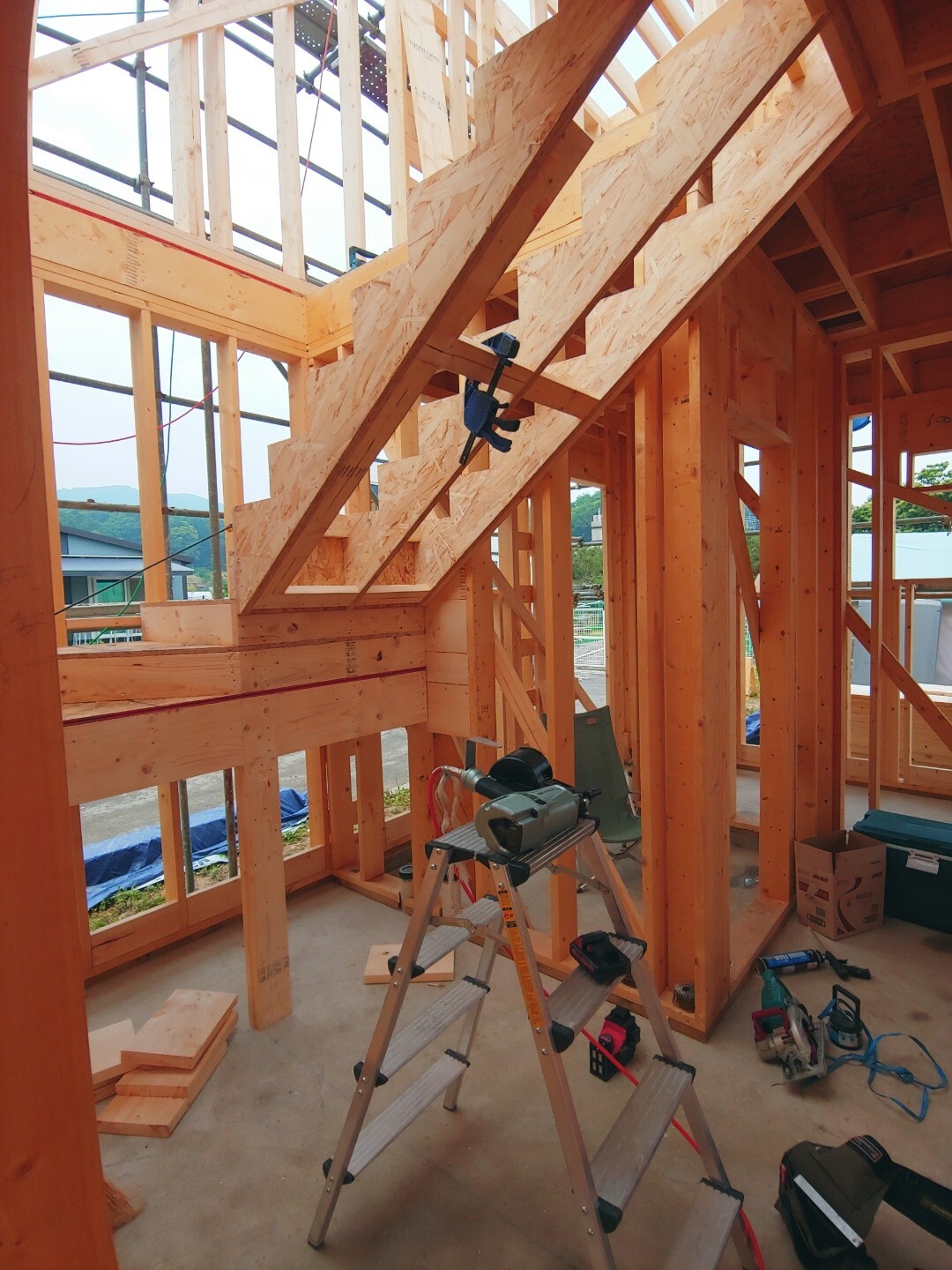

1층에서는 계단 골조 시공 진행 중 입니다.


현재 Rafter 가공 중에 있습니다.




Ceiling Joist 시공 마무리 하였습니다,

현장 정리 후 귀가 하였습니다.
오늘 하루도 수고 많으셨습니다.
