날씨 : 맑음
- 금일 근무자
팀 장 : 이상민 (8시간)
부팀장 : 이재경 (8시간)
팀 원 : 정태영 (8시간), 천영환 (8시간), 성재욱 (8시간)
지 원 : 문병선 (8시간)
금일품수 (누계) : 6품 (총 220.75품)
금일 작업현황

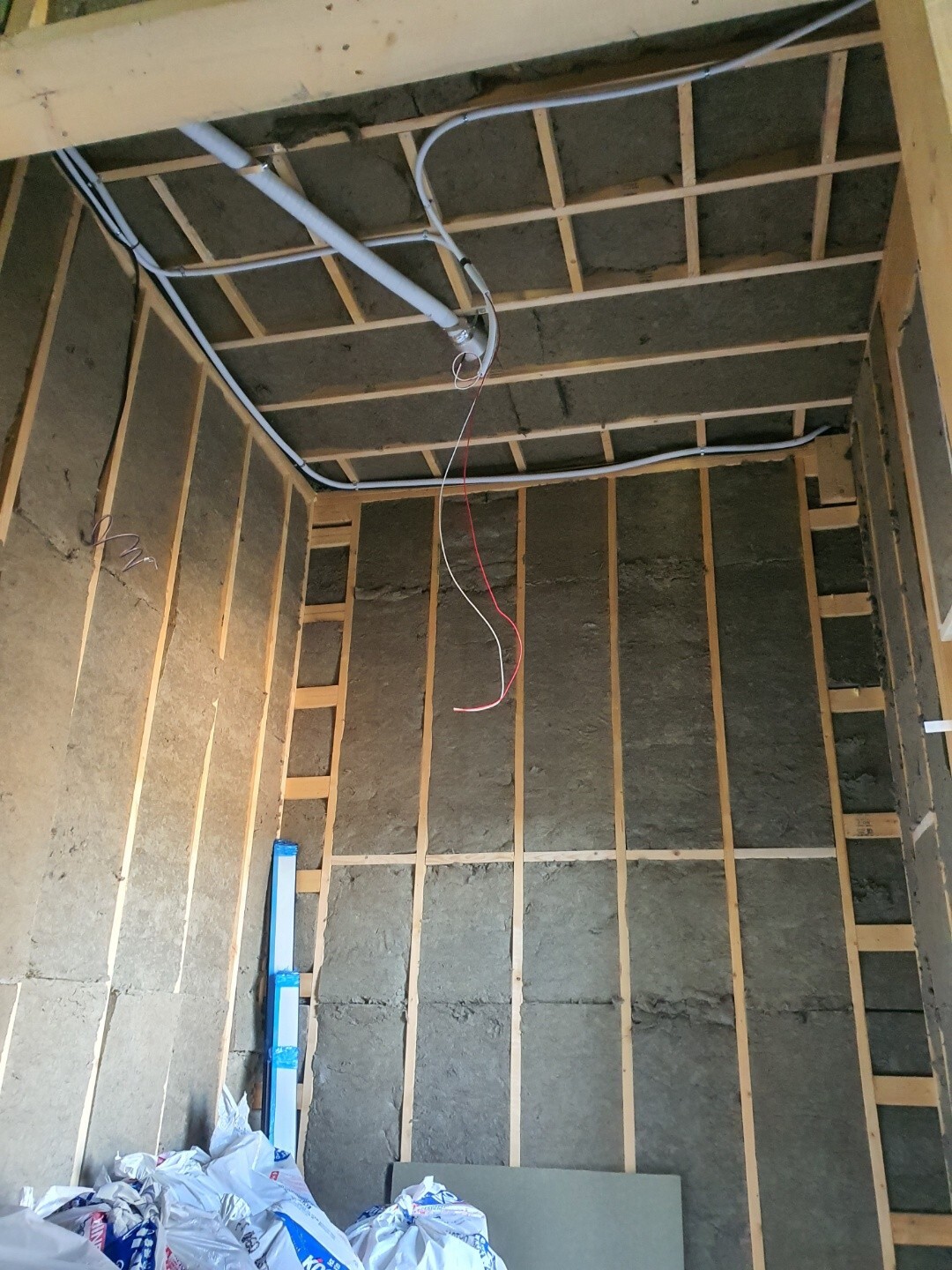

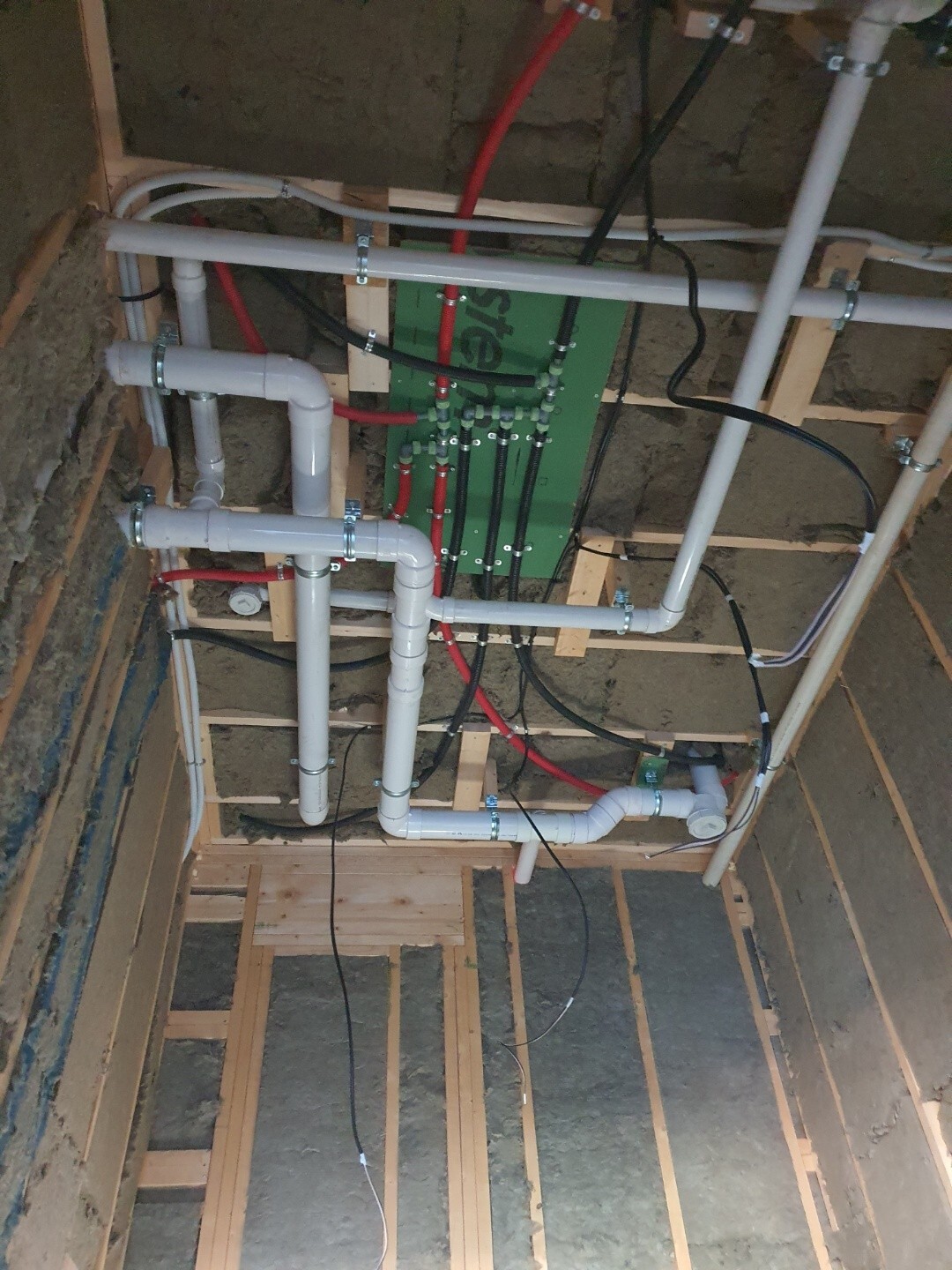

- 단열재 충진

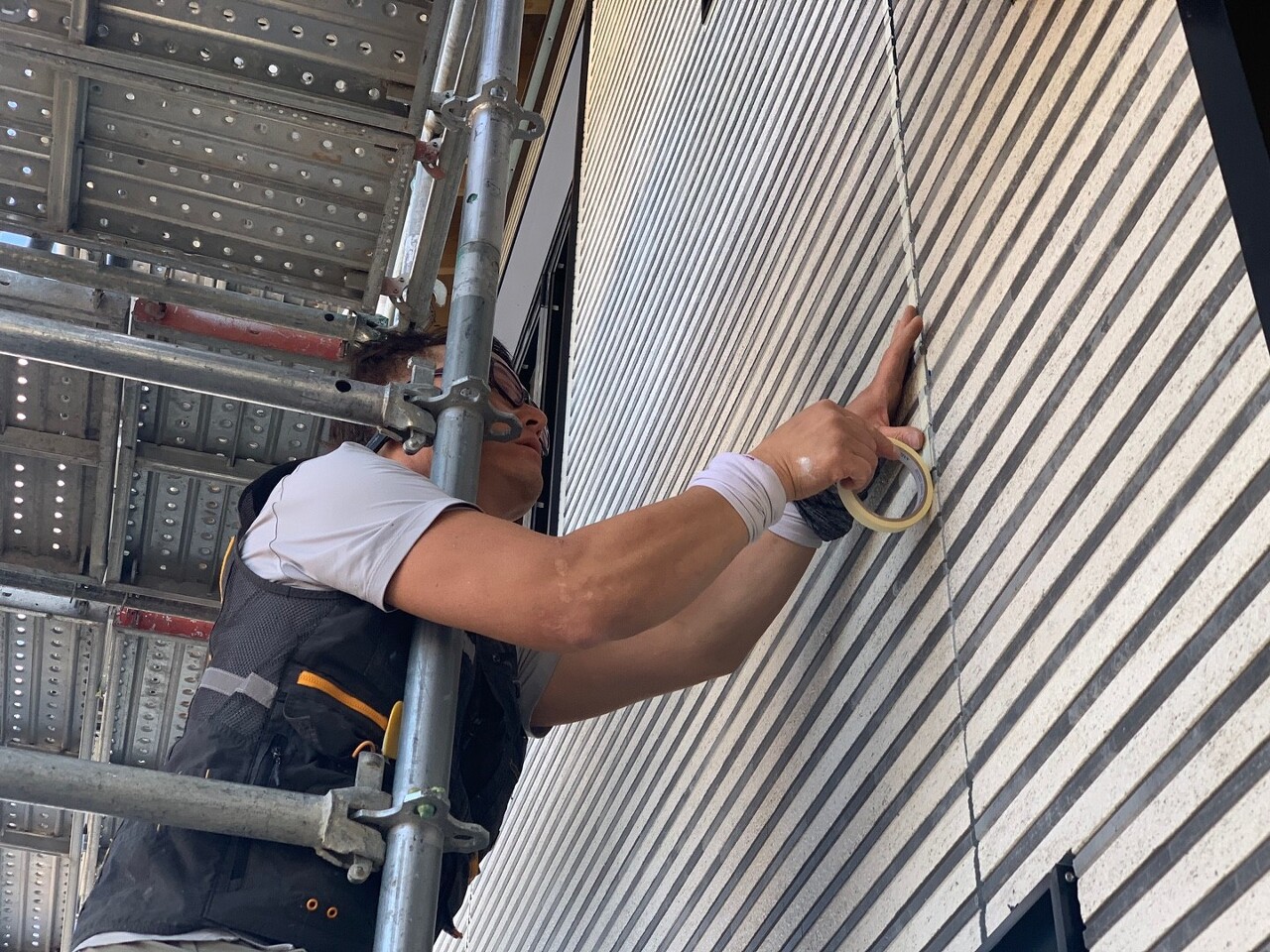

- 세라믹사이딩 실리콘 마감
다음 예정작업
- 단열재 충진
- 세라믹사이딩 실리콘 마감
김천 농소에서의 46일째입니다.
어제에 이어 계속해서 단열재 충진에 집중하는 하루입니다.
단열재는 KCC 미네랄울을 사용하였습니다.
아래는 KCC미네랄울에 대한 설명입니다.

KCC미네랄울은 인체에는 무해하지만 피부에 심한 자극을 주어 되도록이면 피부접촉을 금하는 것이 좋습니다.
그래서 전신방진복을 착용한 후에 시공하였습니다.

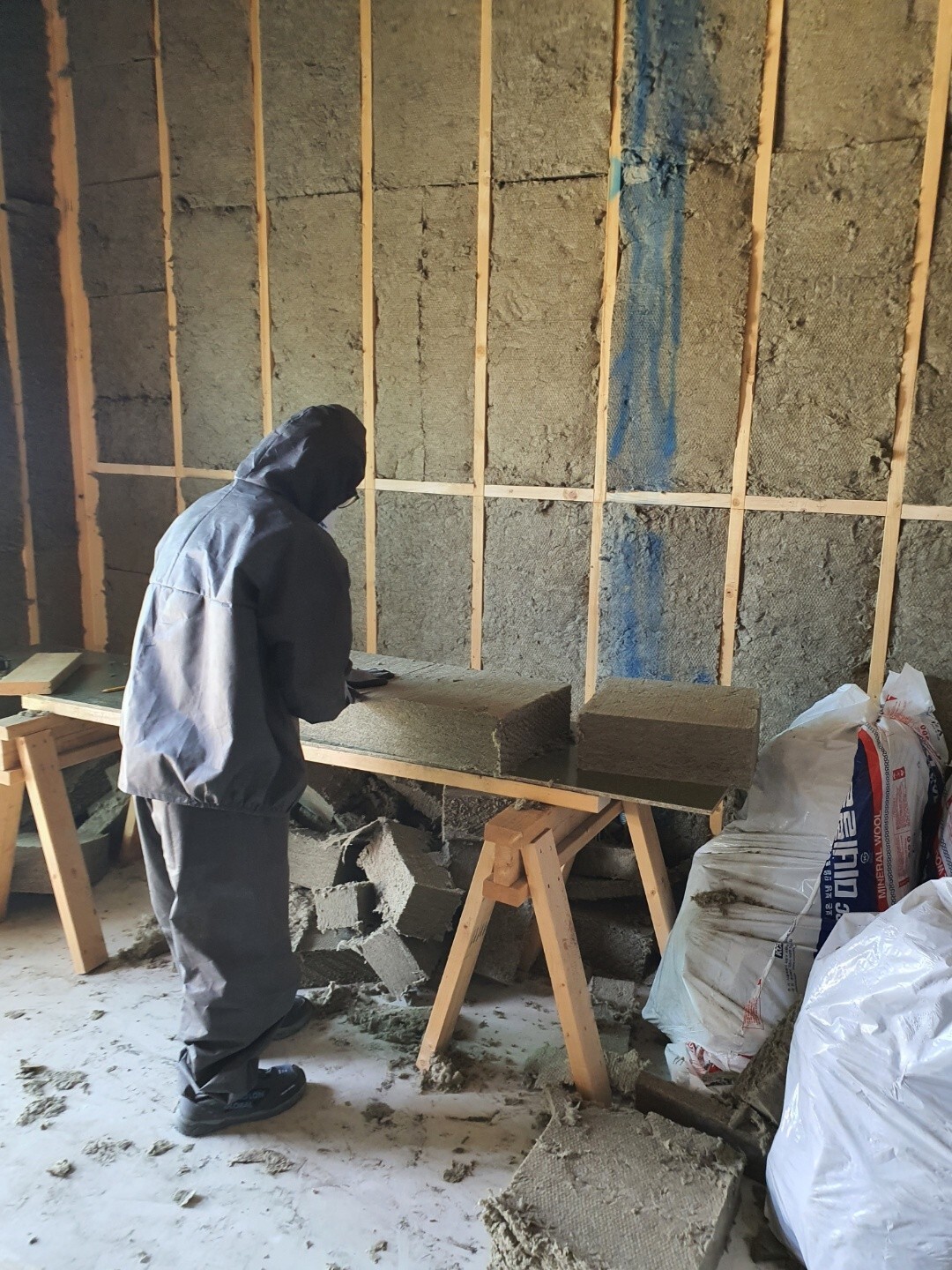

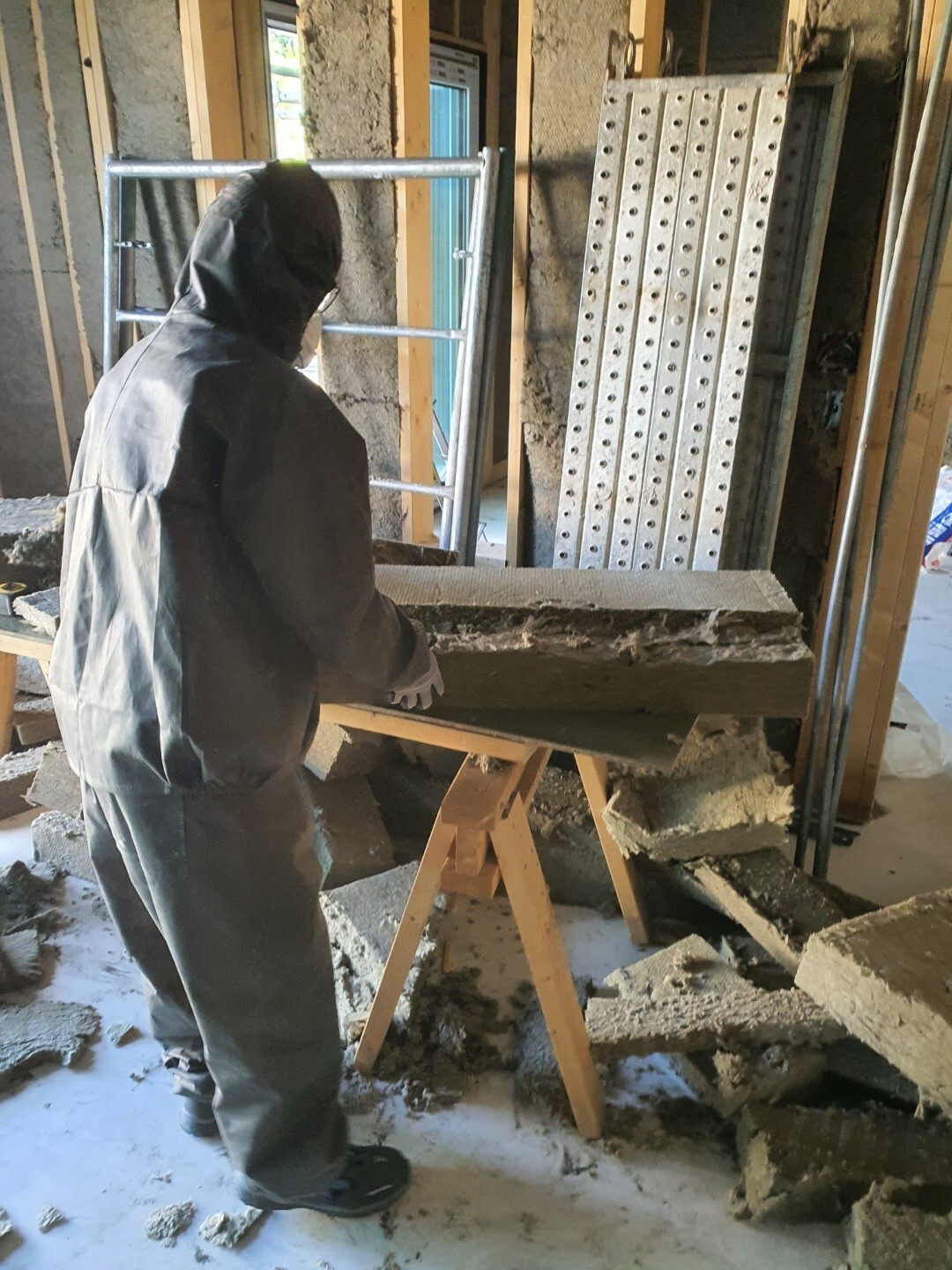

먼저 재단조가 사이즈에 맞게 재단작업을 합니다.

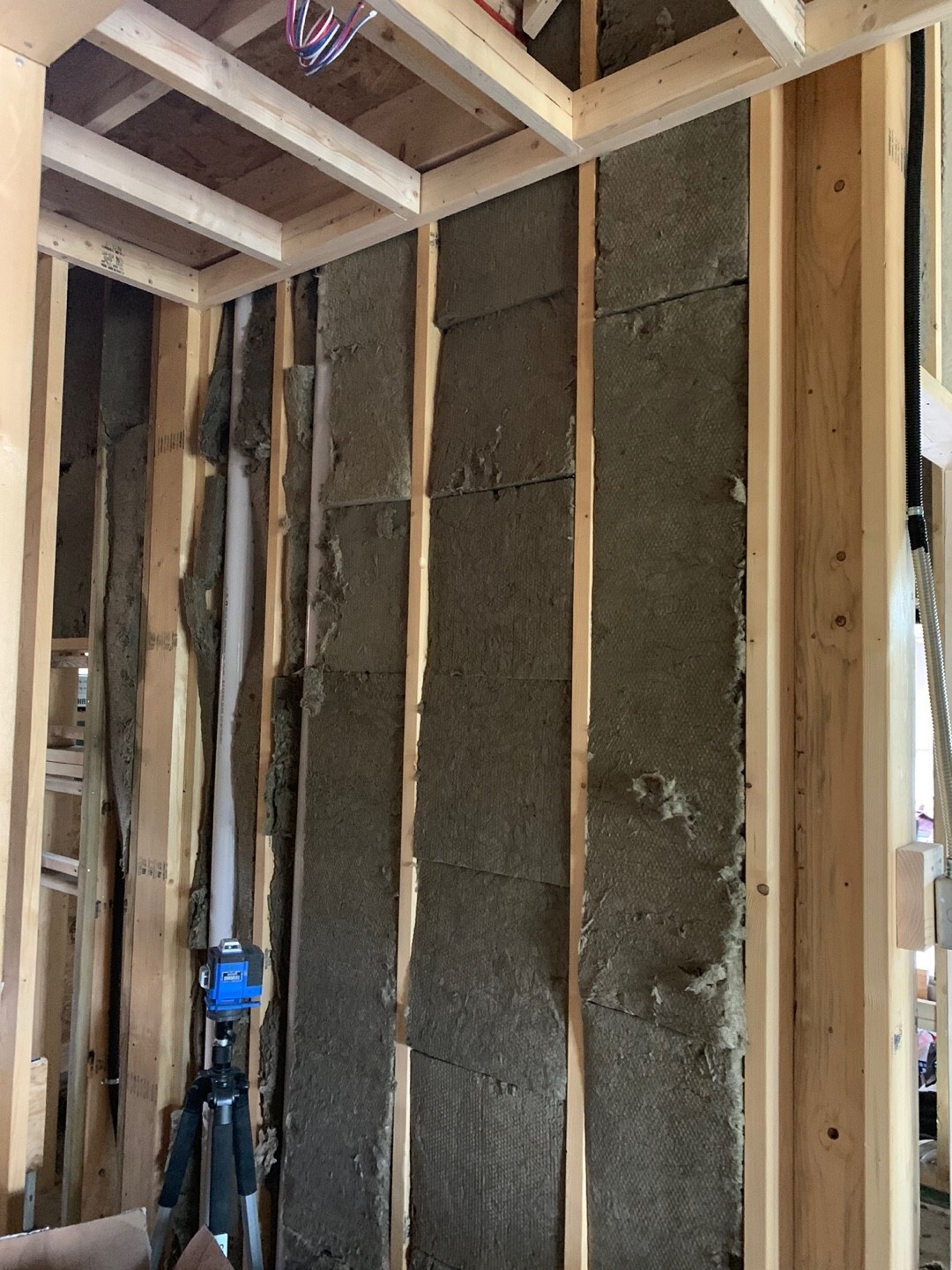

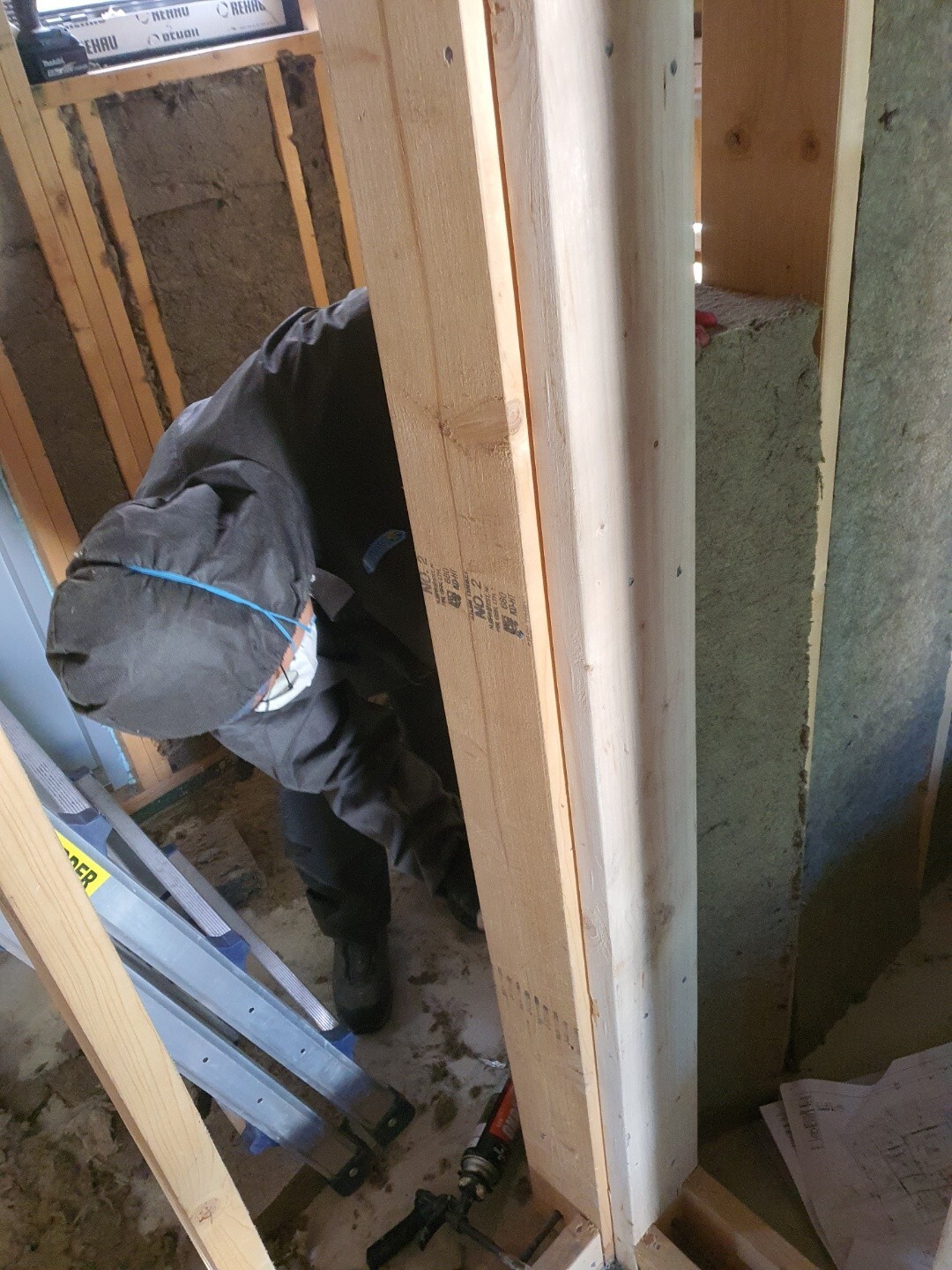

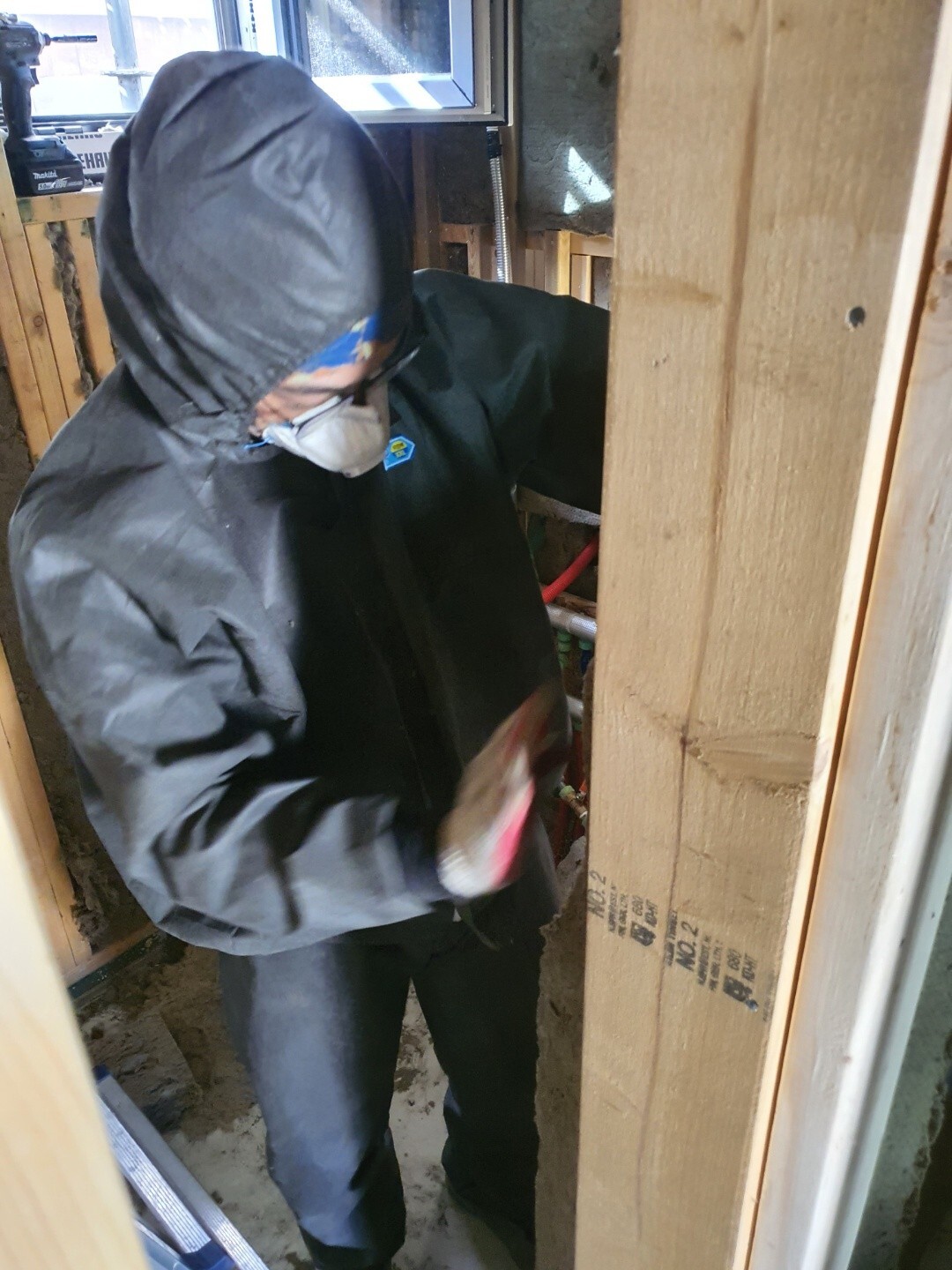

그 다음, 충진조가 꼼꼼하게 채워넣습니다.

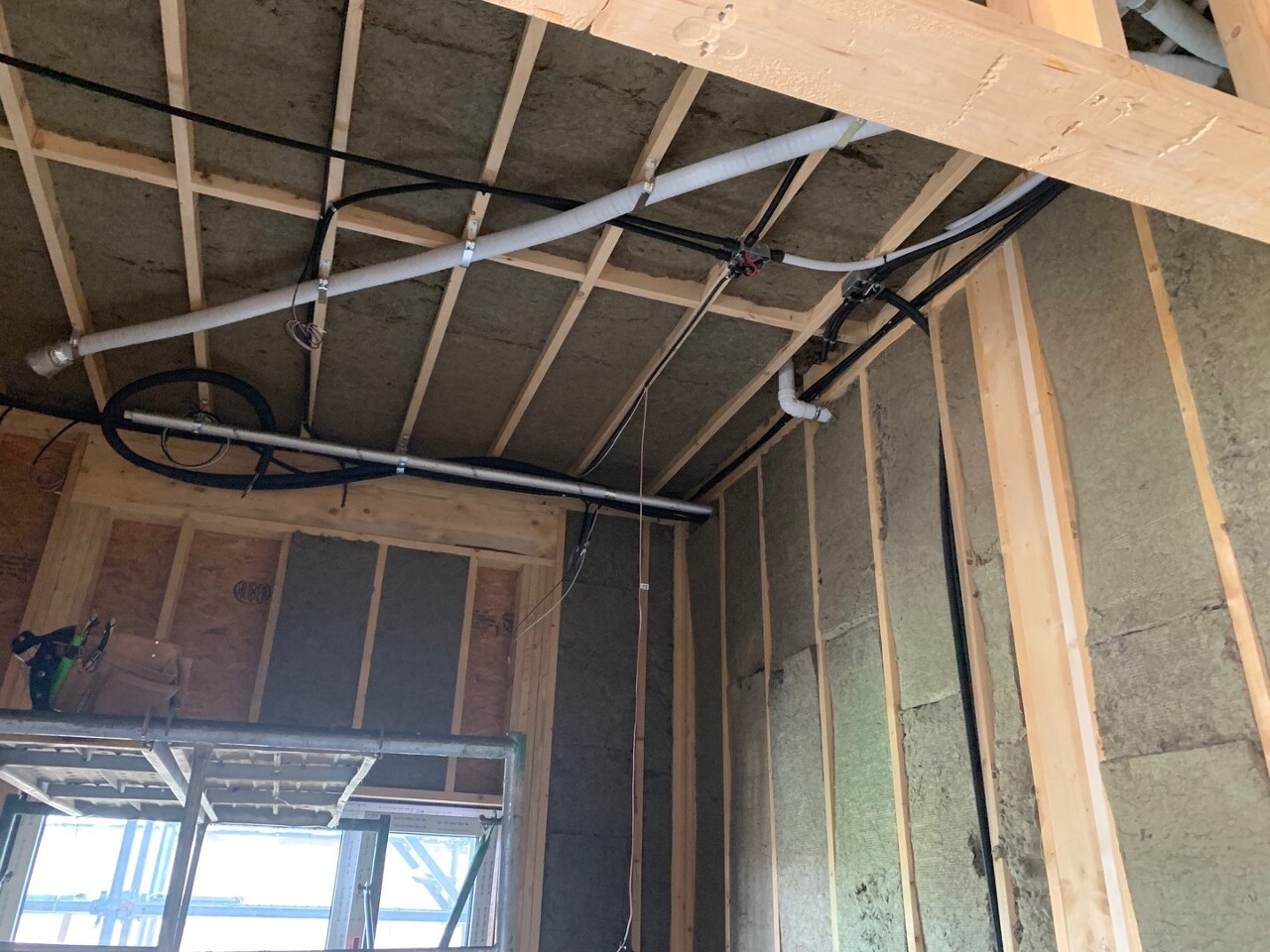

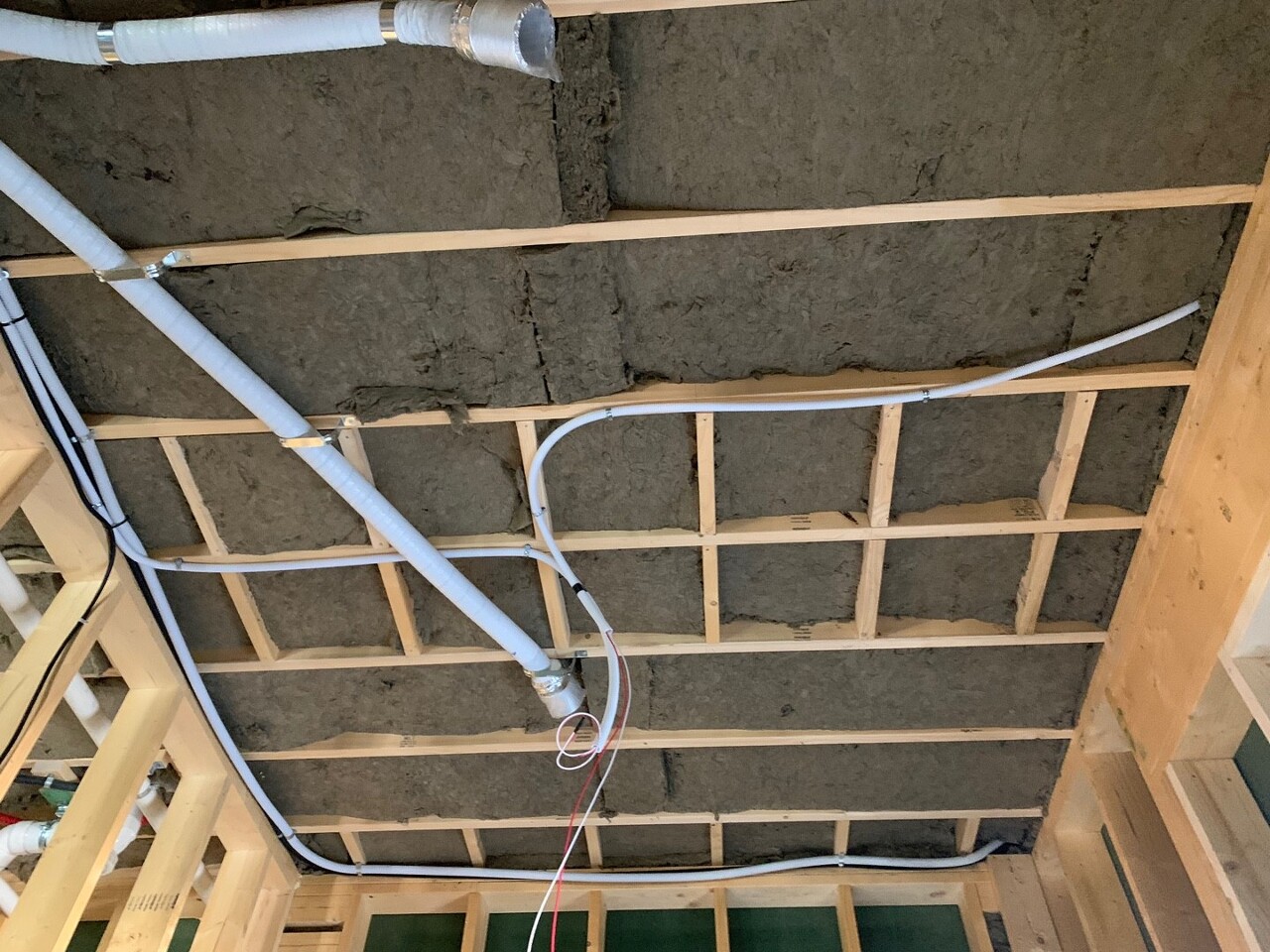

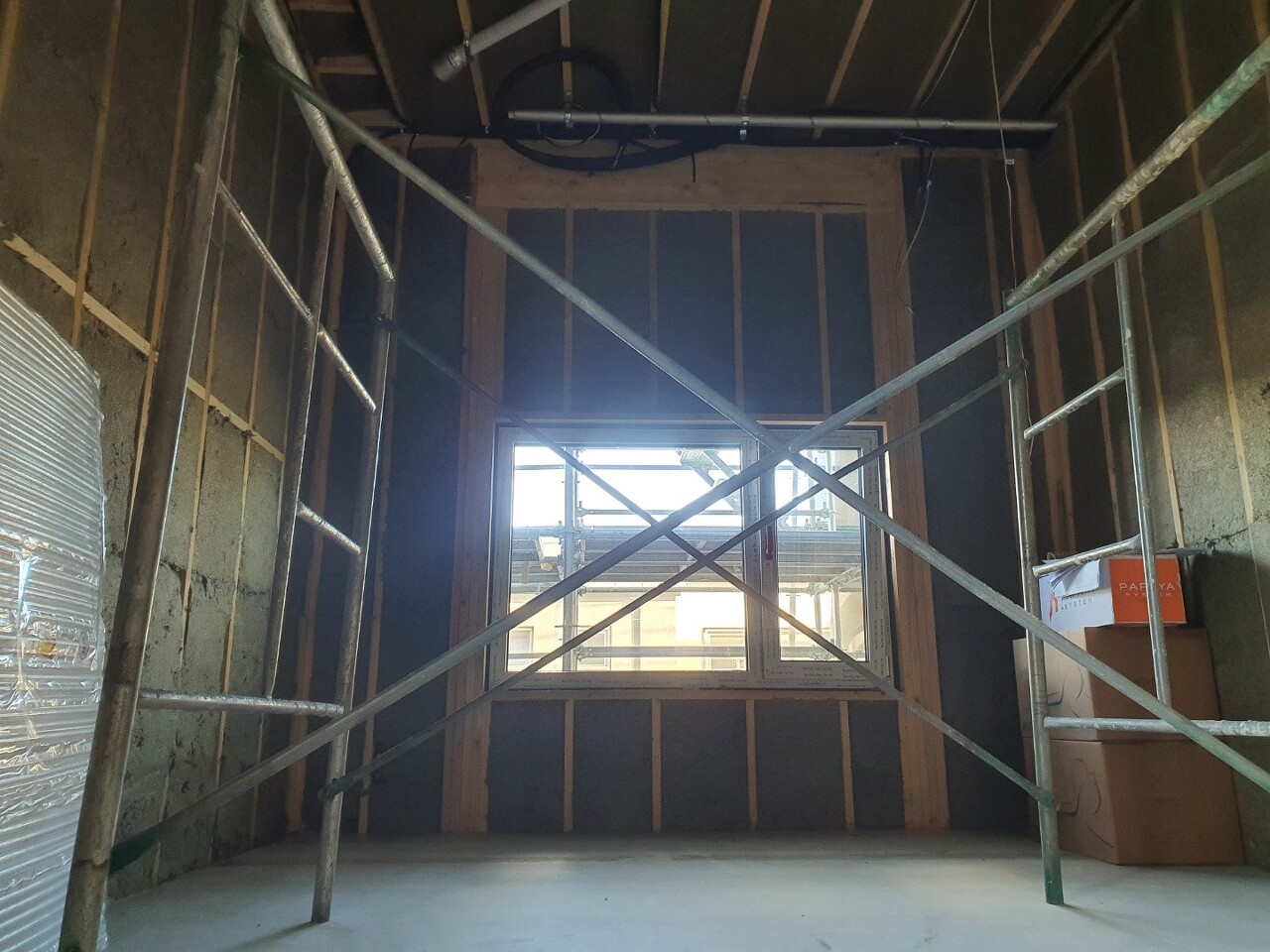

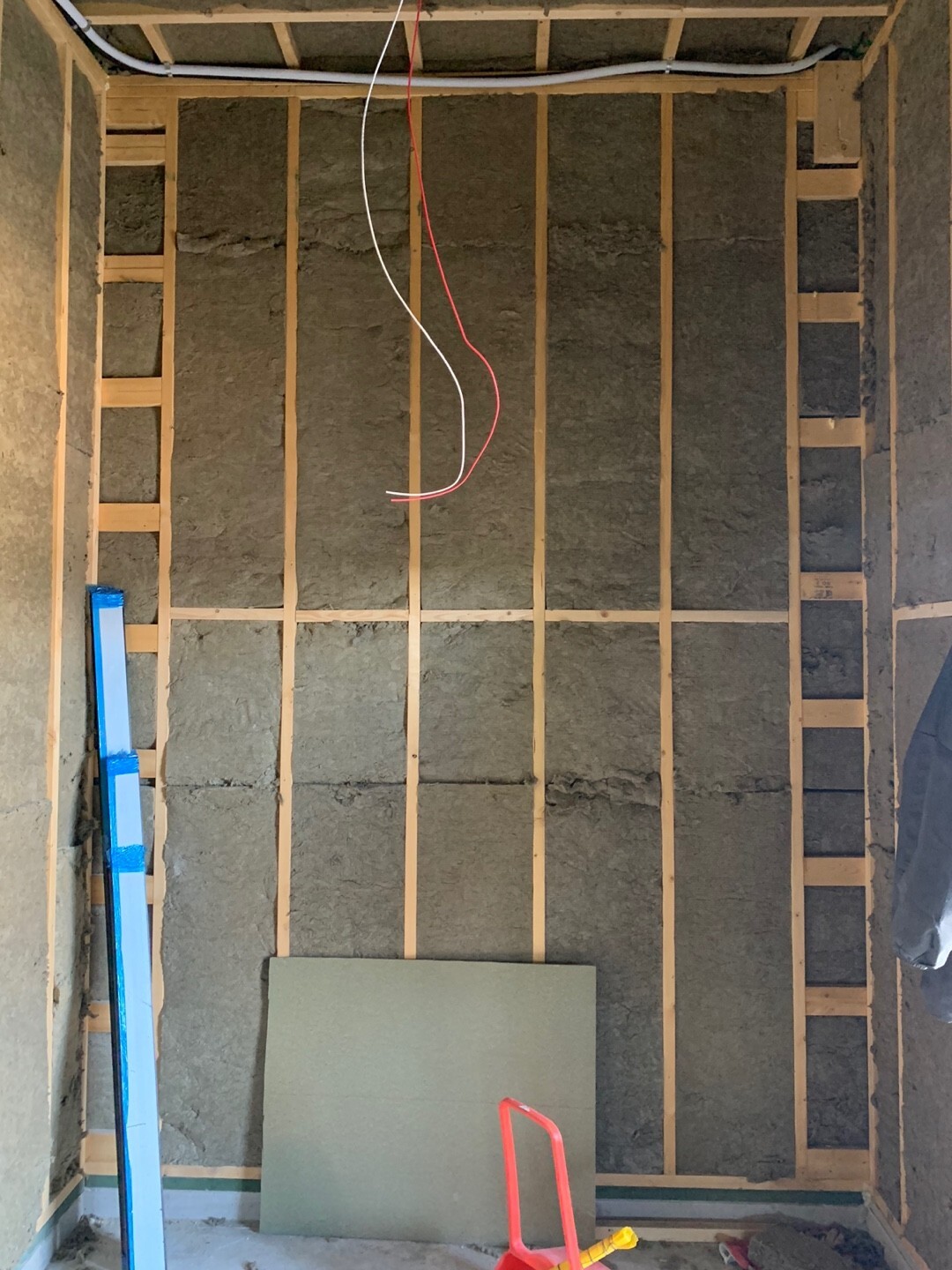

각종 설비로 인해 복잡한 구간에는 잘게 잘라서 꼼꼼하게 채워넣었습니다. 아주 작은 틈에는 우레탄폼으로 마무리합니다.

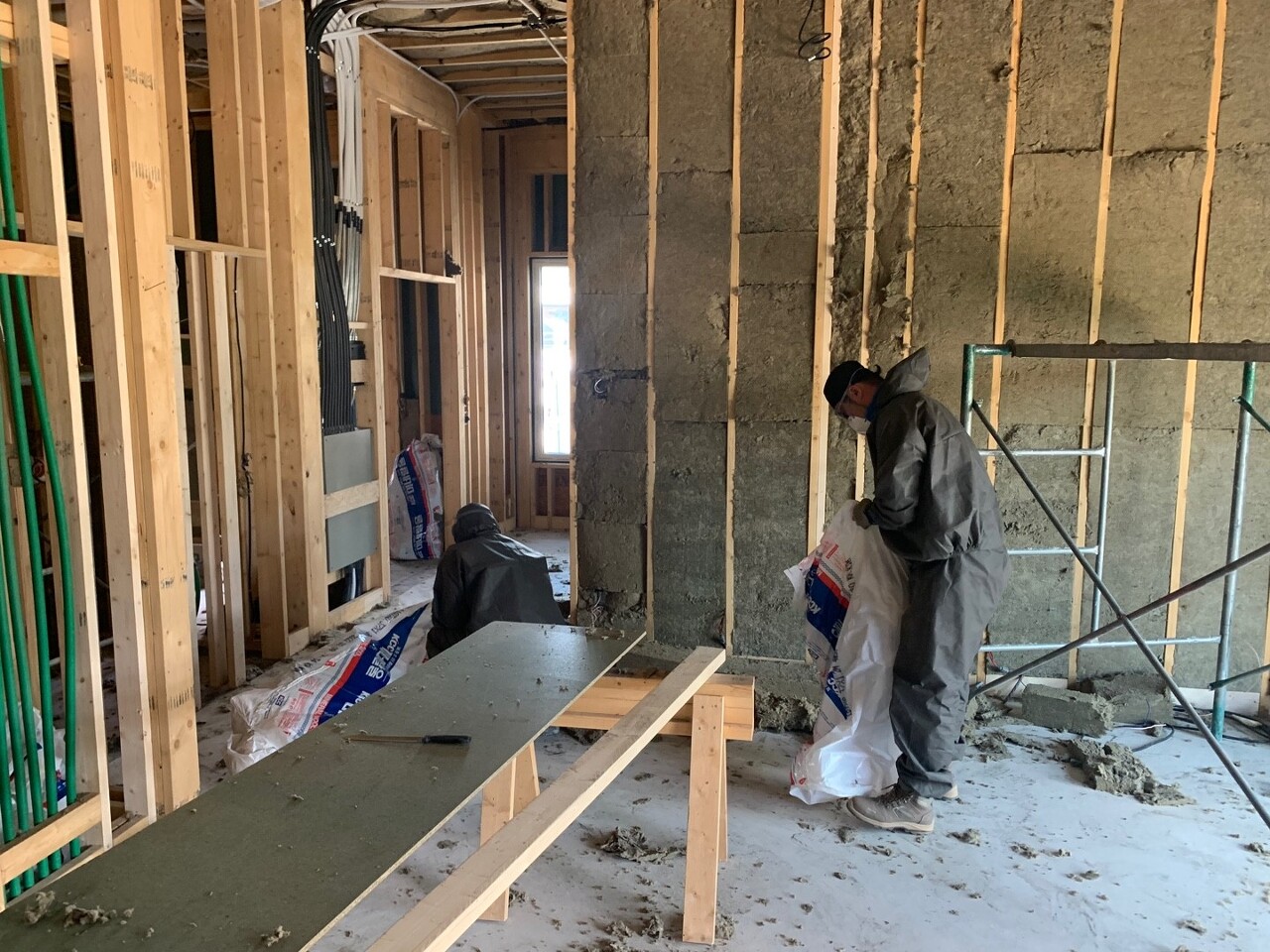

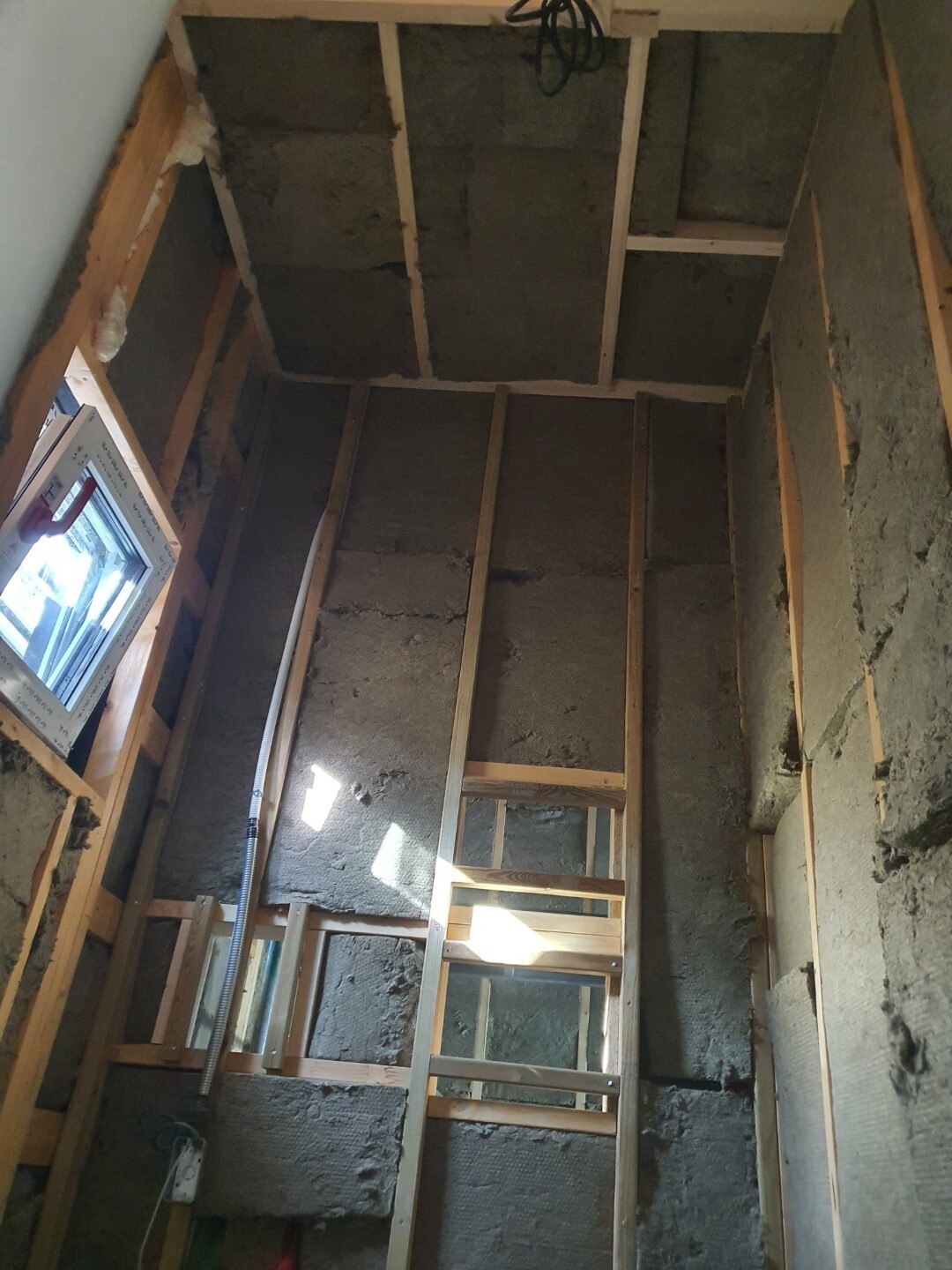

오늘까지 1층의 사랑방, 현관, 부엌 등 90% 정도 작업완료하였습니다. 내일은 1층 마무리 후 2층 충진작업 예정입니다.

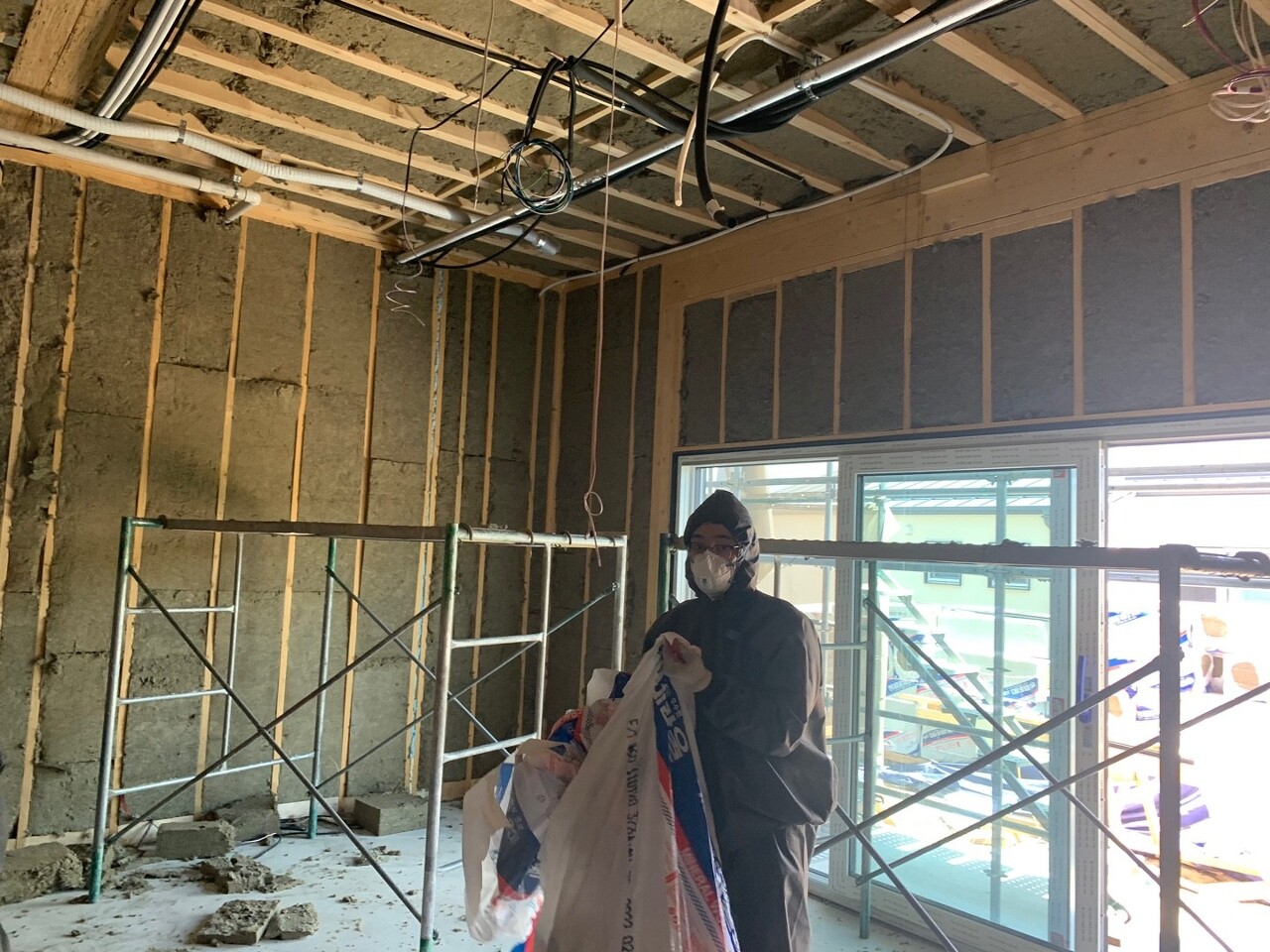

작업 종료 후 정리중입니다. 작은 짜투리도 알뜰하게 사용하지만, 그래도 쓰레기 양이 꽤 나옵니다.

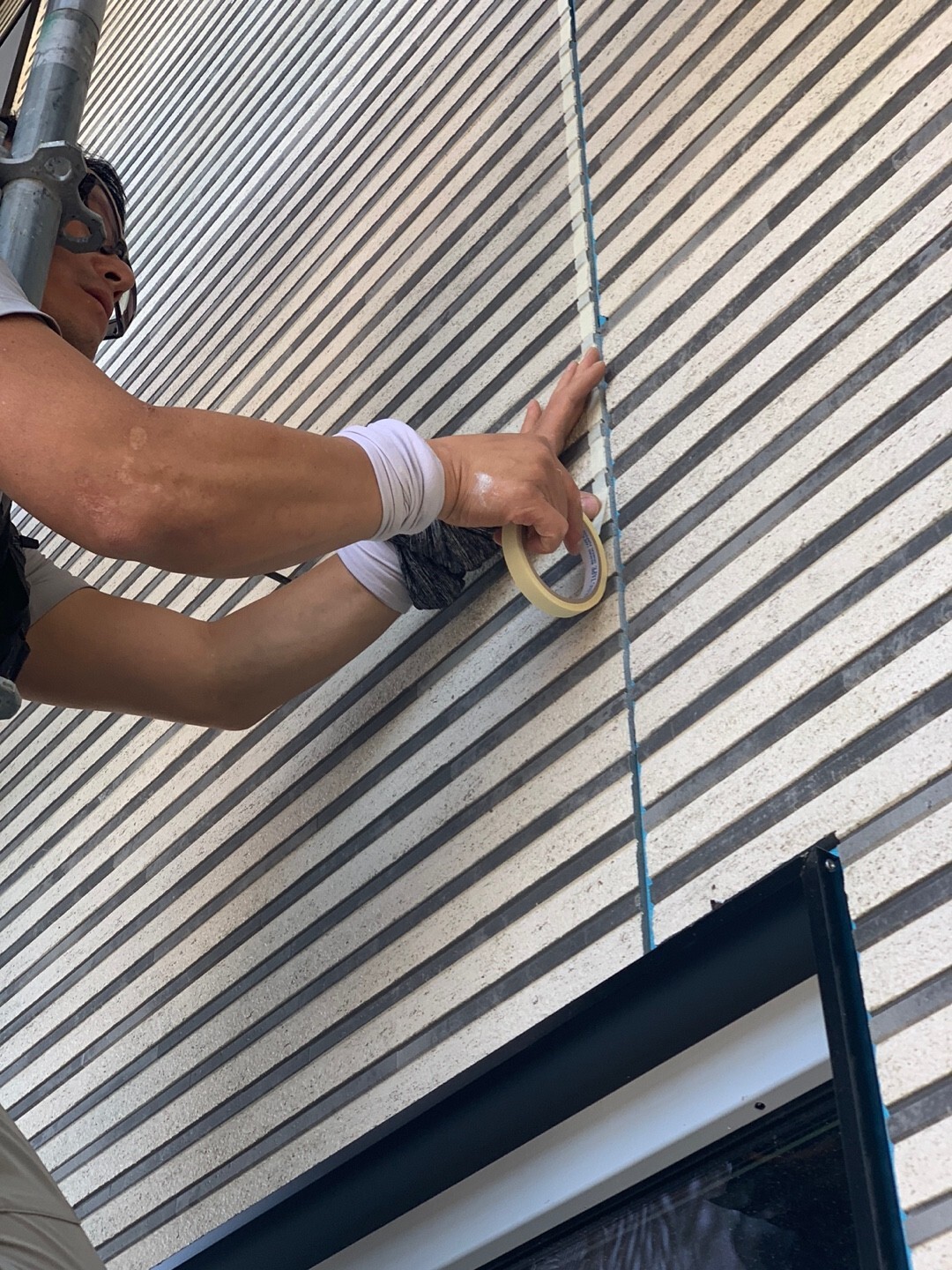

오늘도 부팀장님은 홀로 실리콘마감작업에 몰두하셨습니다. 더운데 밖에서 고생많으십니다. ㅠㅠ
내일도 오늘과 같은 작업이 진행될 예정입니다.
먼지와 더위 속에서 고생하신 최고팀, 푹 쉬시고 내일도 화이팅입니다!!!
'목조주택 시공완료현장 > 2203김천농소 72평' 카테고리의 다른 글
220602 목[김천농소] 51일차 다운실링, 처마 하이클래딩 [수호천사 하우징] [직영건축] [목조주택] (0) | 2022.06.03 |
---|---|
220601 수[김천농소] 50일차 다운실링, 처마 하이클래딩 [수호천사 하우징] [직영건축] [목조주택] (0) | 2022.06.02 |
220531 화[김천농소] 49일차 단열재 충진 [수호천사 하우징] [직영건축] [목조주택] (0) | 2022.06.01 |
220530 월[김천농소] 48일차 단열재 충진 [수호천사 하우징] [직영건축] [목조주택] (0) | 2022.05.31 |
220528 토[김천농소] 47일차 단열재 충진, 세라믹사이딩 실리콘 마감 [수호천사 하우징] [직영건축] [목조주택] (0) | 2022.05.29 |
220526 목[김천농소] 45일차 세라믹사이딩, 단열재 충진, 징크팀 시공 [수호천사 하우징] [직영건축] [목조주택] (0) | 2022.05.26 |
220525 수[김천농소] 44일차 하이클래딩, 세라믹사이딩 시공, 징크팀 시공 [수호천사 하우징] [직영건축] [목조주택] (0) | 2022.05.26 |
220524 화[김천농소] 43일차 하이클래딩 시공, 징크팀, 에어컨팀 시공 [수호천사 하우징] [직영건축] [목조주택] (0) | 2022.05.24 |
220523 월[김천농소] 42일차 세라믹사이딩 실리콘 시공, 하이클래딩 시공 [수호천사 하우징] [직영건축] [목조주택] (0) | 2022.05.24 |
220519 목[김천농소] 41일차 세라믹사이딩 시공, 레인스크린 시공, 다운실링 [수호천사 하우징] [직영건축] [목조주택] (0) | 2022.05.19 |
댓글
