목조주택 시공완료현장/2203김천농소 72평

220526 목[김천농소] 45일차 세라믹사이딩, 단열재 충진, 징크팀 시공 [수호천사 하우징] [직영건축] [목조주택]

by 수호천사하우징 2022. 5. 26.

날씨 : 약간 선선한 날씨

- 금일 근무자

팀 장 : 이상민 (8시간)

부팀장 : 이재경 (8시간)

팀 원 : 정태영 (8시간), 천영환 (8시간), 성재욱 (8시간)

지 원 : 문병선 (8시간)

​금일품수 (누계) : 6품 (총 214.75품)

금일 작업현황 ​

- 단열재 충진

- 세라믹사이딩 시공(완료)

- 징크팀 시공(완료)

- 열회수환기장치 시공

- 세라믹사이딩 실리콘 마감

​​

다음 예정작업​

- 단열재 충진

- 세라믹사이딩 실리콘 마감

​​

김천 농소에서의 45일째입니다.

어제 잠깐 비가 온 후에 다시 예전의 봄날로 돌아왔습니다.

덕분에 일하기 좋은 하루입니다.

오늘은 오전에 세라믹사이딩 시공 마무리를 한 후에 내부단열재 충진작업을 시작하였습니다.

먼저 세라믹사이딩 시공사진입니다.

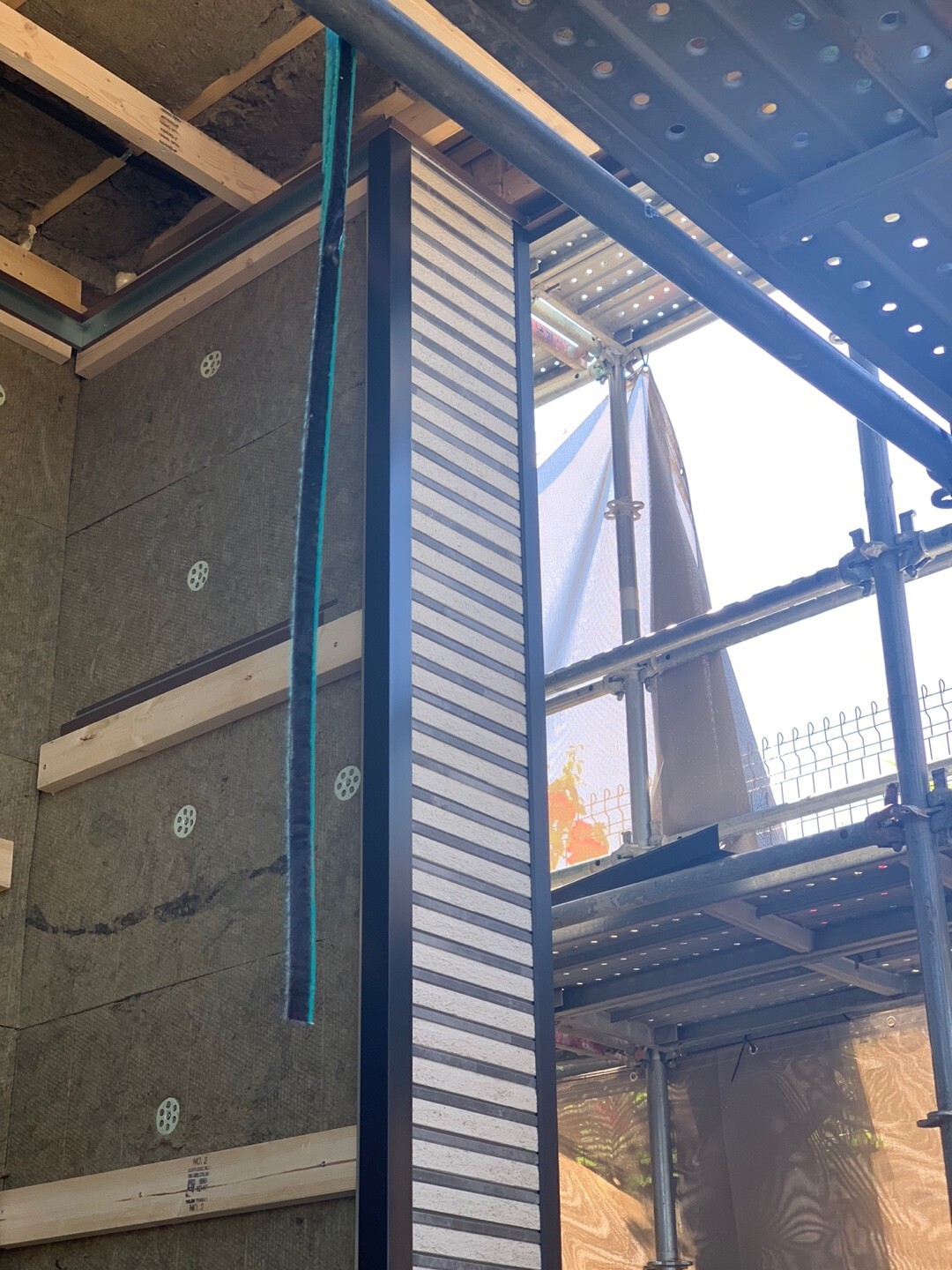

전면부 좌측 디자인월 일부구간에 시공완료하였습니다.



현관 오른쪽 모서리구간에도 시공완료하였습니다.

계속해서 징크팀이 징크시공 마무리하였습니다.

처마끝 페이샤 구간 및 물홈통 시공완료하였습니다.




땡볕의 지붕에서 시공하느라 고생많으셨습니다. ㅎㅎ

열회수환기장치 시공팀이 2층에 시공완료하였습니다.





이후 석고합판 시공 후에 환기구 천공작업을 한번 더 할 예정입니다.

세라믹사이딩 실리콘마감작업을 계속해서 하였습니다.




내부 단열재 충진작업을 하였습니다.

1층 주방 및 거실의 천장과 벽면에 작업을 하였습니다.




천장장선에는 110T 단열재 두장을, 벽면엔 130T 단열재를 크기와 길이에 맞추어 충진하였습니다.





집이 크고 층고가 높아서 시간이 꽤 걸립니다. 단열재 충진작업은 며칠간 더 진행될 예정입니다.

정리 후 일과종료하였습니다.

내일도 계속해서 단열재 충진 및 실리콘마감작업을 진행할 예정입니다.

팀원분들 오늘도 수고많으셨습니다.

푹 쉬시고 내일도 화이팅입니다!!!

'목조주택 시공완료현장 > 2203김천농소 72평' 카테고리의 다른 글

220601 수[김천농소] 50일차 다운실링, 처마 하이클래딩 [수호천사 하우징] [직영건축] [목조주택]  (0) 2022.06.02
220531 화[김천농소] 49일차 단열재 충진 [수호천사 하우징] [직영건축] [목조주택]  (0) 2022.06.01
220530 월[김천농소] 48일차 단열재 충진 [수호천사 하우징] [직영건축] [목조주택]  (0) 2022.05.31
220528 토[김천농소] 47일차 단열재 충진, 세라믹사이딩 실리콘 마감 [수호천사 하우징] [직영건축] [목조주택]  (0) 2022.05.29
220527 금[김천농소] 46일차 단열재 충진, 세라믹사이딩 실리콘 마감 [수호천사 하우징] [직영건축] [목조주택]  (0) 2022.05.27
220525 수[김천농소] 44일차 하이클래딩, 세라믹사이딩 시공, 징크팀 시공 [수호천사 하우징] [직영건축] [목조주택]  (0) 2022.05.26
220524 화[김천농소] 43일차 하이클래딩 시공, 징크팀, 에어컨팀 시공 [수호천사 하우징] [직영건축] [목조주택]  (0) 2022.05.24
220523 월[김천농소] 42일차 세라믹사이딩 실리콘 시공, 하이클래딩 시공 [수호천사 하우징] [직영건축] [목조주택]  (0) 2022.05.24
220519 목[김천농소] 41일차 세라믹사이딩 시공, 레인스크린 시공, 다운실링 [수호천사 하우징] [직영건축] [목조주택]  (0) 2022.05.19
220518 수[김천농소] 40일차 세라믹사이딩 시공, 방통(방바닥통미장) [수호천사 하우징] [직영건축] [목조주택]  (0) 2022.05.18

댓글
