날씨 : 맑음
<금일 근무자>
팀 장 : 서태원 (8시간)
팀 원 : 백경운 (8시간), 김수현 (8시간), 최병균 (8시간), 최용모 (8시간), 김현석 (8시간)
금일품수 (누계) : 6품 (총 307.75 품)
<금일 작업현황>
- 시스템비계 해체
- 석고보드 시공
- 퍼티 및 샌딩
- 문 시공
<내일 예정작업>
- 석고보드 시공
- 마이너스몰딩 시공
- 퍼티 및 샌딩
- 문 시공
전주 장동 55일차입니다.
외부 시스템비계 해체작업 진행되었습니다.

분진망과 비계가 해체 되면서 멋진 외관을 제대로 살펴 볼 수 있었습니다.^^

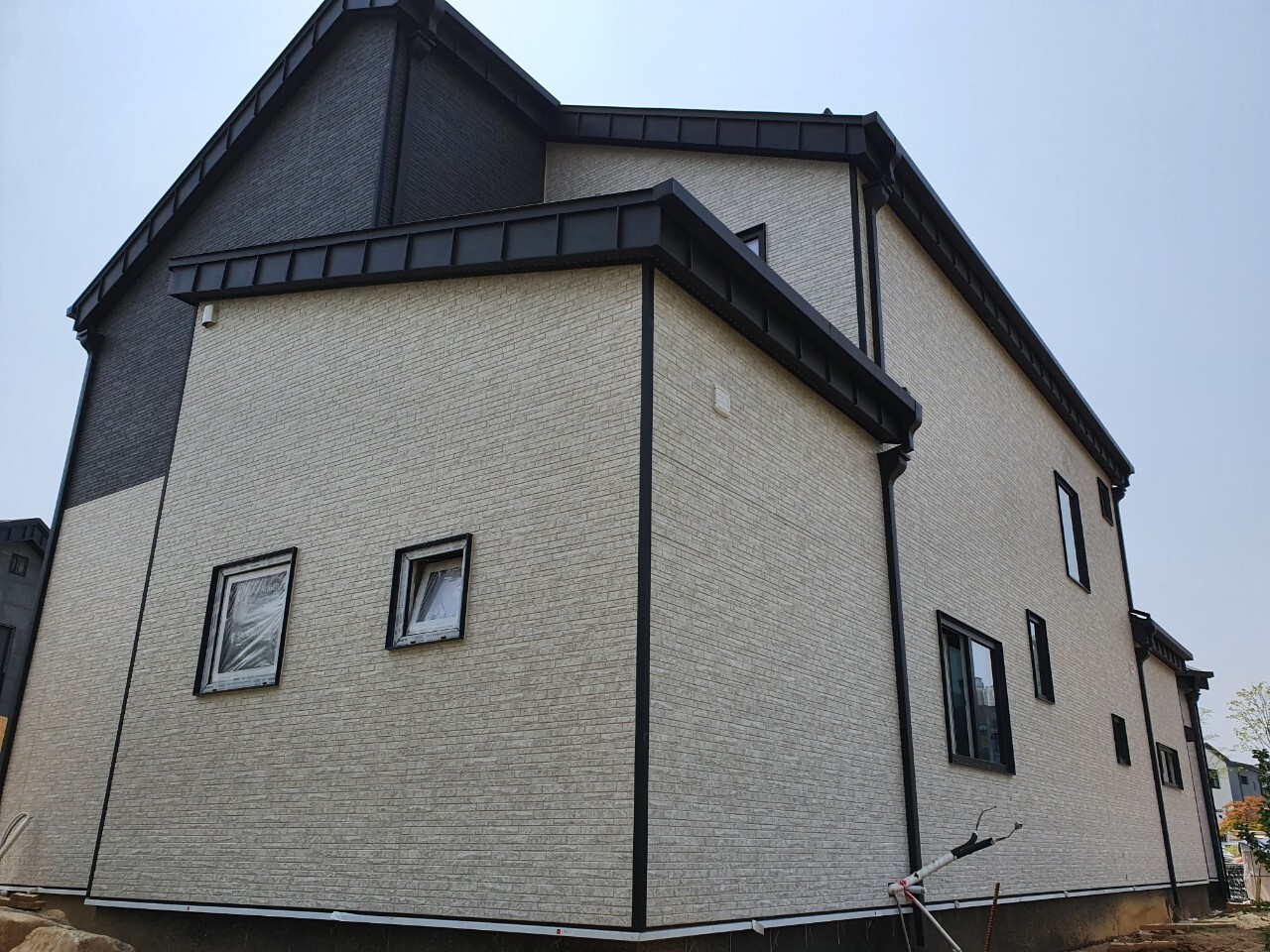

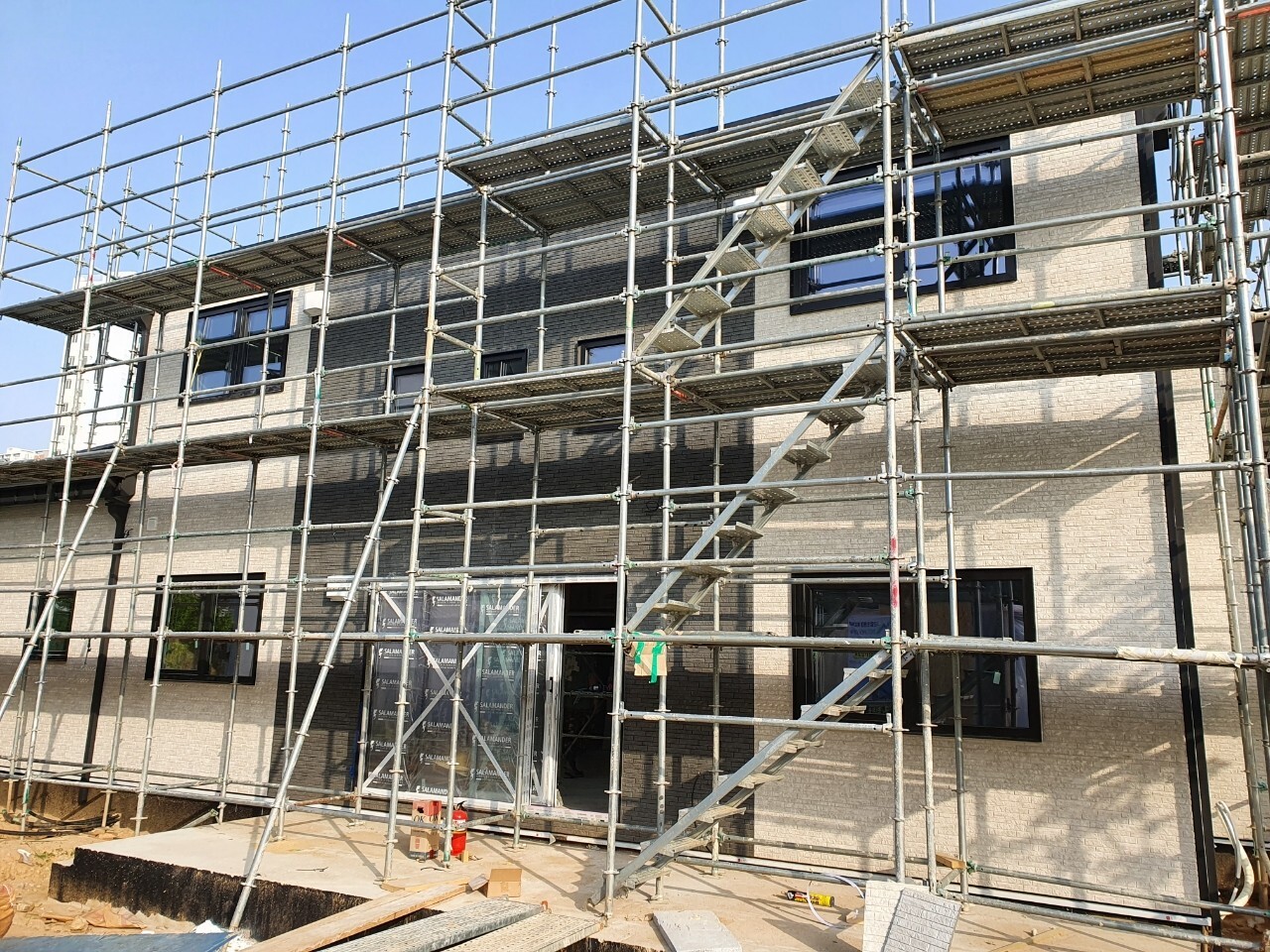

정면

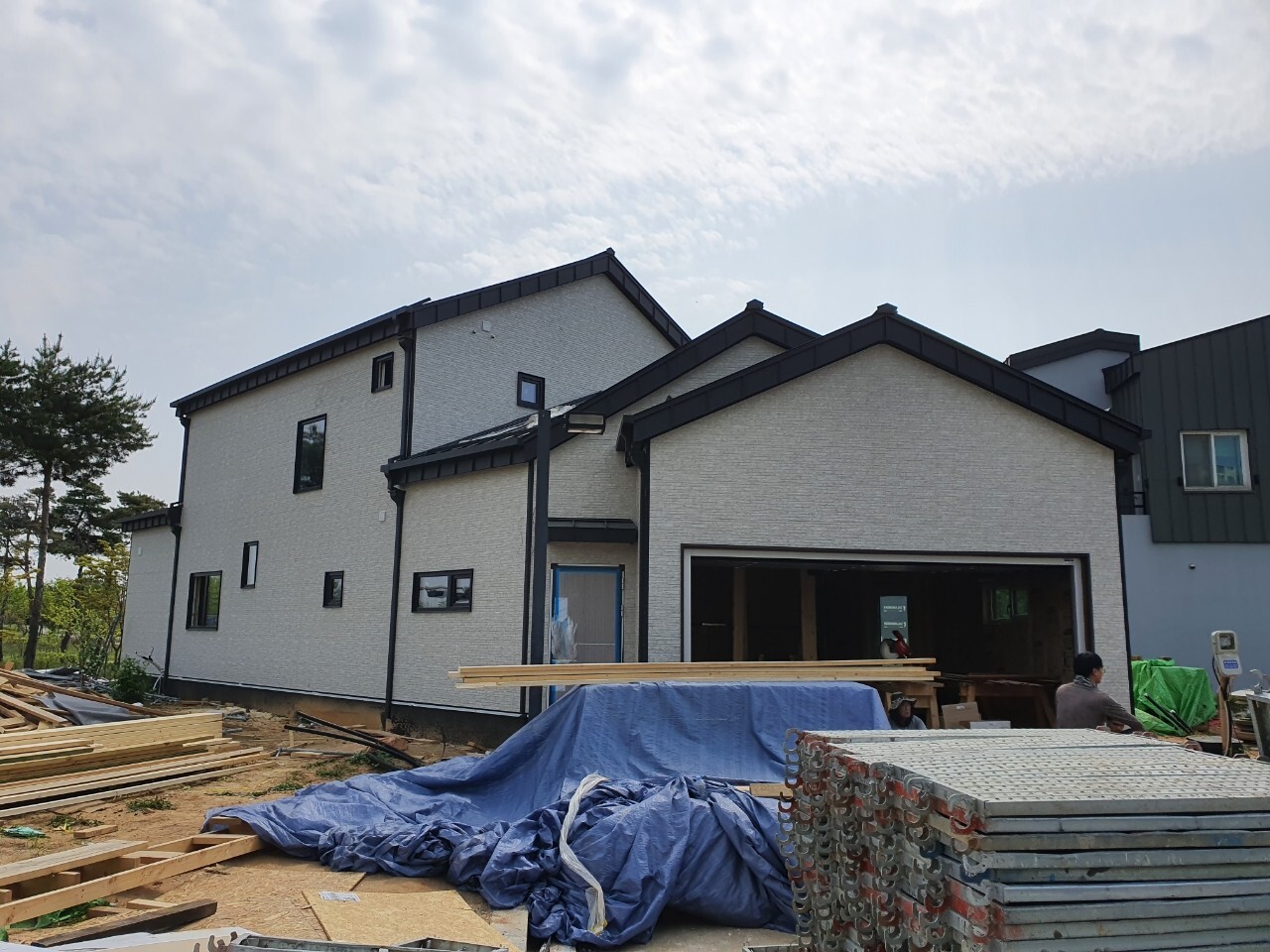

배면&주차장및 현관입구

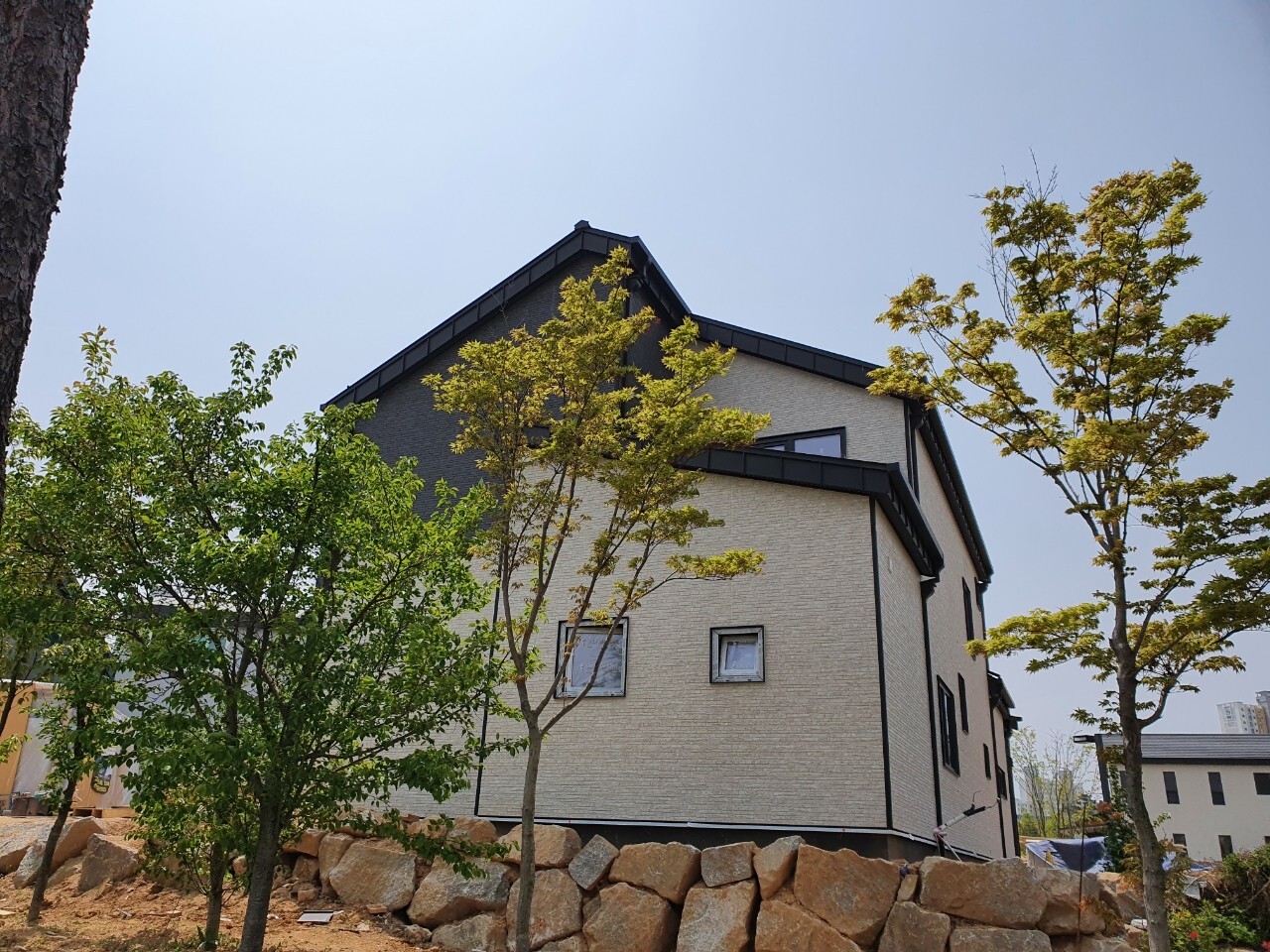

좌측면

우측면
푸르른 하늘과도, 쾌청한 날씨와도 잘 어울리는 멋진 모습이네요.^^

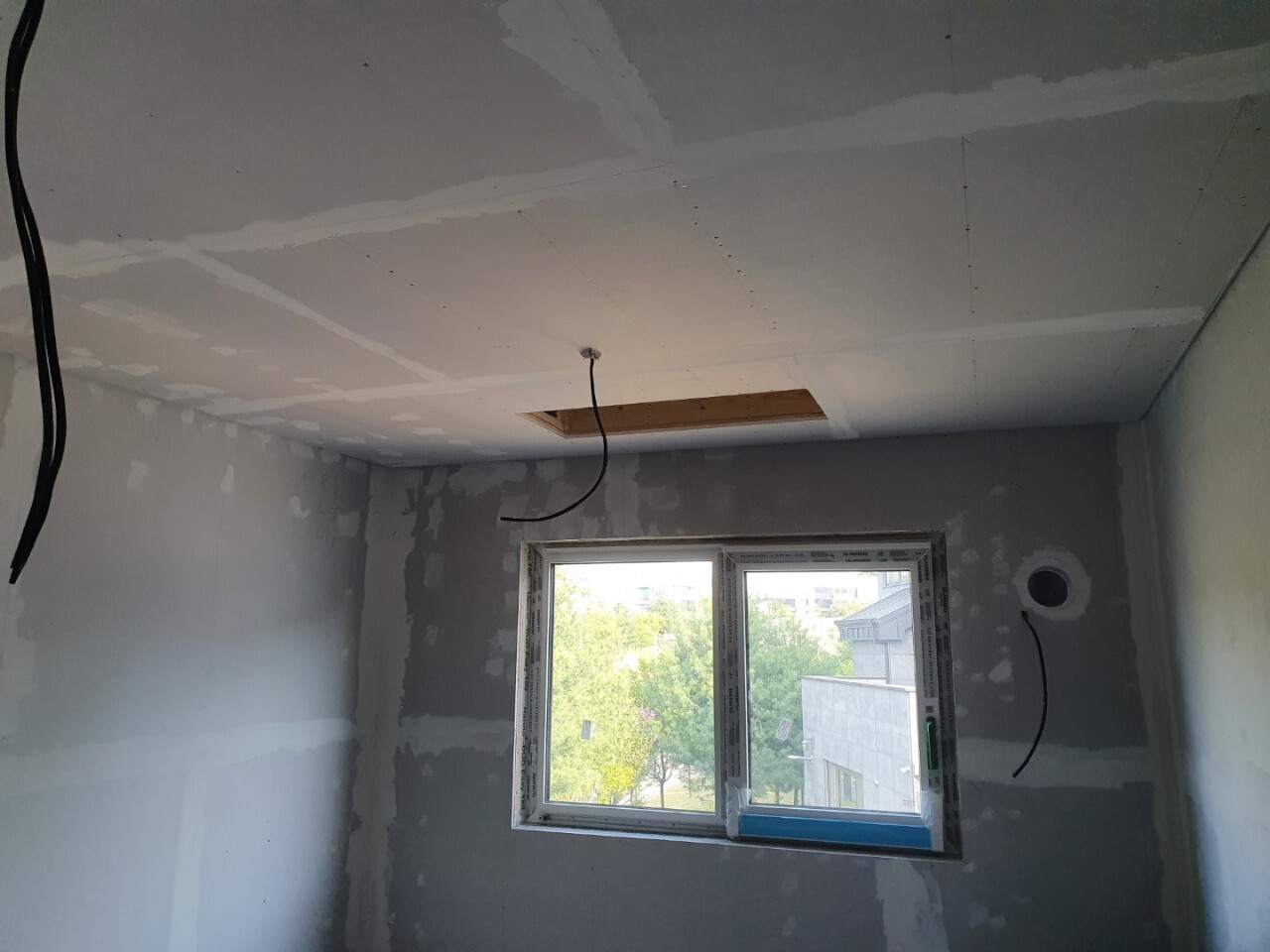

내부 석고보드 시공 진행하였습니다.
1층 거실및 주방 벽면시공 진행하였습니다.

미비된 부분 마무리후 내일 마이너스몰딩 시공 및 천정 석고보드 시공 진행 하겠습니다.

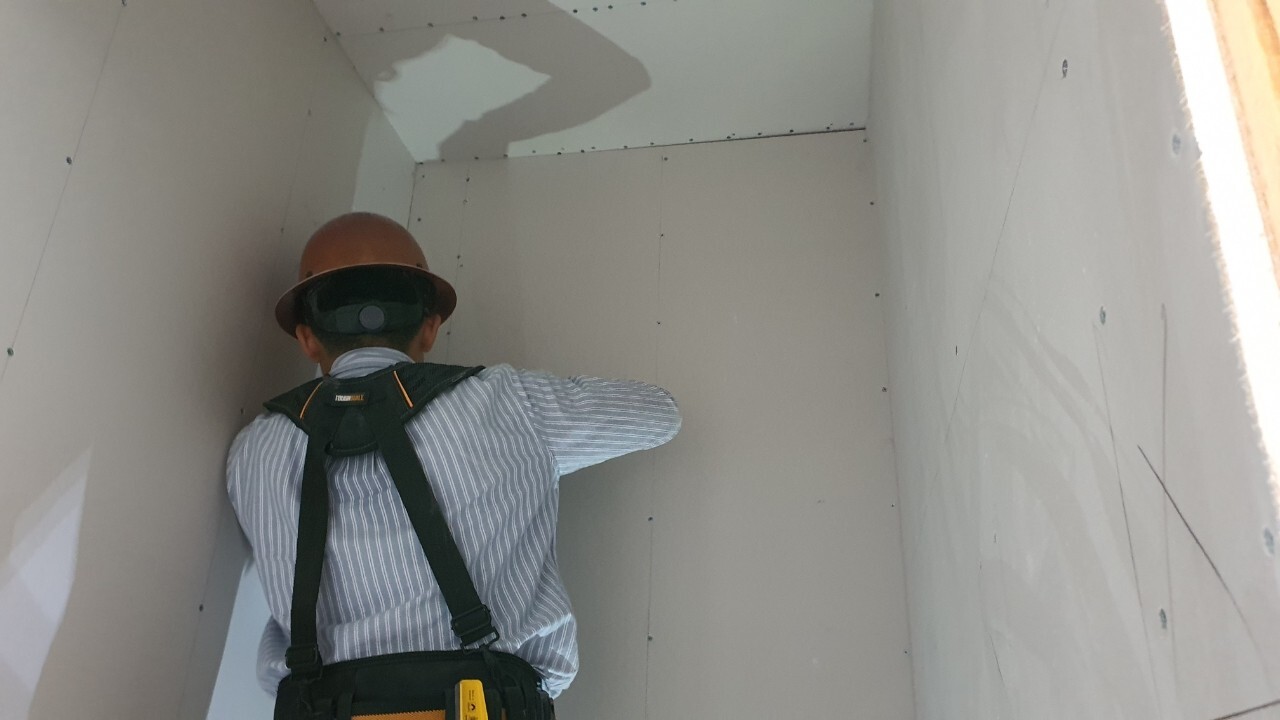

창고 석고보드 시공 마무리 하였습니다.

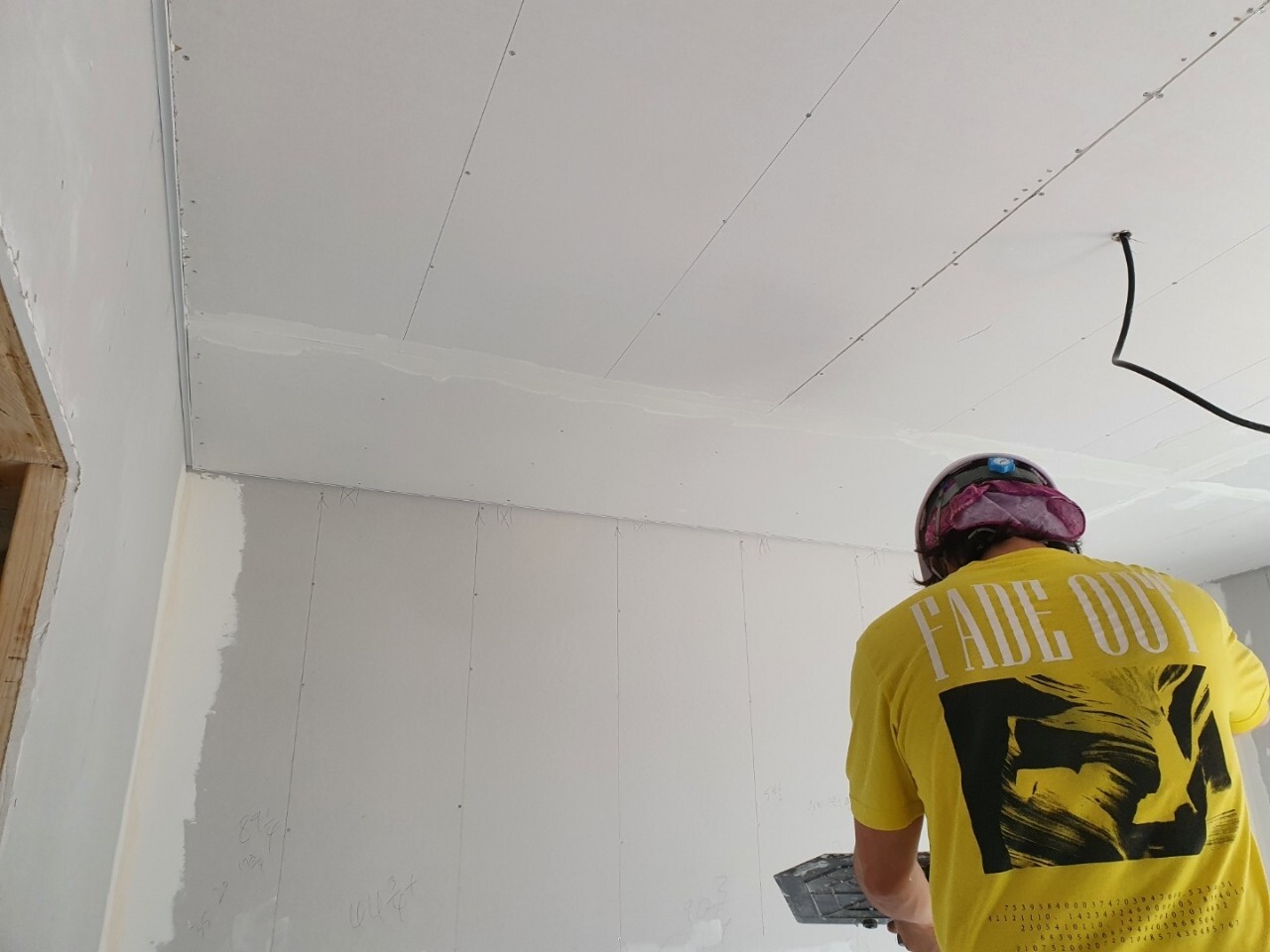

퍼티및 샌딩작업 진행하였습니다.
1층 안방 시공 마무리후 2층 자녀방 시공 진행하였습니다.

각층에 방한칸씩 미리 마무리를 한 뒤에, 추후 칠작업이나 짐을 모아두는 용도로써 활용하여 작업에 차질이 생기지 않게 끔, 우선순위를 두어 진행중입니다.

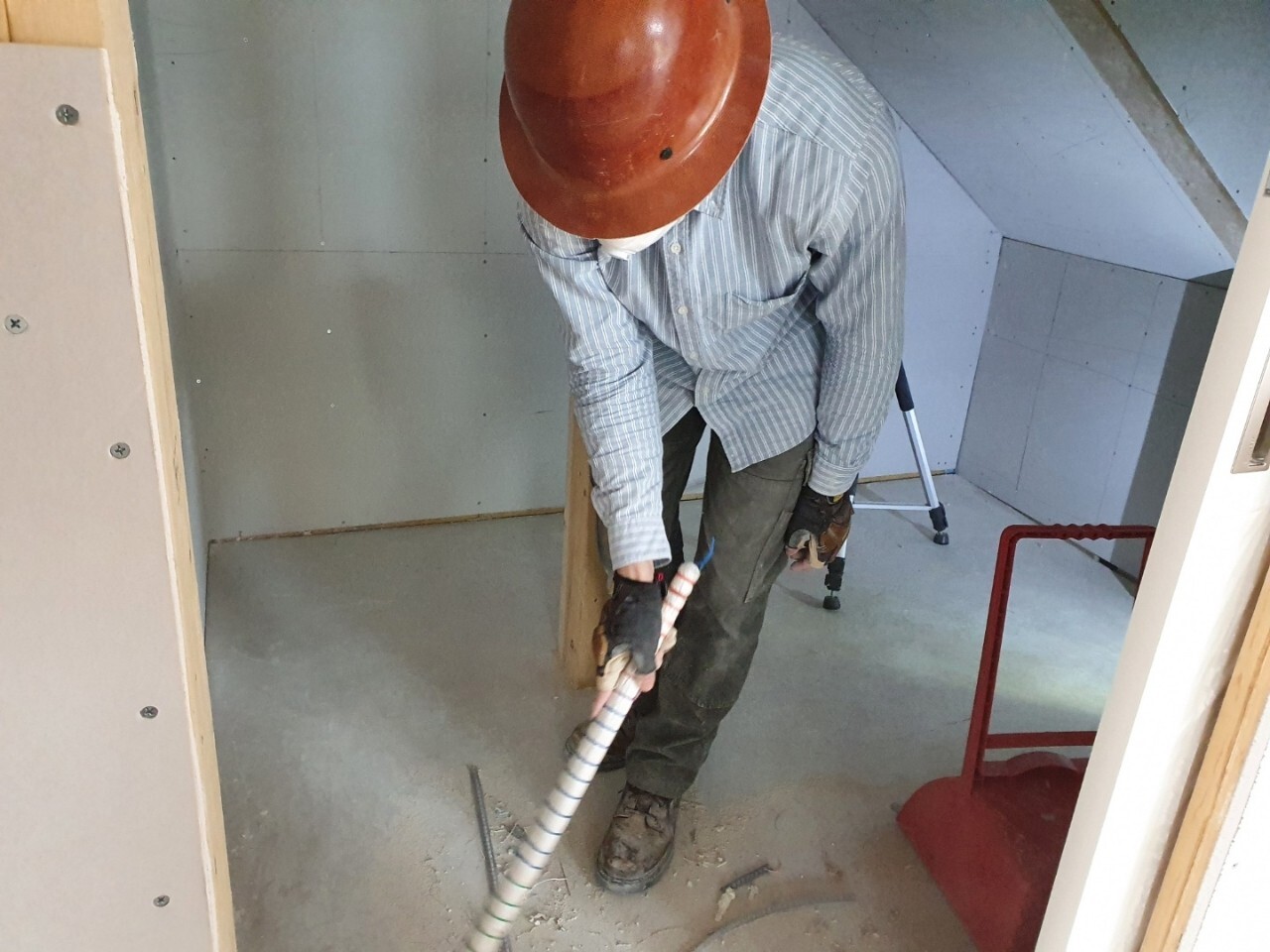

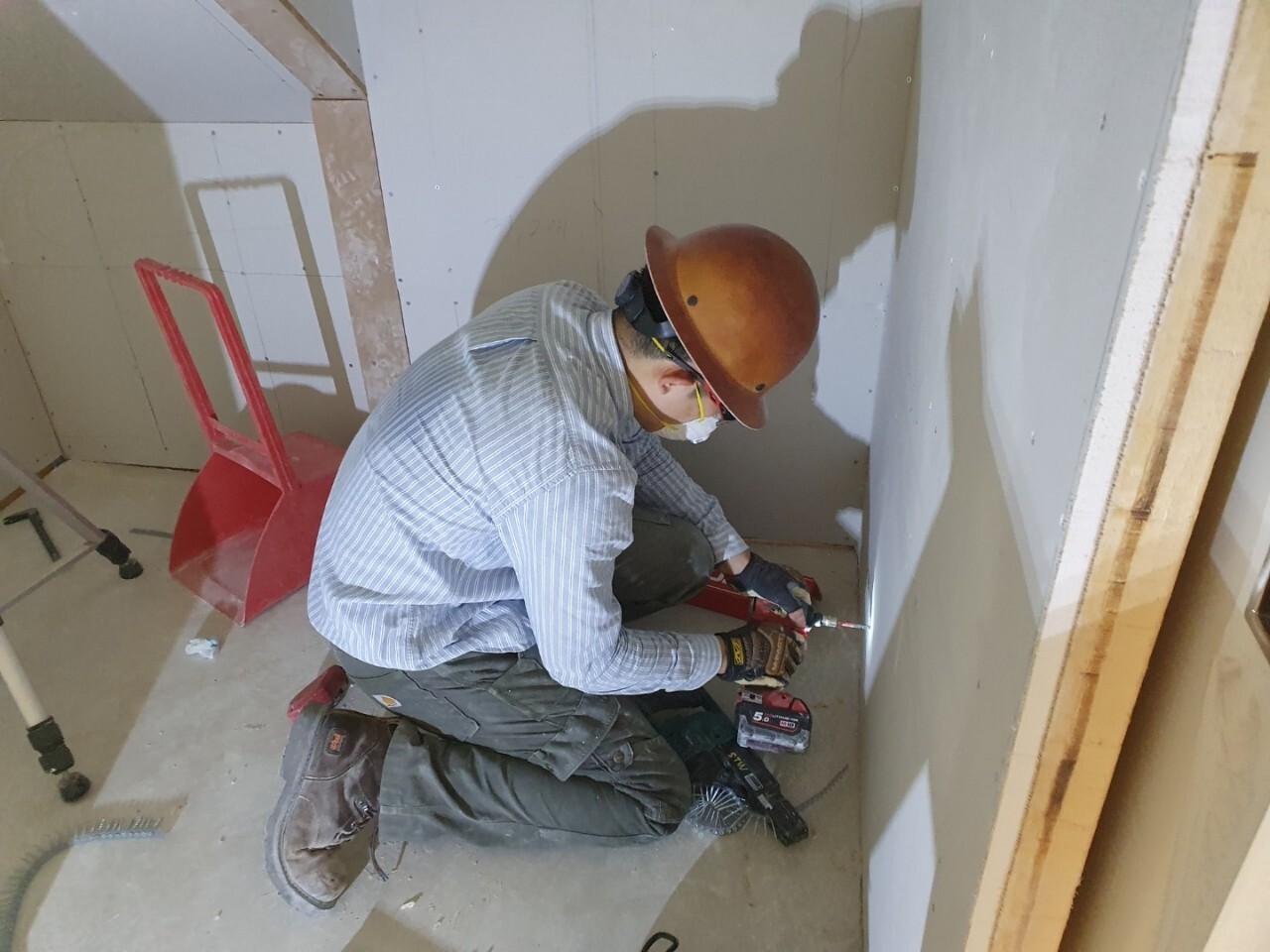

1층 다용도실, 창고, 화장실 문시공 마무리 되었습니다.
사진은 내일 정리해서 다시 올리도록 하겠습니다. 양해부탁드리겠습니다.^^
오늘도 현장정리정돈 후 퇴근하였습니다.
