날씨 : 맑음
<금일 근무자>
팀 장 : 서태원 (8시간)
팀 원 : 백경운 (8시간), 김수현 (8시간), 최병균 (8시간), 최용모 (8시간), 김현석 (8시간)
금일품수 (누계) : 6품 (총 290 품)
<금일 작업현황>
- 석고보드 시공
- 마이너스몰딩 시공
- 퍼티 및 샌딩
- 벤트 시공
- 외부 실란트 충진
<내일 예정작업>
- 석고보드시공
- 마이너스몰딩 시공
- 퍼티 및 샌딩
- 현관 천정 방킬라이 시공
전주 장동 52일차입니다.
안전비계 해체전 외부 작업마무리 진행하였습니다.
현관 작은지붕 매립등전기선을 빼준뒤에 실리콘으로 메꿔 주었습니다. 방킬라이 마감예정입니다.

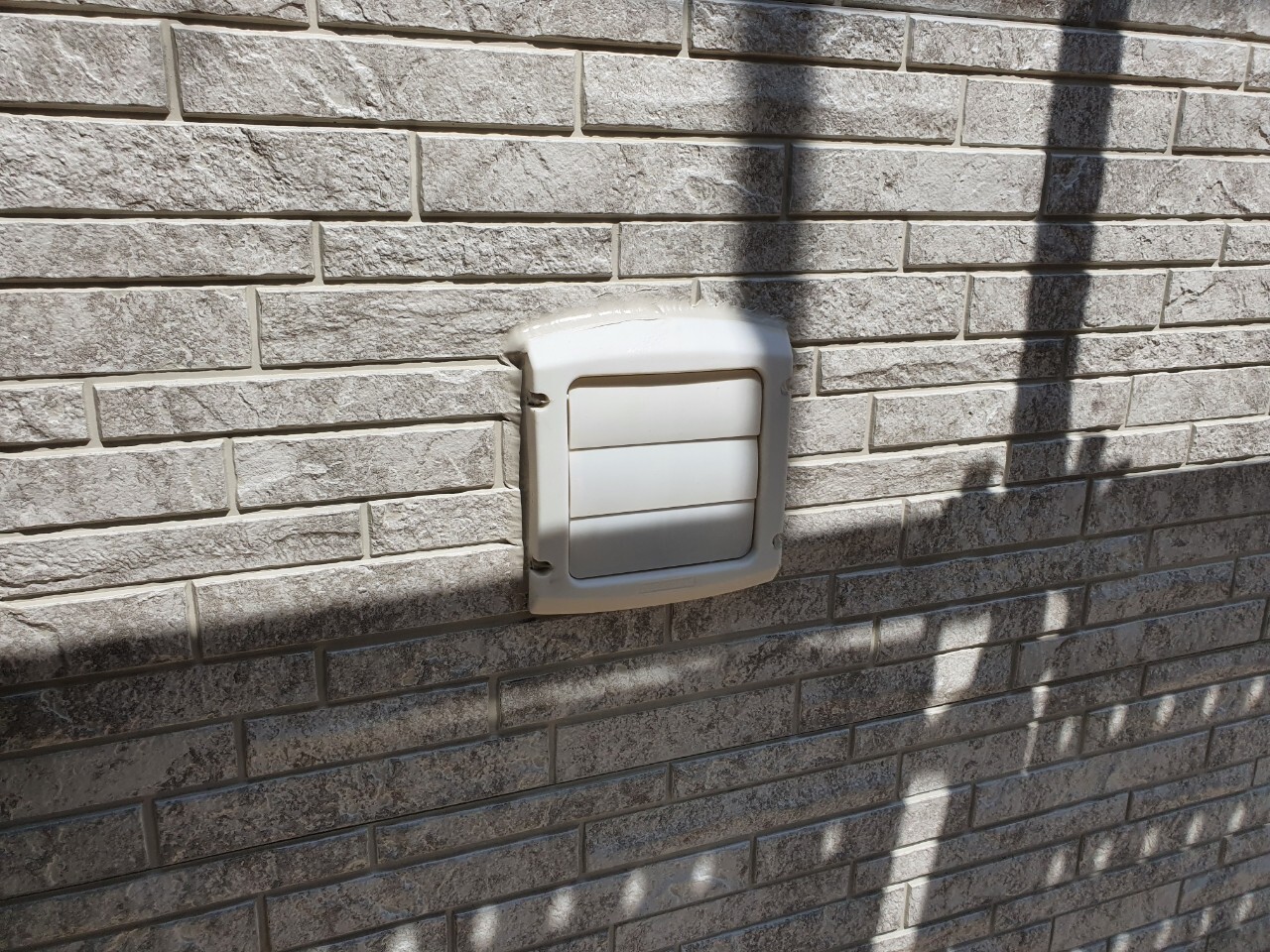

pvc후드벤트 작업 완료하였습니다.
화장실 3개소와 주방까지 4개소 작업 완료하였습니다.



출처 : 대림우드
내부에서는 파이프에 약간의 물매를 주어 혹시나 물이 생기더라도 고이거나 안으로 역류하지않고, 밖으로 흘러 나가게끔 해 주었습니다.

스탁벤트 2개소 후드캡작업 완료하였습니다.
스탁벤트는 정화조의 환풍구 역할을 해줍니다.

눈물방지벤트 시공 완료하였습니다.
막혀있는 지붕에 시공해 줌으로써 벤트 역할을 해줍니다.
이미 벤트는 골조에서 부터 잡아주었지만, 막혀있는 1층지붕이라 혹시모를 결로현상에 대비하여 추가로 시공해 주었습니다.

모든 벤트시공후 실리콘 충진까지 완료하였습니다.


출처 : 대림우드
피스자리나 기타 미비된 부분 실리콘 충진작업 진행하였습니다. 안전비계 해체전 다시한번더 꼼꼼히 살펴 볼 예정입니다.

내부에서는 마이너스 몰딩과 석고작업 진행하였습니다.
1층 현관 천정 석고마무리 하였습니다.

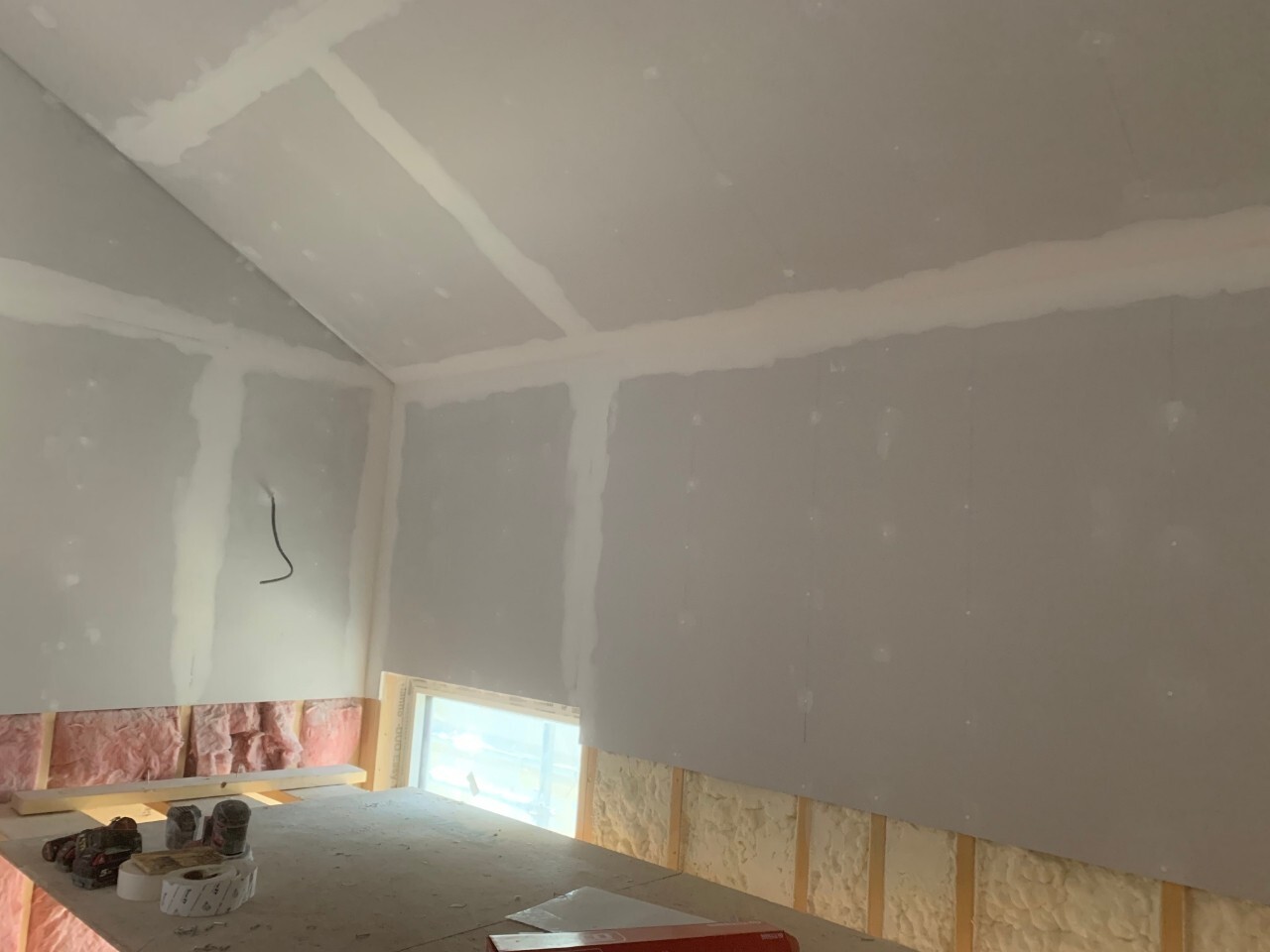

2층 오픈천정 석고보드작업 마무리 하였습니다.
노출등은 노출 시키고 매립등은 피스로 위치표시 하여 주었습니다.

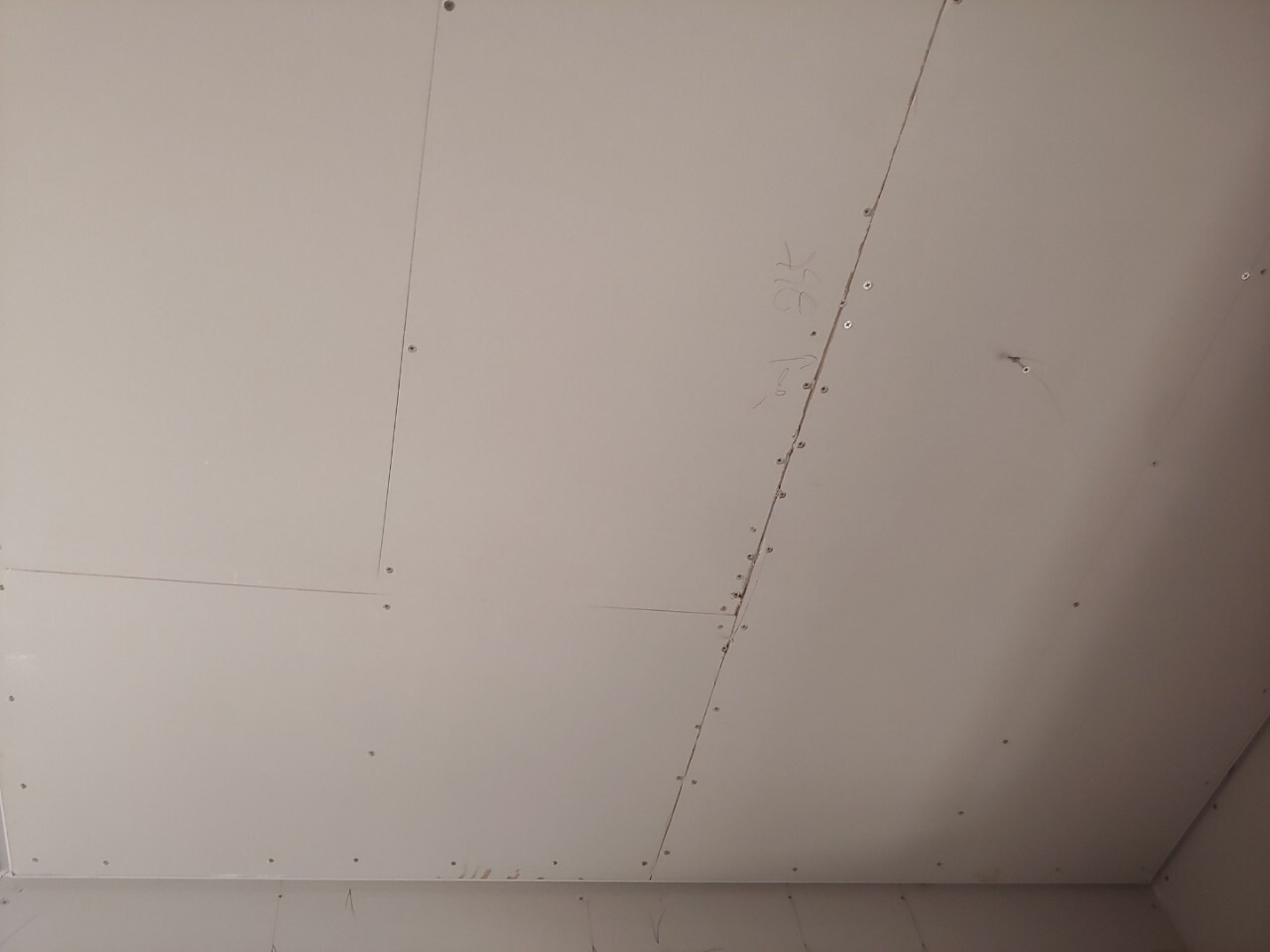

2층 마이너스 몰딩 작업 후에 남은 석고보드 작업 마무리 하였습니다. 안전발판과 간섭되어 시공하지 못한 부분은 퍼티샌딩작업후 해체한 뒤에 마무리하겠습니다.





안전발판 해체를 위해 오픈천정과 계단실 퍼티 및 샌딩 작업 진행하였습니다.


계단실 퍼티 완료 후 샌딩 진행하였습니다.
내일 2차 샌딩후 발판 해체 예정입니다.





현장정리정돈 후 퇴근 하였습니다.
