날씨 : 봄처럼 따뜻한 날씨.
- 금일 근무자
팀 장 : 정수호 (8시간)
부팀장 : 손호현 (8시간)
팀 원 : 김용귀 (8시간), 이희철 (8시간)
예비팀장 : 박선민(8시간)
금일품수 (누계) : 5.00품 (총 195.89품)
오늘 작업현황
- 문 시공
- 열회수환기장치
- 계단재 시공
- 기단부 단열재
- 루바 시공
- 퍼티 및 샌딩
- 타일 시공 등
내일 예정작업
- 계단재 시공
- 문 시공
- 열회수환기장치
- 샌딩
- 타일 시공 등
가평 조종 안전하고 재미있게 집 짓기 43일차 입니다.
오늘은 문 시공, 계단재 시공, 기단부 단열재 시공, 퍼티 및 샌딩 등을 진행하였습니다.
사진으로 보시겠습니다.

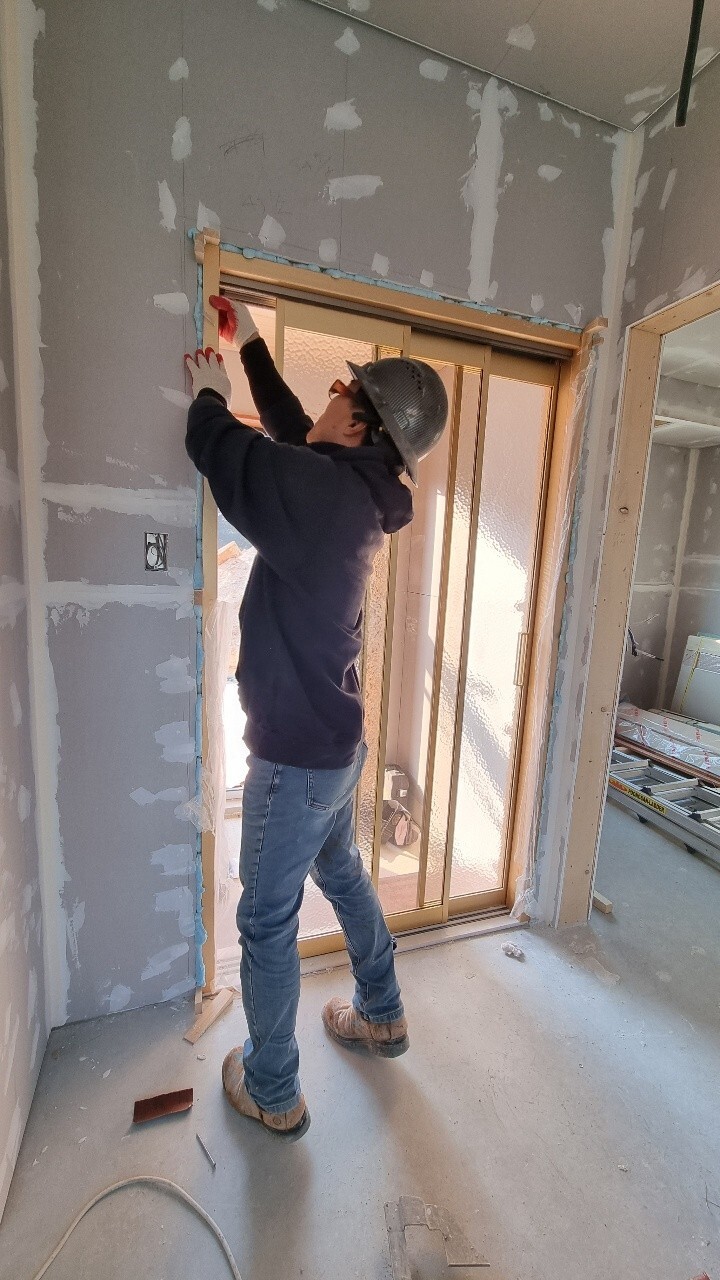

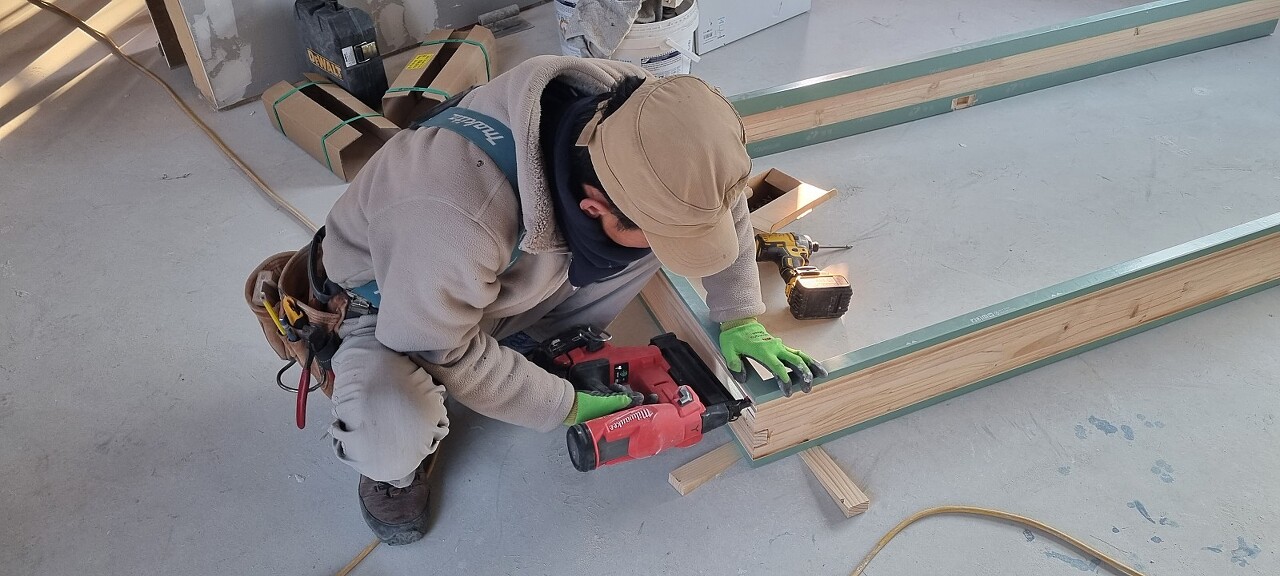

오전부터 문 시공으로 작업을 시작하였습니다.

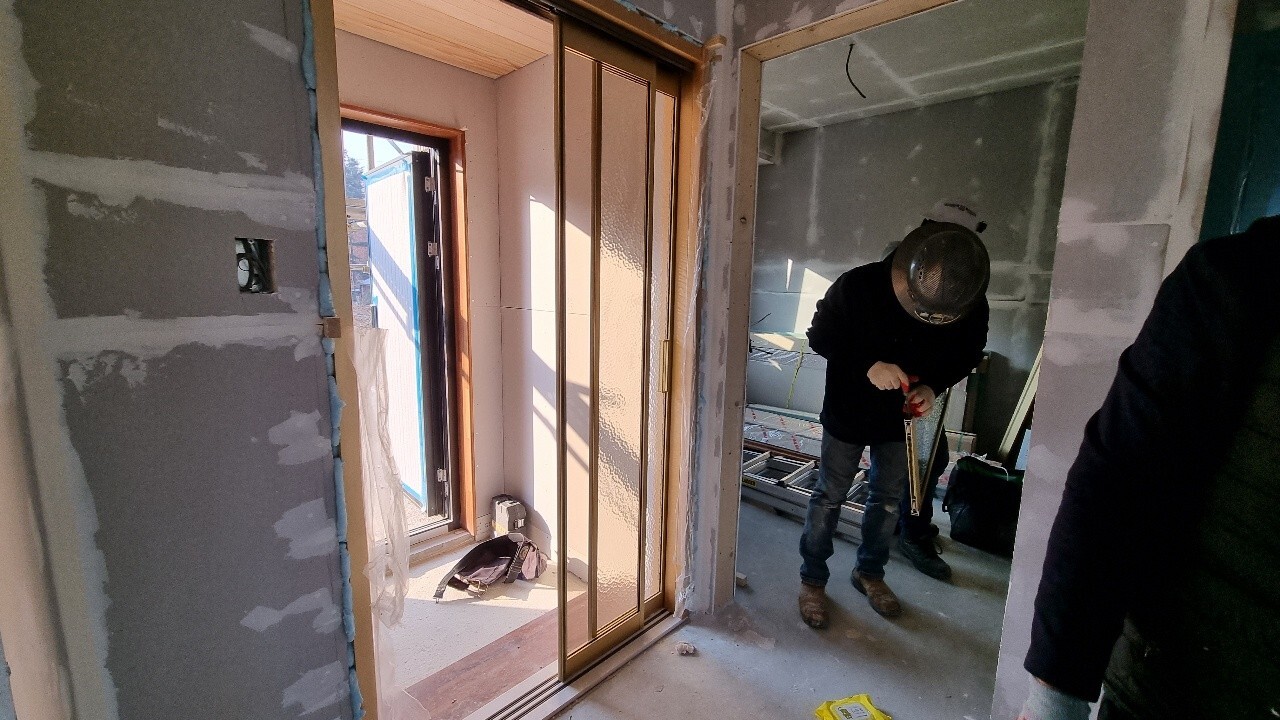

부팀장님께서 현관중문 시공을 완료하였습니다.
감각적이고, 모던한분위기가 집분위기와 잘 맞는거 같습니다.

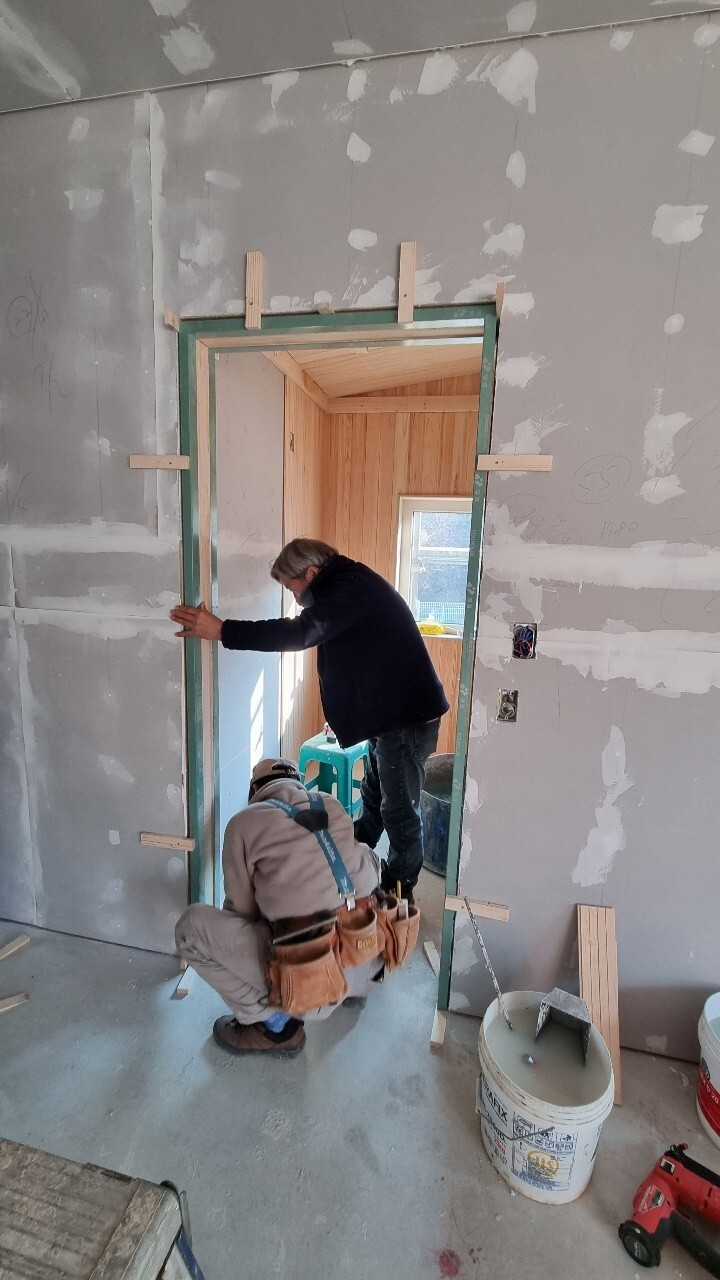

찜질방에 문시공을 진행하였습니다.
도어칼라와 히노키루바칼라가 이질감이 있는듯하나, 묘하게 잘 어울립니다.
집이 완성되면 분위기가 기대됩니다.

다음은 팀장님이 계단재 시공을 진행하였습니다.

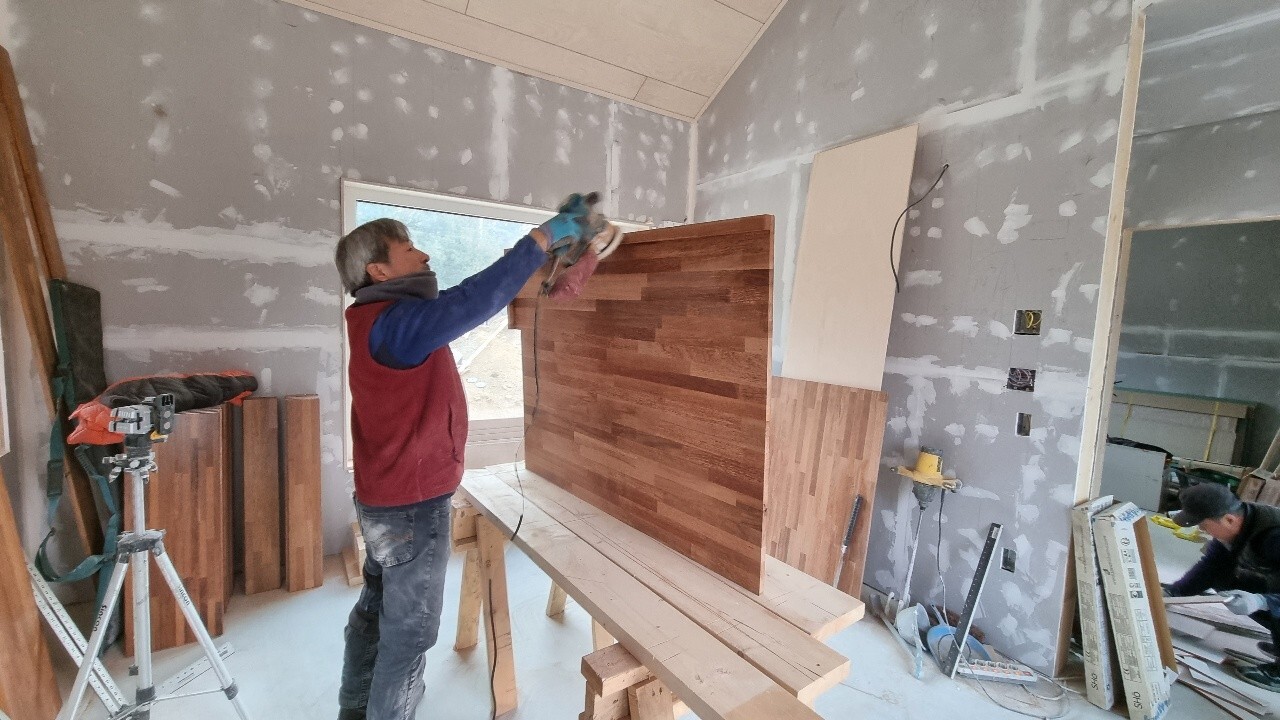

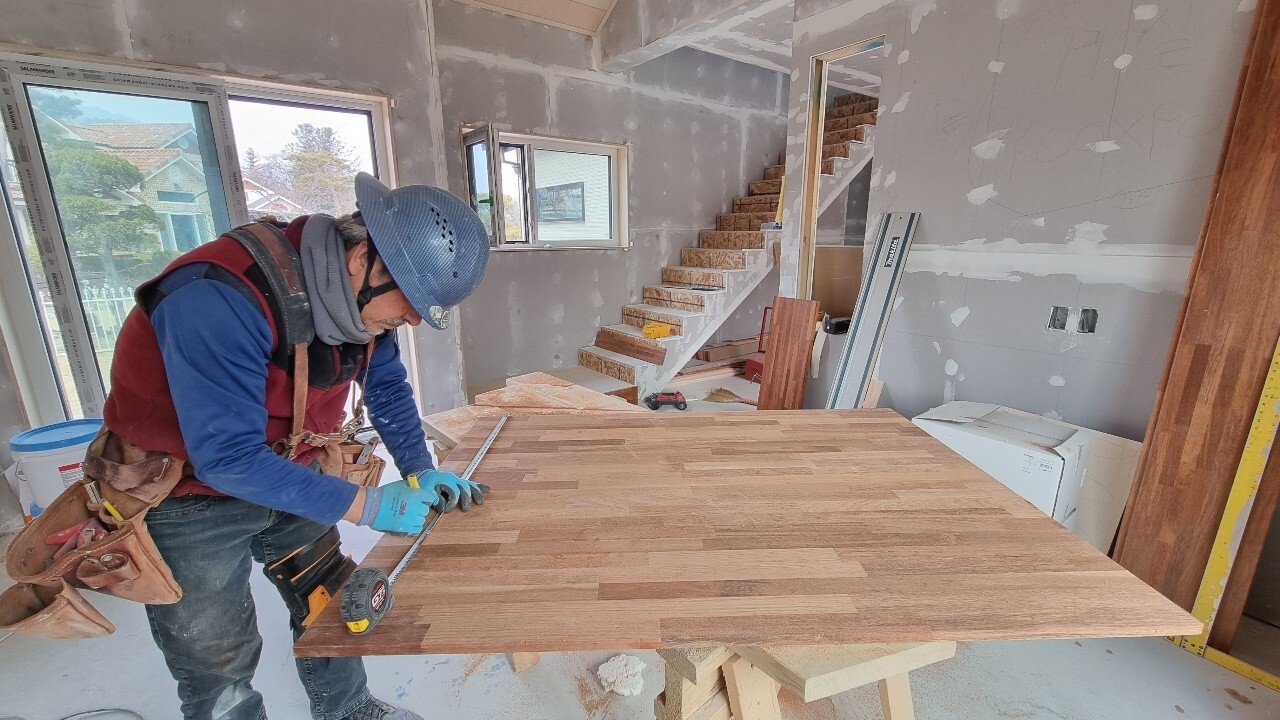

계단재 집성판작업중입니다.

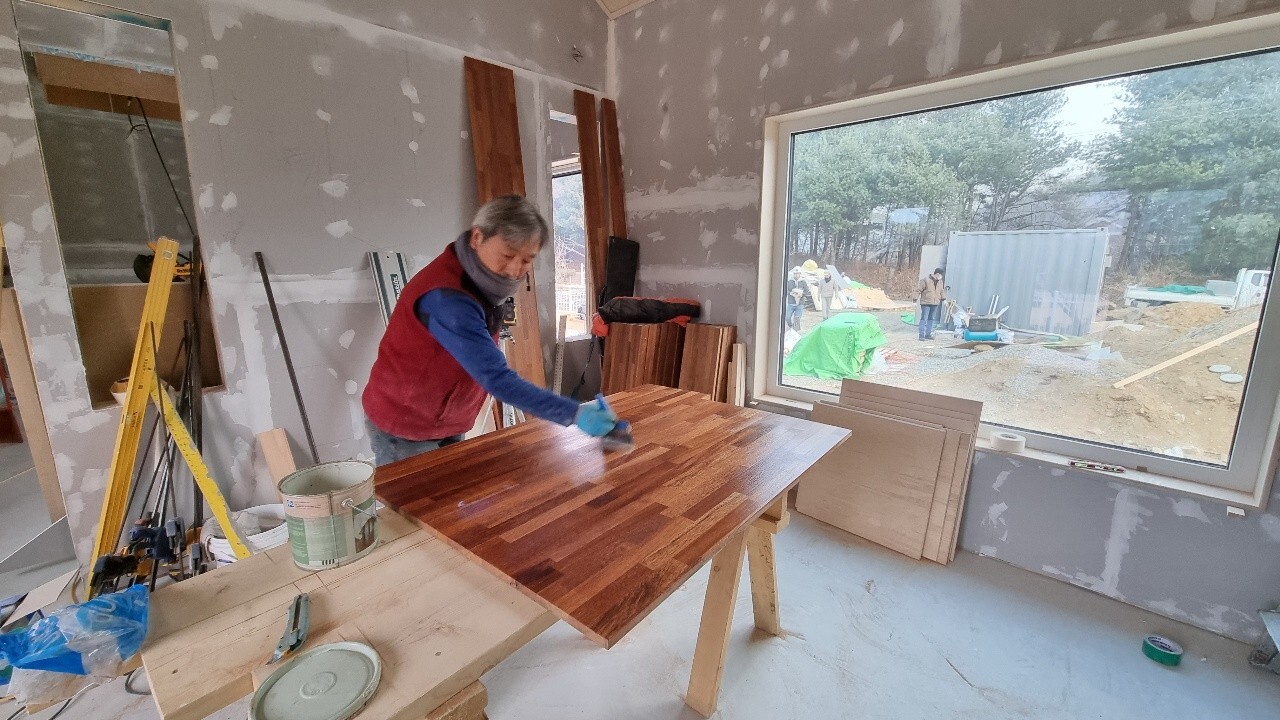

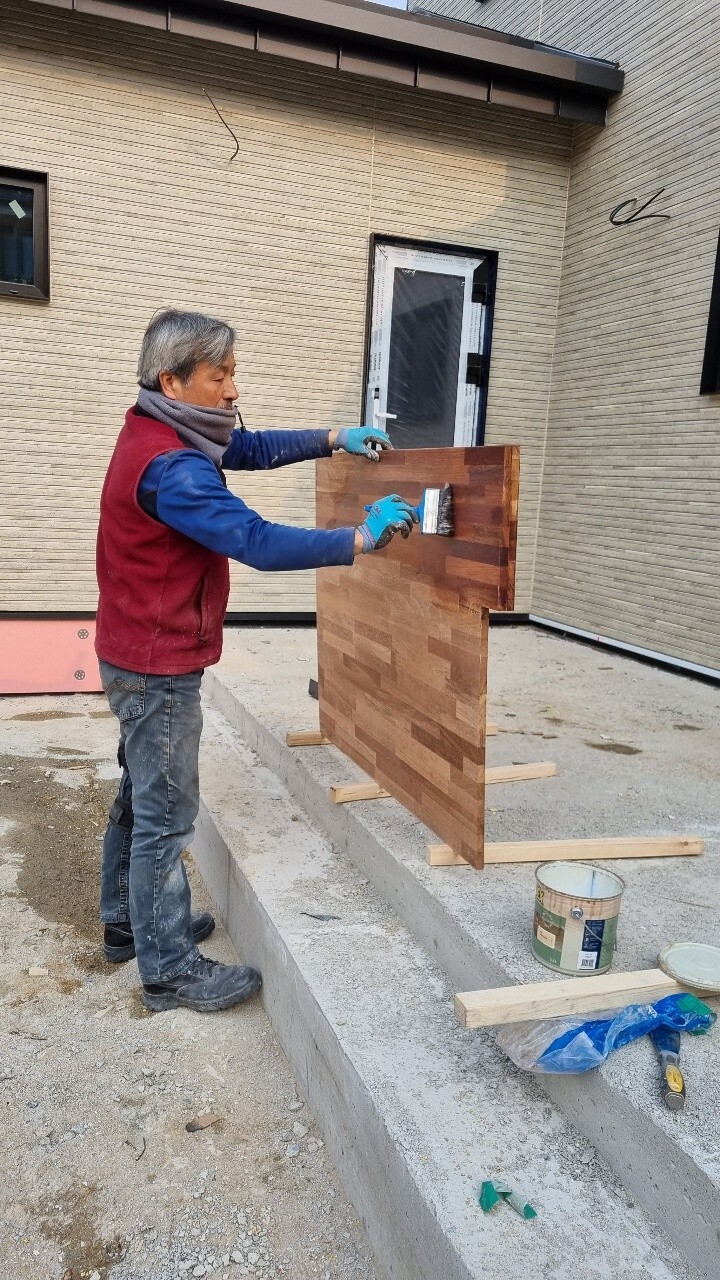

집성판에 스테인칠한후 샌딩을 거처 바니쉬칠을 하였습니다.

디딤판은 38T 멀바우 집성판 사용되었고, 챌판에는 18T 멀바우 집성판 사용되었습니다.

계단 마감재를 시공 할 때는 목재용 접착제 ' 글루 '를 발라주어 전용 기리로 구멍을 뚫고 피스로 고정해주었습니다.
피스를 고정한 자리는 목심을 사용하여 마무리 해줄 예정입니다.

다음은 기단부에 단열재시공을 진행하였습니다.

단열에 쓰일 EPS를 크기에 맞게 재단하고, 함마드릴로 구멍을 뚫어 화스너로 고정해주었습니다.

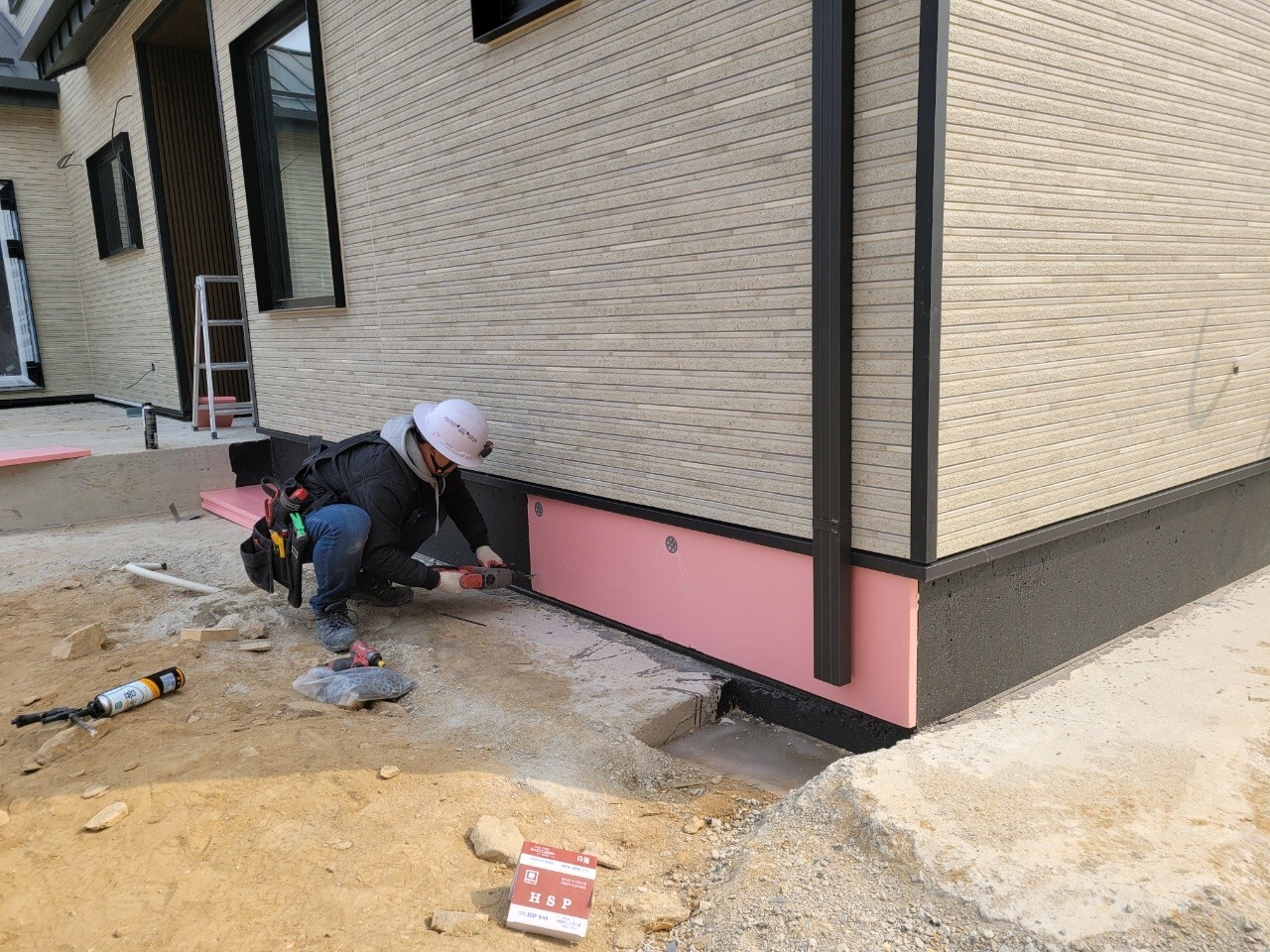

아래는 기단부 단열재 시공완료사진입니다.

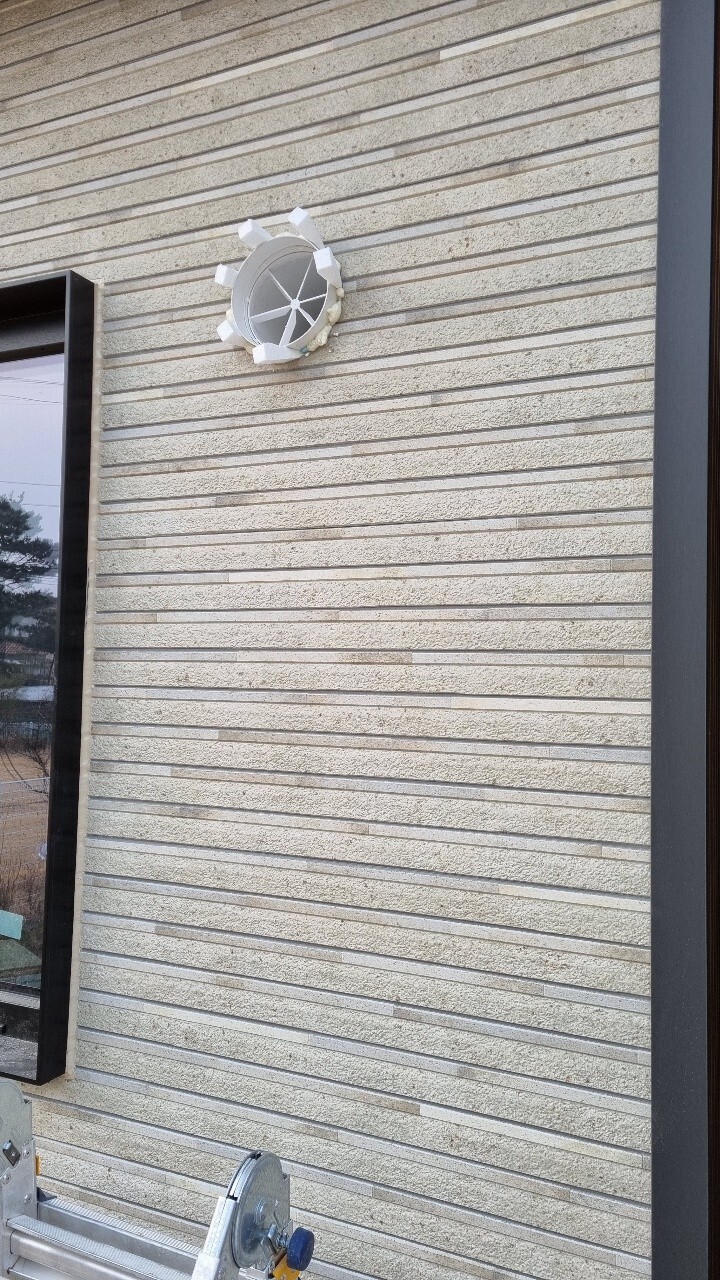

아래는 열회수 환기장치 시공중입니다.

아래는 열회수환기장치에 대한 설명입니다.

출처 : 대림우드

아래는 오늘 찜질방 루바시공사진입니다.

다음은 2차로 퍼티 및 샌딩을 진행하였습니다.

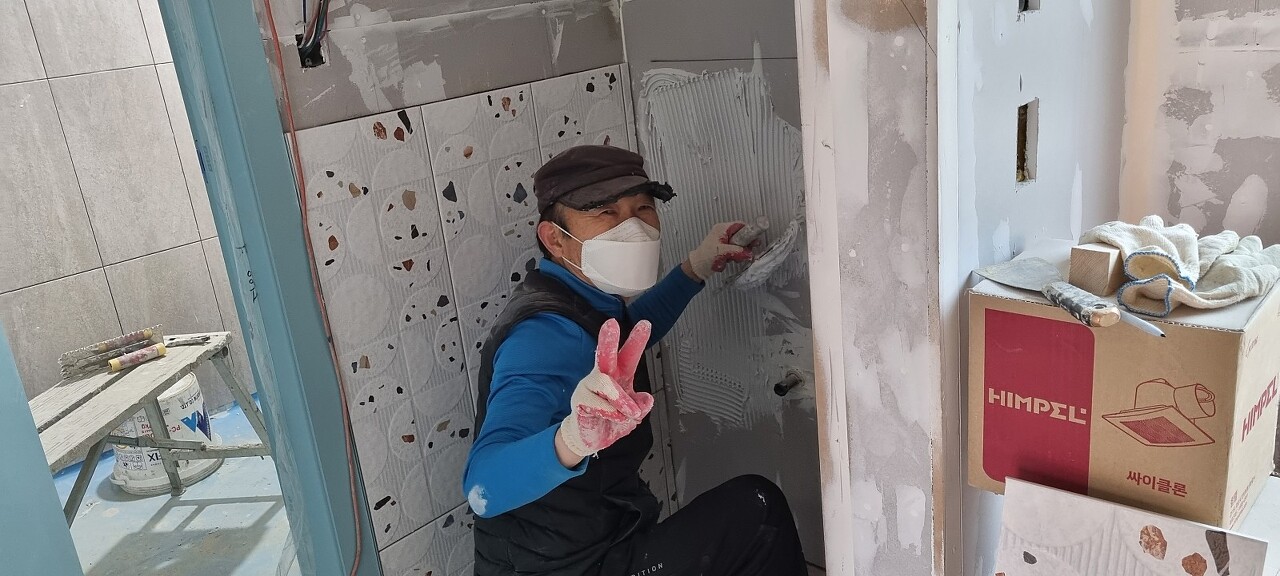

다음은 타일시공을 진행중입니다.

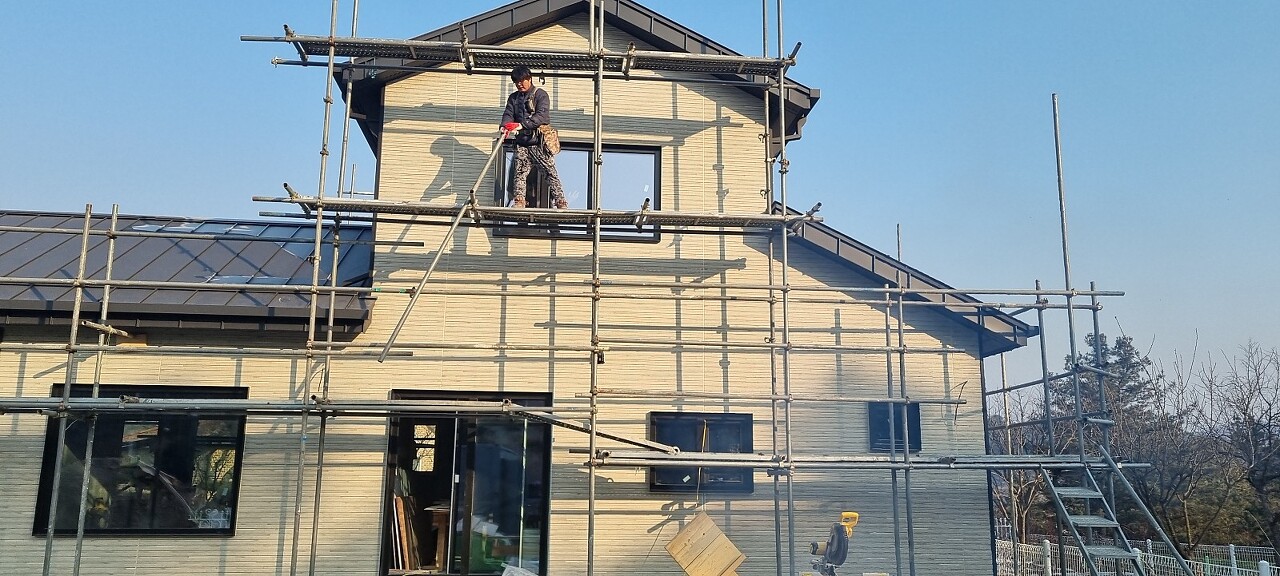

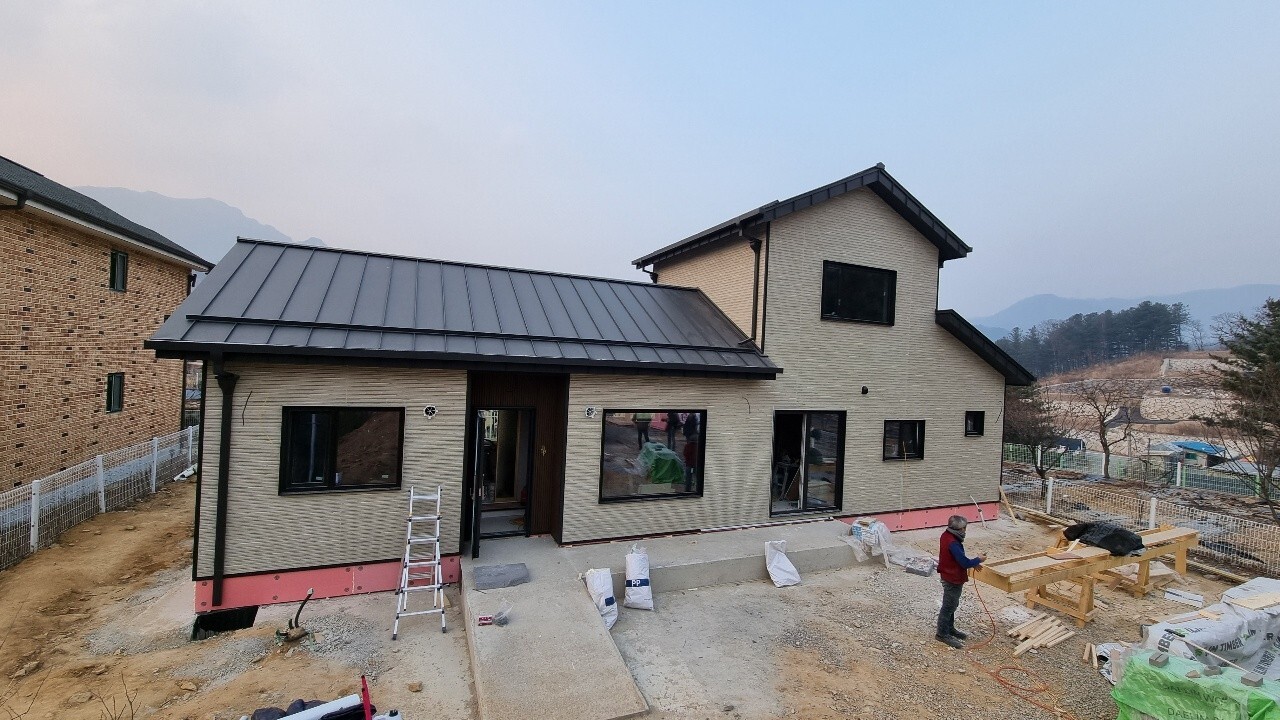

아래는 비계 해체를 진행하였습니다.

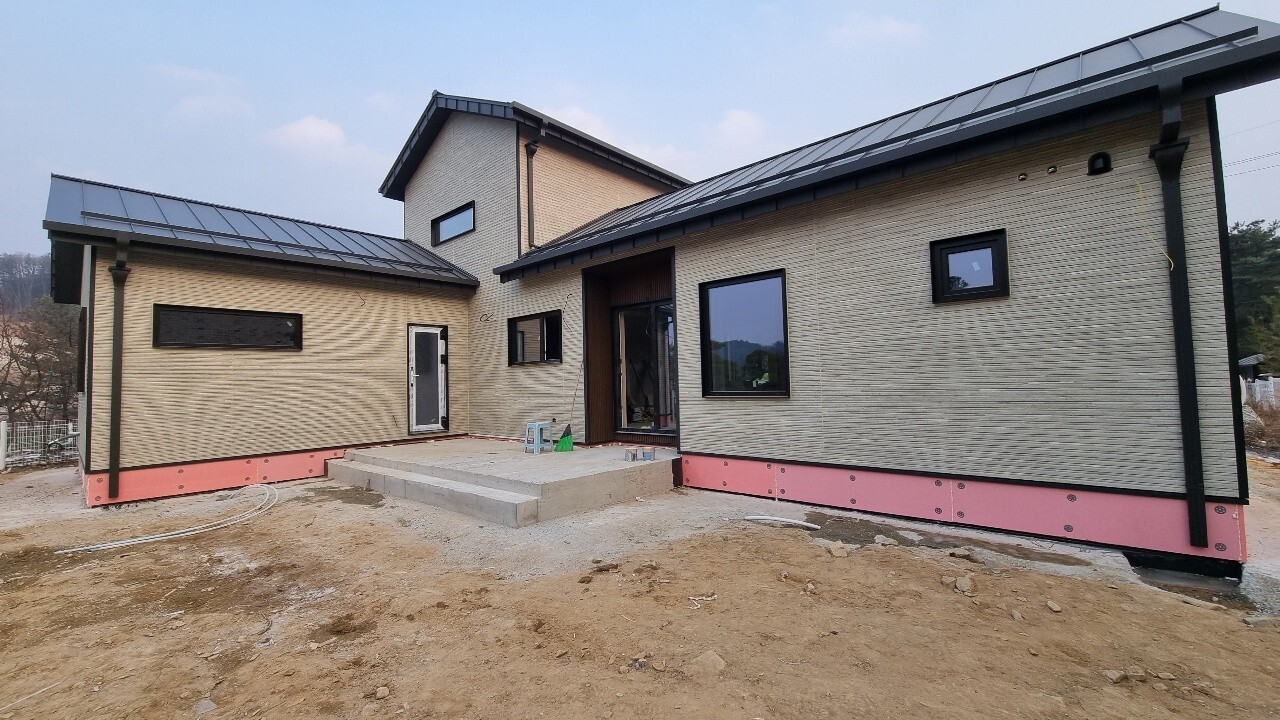

비계를 철거하니까 시원한집의 모습이 나타납니다.
예상했던대로 멋진집입니다.
오늘은 여기까지입니다.
오늘도 마감작업이 많아 팀원모두 집중력있게 작업하였습니다.
모두 고생하셨습니다.
