날씨 : 따뜻한 아침으로 출발하여 오후는 눈날림.
- 금일 근무자
팀 장 : 정수호 (8시간)
부팀장 : 손호현 (8시간)
팀 원 : 김용귀 (8시간), 이희철 (8시간)
예비팀장 : 박선민(8시간)
금일품수 (누계) : 5.00품 (총 172.39품)
오늘 작업현황
- 잼보드 시공
- 문 시공

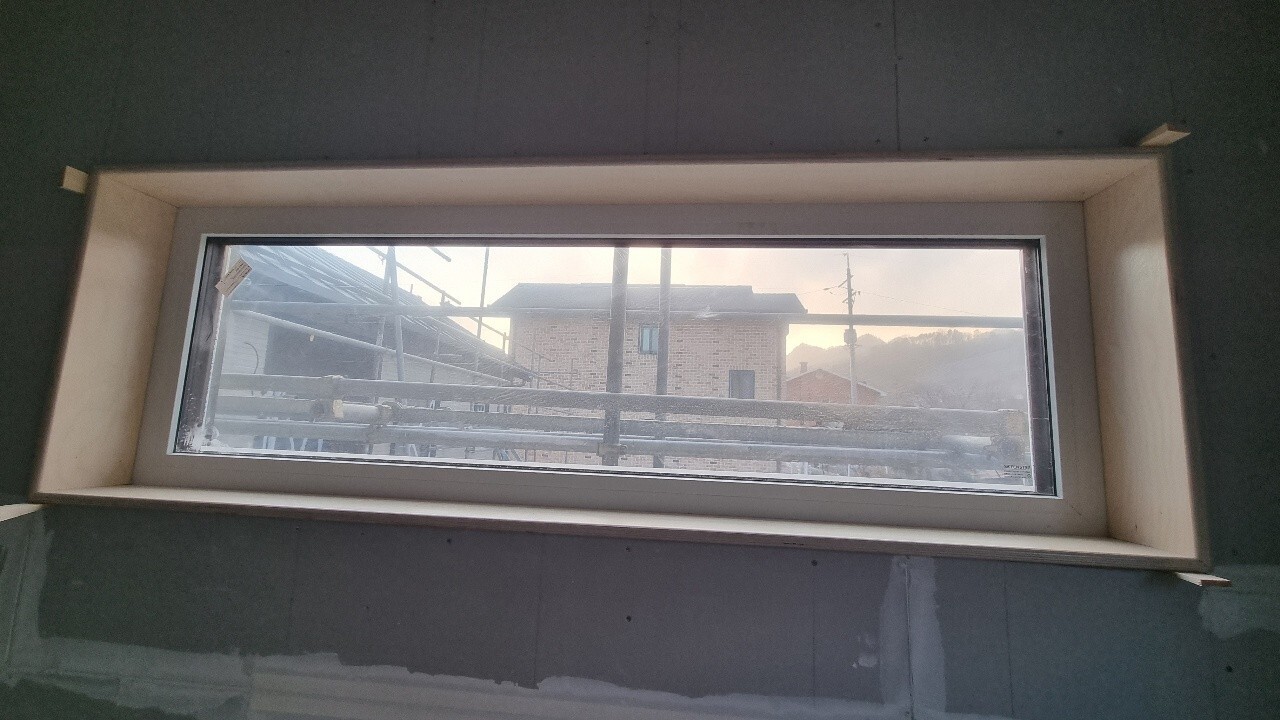

- 윈도우 시트
- 마감재 가공
- 퍼티
- 루바 시공

- 수성연질폼 작업 등
다음 예정작업
- 퍼티
- 루바 시공
- 계단 시공 등
가평 조종 안전하고 재미있게 집 짓기 38일차 입니다.
오늘은 잼보드 시공, 문 시공, 마감재 가공 등을 진행하였습니다.
사진으로 보시겠습니다.

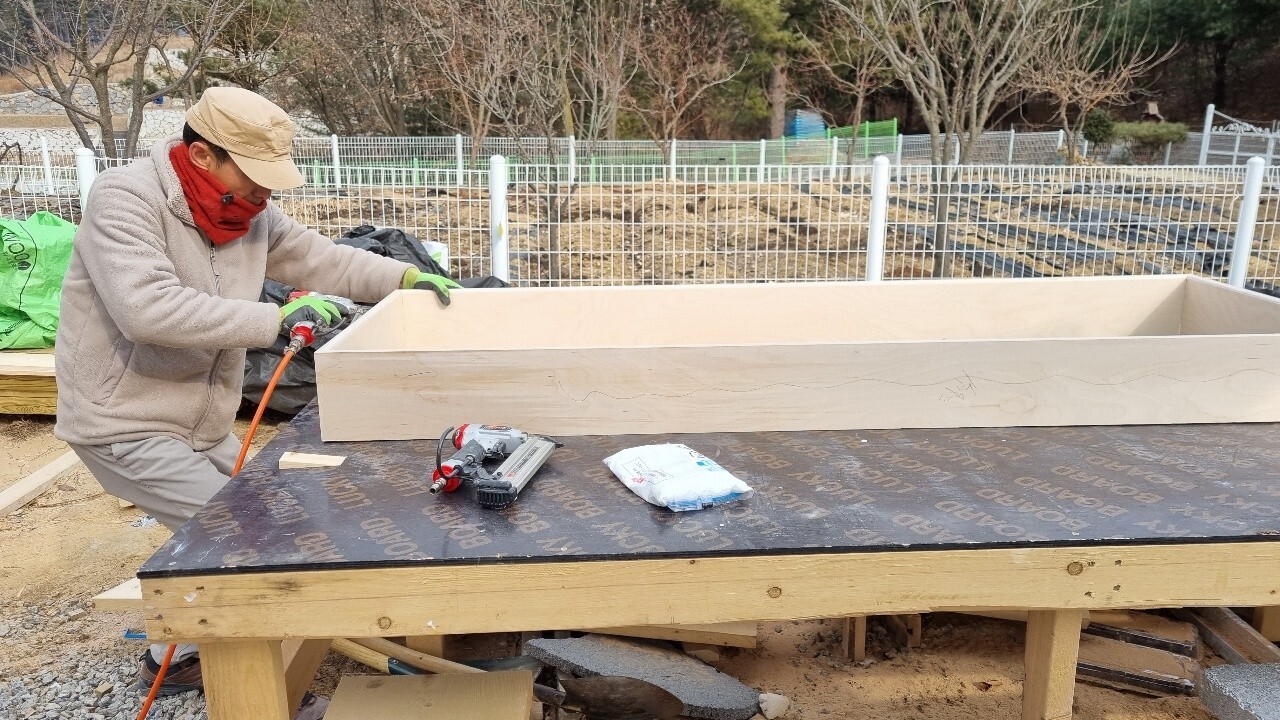

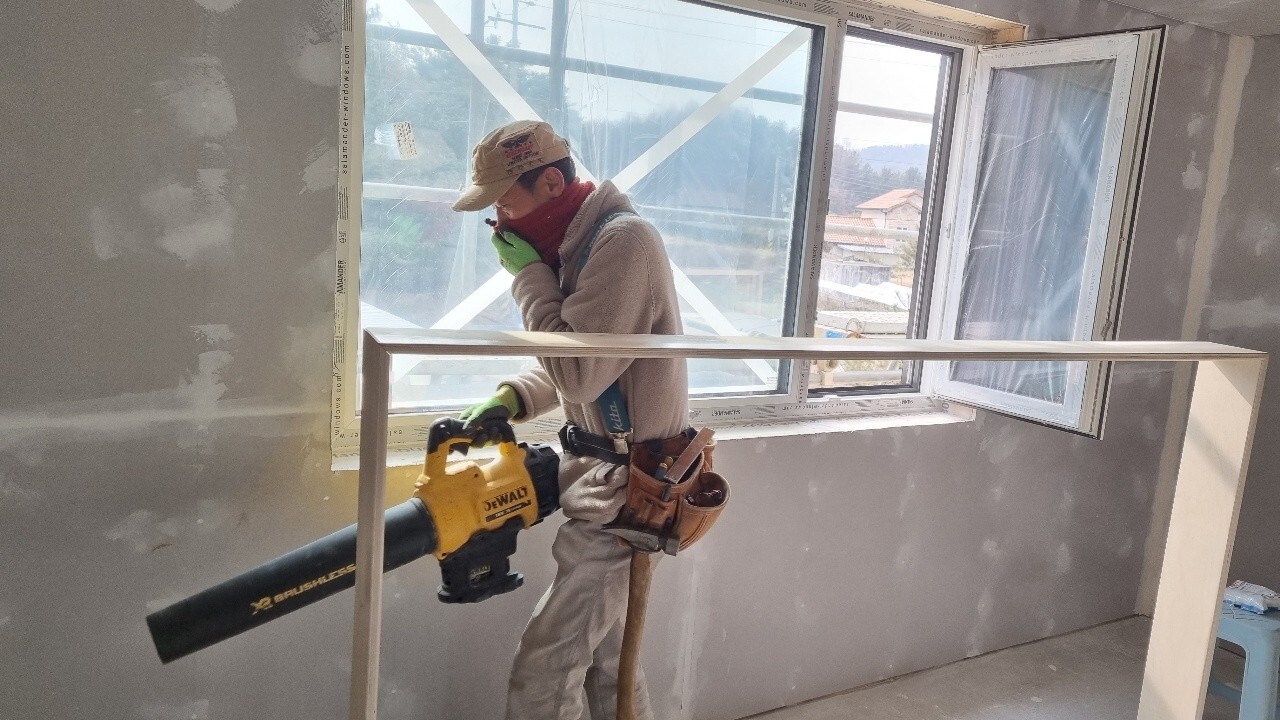

박선민 예비팀장께서 창문 잼보드 시공을 하였습니다.

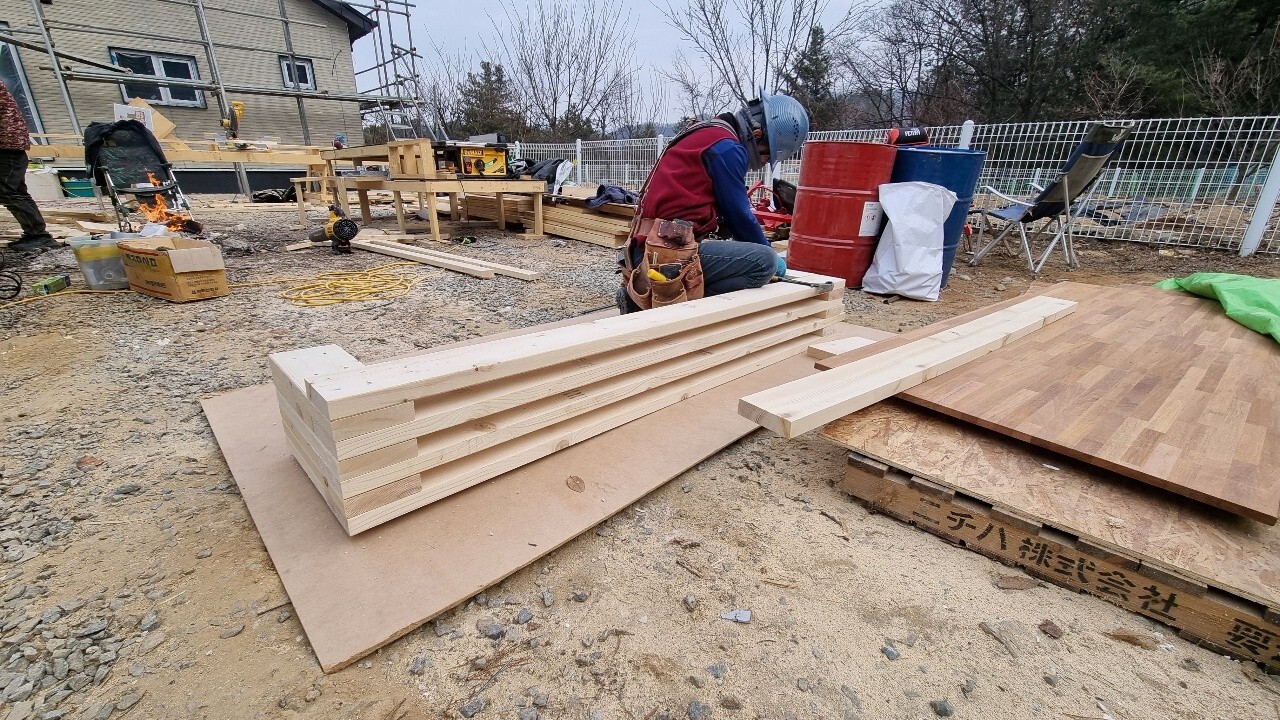

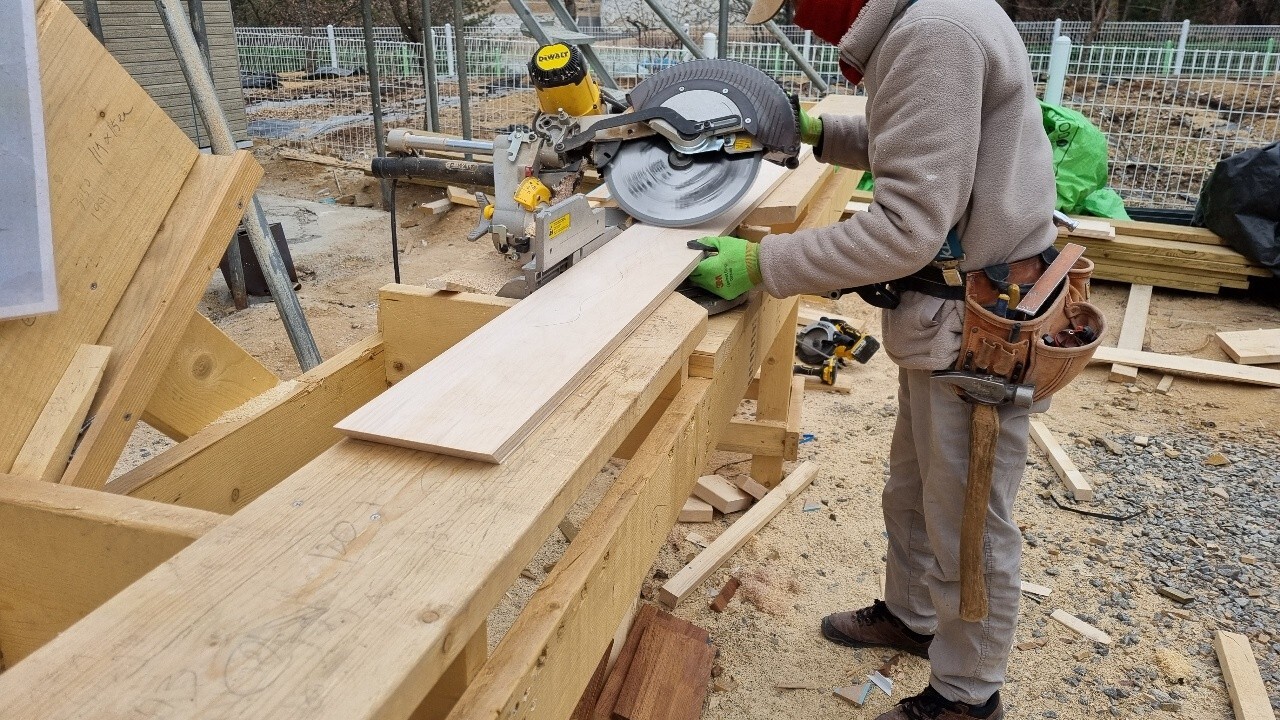

먼저 창문치수 측정후 미리 가공한 자작나무합판을 정확히 재단합니다.

다음은 창문틀에 맞게 박스 형태를 만들고 F30 타카 핀으로 고정 시킴니다.

창틀을 깔끔하게 청소 후 잼보드가 들어갈 자리에 목공용 본드를 바른후 미리 시공한 잼보드를 넣어줍니다.

다음은 잼보드를 끝까지 넣어준 후 타카로 고정하여 마무리합니다.

아래는 오늘 시공한 잼보드사진입니다.

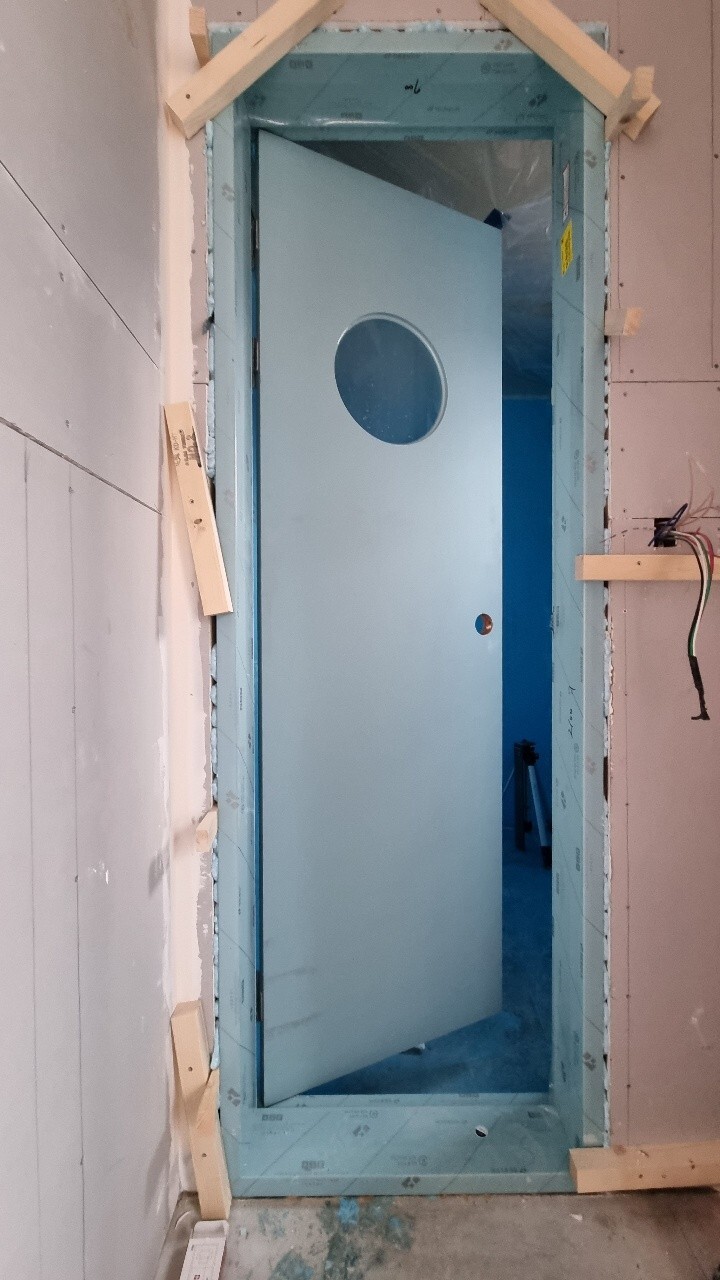

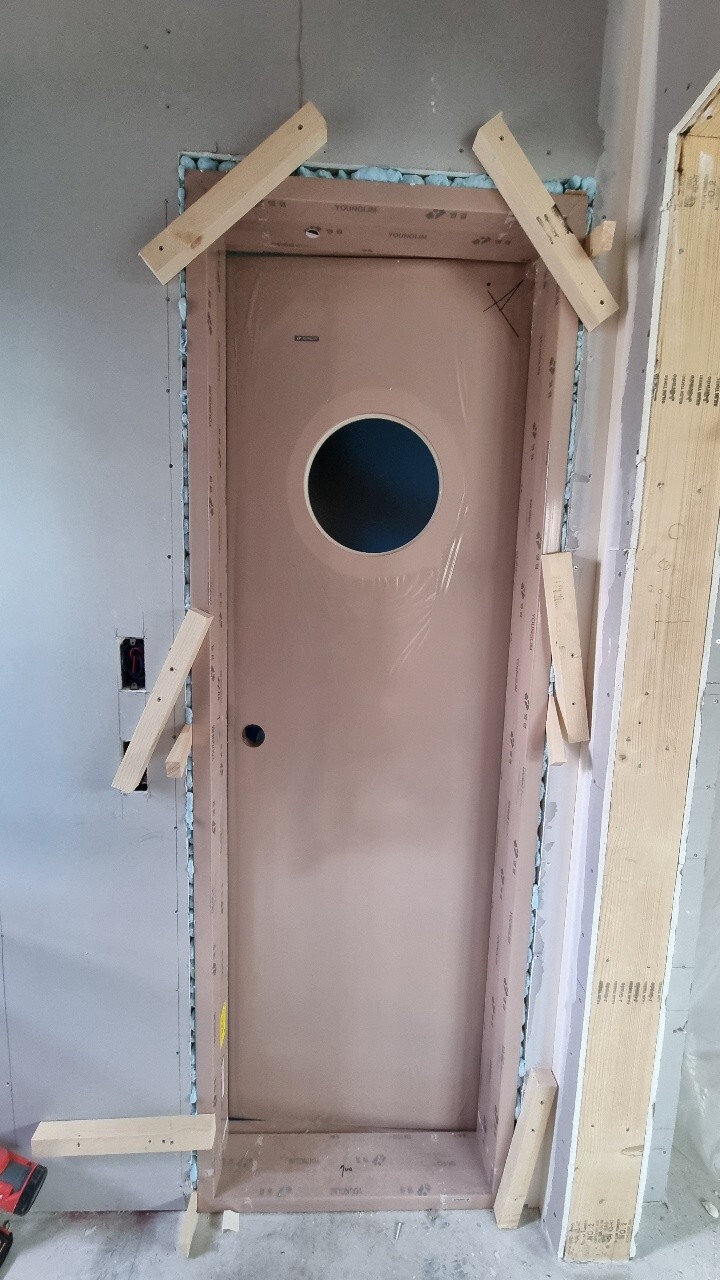

부팀장님께선 문시공을 진행하였습니다.

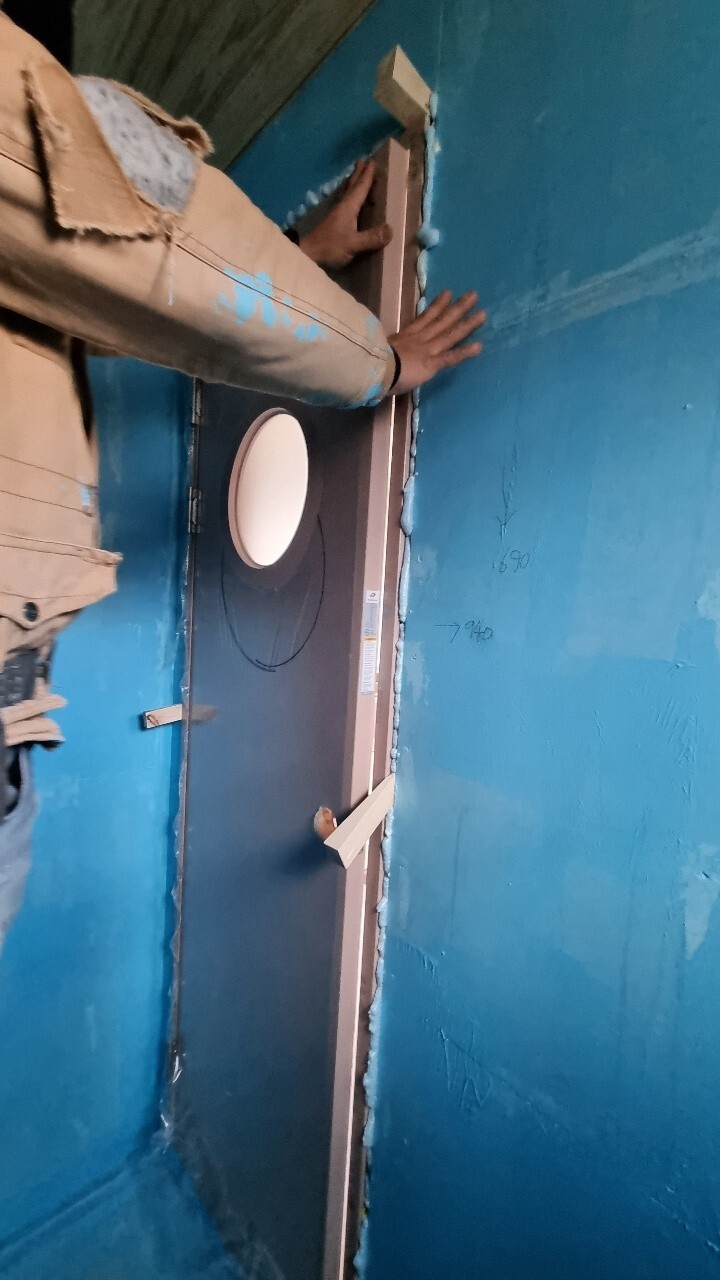

문틀(프레임) 시공전에 글루를 먼저 발라주어 방수기능에 바닥소음을 줄여주고 문틀을 견고하게 고정시켜줍니다.

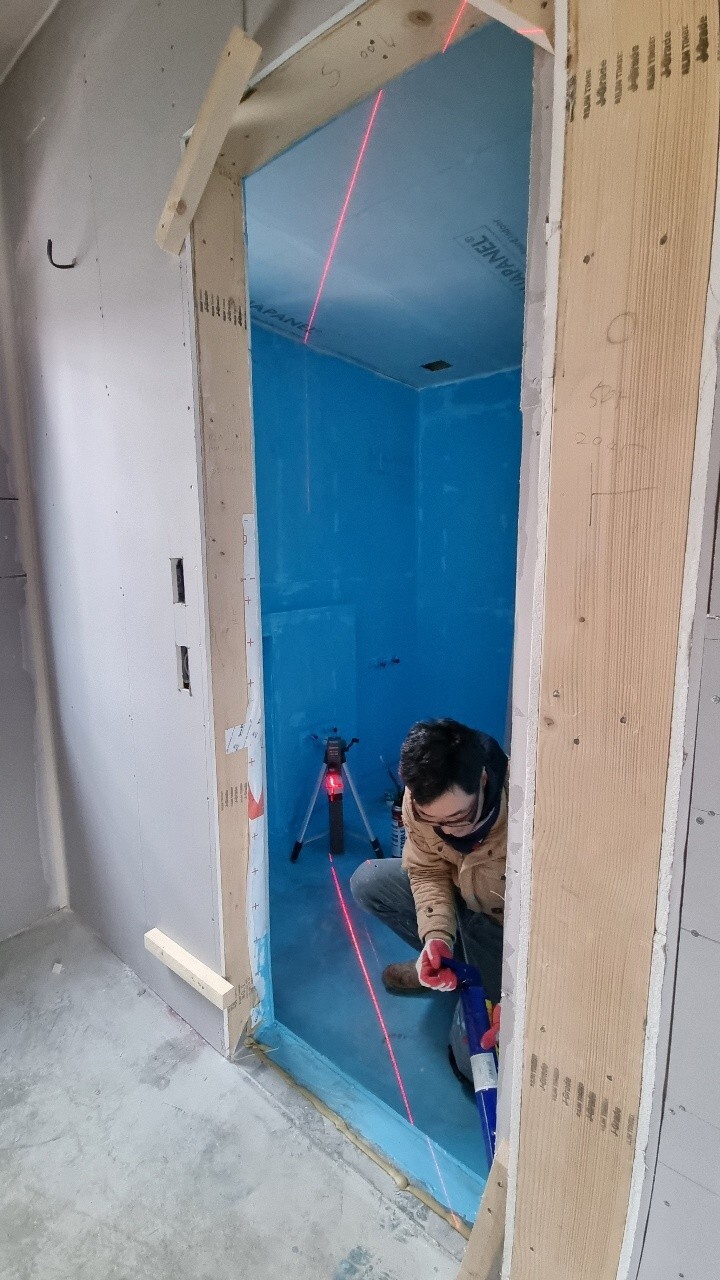

레이저를 이용하여 문틀(프레임)의 위치를 잡은 후 주변에 폼을 충진시켜 고정시켜 주었습니다.
아래는 오늘 문 시공 사진입니다.

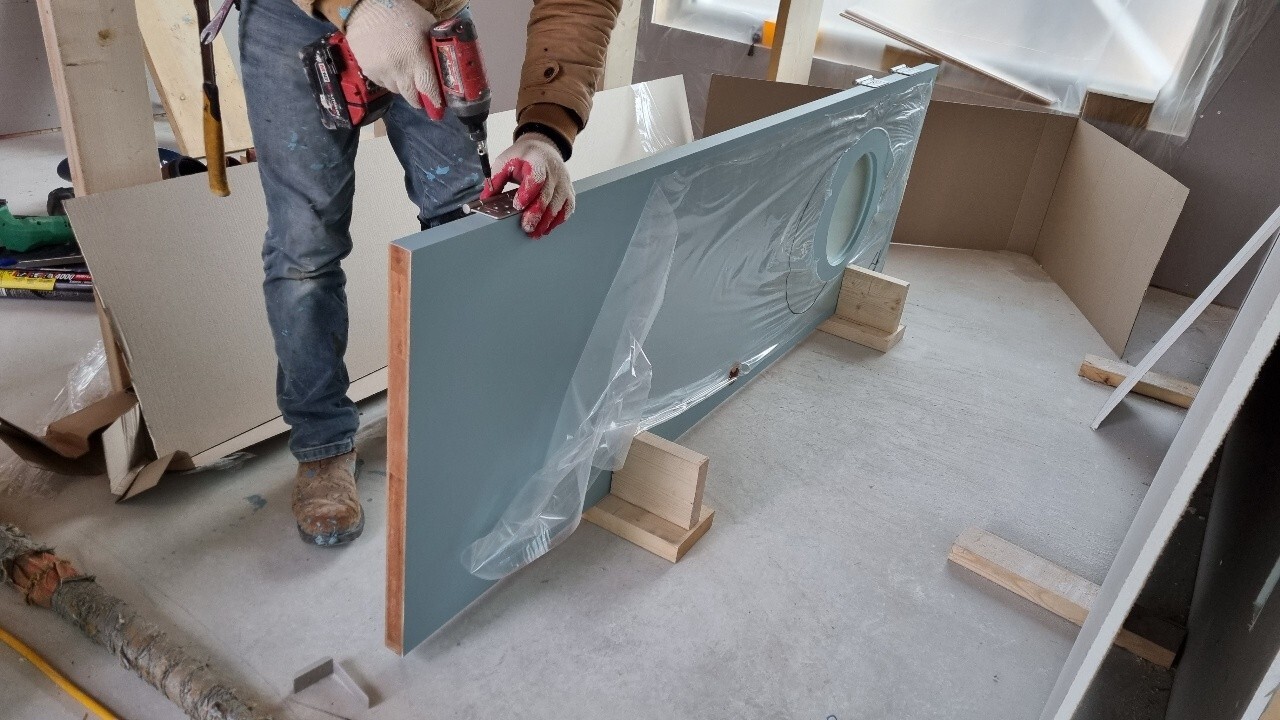

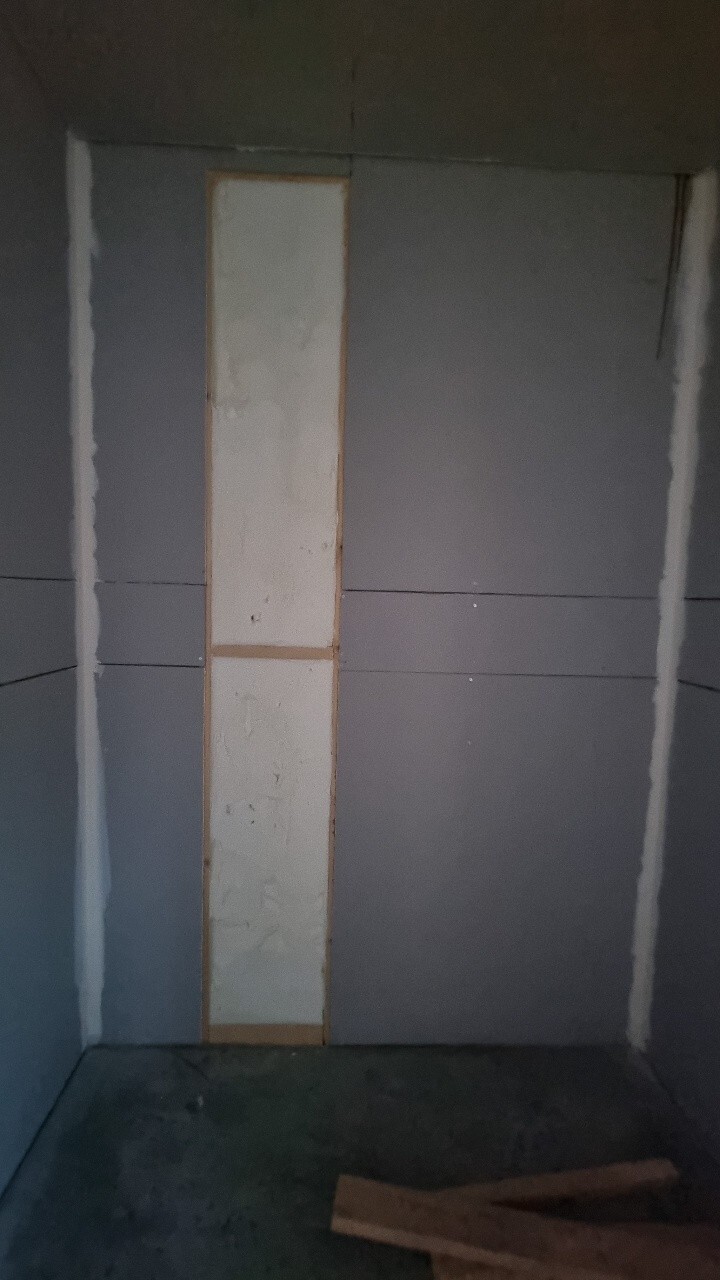

다음은 다용도실 문 잼보드를 시공하였습니다.

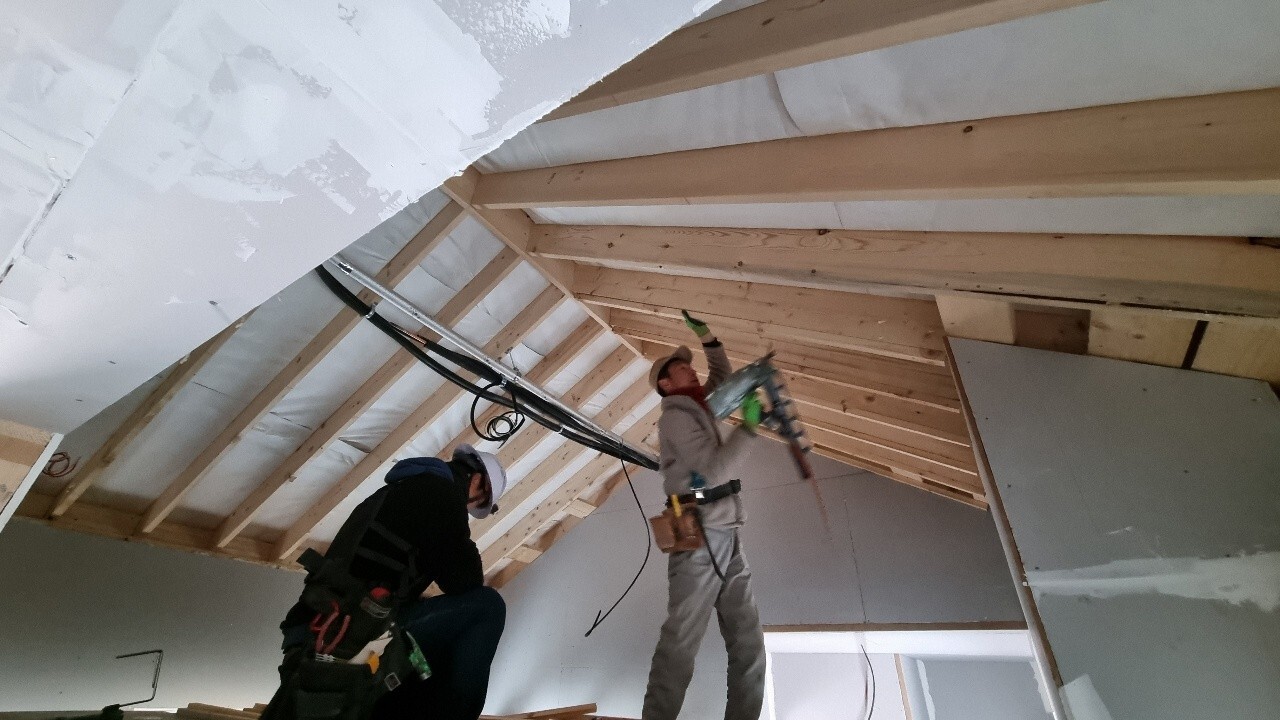

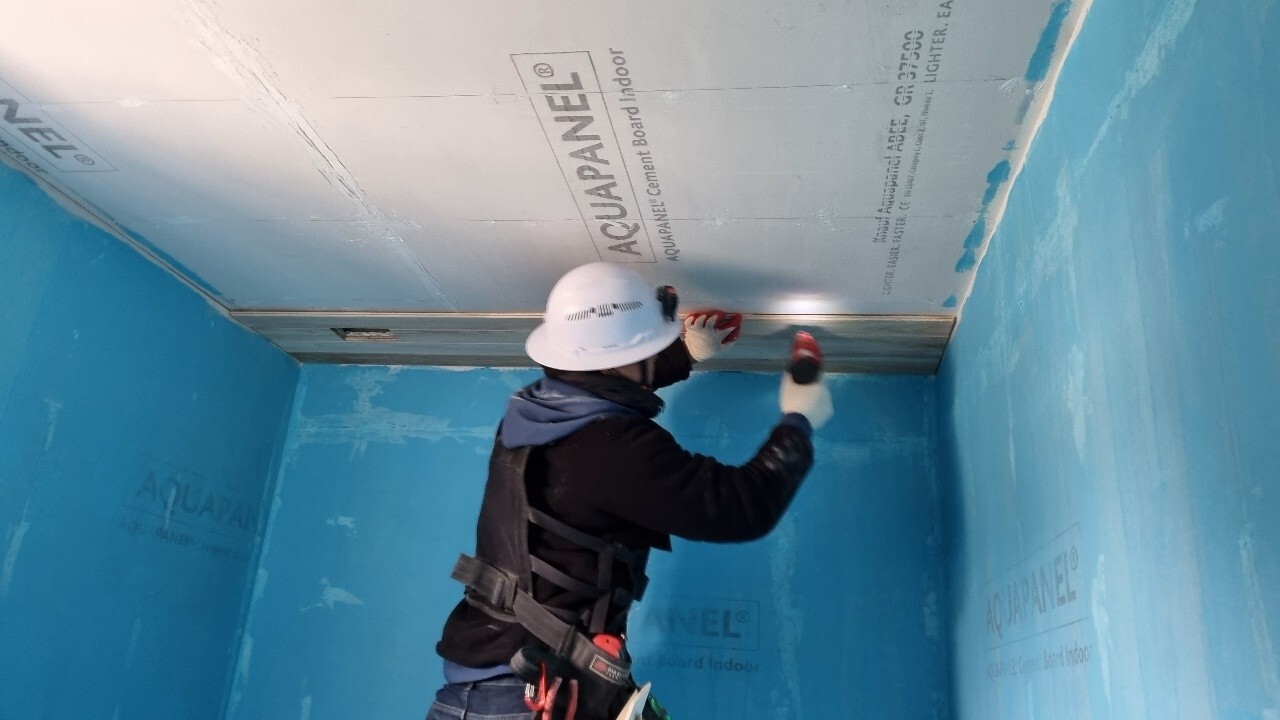

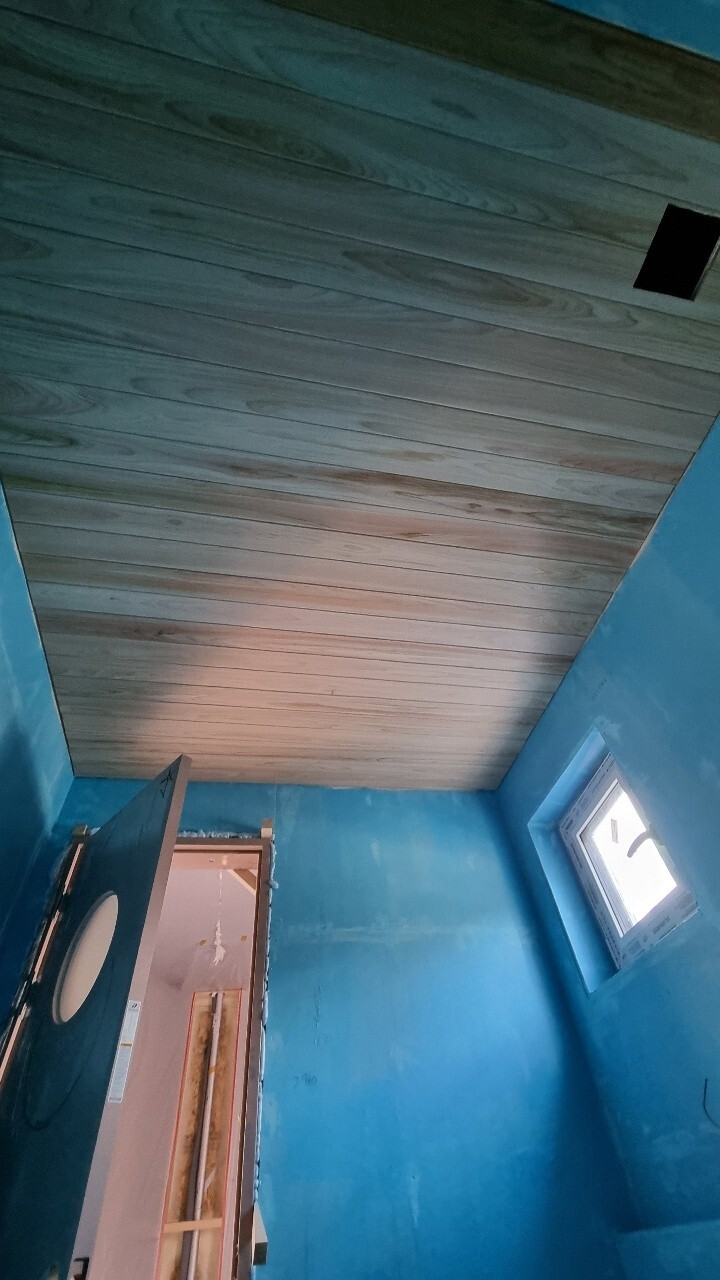

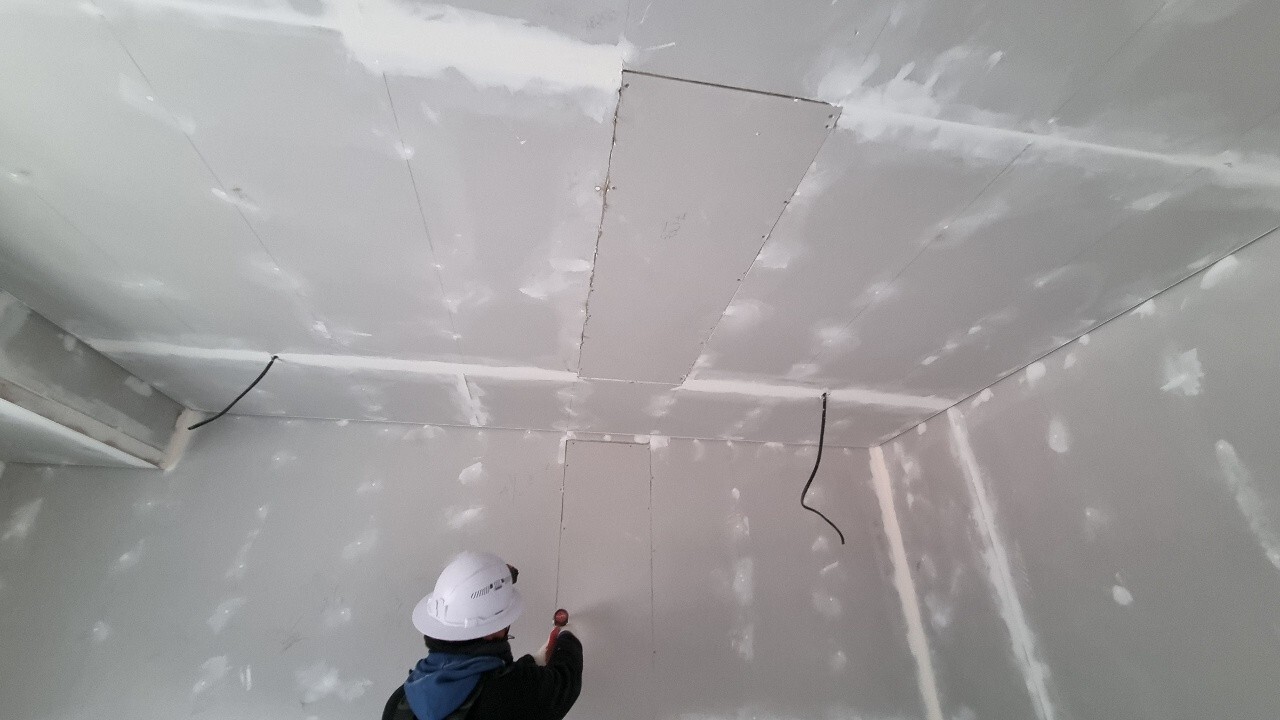

용귀빌더님은 화장실 천장 루바시공 및 수성연질폼작업후 일부 석고보드시공을 하였습니다.

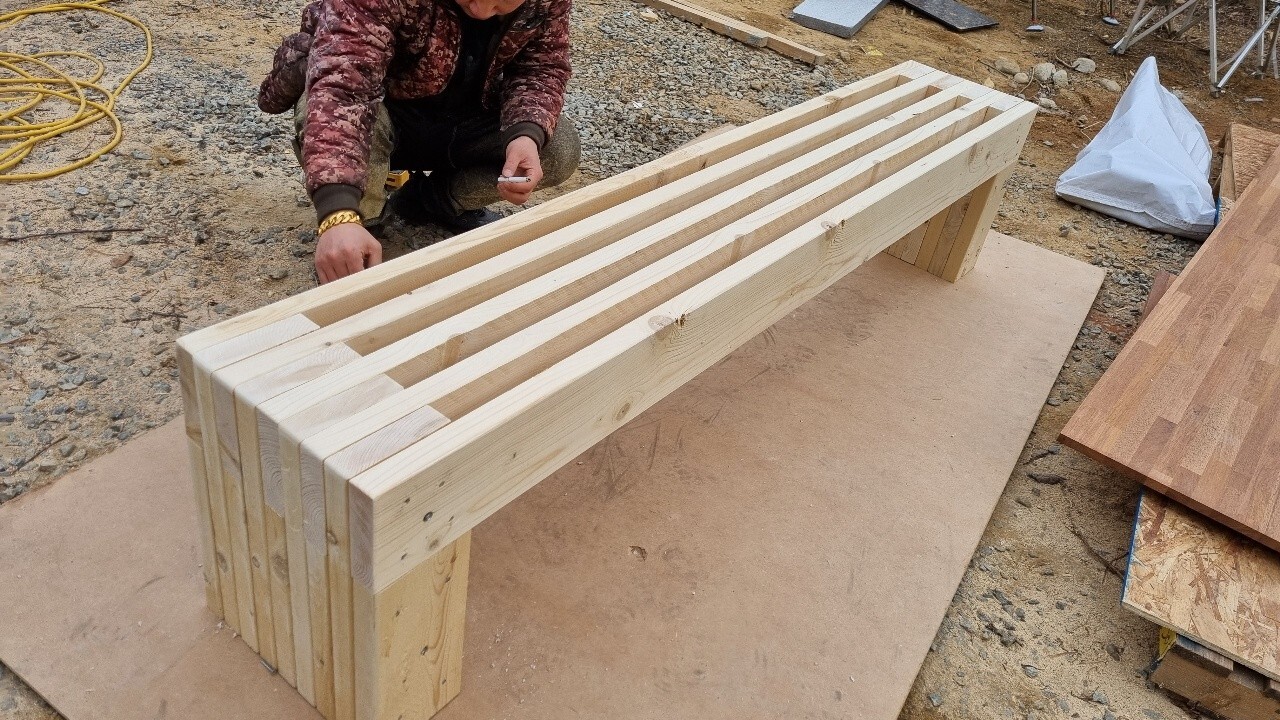

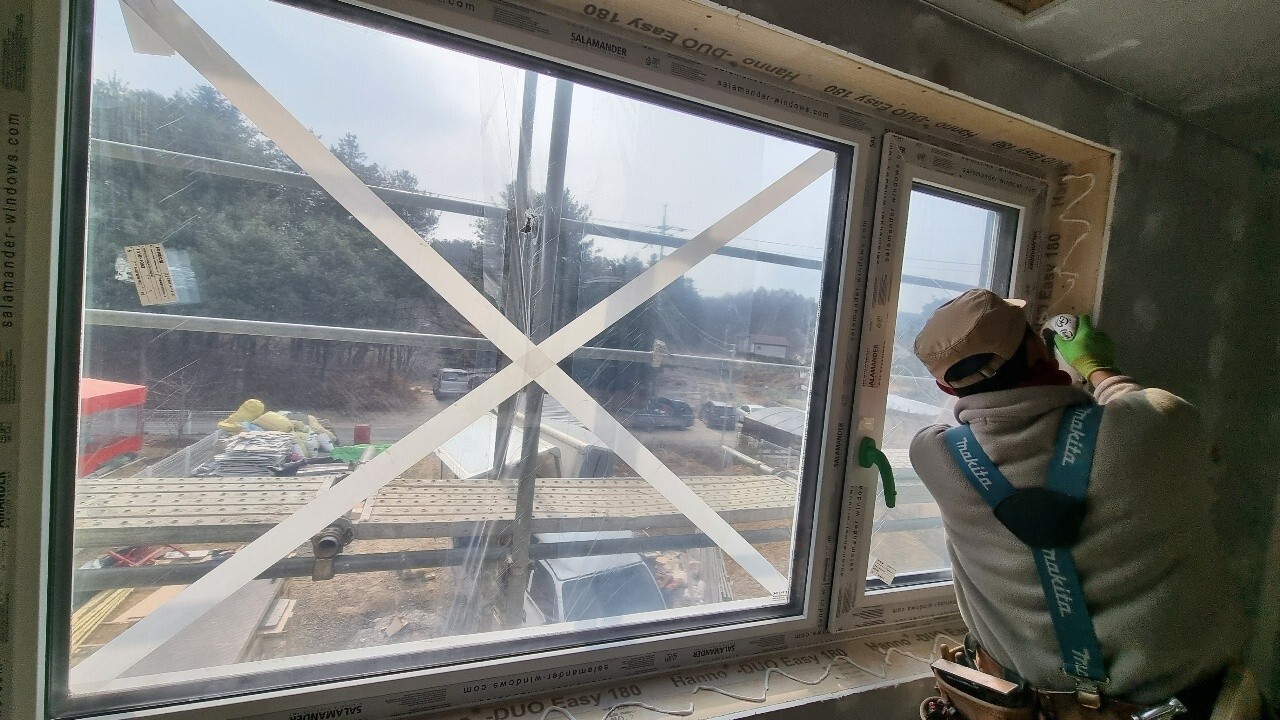

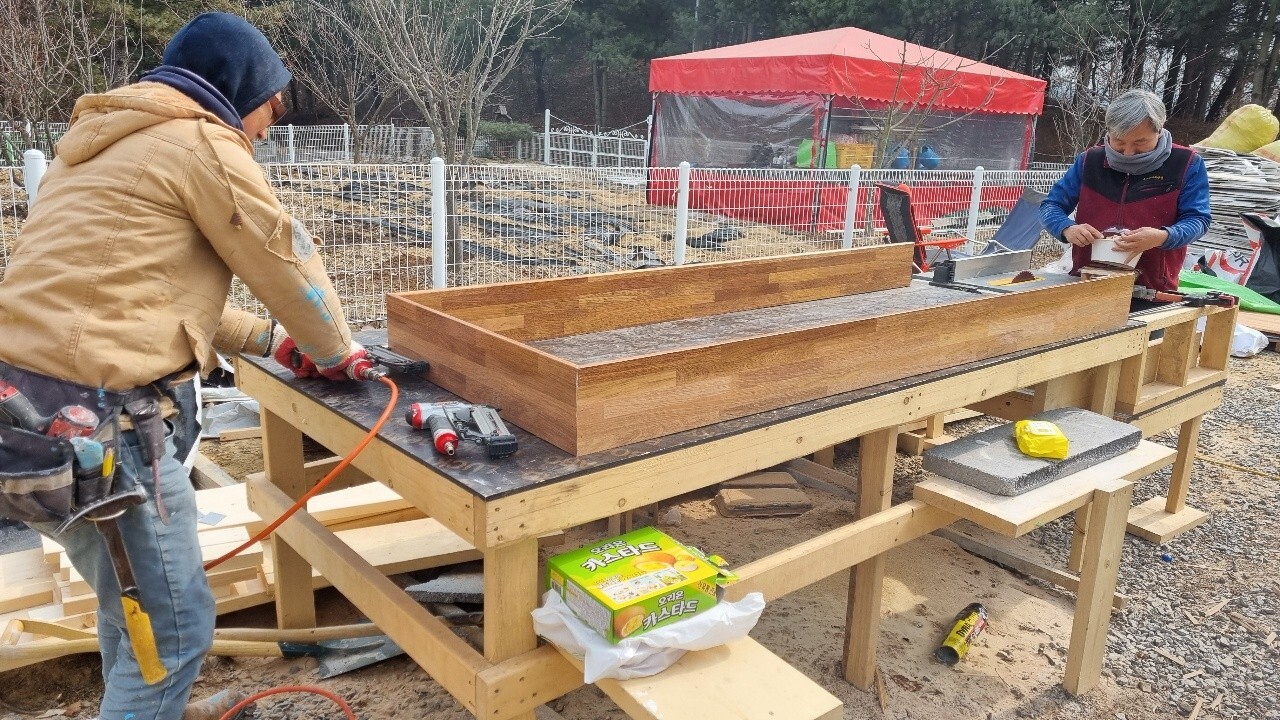

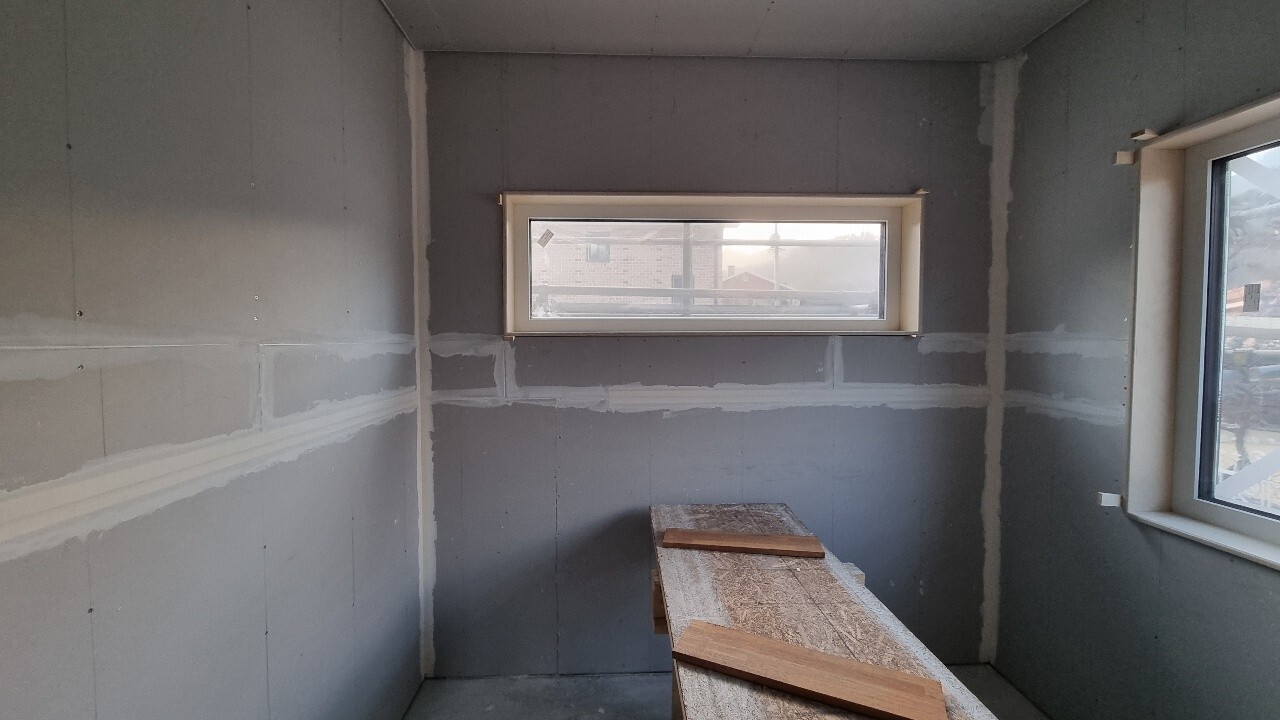

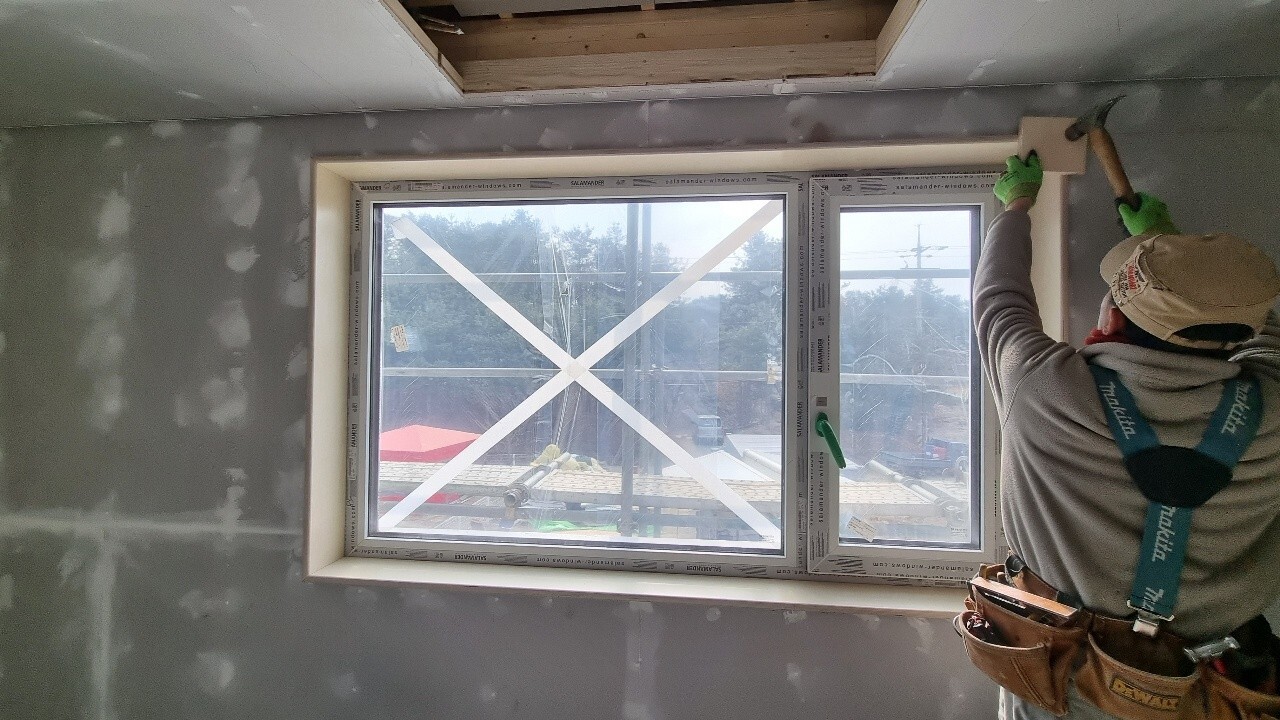

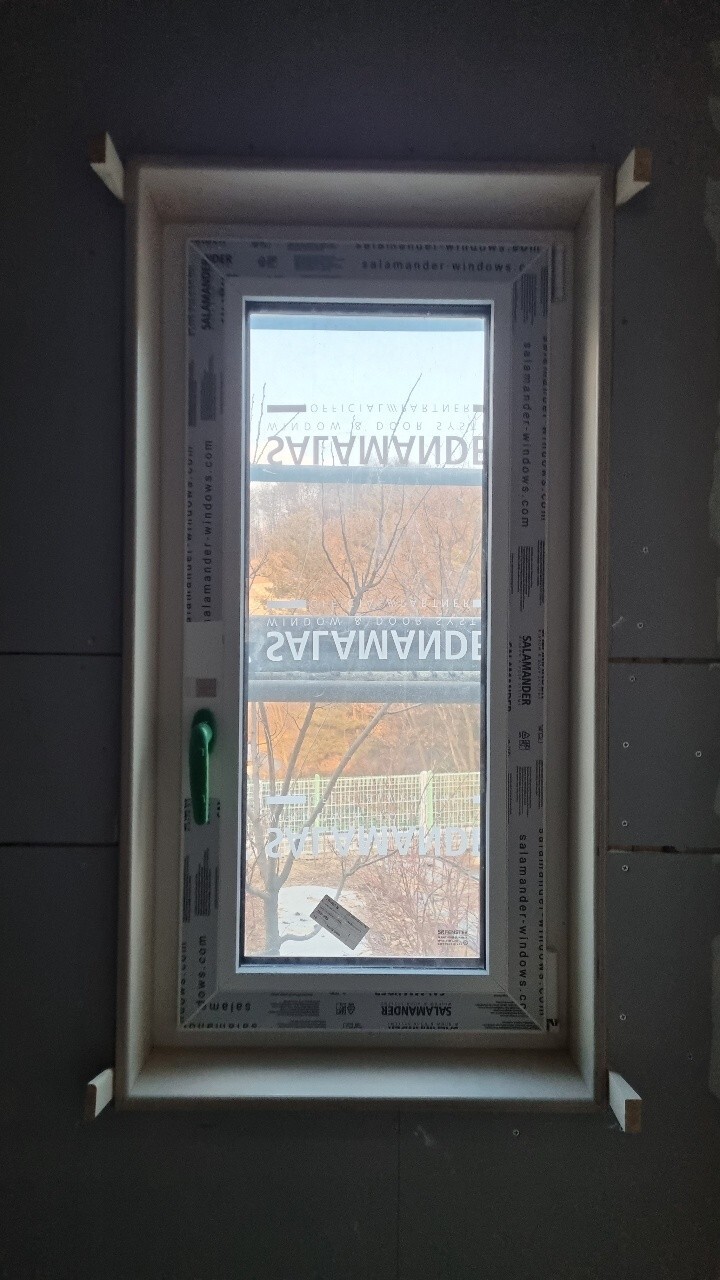

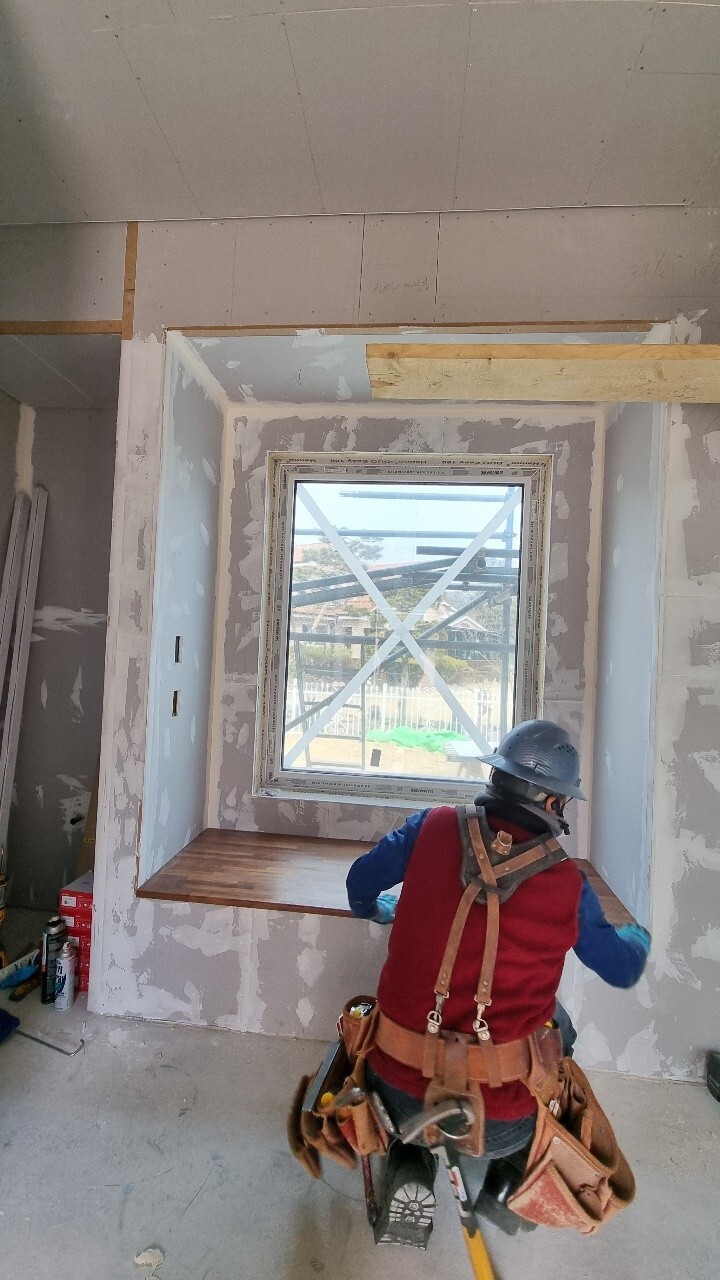

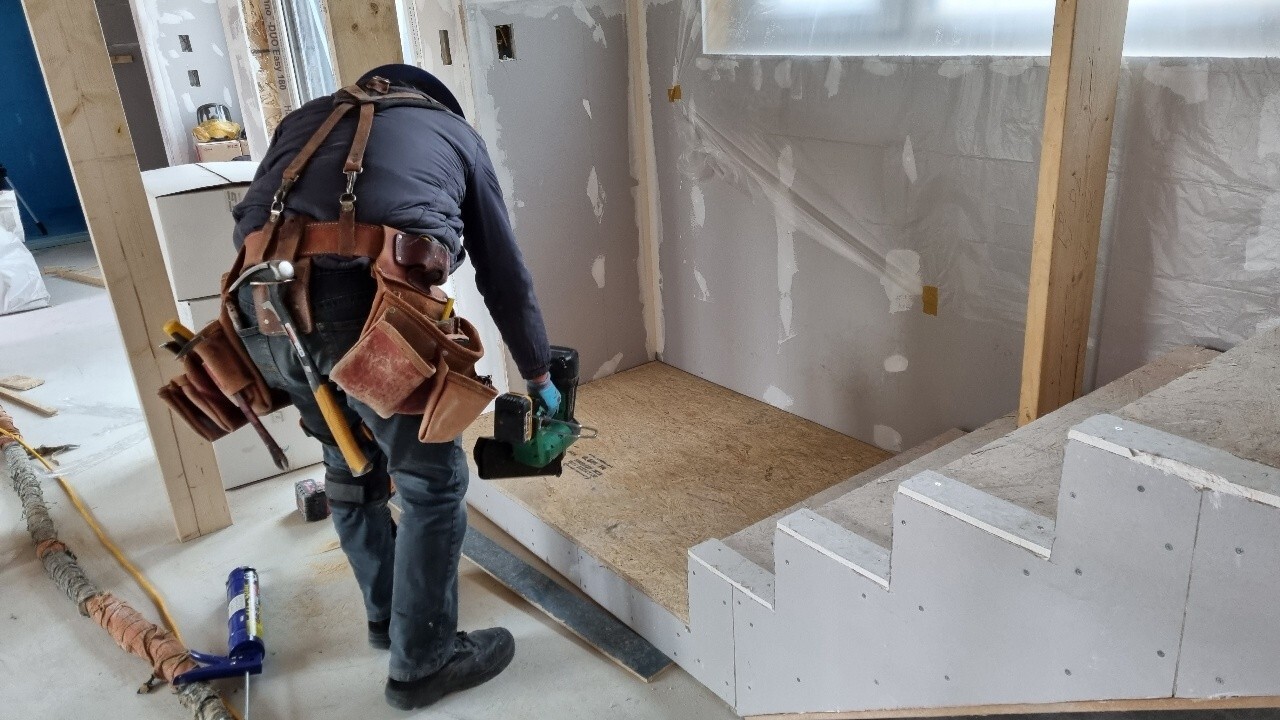

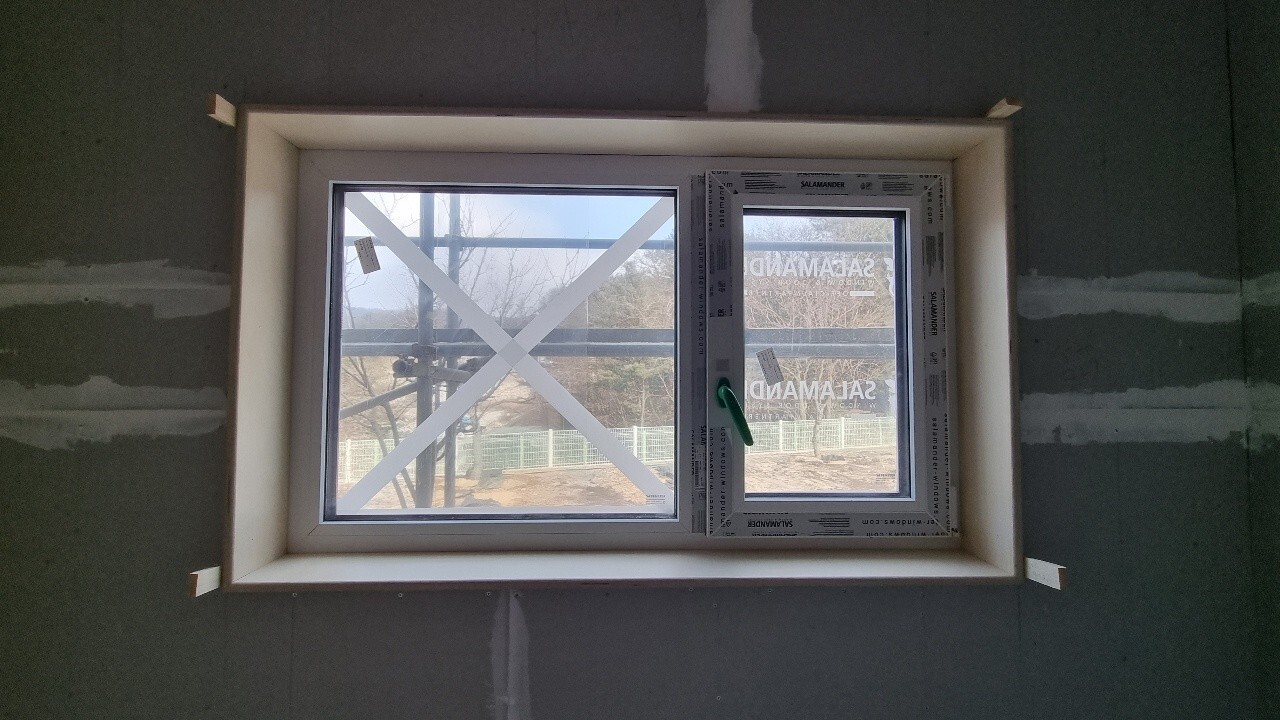

팀장님께선 윈도우시트 시공, 계단재 시공, 벤치 등을 시공하였습니다.

희철빌더님은 인코너 및 퍼티작업을 진행중입니다.

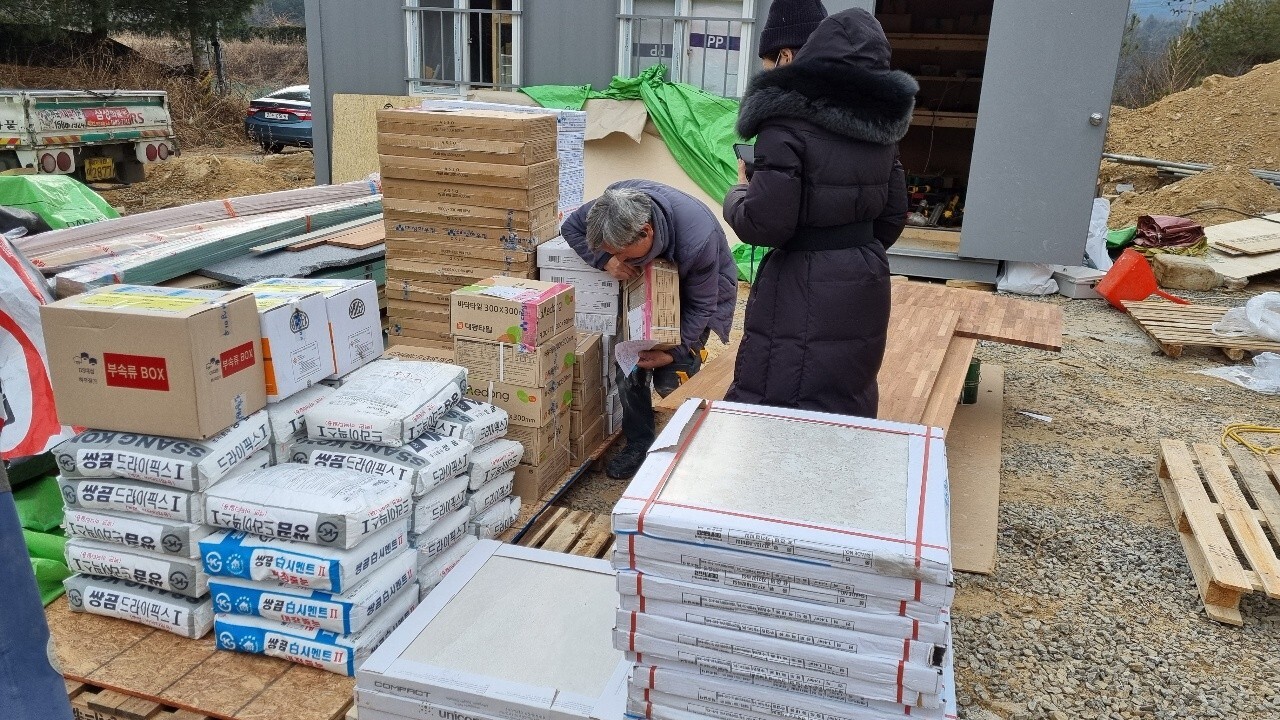

아래는 타일수령을 하였습니다

타일종류가 많아 팀장님이 일일이 검수작업을 하였습니다.

아래는 수성연질폼 작업전 거실에 컬러타이를 시공하였습니다.

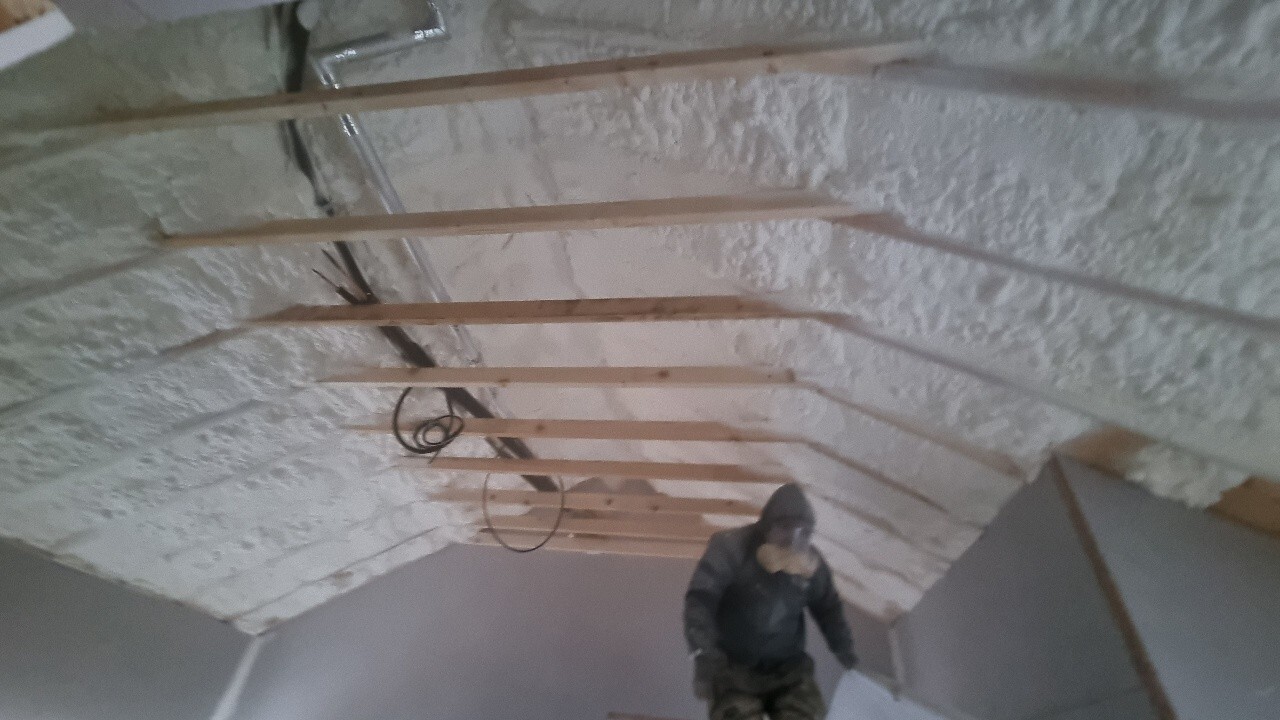

아래는 수성연질폼 작업사진입니다.
폼이 꼼꼼하게 들어가 기밀이 잘되게 작업합니다.

오늘도 열심히 시공 후 청소와 현장정리 후 하루를 마무리합니다.
오늘은 여기까지입니다.
오늘도 고생하셨습니다.
감사합니다.
