날씨 : 영하의 온도(-15도)에 바람이 불어 체감온도는 더 낮음.
- 금일 근무자
팀 장 : 정수호 (8시간)
부팀장 : 손호현 (8시간)
팀 원 : 김용귀 (8시간), 이희철 (8시간)
금일품수 (누계) : 4.00품 (총 115.51품)
오늘 작업현황
- 아이큐브(세라믹사이딩) 시공
- 석고보드 시공
- 현관문 및 방화문 아우터 후레싱 작업
- 수성연질폼 작업
- 전기작업 등
다음 예정작업
- 세라믹사이딩 시공
- 석고보드 시공
- 수성연질폼 작업 등
가평 조종 안전하고 재미있게 집 짓기 27일차 입니다.
오늘작업은 세라믹사이딩 시공, 수성연질폼 작업전 단열이 필요한 부분을 체크하여 석고보드 시공을 진행하였습니다.
사진으로 보시겠습니다.

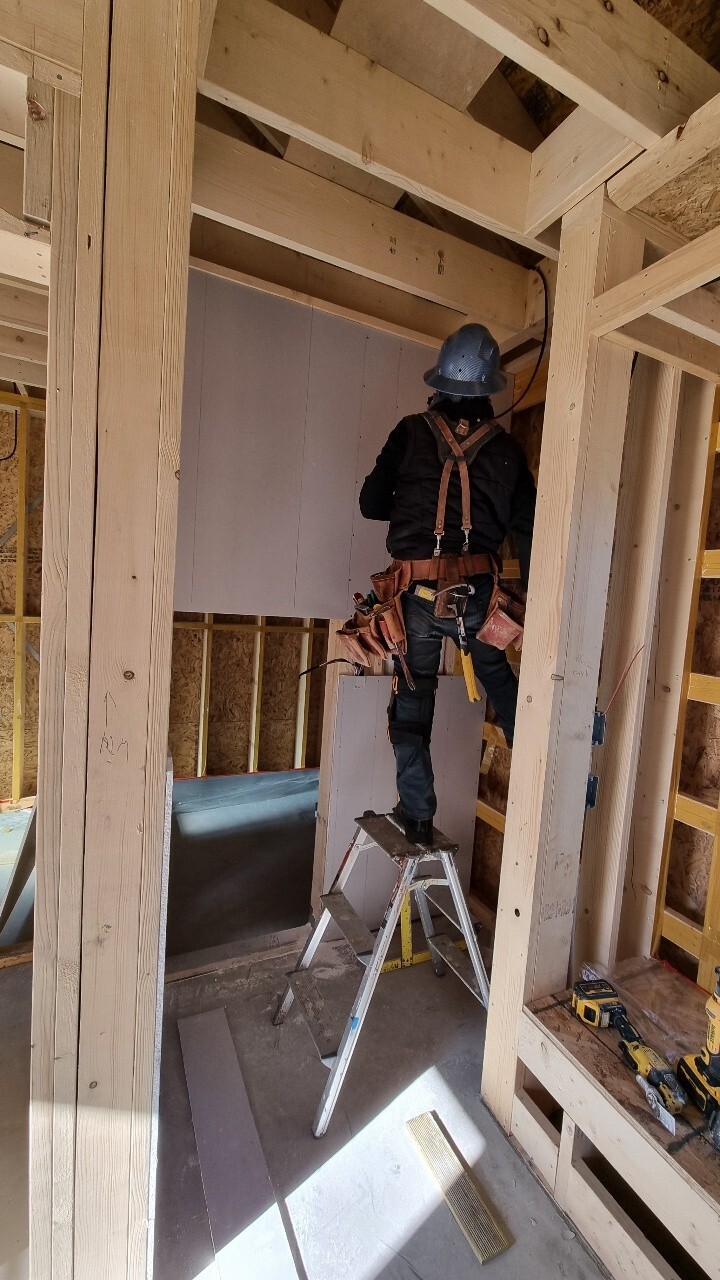

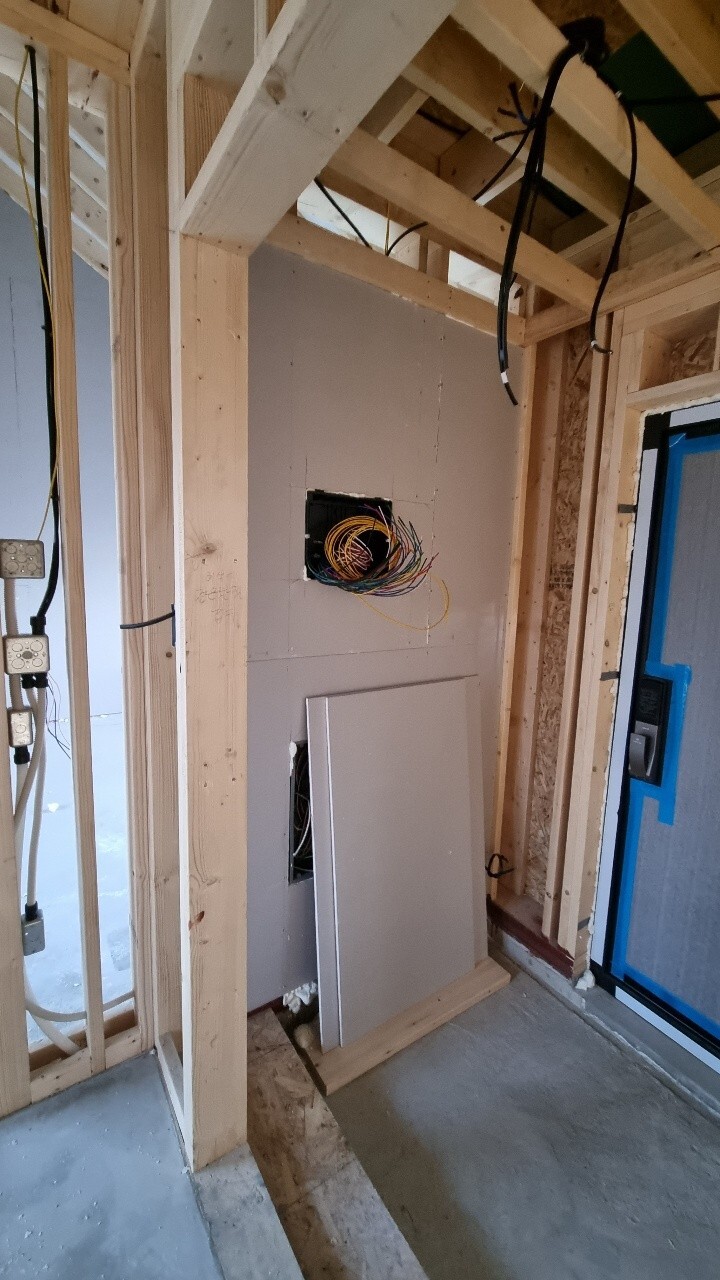

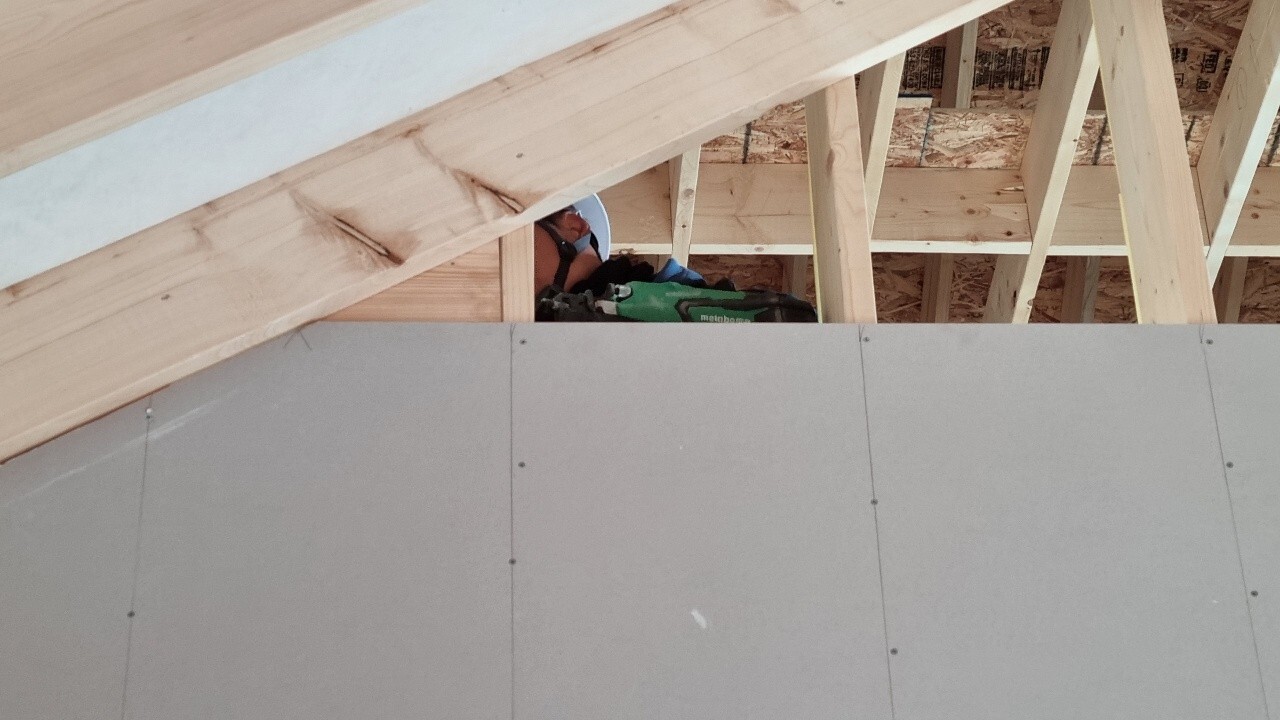

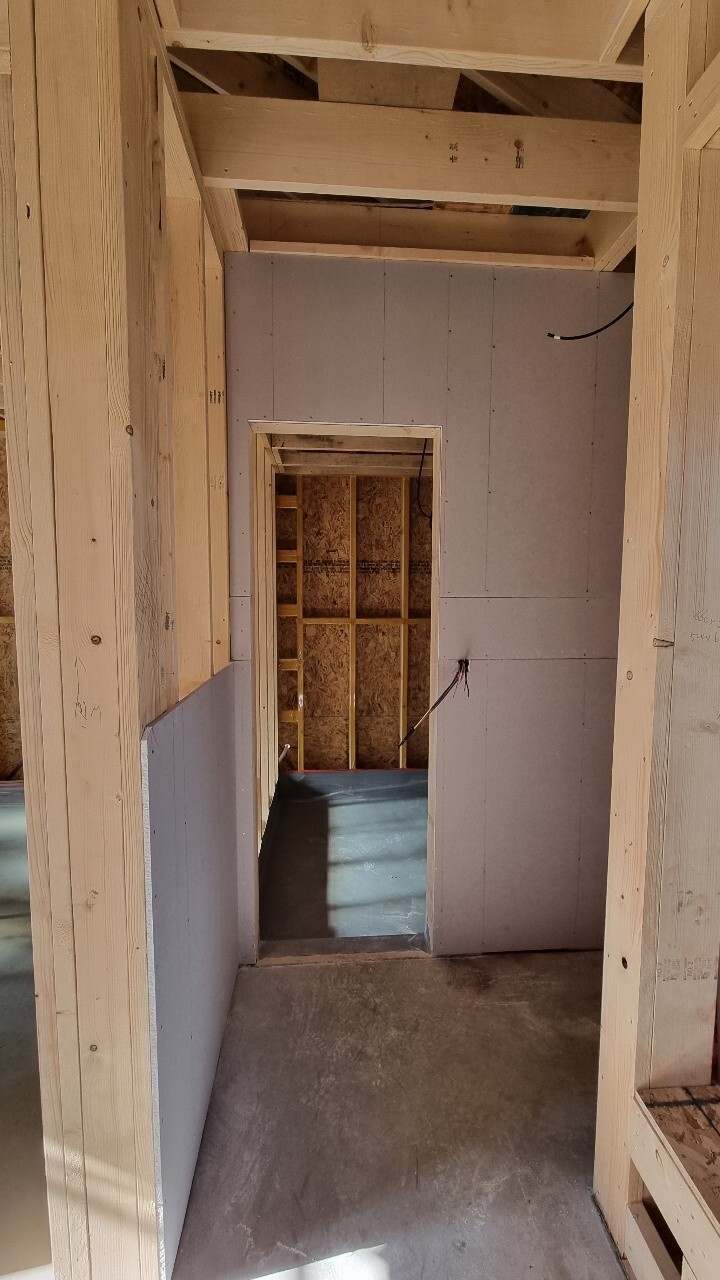

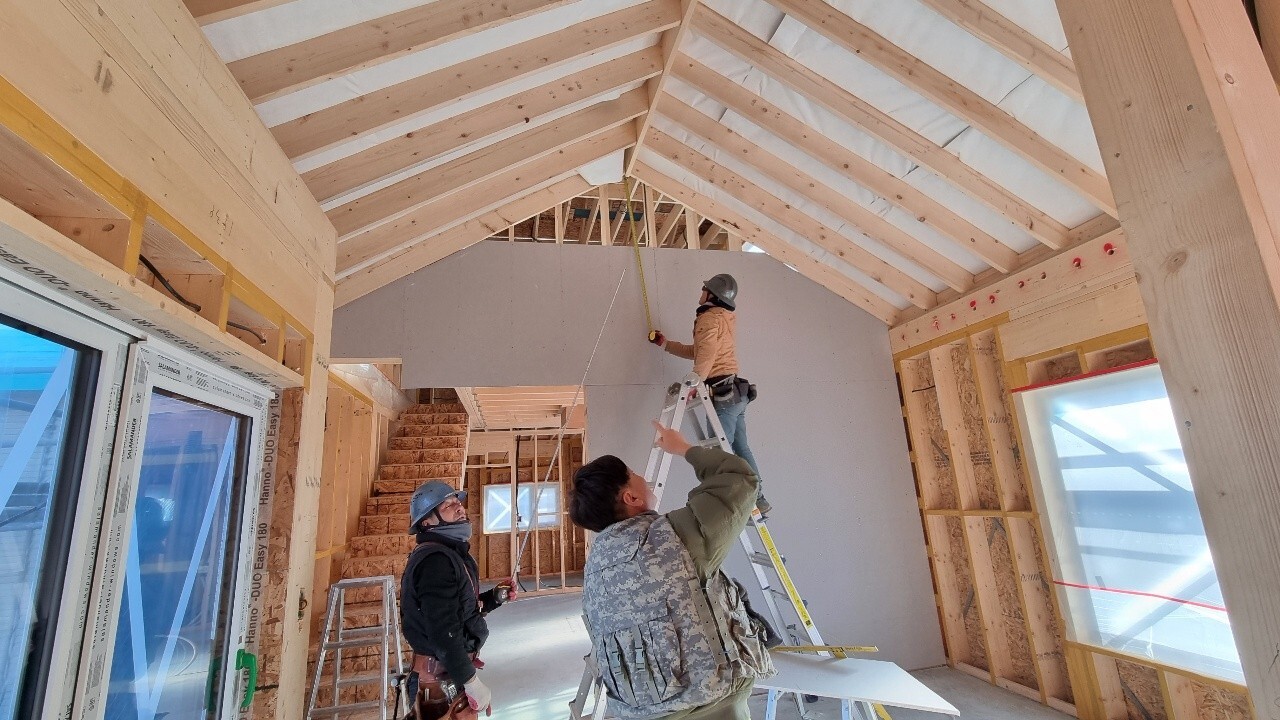

아래는 수성연질폼 작업전 외벽면외에 단열처리가 필요한 화장실 스탁벤트 배관, 현관분전함, 2층방과 1층 지붕이 만나는 지점등에 먼저 석고보드 시공을 하였습니다.

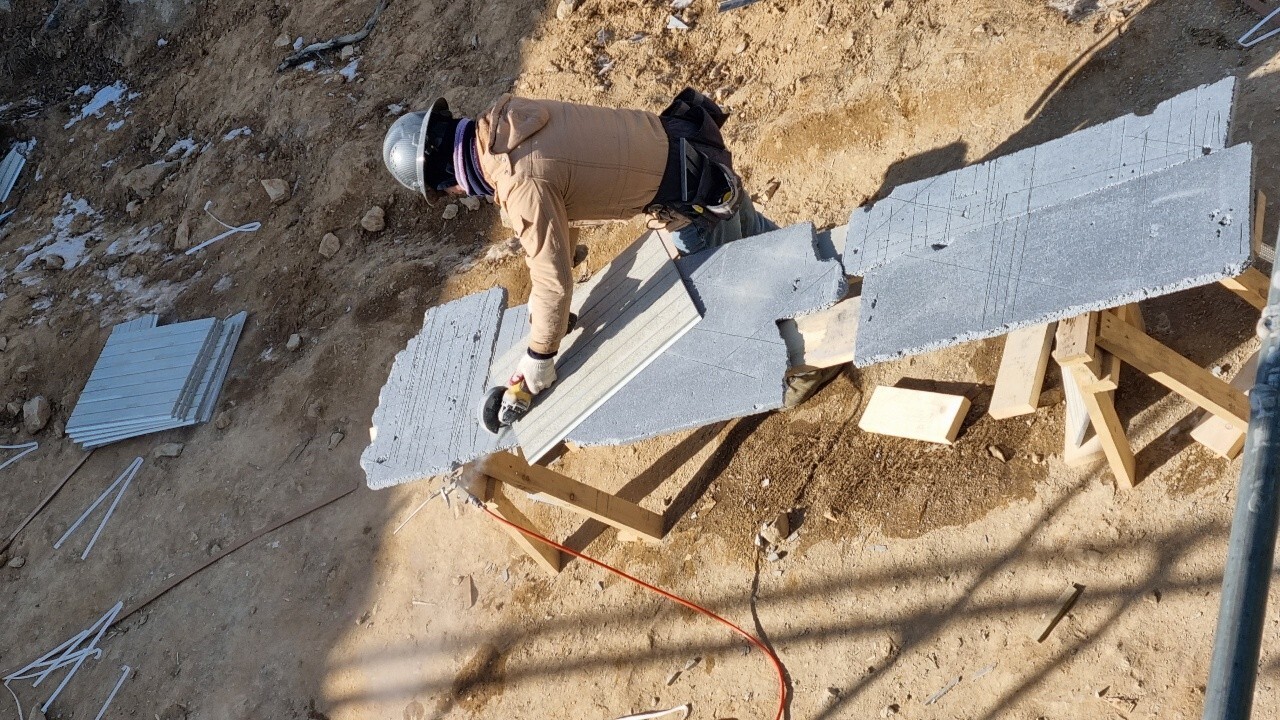

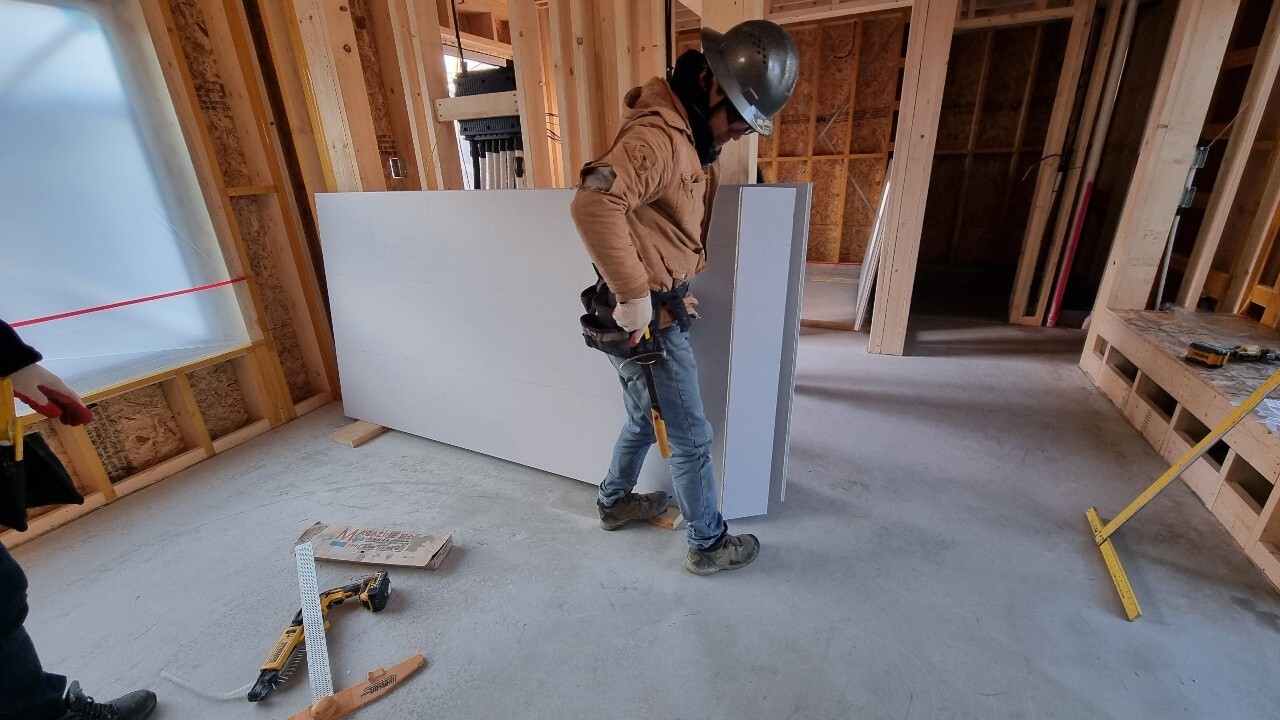

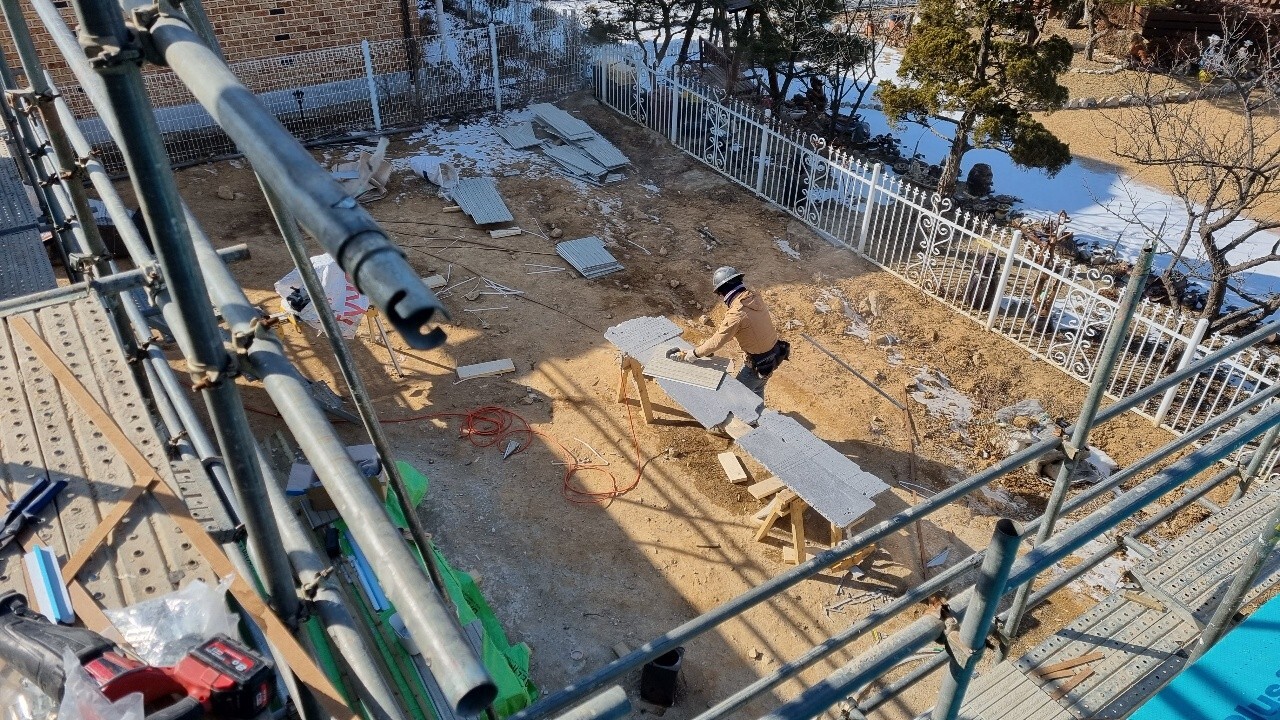

석고보드를 재단하는 사진입니다 .

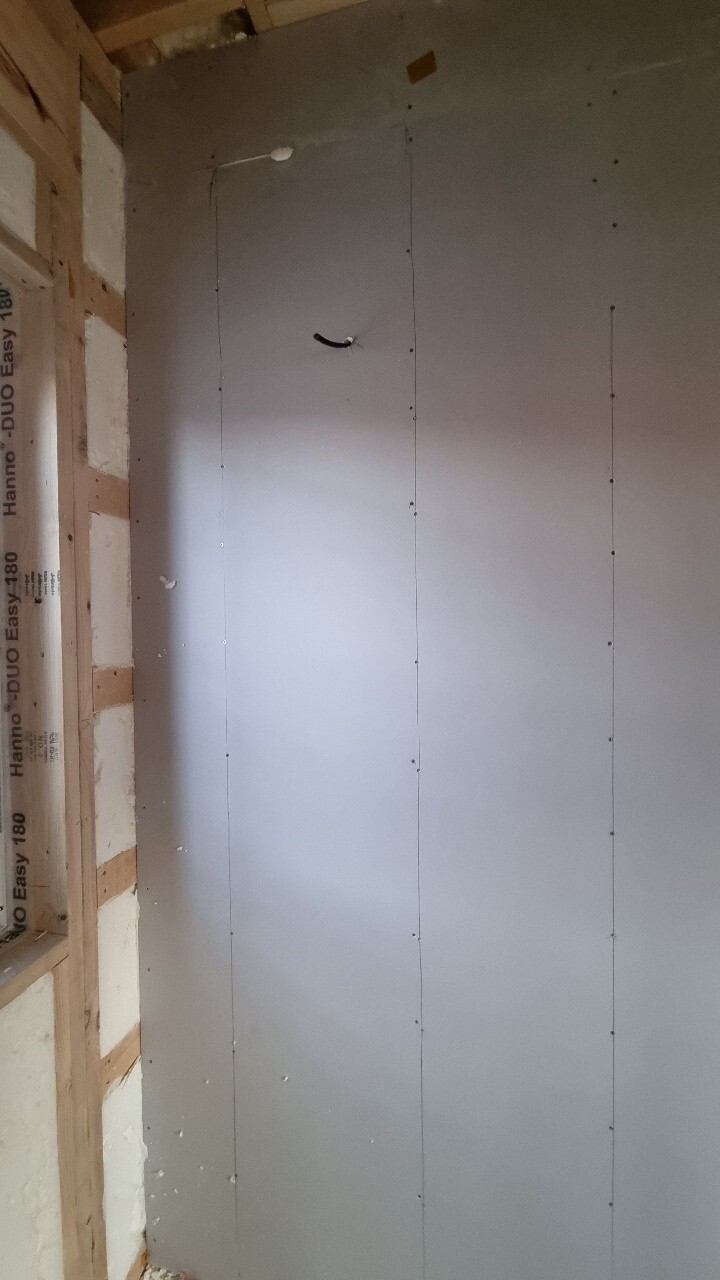

피스를 박을 상 부분에 정확한 레이아웃을 하여 석고보드를 정확하게 시공 진행합니다.

정확한 시공을위해 부팀장님이 직접 치수를 체크하여 재단합니다.

석고보드시공은 팀장님과 용귀빌더님이 진행하였습니다.
길이에 맞추어 재단한 석고보드는 메거진을 이용하여 고정합니다 .
메거진 피스는 32mm 피스를 사용하였습니다 .

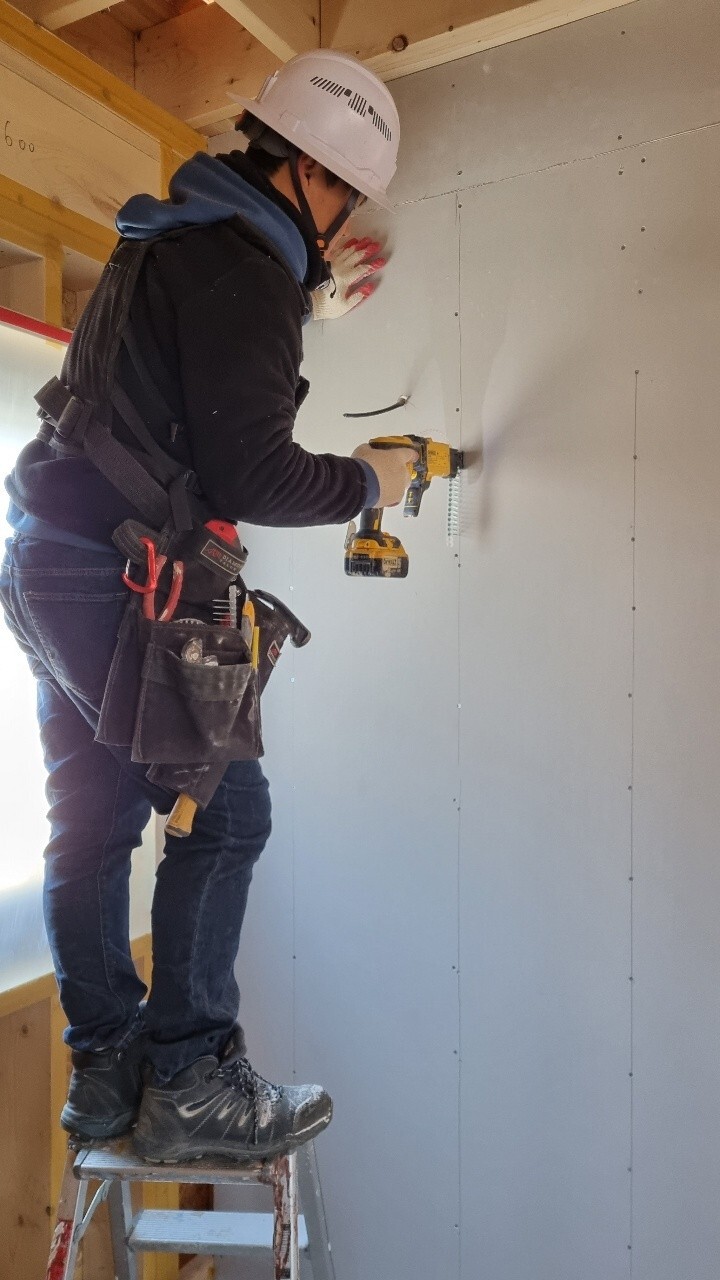

메거진을 이용하여 석고보드 고정 후 덜 들어간 피스는 임팩 드라이버로 다시 조여줍니다 .

석고보드 지지대가 필요한 부분은 추가로 상작업을 하여 석고보드를 지지합니다.

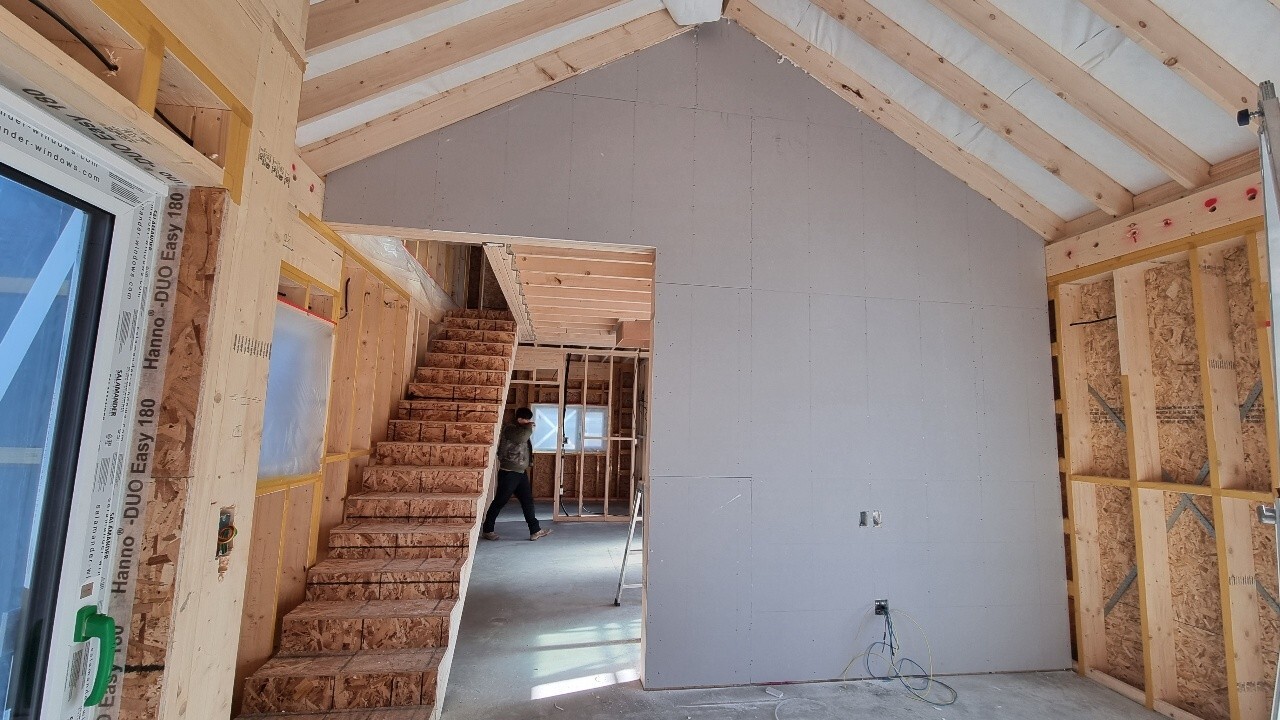

아래는 오늘 석고보드 시공사진입니다.

참고로 석고보드 시공에는 천연석고보드 크나우프 12.5T 4*8 사용하였습니다 .
미국 UL 내화성능 인증제품입니다 .
아래는 자세한 설명 사진으로 첨부하였습니다 .

출처 : 대림우드
오늘도 외부작업으로 세라믹사이딩 시공을 진행하였습니다.

부팀장님이 재단을 담당하면서 2층벽면 시공을 직접 진두지휘하였습니다.

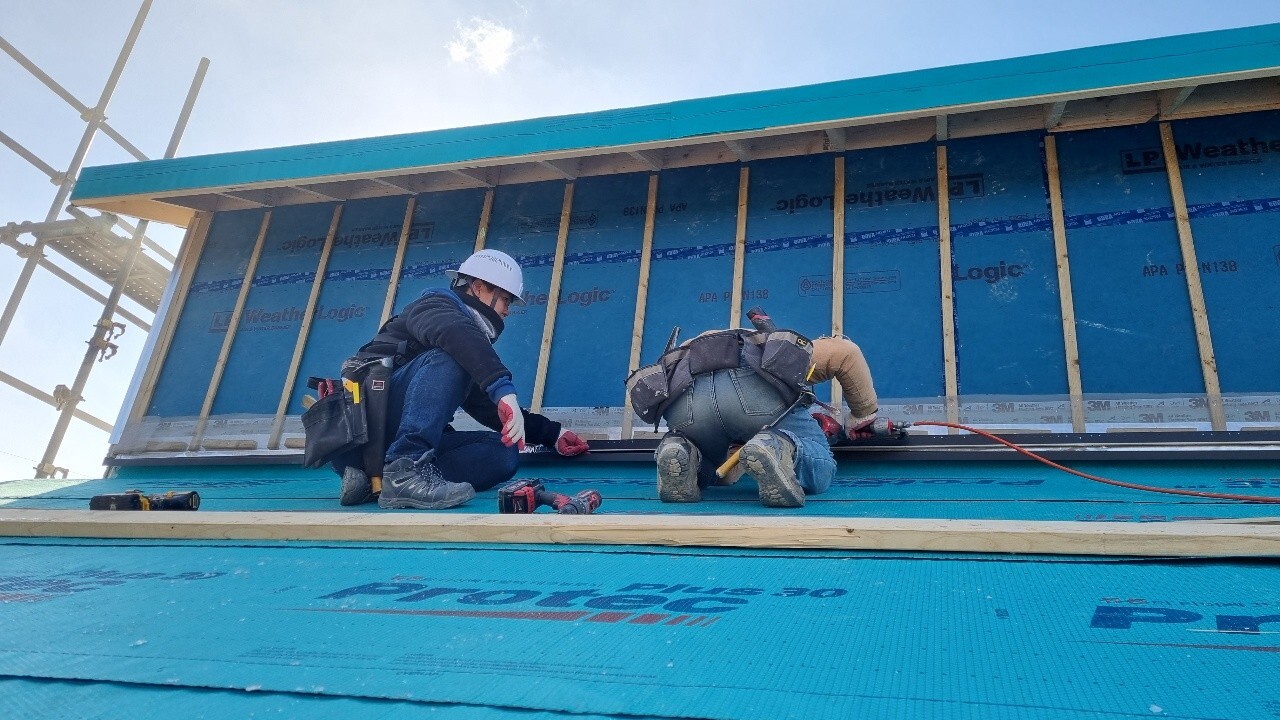

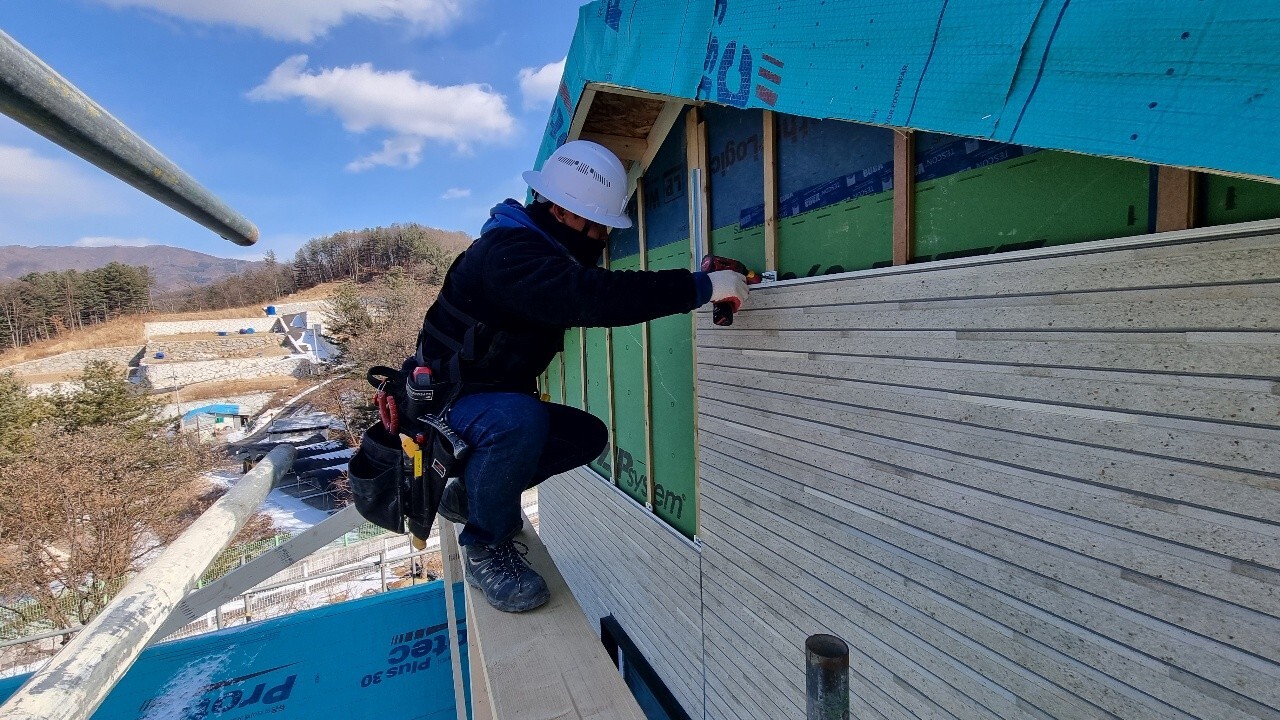

가장 난해한코스를 안전발판에 의지하여 세라믹사이딩 시공을 정확하게 하였습니다.

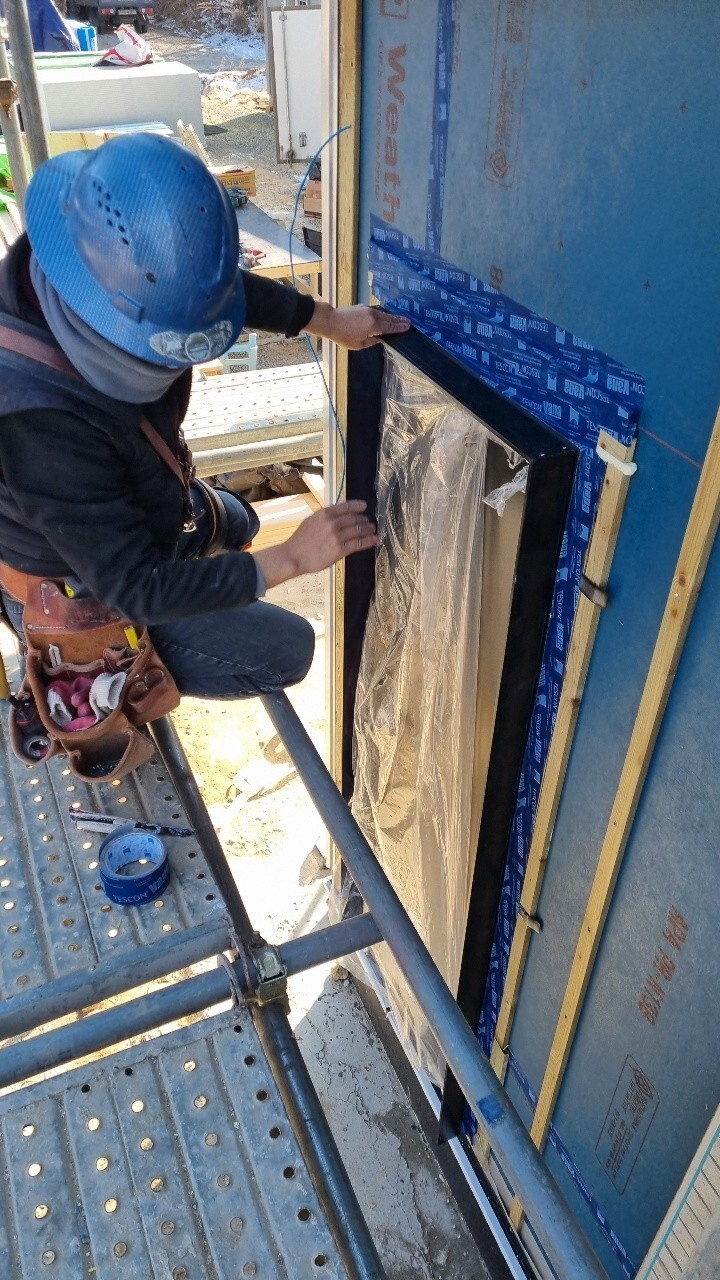

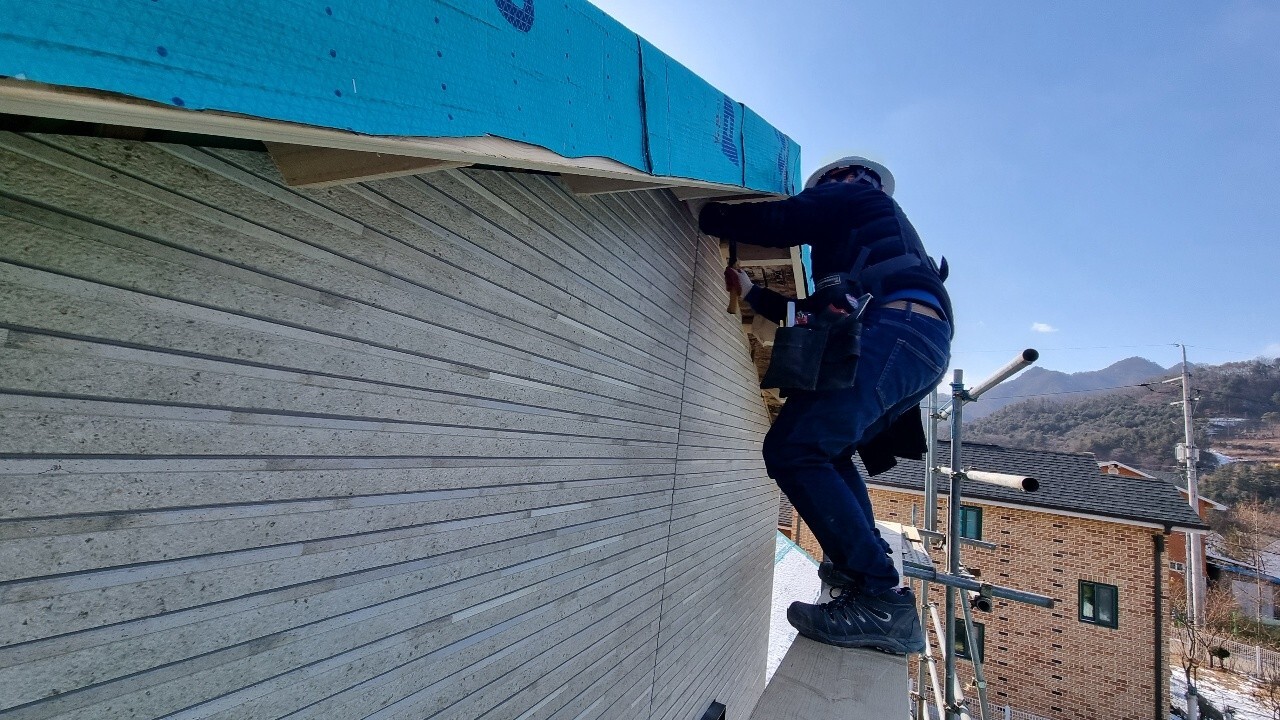

2층벽면도 레이저를 이용하여 레벨을 확인하며 스타터 작업에 신중을 더합니다.
처음 스타터 시공이 제대로 되어야지만 그 다음에 올라가는 세라믹이 같은라인으로 잘 올라가게 되고
그래야 정확한 시공이 되기때문에 어느때보다 신중하게 진행합니다.
스타더 시공이 완료되면 바로 세라믹사이딩 시공 진행합니다.

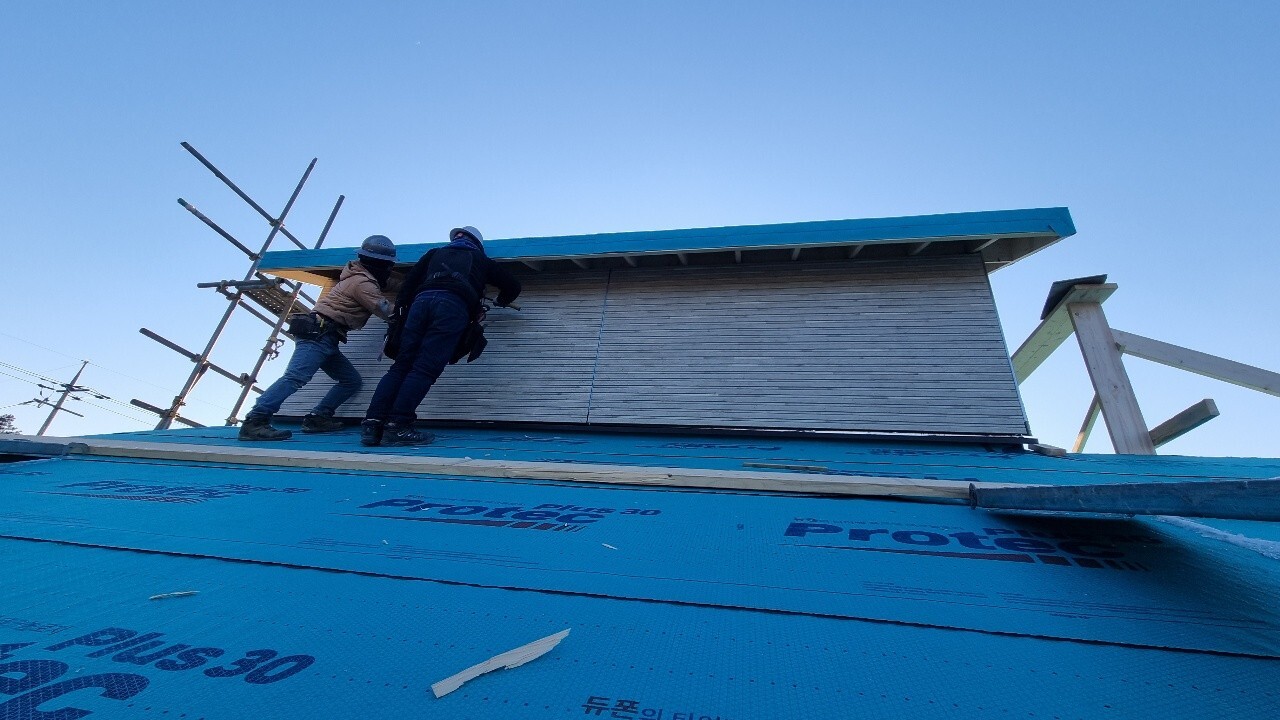

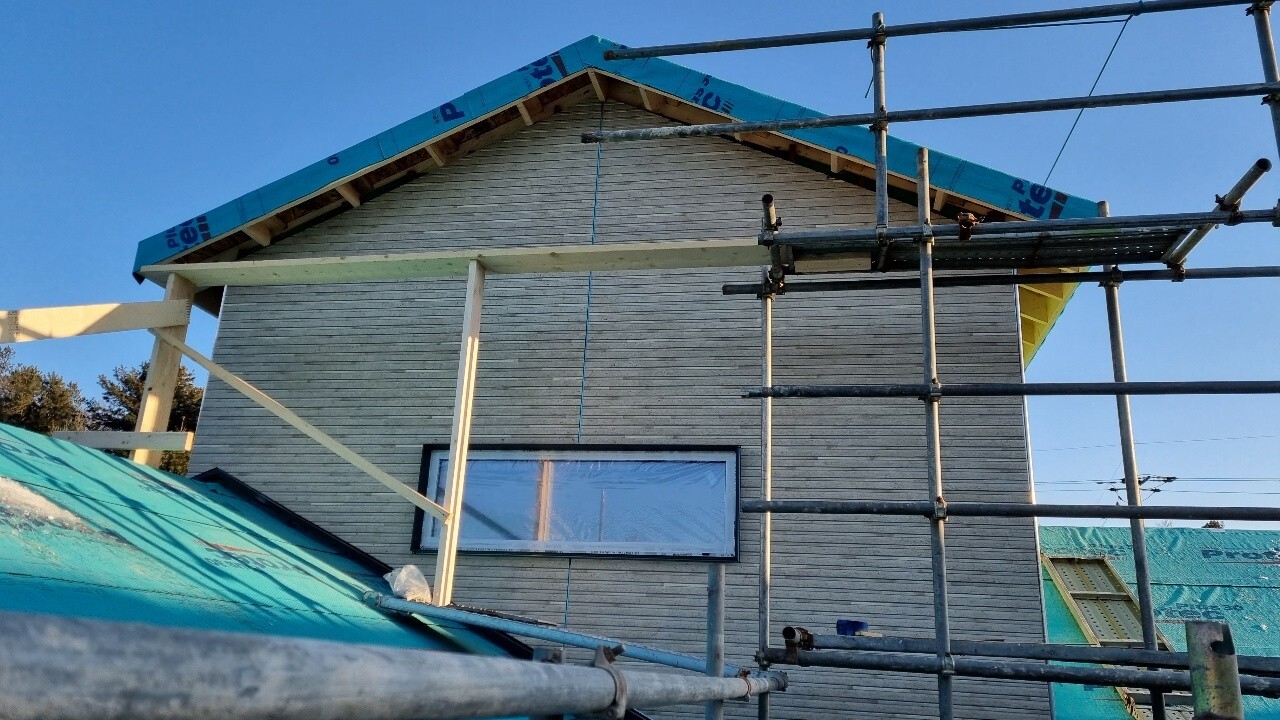

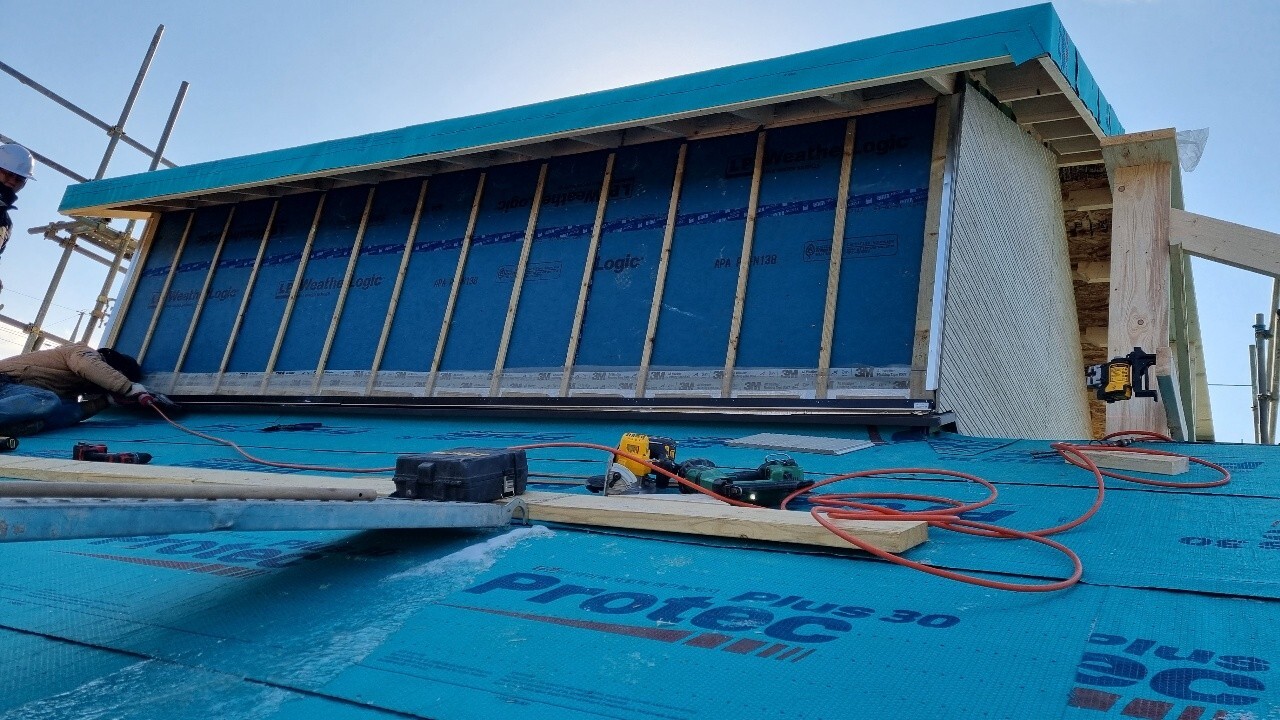

아래사진은 오늘 세라믹사이딩 시공사진입니다.

다음은 현관문 및 방화문 아우터 후레싱 작업을 하였습니다.

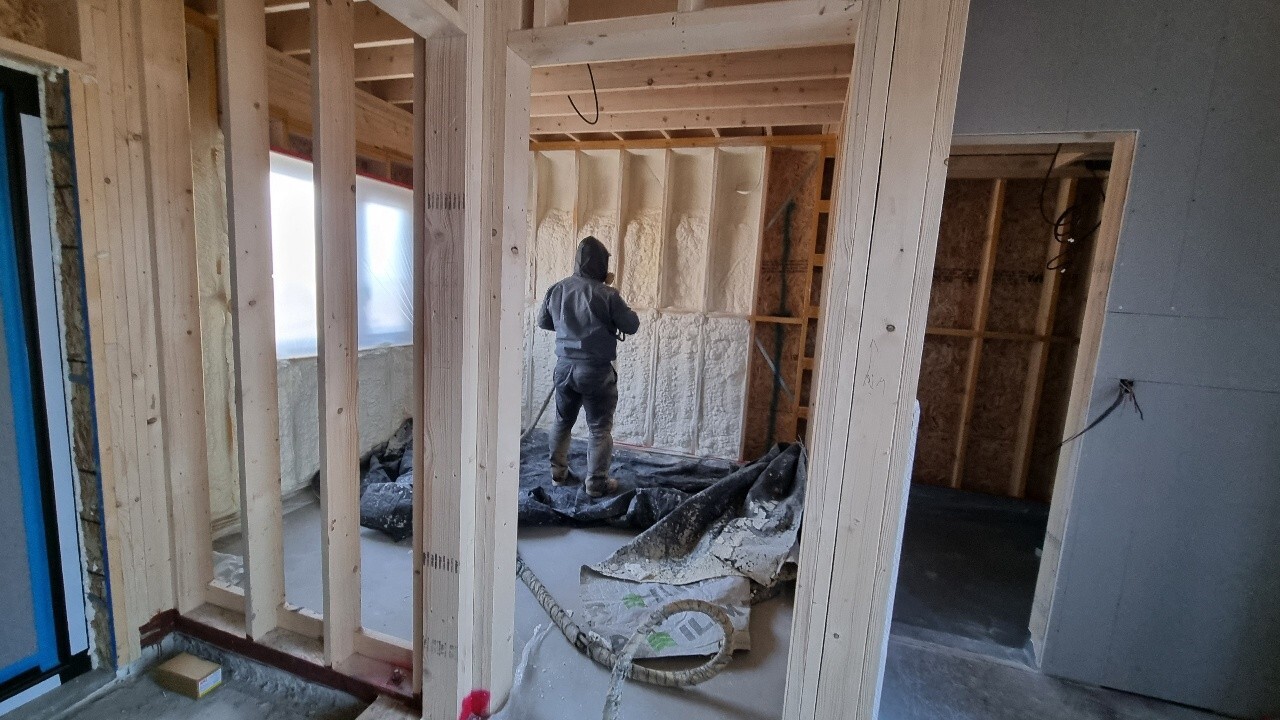

아래는 수성연질폼작업을 하는 사진입니다.

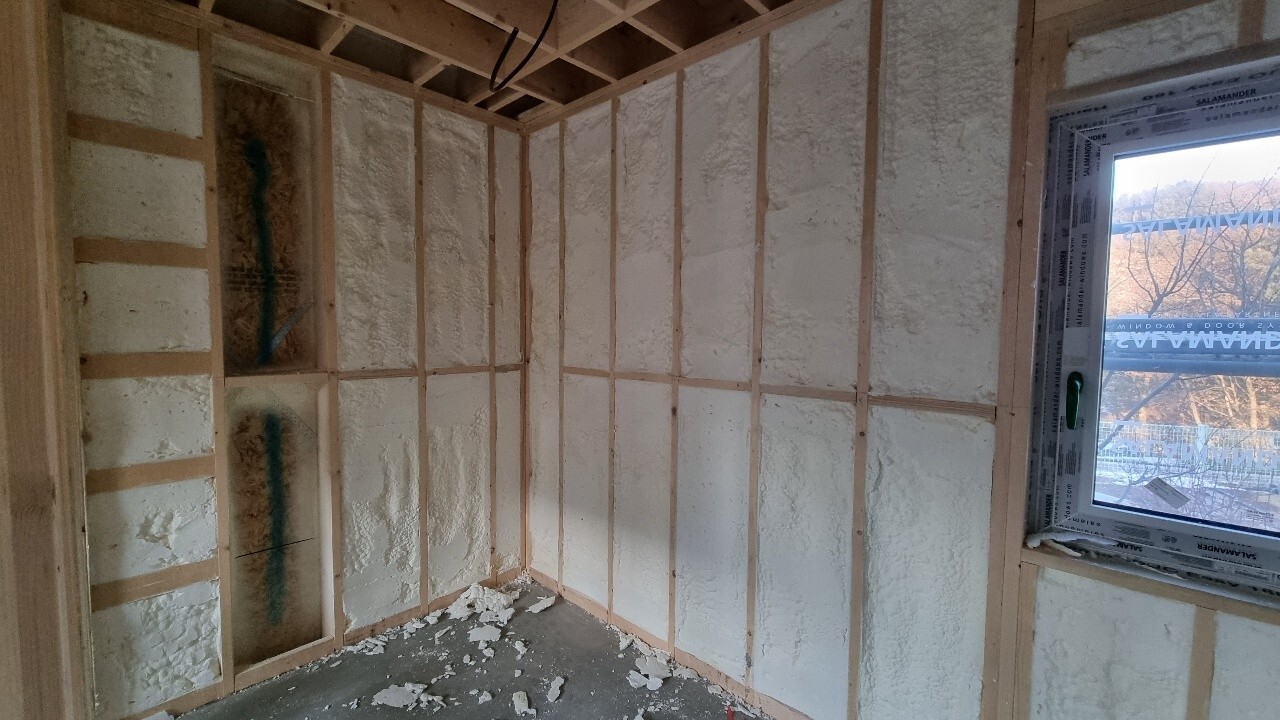

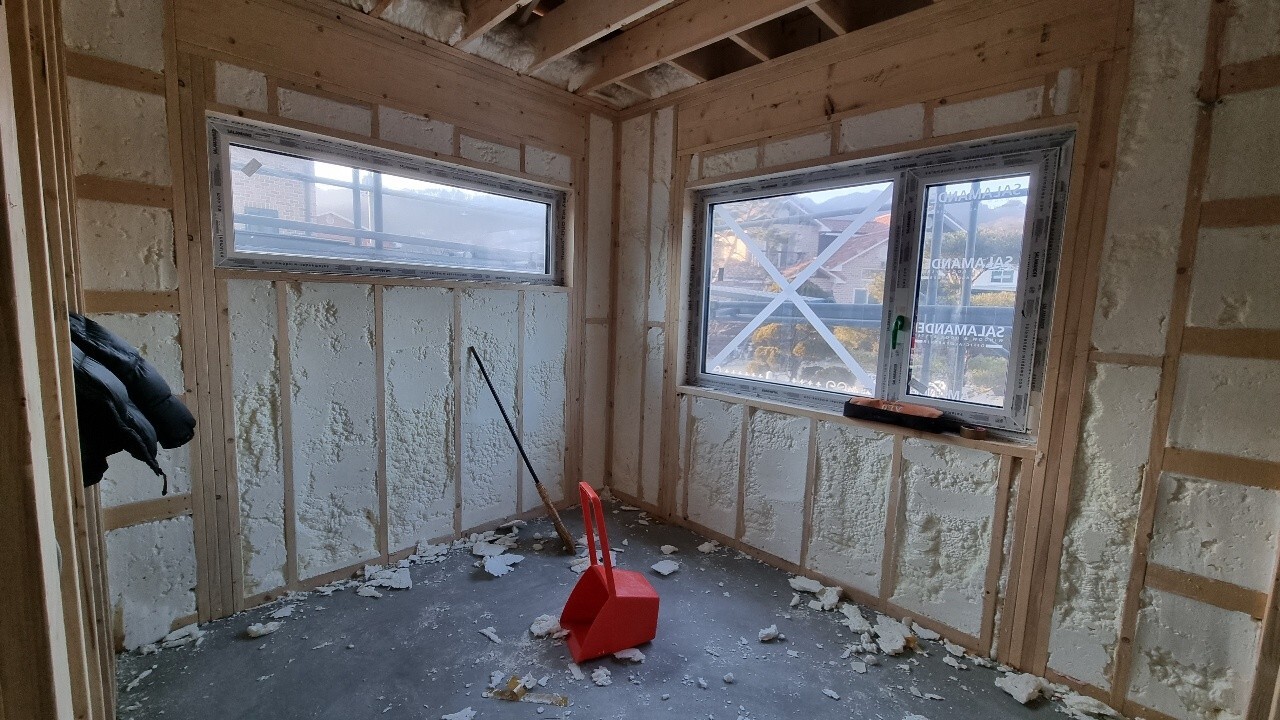

수성 연질폼은 여러차례에 나누어 발포하여, 빈틈이 없이 꼼꼼히 시공합니다.
수성연질폼은 기밀적인 측면에서 특장점이 있는 단열재입니다.

오늘은 여기까지입니다.
깔끔하게 청소와 현장정리 후 하루를 마감합니다.
추운날씨에 최선을 다한 팀원들 고생많았습니다.
저희는 하루 충전의 시간을 가지고 월요일에 돌아오겠습니다.
오늘도 고생하셨습니다.
감사합니다!
