날씨 : 영하의 온도(-14도)에 바람이 불어 체감온도는 더 낮음.
- 금일 근무자
팀 장 : 정수호 (8시간)
부팀장 : 손호현 (8시간)
팀 원 : 김용귀 (8시간), 이희철 (8시간)
금일품수 (누계) : 4.00품 (총 111.51품)
오늘 작업현황

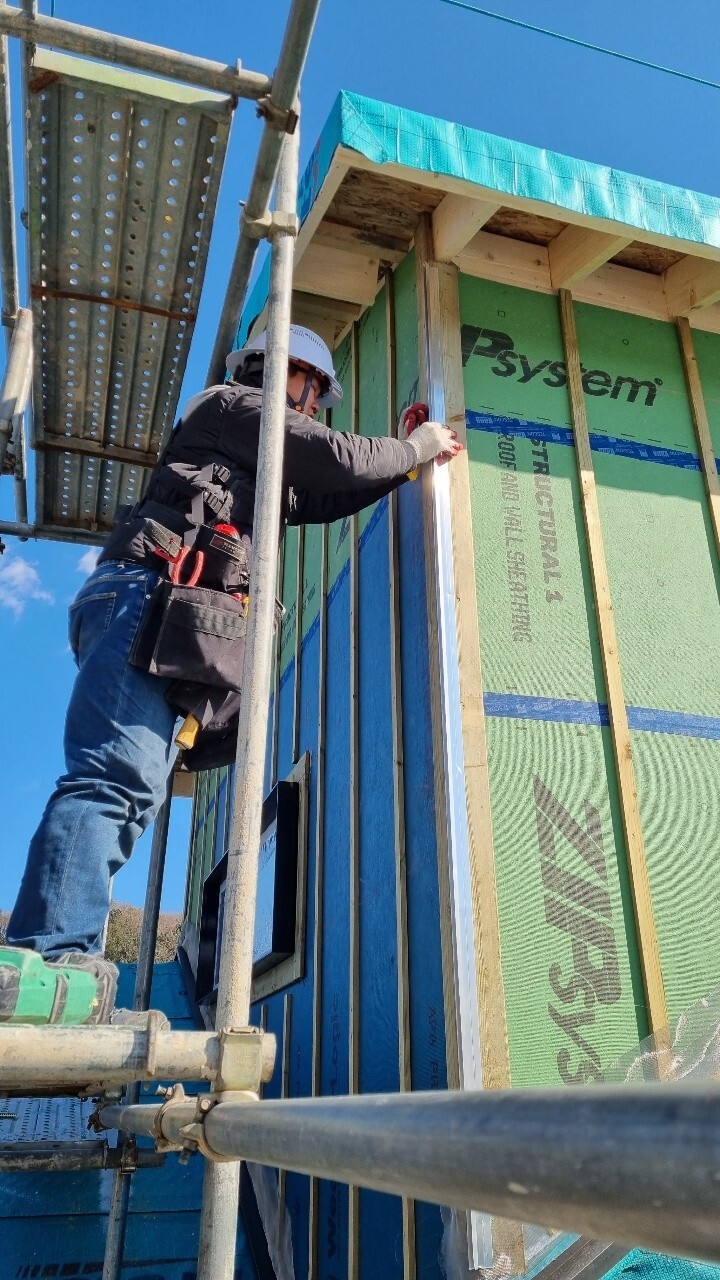

- 아이큐브(세라믹사이딩) 시공
- 후드벤드 시공.
- 간접조명 후드박스 밑작업.
- 전기작업
- 멤브레인 시트방수(에이스)

- 수성연질폼 보양작업.
내일 예정작업
- 세라믹사이딩 시공
- 전기작업
- 수성연질폼 작업 등
가평 조종 안전하고 재미있게 집 짓기 26일차 입니다.
오늘작업도 세라믹사이딩시공위주로 진행하였고, 후드벤드 시공 및 간접조명 후드박스 밑작업 등을 진행하였습니다.
사진으로 보시겠습니다.

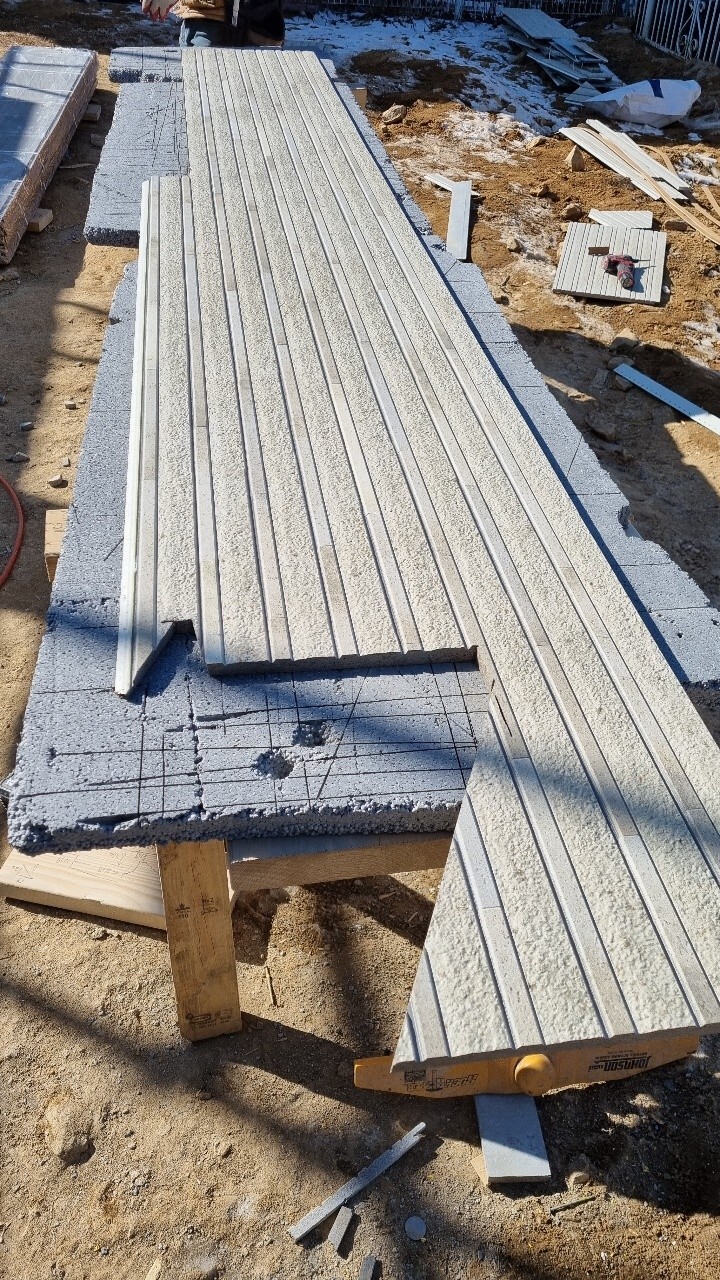

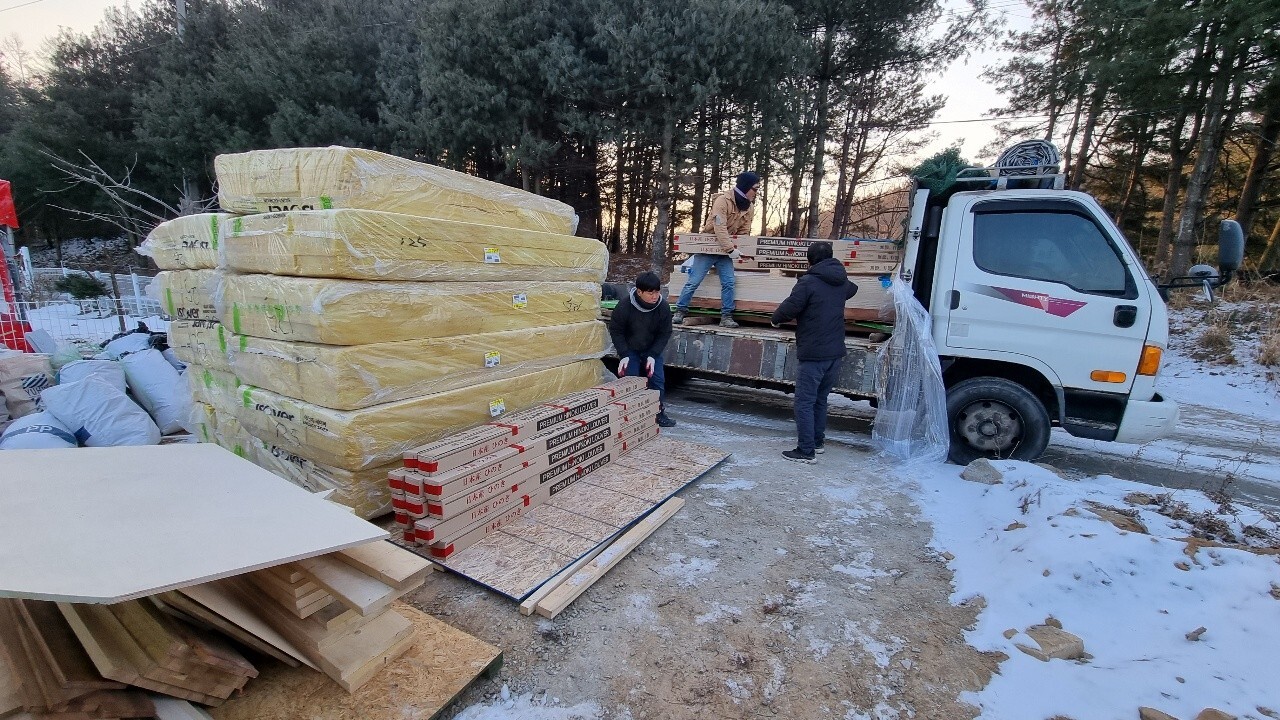

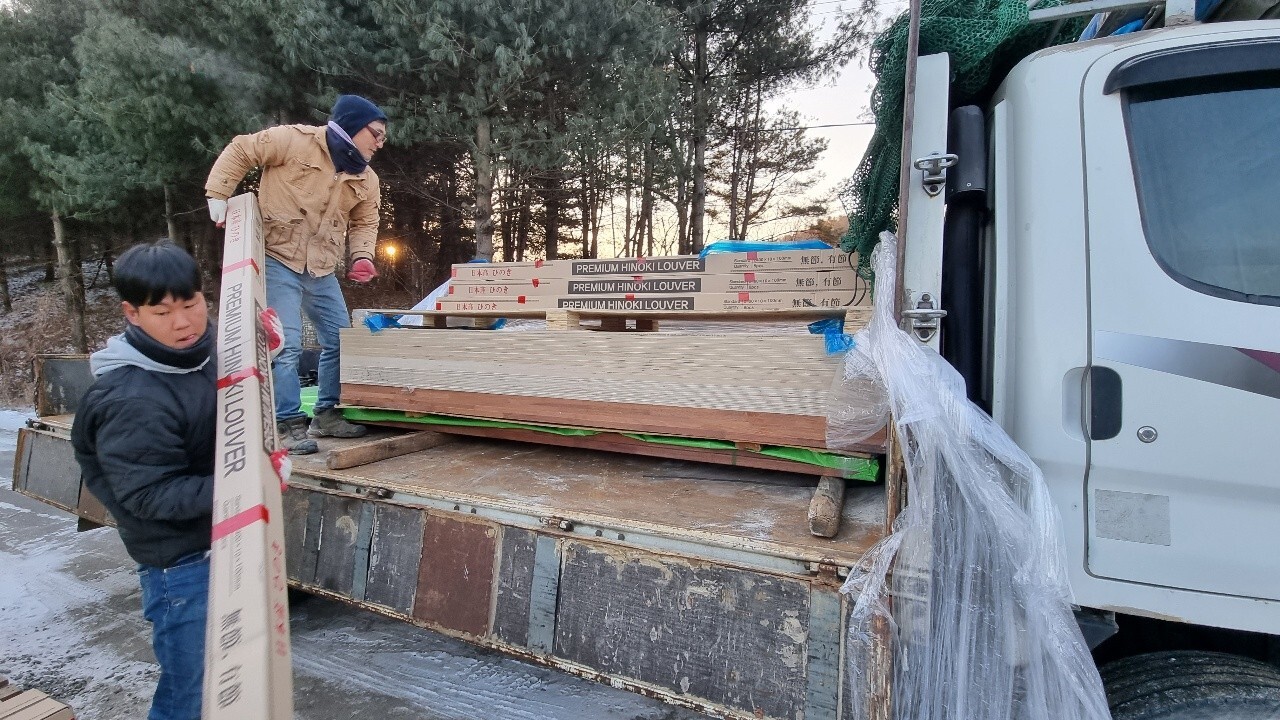

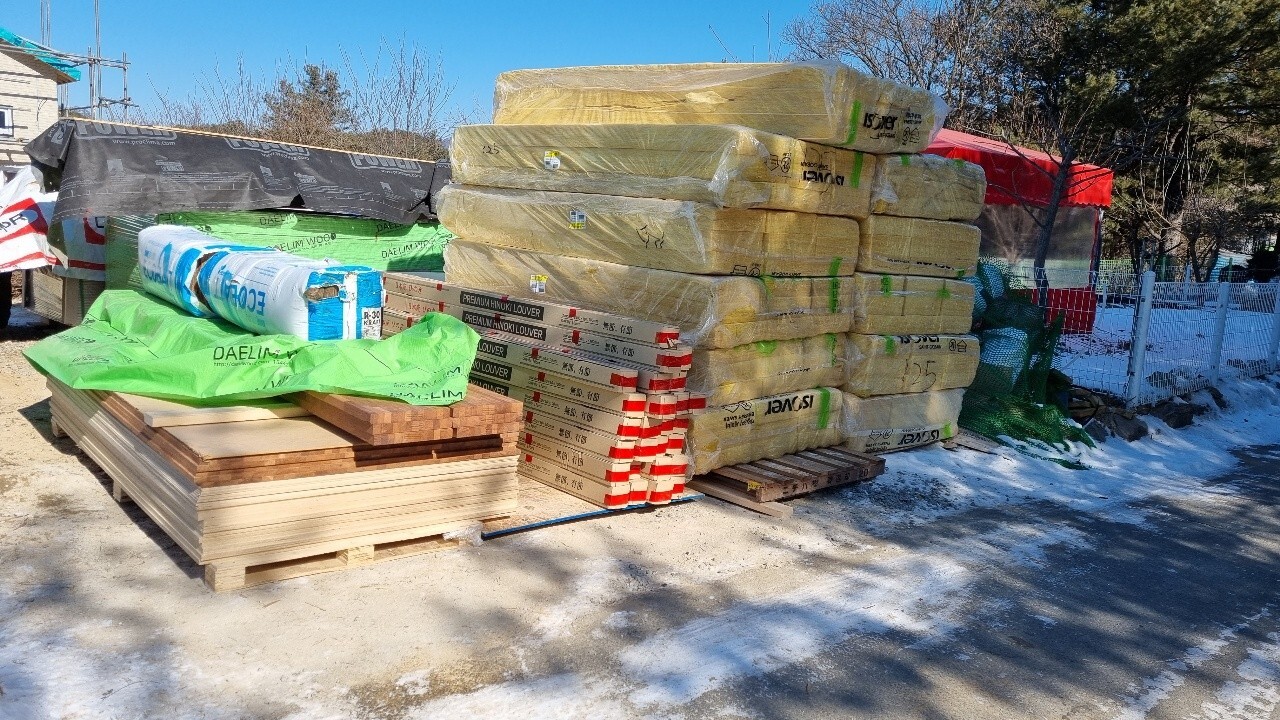

하루 일과를 자재수령으로 시작합니다.
세라믹사이딩시공을 마치면 본격적으로 진행할 내부작업용 자재입니다.

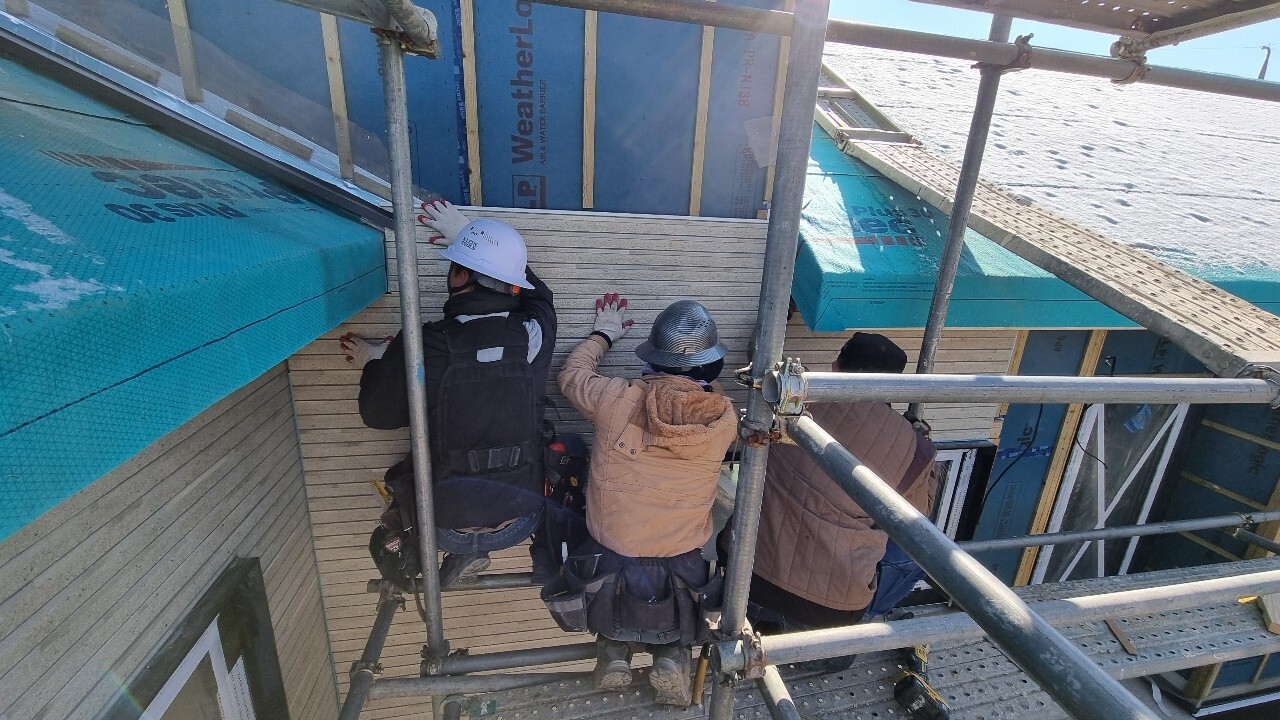

오늘도 세라믹시공을 진행하였습니다.

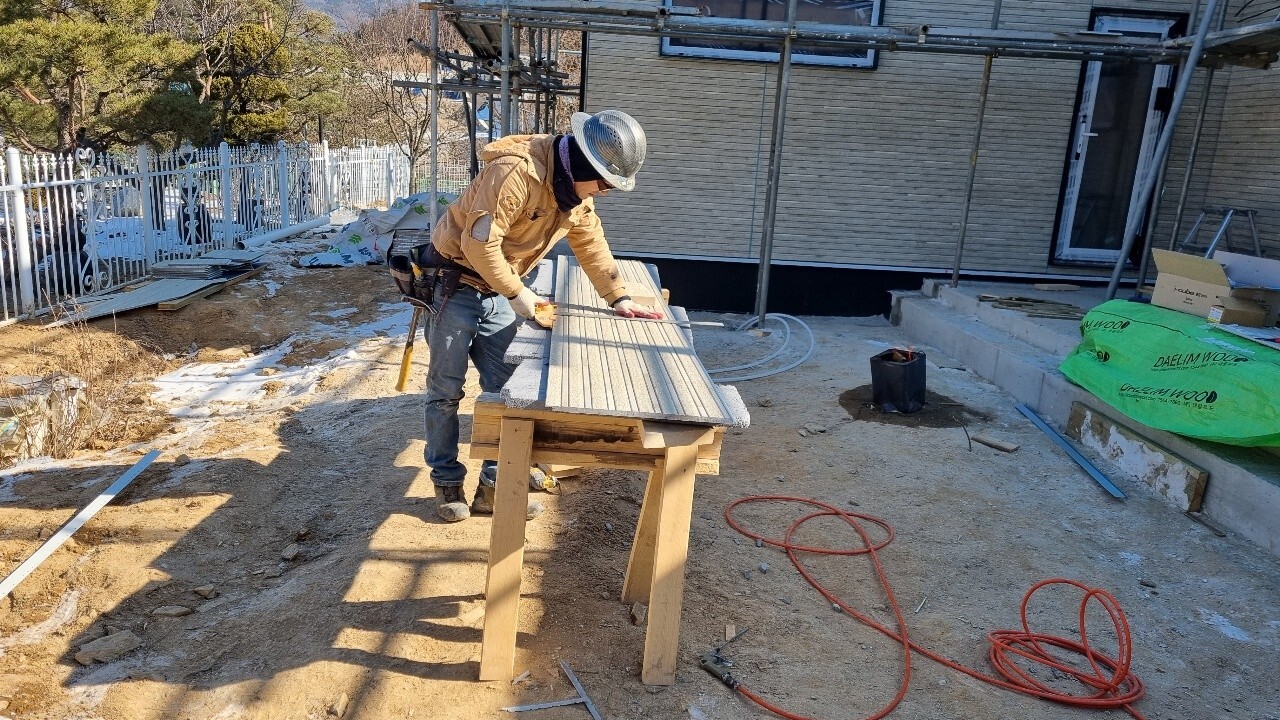

오늘도 부팀장님이 재단을 정확히 합니다.
1mm 오차범위내에서 정확히 재단합니다.

비정형인 모양의 난이도가 높은 세라믹사이딩재단을 거침없이 재단합니다.
두장으로 재단할 것을 한장으로 재단하네요.

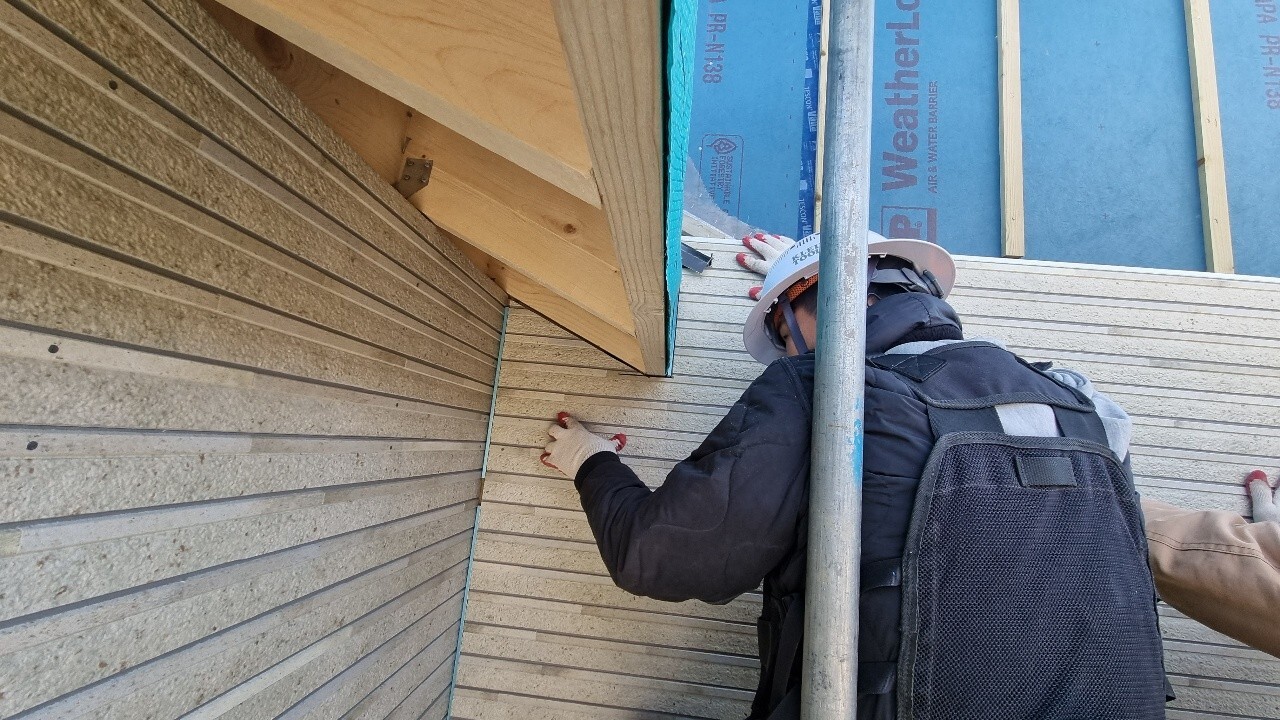

정확한재단에 시공 또한 정확합니다.

아래사진은 세라믹사이딩 시공전 벽과 벽이 만나는 지점에 코너후레싱작업을 합니다.
정확한 시공을 위해 레벨을 이용하여 후레싱을 부착합니다.

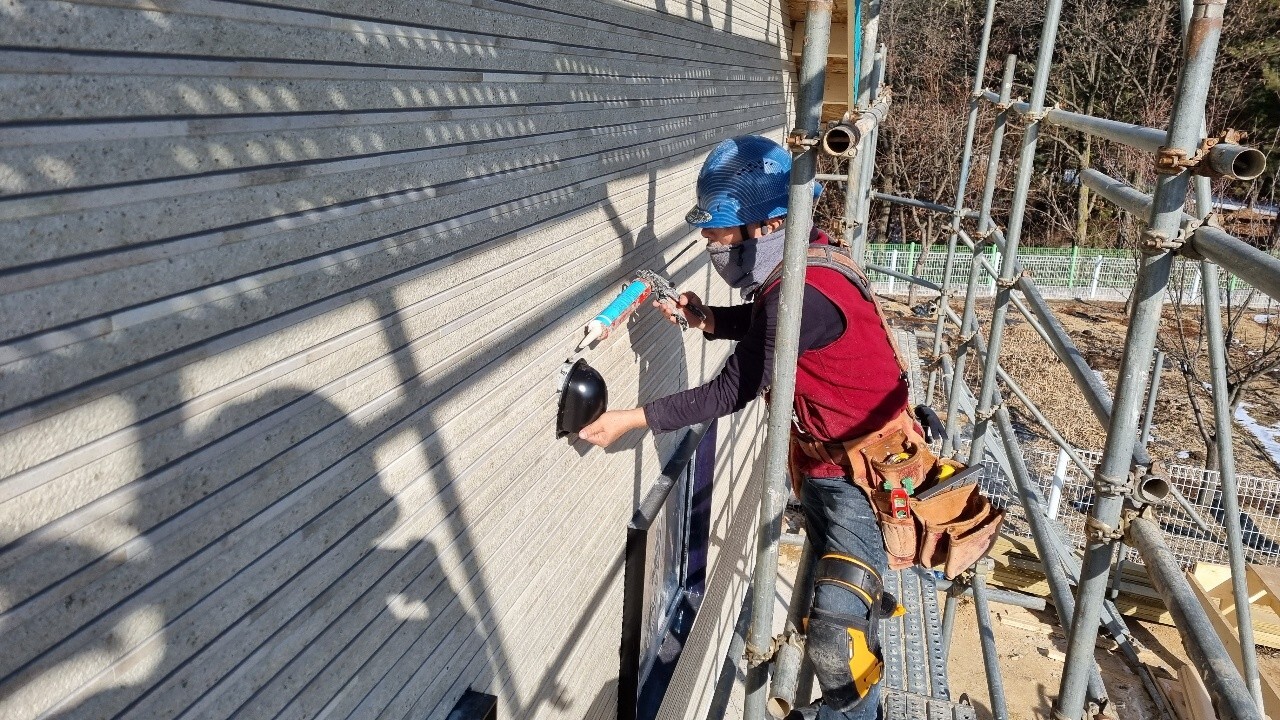

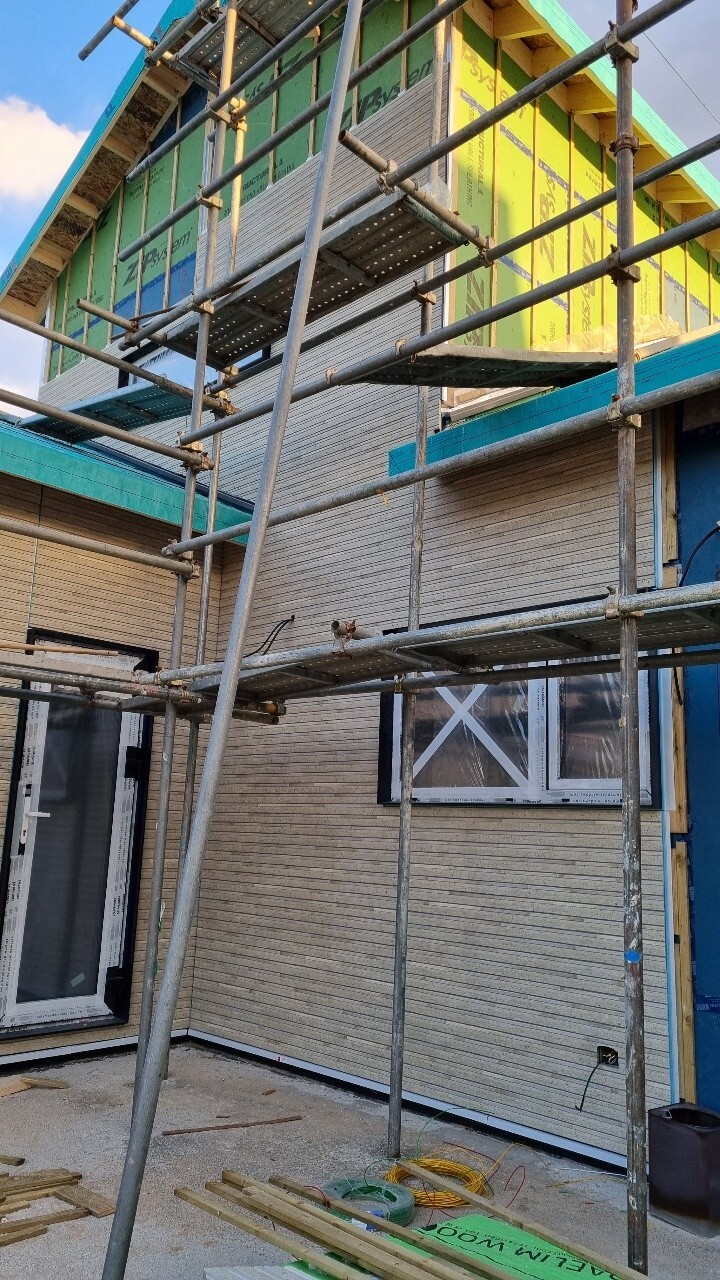

아래사진은 오늘 시공한 사진입니다.

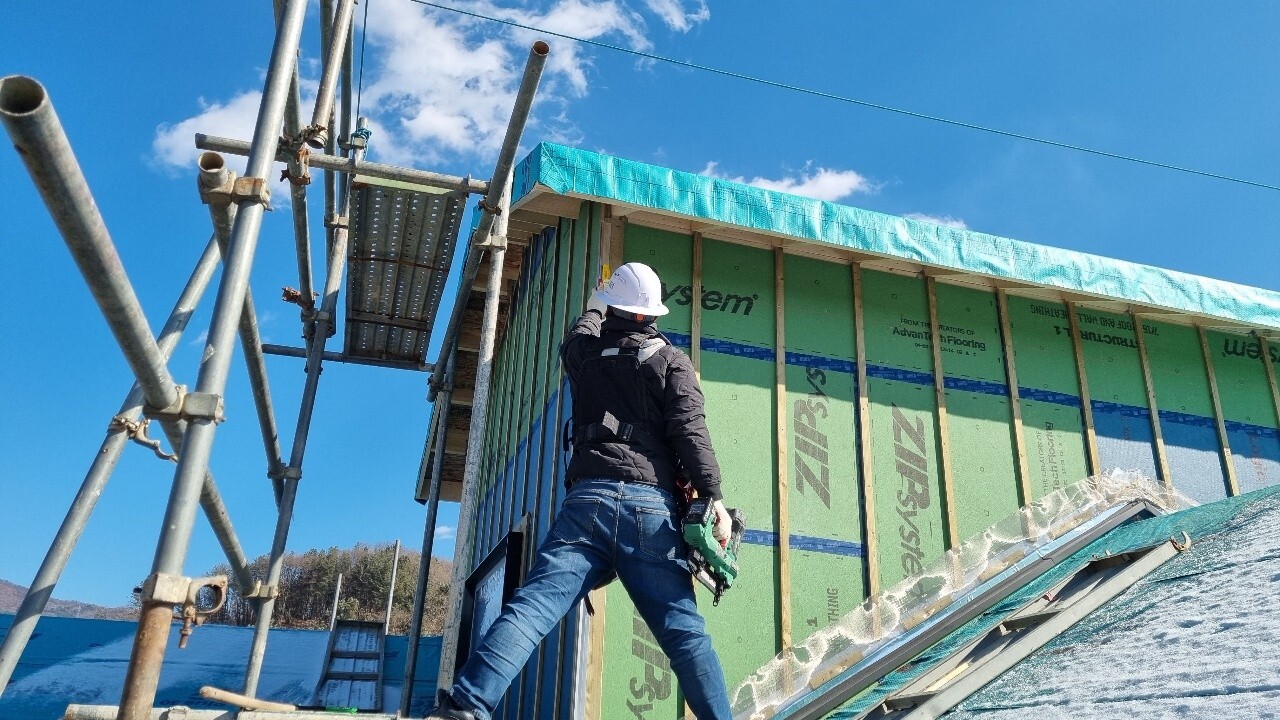

아래는 팀장님이 후드벤트 시공하는 사진입니다.
견고하고 정확한시공을 위해 추운날씨에 맨손으로 시공하네요.

참고로 후드벤트는 역풍을 막아 공기의 흐름을 원할하고
습기를 제거에 도움이 주어 실내를 보다
쾌적하게 해주는 기능을 합니다.

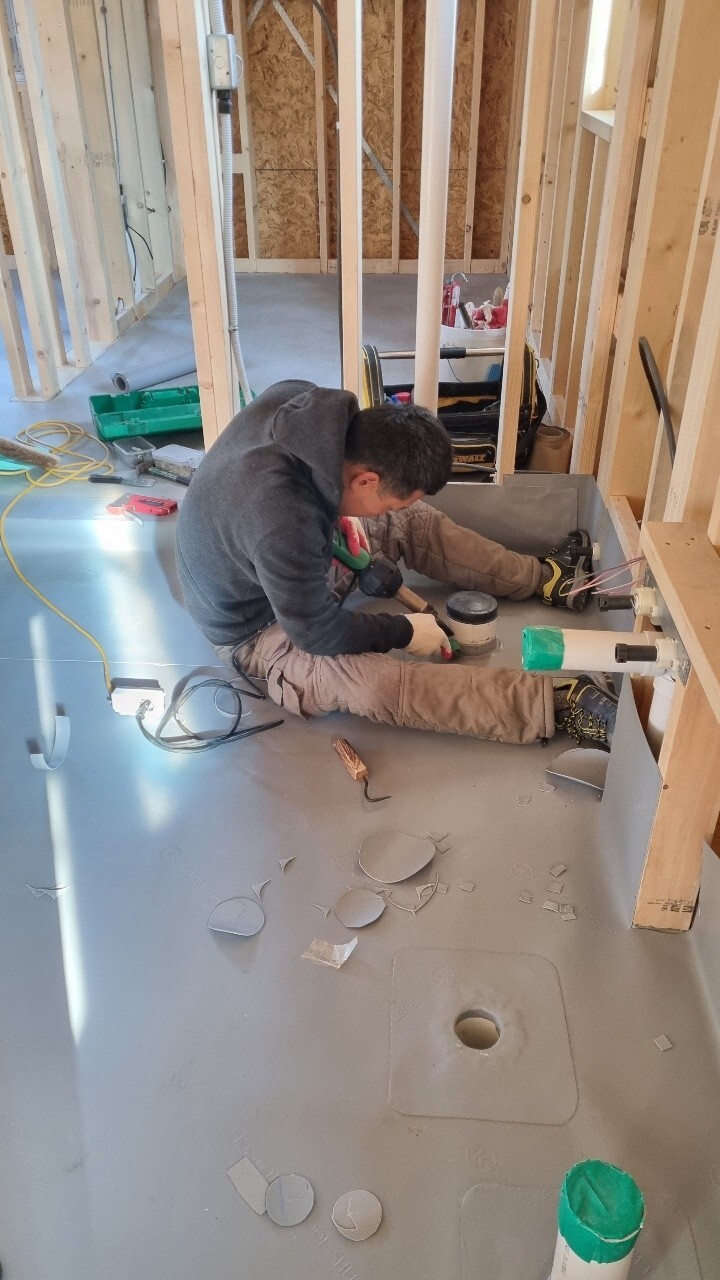

아래는 팀장님이 아일랜드주방 간접조명후드박스 밑작업을 진행하였습니다.
정확한 시공을 위해 레벨기를 이용하여 초크로 표시한후 시공합니다.

아일랜드주방 환기장치입니다.

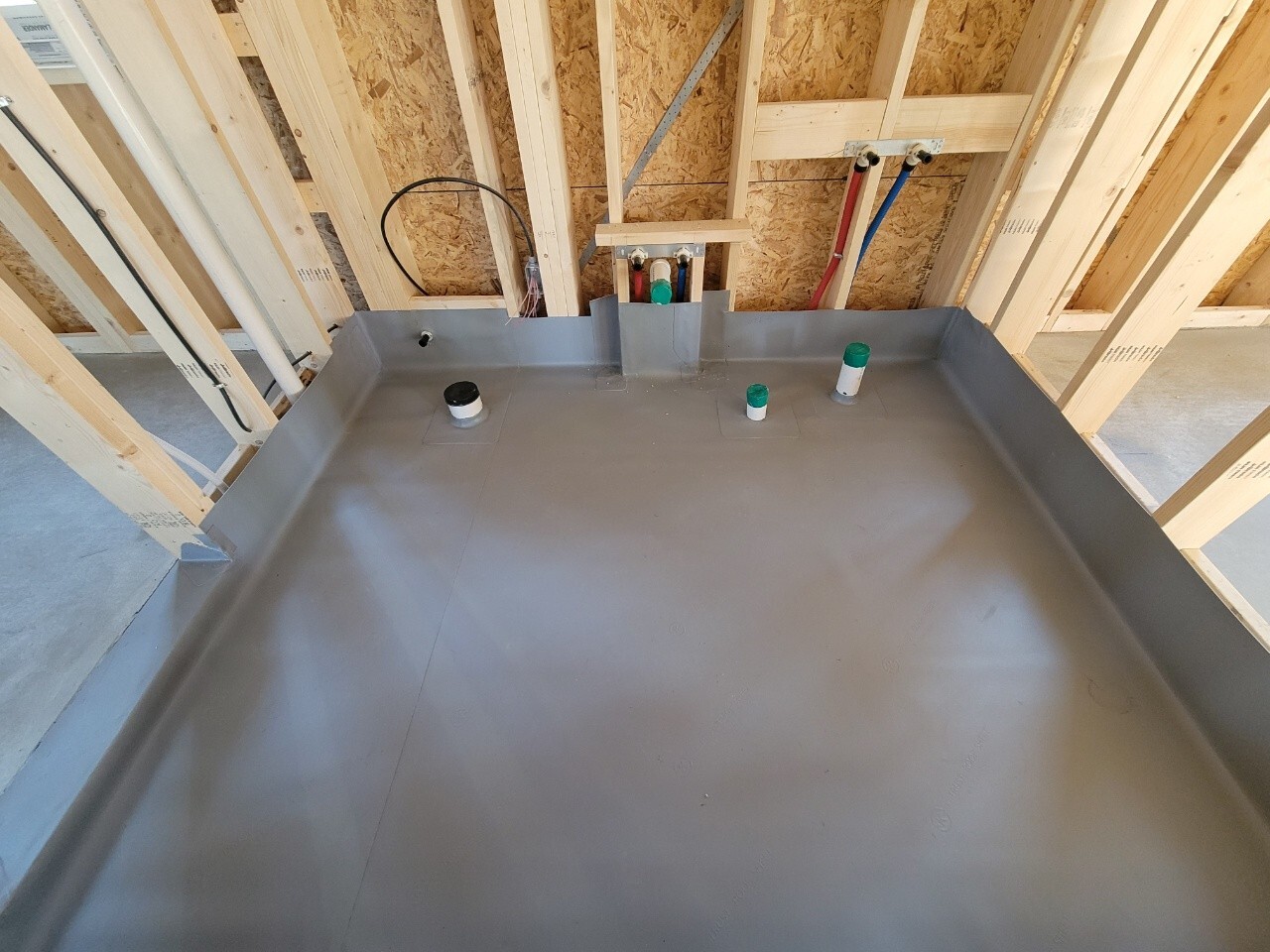

아래는 멤브레인 시트방수(에이스)작업사진입니다.

아래는 수성연질폼작업전 보양작업을 하였습니다.
내일은 수성연질폼작업을 진행할 예정입니다.

오늘은 여기까지입니다.
현장청소 및 정리후 마무리합니다.
추운날씨에 작업하느라 팀원모두 고생하셨습니다.
감기 걸리지 않도록 따뜻한 저녁 보내기바랍니다.
감사합니다.
