▶ 날 씨 : 맑음
▶ 오늘 근무 현황
팀 장 : 정 지 원 (9Hr)
부팀장 : 강 영 삼 (9Hr)
팀 원 : 강 재 성 (9Hr), 한 규 호(9Hr)
▶ 금일품수(누계) : 4.5품(총 164품)
▶ 오늘의 작업
- 퍼티/샌딩 작업
- 양개문, 포켓도어(4개소) 등 시공
- 외부 설비
- 방충망 작업(외주)
▶ 다음 예정 작업
- 내부 마감 작업
- 내부 설비(보일러, 도기 설치 등)

어제에 이어 외부 설비 작업이 계속 진행됐습니다.
오늘은 주로 마당에서 사용한 물과 우수(빗물) 처리를 위한 작업이 진행됐습니다.
마당에 수전이 2개가 설치되어 있어 여기서 사용한 물을 처리할 수 있도록 배관 작업이 진행됐습니다.

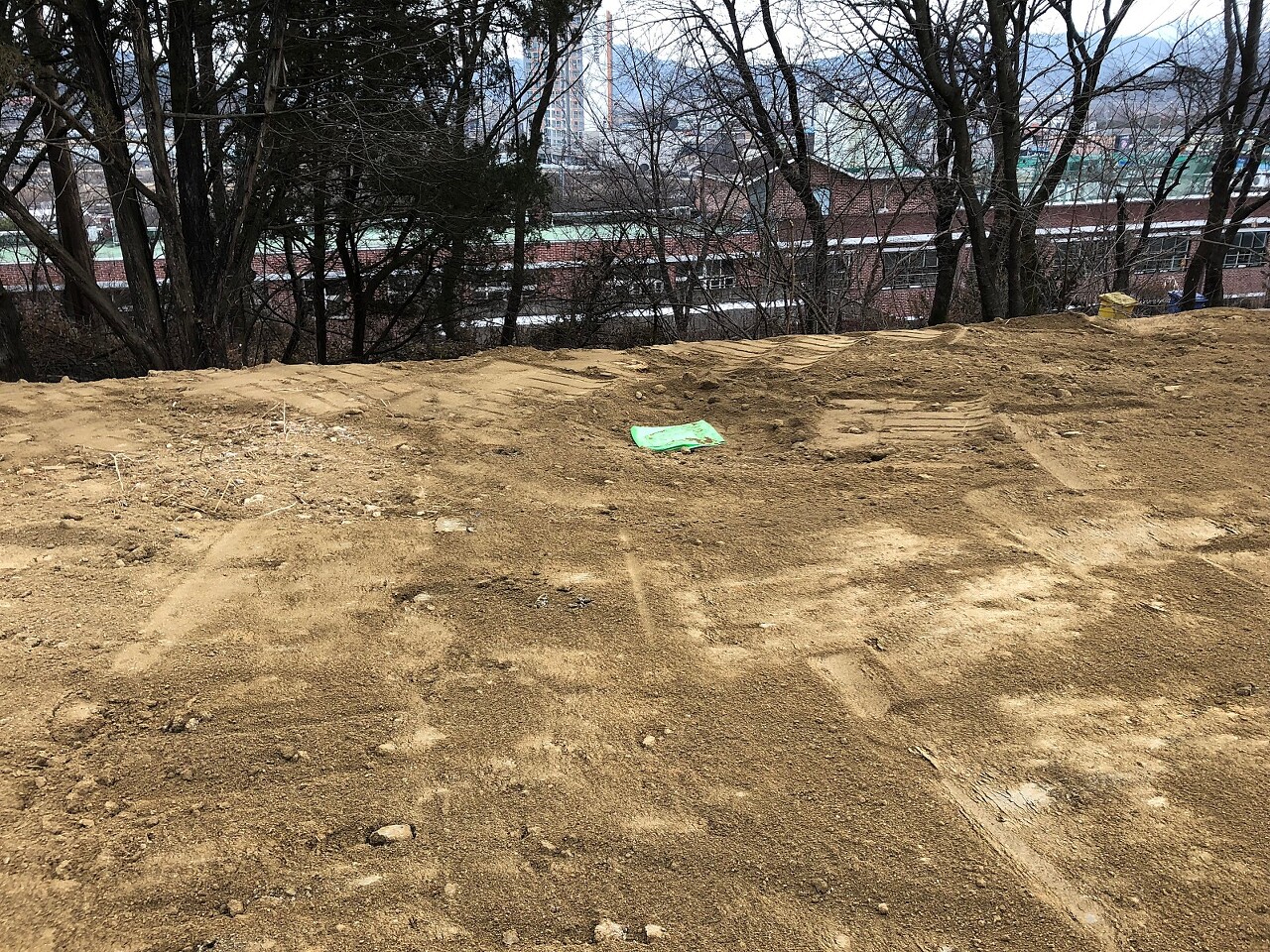

아울러 비가 올 경우 마당의 물이 집수정을 거쳐 하수구로 흐르도록 경사(구배)를 줌과 동시에 물이 마당에 고이지 않도록 평탄 작업이 진행됐습니다.

수전과 배수 시설(추후 완성 예정_)입니다.


실내에서는 퍼티와 샌딩 작업이 진행됐습니다.
샌딩 작업은 퍼티면을 사포로 매끄럽게 갈아내는 작업으로서, 퍼티가 완전히 건조된 후 진행됩니다.

사진을 많이 찍지 못했군요.
문 시공 작업도 함께 진행됐습니다.

보일러실 양개문 시공 모습입니다.




2층 다락 출입문입니다.


포켓도어 시공 모습입니다.
포켓도어는 안방 출입구, 아이방 출입구, 파우더룸, 주방 출입구 등 모두 4군데 설치됐습니다.

식당 쪽 포켓도어는 유리를 설치하여,
주방/식당 쪽 음식 냄새가 바깥으로 나가는 것을 차단하는 한편,
복도와 식당간 개방감을 높였습니다.


2층 다락 계단참 마감재 시공 모습입니다.
아울러 창호 방충망 시공이 진행됐습니다.

오늘도 건축주님이 마감 공정 협의를 위해 방문하셨습니다.
감사드립니다.
내일도 저희들은 더욱 열심히 하겠습니다.
감사합니다.
