날씨 : 덥고 맑은 날씨
- 금일 근무자
팀 장 : 박선민 (6시간)
부팀장 : 정태영 (6시간)
팀 원 : 김용귀 (6시간)
지 원 : 이희철 (6시간), 최영광 (6시간)
금일품수 (누계) : 3.75품 (총 3.75품)
- 금일 작업현황
- 자재수령
- 기초치수확인
- 마이터 쏘 작업대 제작

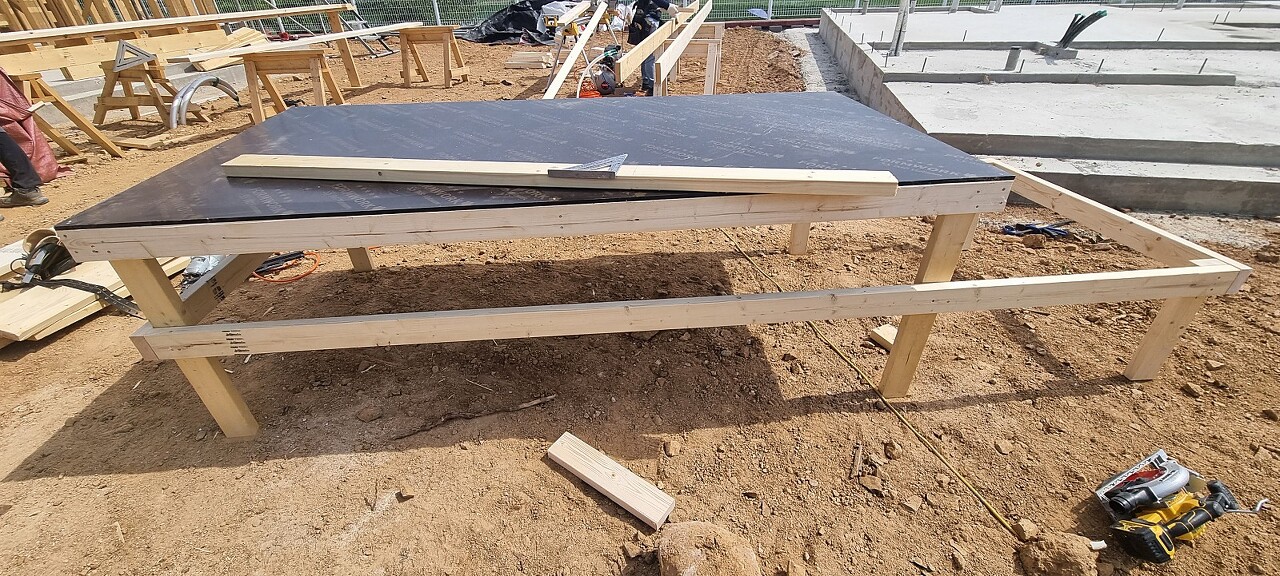

- 테이블 쏘 작업대 제작
- 내일 예정작업
- 토대 레이아웃
- 토태 시공
- 스터드 재단
- 플레이트 재단
- 머드씰 시공
새롭게 시작하는 따끈따끈한 팀장님의 지휘아래 화성 남양C동 현장에 도착을 했습니다!
새로운 현장을 시작한만큼 새로운 마음가짐으로 힘차게 시작합니다.
늘 안전하고 즐겁게 집짓기를 목표로 열심히 시공하는 팀이 되겠습니다!
오늘은 본격적인 골조 시작에 앞서, 작업에 필요한 자재수령, 밑작업 등을 중점적으로 진행하였습니다 .
업무 시작 전 티타임을 가지며 오늘 하루 진행되어야 할 일에 대해 회의합니다.

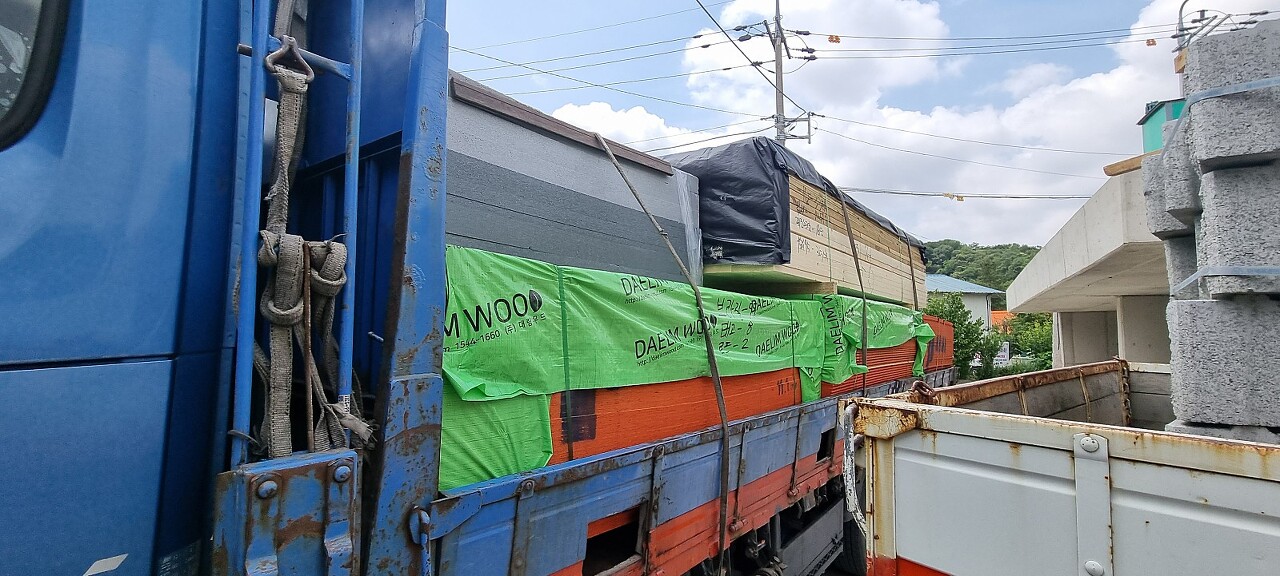

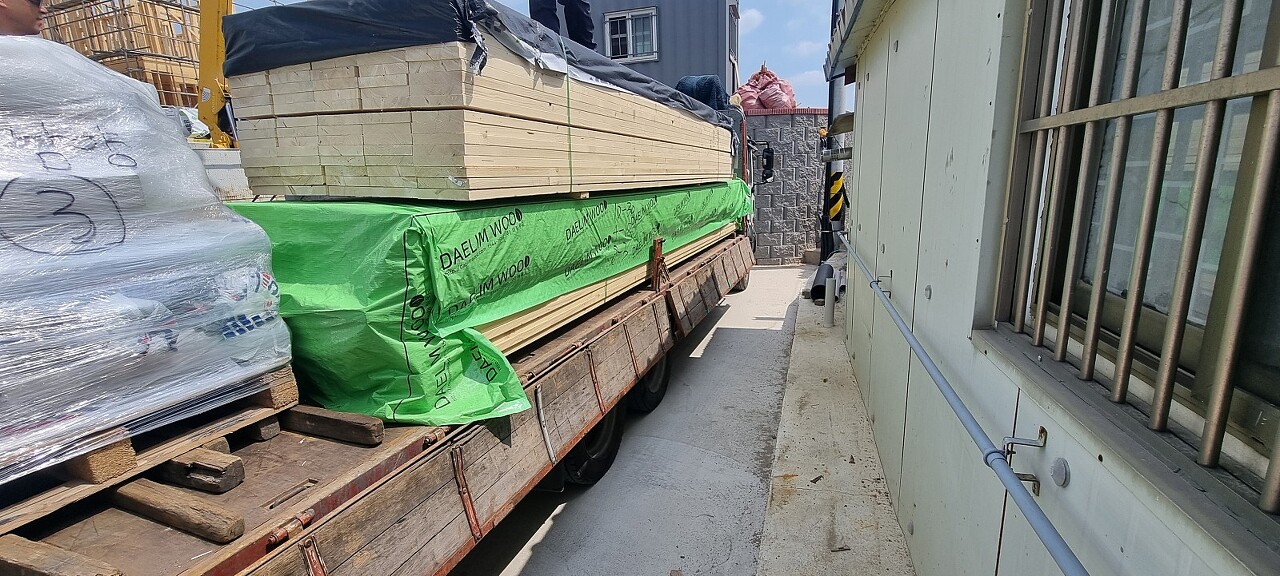

아침에 현장작업에 필요한 자재수령 진행하였습니다.
작업하기 용이한 곳으로 이동시키는 중입니다. 안전이 제일 중요하기에 신경쓰며 작업진행합니다!

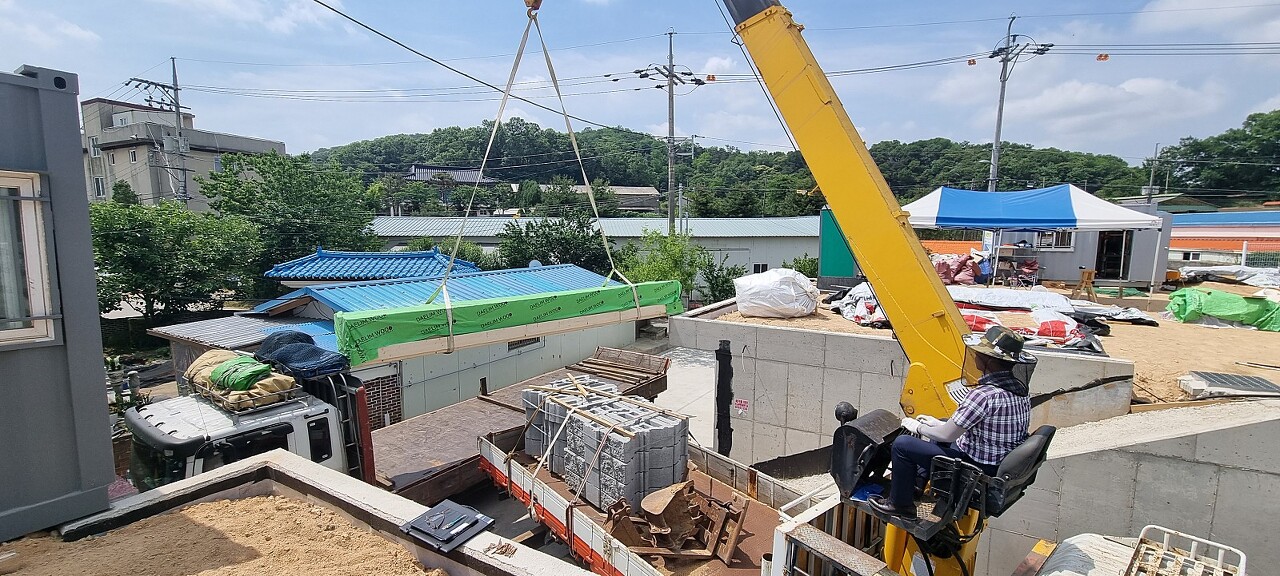

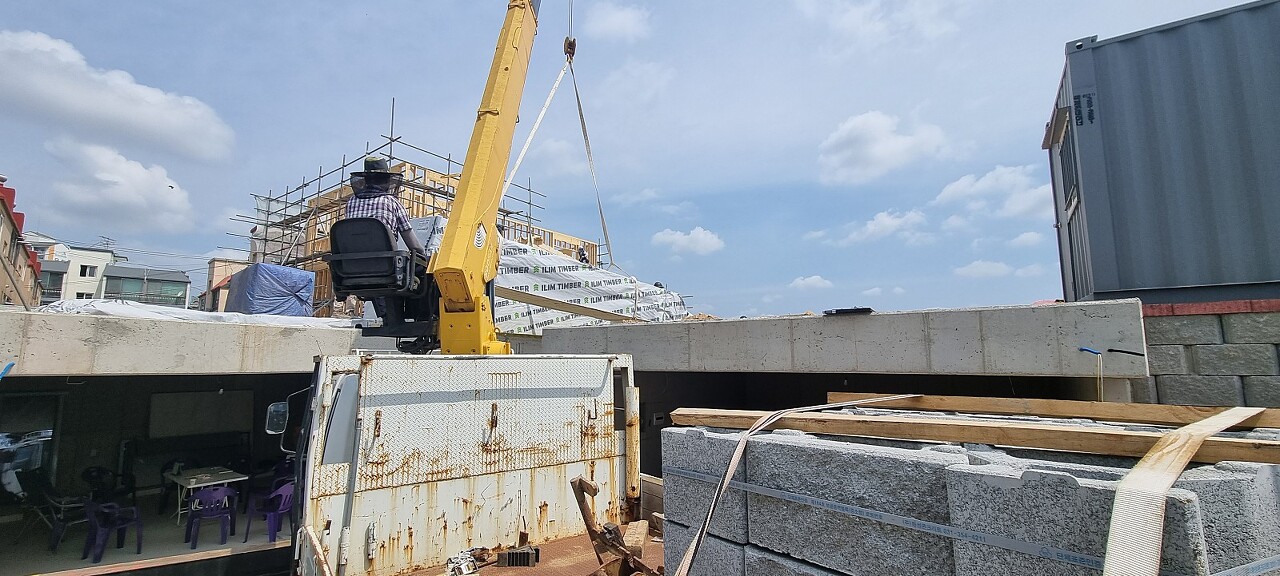

A동 건축주님이 직접 크레인을 운전해서 하역작업 하였습니다. 솜씨가 장난이 아니네요^^
더운 날씨임에도 웃으면서 일하시는 부팀장님!ㅎㅎㅎ

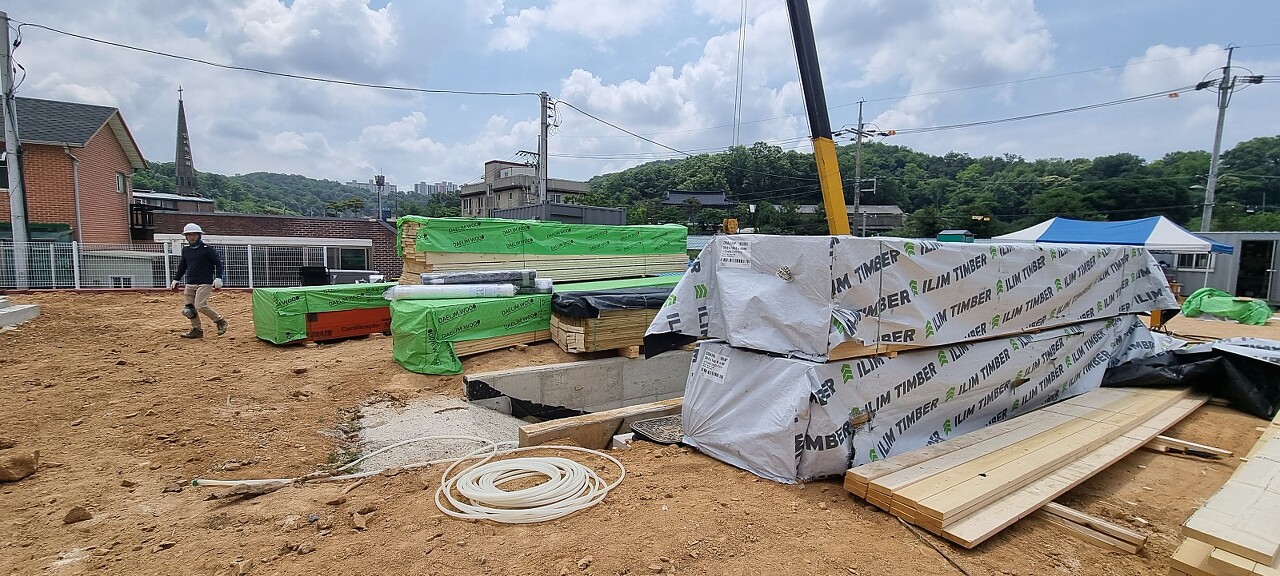

자재 수령 완료후 바로 검수를 진행합니다!
자재 수령 후
희철빌더님 글라인더를 이용하여 면고르기는 진행하여 거친면이 없도록 꼼꼼하게 작업합니다!
면고르기가 진행되는 동안
용귀빌더 빠르게 테이블 쏘 작업대 제작을 하였고
남양C동현장 톱사를 맡으신 부팀장님은...

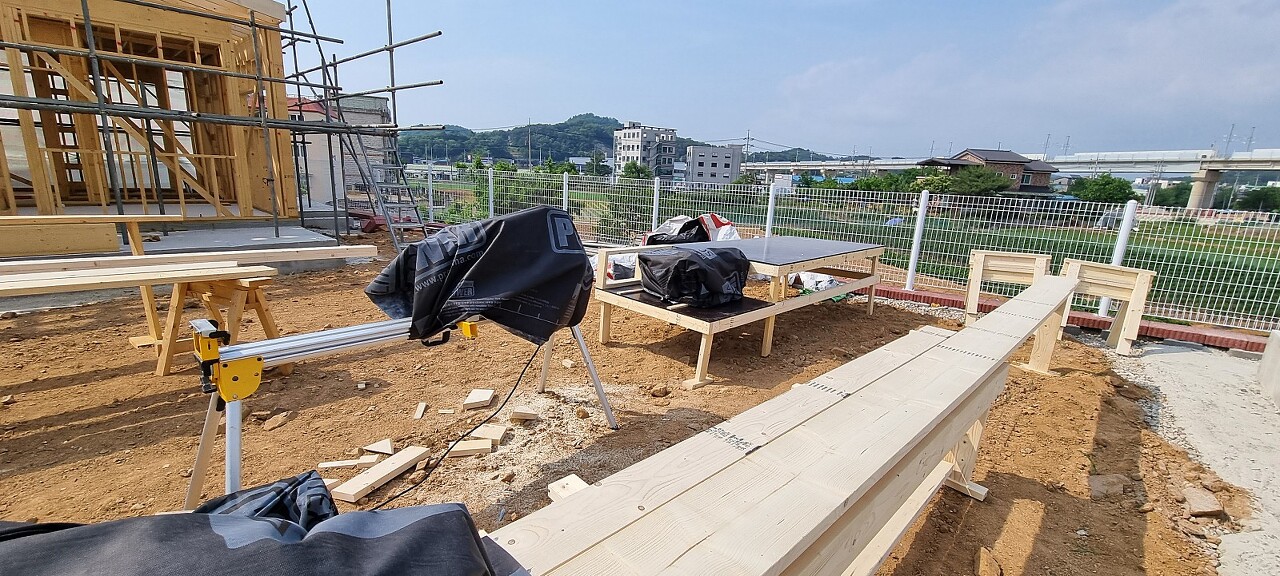

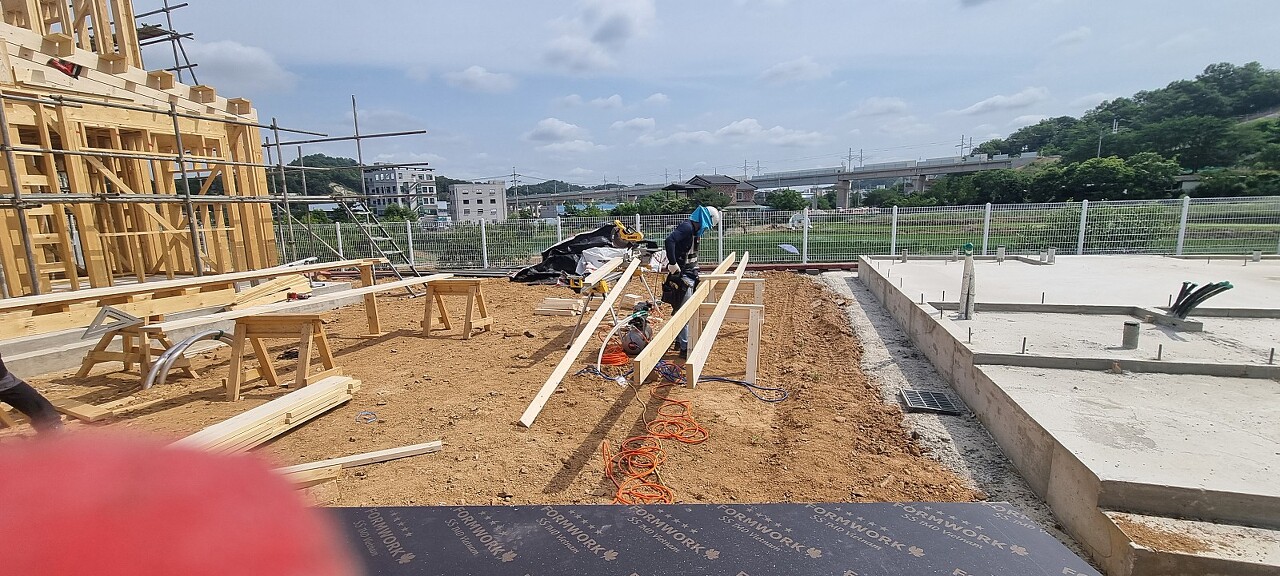

우마 제작 및 마이터 쏘 작업대를 제작하였습니다.

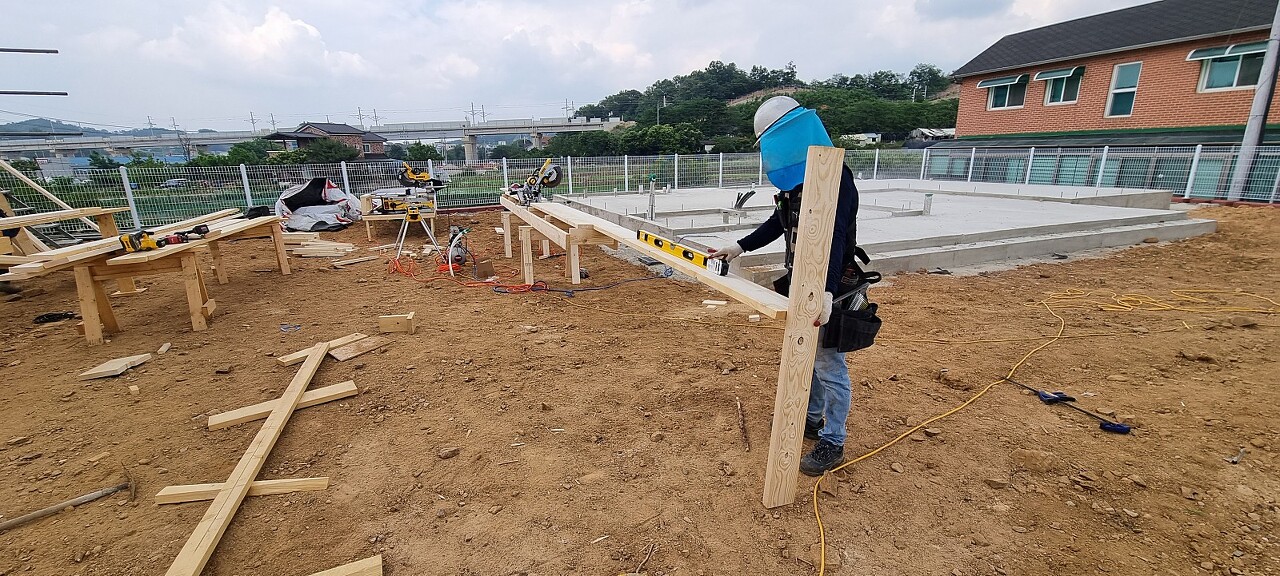

레벨기를 이용하여 정확하게 수평을 확인하며 시공중이시네요!

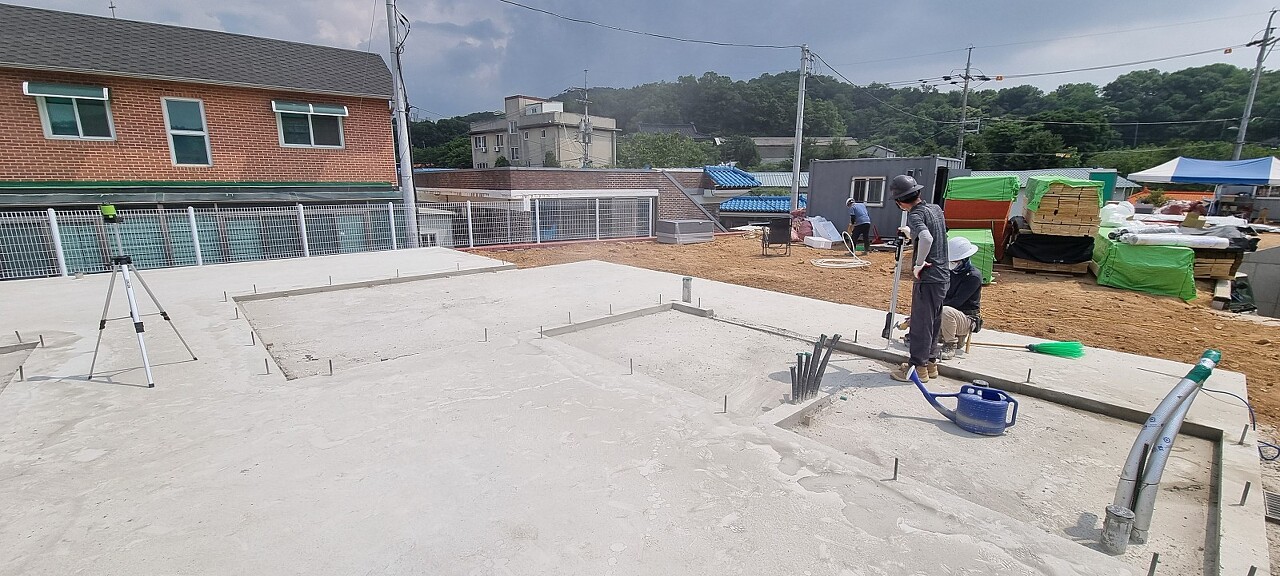

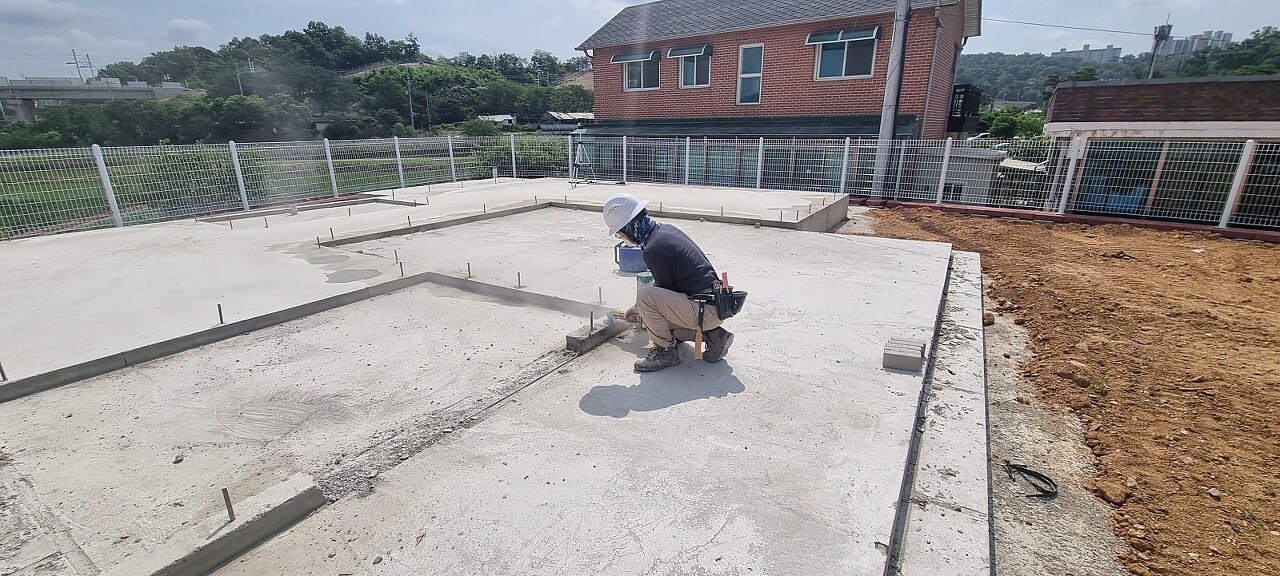

토대 위에서는 팀장님께서 레벨기를 이용하여 기초의 높낮이를 확인하는 시간을 가졌습니다
기초 레벨을 확인한 결과, 오차 5 mm 내외로 양호한 기초 상태입니다 .
기초 상태가 양호해서 추후 공정을 진행하는데 있어서 문제가 없이 원활하게 진행될것 같습니다 .
청소와 현장정리로 하루를 마무리합니다.
오늘 우리 팀 하루일과는 여기까지입니다.
더운 날씨속에 열심히 작업한 팀원분들 모두 고생많으셨습니다.
감사합니다 .
