날씨 : 일하기 좋은 날씨
- 금일 근무자
팀 장 : 정수호 (8시간)
부팀장 : 손호현 (8시간)
팀 원 : 김용귀 (8시간), 이희철 (8시간)
지 원 : 예비팀장 문성일 (8시간)
금일품수 (누계) : 5품 (총 330.125품)
금일 작업현황
- 마감재 가공
- 잼보드 시공
- 석고보드 시공
- 마이너스 몰딩
- 문 시공
- 타일
내일 작업예정
- 석고보드 시공
- 잼보드
- 계단재 시공
- 퍼티
- 타일
인천 청라 안전하고 재미있게 집 짓기 62일차 입니다.
오늘도 마감을 향해 열심히 달려갑니다.
각자의 자리에서 최선을 다해 시공합니다.
속도는 좀 더뎌보일지 몰라도 깔끔하고 정확하게 시공하려 노력합니다.
사진과 함께하시죠.

부팀장님 잼보드 시공 진행합니다.
잼보드를 시공할 자리의 치수를 확인 후 정확하게 재단하고,
정확한 치수로 재단한 자재에 목공용 본드를 바르고 연귀를 정확하게 맞춘 후
F30 타카 핀으로 고정 시켜 박스 형태를 만듭니다.
창틀을 깔끔하게 청소후 목공용 본드를 바르고 박스형태로 시공한 잼보드를
끝까지 넣어준 후 타카로 마무리합니다!
마감작업이기에 정확하고 깔끔하게 작업해야합니다.

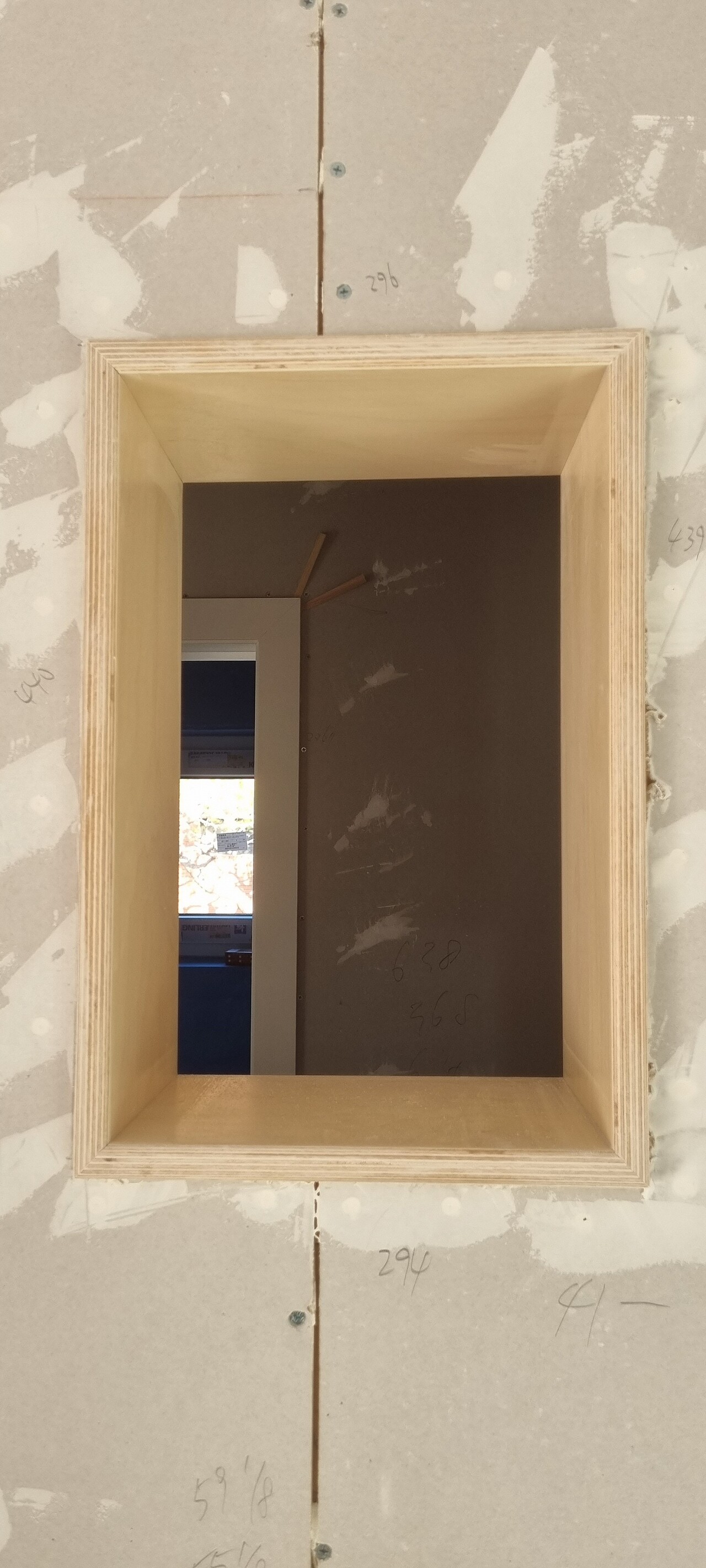

시공이 완료된 사진입니다. 액자느낌이 물씬나네요! 잘 시공되었습니다.
1층 잼보드 시공 마무리 하였고 2층 잼보드 시공중에 있습니다.

팀장님 윈도우시트 하부 마감재 작업 진행하였습니다.
하부 바닥은 멀바우(24T)사용하였습니다.
정확한 재단과 시공 진행되었습니다.
고급스러운 느낌이 드네요!
작업 완료 후 마감재 가공 진행되었습니다.
계단판 집성 및 마감재 샌딩&바니쉬칠까지 여간 손이 많이 가는게 아닙니다!
고생많으셨습니다.

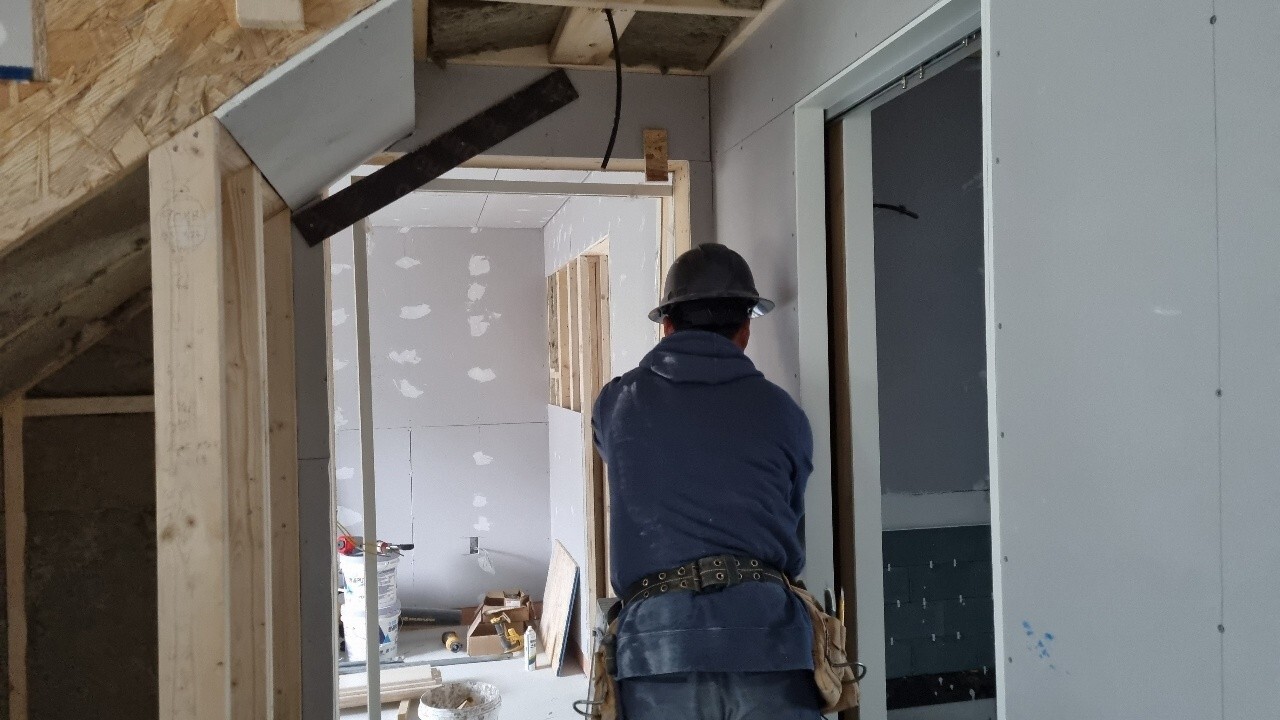

석고보드 시공도 한창입니다
오전중으로 다락 석고보드 시공 마무리 후
2층 윈도우 시트 및 가족실 석고보드 시공 진행하였습니다.
낭비되는 자재없게 레이아웃을 진행하며 정확히 재단합니다.

윈도우시트 석고보드 시공 완료된 사진입니다.
아웃코너 MDF합판으로 시공 예정입니다.

성일 예비팀장님 2층 가족실 마이너스 몰딩 시공 후 문 시공 진행하였습니다.
레이저를 이용하여 문틀(프레임)의 위치를 잡은 후
주변에 폼을 충진시켜 고정시켜 준 후 문 시공 진행합니다!


타일팀 시공 진행합니다.
늘 열심히 시공하는 타일팀이네요!
고생많으십니다.
오늘도 열심히 시공 후 청소와 현장정리 후 하루를 마무리합니다.
오늘은 여기까지입니다.
오늘도 고생하셨습니다.
감사합니다.
