날씨 : 겨울이지만 봄같은 날씨
- 금일 근무자
팀 장 : 정수호 (9시간)
부팀장 : 손호현 (9시간)
팀 원 : 김용귀 (9시간), 이희철 (9시간)
지 원 : 예비팀장 문성일 (9시간)
금일품수 (누계) : 5.625품 (총 308.875품)
금일 작업현황
- 루바시공

- 도막방수(오토플렉스) 시공
- 문 시공
- 퍼티
- 마감재 가공
내일 작업예정
- 루바시공
- 도막방수(오토플렉스)시공
- 문 시공
- 퍼티

- 석고보드 시공
- 마감재 가공
인천 청라 안전하고 재미있게 집 짓기 58일차 입니다.
오늘도 팀원들 각자의 자리에서 열심히 마감을 위해 달려갑니다.
사진과 함께보시죠

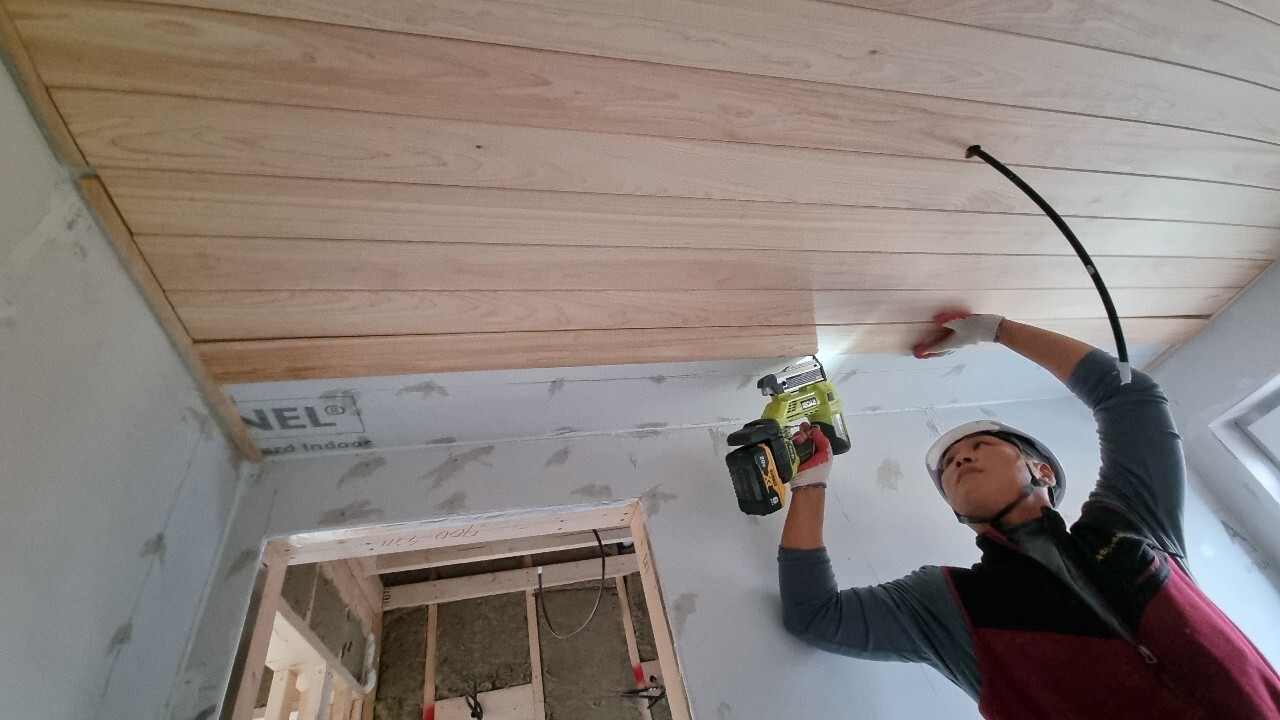

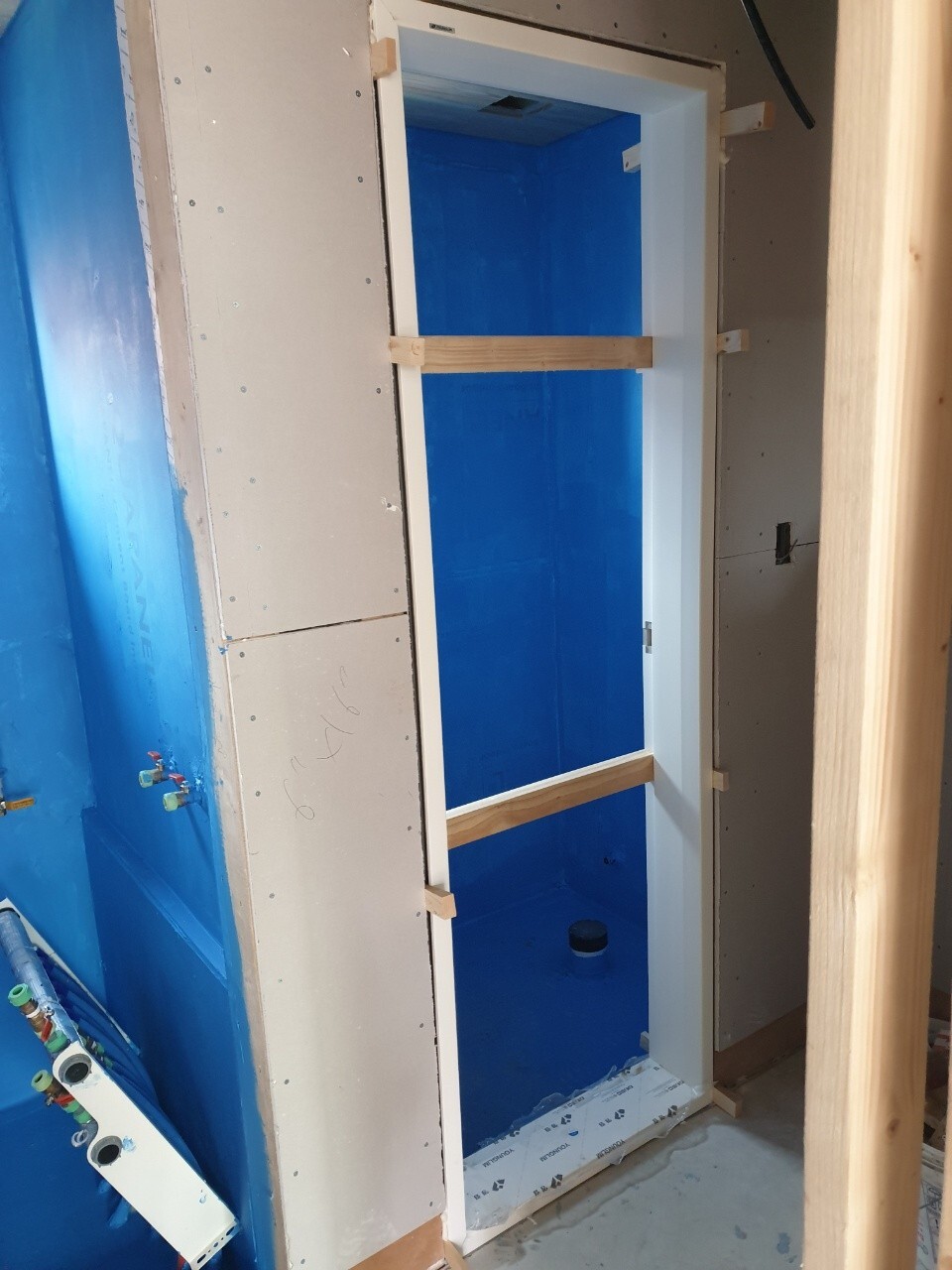

2층 소변실과 화장실 루바시공 진행하였습니다.
정확한 치수에 맞게 재단후 본드를 바르고

타카로 고정시켜줍니다.
용귀빌더 깔끔시공중에 있습니다
코너에는 타일시공후 루바 40mm 켜서
몰딩시공으로 마무리가 될 예정입니다 .
루바시공시 타카자국이 남지않게 시공하는게 포인트입니다
화장실 다용도실 같이 습이 많은 부분들은 스테인레스재질 타카핀으로 시공하고 있습니다

부팀장님 1층 세탁실 포켓도어 시공 진행하였습니다.
포켓도어 시공 전 레일 시공을 위해 정확히 치수 확인합니다.
일반 방들과 달리 마루가 타고넘어가지 않기에 재료분리와 보다 깔끔한 마감을위해
멀바우 집성판 가공후 포켓도어를 시공합니다.
깔끔하게 시공완료 하였습니다. 완료된 사진은 못찍었네요...ㅠ
추후 문선몰딩 예정입니다.

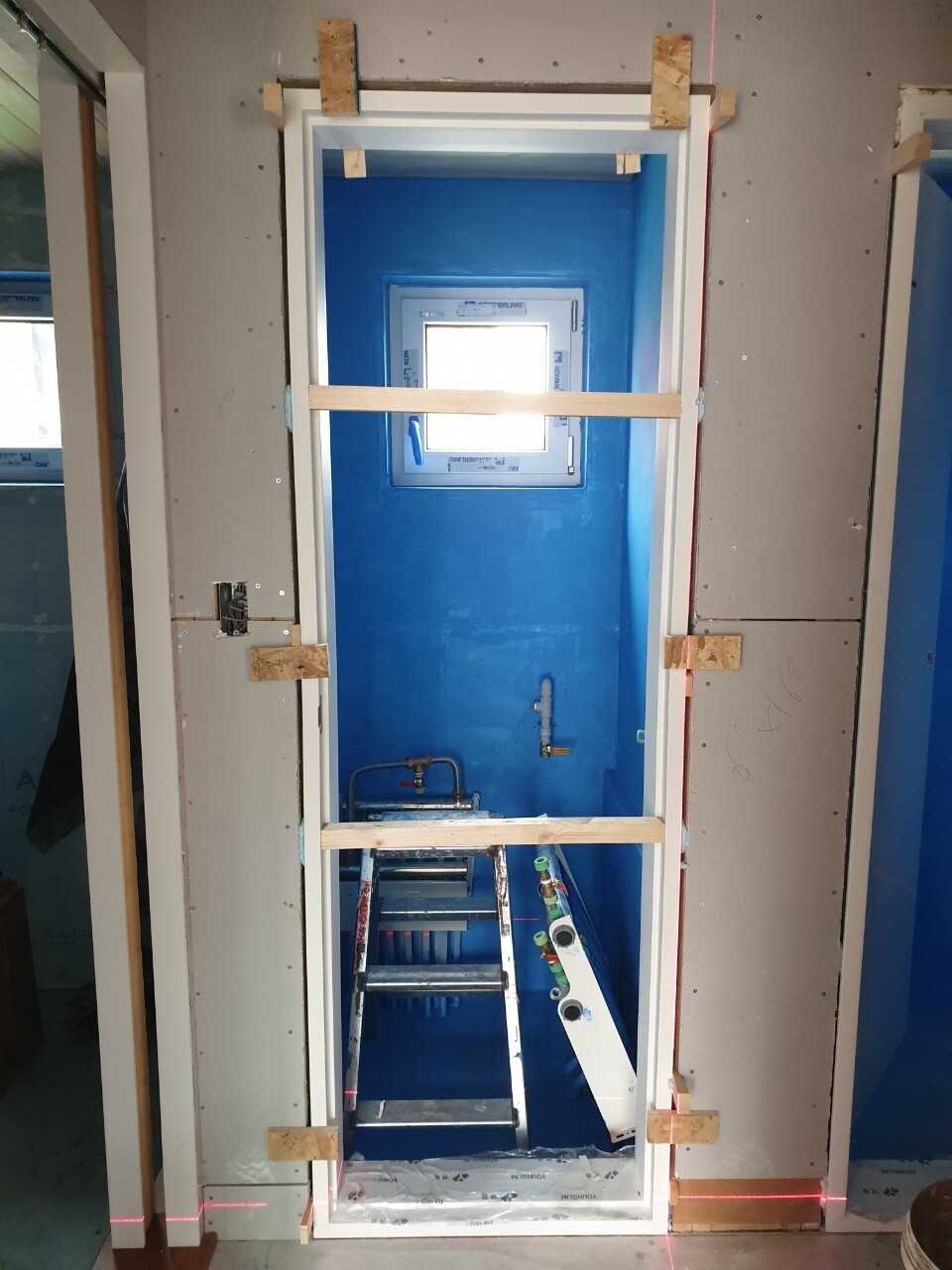

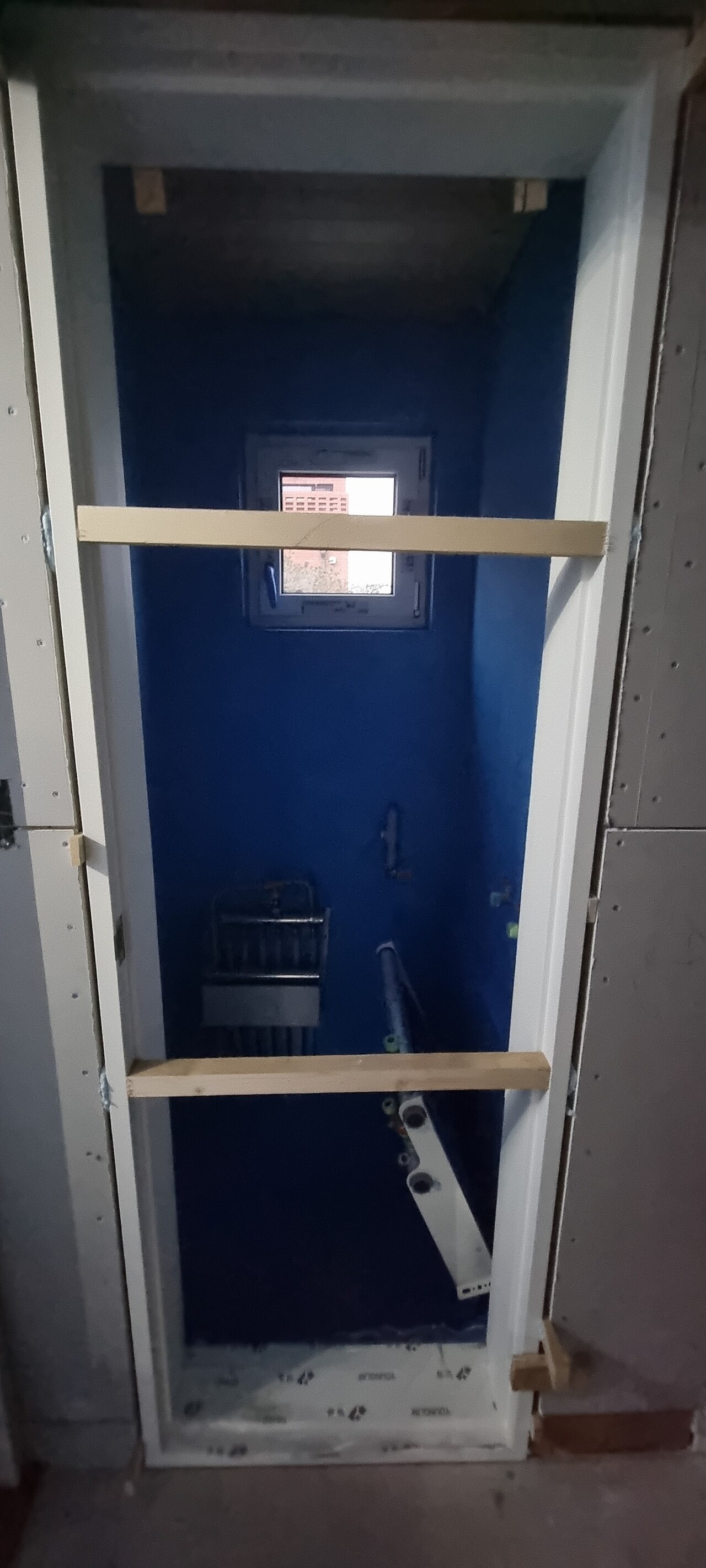

부팀장님 포켓도어 시공 후 오토플렉스(도막방수)도 진행하였습니다.

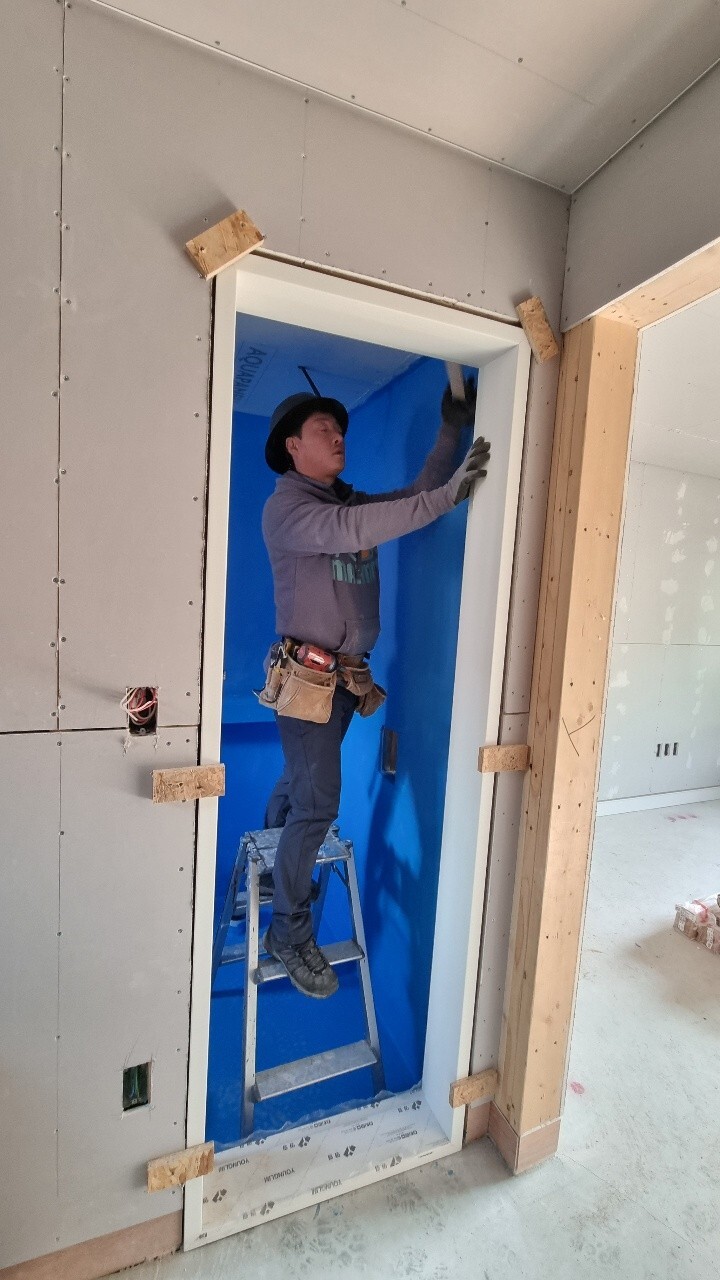

성일 예비팀장님 문 시공 진행하였습니다.

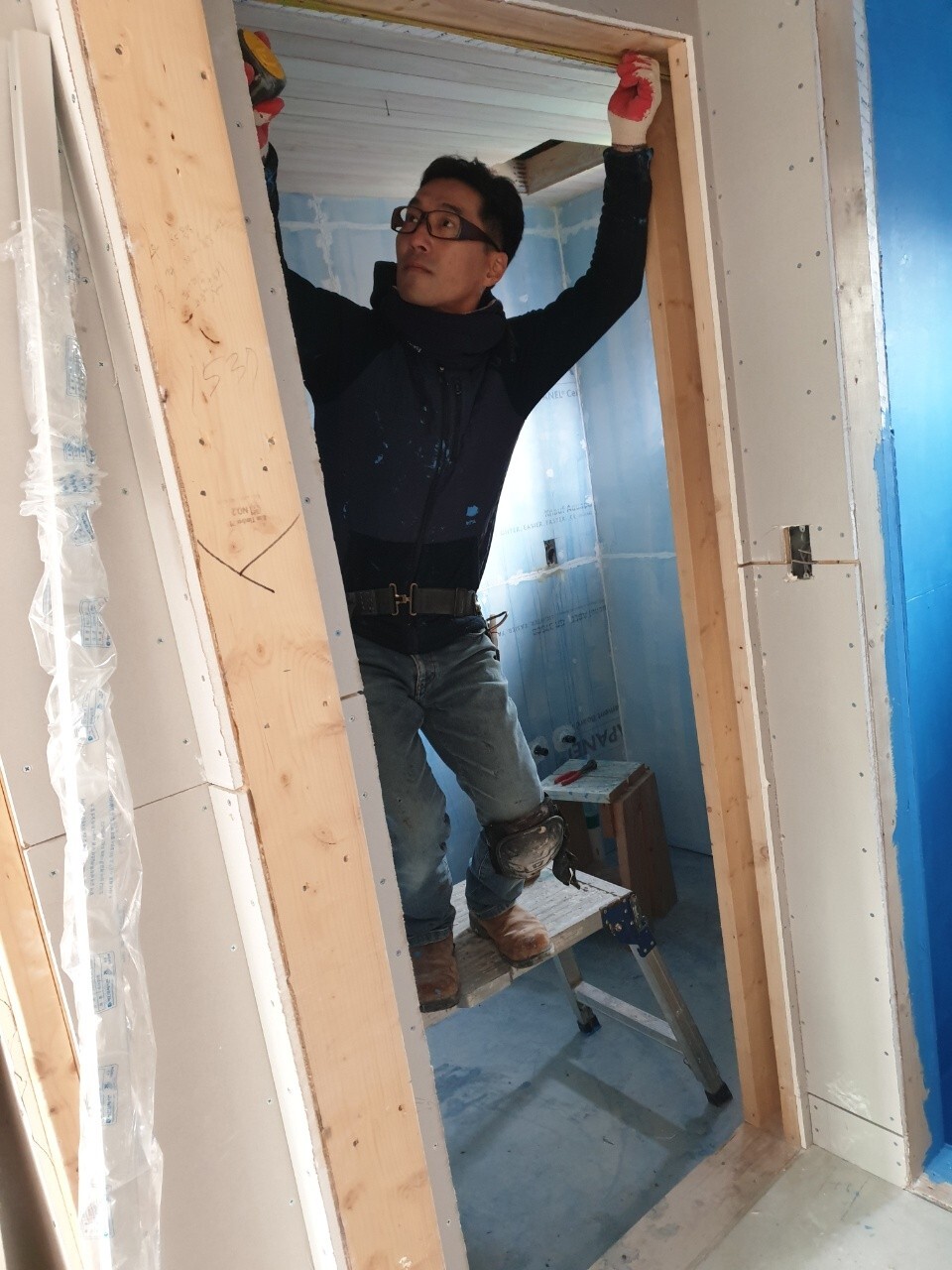

레이저를 이용하여 문틀(프레임)의 위치를 잡은 후
주변에 폼을 충진시켜 고정해줍니다.
수직이 기가막히게 잘맞네요!^^

1층 다용도실, 화장실, 안방화장실 문 시공 하였습니다.
시공이 완료된 사진은 내일 첨부하겠습니다!

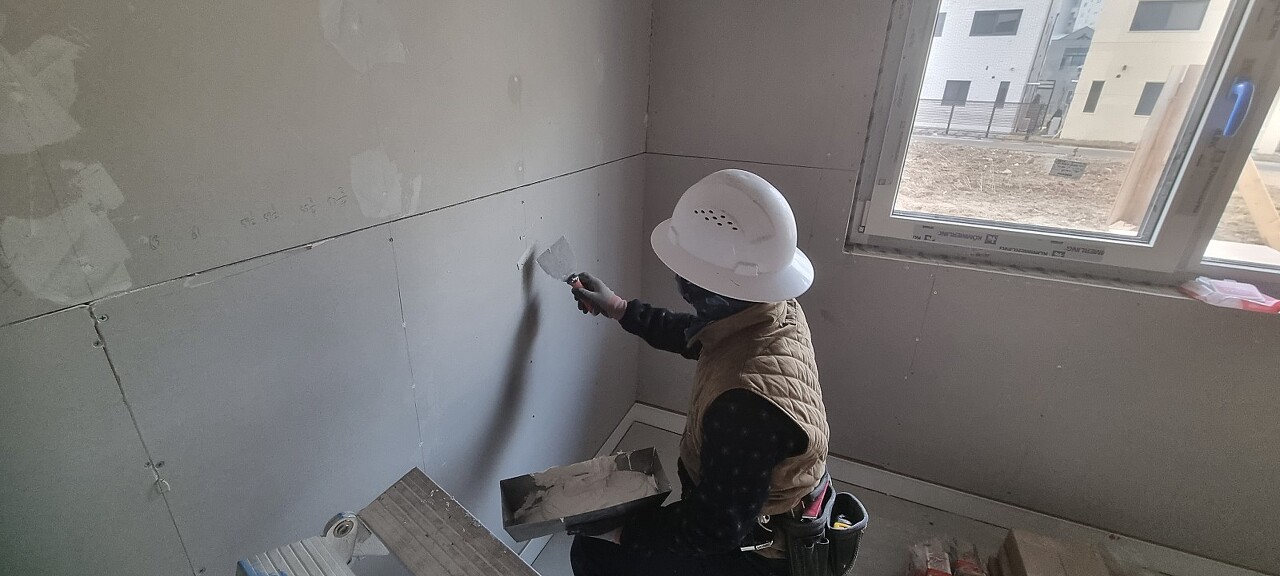

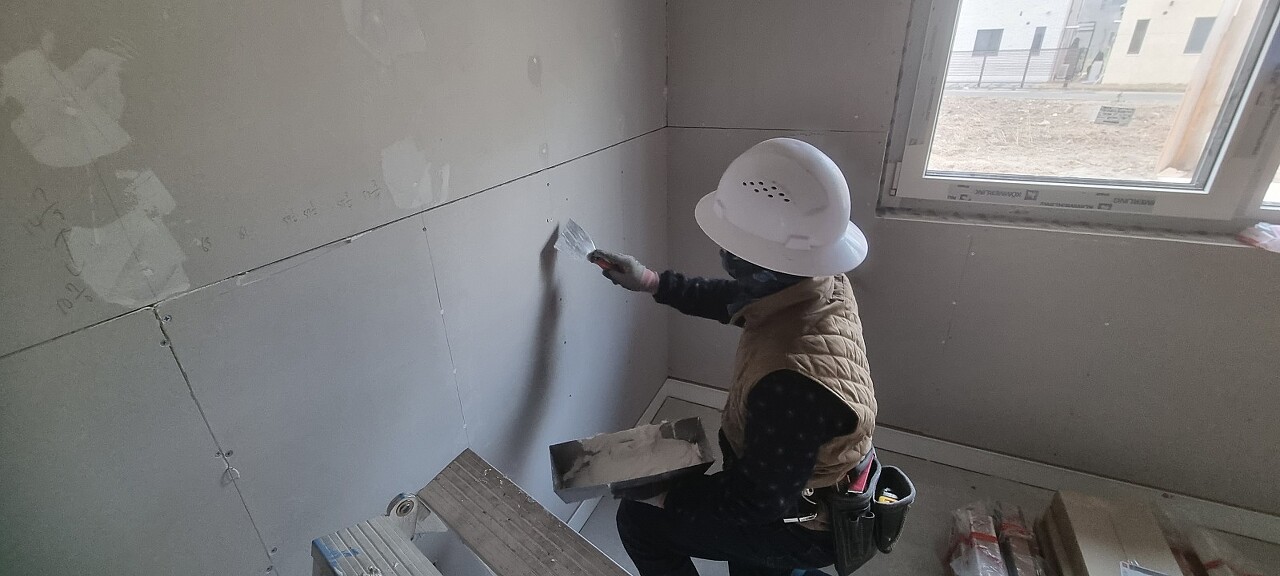

2층 퍼티도 진행합니다.
오늘은 못자리 위주 퍼티 진행하였고
내일부터는 인코너와 이음매 퍼티 진행합니다.
1차 퍼티가 끝나면 샌딩 후 2차퍼티 후 다시 샌딩으로 마무리합니다.

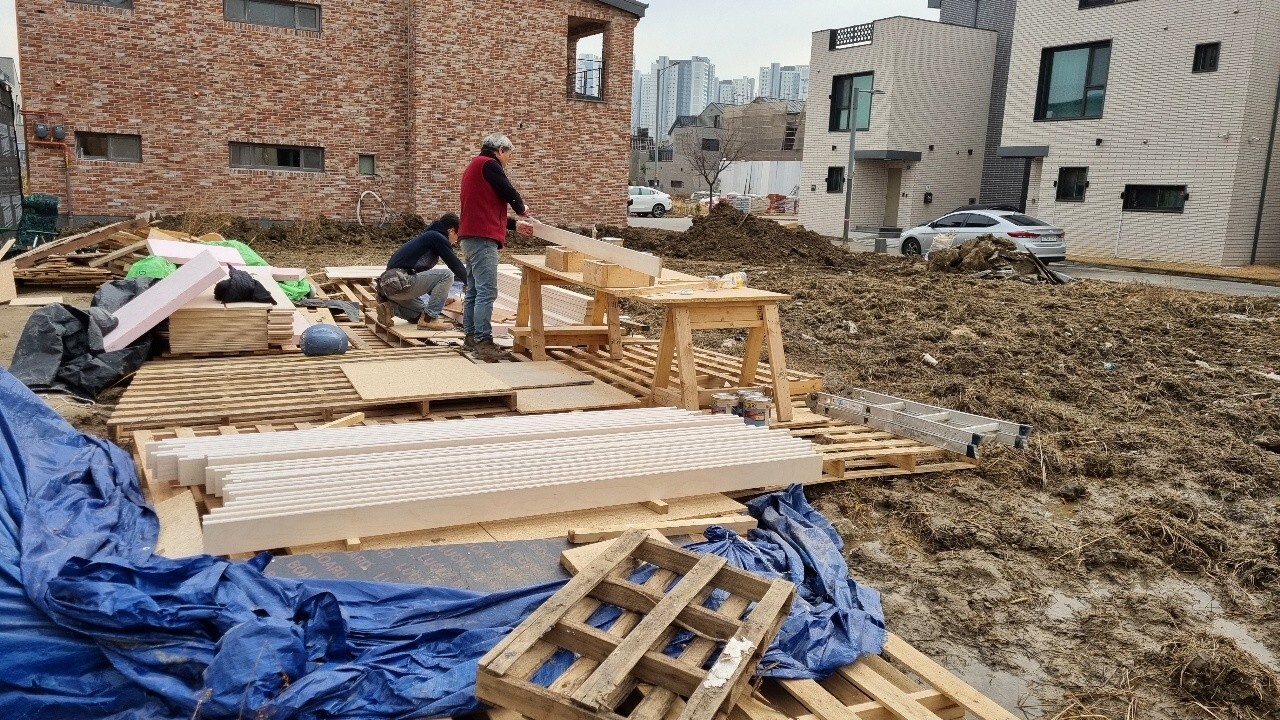

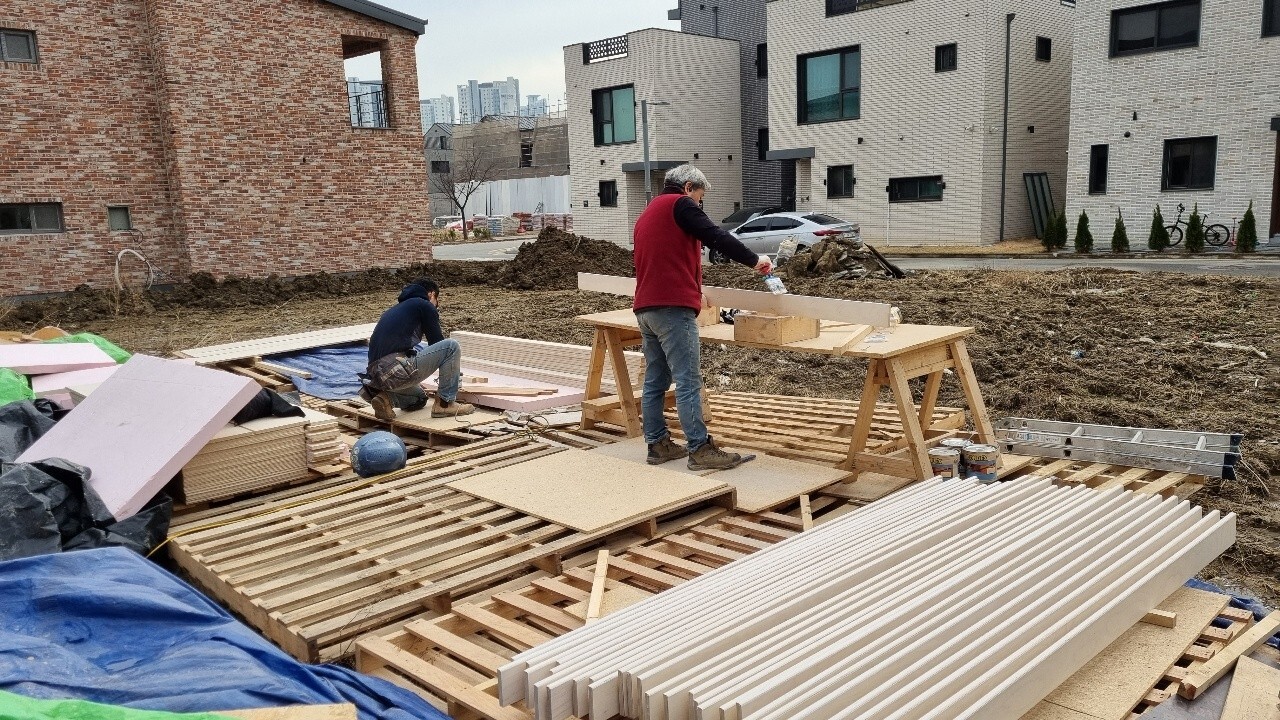

팀장님 마감재 가공 계속 이어집니다.
오늘은 잼보드 가공 하였습니다.
칠하고 샌딩하고 다시 칠하고 반복의 과정입니다!
오늘도 정신없이 일하다보니 하루가 금방가네요
청소와 현장정리 후 하루를 마무리합니다.
오늘은 여기까지입니다.
오늘도 고생하셨습니다.
감사합니다.
