목조주택 시공완료현장/2106남양주진접베네우스15호 97평

210701 목 [남양주 진접] 15일차 게이블스터드 시공, 내부 목작업, 2층 방통블로킹 등​ [수호천사 하우징] [직영건축] [목조주택]

by 수호천사하우징 2021. 7. 2.

날씨 : 맑음 더움

- 금일 근무자

팀 장 : 정수호 (6시간)

부팀장 : 손호현 (8시간)

팀 원 : 문성일 (8시간), 김용귀 (8시간) , 이인재 (8시간)

지 원 : 팀장 이상민 (8시간)

금일품수 (누계) : 5.75품 (총 91.375품)

- 금일 작업현황

- 게이블 스터드(박공스터드) 시공

- 내벽 세트앙카 시공

- 다락 내벽 시공

- 내부 목작업

- 방통블로킹 시공

내일 예정작업

- 내부 목작업

- 이중지붕시공

- 전기(외주)

남양주 베네우스 안전하고 재미있게 집짓기 15일차 입니다

7월의 첫날입니다. 날은 더웠지만 열심히 작업진행하였습니다.

오늘은 내일 전기팀 시공으로 인하여 내부 목작업 위주로 진행되었습니다.

오늘도 사진과 함께 하시죠!!

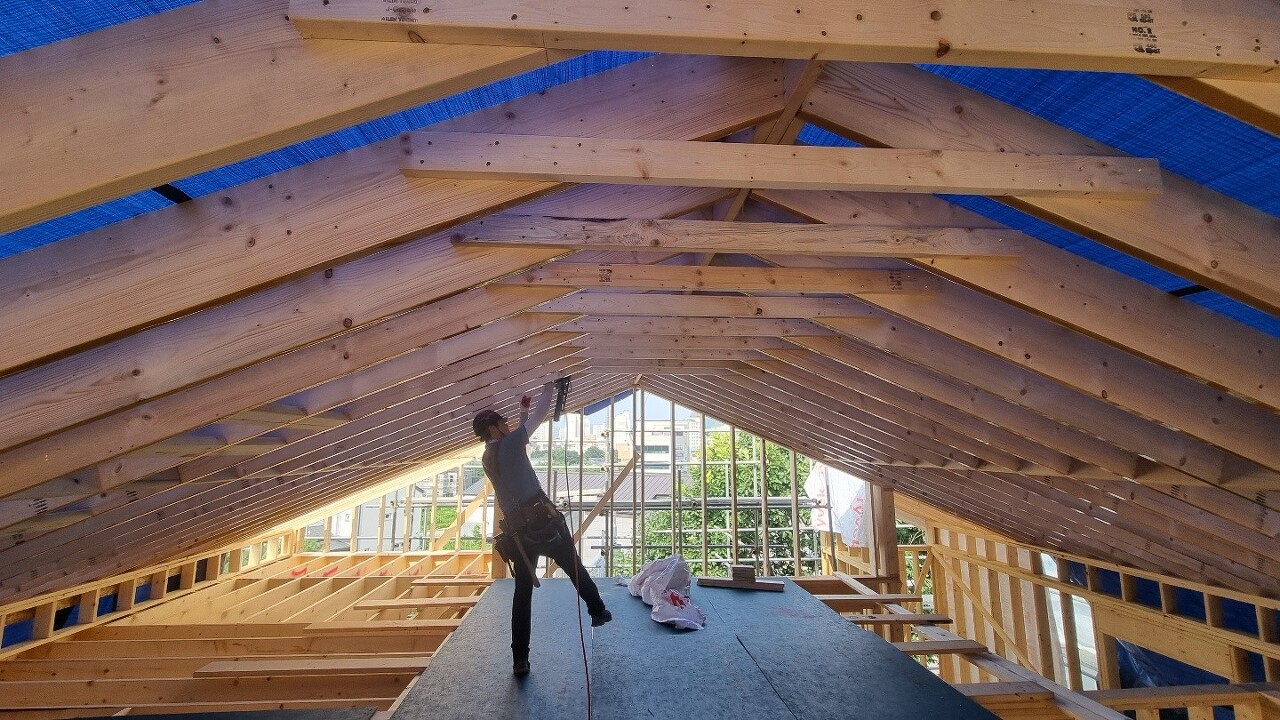

칼라타이(collar tie)시공하였습니다!

역동적인 자세로 시공하는 상민팀장님입니다^^

칼라타이는 박공지붕에서 양옆의 서까래를 연결하여 벌어짐을 방지하는 역할을 합니다.

성일빌더님 1층 개구부 골조수정 진행하였고

용귀빌더 1층 내벽 세트앙카 시공하였습니다.

외벽과 다르게 내벽이 위치하는 부분에는 기초를 할 때에 미리 앙카를 심어놓기 어렵기 떄문에

내벽체가 세워진 후에 앙카를 심고 기초와 머드씰 바텀 플레이트를 하나로 묶어줍니다.

세트 앙카 시공을 위해 타공한 부분은 우레탄 폼으로 기밀 후, 세트앙카 채결하였습니다 .

점심식사를 하고나서 팀장님은 건축주님 내외와 전기팀장님과 회의를 진행하시고





팀원들은 더위에 지친 체력을 잠깐의 잠으로 충전하였습니다^^

더위가 강하여 충분한 물보충과 휴식을 취해줍니다!

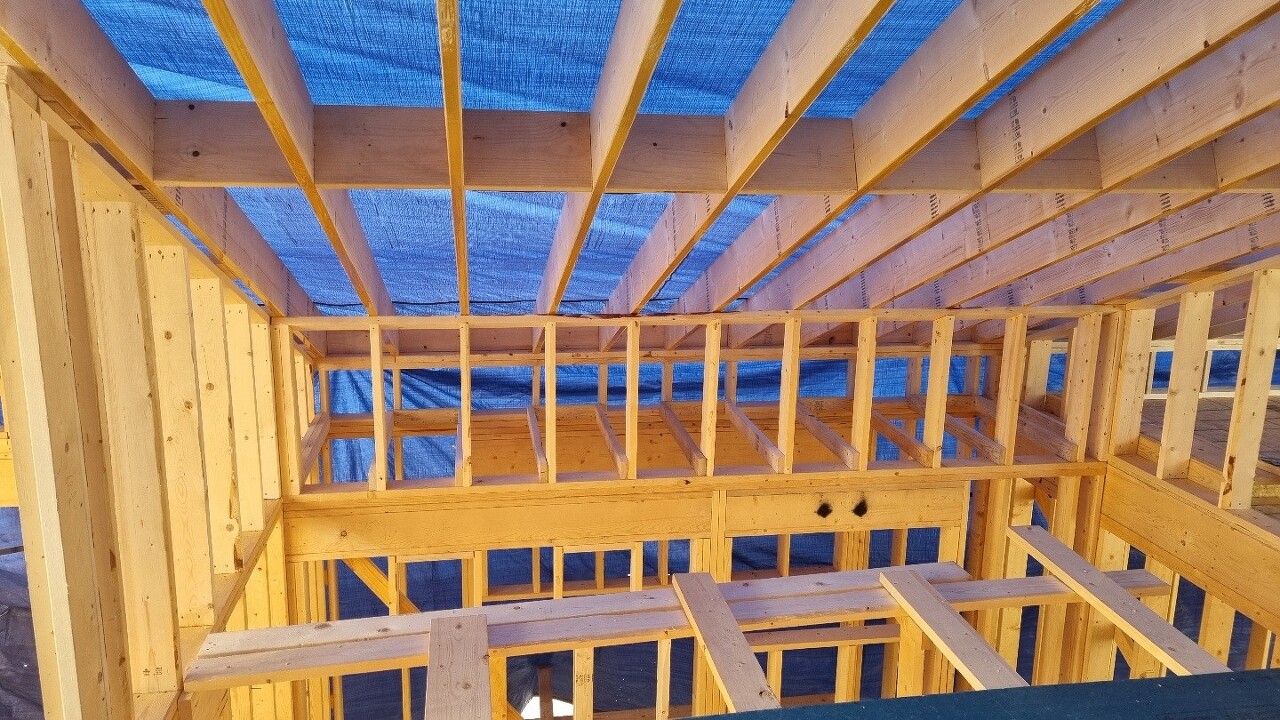

2층 계단 밑 창고 골조도 진행하였고





다락 내벽체 시공도 진행되었습니다.

시공이 완료된 사진입니다.

다락도 넓습니다!!

안전발판 설치하여 위험하지 않게 시공했습니다. 안전이 제일 우선입니다.

2층 방통블로킹도 마무리 하였습니다.

시공해주신 인재빌더님 고생하셨습니다.

업무가 끝나고 모든 장비 깨끗이 청소후 하루를 마무리 합니다.

늘 현장은 깨끗하게 청소와 정리가 되어있어야 일의 능률도 올라갑니다!

오늘은 여기까지 입니다. 오늘도 수고하셨습니다

감사합니다.


[출처]
210701 목 [남양주 진접] 15일차 게이블스터드 시공, 내부 목작업, 2층 방통블로킹 등​ [수호천사 하우징] [직영건축] [목조주택] (수호천사하우징) | 작성자 수호천사하우징



수호천사하우징 : 네이버 카페

고단열 목조주택 전문시공은 수호천사하우징에서~~~

cafe.naver.com



'목조주택 시공완료현장 > 2106남양주진접베네우스15호 97평' 카테고리의 다른 글

210708 목 [남양주 진접] 20일차 웨더로직테이핑, 내부 목작업, 포치 기둥시공 등​ [수호천사 하우징] [직영건축] [목조주택]  (0) 2021.07.09
210707 수 [남양주 진접] 19일차 외부합판시공, 개구부테이핑, 웨더로직테이핑 등​ [수호천사 하우징] [직영건축] [목조주택]  (0) 2021.07.07
210706 화 [남양주 진접] 18일차 이중지붕시공,내부 목작업, 외부합판시공 등​ [수호천사 하우징] [직영건축] [목조주택]  (0) 2021.07.07
210705 월 [남양주 진접] 17일차 이중지붕시공,내부 목작업, 외부합판시공 등​ [수호천사 하우징] [직영건축] [목조주택]  (0) 2021.07.05
210702 금 [남양주 진접] 16일차 이중지붕시공,내부 목작업, 외부합판시공 등​ [수호천사 하우징] [직영건축] [목조주택]  (0) 2021.07.02
210630 수 [남양주 진접] 14일차 다락계단시공, 서까래 블로킹시공, 게이블스터드 시공, 청물시공 등​ [수호천사 하우징] [직영건축] [목조주택]  (0) 2021.06.30
210629 화 [남양주 진접] 13일차 다락벽체시공, 서까래 시공, 2층 계단시공 등​ [수호천사 하우징] [직영건축] [목조주택] [패시브하우스]  (0) 2021.06.30
210628 월 [남양주 진접] 12일차 서까래재단, 발판 해체, 2층 방통블로킹, 다락 T&G 합판 작업, 다락 미니월시공 ,2층 계단시공 등​ [수호천사 하우징] [직영건축] [목조주택] [패시브하우스]  (0) 2021.06.28
210627 일 [남양주 진접] 11일차 다락 장선 작업, 장선블로킹 작업, 서까래재단, 안전발판 작업, 방통블로킹, 다락 T&G 합판 작업 등​ [수호천사 하우징] [직영건축] [목조주택] [패시브하우스]  (0) 2021.06.28
210625 금 [남양주 진접] 10일차 2층 벽체 조립, 가새 작업, 서까래재단, 내부 목작업 등​ [수호천사 하우징] [직영건축] [목조주택] [패시브하우스]  (0) 2021.06.25

댓글
