날씨 : 한여름 날씨
- 금일 근무자
팀 장 : 정수호 (8시간)
부팀장 : 손호현 (8시간)
팀 원 : 문성일 (8시간), 김용귀 (8시간), 이인재 (8시간)
팀 장 : 이상민 (8시간)
금일품수 (누계) : 6품 (총 6품)
- 금일 작업현황
- 자재수령
- 창고수정
- 거푸집 해체
- 머드씰 가공
- 기초 치수확인
- 헤더 제작
- 스터드 재단
내일 예정작업
- 토대 레이아웃
- 토대 시공
- 플레이트 레이아웃
- 헤더, 코너 제작
- 벽체 시공
새로 온 남양주에 보금자리를 틀고, 남양주 진접 현장 시작합니다 .
3개월만에 온 남양주인데 먼가 반갑네요^^
다시 새로 현장을 시작한만큼, 새로운 마음가짐으로 작업에 임합니다 .
오늘은 본격적인 골조 시작에 앞서, 작업에 필요한 자재수령, 밑작업 등등 중점적으로 진행하였습니다 .
오늘 수호천사팀의 하루 사진과 함께 시작하시죠!
우선, 아침에 현장 작업에 필요한 자재 수령 진행하였습니다 .
자재 수령하는 동안 자리 잡고 왔다갔다 열심히 움직입니다^^

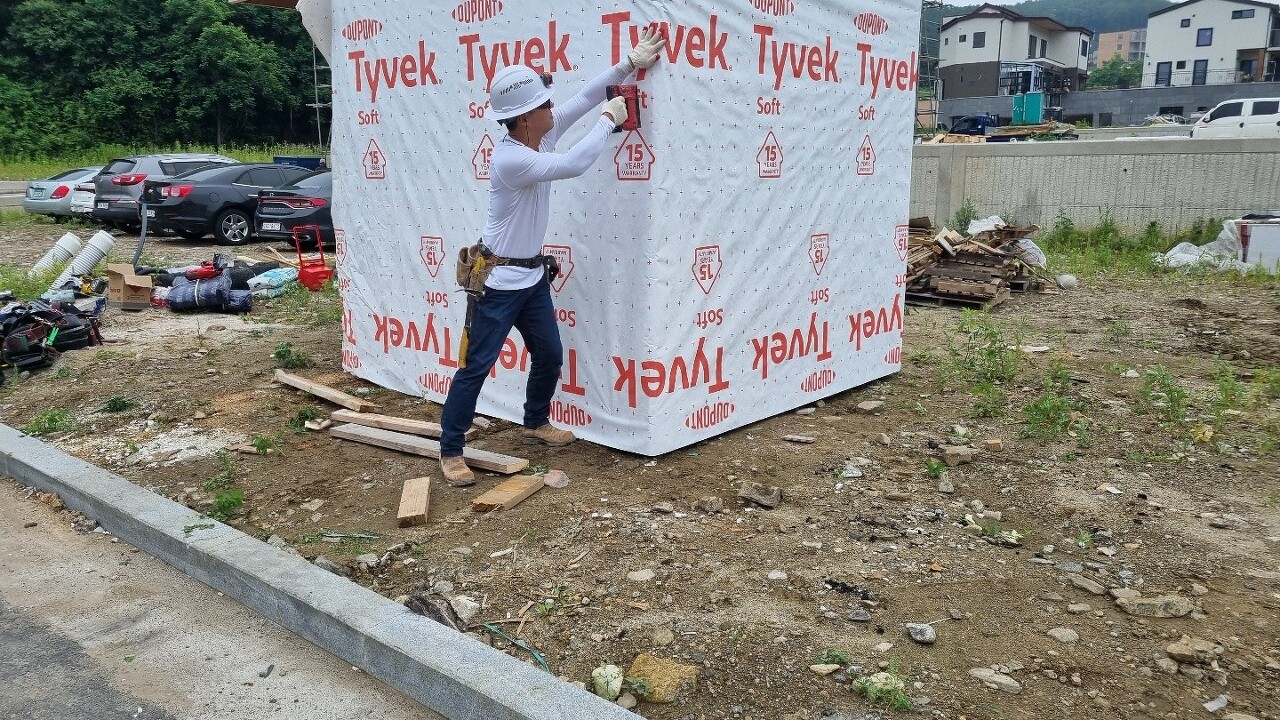

베네우스 12호 현장에서 쓰던 창고를 15호에서도 쓰기로 해서 보완해야 할 부분들 수정 시공하였습니다.
비가 새지않도록 방수 작업에 더욱 신경씁니다.
부팀장님 시공에 힘써 주셨습니다!
양생해놨던 거푸집을 해체합니다.
상민 팀장님 내일 벽체 제작에 사용할 스터드와, 헤더 재단 및 제작 진행하였습니다 .
팀장님과 부팀장님 기초의 레벨을 체크합니다 .
기초 레벨을 확인한 결과, 오차 5 mm 내외로 아주아주 양호한 기초 상태입니다 .
기초 상태가 매우 양호해서 추후 공정을 진행하는데 있어서 문제가 없이 원활하게 진행될것 같습니다 .ㅎ ㅎ
최대한 오차없게 그라인더로 면도 다듬습니다.
내일 머드씰 시공에 쓰일 방부목을 140MM 로 키는 작업도 진행하였습니다 .
방부목 같은 경우 방부재를 주입 하는 과정에서 크기에 변형이 생깁니다.
골조 작업 품질 향상을 위해 원래 사이즈인 38mmx140mm 를 맞추어 줍니다.
모든 일과가 끝나고 현장정리후 하루를 마감합니다.
하루종일 함께해주셨던 건축주님도 감사합니다.
열심히 시공하는 수호천사하우징이 되도록 하겠습니다!^^
오늘 수호천사팀의 하루는 여기까지입니다 .
더운 날씨 속에 열심히 작업에 임한 팀원분들 모두 고생많으셨습니다.
모두들 감사합니다.
