날씨: 맑은 날씨
팀 장 : 문성일 (10 시간)
부팀장 : 김진홍 (10시간)
팀 원 : 천영환 (10시간), 최영광 (10시간), 노채헌 (10시간)
금일 품수(누계) : 6.25품(198.575품)
금일 작업 현황
- 편백백 루바 시공
- 도어 시공
- 마이너스 몰딩 시공
- 잼보드 시공
- 퍼티 작업

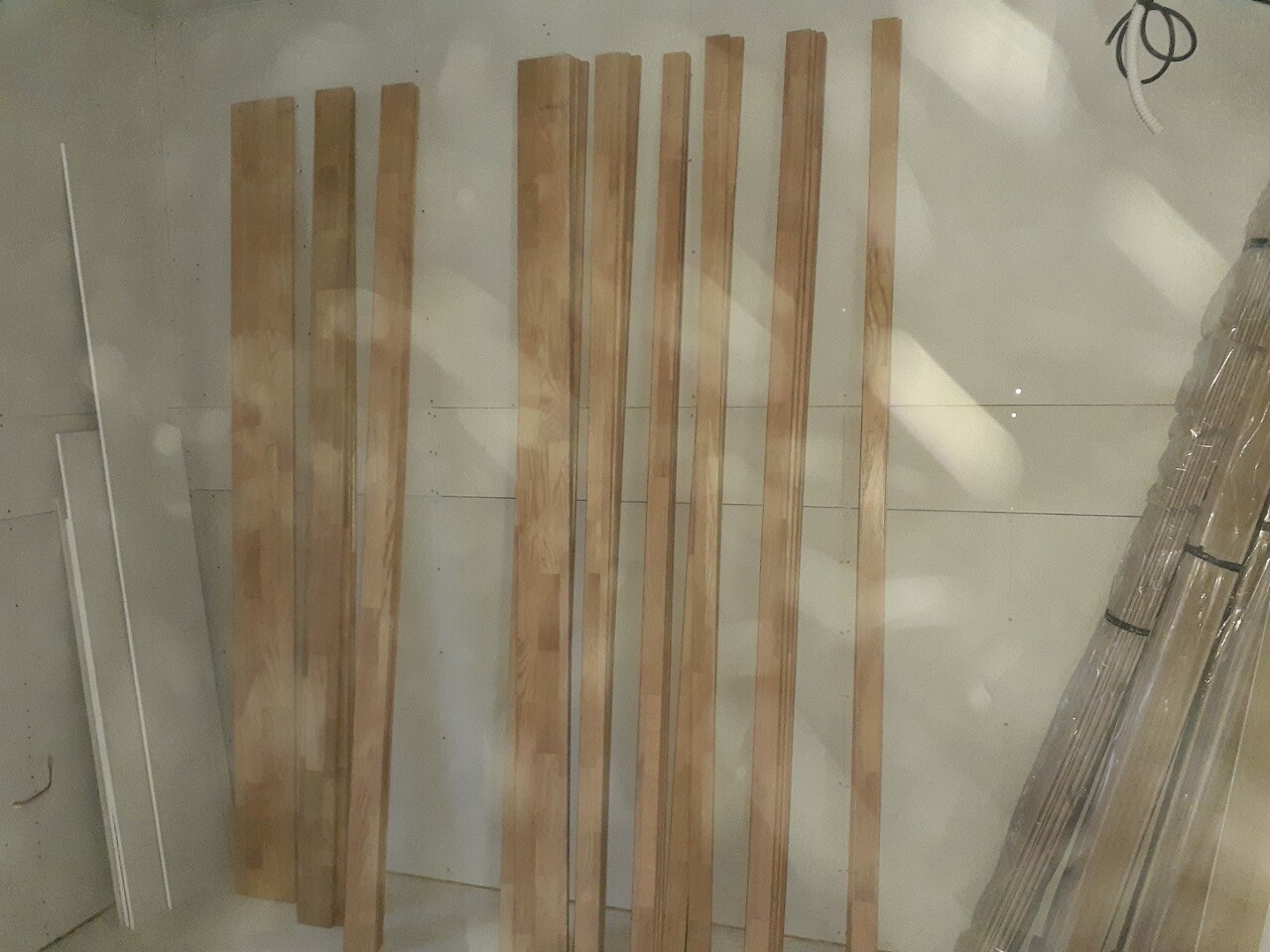

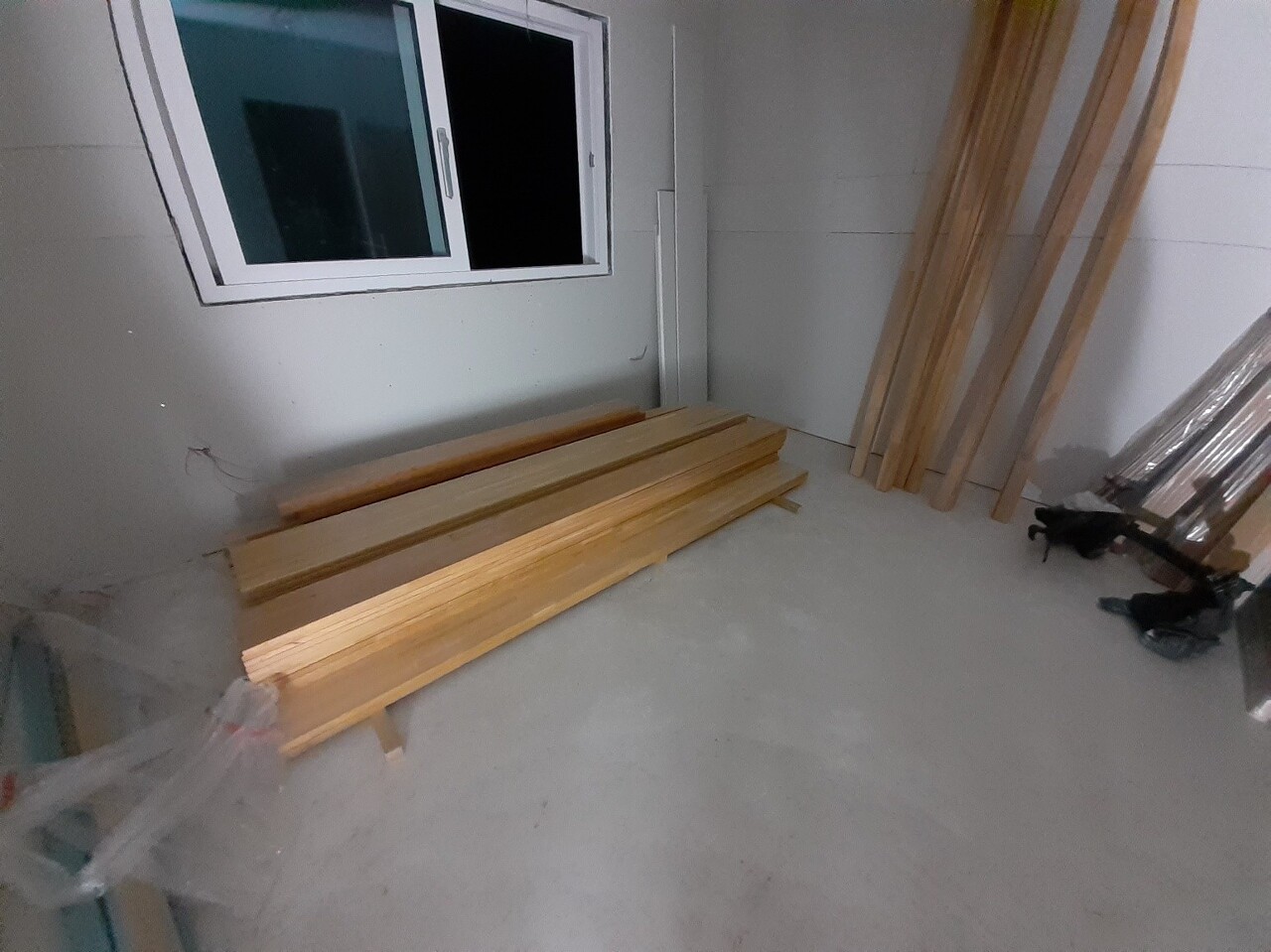

- 계단재 가공
다음 예정 작업

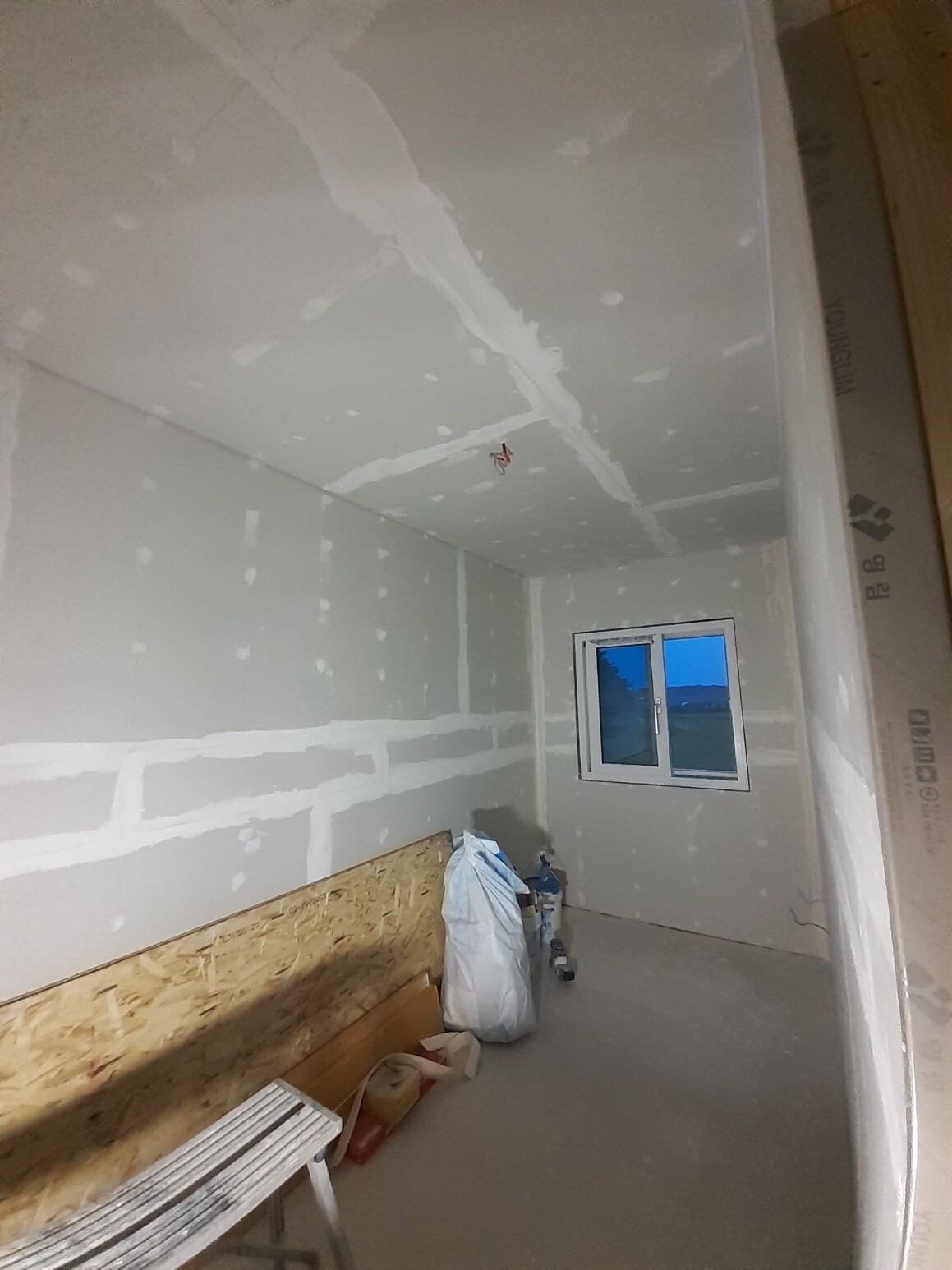

- 석고보드 시공
- 도어 시공
- 잼보드 시공
- 퍼티 작업
- 계단 마감 시공
태안 안면도에서의 33일차 입니다.
오늘의 주요작업은 도어 시공과 편백백 루바 시공이 되겠습니다.

내일 타일 시공이 예정되 화장실과 다용도실 천장 루바 시공과 도어시공을 우선으로 작업을 하였습니다.

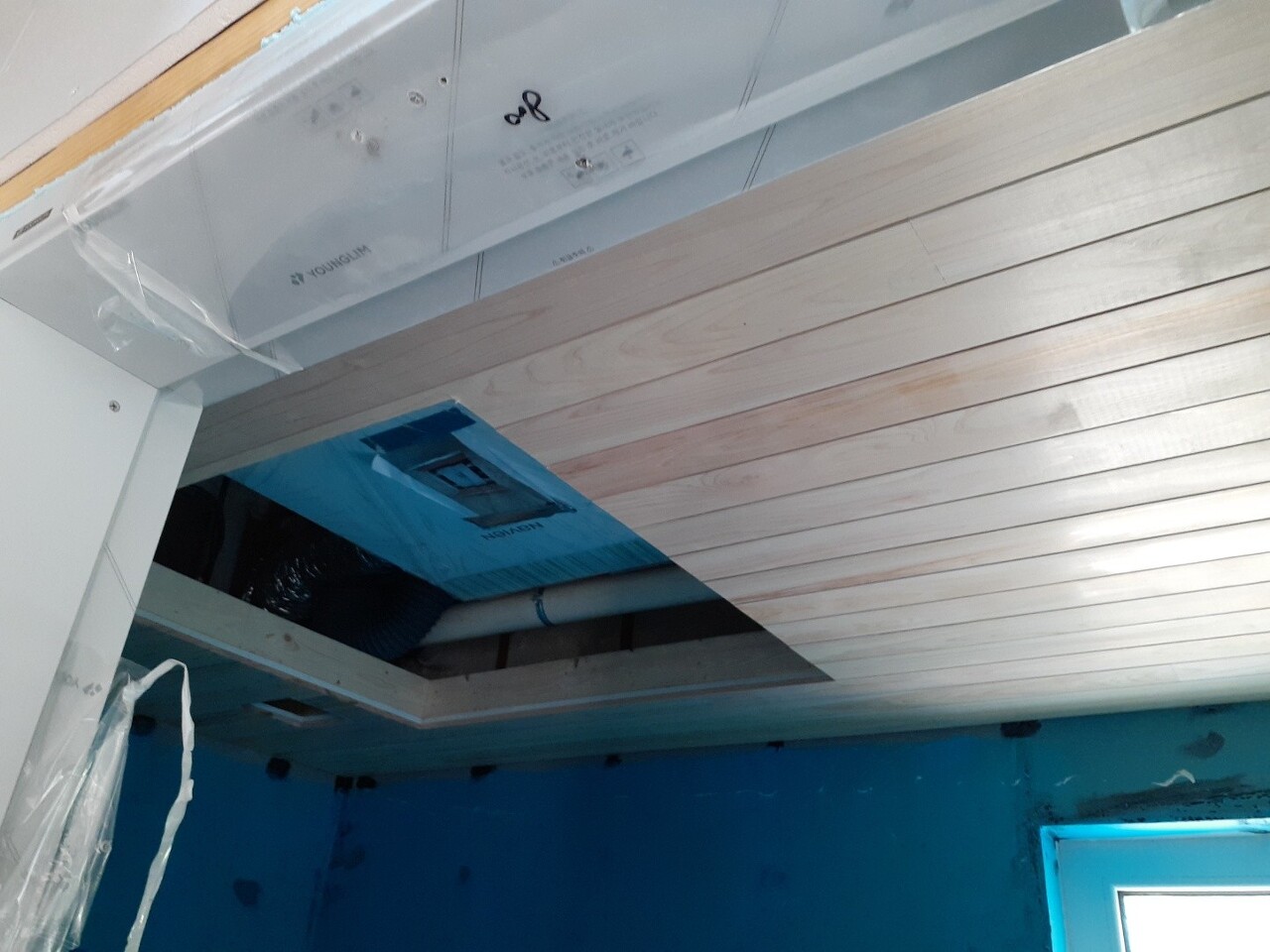

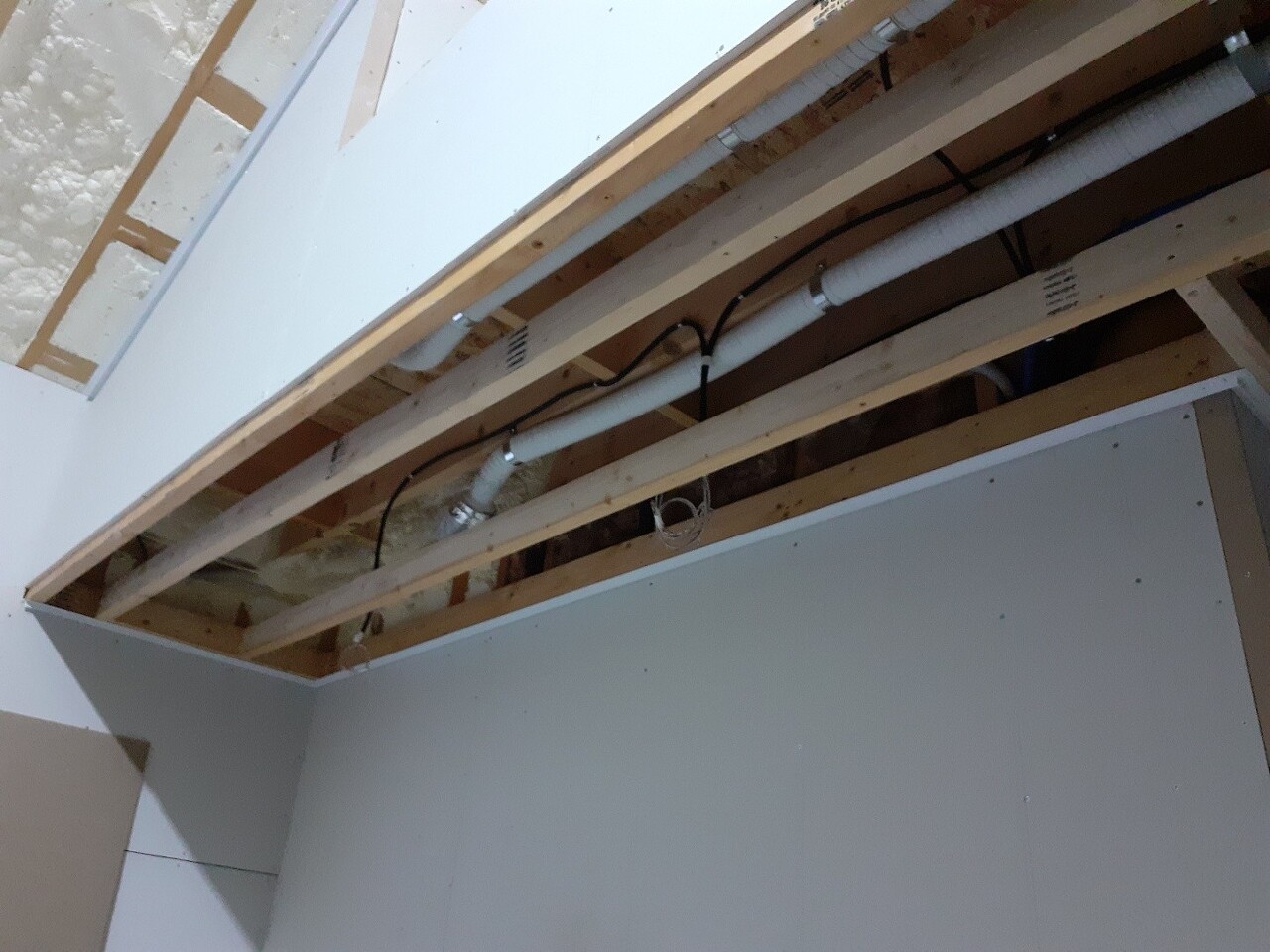

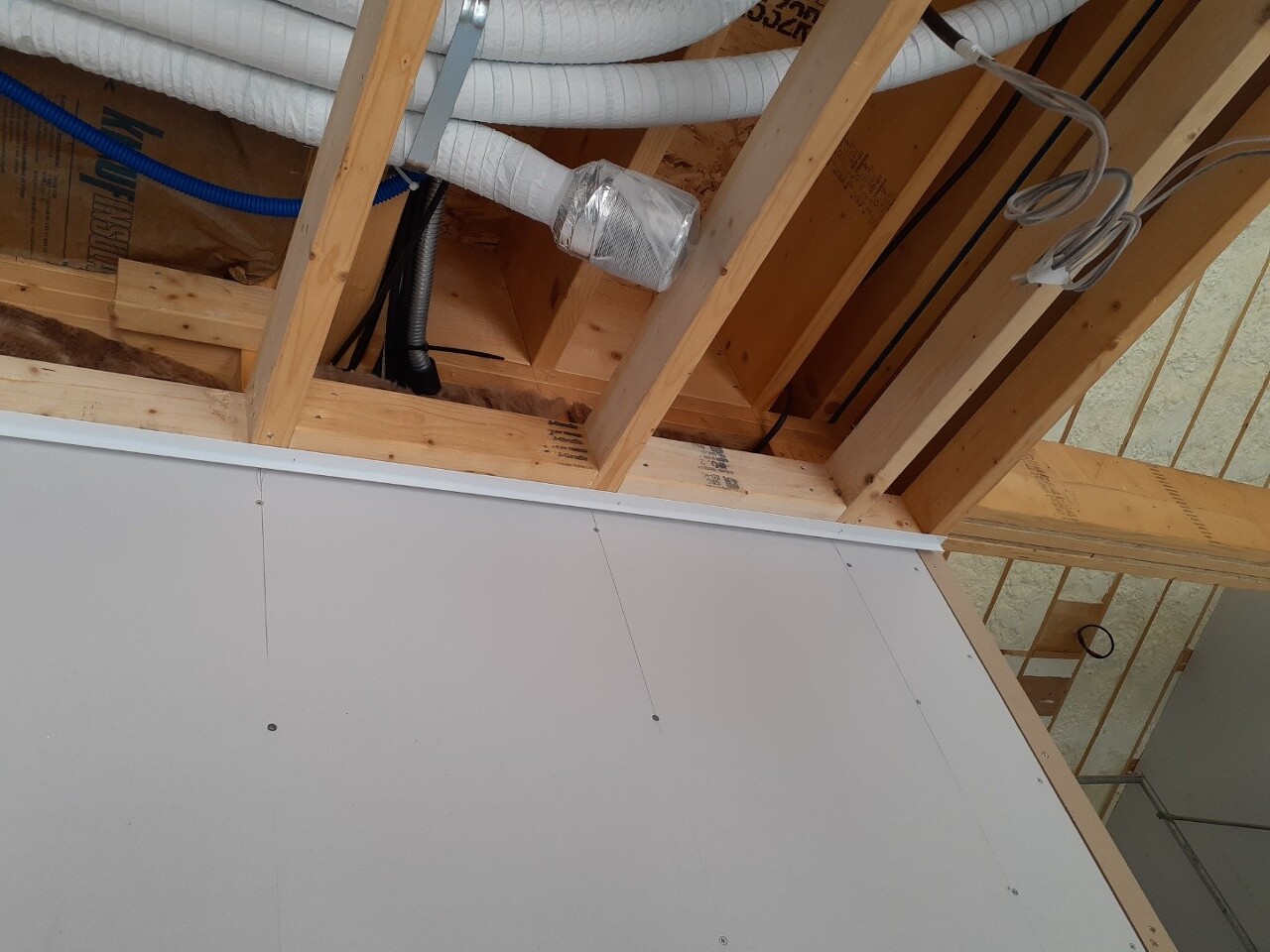

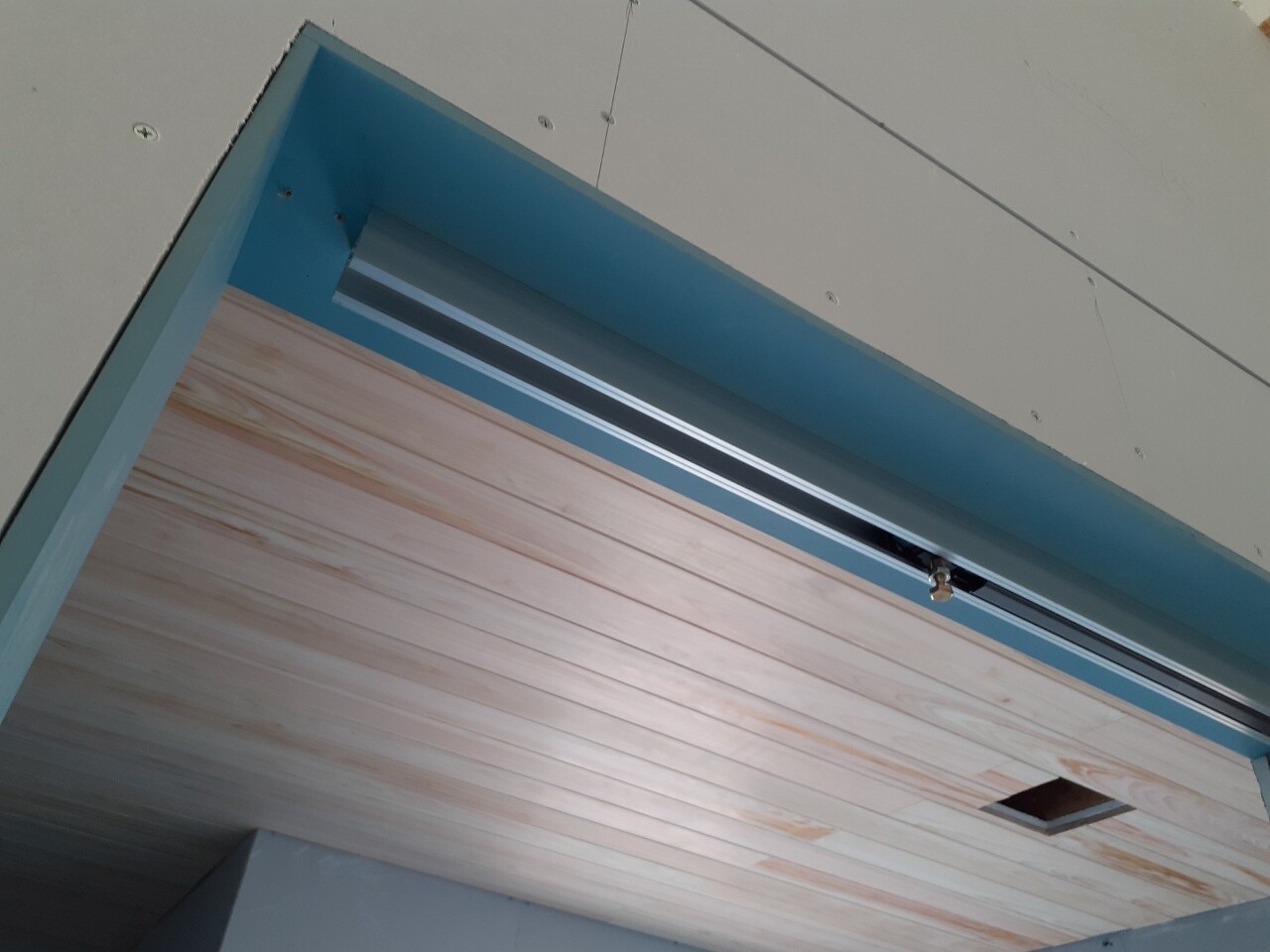

1층 화장실과 다용도실 편백백 루바 시공을 하였습니다.

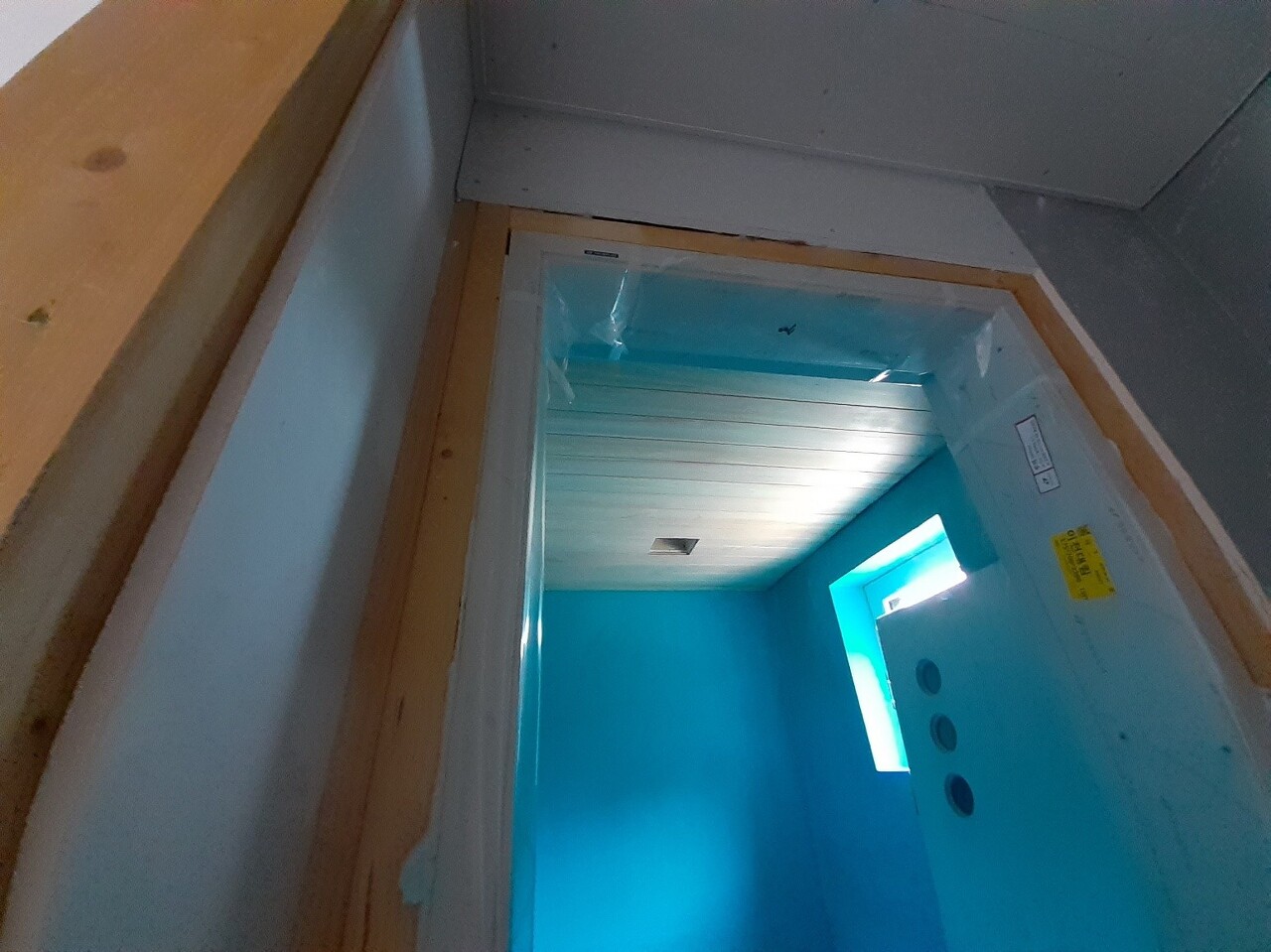

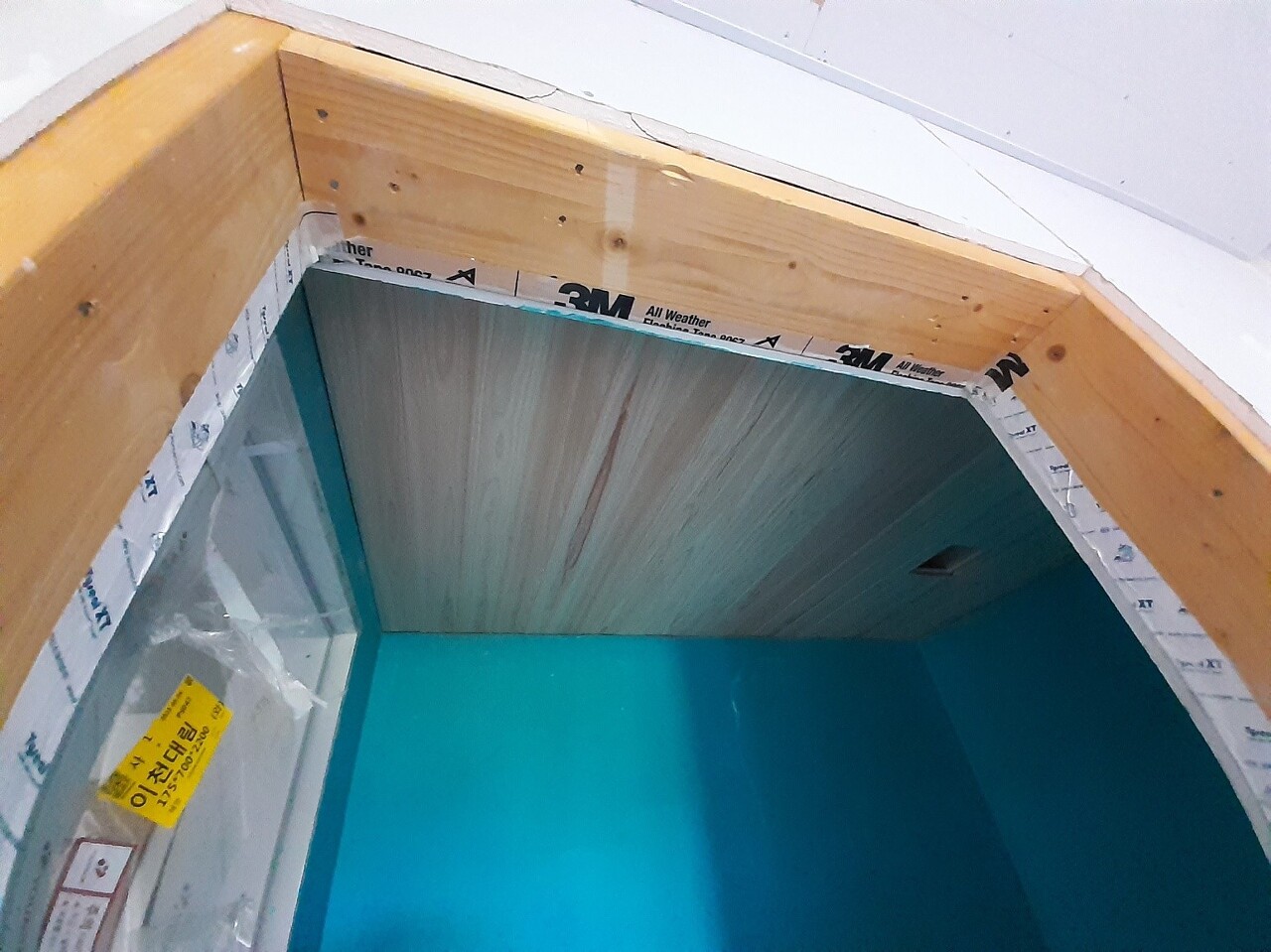

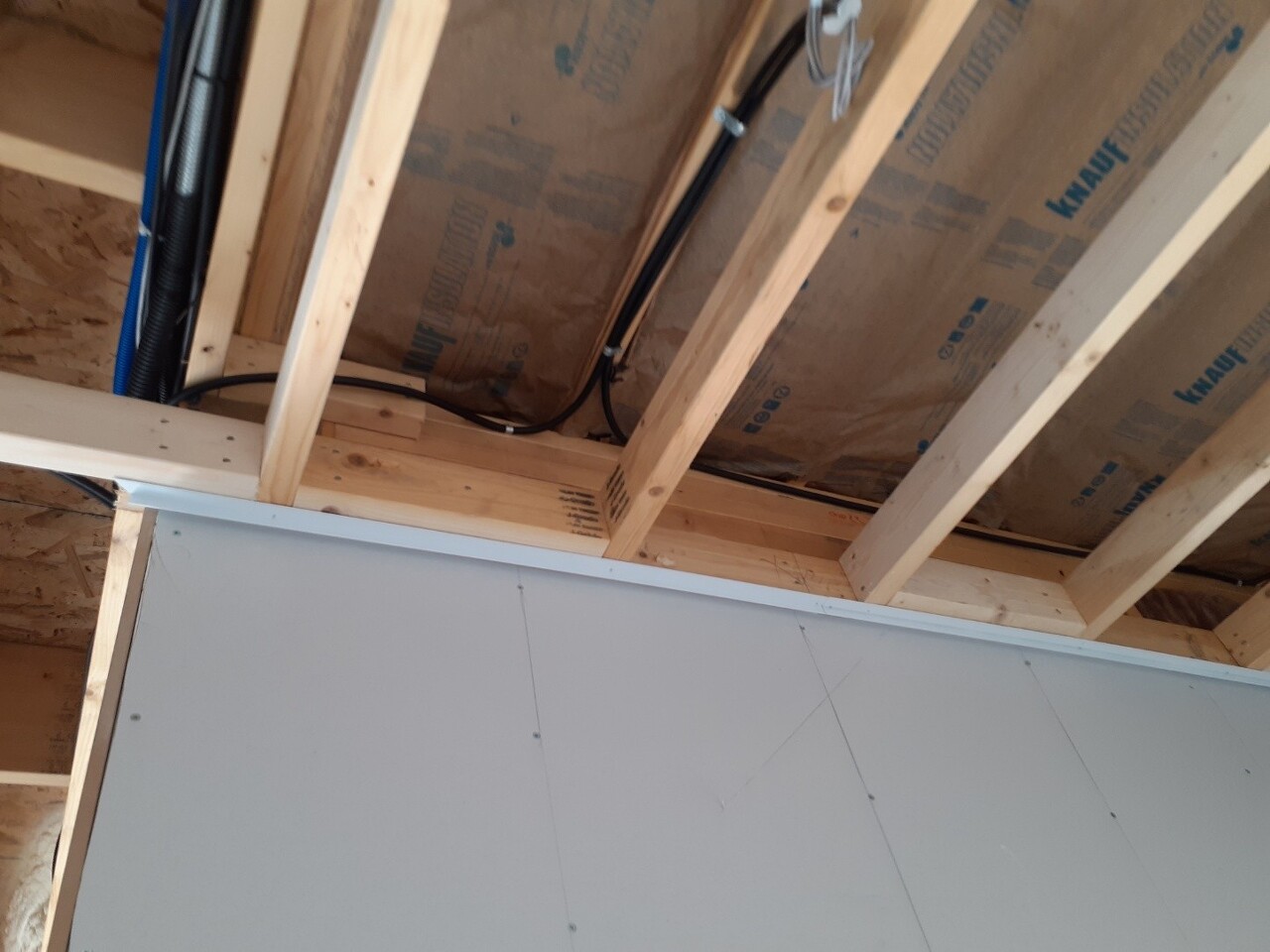

2층 욕실과 화장실 히노끼 루바 시공을 하였습니다.
천영환 빌더님이 시공해주셨습니다.

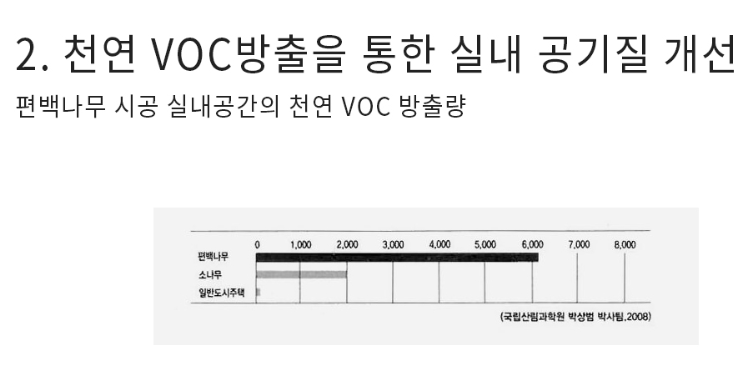

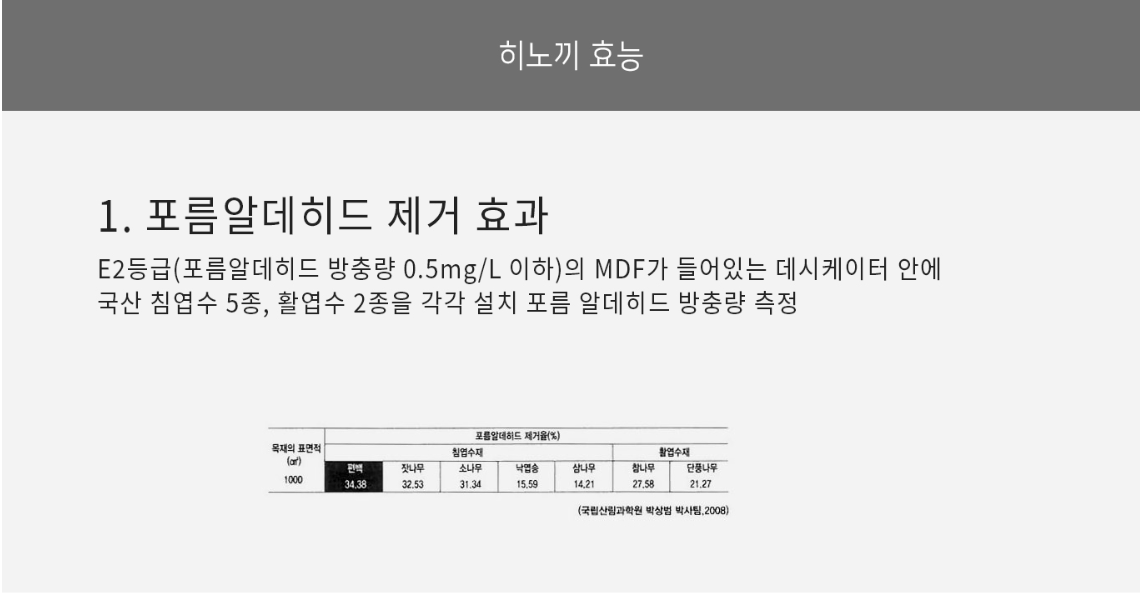

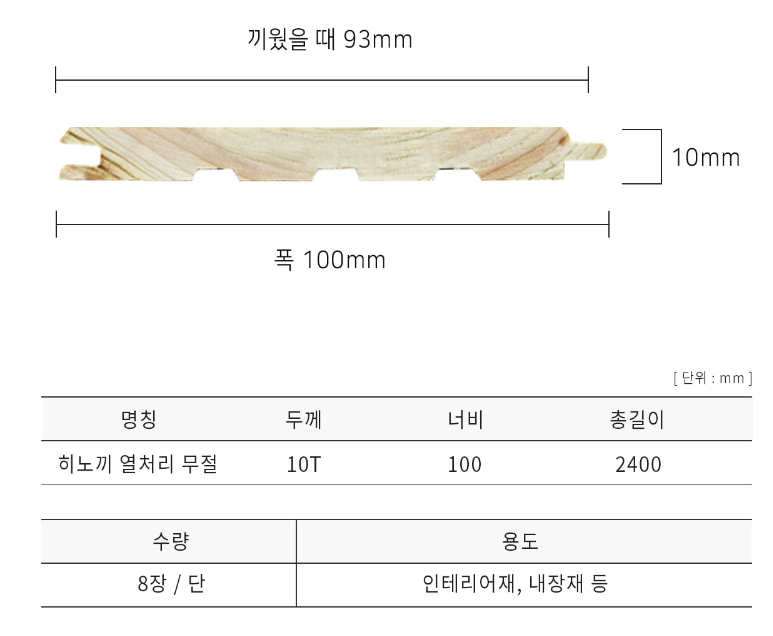

아래는 사용된 히노끼 루바(무절)에 대한 사양서 입니다.

루바 작업 완료후 바로 잼보드 작업을 시작했습니다.

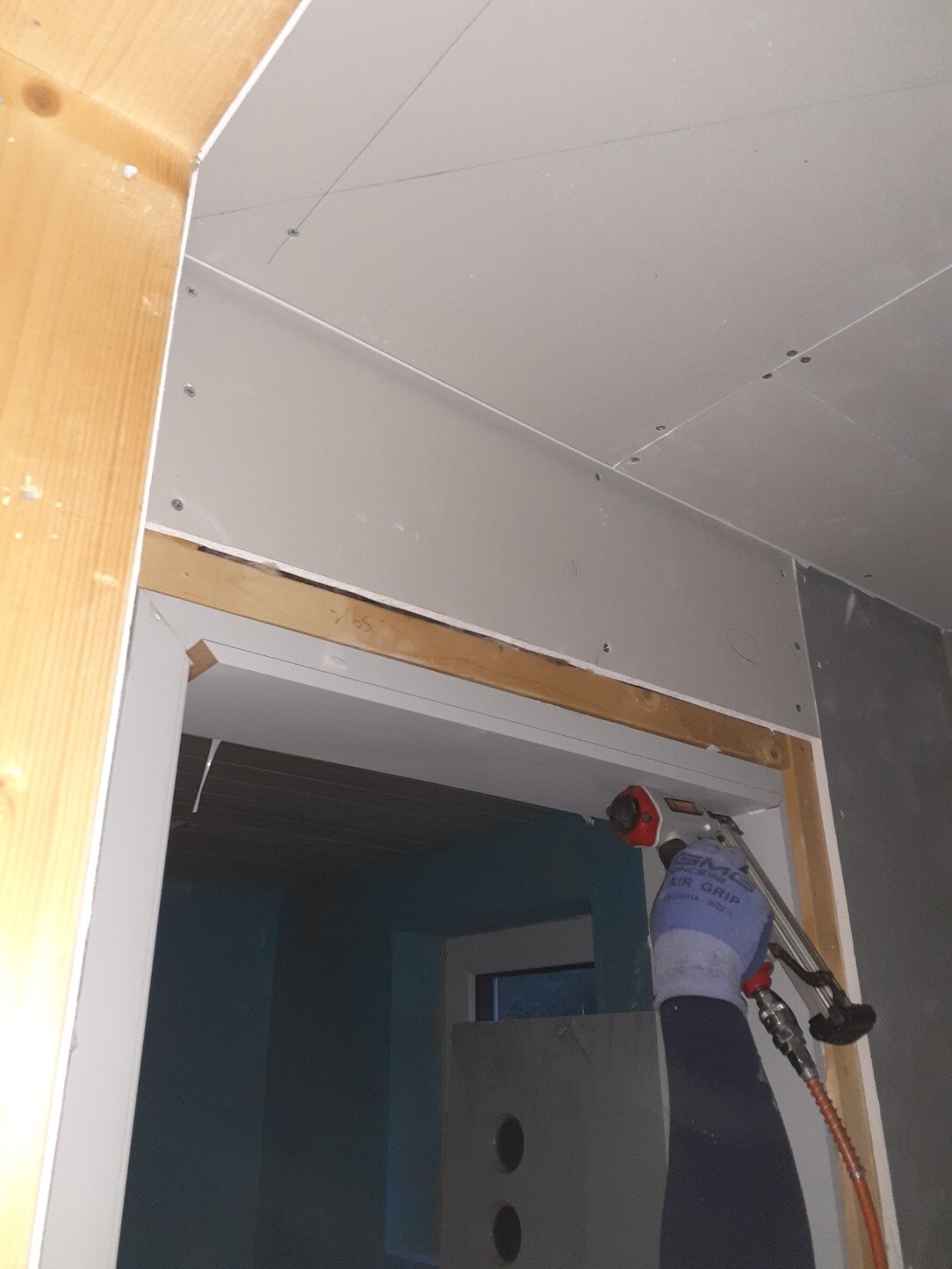

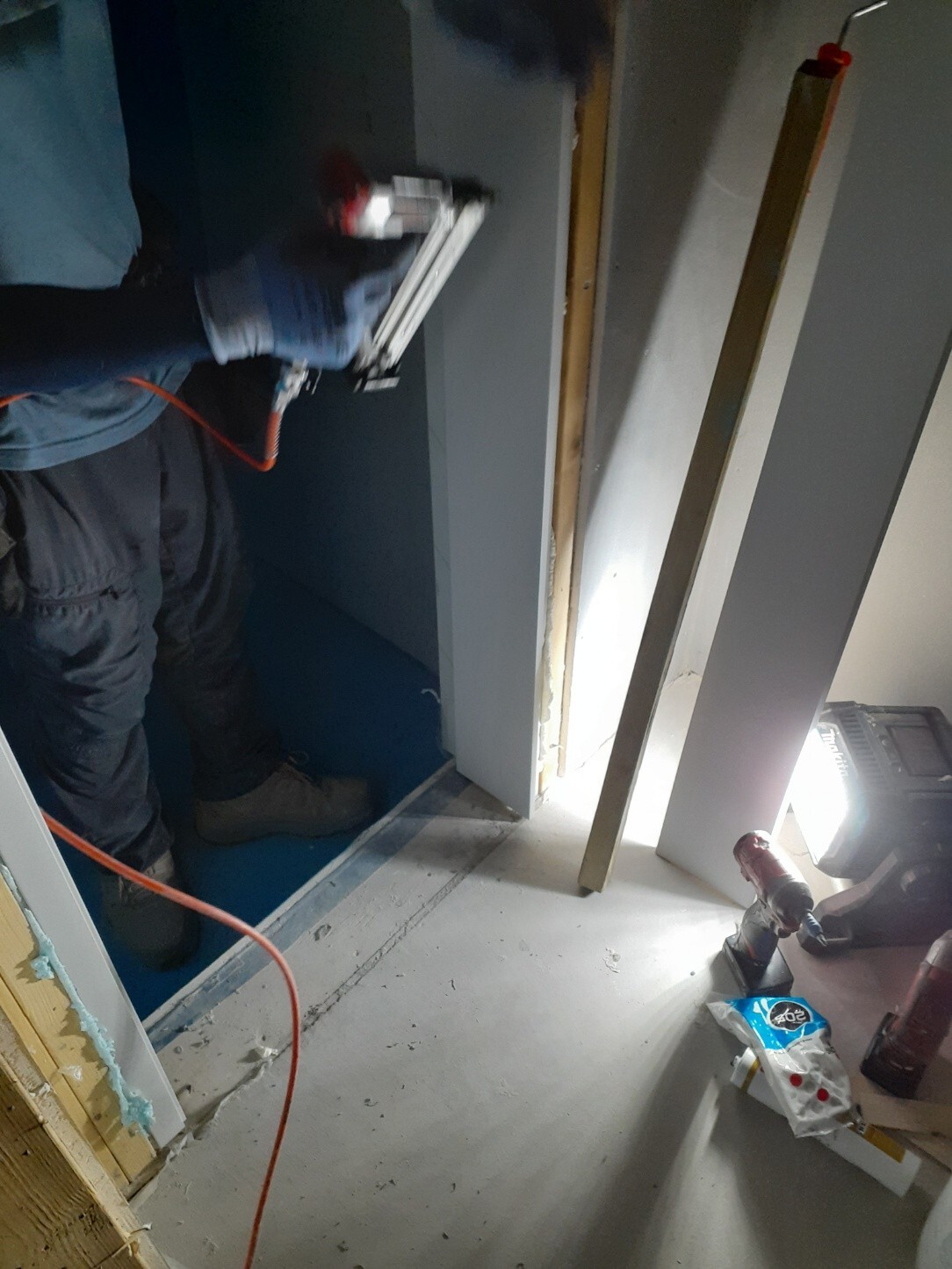

어제에 이어 도어시공을 이어갔습니다.
어제 시공한 문틀에 문턱과 문을 시공했습니다.
김진홍 부팀장님이 시공해주셨습니다.

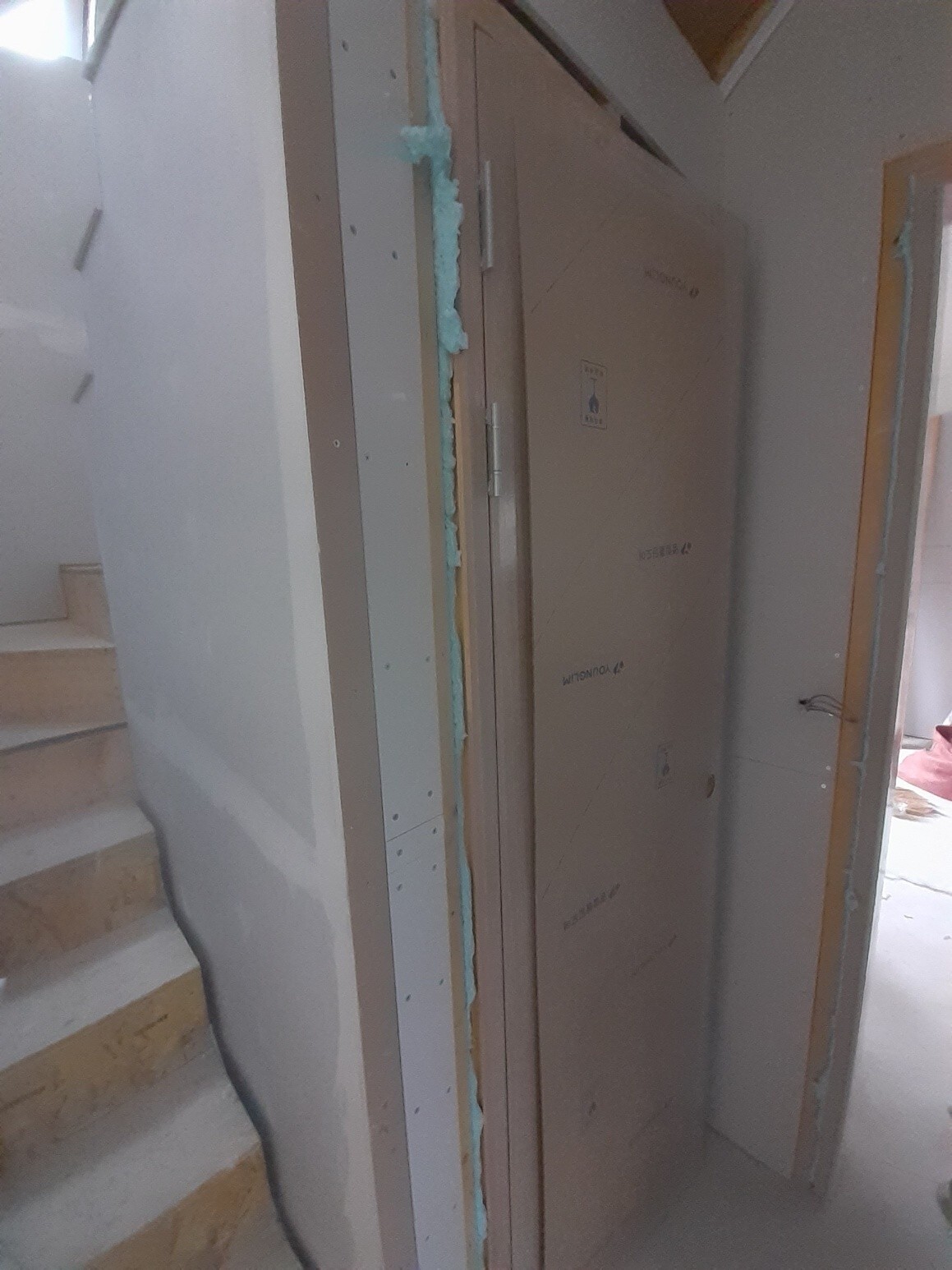

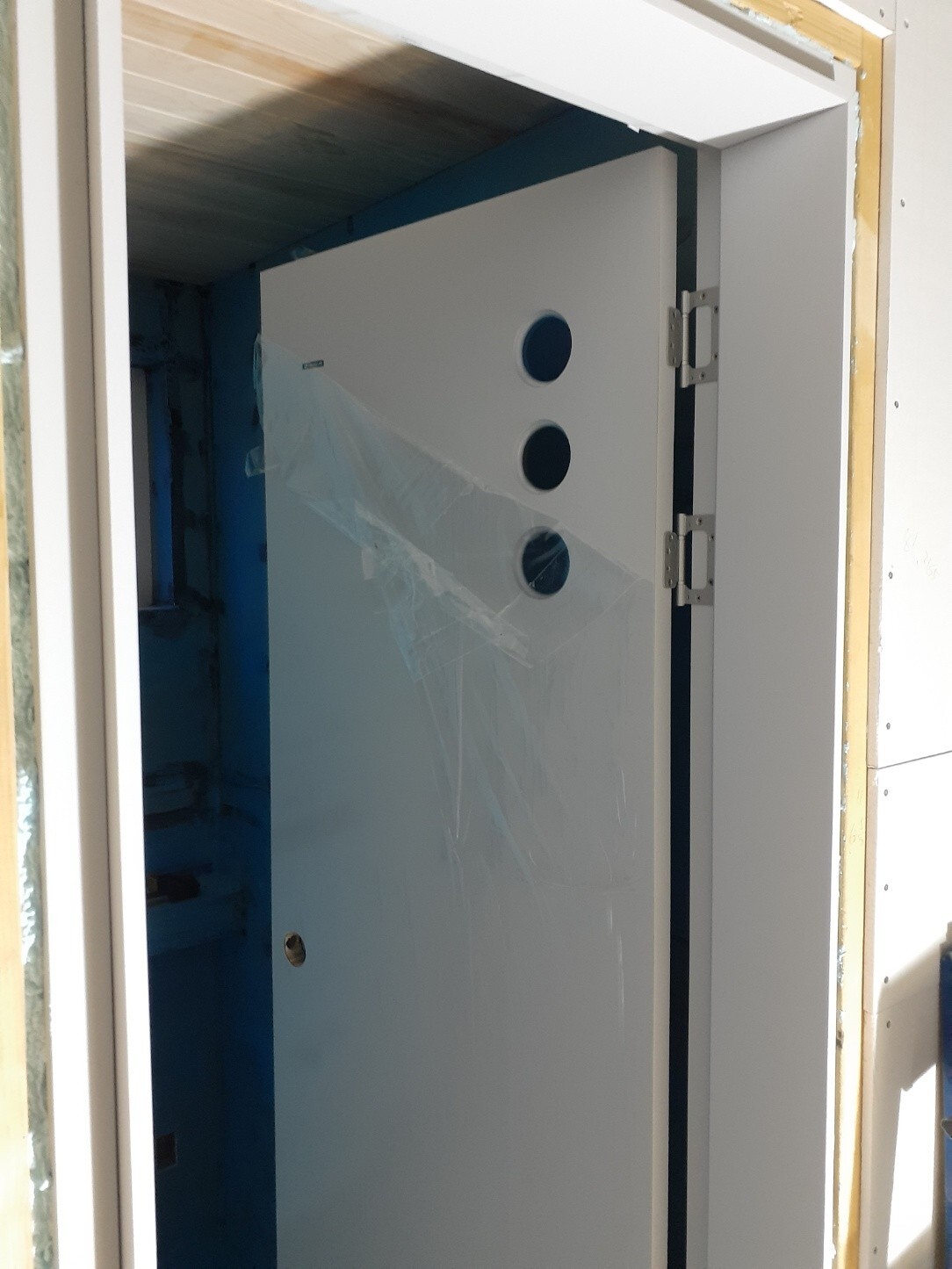

1층 큰방 도어설치 완료 모습입니다.

1층 계단부 아래 공간 도어설치 완료 모습입니다.

1층 화장실 도어설치 완료 모습입니다.

1층 다용도실 포켓도어 레일 설치 모습입니다.

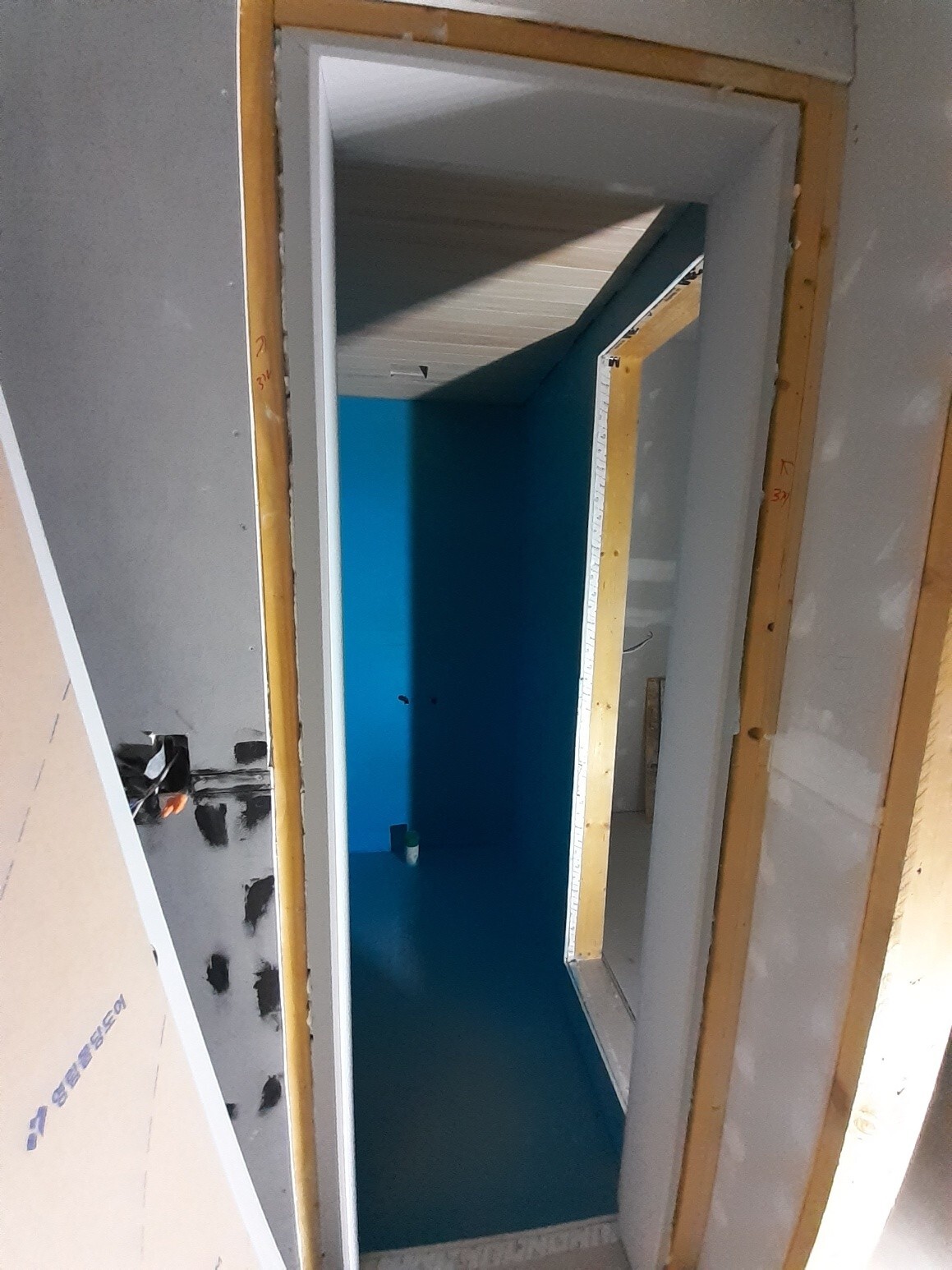

2층 화장실과 욕실 문틀 시공 완료한 모습입니다.
최영광 빌더님이 어제에 이어 마이너스 몰딩을 시공했습니다.

1층 거실 동측벽와 복도 마이너스 몰딩 시공 완료 했습니다.

문성일팀장님과 최영광빌더님이 계단재 가공 작업을 완료 했습니다.

노채헌빌더님이 2층 퍼티 작업을 시작했습니다.

2층 퍼티 작업을 시작했습니다.

2층 작은방과 계단실 퍼티 작업 완료한 모습입니다.
정리를 마무리로 오늘의 일정을 마쳤습니다.
오늘도 보람찬 하루였습니다. 팀원여러분 수고하셨습니다.
저희는 내일 다시 인사 드리겠습니다.
