목조주택 시공현장/2503 화성송산그린시티F 84평

250513 (화) [화성 송산그린시티 F] 29일차 내부 작업, 마감재 가공, 조적 시공 [수호천사하우징] [직영건축] [목조주택] [전원주택]

by 수호천사하우징 2025. 5. 13.

2503 화성 10호(송산그린시티F) 84평

날씨: 맑음

​-금일 근무자

소 장 : 정수호 (8시간)

부팀장: 손호현 (8시간)

팀 원 : 천영환 (8시간), 김종협 (8시간), 이경용 (8시간)

지원: 이상민(8시간), 정태영(8시간), 노채헌(8시간)

금일품수 (누계) : 8 품 (총 237.125 품)

​금일 작업 현황

- 다운실링

- 석고보드 시공

- 마감재 가공

​- 조적 시공

다음 예정작업

- 다운실링

- 석고보드 시공

- 마감재 가공

​- 조적 시공

화성 송산그린시티 F 29일차

이틀 휴식을 취하고 오니 날씨가 많이 따뜻해졌습니다.

지원와주신 이상민팀장님과 팀원분들과 힘차게 한 주를 시작하였습니다.

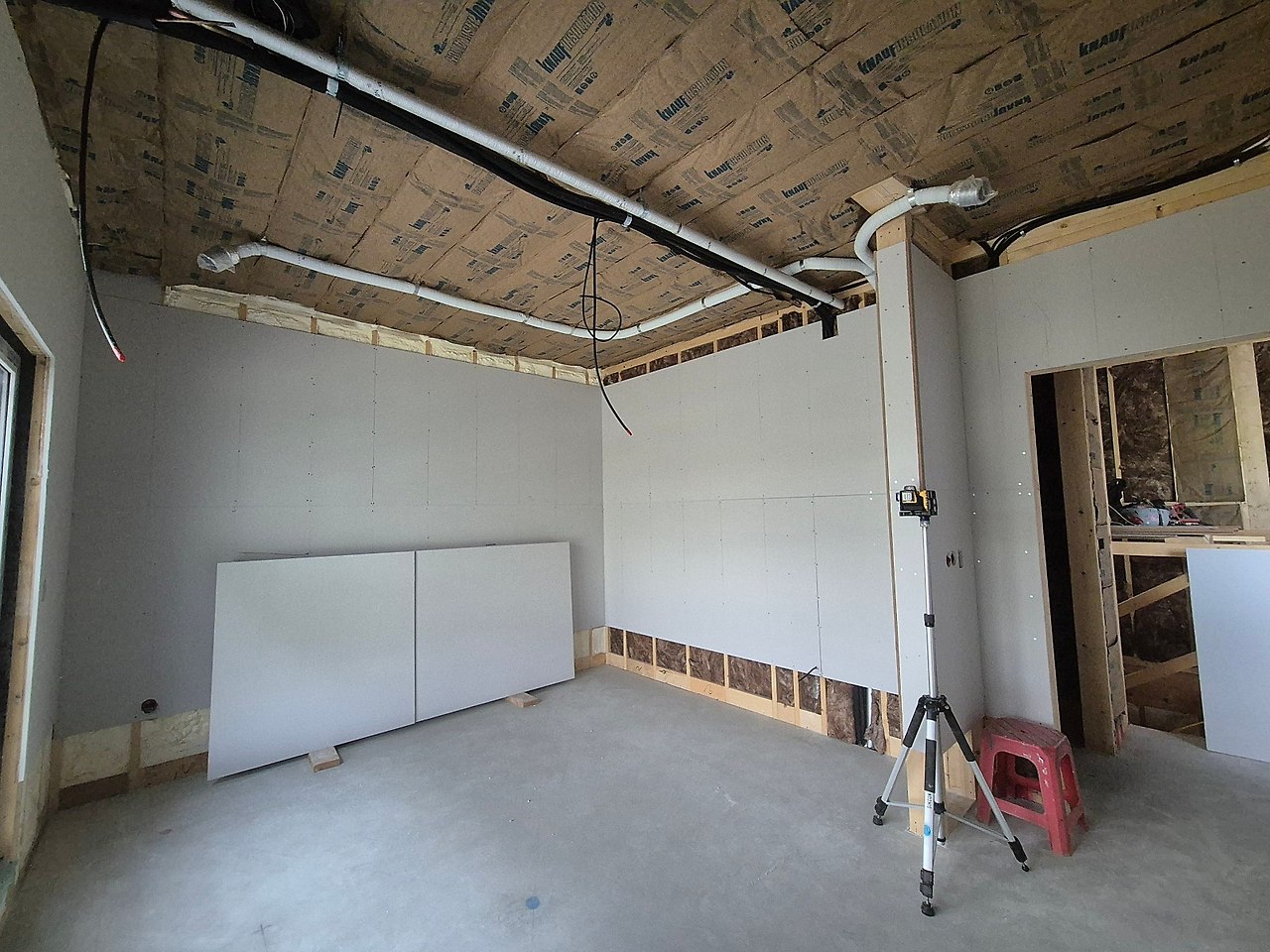

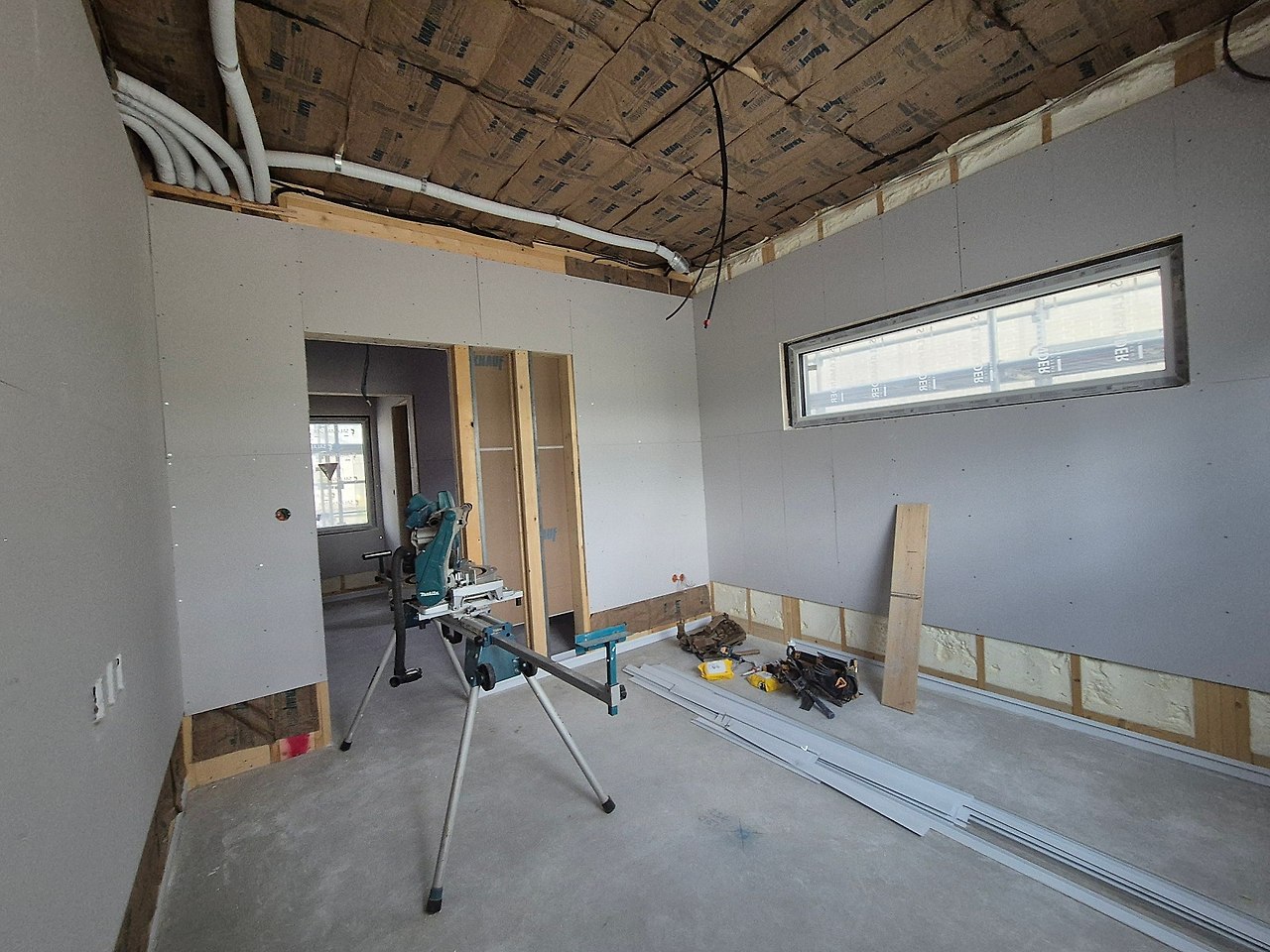

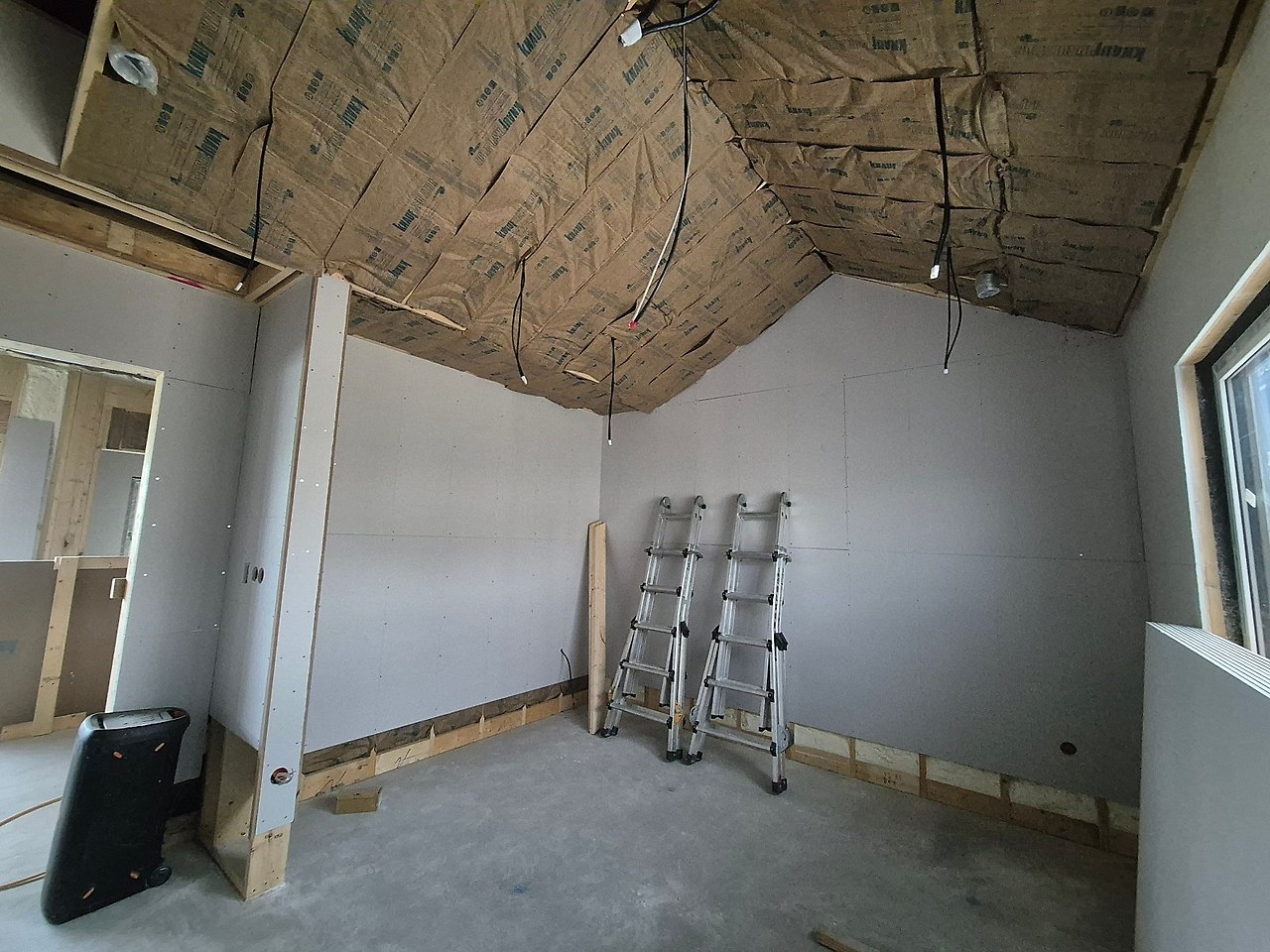

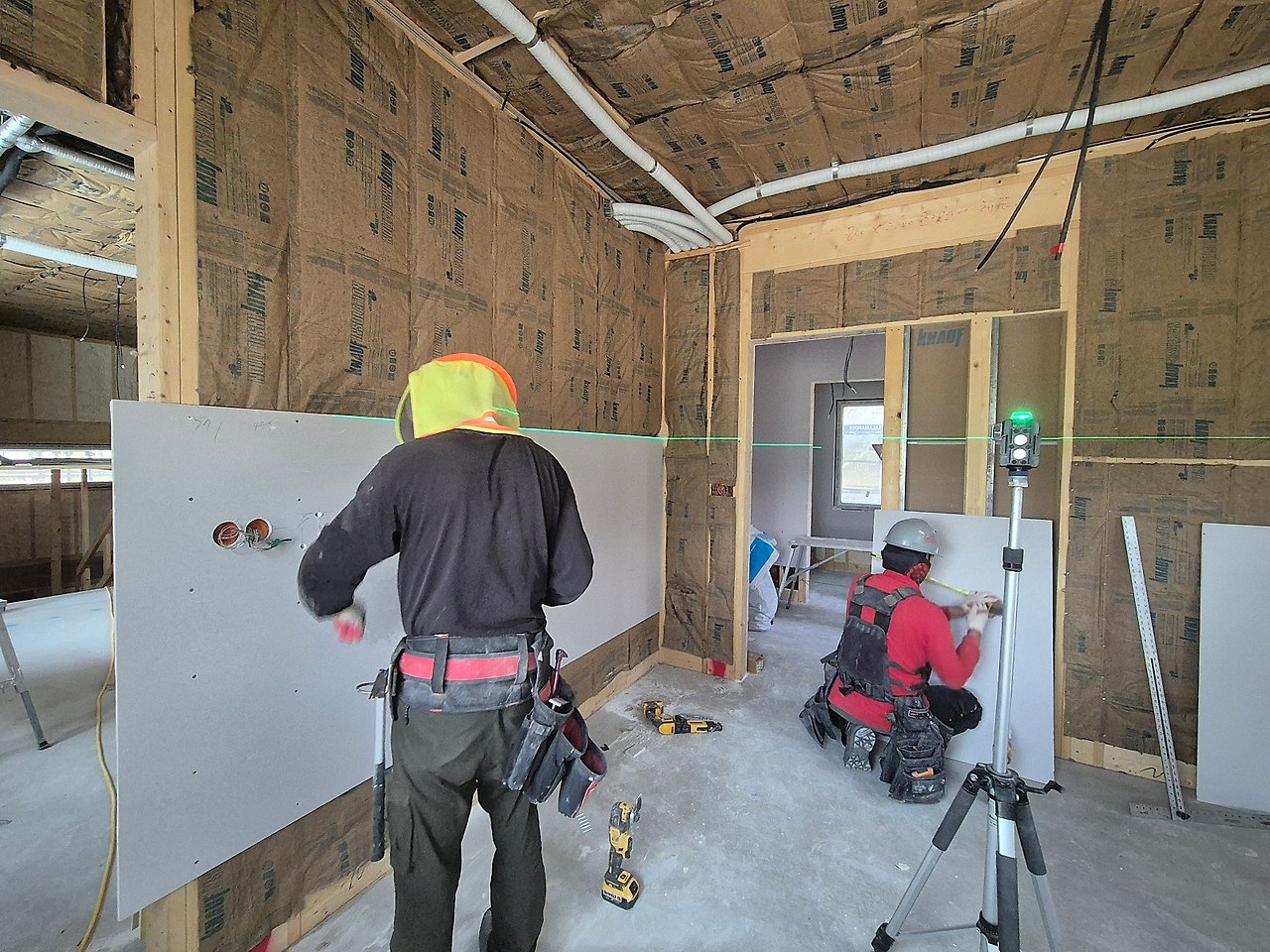

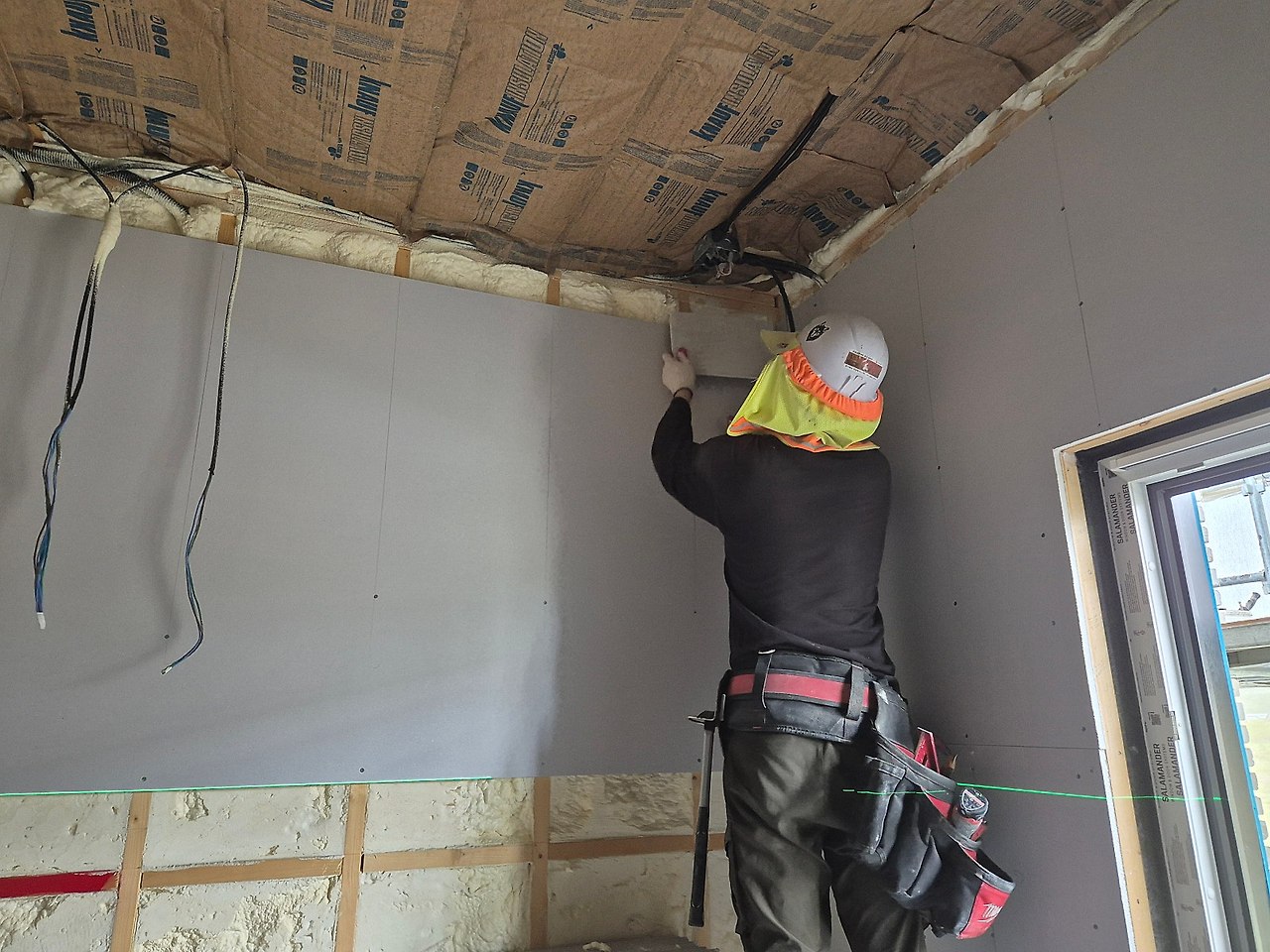

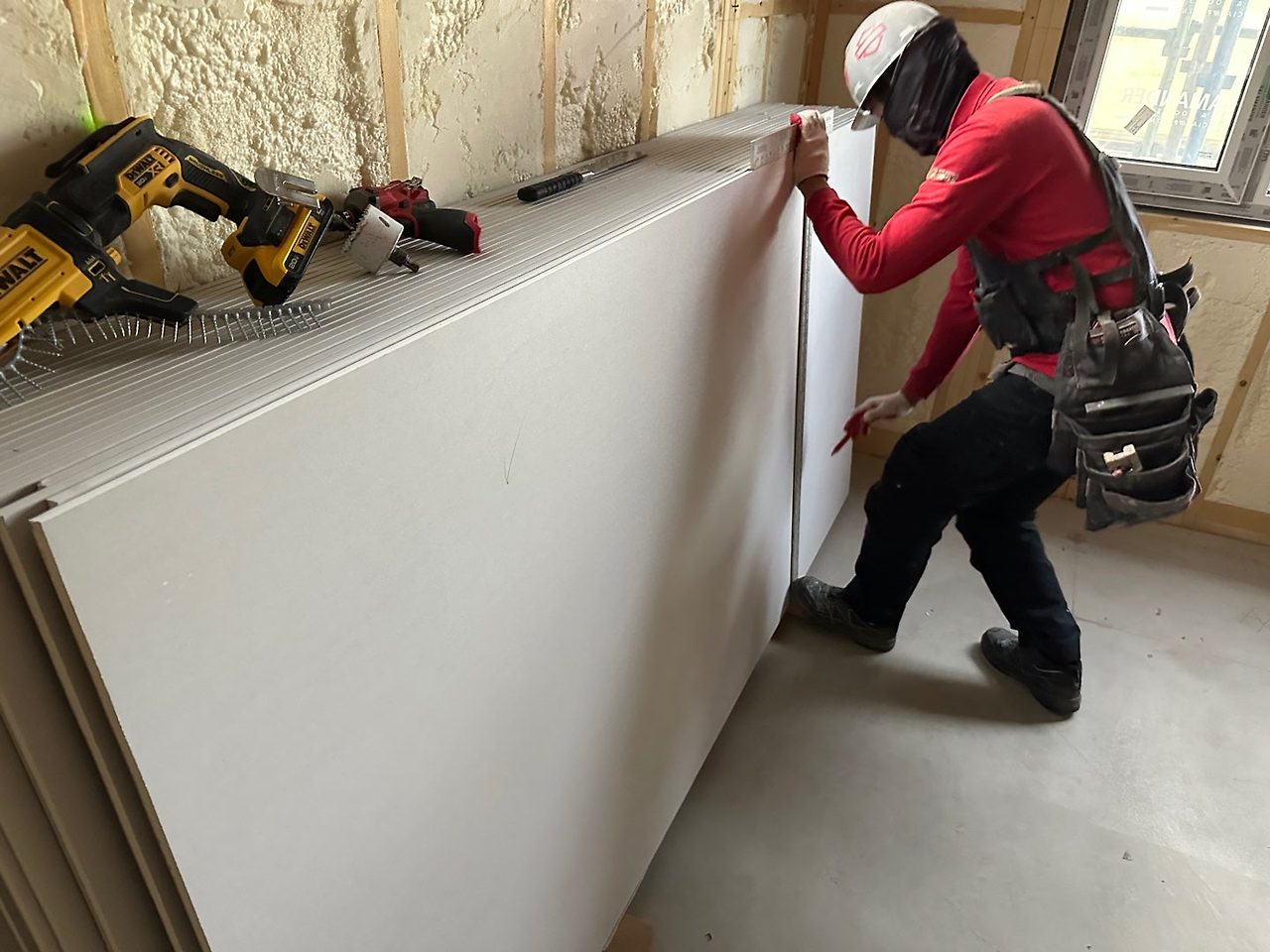

2층 석고보드 시공을 먼저 진행하였습니다.

2층은 도배마감으로 12.5t 석고 1ply 시공입니다.

석고보드를 가로로 시공하는이유는 골조를 구조적으로 잡아주기 위함입니다.

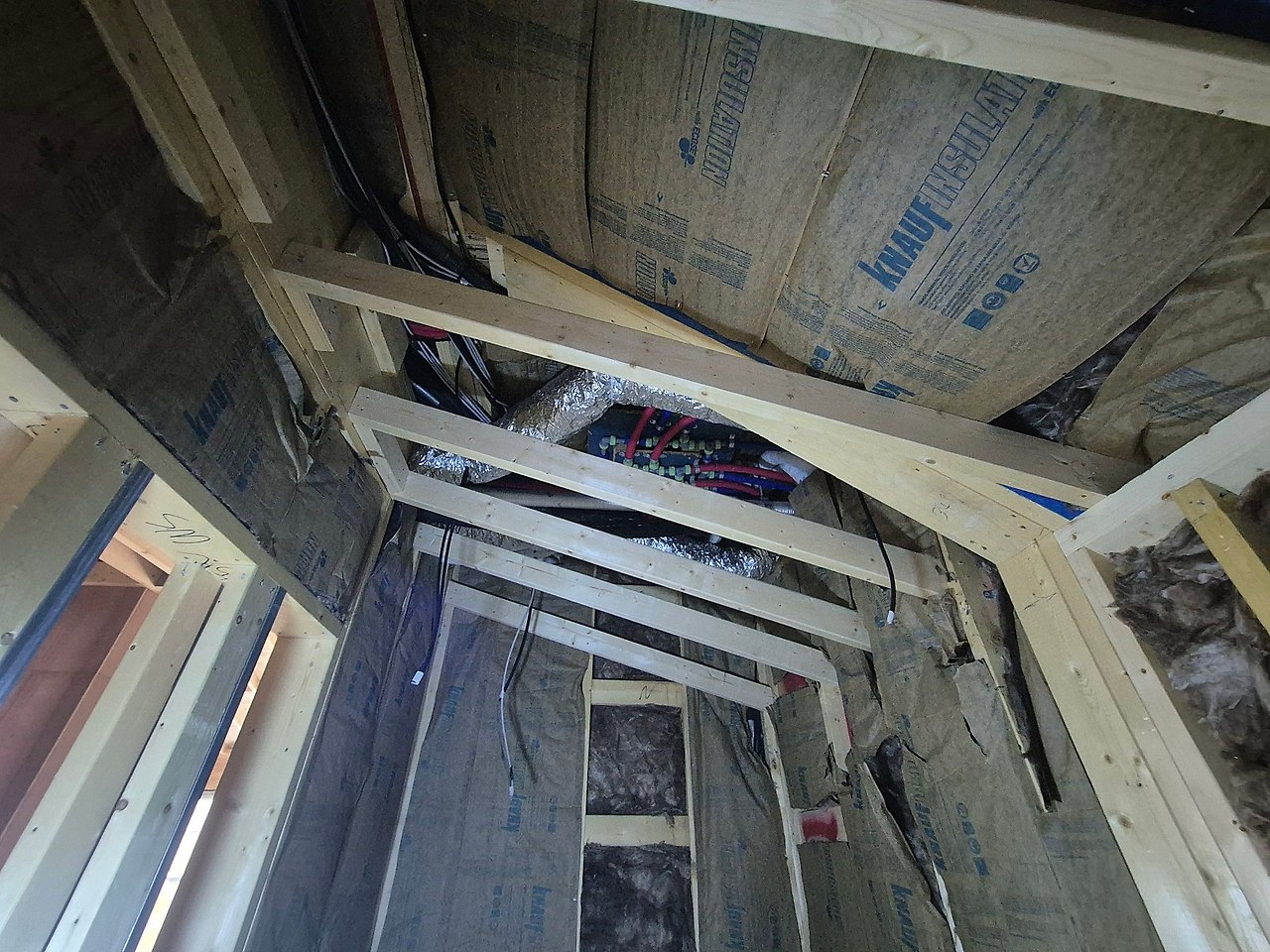

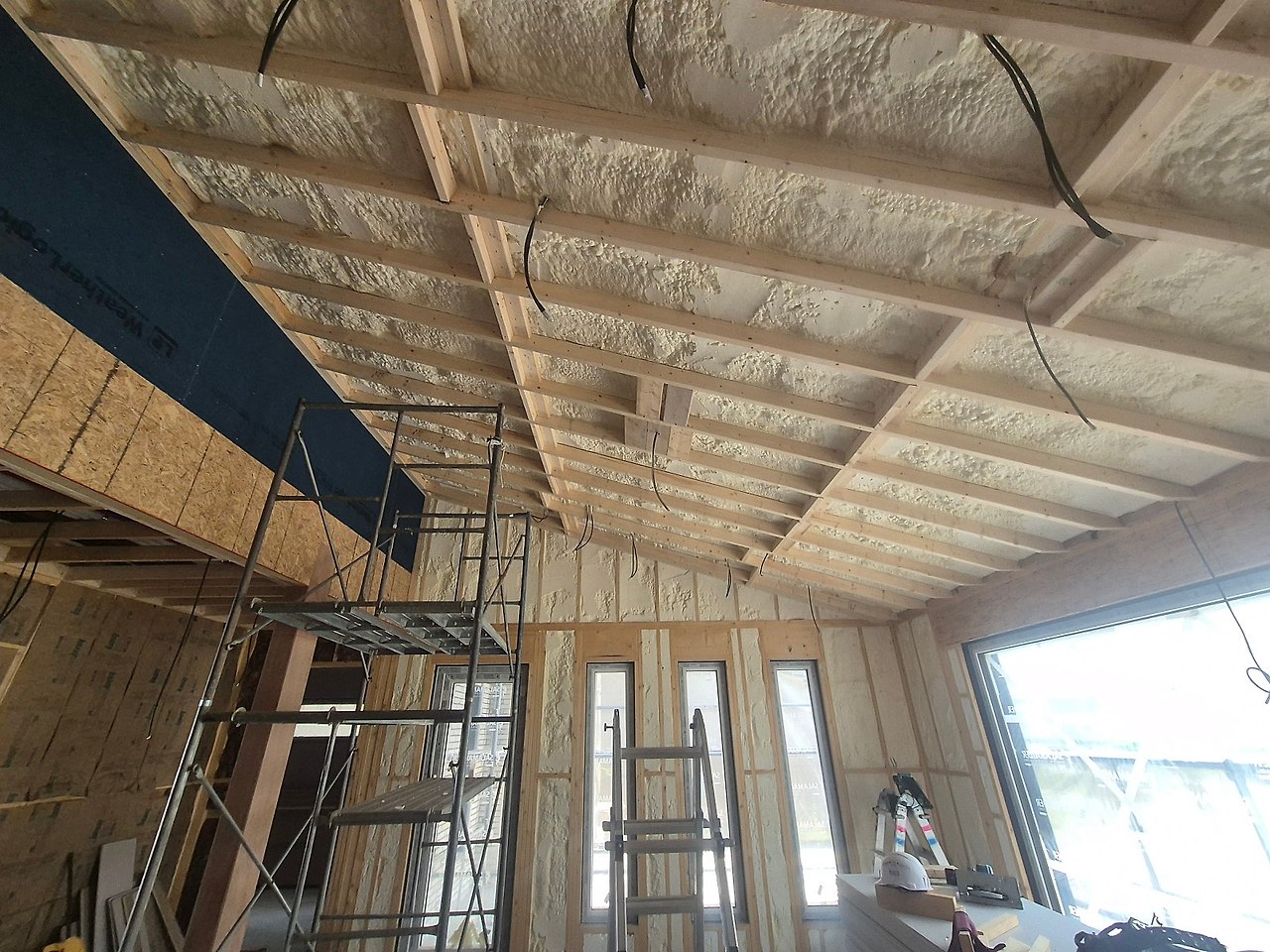

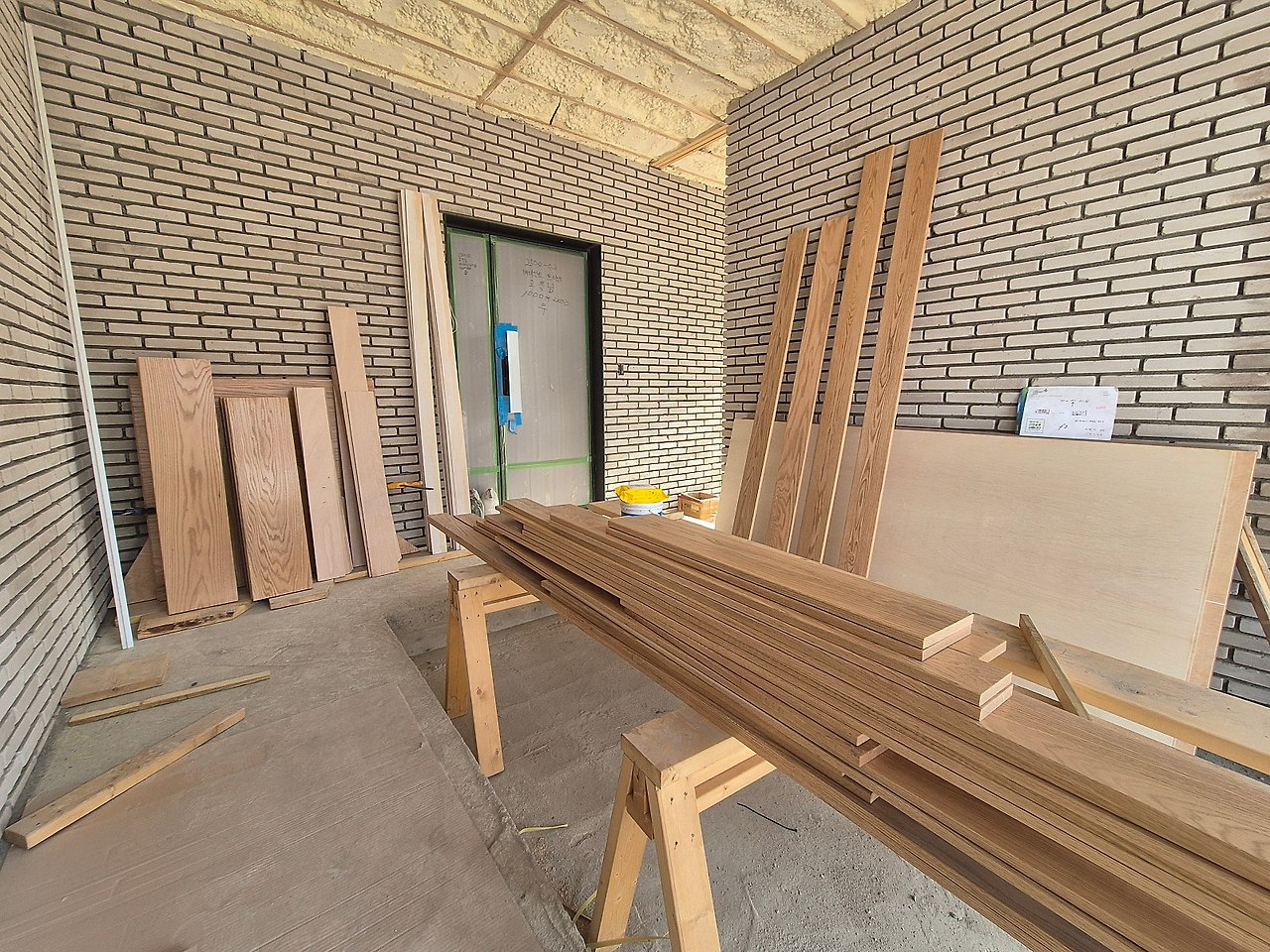

1층 오픈천장과 화장실 목작업을 진행하였습니다.

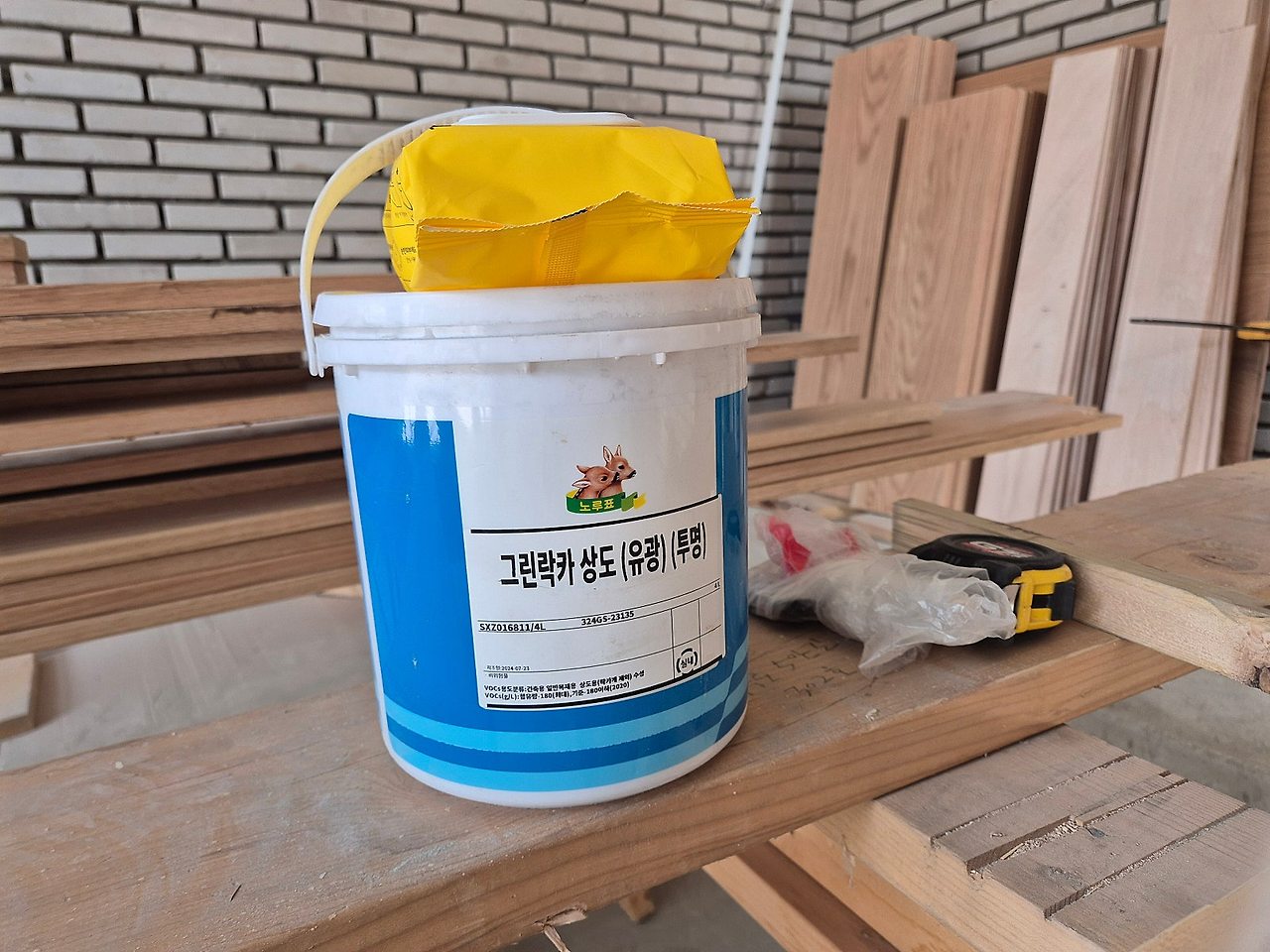

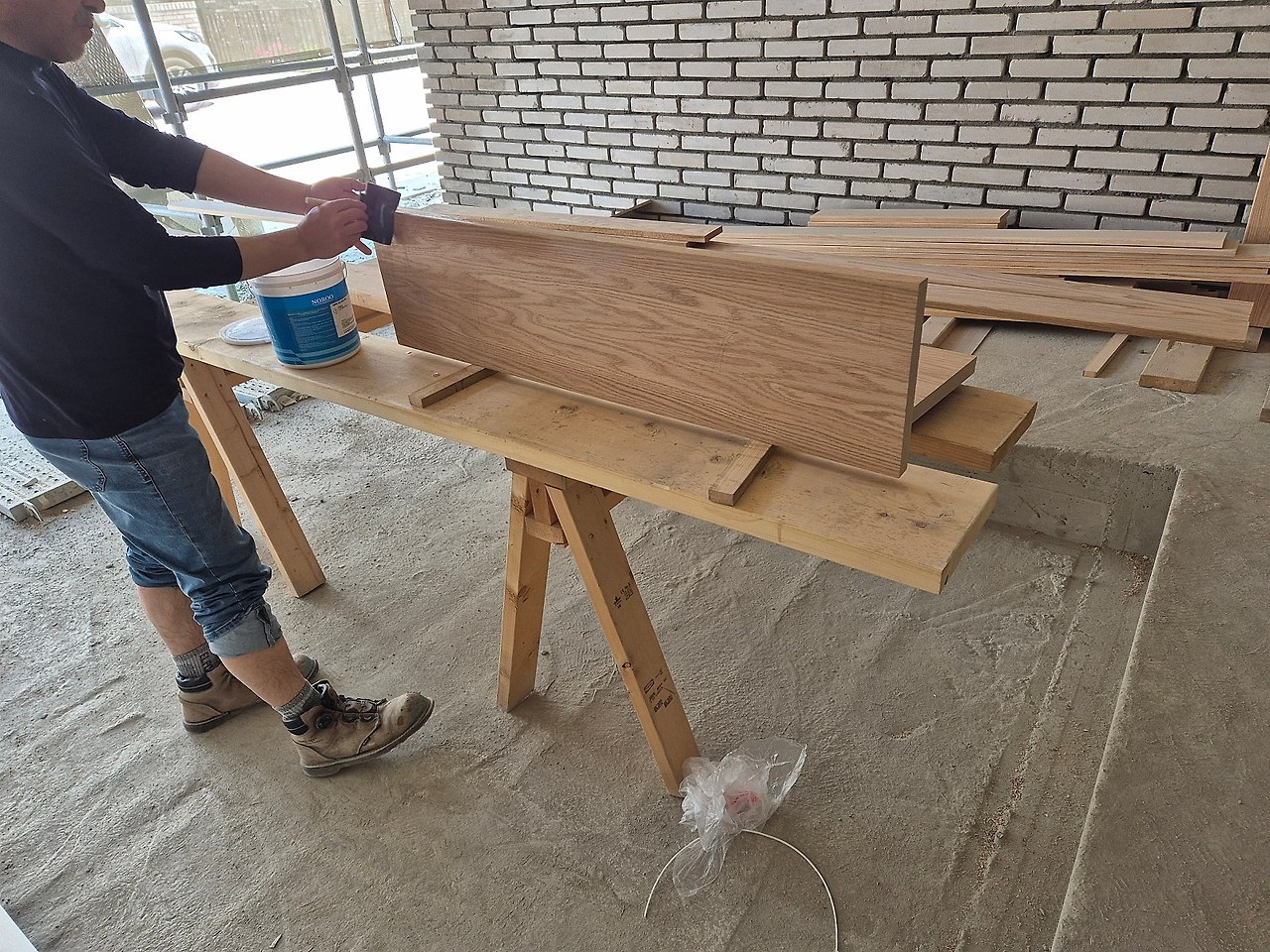

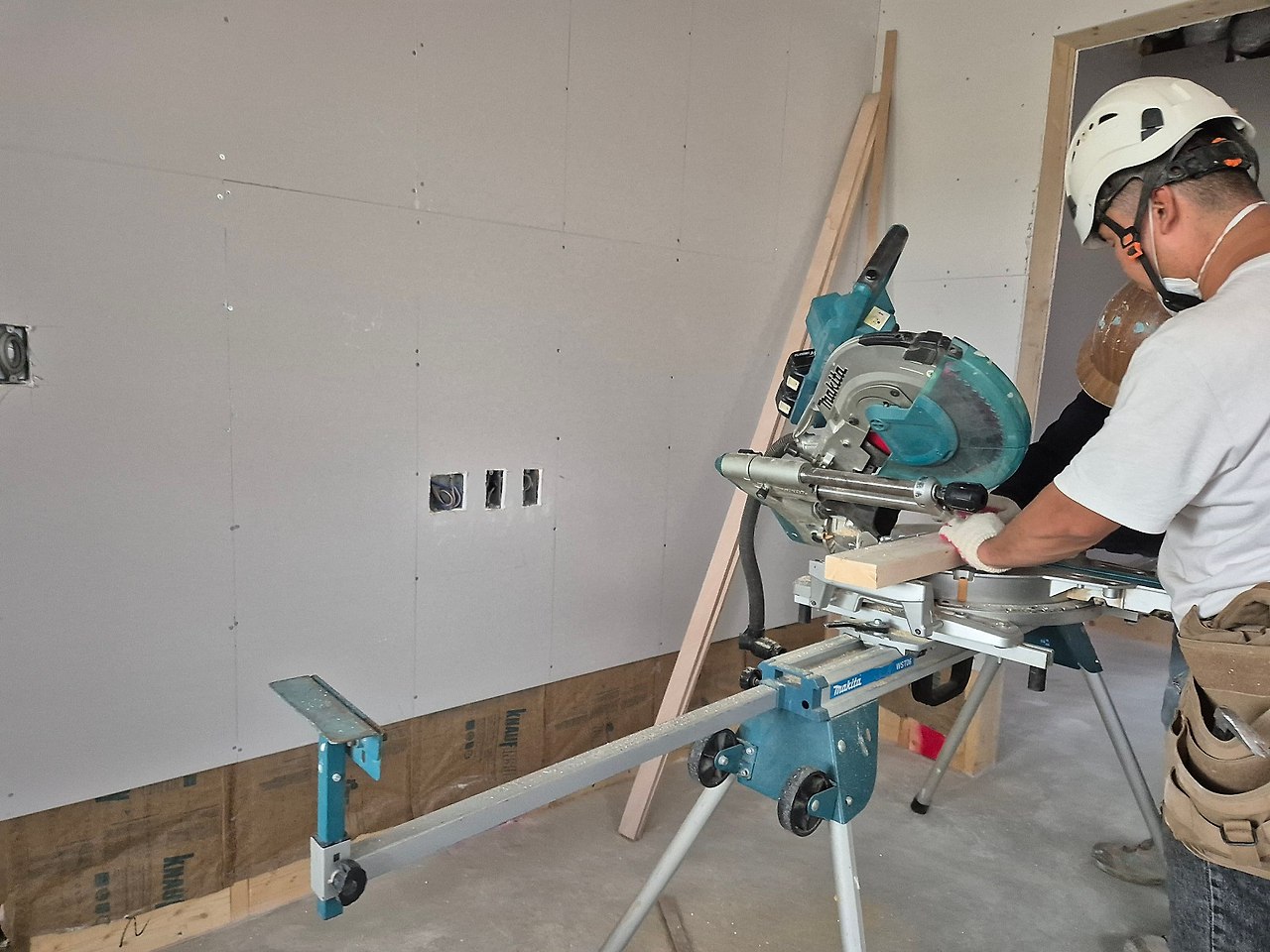

4차 마감재 가공으로 상도를 도포하였습니다.

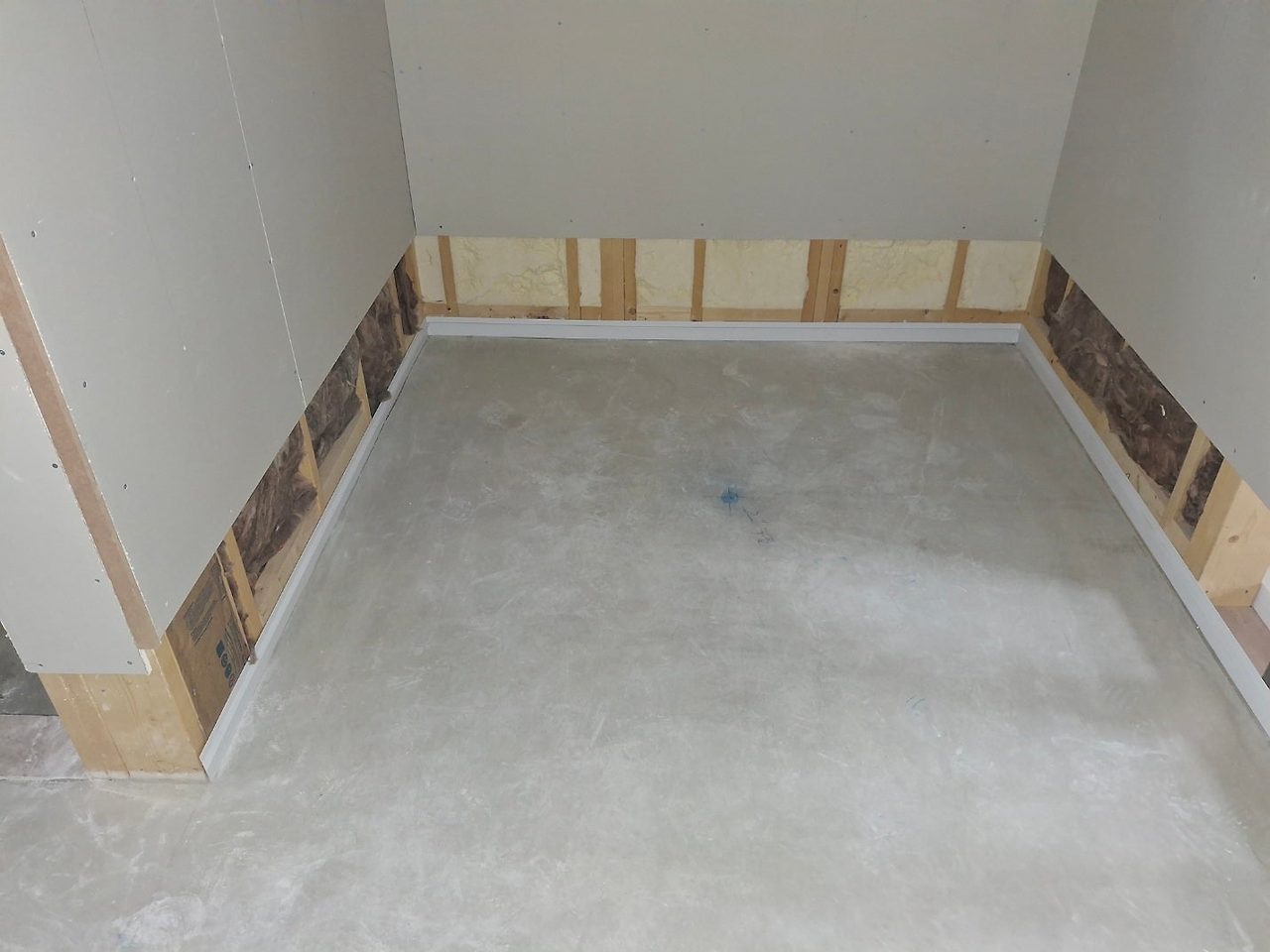

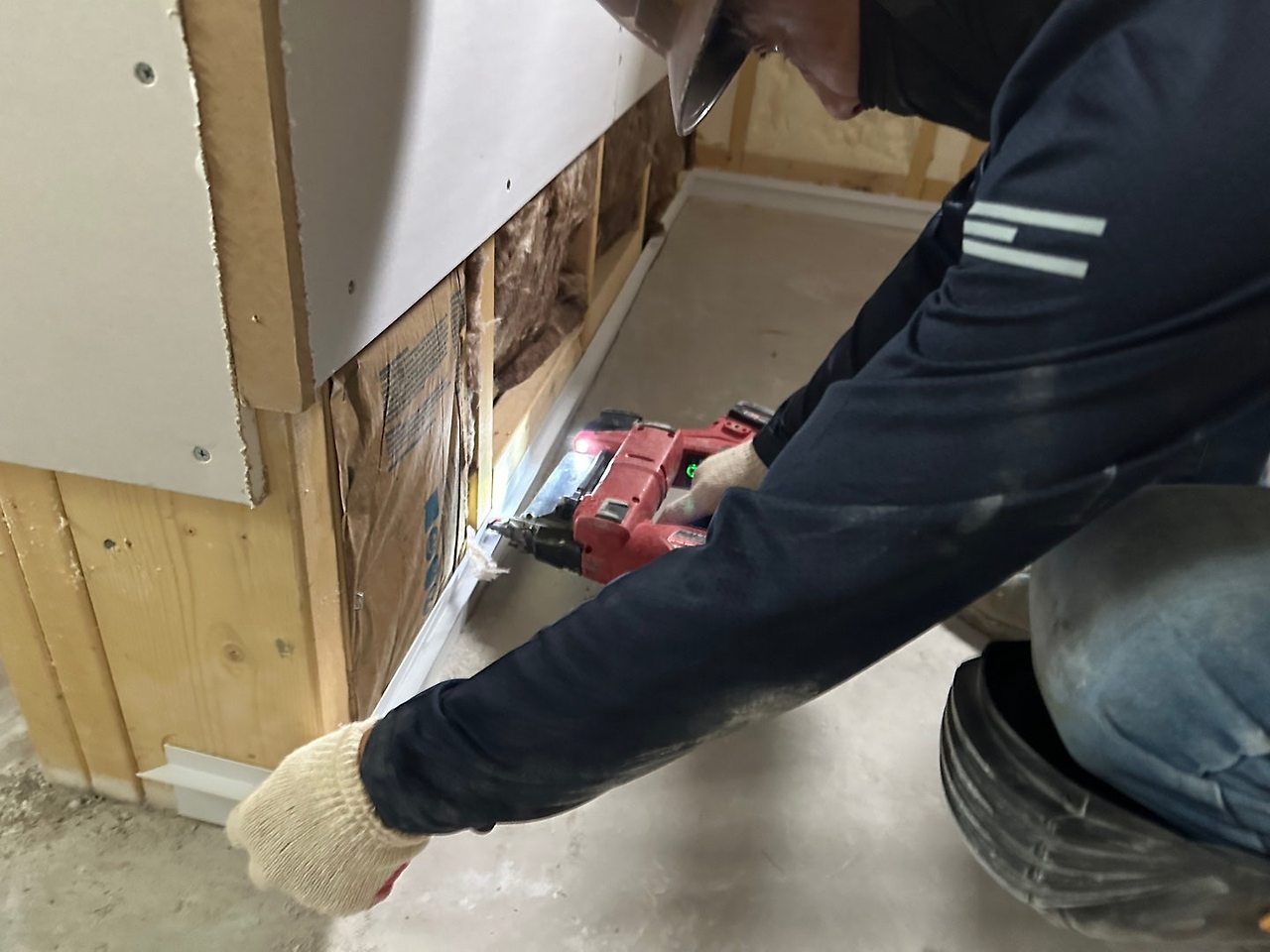

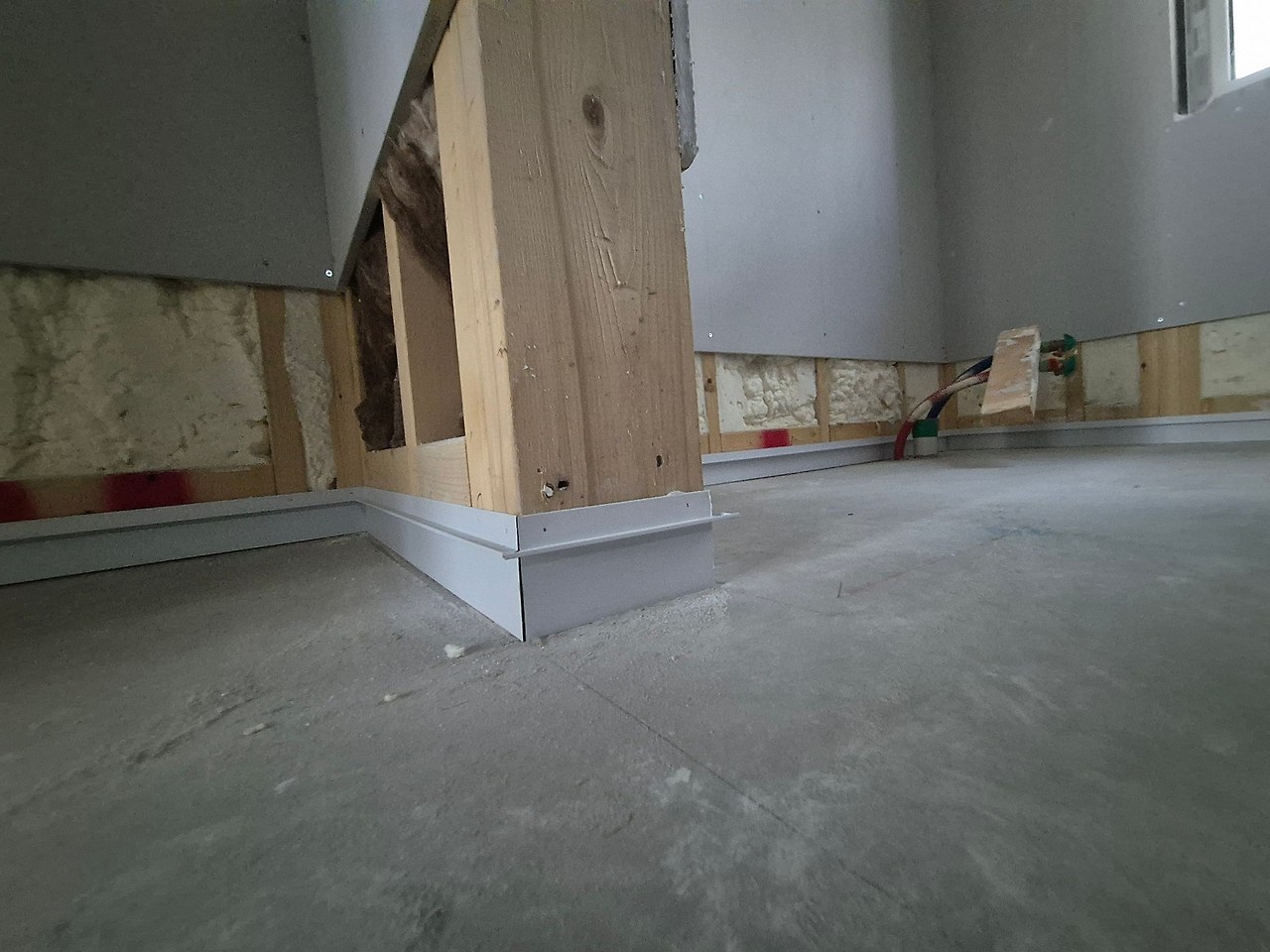

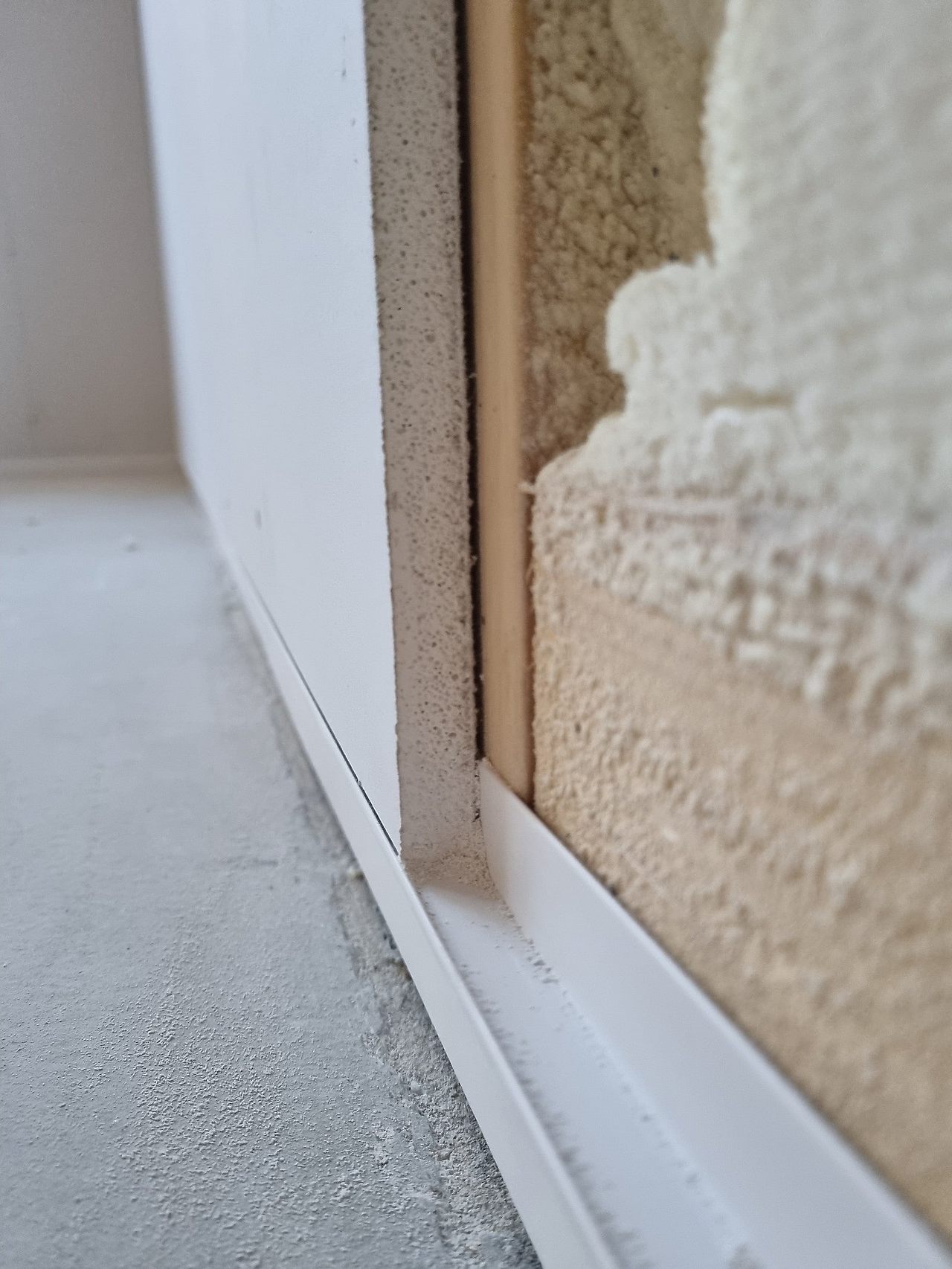

2층 마이너스 걸레받이 시공을 진행하였습니다.

12.5t 석고보드 한장이 얹혀지게 시공이 됩니다.

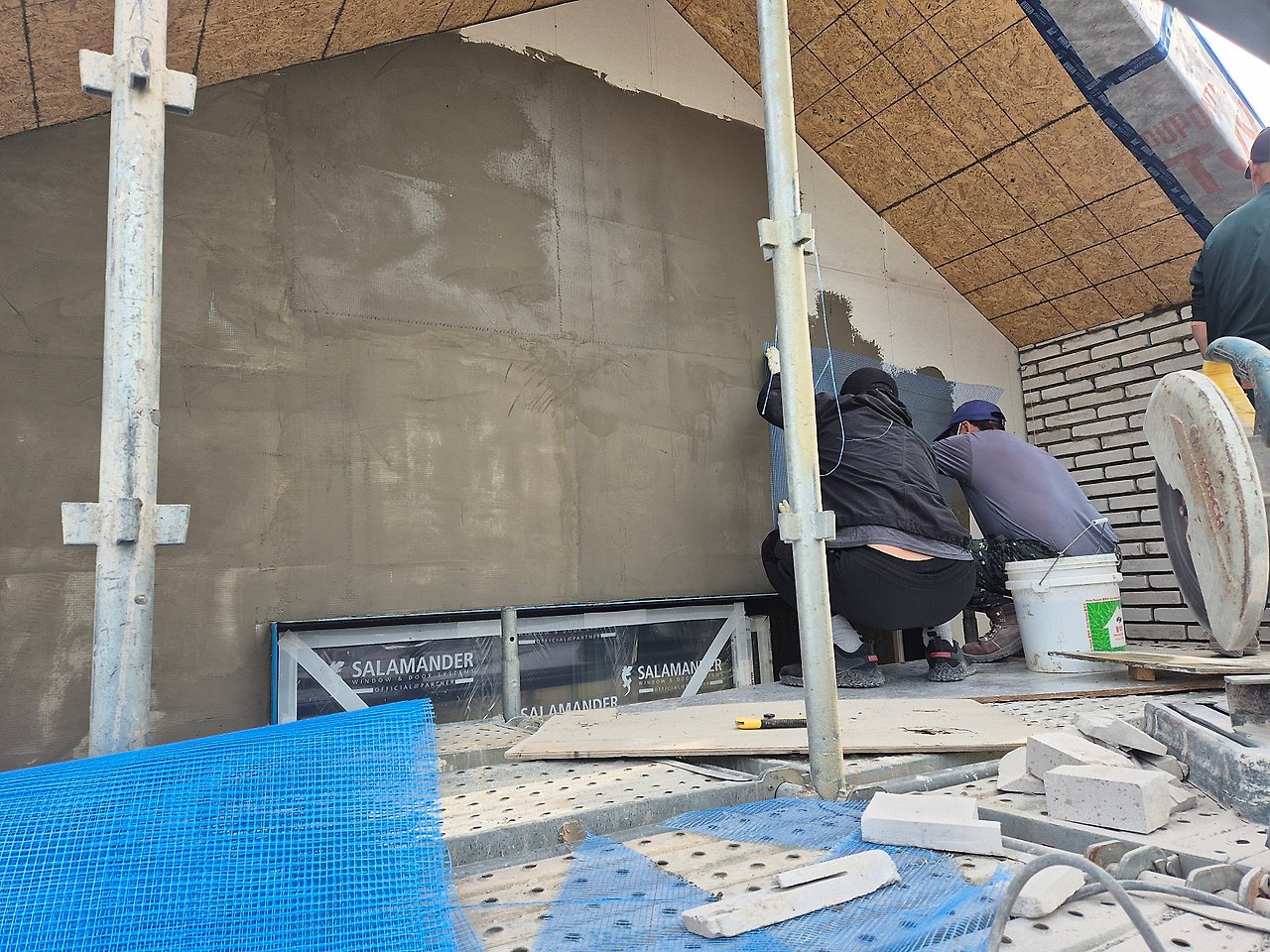

조적팀이 파벽시공을 위한 미장작업을 진행하였습니다.




금일 시공은 여기까지입니다.

현장을 깔끔히 청소한 후 퇴근을 하였습니다.

팀원분들 모두 수고하셨습니다~~!!



'목조주택 시공현장 > 2503 화성송산그린시티F 84평' 카테고리의 다른 글

250518 (일) [화성 송산그린시티 F] 34일차 계단 마감재 시공, 메지 시공 [수호천사하우징] [직영건축] [목조주택] [전원주택]  (0) 2025.05.20
250517 (토) [화성 송산그린시티 F] 33일차 내부 작업, 마감재 가공, 파벽 시공 [수호천사하우징] [직영건축] [목조주택] [전원주택]  (0) 2025.05.18
250516 (금) [화성 송산그린시티 F] 32일차 내부 작업, 마감재 가공, 파벽 시공 [수호천사하우징] [직영건축] [목조주택] [전원주택]  (0) 2025.05.16
250515 (목) [화성 송산그린시티 F] 31일차 내부 작업, 마감재 가공, 조적 시공 [수호천사하우징] [직영건축] [목조주택] [전원주택]  (0) 2025.05.15
250514 (수) [화성 송산그린시티 F] 30일차 내부 작업, 마감재 가공, 조적 시공 [수호천사하우징] [직영건축] [목조주택] [전원주택]  (1) 2025.05.15
250510 (토) [화성 송산그린시티 F] 28일차 내부 목작업, 마감재 가공 [수호천사하우징] [직영건축] [목조주택] [전원주택]  (0) 2025.05.10
250509 (금) [화성 송산그린시티 F] 27일차 내부 단열재 시공, 내부 목작업, 마감재 가공 [수호천사하우징] [직영건축] [목조주택] [전원주택]  (0) 2025.05.10
250508 (목) [화성 송산그린시티 F] 26일차 내부 단열재 시공, 마감재 가공, 외부마감재 시공등 [수호천사하우징] [직영건축] [목조주택] [전원주택]  (0) 2025.05.09
250507 (수) [화성 송산그린시티 F] 25일차 2차 자재 하역, 내부 단열재 시공, 마감재 가공, 외부마감재 시공등 [수호천사하우징] [직영건축] [목조주택] [전원주택]  (0) 2025.05.07
250426 (토) [화성 송산그린시티 F] 24일차 메탈라스망 시공, 설비 시공등 [수호천사하우징] [직영건축] [목조주택] [전원주택]  (0) 2025.04.28

댓글
