목조주택 시공현장/2502 안성고삼 57평

250416 (수) [안성 고삼면 가유리] 35일차, 2층 다운 실링 및 내부 목작업, 단열재 작업, 징크팀 시공 등 [수호천사하우징] [직영건축] [목조주택] [전원주택]

by 수호천사하우징 2025. 4. 17.

2502 안성2호(고삼)57평

날씨: 강한 바람과 비

​-금일 근무자-

팀 장 : 이상민(8시간)

부팀장 : 문병선(8시간)

팀 원: 정태영(8시간), 노채헌(8시간), 최정현(8시간)

금일품수 (누계) : 5품 (총 235.5품)

금일 작업 현황

- 2층 다운 실링

- 내부 목작업

- 단열재 작업

- 징크팀 시공

다음 작업 현황

- 다운 실링

안녕하세요. 안성 고삼면 가유리에서 35일차 작업을 시작하였습니다.

하루동안의 충분한 휴식을 가지고 오늘 하루도 분주하게 작업 하였습니다.

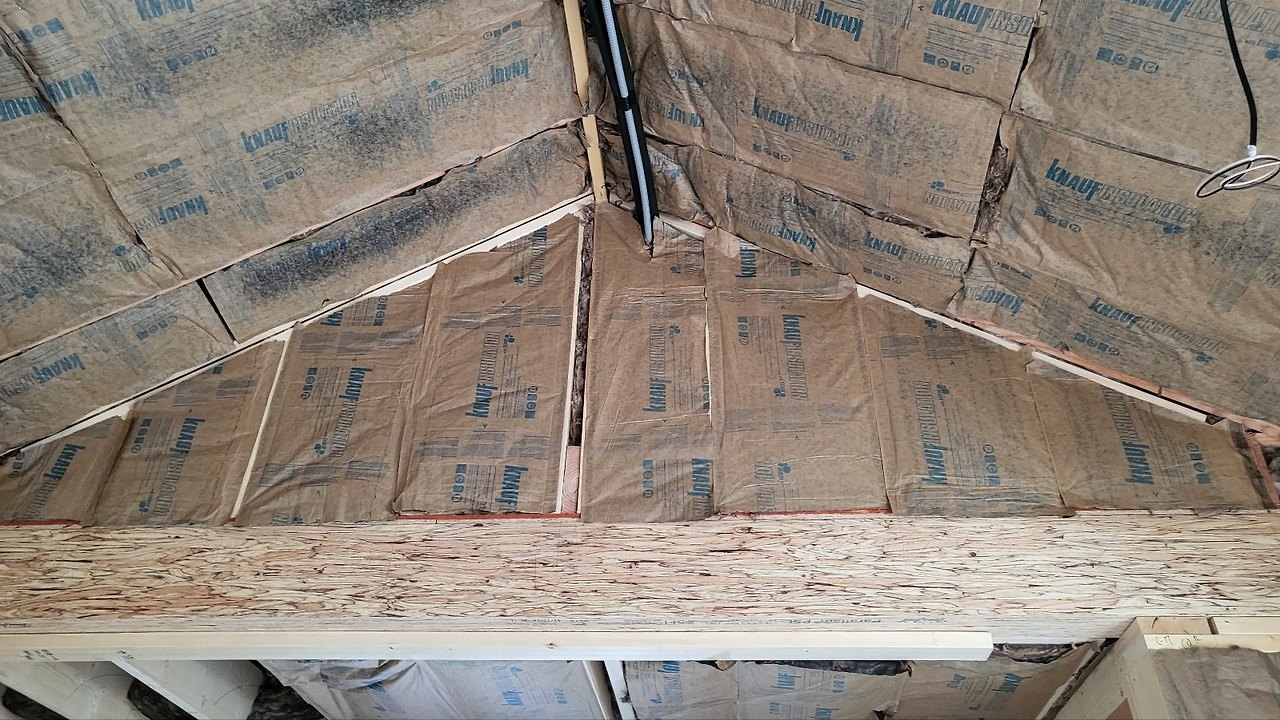

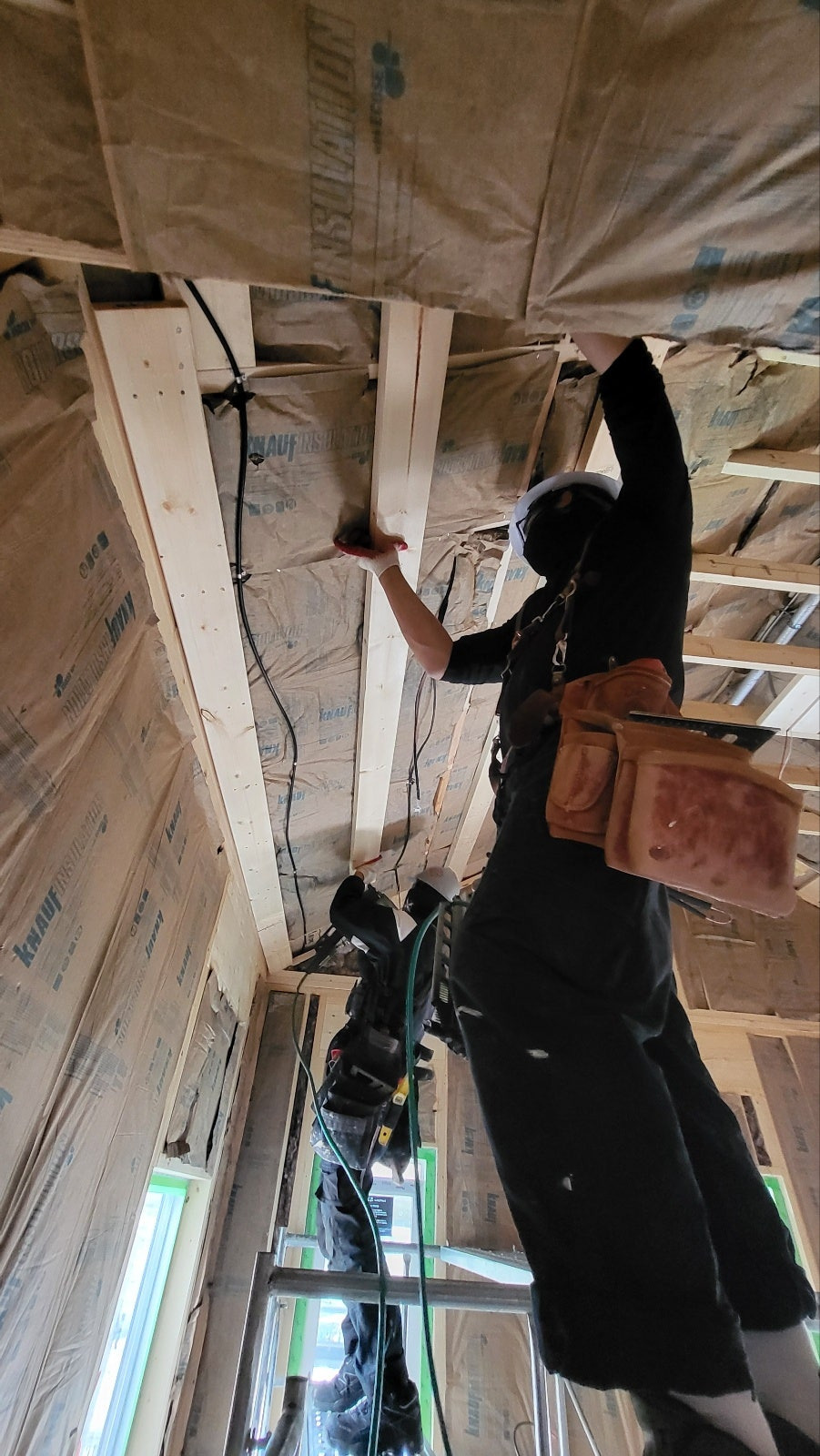

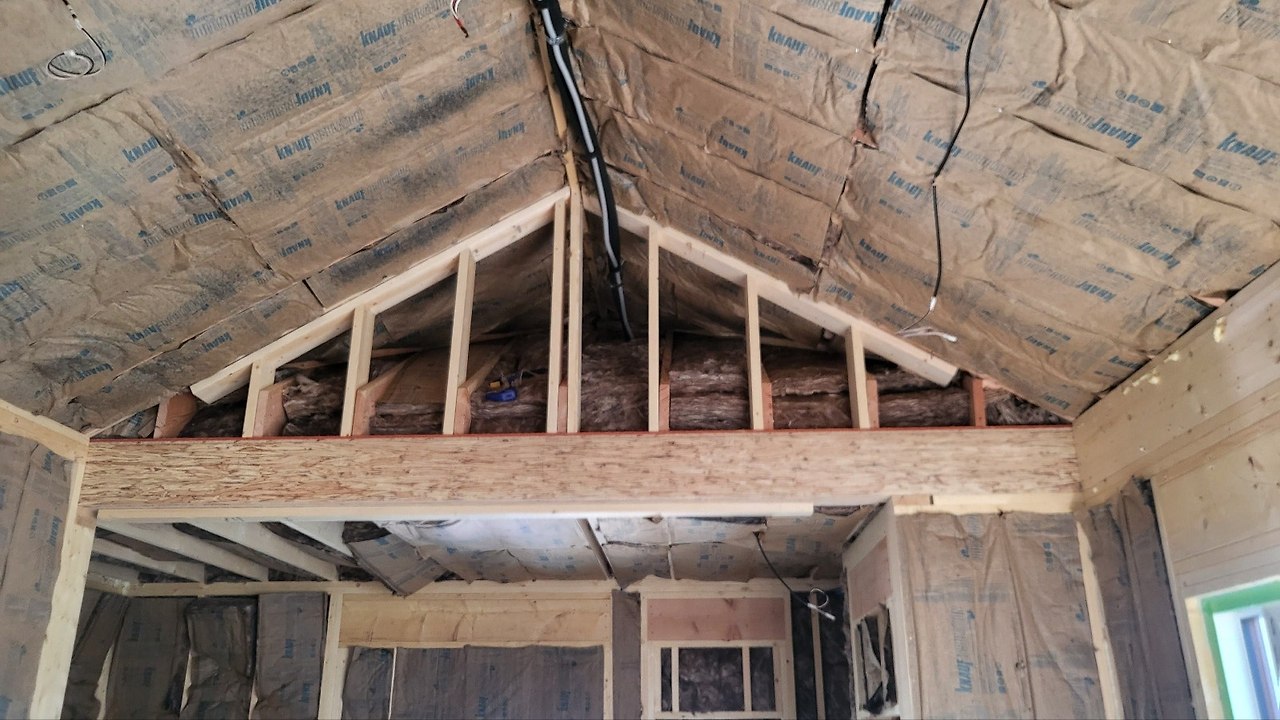

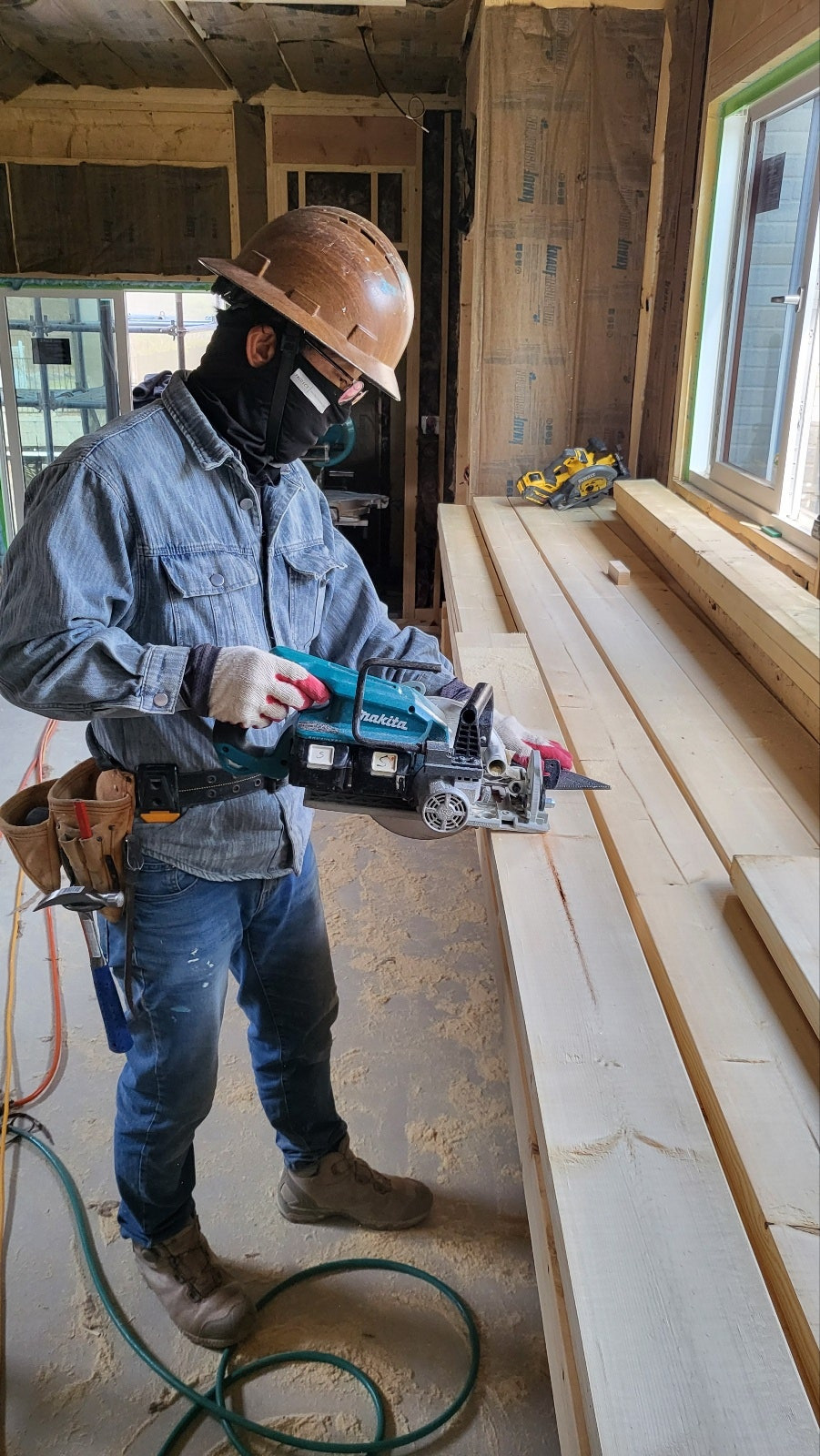

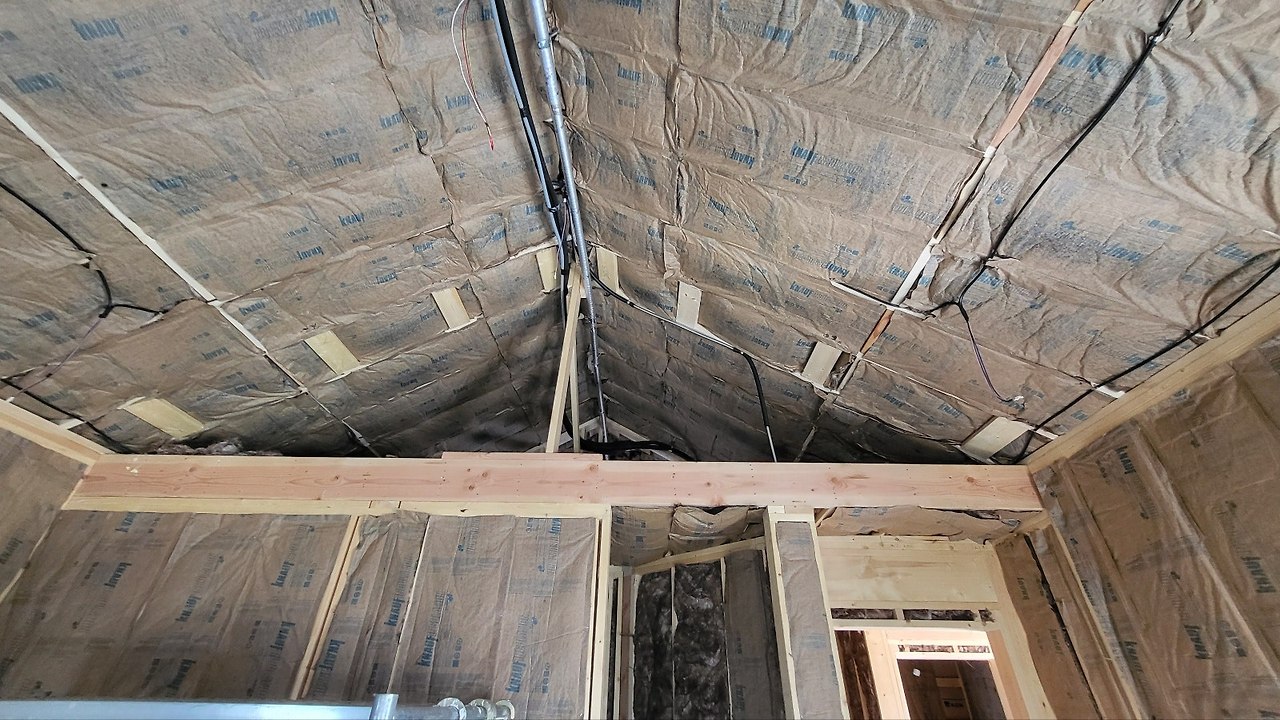

내부 박공 월 시공을 진행하였습니다.

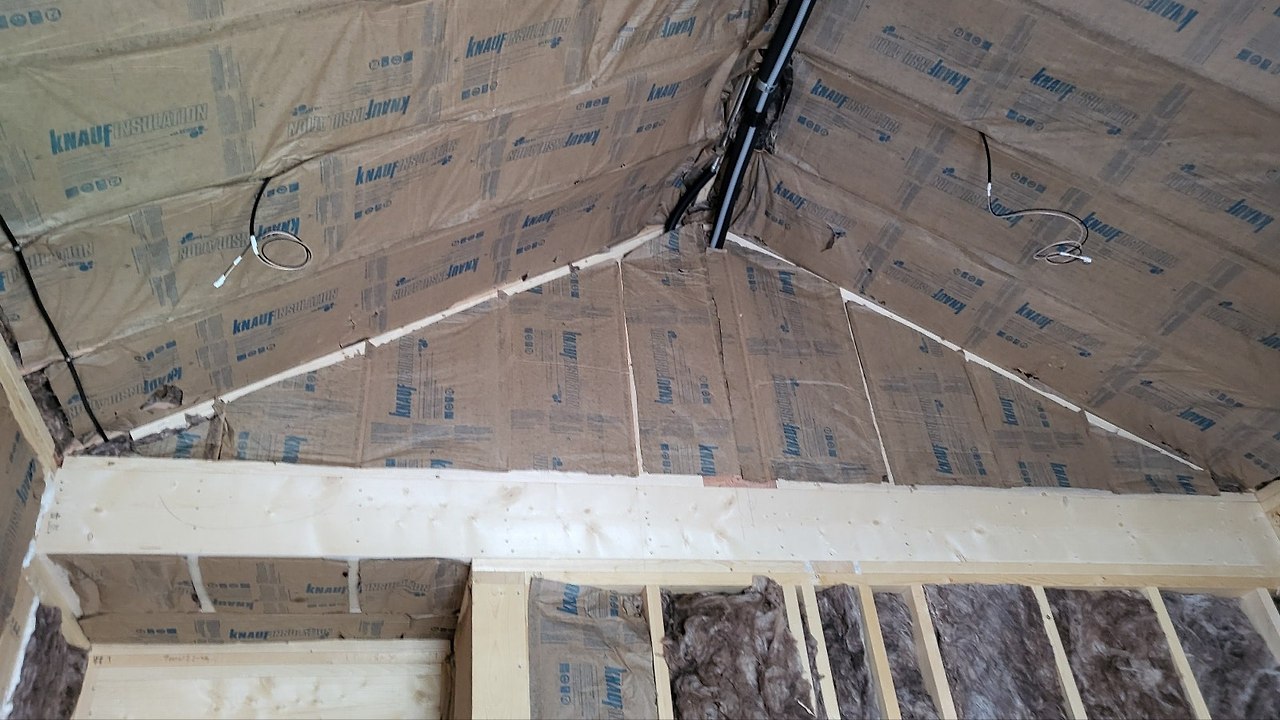

박공월은 서까래 하중을 지지해주는 역할과 내부 석고 마감시 상역할도 해줍니다.

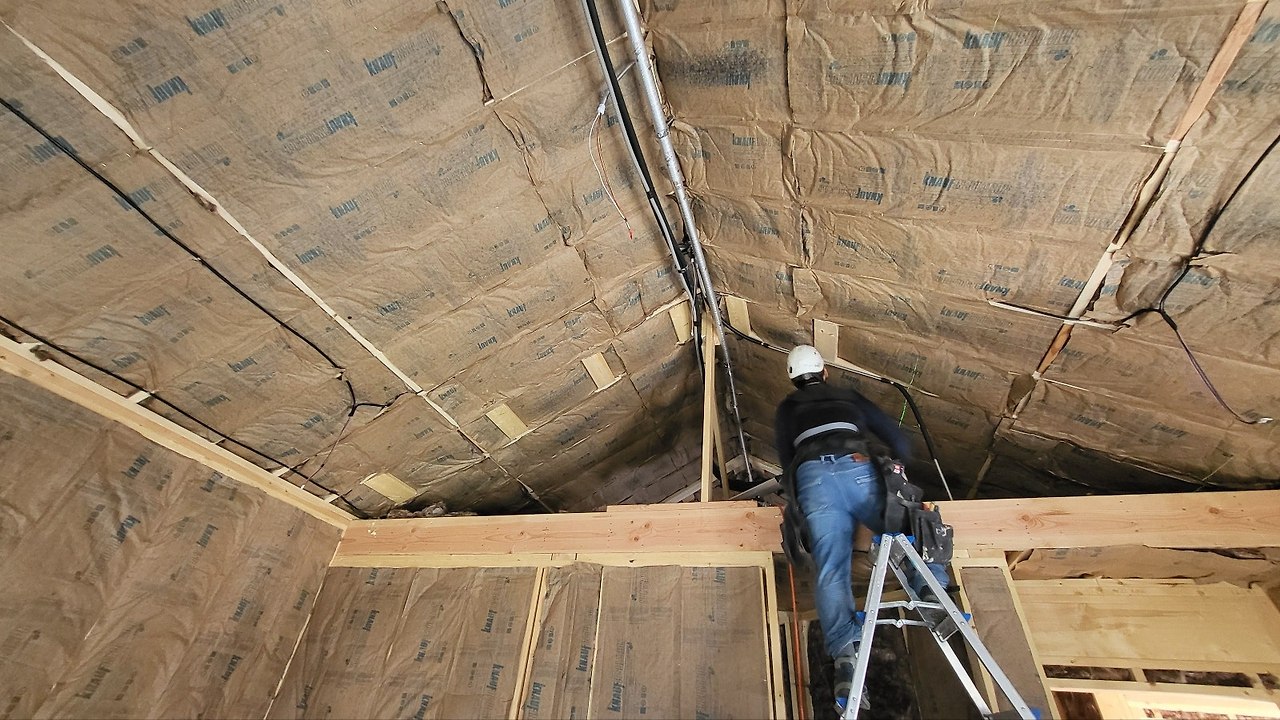

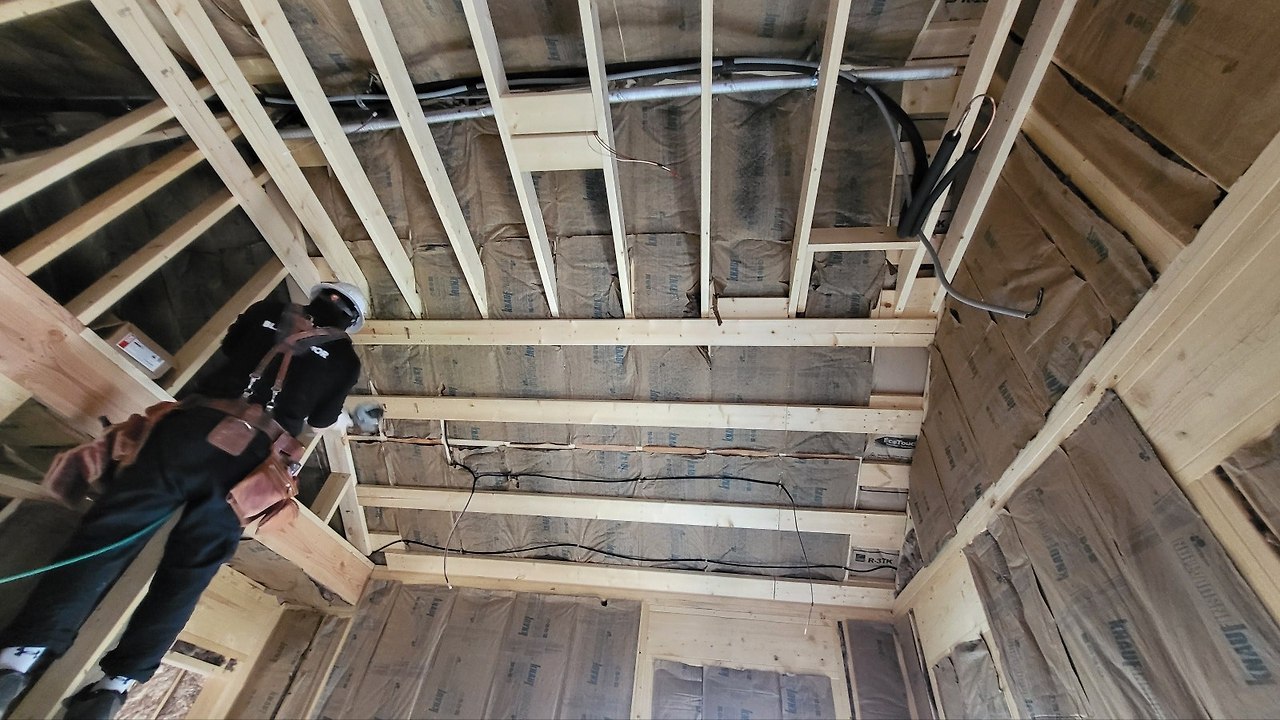

월 시공이 마무리 되고 단열재 작업도 진행하였습니다.

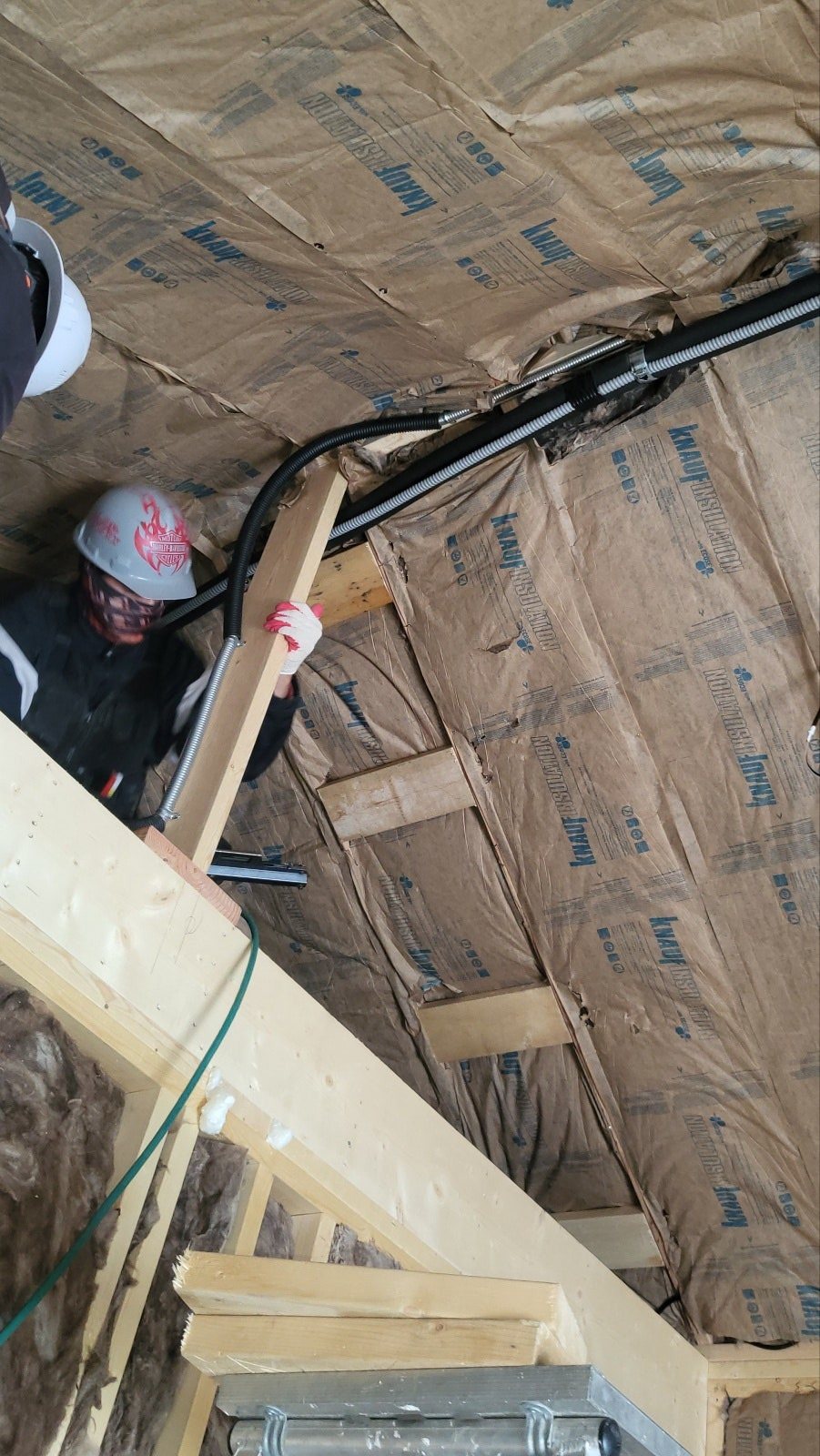

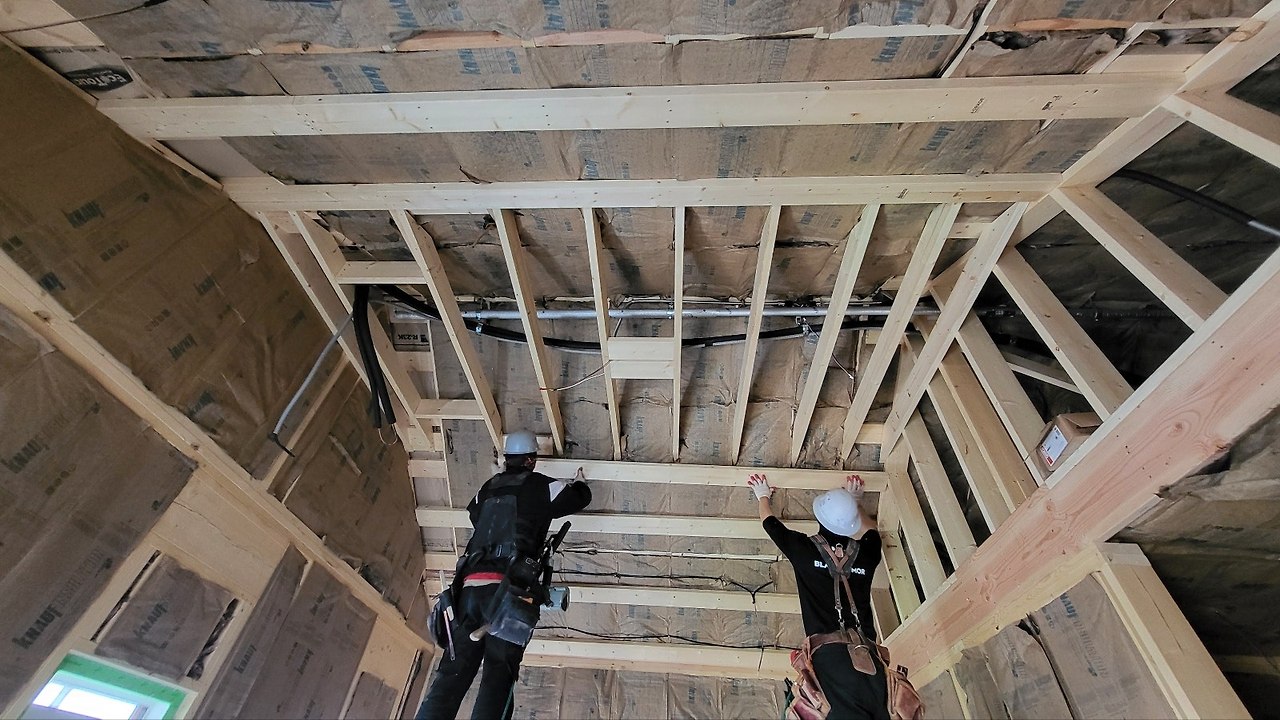

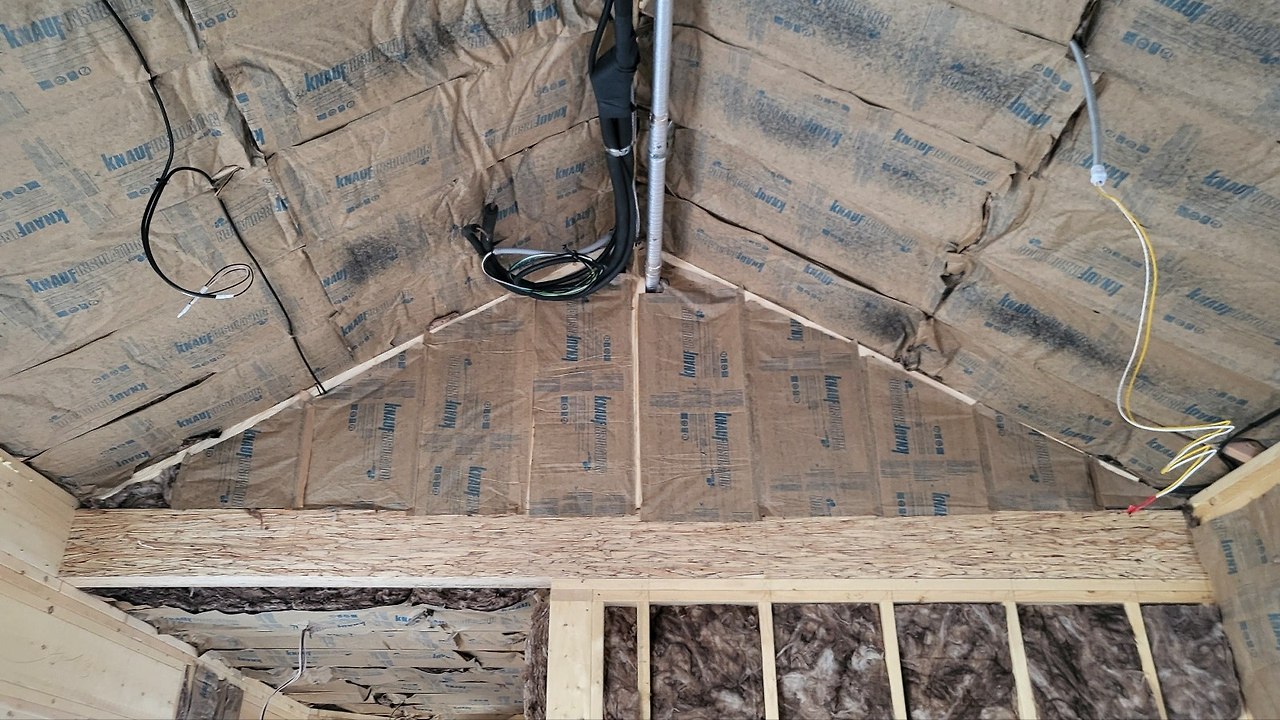

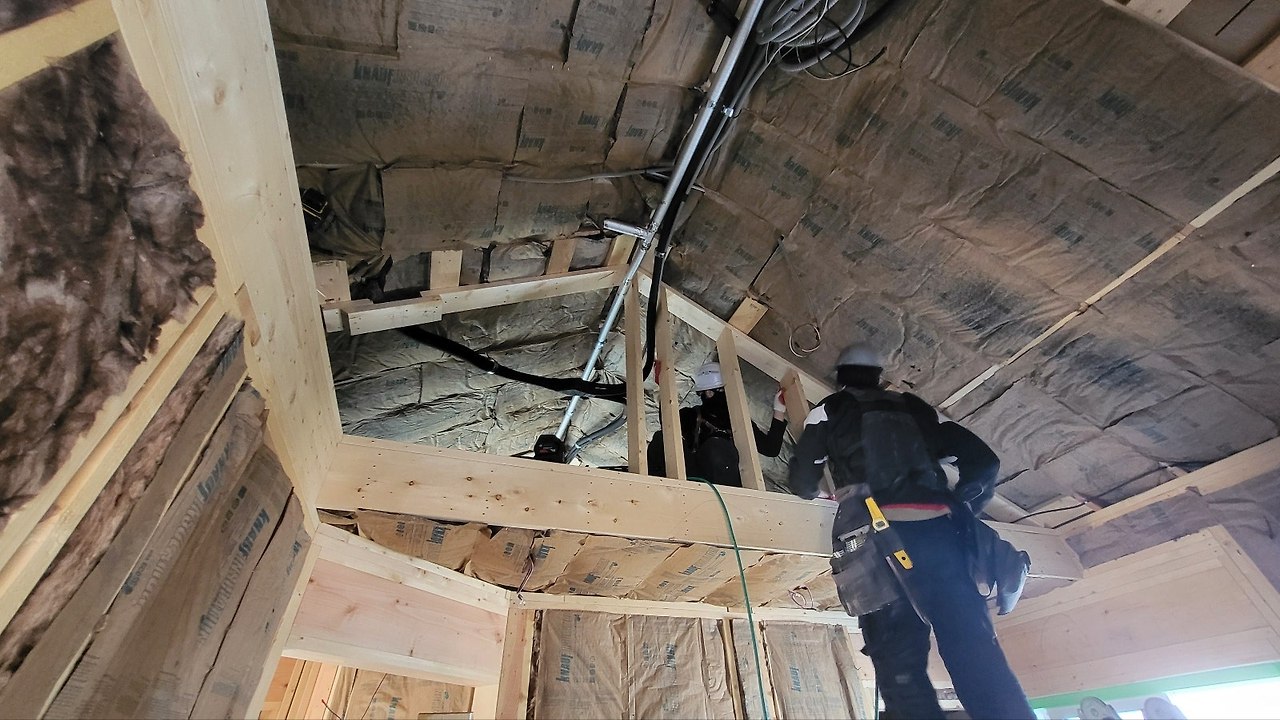

전등 및 에어컨 설치 공간을 위한 다운 실링 작업도 진행하였습니다.

지붕위에 태양열

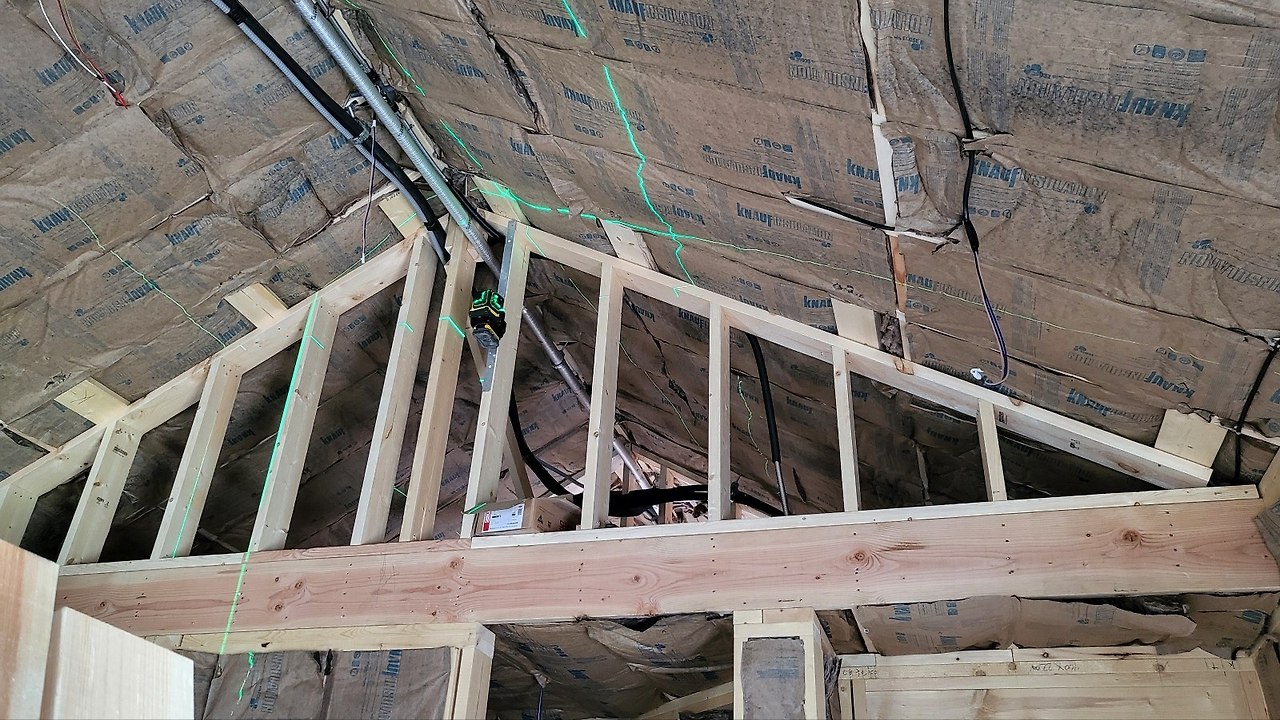

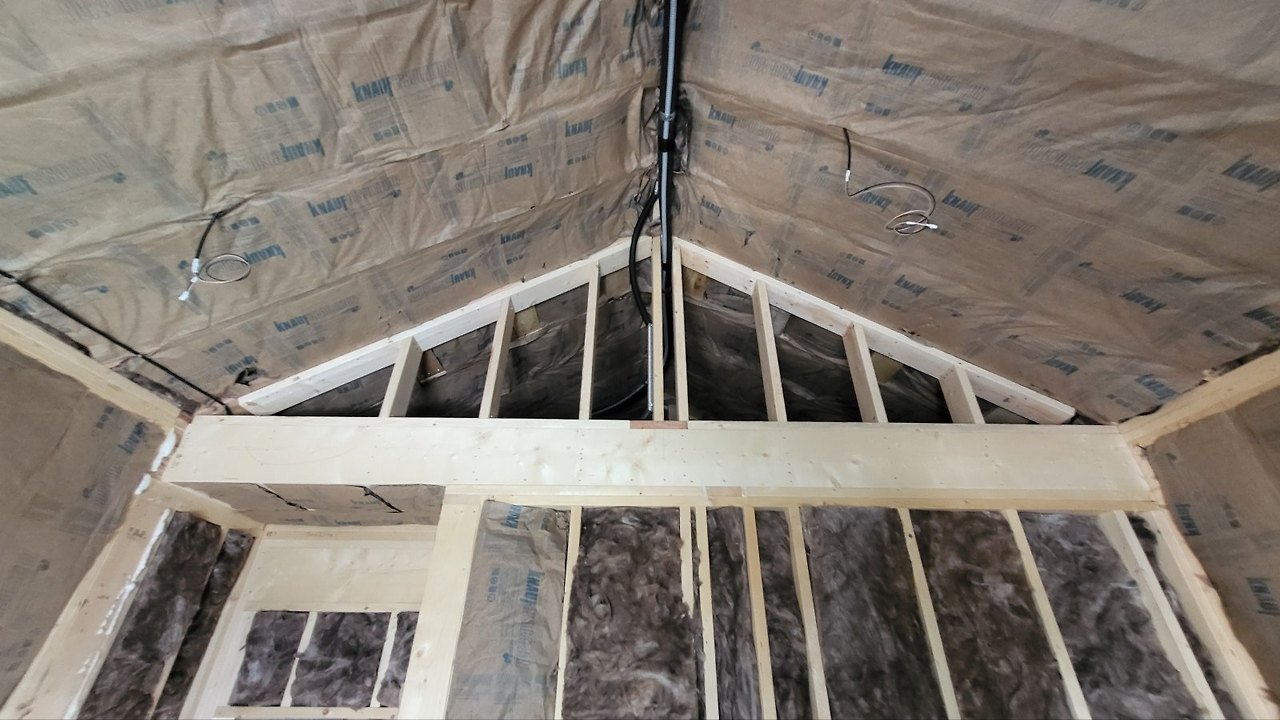

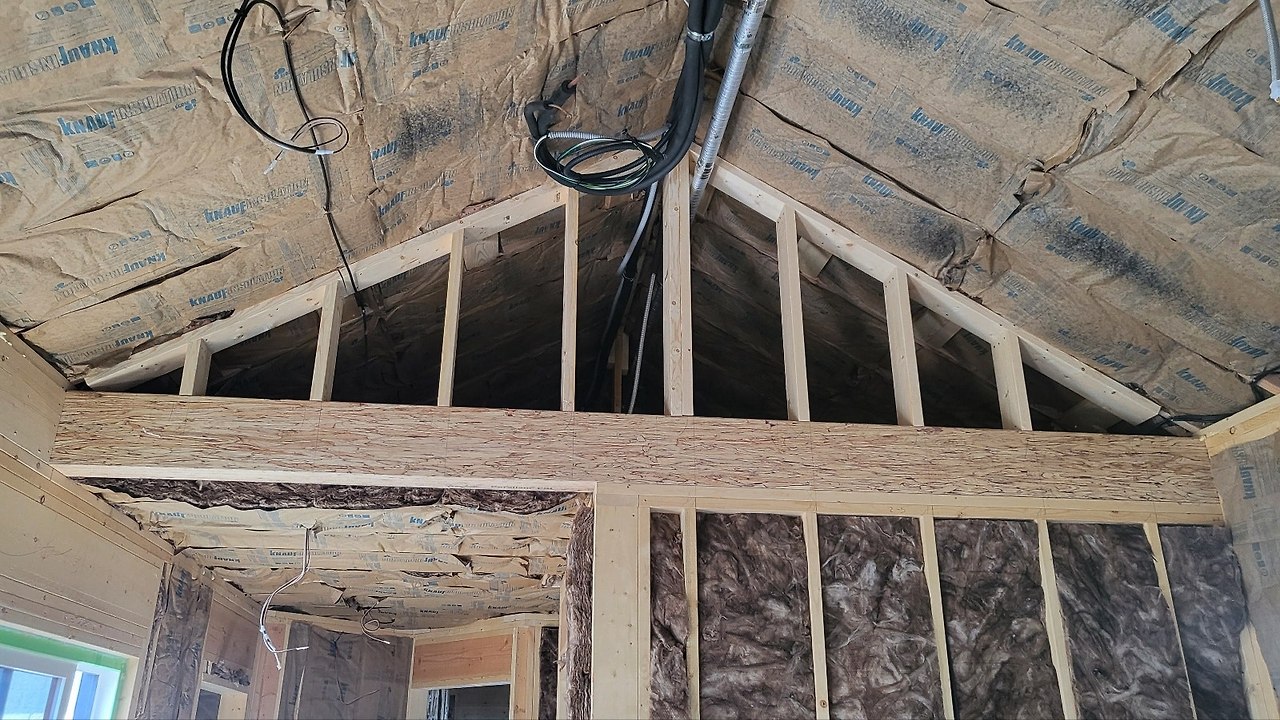

판이 올라감으로 하중으로 인해 서까래의 틀어짐을 보강하고 다운실링 역할도 하는 레프터타이를 시공하였고 매입등 공간을 위해 상작업도 진행하였습니다.

폴딩도어 징크 시공도 진행하였습니다.

오늘도 건축주님께서 집으로 초대해주셔서 맛있는 점심을 먹었습니다.

또한 직접 손으로 만드신 립밥도 각자에게 선물해주셨는데요, 매번 챙겨주셔서 다음 공정때마다

기운이 배로 흐르는것 같습니다.

편안한 밤 되시길 바랍니다.

감사합니다.

https://youtu.be/lJ1-o5FTmuY

'목조주택 시공현장 > 2502 안성고삼 57평' 카테고리의 다른 글

250424 (목) [안성 고삼면 가유리] 40일차, 3차 자재 수령, 마이너스 걸레받이 시공, 석고 시공, 커튼박스 시공, 천장 마이너스 몰딩 시공 등 [수호천사하우징] [직영건축] [목조주택] [전원주택]  (0) 2025.04.25
250423 (수) [안성 고삼면 가유리] 39일차, 마이너스 걸레받이 시공, 욕실 및 화장실 투습방수지 시공 등 [수호천사하우징] [직영건축] [목조주택] [전원주택]  (0) 2025.04.24
250419 (토) [안성 고삼면 가유리] 38일차, 1층 다운 실링, 내부 목작업 등 [수호천사하우징] [직영건축] [목조주택] [전원주택]  (0) 2025.04.19
250418 (금) [안성 고삼면 가유리] 37일차, 1층 다운 실링, 현관문 징크 시공 등 [수호천사하우징] [직영건축] [목조주택] [전원주택]  (0) 2025.04.19
250417 (목) [안성 고삼면 가유리] 36일차, 2층 다운 실링 및 내부 목작업, 단열재 작업 등 [수호천사하우징] [직영건축] [목조주택] [전원주택]  (0) 2025.04.19
250414 (월) [안성 고삼면 가유리] 34일차, 단열재 작업, [수호천사하우징] [직영건축] [목조주택] [전원주택]  (0) 2025.04.17
2504123 (일) [안성 고삼면 가유리] 33일차, 단열재 작업, [수호천사하우징] [직영건축] [목조주택] [전원주택]  (1) 2025.04.14
250412 (토) [안성 고삼면 가유리] 32일차, 단열재 작업, 징크 시공 등 [수호천사하우징] [직영건축] [목조주택] [전원주택]  (1) 2025.04.13
250411 (금) [안성 고삼면 가유리] 31일차, 시멘트 사이딩 시공, 단열재 작업, 징크 시공 등 [수호천사하우징] [직영건축] [목조주택] [전원주택]  (0) 2025.04.12
250410 (목) [안성 고삼면 가유리] 30일차, 시멘트 사이딩 시공, 현관문 시공, 후드 캡 시공, 애견 출입문 시공, 징크 시공 등 [수호천사하우징] [직영건축] [목조주택] [전원주택]  (0) 2025.04.10

댓글
