목조주택 시공현장/2503 화성송산그린시티F 84평

250331 (월) [화성 송산그린시티 F] 6일차 바닥장선 시공, 블로킹 시공, 철물 시공 등 [수호천사하우징] [직영건축] [목조주택] [전원주택]

by 수호천사하우징 2025. 4. 1.

날씨: 맑음

​-금일 근무자

소 장 : 정수호 (9시간)

부팀장: 손호현 (휴무)

팀 원 : 천영환 (9시간), 김종협 (9시간), 이경용 (9시간)

지원: 문성일(9시간), 최영광(9시간), 김완태(9시간), 조길환(9시간)

금일품수 (누계) : 9 품 (총 53.625 품)

​금일 작업 현황

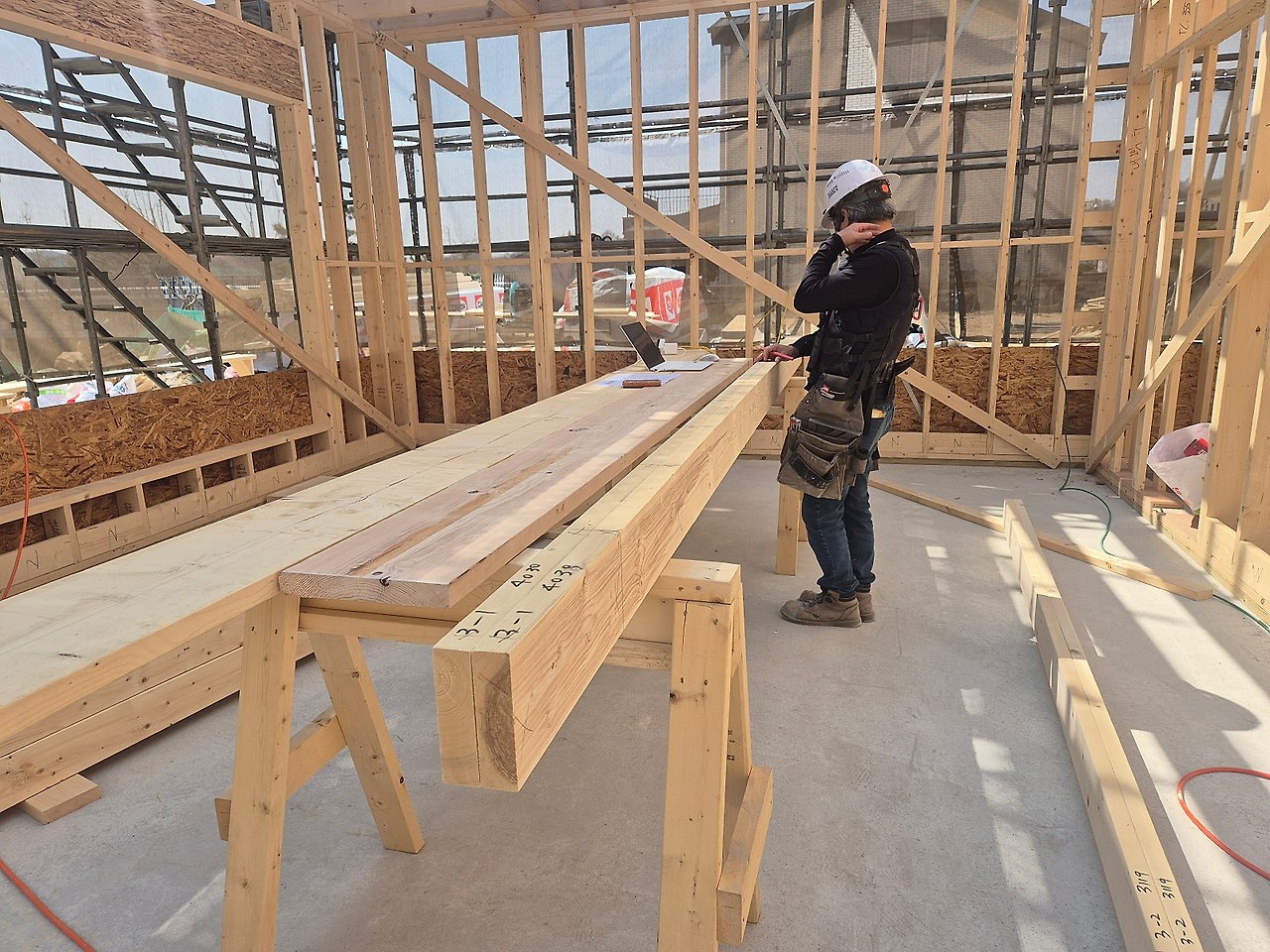

- 바닥 장선 시공

- 외벽 합판 시공

​- T&g 시공

다음 예정작업

​- T&g 시공

- 벽체 합판 시공

- 2층 토대 레이아웃 및 시공

- 2층 벽체 시공

화성 송산그린시티 F 6일차

하루 휴식을 취하고 돌아오니 햇살좋은 날씨가 찾아와

일하기 좋은 날씨가 되었습니다.

2층 바닥장선시공을 마무리하고 블로킹 시공을 진행하였습니다.



화장실 바닥높이에 맞춰서 다운실링을 진행하였습니다.

벽체 합판 시공이 진행되었습니다.

레이저 레벨로 기준을 잡아 구조적으로 안정된 시공을 진행하였습니다.

2층 플레이트 레이아웃이 진행되었습니다.

바닥 T&G 시공전 단열을 보강해주어야 될 부분들을 시공하였습니다.



금일시공은 여기까지 입니다.

지붕이 올라가는 날까지 내일도 화이팅 하겠습니다.

오늘도 안전하게 하루를 마무리하며

팀원들 모두 수고하셨습니다.!!!!!



'목조주택 시공현장 > 2503 화성송산그린시티F 84평' 카테고리의 다른 글

250408 (화) [화성 송산그린시티 F] 11일차 지붕골조 시공, 전기 등 [수호천사하우징] [직영건축] [목조주택] [전원주택]  (0) 2025.04.08
250404 (금) [화성 송산그린시티 F] 10일차 2층벽체시공, 쉐드지붕 시공 전기,설비 등 [수호천사하우징] [직영건축] [목조주택] [전원주택]  (0) 2025.04.05
250403 (목) [화성 송산그린시티 F] 9일차 2층벽체시공, 계단골조 시공 전기,설비 등 [수호천사하우징] [직영건축] [목조주택] [전원주택]  (0) 2025.04.03
250402 (수) [화성 송산그린시티 F] 8일차 2층벽체시공, 1층 벽체 합판 시공, 계단골조 시공 전기,설비 등 [수호천사하우징] [직영건축] [목조주택] [전원주택]  (0) 2025.04.03
250401 (화) [화성 송산그린시티 F] 7일차 T&G 합판 시공, 벽체 합판 시공, 계단골조 시공 등 [수호천사하우징] [직영건축] [목조주택] [전원주택]  (0) 2025.04.01
250329 (토) [화성 송산그린시티 F] 5일차 바닥장선 시공, 블로킹 시공, 철물 시공 등 [수호천사하우징] [직영건축] [목조주택] [전원주택]  (0) 2025.03.30
250328 (금) [화성 송산그린시티 F] 4일차 바닥장선 시공, 블로킹 시공, 철물 시공 등 [수호천사하우징] [직영건축] [목조주택] [전원주택]  (1) 2025.03.29
250327 (목) [화성 송산그린시티 F] 3일차 벽체 시공, 장선 재단 및 시공, 철물 시공 등 [수호천사하우징] [직영건축] [목조주택] [전원주택]  (0) 2025.03.27
250326 (수) [화성 송산그린시티 F] 2일차 벽체 시공, 철물 시공 등 [수호천사하우징] [직영건축] [목조주택] [전원주택]  (0) 2025.03.26
250325 (화) [화성 송산그린시티 F] 1일차 자재수령, 머드씰 시공, 테이블쏘 및 톱다이 제작 등 [수호천사하우징] [직영건축] [목조주택] [전원주택]  (0) 2025.03.26
