날씨: 오전 비 오후 맑음
-금일 근무자-
팀 장 : 이상민(8시간)
부팀장 : 문병선(8시간)
팀원 : 정태영(8시간), 노채헌(8시간), 최정현(8시간)
금일품수 (누계) : 5품 (총 78.375 품)
금일 작업 현황

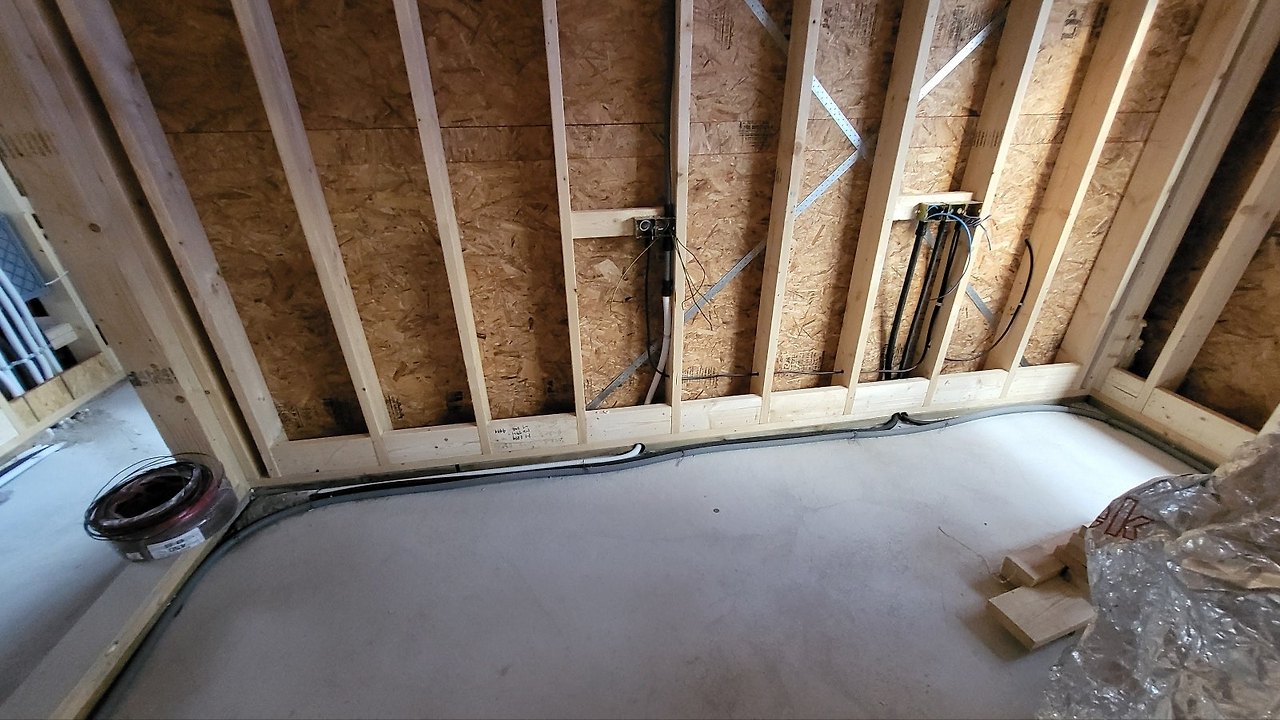

-전기팀 시공
-지붕 합판 시공
-지붕 방수시트 시공
-방통 블로킹 시공
다음 예정 작업
-2차 자재 수령
-지붕 방수시트 시공
-방통 블로킹 시공
성주 월항면 장산리 17일차
![](https://blog.kakaocdn.net/dn/b7j6VD/btsKKHhPiWv/YJHyGDBBfqZwOLyBr5t01k/img.gif)

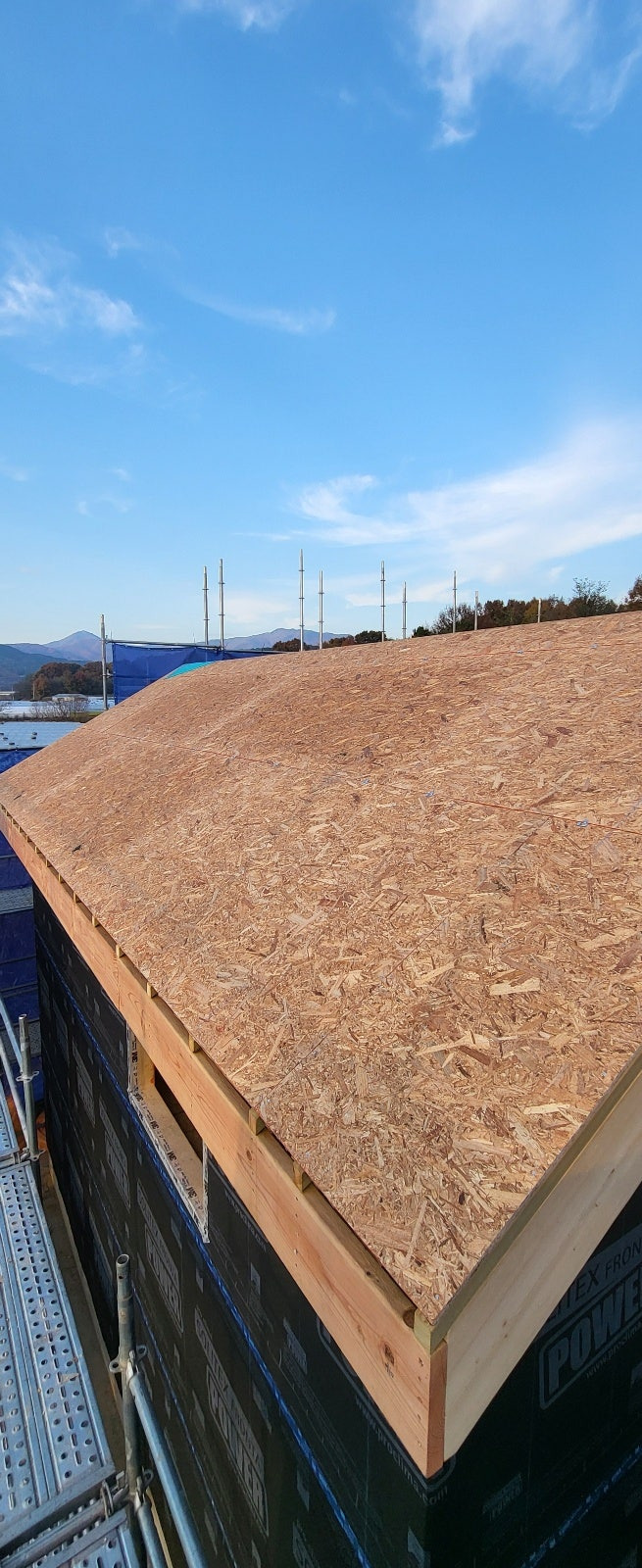

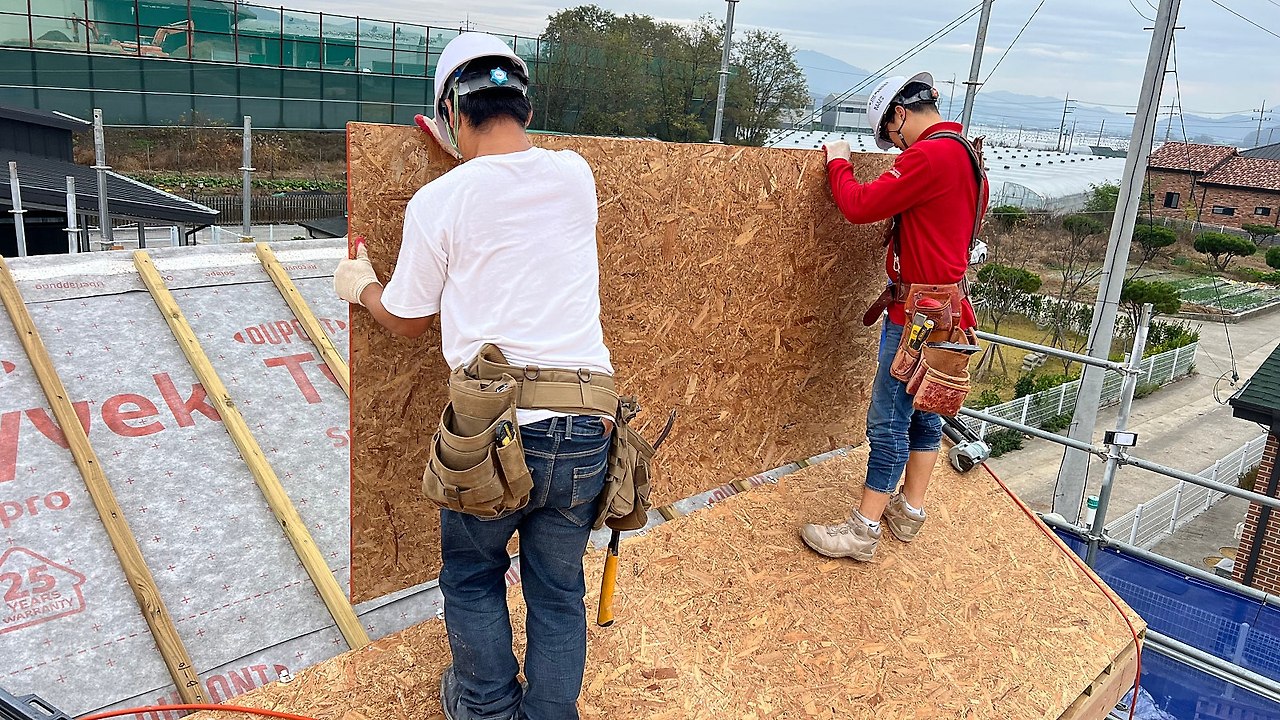

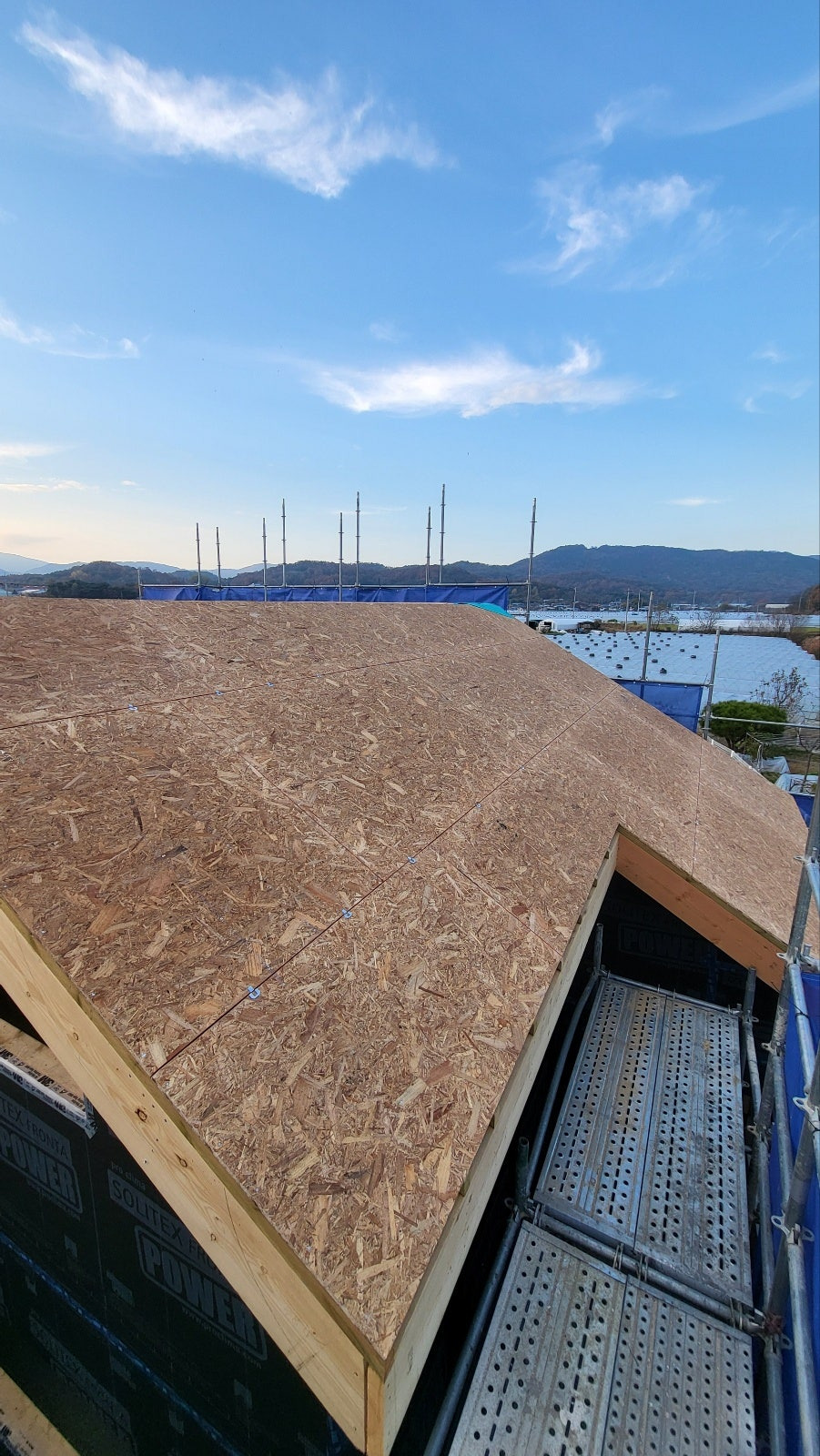

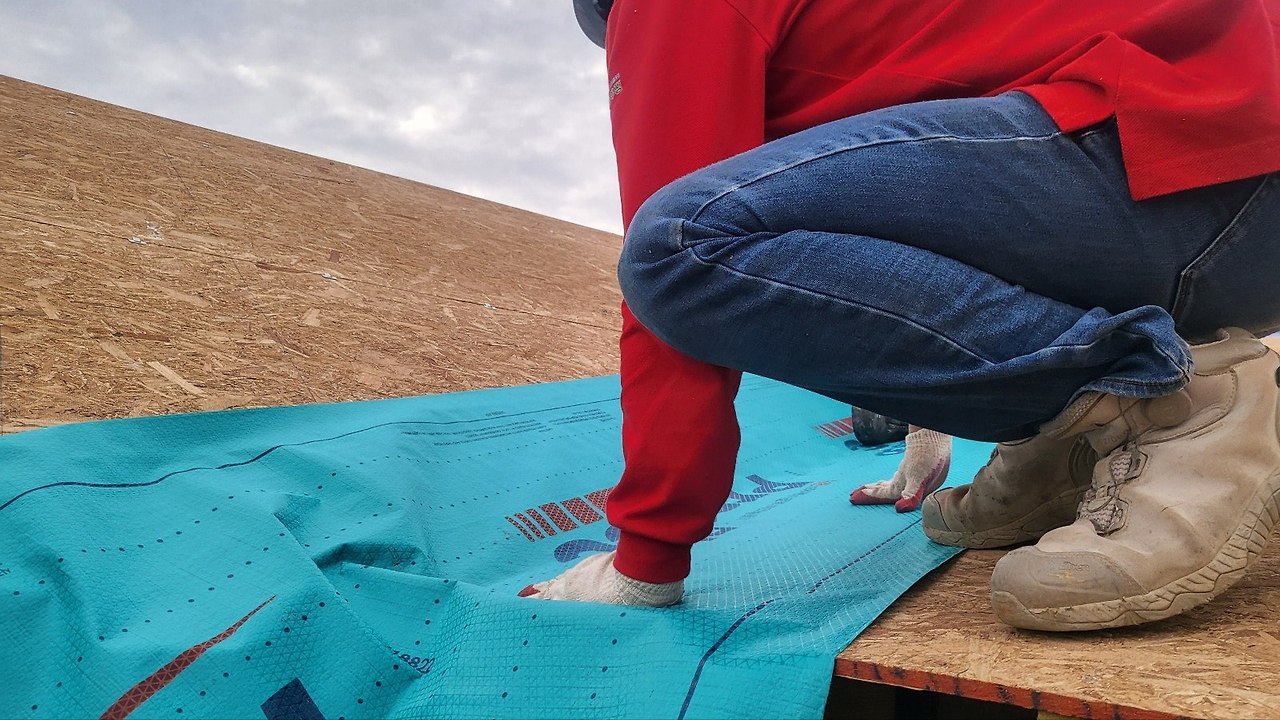

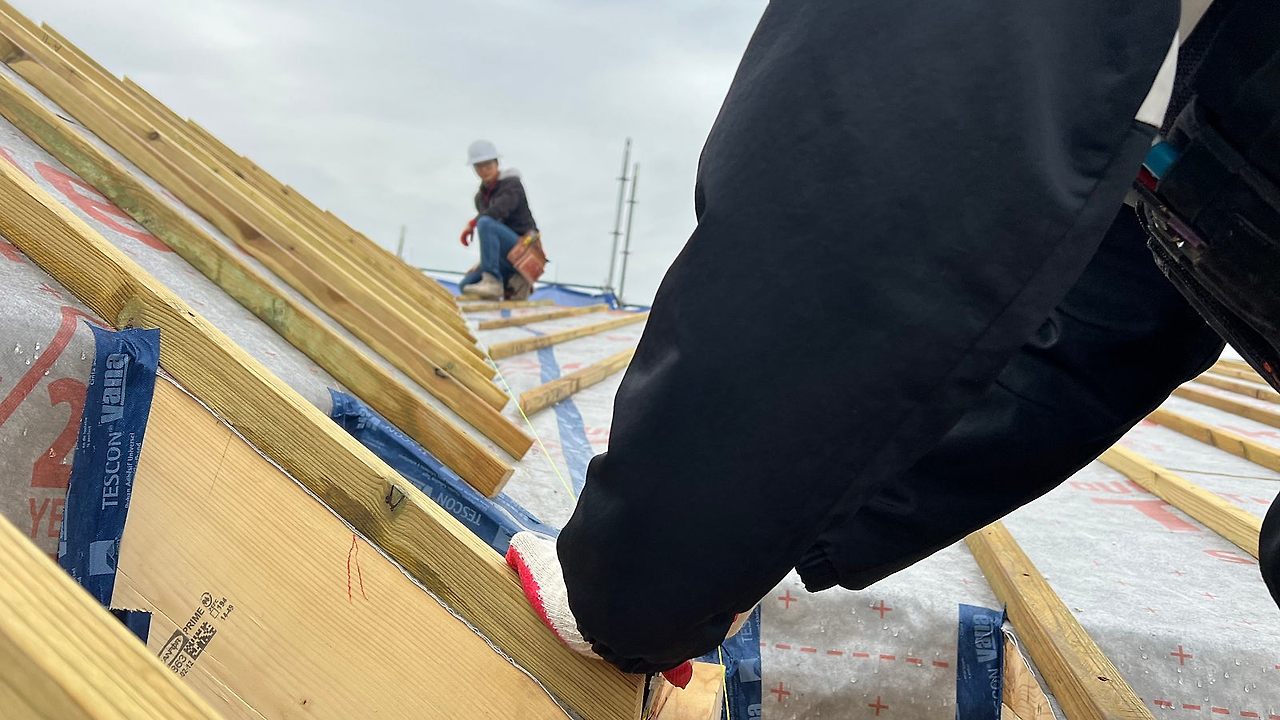

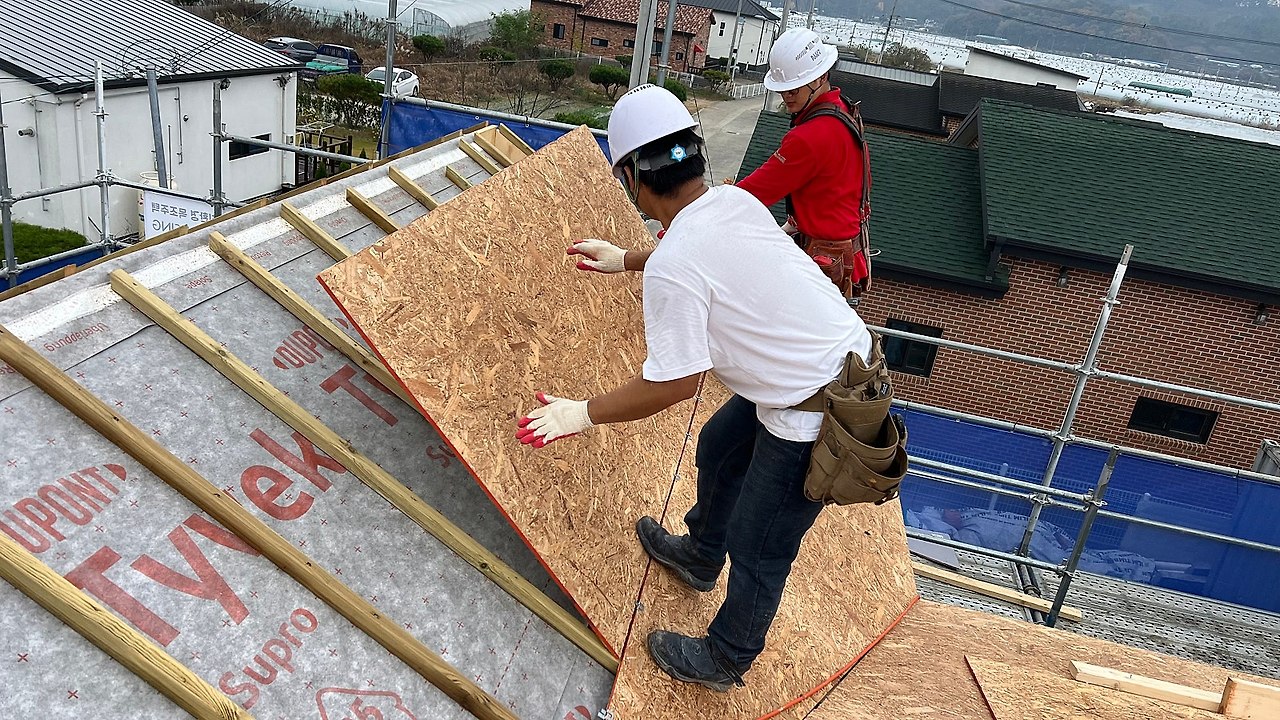

안녕하세요, 오전에 비가 내렸음에도 지붕합판시공을 위해 다함께 17일차 일과를 시작하였습니다.
![](https://blog.kakaocdn.net/dn/buSVh3/btsKLld3fc1/arjZCFqCHVuqmUuMx0fZ81/img.jpg)
![](https://blog.kakaocdn.net/dn/bJ920d/btsKKGXvV7r/h4hSGSKykIzsf7CvxLDoiK/img.jpg)
![](https://blog.kakaocdn.net/dn/oS4p9/btsKMo8WKln/KQJrNzTb5aUNy7rUo2cKEK/img.jpg)
![](https://blog.kakaocdn.net/dn/36zaD/btsKMD5ZQsJ/zfVWIaNun09dfhKsIS2piK/img.jpg)
![](https://blog.kakaocdn.net/dn/cDOBGg/btsKL4JVPcI/9uKxRbLiJIr2xic927z0UK/img.jpg)
![](https://blog.kakaocdn.net/dn/AFlXd/btsKKopfvKi/38DqvSuTxUHQLaE9lpt180/img.jpg)

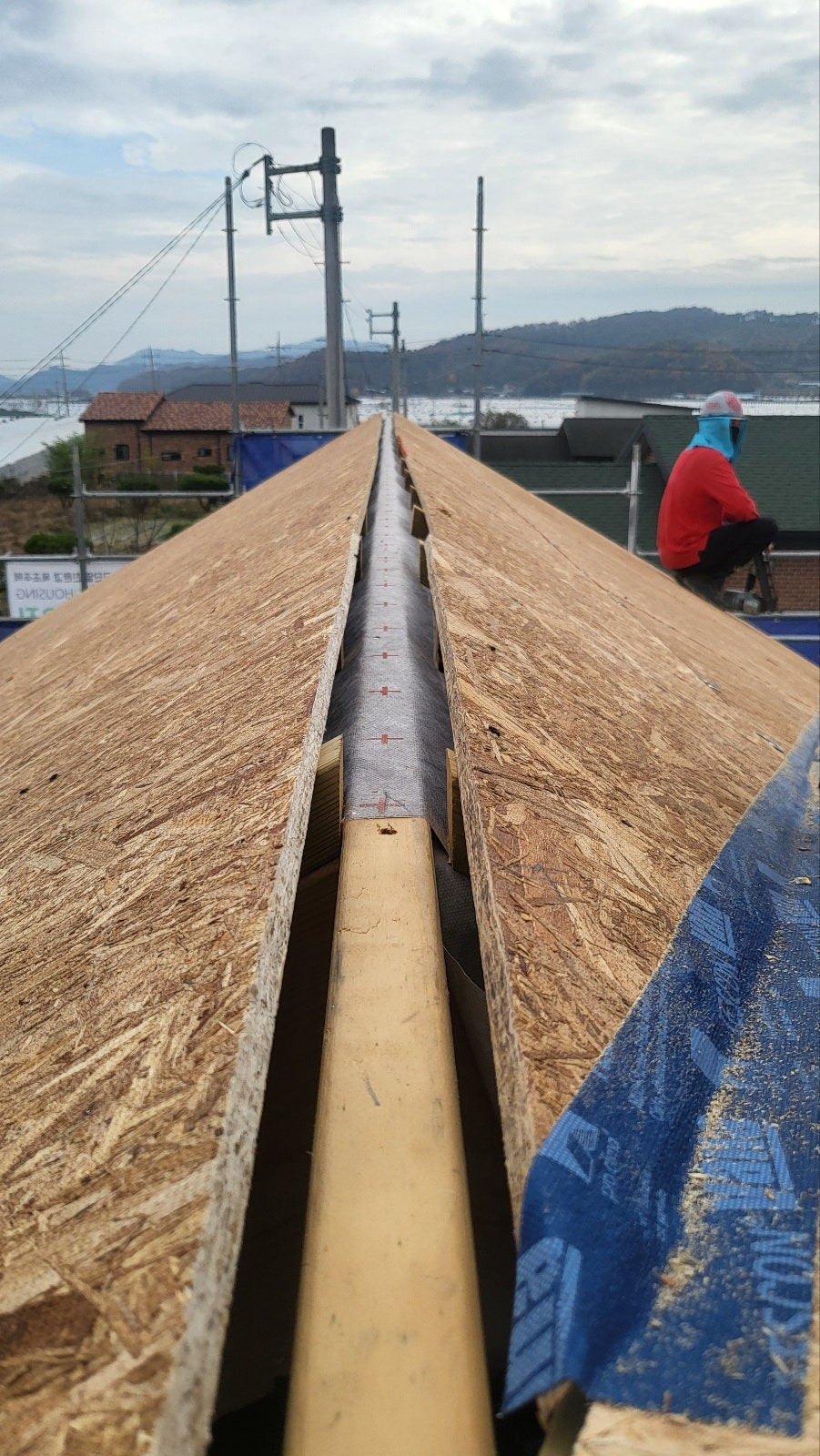

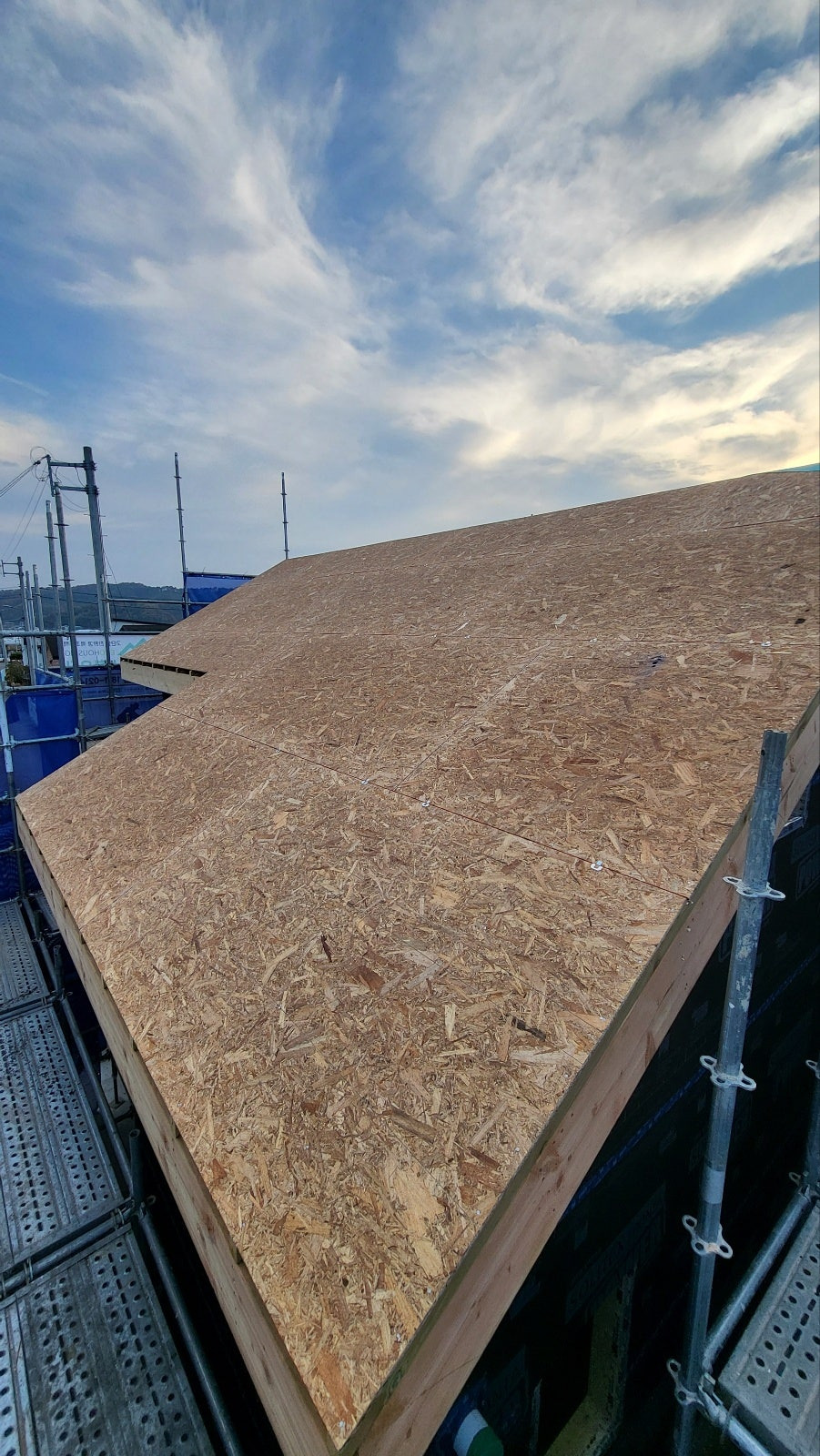

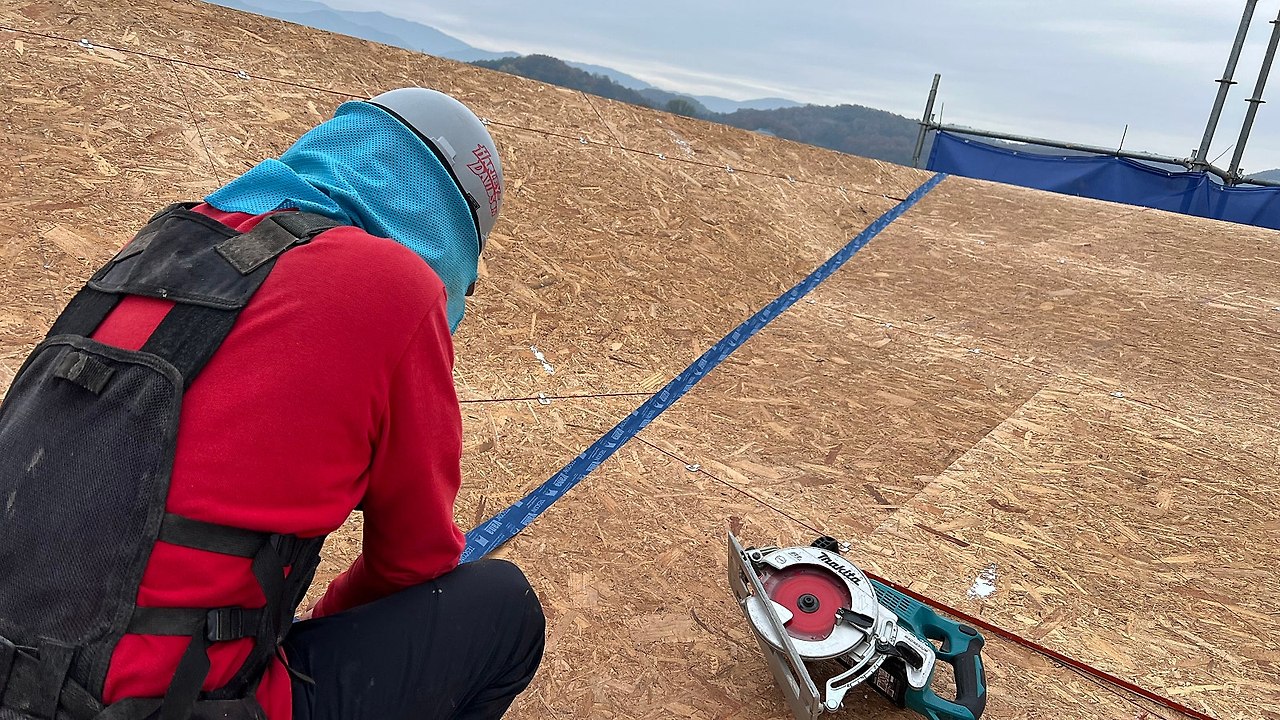

벨리 부분은 양옆 합판이 붙었을때 센터지점을 찾을수 있도록 실을 띄워 확인후 합판시공을 시작하였습니다.

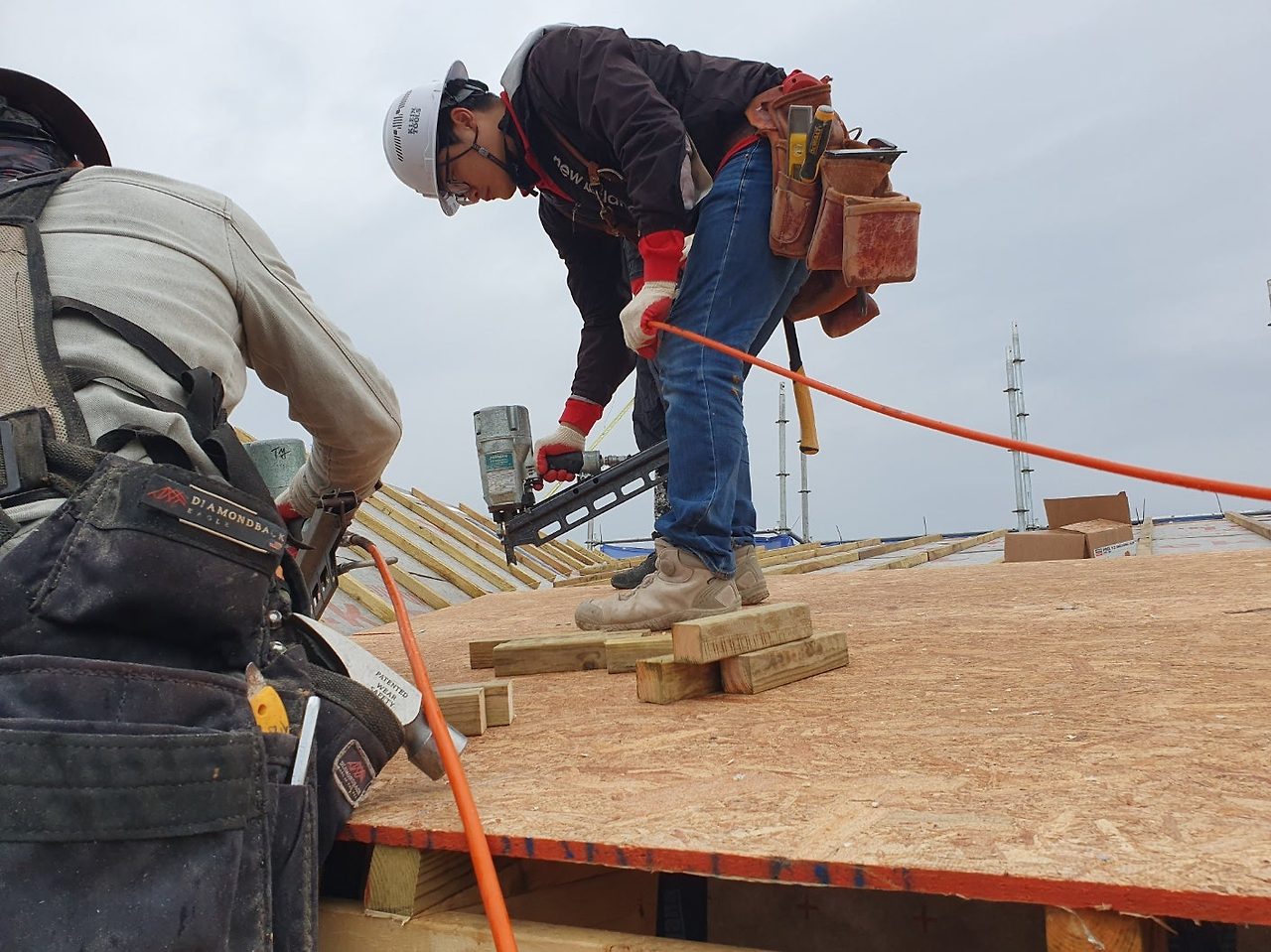

지붕 합판은 벽체 OSB 합판과는 다르게 LP OSB 합판을 사용하였습니다.
테크쉴드 제품은 OSB 합판의 한쪽 면에 알루미늄 층이 붙어 있는 제품으로 복사열 차단에 효과적입니다.
![](https://blog.kakaocdn.net/dn/mgURd/btsKMHtFyOL/MDGE5MF6mw0rhehglWwwZk/img.png)
합판 사이사이엔 클립을 사용하여 일정간격을 유지해서 지붕에 전달되는 하중을 분산시킬수 있도록 합판 시공을 진행하였습니다.

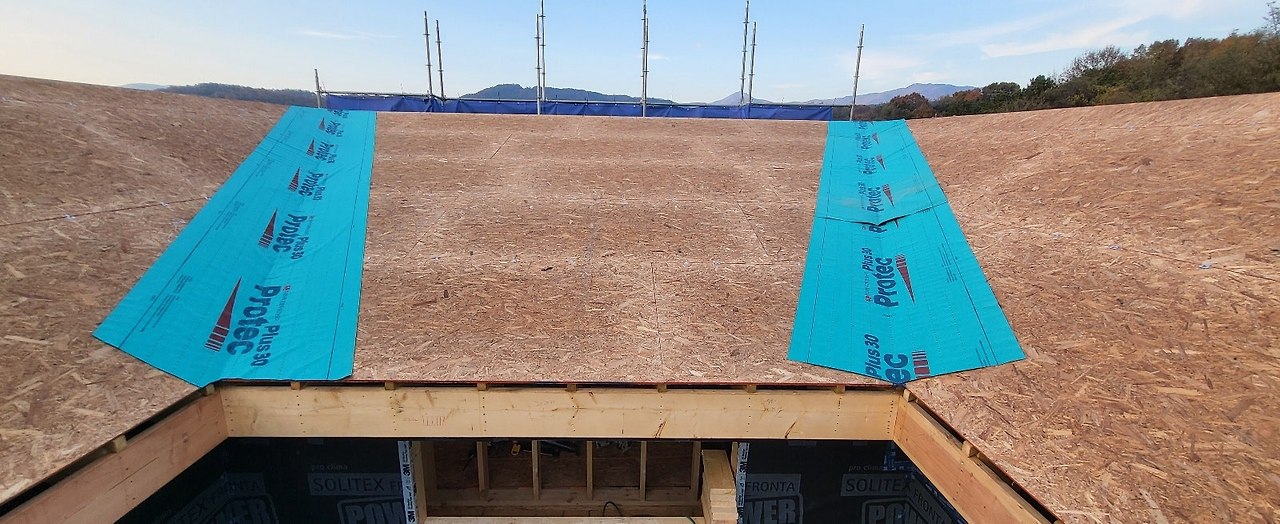

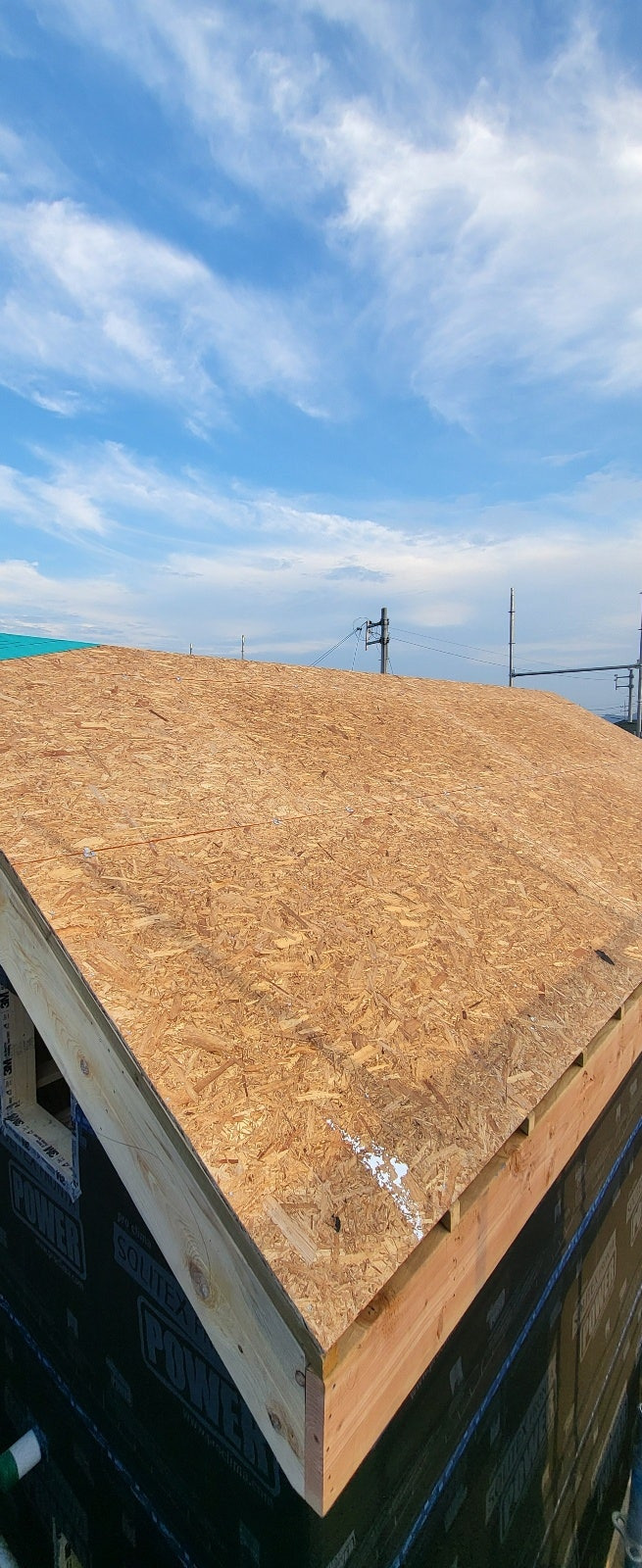

또한 박공 윗부분은 밴트공간을 확보할수 있도록 시공 하였습니다.
![](https://blog.kakaocdn.net/dn/bnuFic/btsKKInrXWA/Db1itAfM2BohqRvKChpPp1/img.jpg)
![](https://blog.kakaocdn.net/dn/dUxQkw/btsKKRdzZqI/9IGmlO8t2XkG2SXnCV8Yc1/img.jpg)
![](https://blog.kakaocdn.net/dn/dGeyDE/btsKL9dgcuw/5nrQDFJMMRYwZN4Y6ibqB1/img.jpg)

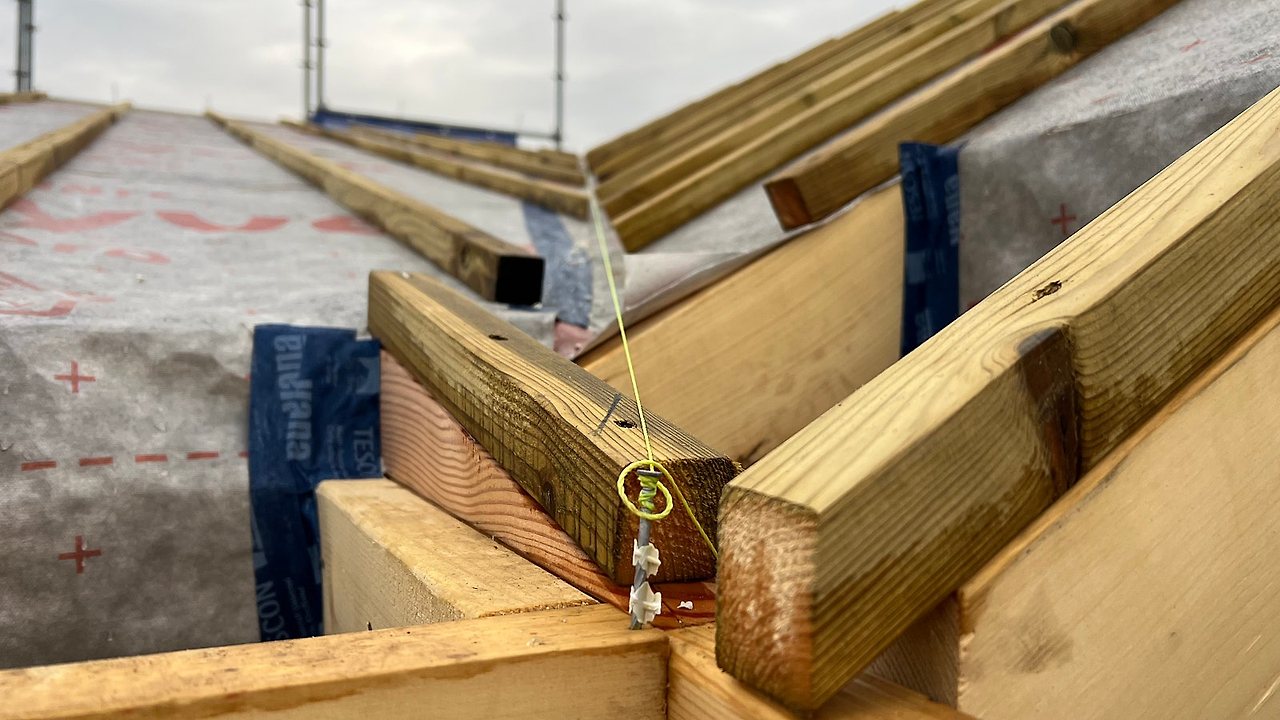

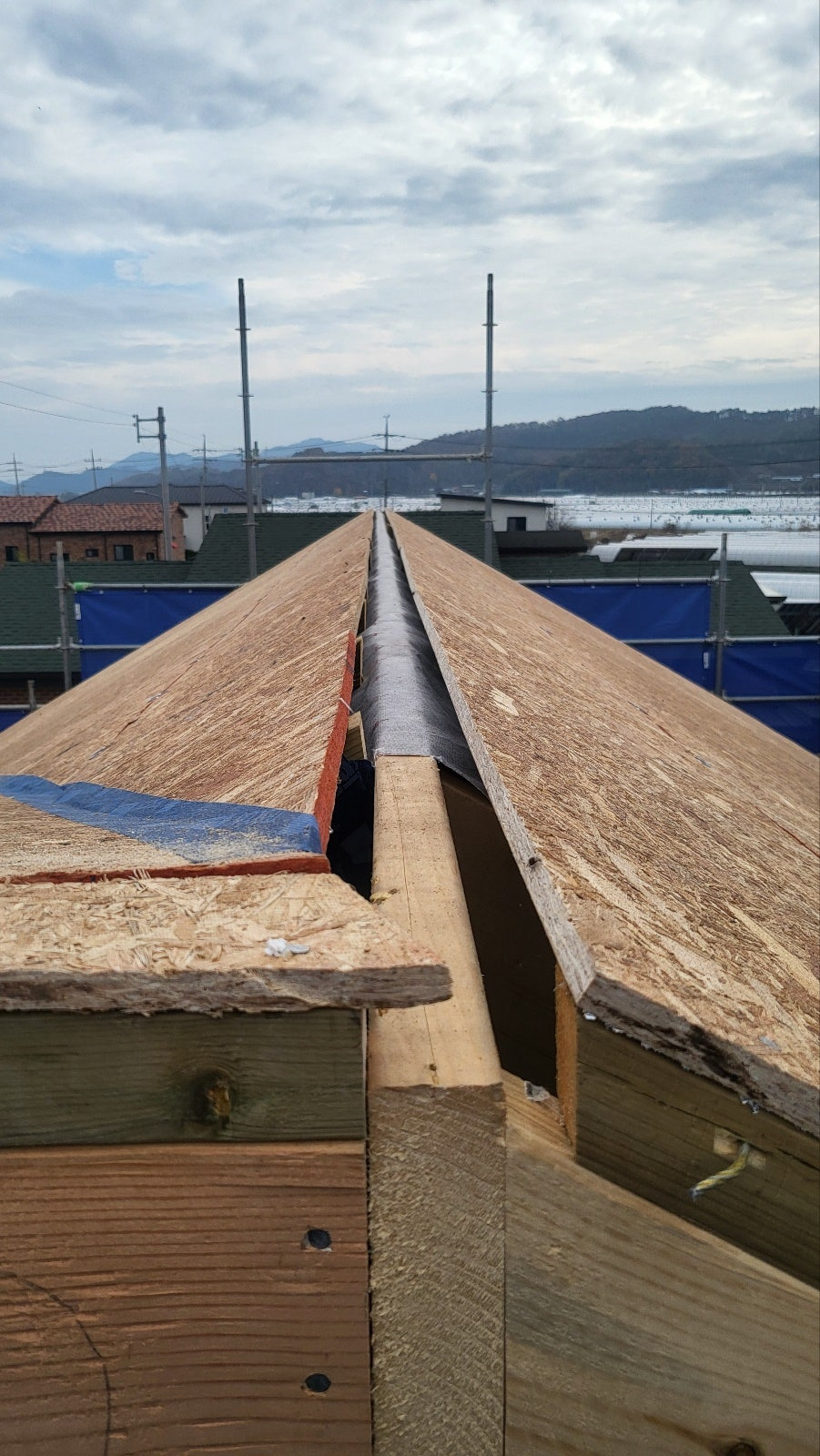

벨리부분은 물이 고일수 있는 취약한 부분이라 테이핑으로 보완을 해주고 있는 팀장님
![](https://blog.kakaocdn.net/dn/cU8Jiy/btsKMKqmRNA/61dBNiCjLLo7U205gpMI2k/img.jpg)
![](https://blog.kakaocdn.net/dn/ztQLQ/btsKLwT6fzP/l0VsYZlBAQ0l80yq7uBfek/img.jpg)
![](https://blog.kakaocdn.net/dn/0OcOo/btsKJMcDy2m/obKG5WV1WHPWCI4PJn3epK/img.jpg)
![](https://blog.kakaocdn.net/dn/Nw4H7/btsKLxMfTJG/Lb5YKEv0a08SNksbX55ONK/img.jpg)

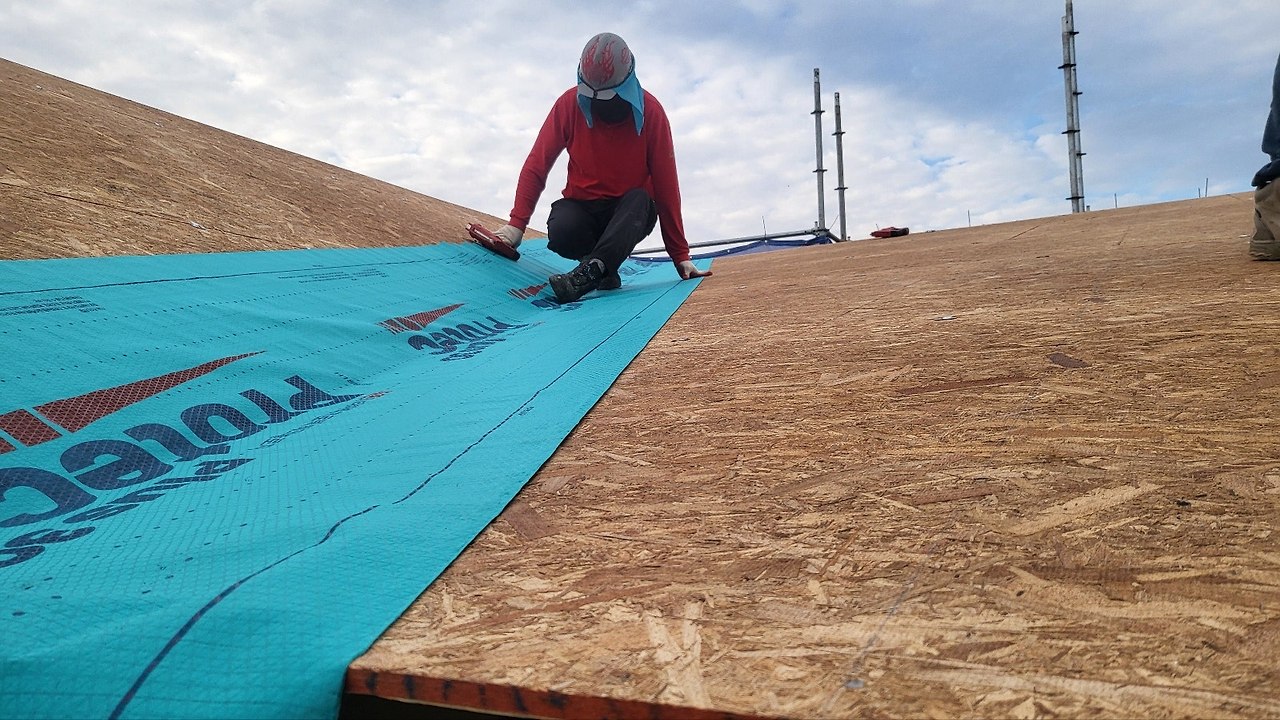

지붕 합판 시공이 끝나고 벨리쪽 방수시트 시공도 진행되었습니다.
내일 2차 자재수령후 추가 시공이 진행될 예정입니다.
![](https://blog.kakaocdn.net/dn/uDFSS/btsKMGuSPhi/vs8rMelkc08IipFxAEjPU0/img.jpg)
![](https://blog.kakaocdn.net/dn/bcVN5y/btsKMMIpb5f/i5CBkVF9UHHQQQNvzv7bh0/img.jpg)
![](https://blog.kakaocdn.net/dn/AvP1v/btsKLyRWSIe/NHv18PlK0e6VZNqIOwcAX1/img.jpg)
![](https://blog.kakaocdn.net/dn/sAkgr/btsKMb9Zf7D/T59uMHInnvKjOp70BZGtuk/img.png)
1층 방통밑작업을 위해 방통 블로킹 시공도 완료되었습니다.
방통 블로킹은 방통(방바닥 통미장)을 할 때 옆으로 흘러 넘치지 않도록 막아주며, 걸레받이와 석고보드를 시공할 때 상 역할도 해줍니다. 블로킹 못자리는 망치질로 튀어나온곳이 없도록 면을 맞춰주었습니다.
![](https://blog.kakaocdn.net/dn/bKElF4/btsKKPUjGzi/FPz3Dihmo44v5BkSf1Yyq0/img.jpg)
![](https://blog.kakaocdn.net/dn/AZAwg/btsKMMuS2RM/oWaY3KEgeC8E5EkJklKKpk/img.jpg)
![](https://blog.kakaocdn.net/dn/kwE3V/btsKLfkNIWw/SKz9p7b4dWkbdx19LvmW70/img.jpg)
![](https://blog.kakaocdn.net/dn/7LITH/btsKLihqwt9/1vrwcgrLAkxCQBNrcxozSK/img.jpg)
오늘 시공은 여기까지 입니다.
현장정리후 오늘의 일과를 마무리 하였습니다.
읽어주셔서 감사합니다.
편안한 밤 되시길 바랍니다.
