날씨: 맑음
-금일 근무자
소 장 : 정수호 (8시간)
팀 장 : 이상민 (8시간)
부팀장: 손호현 (8시간)
팀 원 : 정태영 (8시간), 문병선 (8시간), 천영환 (8시간), 김종협 (8시간), 노채헌 (8시간), 이경용 (8시간),
황근하 (휴무), 최정현 (8시간)
지 원 : 최영광 (8시간), 조길환 (8시간), 김완태 (8시간)
금일품수 (누계) : 13 품 (총 351.375 품)
금일 작업 현황
- 석고 보드 시공
- 도어 시공
- 마감재 가공
- 편백루바 시공
- 화장실 및 세탁실 방수 작업
- 타일 세면대 시공
- 조적팀 시공
다음 예정 작업
- 석고 보드 시공
- 도어 시공
- 마감재 가공
- 화장실 및 세탁실 방수 작업
- 조적팀 시공
화성 송산그린시티 E 33일차
안녕하세요. 화성 송산그린시티 E 현장 33일차 시작합니다.
![](https://blog.kakaocdn.net/dn/cJBvfl/btsJr4Rqd8n/6wJDIkBQivMV0ocHMa0hwK/img.gif)

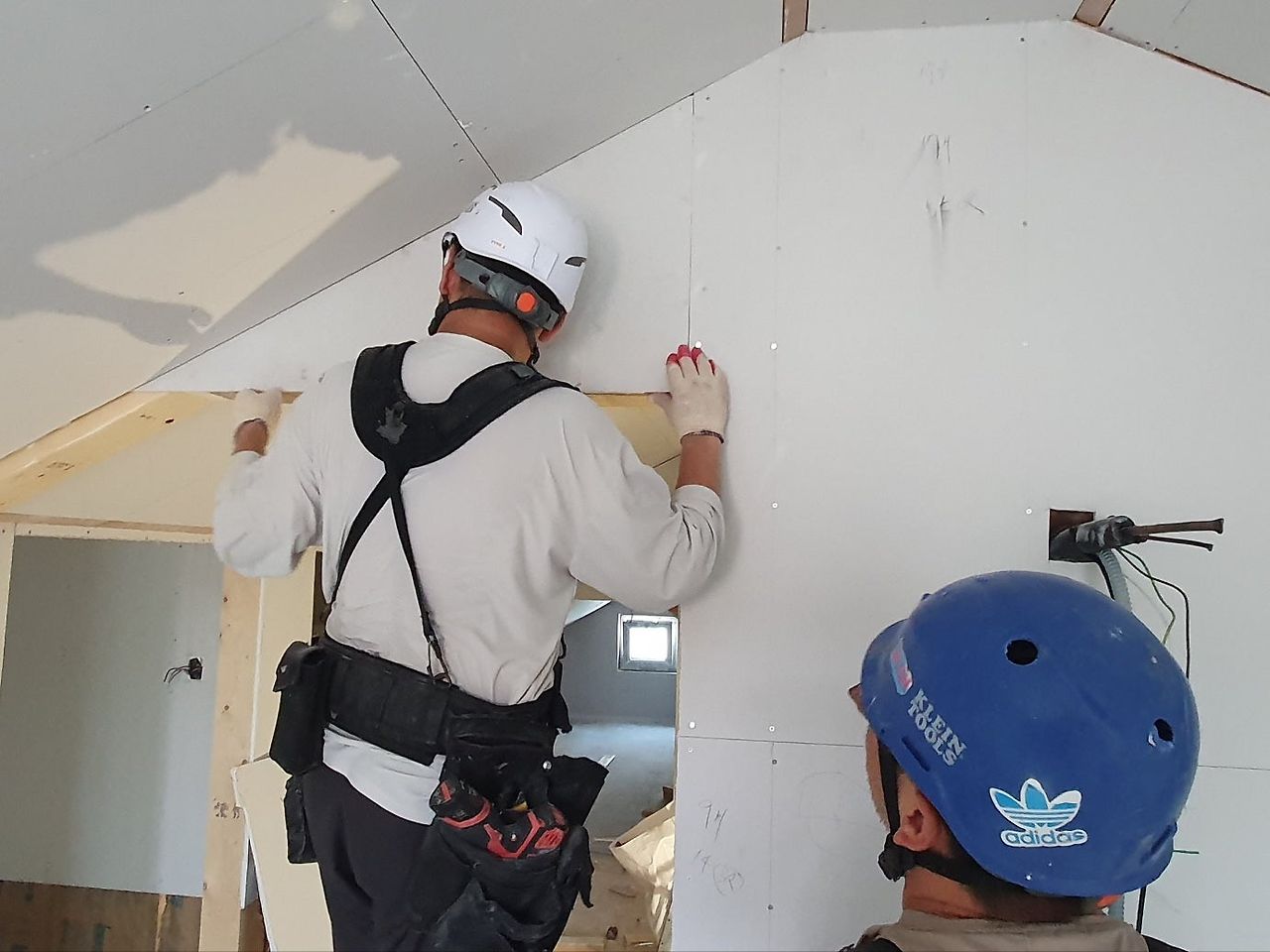

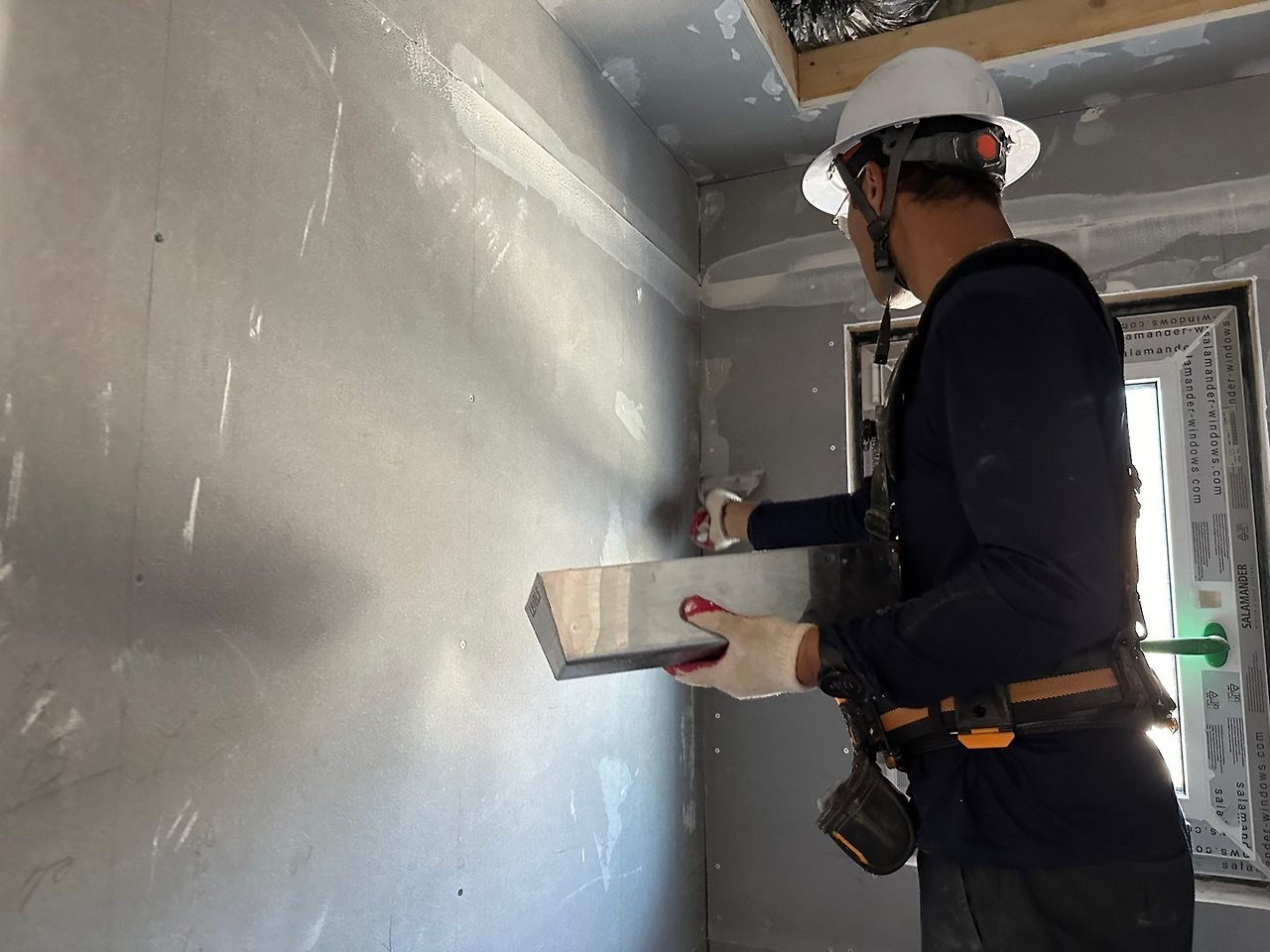

어제에 이어서 마감재 가공 (상도) 작업이 진행되었습니다.
![](https://blog.kakaocdn.net/dn/MvMVi/btsJr6ocMhO/KzrpvcY1zTcue41cKgXSC0/img.jpg)
![](https://blog.kakaocdn.net/dn/kVHSq/btsJsnb76WH/ij6Hvc3k6pCqZrMxeH7ckK/img.jpg)
그리고 보일러실 천장 마감재로 편백루바 시공이 진행되었습니다.
본드를 도포한 뒤 타카로 고정시켜줍니다.
![](https://blog.kakaocdn.net/dn/vFuCs/btsJqBiPTQy/GDNvv9QCFAm7NnhX76qRj1/img.jpg)
![](https://blog.kakaocdn.net/dn/c9q5Ra/btsJrrmm2up/lw2FY3acDsjWvdJUB9k9O1/img.jpg)
다락 석고보드 시공도 드디어 완료가 되었습니다.
이제 남은곳은 도어 시공이 완료된 후에 시공이 가능했던 부분만 남겨놓고 있네요~~

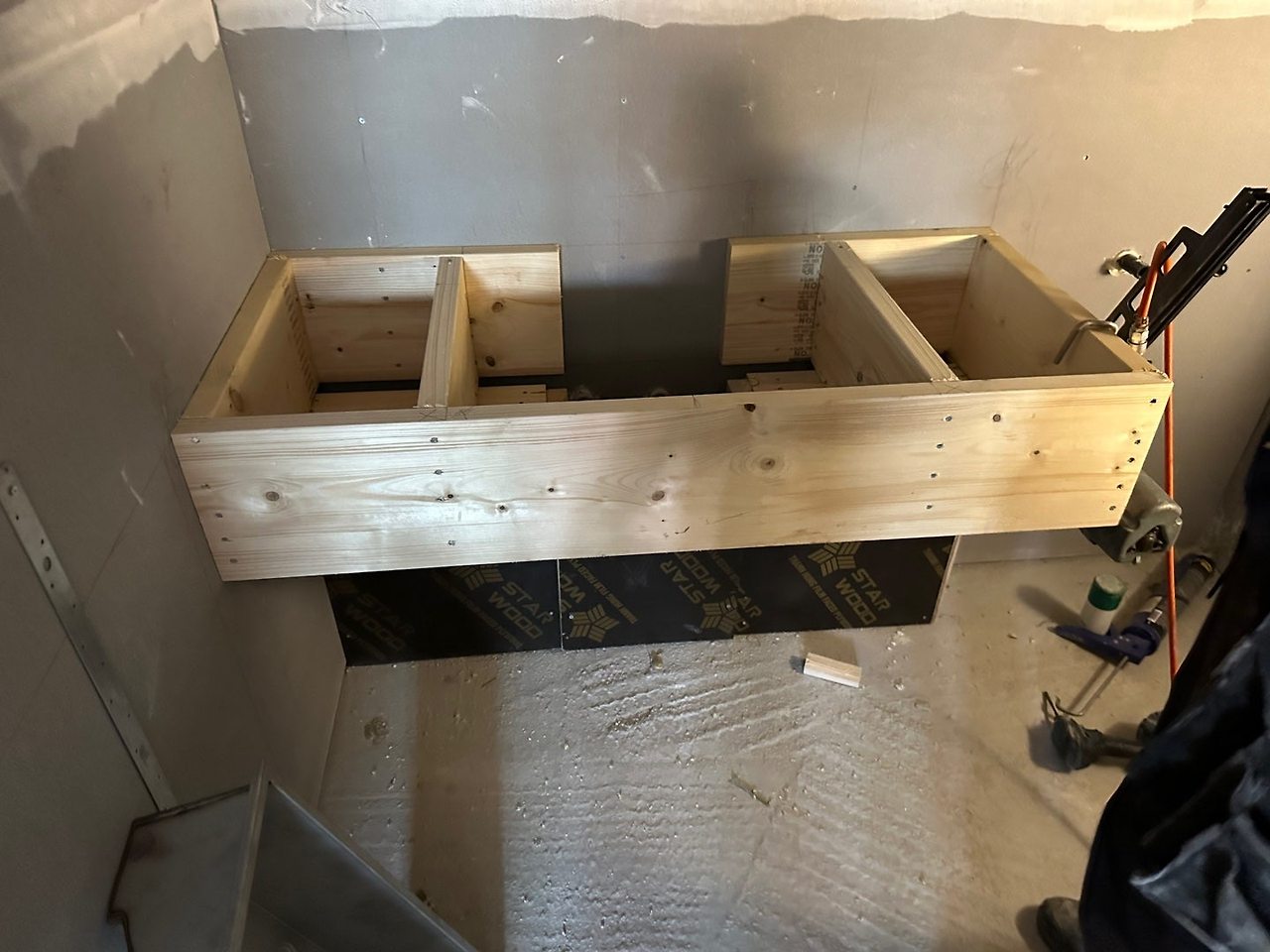

![](https://blog.kakaocdn.net/dn/Txt8q/btsJqfmQ7TW/zy6vqWA1LKg1FKuz6V6dy1/img.jpg)
![](https://blog.kakaocdn.net/dn/bEbrX8/btsJrQeNYTO/icHBzIrGGHgaIxSqpIiTsk/img.jpg)
![](https://blog.kakaocdn.net/dn/csa0fw/btsJqARKSg0/FpckxImGp0LToNlSz9ziu1/img.jpg)
다음으로 화장실 및 세탁실 등 방수 석고보드가 시공된 곳에 퍼티 및 실리콘 작업이 진행되었습니다.
시트 방수 시공 -> 투습방수지 시공 -> 기밀 테이핑 -> 방수 석고 보드 시공 -> 나사못 및 이음매 실리콘 메움
-> 도막 방수 -> 타일 마감 의 순서 중 나사못 및 이음매 메움 작업이 되겠습니다.
![](https://blog.kakaocdn.net/dn/83ylZ/btsJqTwFzoW/EZ5gp71udiXkn2V1QW1xt0/img.jpg)
![](https://blog.kakaocdn.net/dn/cBT7LZ/btsJrZbCRvL/QL7Kzg4EDr3HJtV1cFvQJ0/img.jpg)
![](https://blog.kakaocdn.net/dn/bdJIrE/btsJrBWDs33/mIUBIQXeE84L9IhAFcMG4k/img.jpg)
퍼티 및 실리콘 작업중인 모습
내일 실리콘 작업까지 완료된 후 도막 방수 작업이 진행될 예정입니다.
![](https://blog.kakaocdn.net/dn/cuLCGb/btsJq9TDowH/8juhKQcVIP2FLbJWsyb5RK/img.jpg)
![](https://blog.kakaocdn.net/dn/lBFFc/btsJsmqKD6W/WZMAXusbvId9MsnaLiD6Dk/img.jpg)
![](https://blog.kakaocdn.net/dn/DY3iH/btsJrkAJU5b/TE1HKUrKEHVBe2UnTbNYKK/img.jpg)
다른 한편에서는 2층 화장실 타일 세면대 작업이 진행되었습니다.

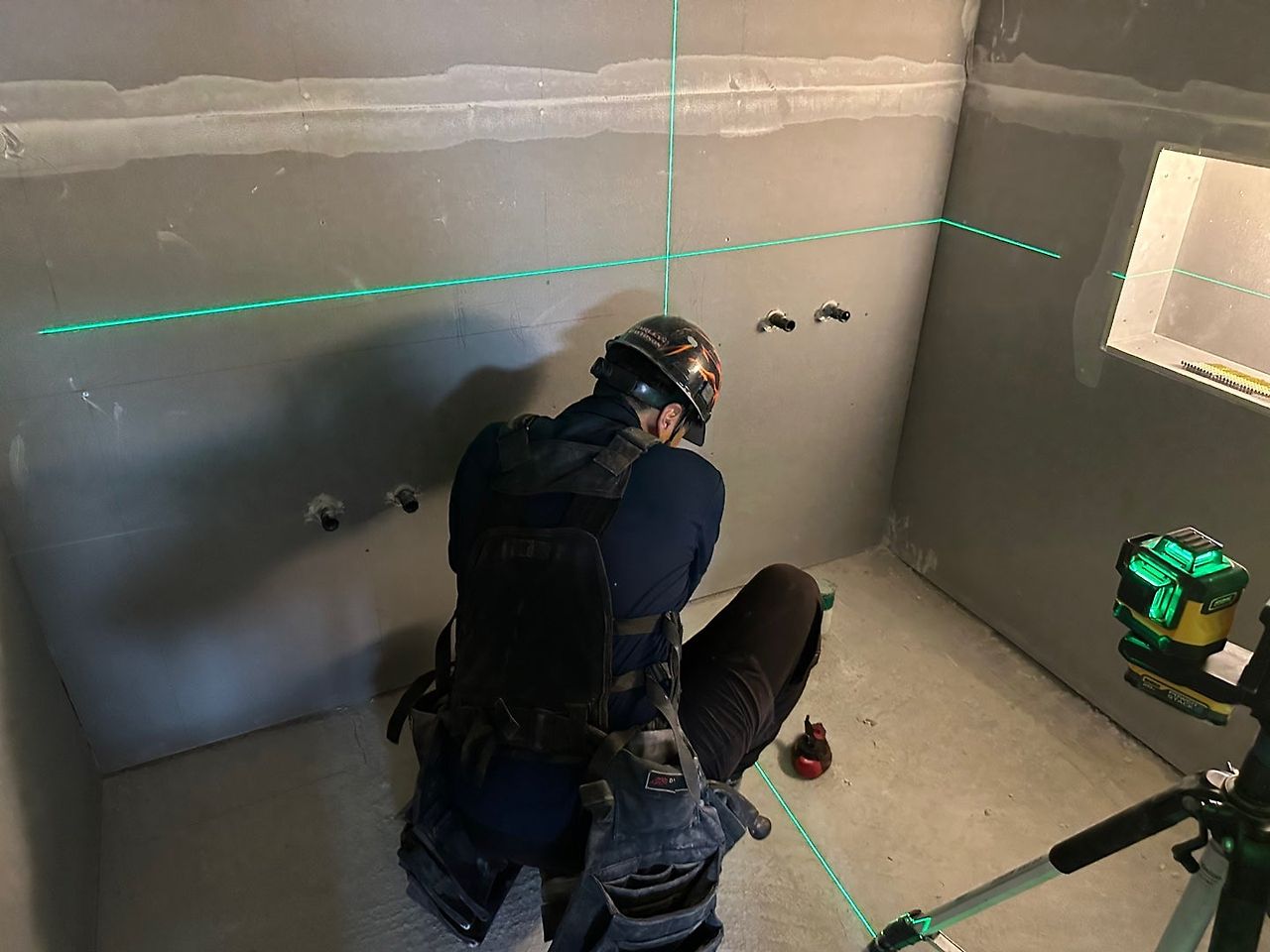

먼저 세면대가 설치될 곳을 레이저 레벨기로 체크해 줍니다.
![](https://blog.kakaocdn.net/dn/3KFfC/btsJrC2bpBG/ttnPtJXDK2O8KR6zSyKkck/img.jpg)

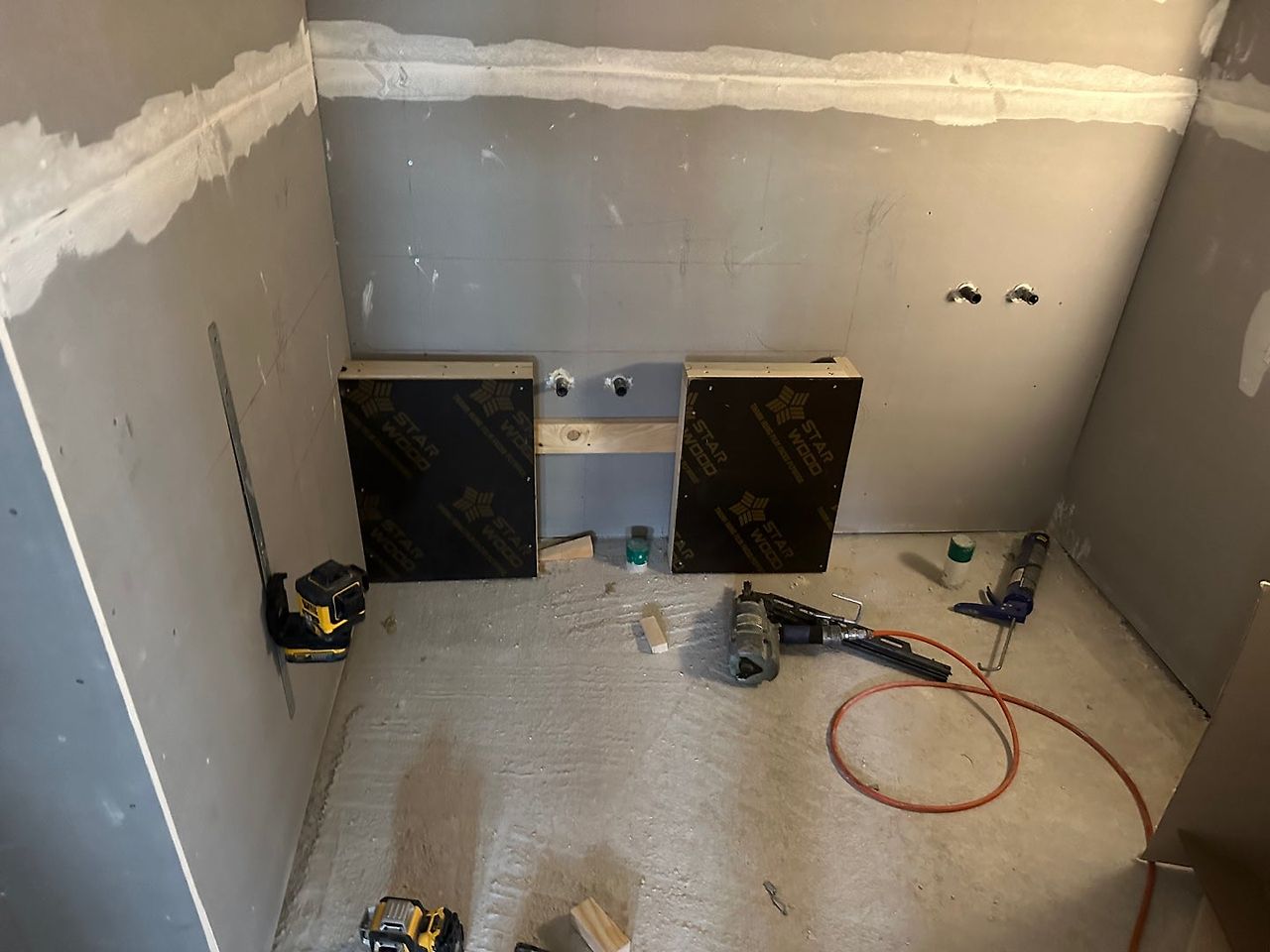

다음으로 방수합판과 구조목으로 세면대 골조 시공을 진행합니다.
![](https://blog.kakaocdn.net/dn/SHl7s/btsJsgxqsEM/8LEj9KYaoXsYHKFG8OdNS1/img.jpg)
![](https://blog.kakaocdn.net/dn/ek0ntE/btsJrq8Kg3u/hpP7j06CktroQ1eVtve08k/img.jpg)
골조가 완료되고 덴스쉴드(방수 석고보드)를 시공합니다.
이후 퍼티 및 실리콘 작업과 도막 방수 작업 후 타일 마감이 진행될 예정입니다.
![](https://blog.kakaocdn.net/dn/NsQOi/btsJrAQXr9a/pKYqmqUKIy4VId8WjdCJ4K/img.jpg)
![](https://blog.kakaocdn.net/dn/bbAv2F/btsJrTbv3j1/kl9s97xhjaE8xeGA4ViMR0/img.jpg)
![](https://blog.kakaocdn.net/dn/wP10y/btsJqGqOCQC/2JiIE7kKCCQaQ1KirsOu1K/img.gif)
댓글
