날씨: 오전:흐림,약간 비/오후:비온후 갬
-금일 근무자
소 장 : 정수호 (8시간)
팀 장 : 이상민 (8시간)
부팀장: 손호현 (8시간)
팀 원 : 정태영 (8시간), 문병선 (8시간), 천영환 (8시간), 김종협 (8시간), 노채헌 (8시간), 이경용 (휴무),
황근하 (휴무), 최정현 (8시간)
지 원 : 최영광 (8시간), 조길환 (8시간), 김완태 (8시간)
금일품수 (누계) : 12 품 (총 274.375 품)
금일 작업 현황
- 석고 보드 시공
- 내장 단열재 시공
- 마이너스 걸레받이 시공
다음 예정 작업
- 석고 보드 시공
- 내장 단열재 시공
- 조적팀 시공
- 마감재 가공
화성 송산 그린시티 E 26일차
안녕하세요. 무더웠던 날씨가 점점 선선한 날씨로 변해가는 화성 송산 그린시티 현장에서
작업 내용 보고드립니다.
오늘은 어제 작업을 이어서 진행하였습니다.
![](https://blog.kakaocdn.net/dn/QTuAQ/btsJhipON6c/B6RZrnQkGfdhcIyk0bsDp1/img.jpg)
![](https://blog.kakaocdn.net/dn/16sX2/btsJiadt7D0/KXIjH19UjaHoRshKrt0SN1/img.jpg)
![](https://blog.kakaocdn.net/dn/dcPpO9/btsJipaibmn/cSUdcYE69Rf5nX6w0CrSy0/img.jpg)
![](https://blog.kakaocdn.net/dn/kXAMY/btsJiKFgNSc/yQlCQ7sZ8WL3LRhrsCEBKk/img.jpg)
![](https://blog.kakaocdn.net/dn/boFKQj/btsJiH9J2V3/eL8a5qWu94GKKIXoGf3xE1/img.jpg)
![](https://blog.kakaocdn.net/dn/QIRvh/btsJiMb1IeL/YSEUUJpwufkPK6BJek7AB1/img.jpg)
![](https://blog.kakaocdn.net/dn/X0QD1/btsJiHIHAnY/TP1bQIKwwylRidYexZ0I60/img.jpg)
![](https://blog.kakaocdn.net/dn/yN0ww/btsJicvvuDB/SkF0c6h0ZopfBryxHa6icK/img.jpg)

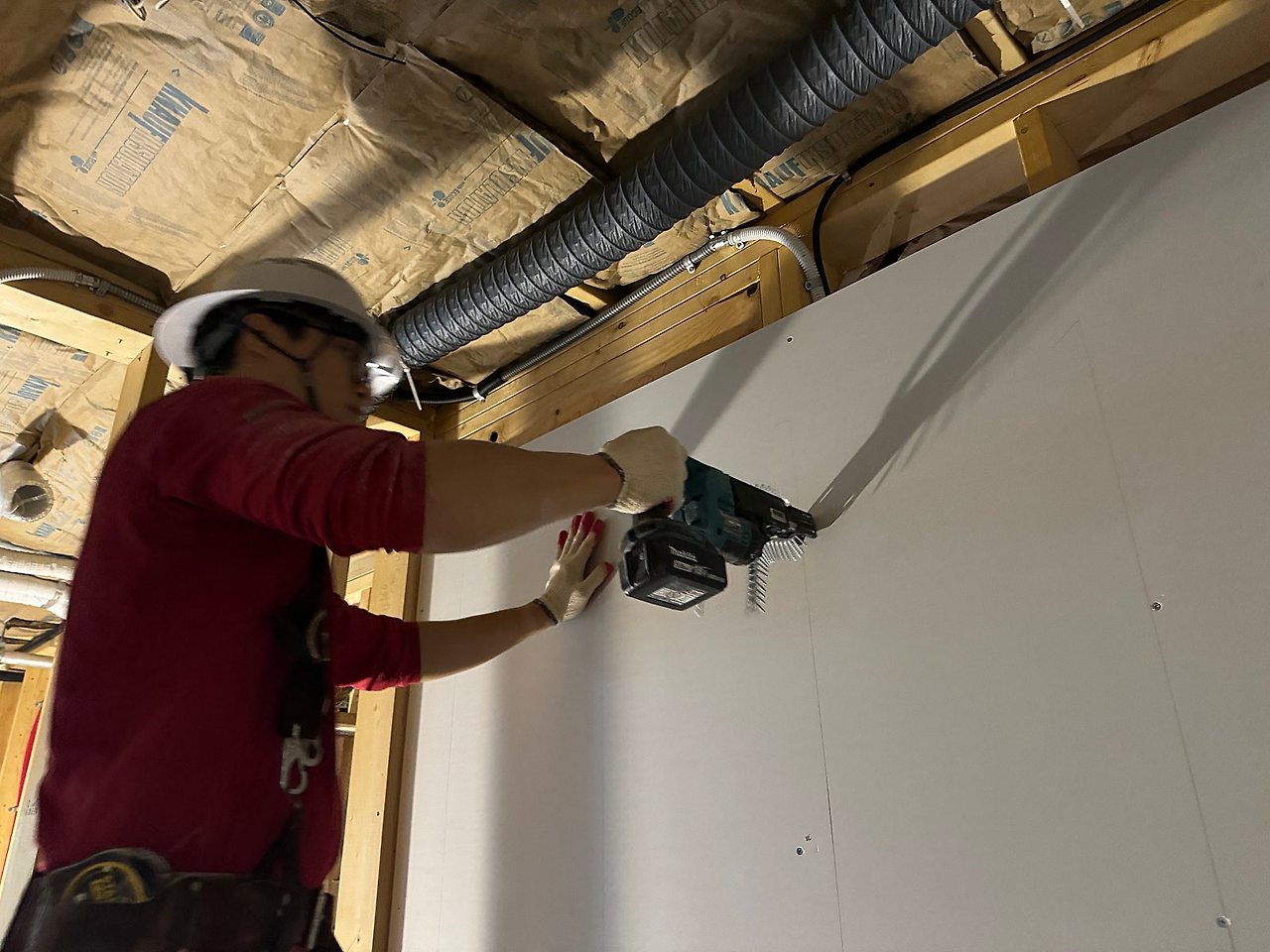

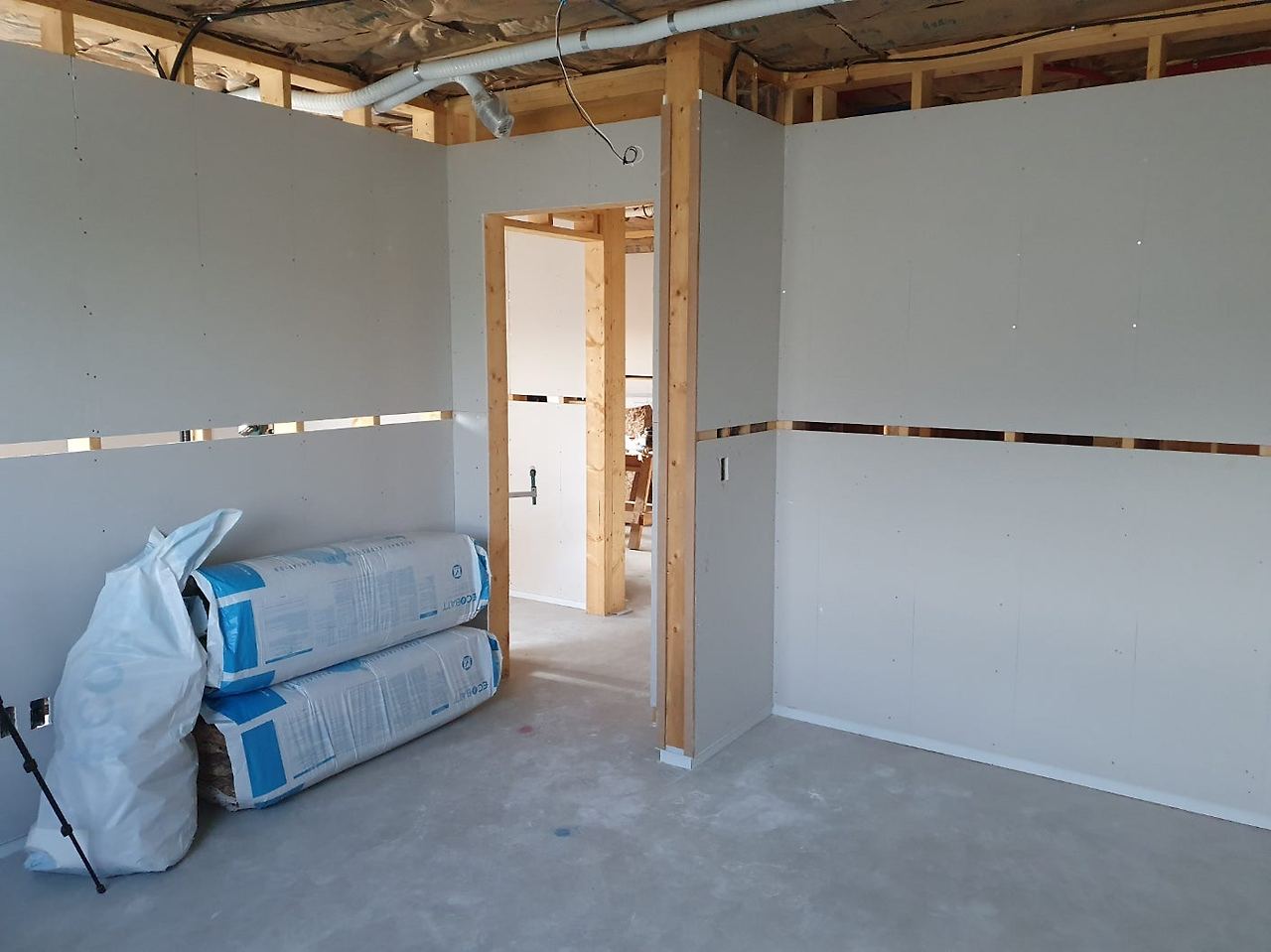

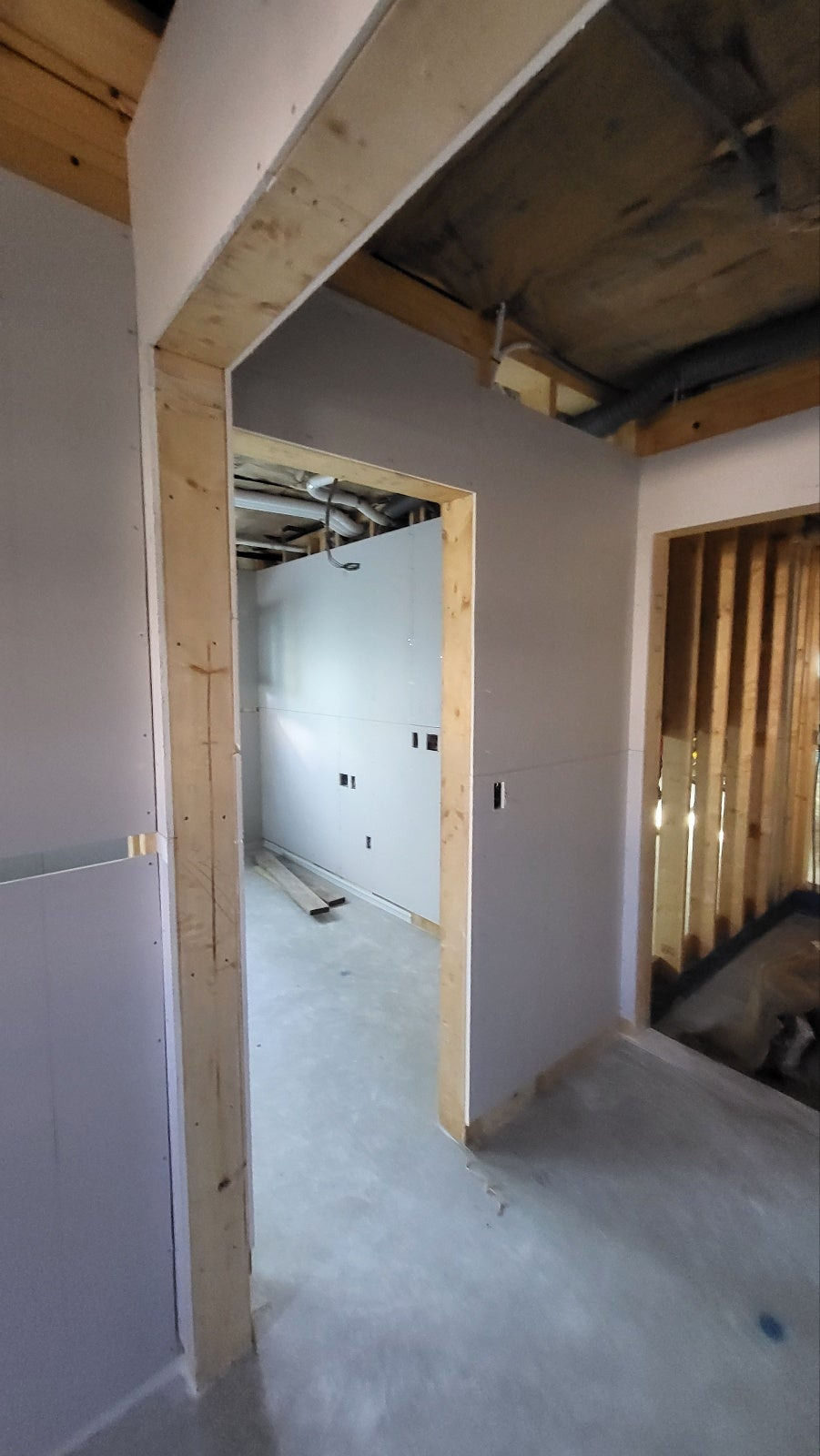

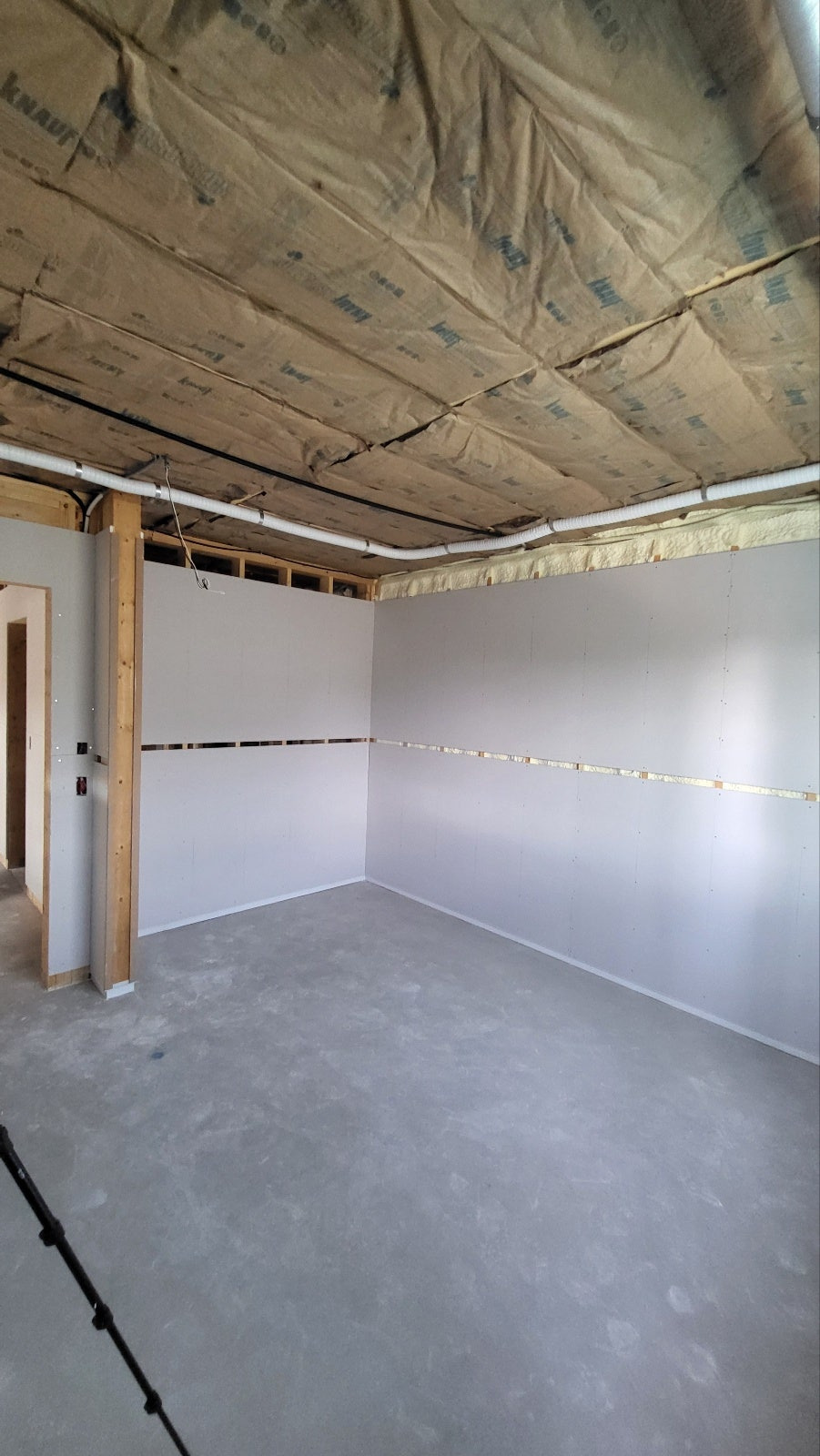

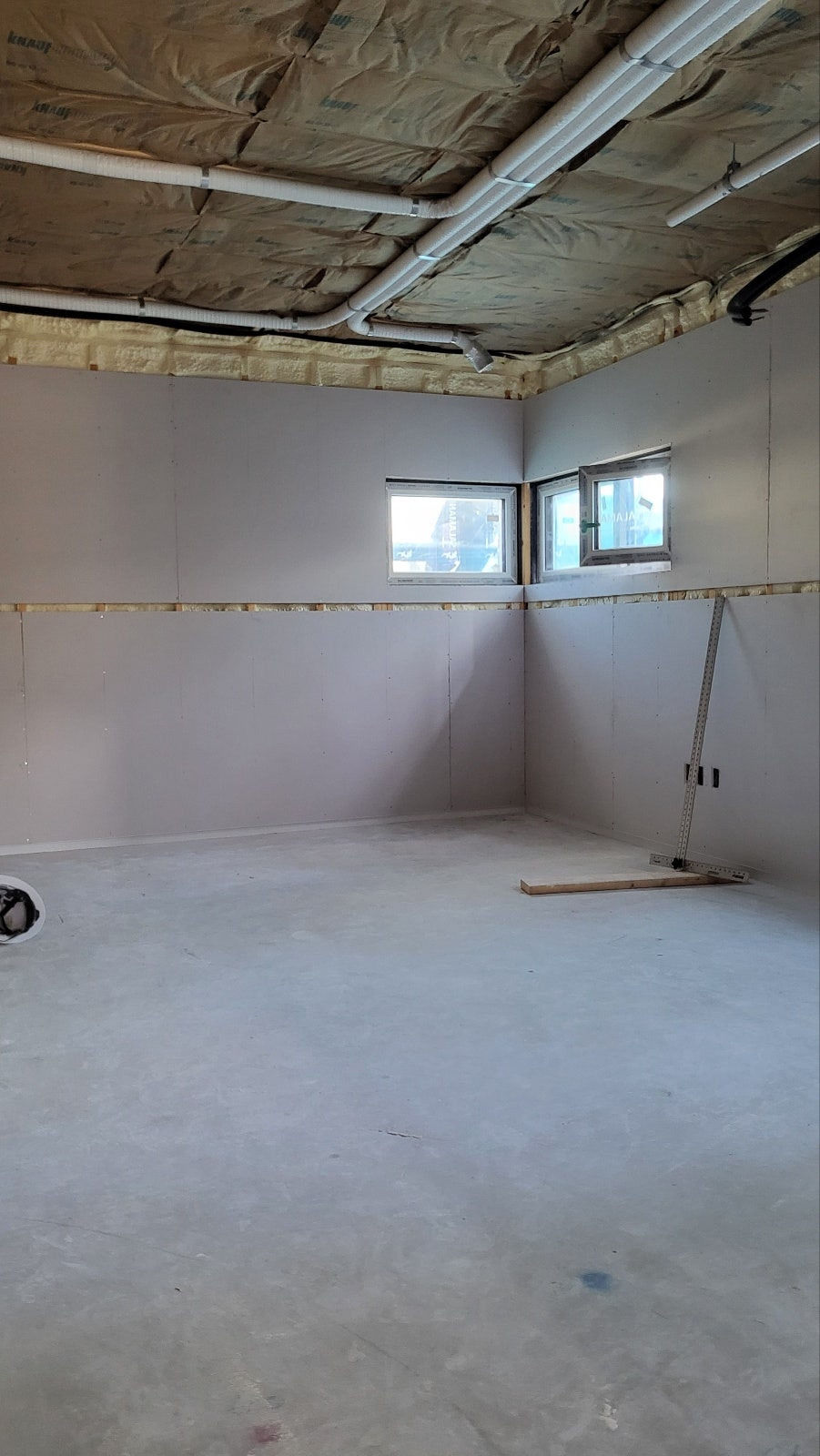

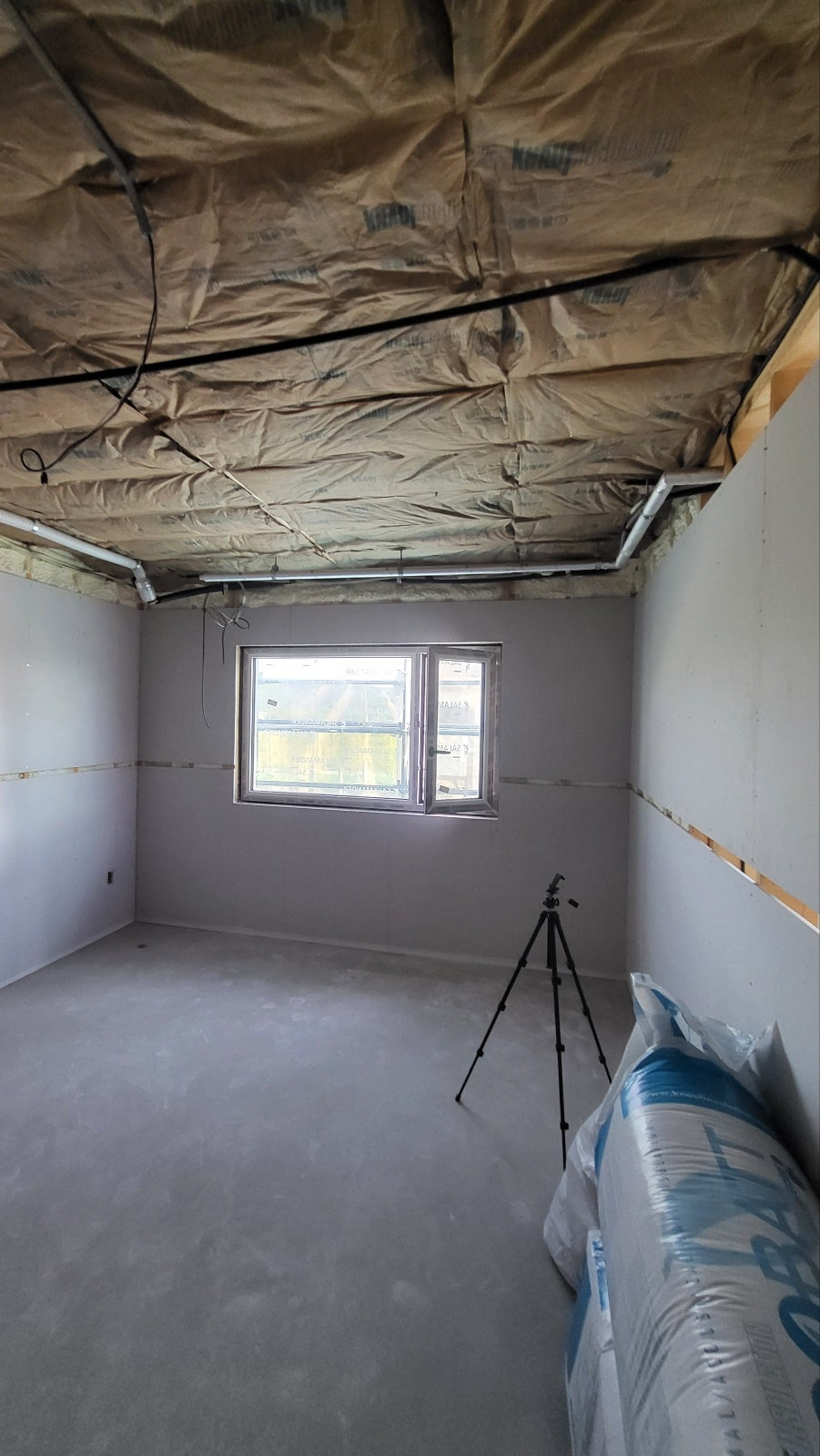

2층은 석고작업을 진행하였습니다.

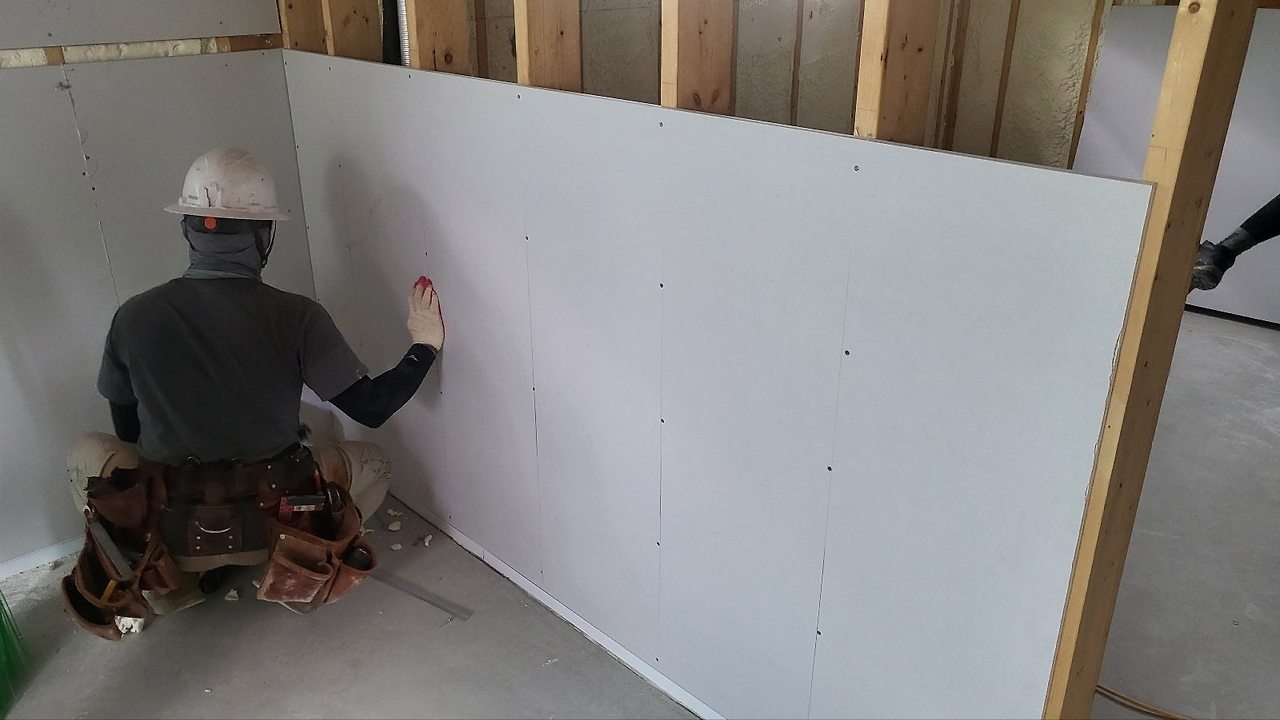

석고의 아랫기준선 역할을해주는 걸레받이위에 석고 시공을 진행하였고, 스터드 상위치를 미리 표시 하여 시공시 매거진 피스의 어긋남이 없도록 세심하게 작업 진행하였습니다.
![](https://blog.kakaocdn.net/dn/bq2myg/btsJgQAr5Qk/bKoC55AYimHtcvk4a9xZmK/img.jpg)
![](https://blog.kakaocdn.net/dn/wOffD/btsJhh5zRFr/25VnjEadVYjDki6KytkGe0/img.jpg)
![](https://blog.kakaocdn.net/dn/bPjtGN/btsJhlUgVfH/Vv8u7vcZ0kgziLkKDxuoRK/img.jpg)
![](https://blog.kakaocdn.net/dn/cFHU3T/btsJidgSCdH/3Y50UYIHTDKxe87eMBJbo0/img.jpg)

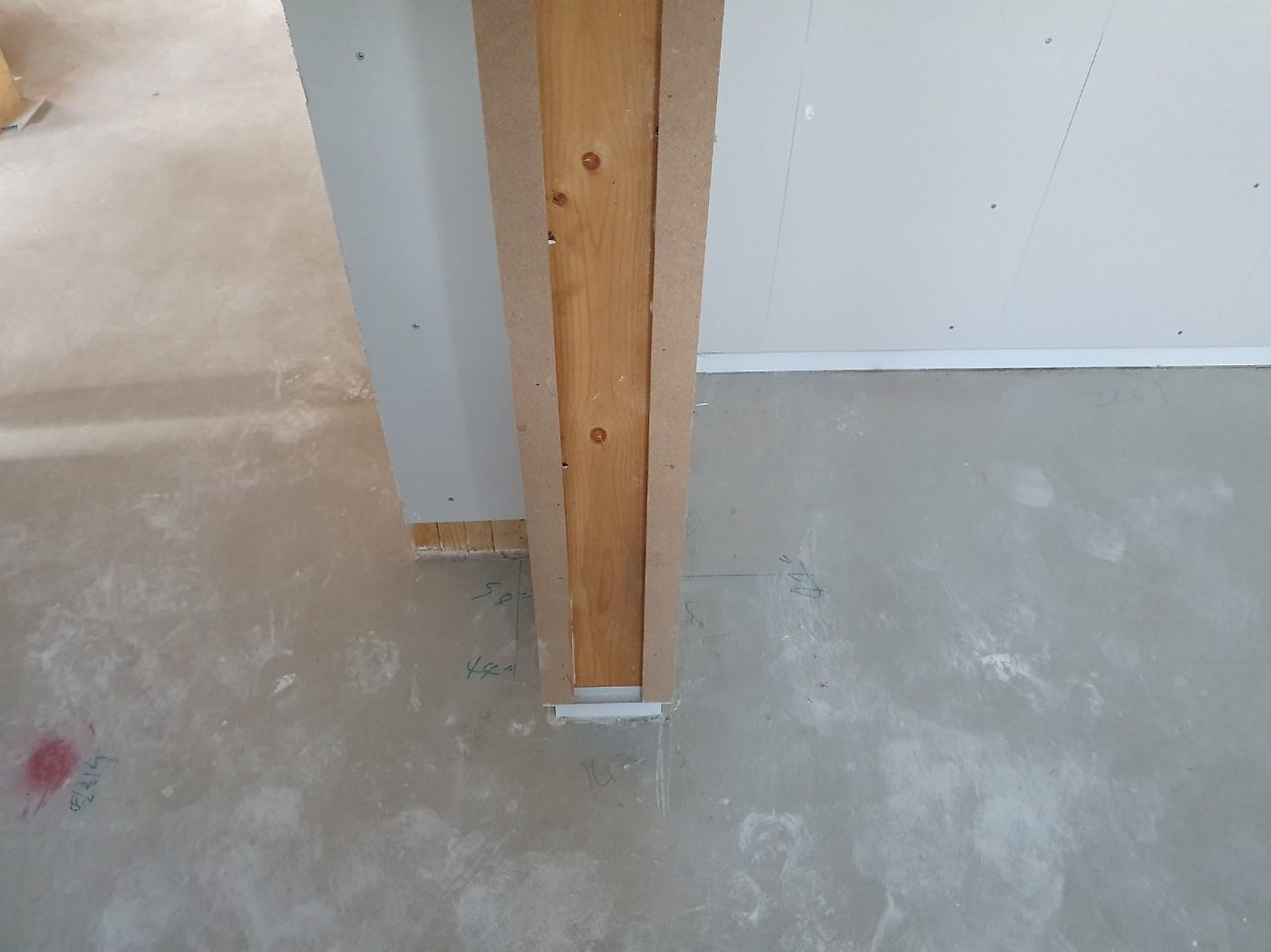

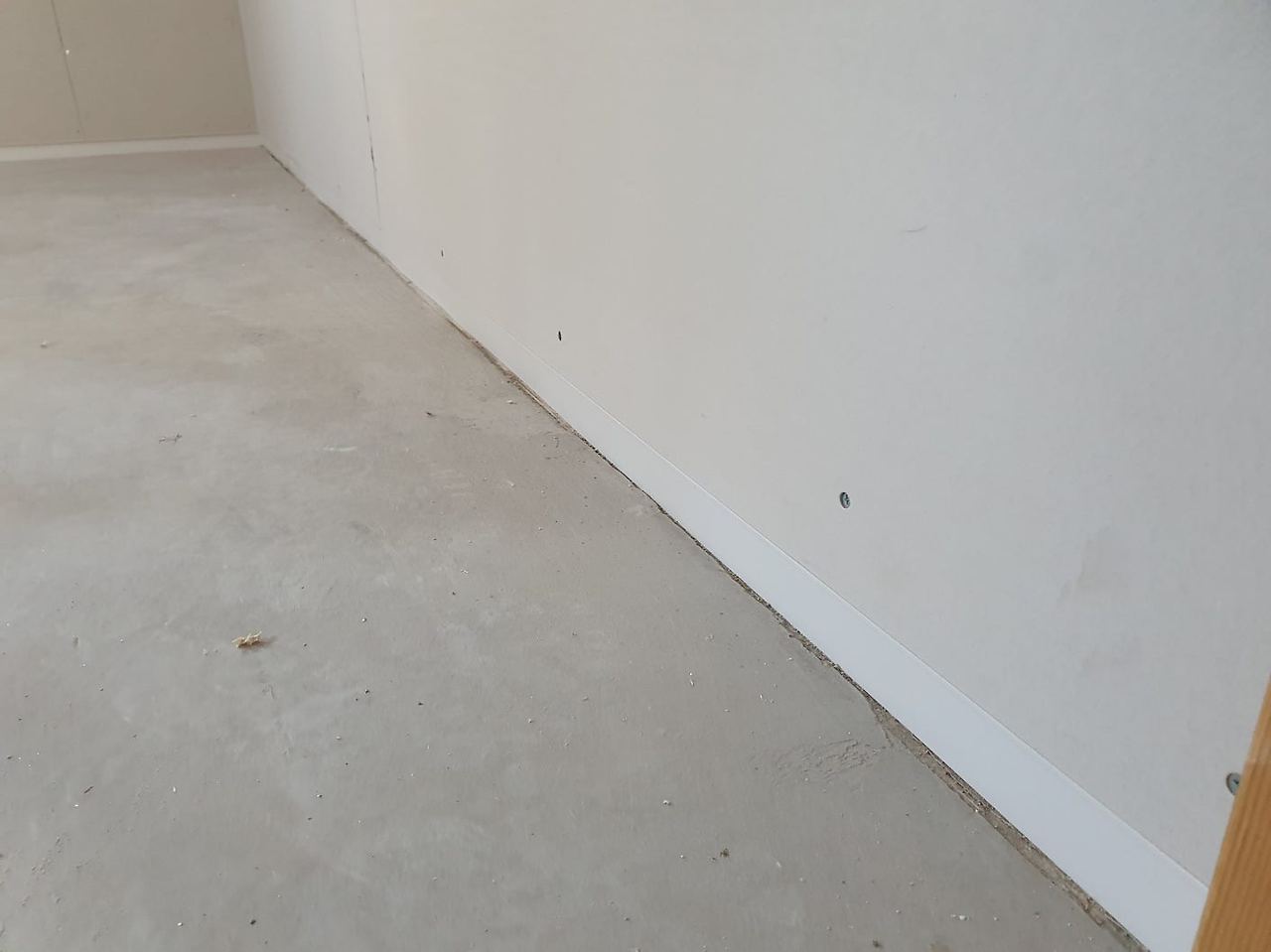

걸레받이 시공도 진행되었습니다.
벽체 길이를 측정하여 걸레받이를 재단하고 시공전 부착면을 평탄화하여 걸레받이가
튀지 않도록 시공하였습니다.
![](https://blog.kakaocdn.net/dn/BtMdc/btsJiT3cpe2/pQKd6ZgRbC7M84RbcqBdFK/img.jpg)
![](https://blog.kakaocdn.net/dn/bFr9Am/btsJh1A1qvw/F4fxaBKpkqmbKQKF2Tss8k/img.jpg)
![](https://blog.kakaocdn.net/dn/bcZ16E/btsJhFd6zcS/PWkXCkbwtxQOoU0OvXLy3k/img.jpg)
![](https://blog.kakaocdn.net/dn/c0edgW/btsJip9cgY0/IDWhCYUm5RgsSHYu01uzb0/img.jpg)
![](https://blog.kakaocdn.net/dn/bohKV5/btsJiJ7rCsN/cAEabWcCBB7TbDflagz7aK/img.jpg)
![](https://blog.kakaocdn.net/dn/bFpLky/btsJiVUfva0/XkNv7we7k2SQ8ZxrE48Xg1/img.jpg)
![](https://blog.kakaocdn.net/dn/c5Vpeg/btsJg28Bg4U/Xl7Mrb6nOEWkkaXxxkseHk/img.jpg)
![](https://blog.kakaocdn.net/dn/cU2Bay/btsJiLqE1Gw/RLhbWWl9C0fJAMqx6Pwi80/img.jpg)
![](https://blog.kakaocdn.net/dn/ejsuUR/btsJhknDoO5/DHuLIVw7FlMMKqypmgRmm0/img.jpg)

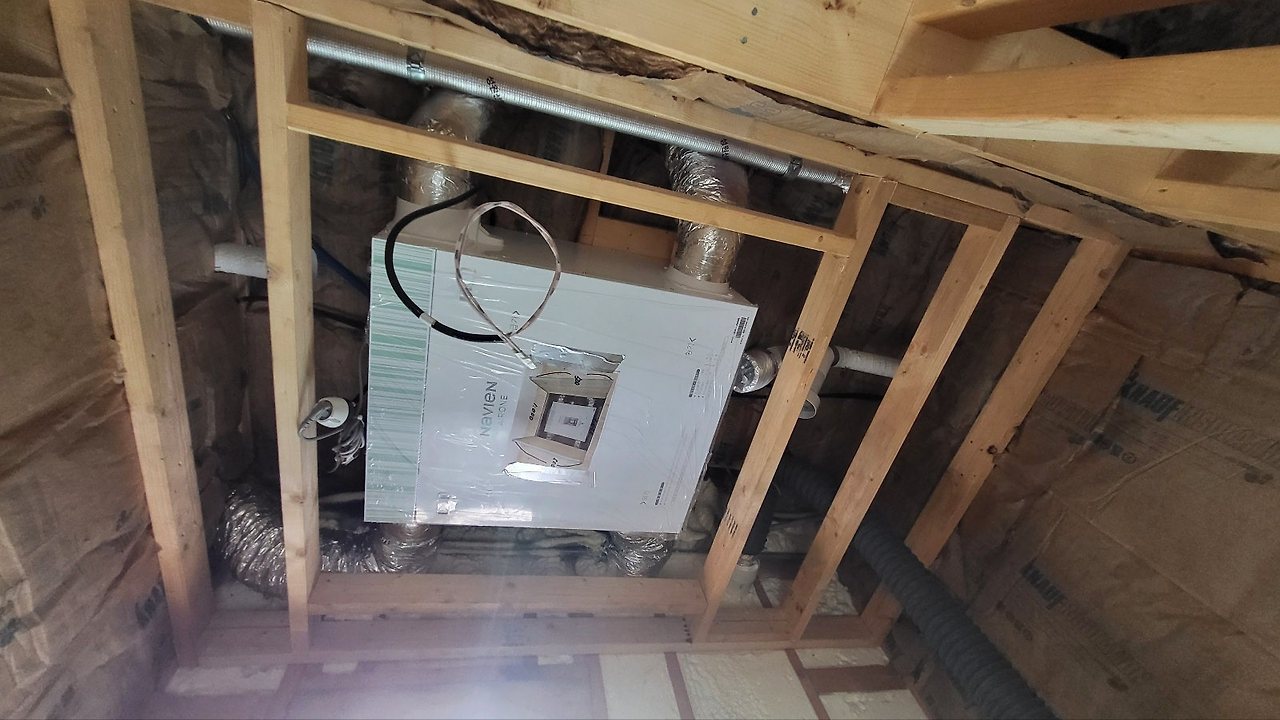

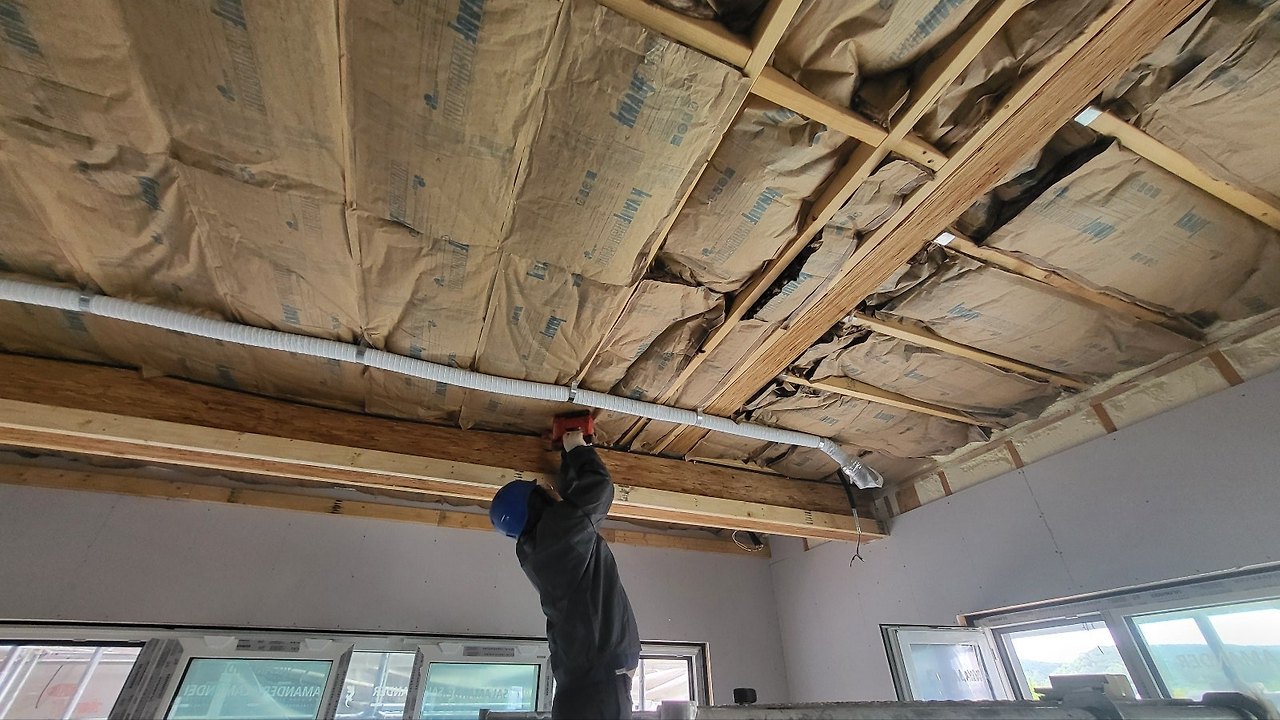

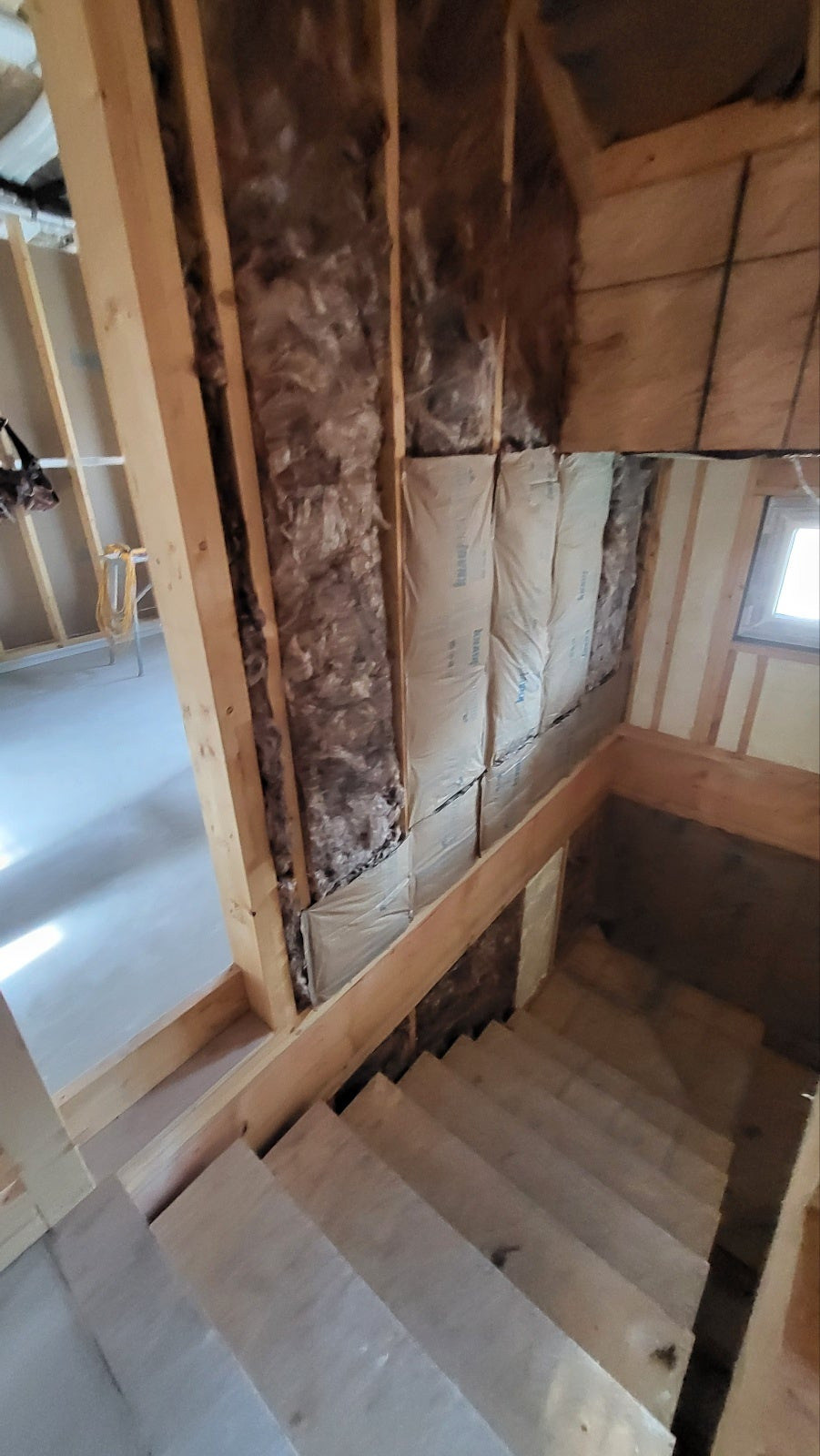

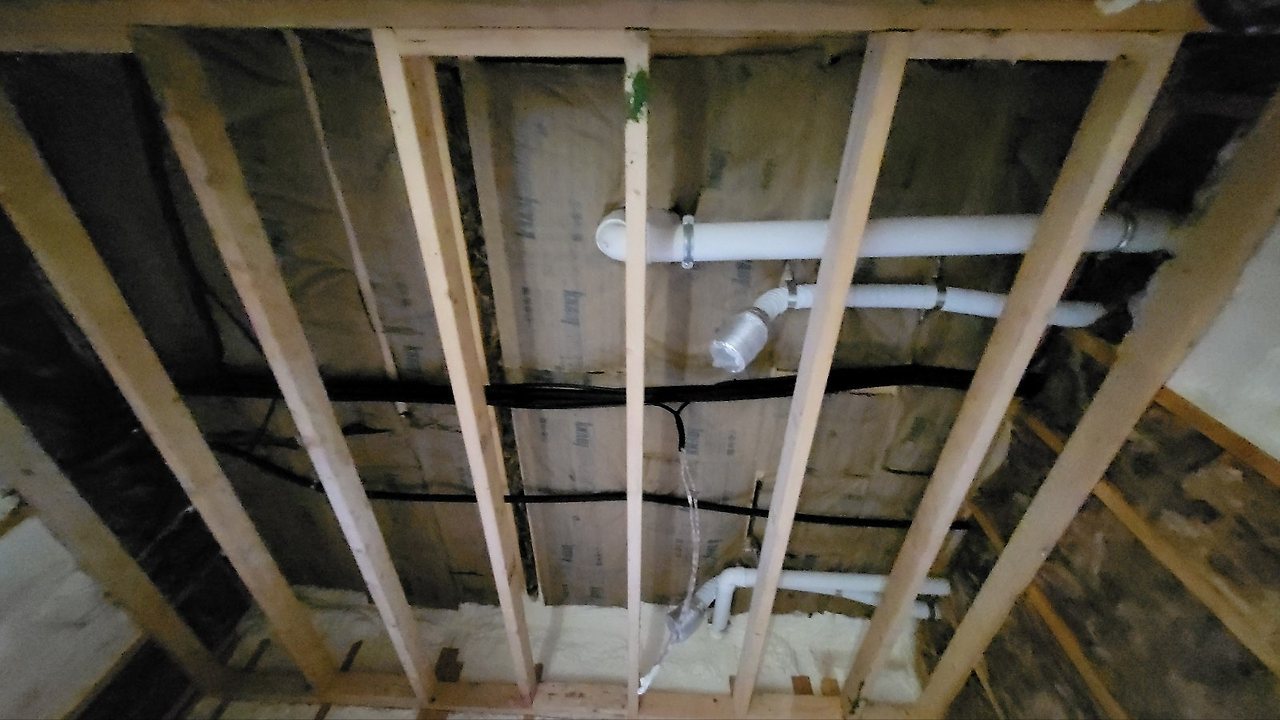

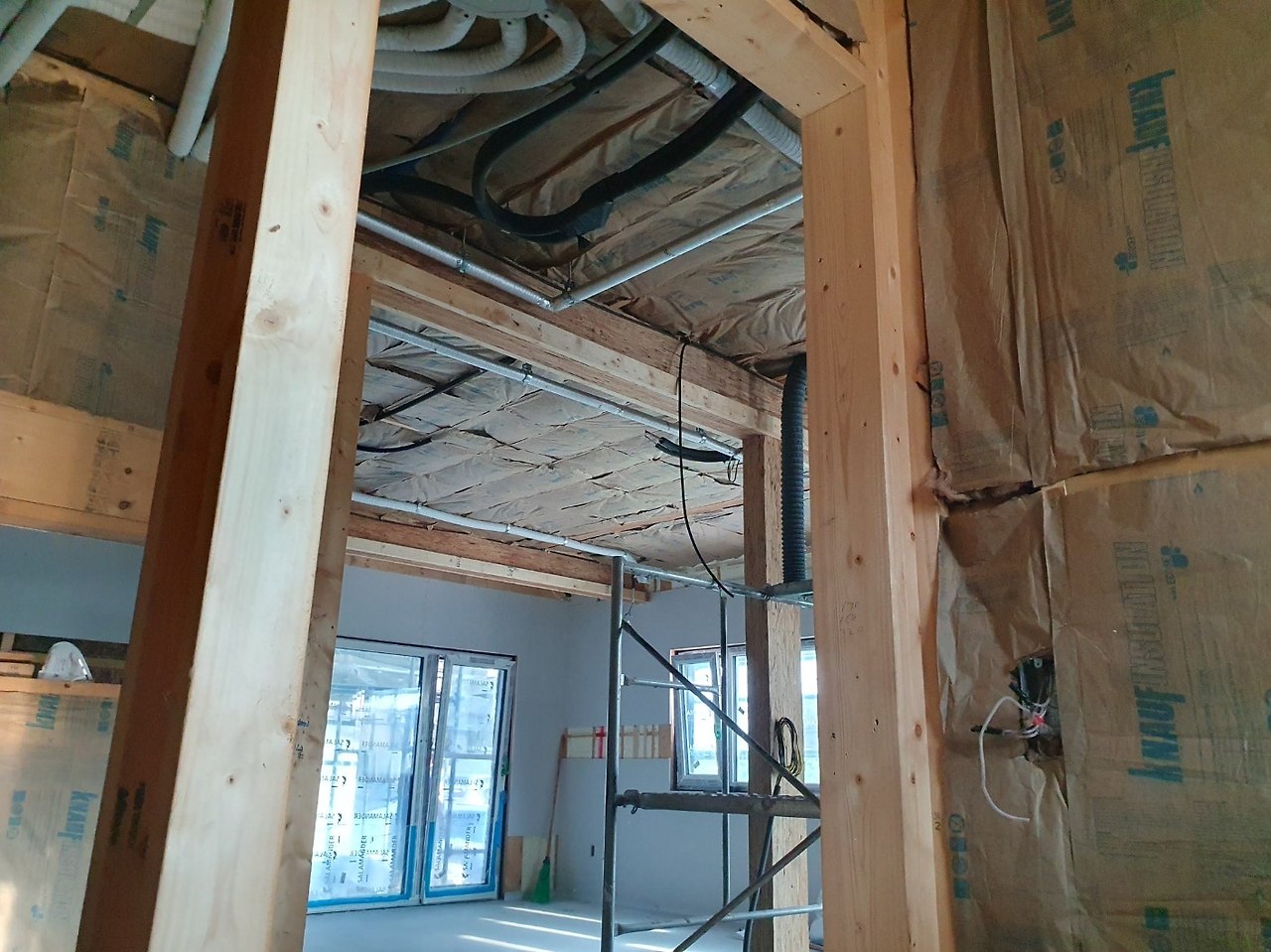

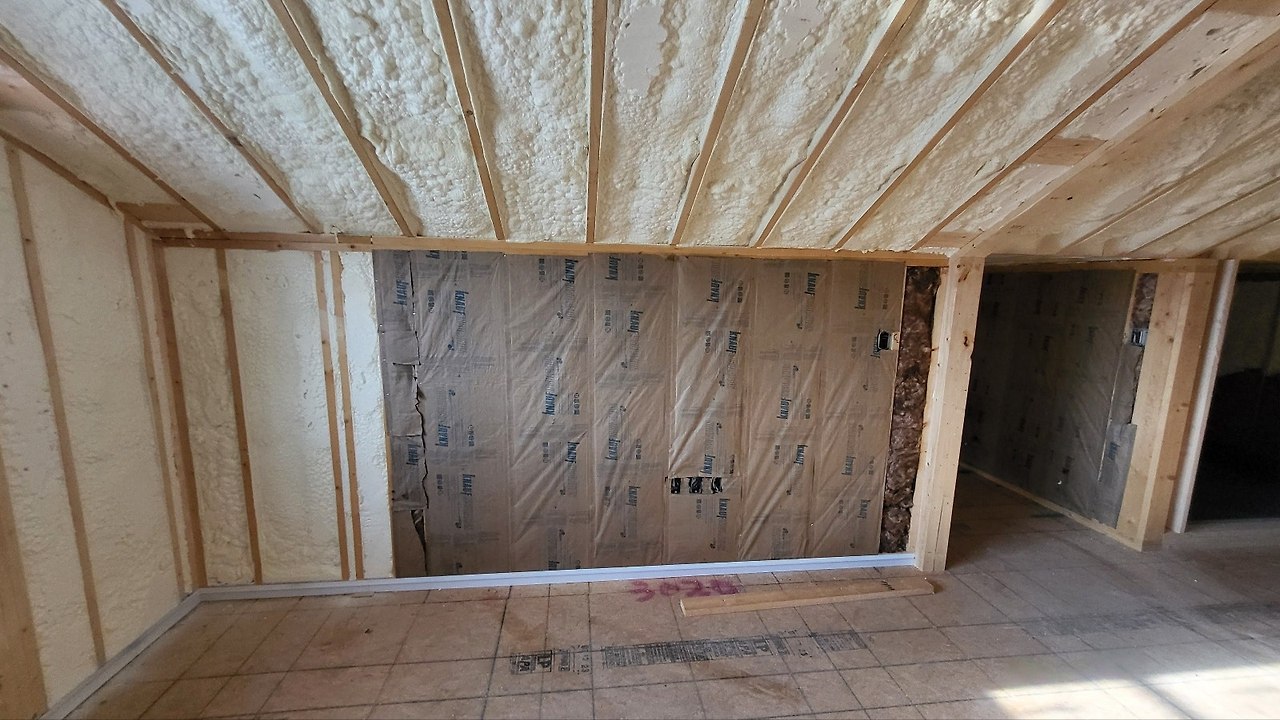

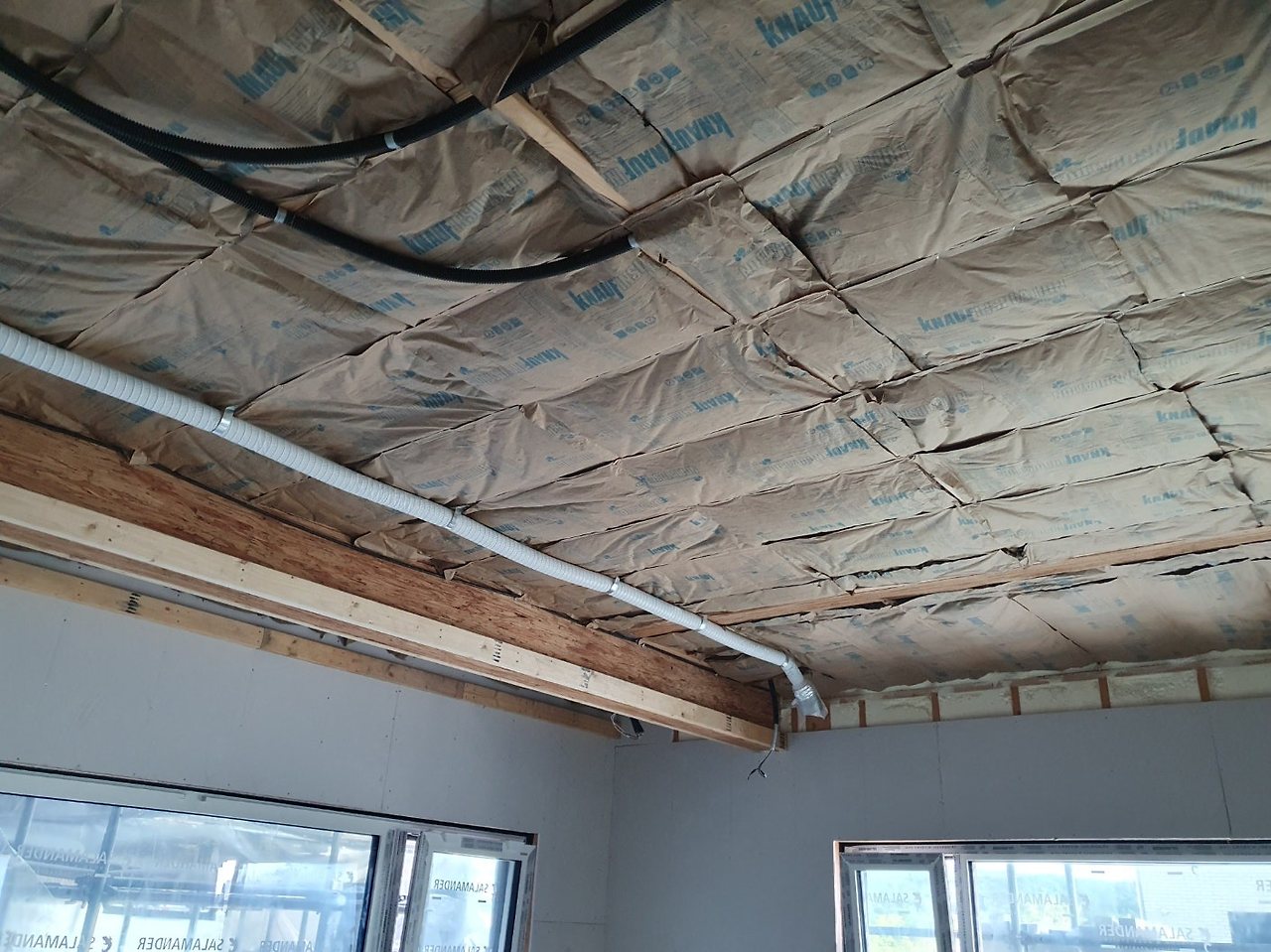

어제에 이어 1층 단열재 작업도 진행되었습니다.
단열재의 기본 사이즈 4ft가 들어가는 부분을 채운후 남은 공간에 맞는 사이즈로 재단후 시공하였습니다.
배관과 전기선 콘센트 부분이 단열재에 막혀 감춰지는 부분이 없도록 하나하나 확인해가며 시공이 진행되었습니다.
1층 단열재 시공은 완료되었고 추후 2층 벽체와 별체 단열재 시공이 진행될 예정 입니다.
![](https://blog.kakaocdn.net/dn/cJbcMq/btsJharSUbg/1U5lKiGhXntQLIFeIKKVw0/img.jpg)
![](https://blog.kakaocdn.net/dn/seRGN/btsJibcjjoR/lkTnApIp8Bg3Ik38eSXejk/img.jpg)

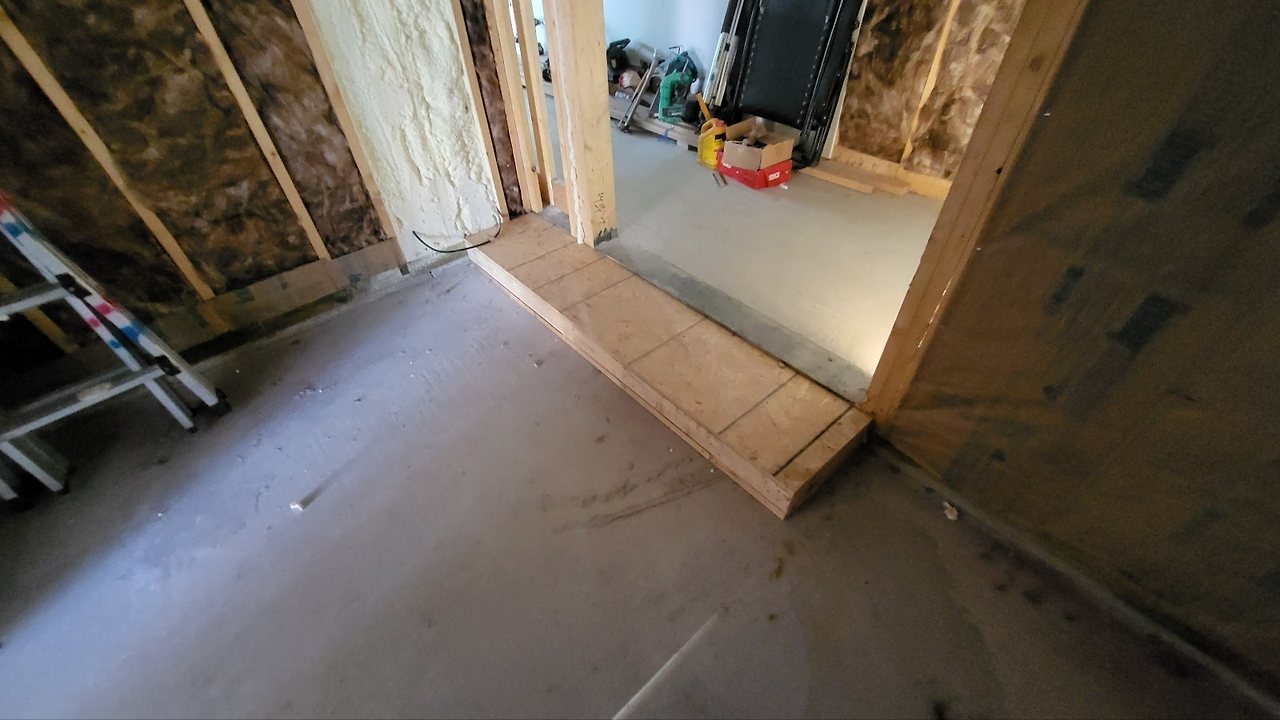

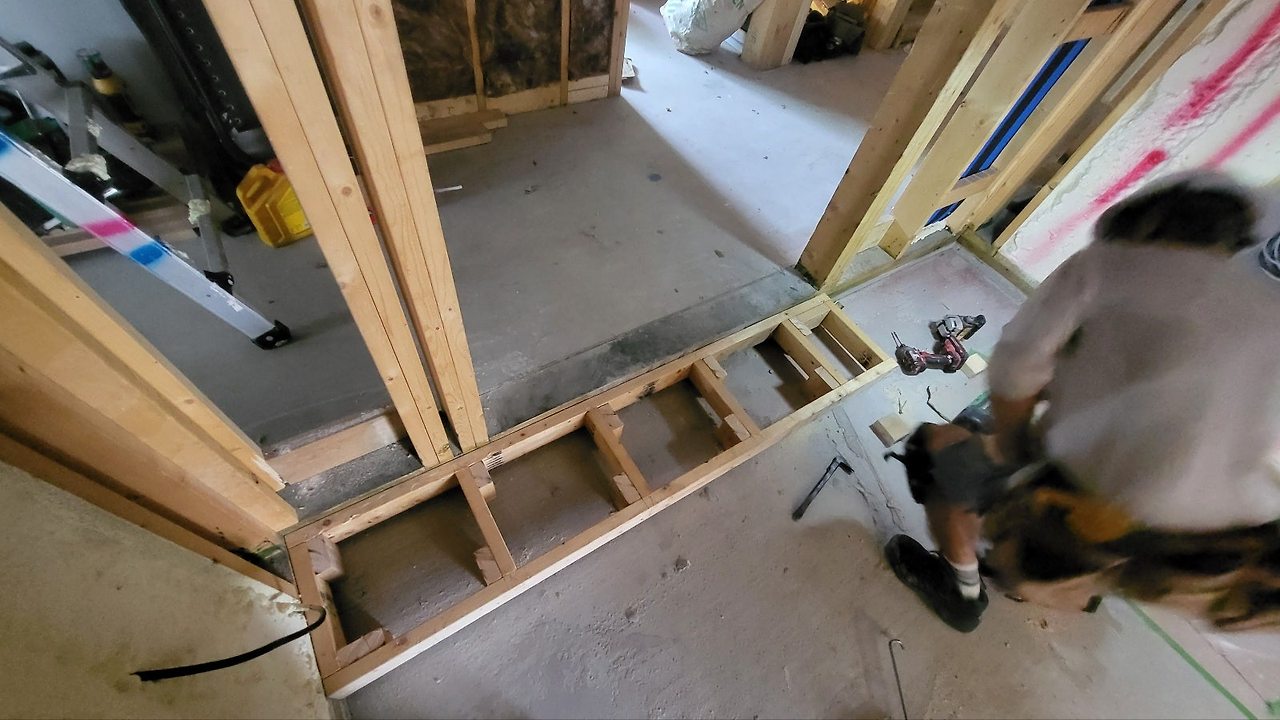

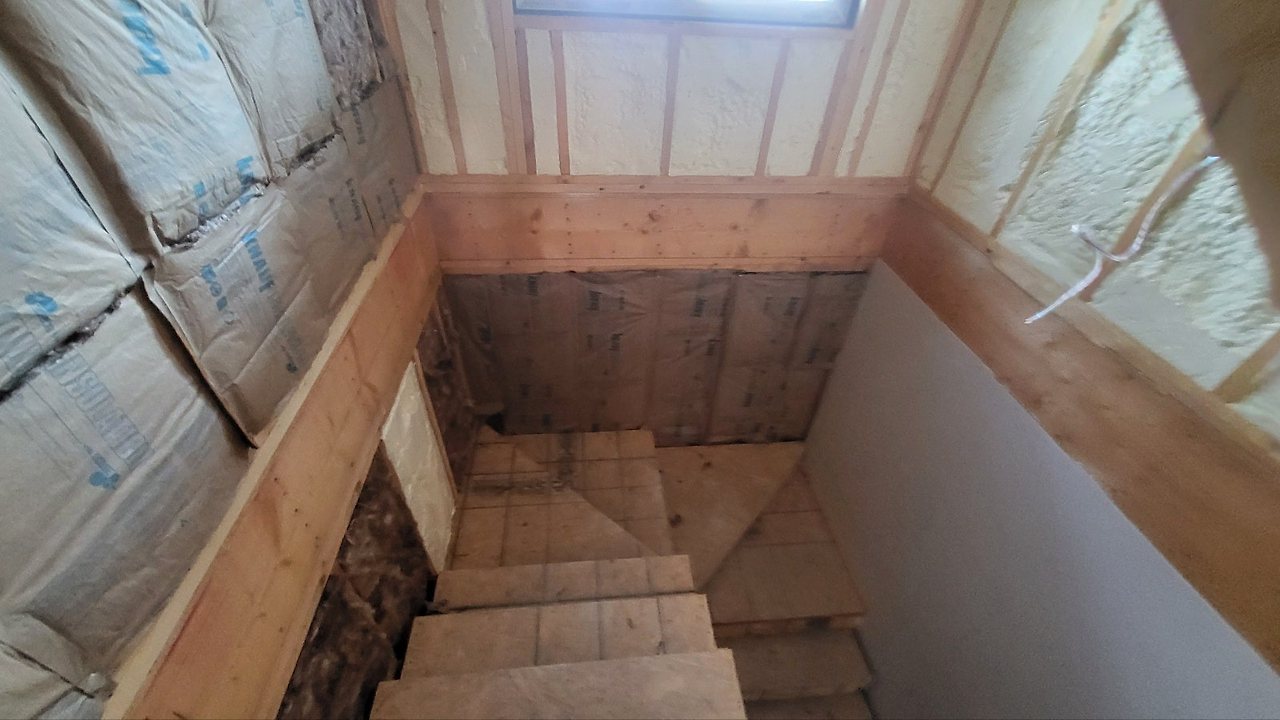

현관 계단판 시공도 진행되었습니다.
![](https://blog.kakaocdn.net/dn/csSLU0/btsJgRsCrTh/sveq5PIeYEunWj1dshrCz1/img.jpg)
![](https://blog.kakaocdn.net/dn/sLcu5/btsJhOvaApR/4ODb7EMcJkdEPKrTU2IVQ1/img.jpg)

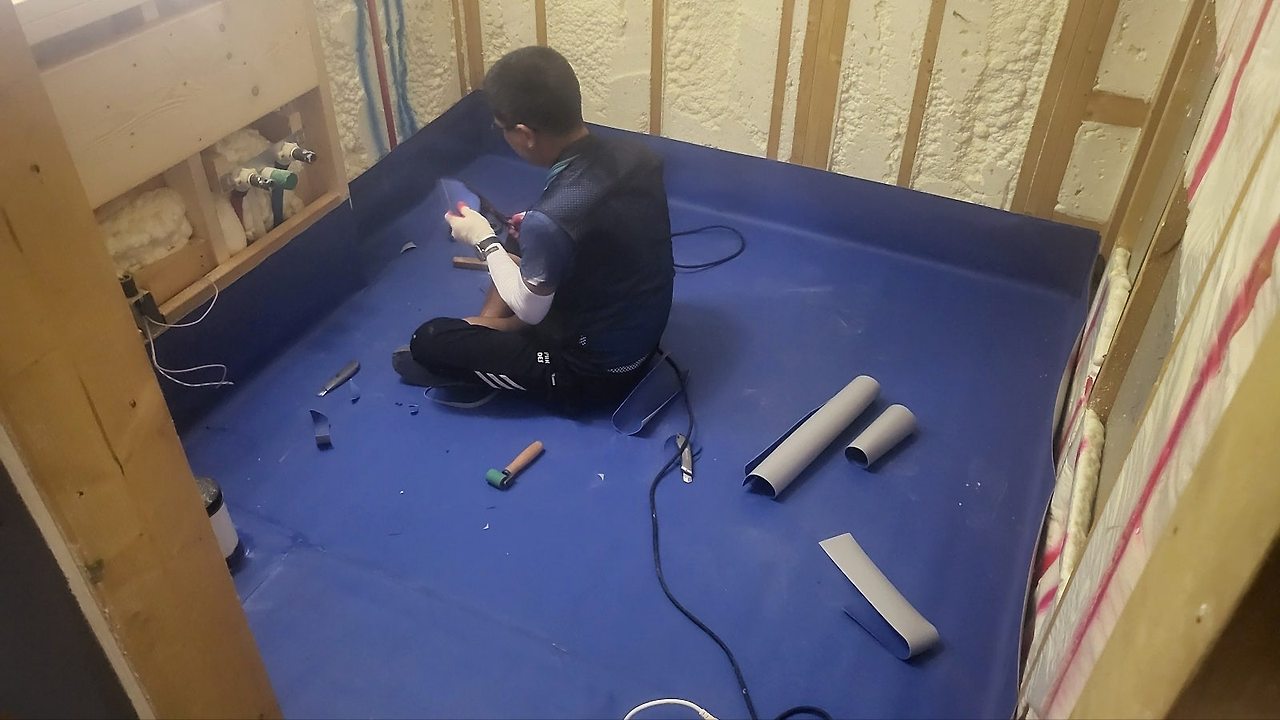

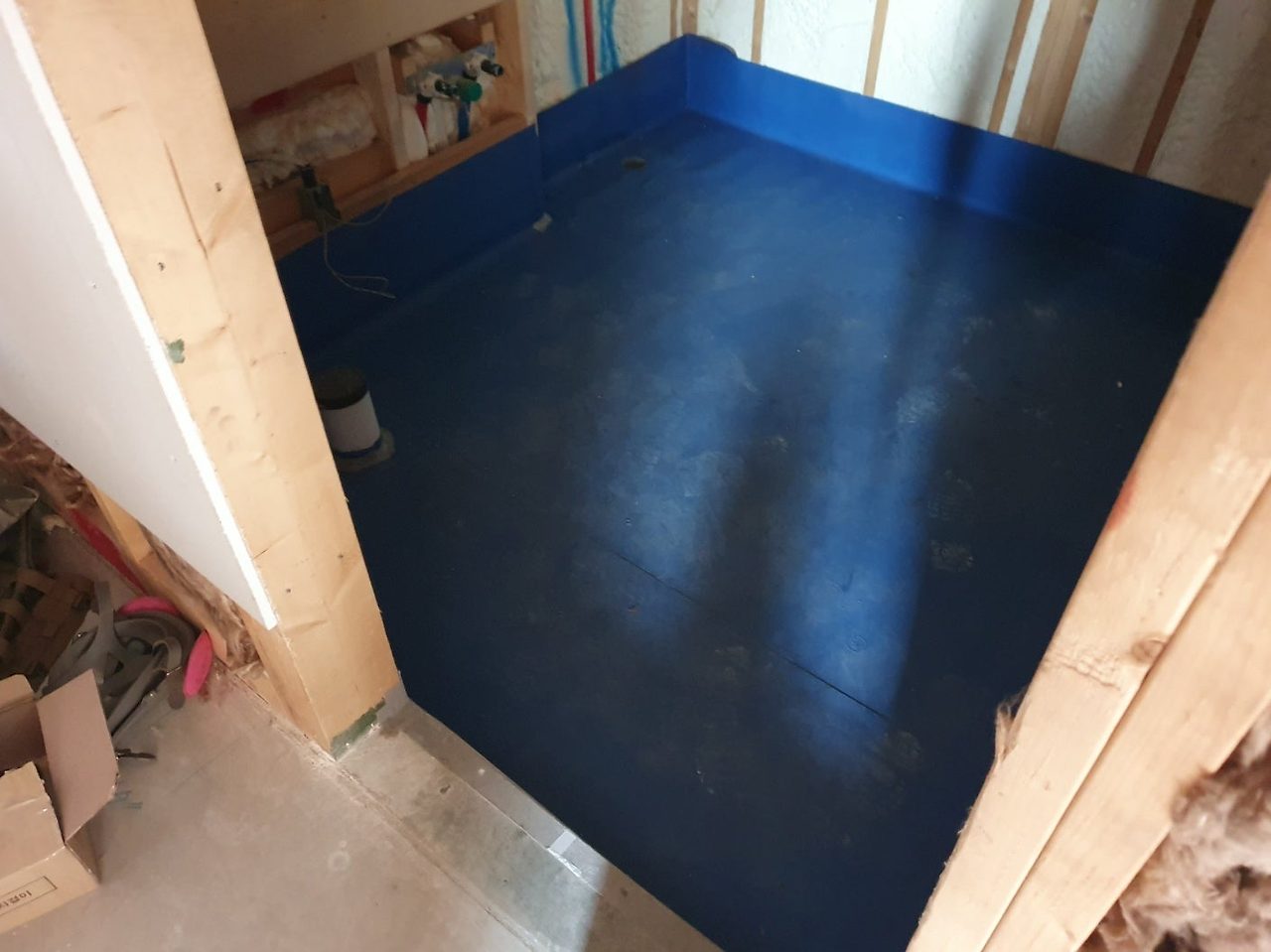

화장실 방수 시트 작업도 진행되었습니다.
현장 정리 후 오늘의 일과를 마무리하였습니다.
금일 보고 내용은 여기까지 입니다.
편안한 밤 되시길 바랍니다.
