날씨: 맑음
-금일 근무자
팀 장 : 이상민 (8시간)
팀 원 : 정태영 (8시간), 문병선 (8시간), 노채헌 (8시간), 이경용 (8시간)
금일품수 (누계) : 5 품 (총 20.5 품)
금일 작업 현황
- 1층 벽체 조립 및 시공
- 윈도우씰, 크리플스터드 시공
- 장선 재단
다음 예정 작업
- 장선 시공
- 임시 가새 작업
가평 읍내리 4일차
안녕하세요. 가평 읍내리에서 4일차 일정을 시작합니다!
오늘은 아침 일찍부터 시스템 비계를 설치했습니다.


시스템 비계 설치중인 모습
시스템 비계팀의 숙련된 작업으로 순식간에 시스템 비계가 완성 되었는데요.


깔끔하게 완성된 시스템 비계가 보이네요.
시스템 비계가 설치되면 작업자의 안전은 물론 높은곳의 외벽 작업도 보다 편리해집니다.
한편 저희 목수팀에서는...



오늘도 어제에 이어서 팀장님의 플레이트 레이아웃에 맞춰 열심히 내벽체 시공을 진행합니다.


계속해서 벽체 조립 및 세우기의 반복으로 고지가 눈앞에 보이기에 힘을 내봅니다.



드디어 벽체 세우기가 마무리되고 윈도우씰(창문틀)과 크리플스터드(짧은 샛기둥)의 시공을 진행합니다.


그리고 한편에서는....
토대와 벽체에 시공되어 있는 앵커볼트가 위치한곳에 기밀을 위해 폼을 충진 후
사각 와셔와 너트를 있는 힘껏 강하게 고정합니다.
기초 콘크리트와 건물을 고정시켜주는 작업이기에 상당히 중요한 작업입니다.



오늘 작업 중 가장 힘든 작업인데요.
1층 천장에 중간 기둥 없이 경간 거리가 긴 곳의 높은 하중을 견디기 위해
페러램 빔(Parallam PSL Beam)을 시공하였습니다.
도면을 토대로 패러램 빔을 정확하게 재단 후 장선 철물 - 조이스트행어를 시공한 뒤...

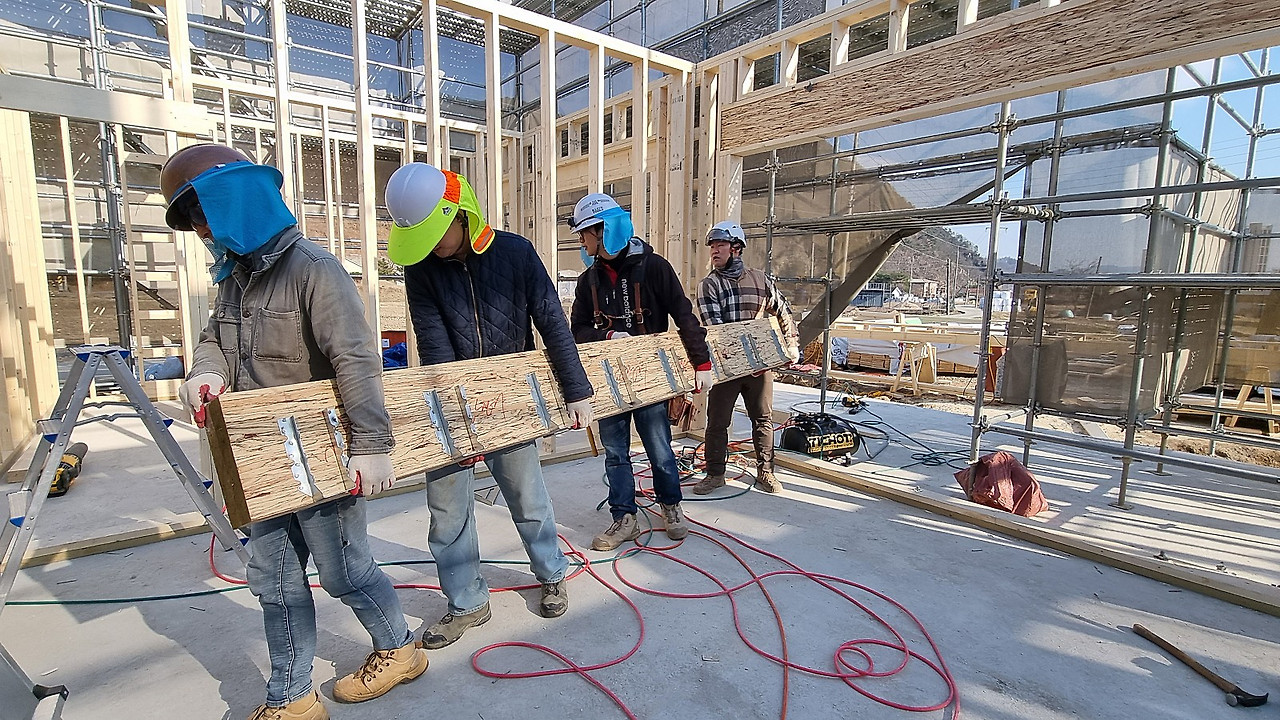

패러램 빔을 옮기고 벽체 위에 올리는 작업을 진행하였습니다.



무게가 상당하기에 집중 또 집중하여 안전하게 작업을 진행합니다. (엄청 무겁습니다..ㅠ)
아래는 패러램 빔과 장선 철물의 설명 되겠습니다!








패러램 빔을 모두 시공한후 현장 정리 및 청소 후 일과를 마무리 하였습니다...
그리고 저녁에 건축주님과의 회식자리가 있었는데요.
가평에 맛집이 많다는걸 새삼 느끼게 되었어요.
오늘도 맛있는 저녁식사 자리를 만들어 주신 건축주님께 감사드립니다!! ^^
그럼 내일 다시 찾아뵙겠습니다.
