날씨: 맑음
-금일 근무자
팀 장 : 정수호 (휴무)
부팀장: 손호현 (8시간)
팀 원 : 문병선 (8시간), 김종협 (8시간), 조길환 (8시간), 이경용 (8시간)
지 원 : 이상민 (8시간), 정태영 (8시간)
금일품수 (누계) : 7.0 품 (총 181.375 품)
금일 작업 현황
- 석고보드 시공 (거실 오픈천장) (완료)
- 석고 퍼티 작업 (다락방)
- 다락방 창고문 시공 (완료)
- 잼보드 시공 (완료)
- 기단부 단열 작업
- 타일 시공
다음 예정작업
- 석고 퍼티 작업
- 마감재 가공 및 시공
- 화장실 SMC 천장 시공
- 기단부 단열 작업
- 타일 시공
원주 흥업 사제리 28일차
안녕하세요, 풍요롭고 평안한 곳 원주 흥업 사제리에서 28일차 시작합니다.
석고보드 시공 중 마지막으로 남아있던 오픈천장 부분을 진행하여 완료하였습니다.
이로써 석고보드 시공은 모두 완료되었습니다.

석고보드 시공 완료된 모습
석고보드 시공이 모두 완료되었기에 이후에는 석고 퍼티 작업과 샌딩 작업만을 남겨두게 되었습니다.
어제 다락방과 다락 창고에 진행된 석고 퍼티 작업은 오늘 오전에 마무리하였습니다.

다락방 석고 퍼티 작업 마무리중인 모습

다락 창고 퍼티 작업 완료된 모습
다락방에서 다락 창고로 통하는 문 시공도 진행되었습니다.

다락방 창고문 시공중인 모습


다락문 시공이 완료된 모습
잼보드 시공도 하나씩 진행되고 있습니다.
오늘은 거실 창과 도어, 안방의 창에 대한 잼보드 시공이 완료되었습니다.

침실2 창호의 잼보드 시공중인 모습


침실1(안방) 창호의 잼보드 시공 완료된 모습


거실의 창과 도어 잼보드 시공이 완료된 모습
거실 윈도우시트에 대한 마감재 작업과 잼보드 작업이 진행되었습니다.

거실 윈도우시트 마감재 작업 진행된 모습
기단부 단열 작업도 진행되었습니다.

기단부 단열 작업 진행중인 모습
단열보온재와 우레탄폼을 이용하여 단열 작업을 진행하고 있습니다.
남측 부분을 제외한 삼면에 대한 작업을 완료하였습니다.
마지막으로 타일 시공 3일차에 대한 진행 사항입니다.


현관 바닥 타일 시공은 어제 완료되었습니다.

다용도실에 대한 바닥 타일 시공이 진행된 모습

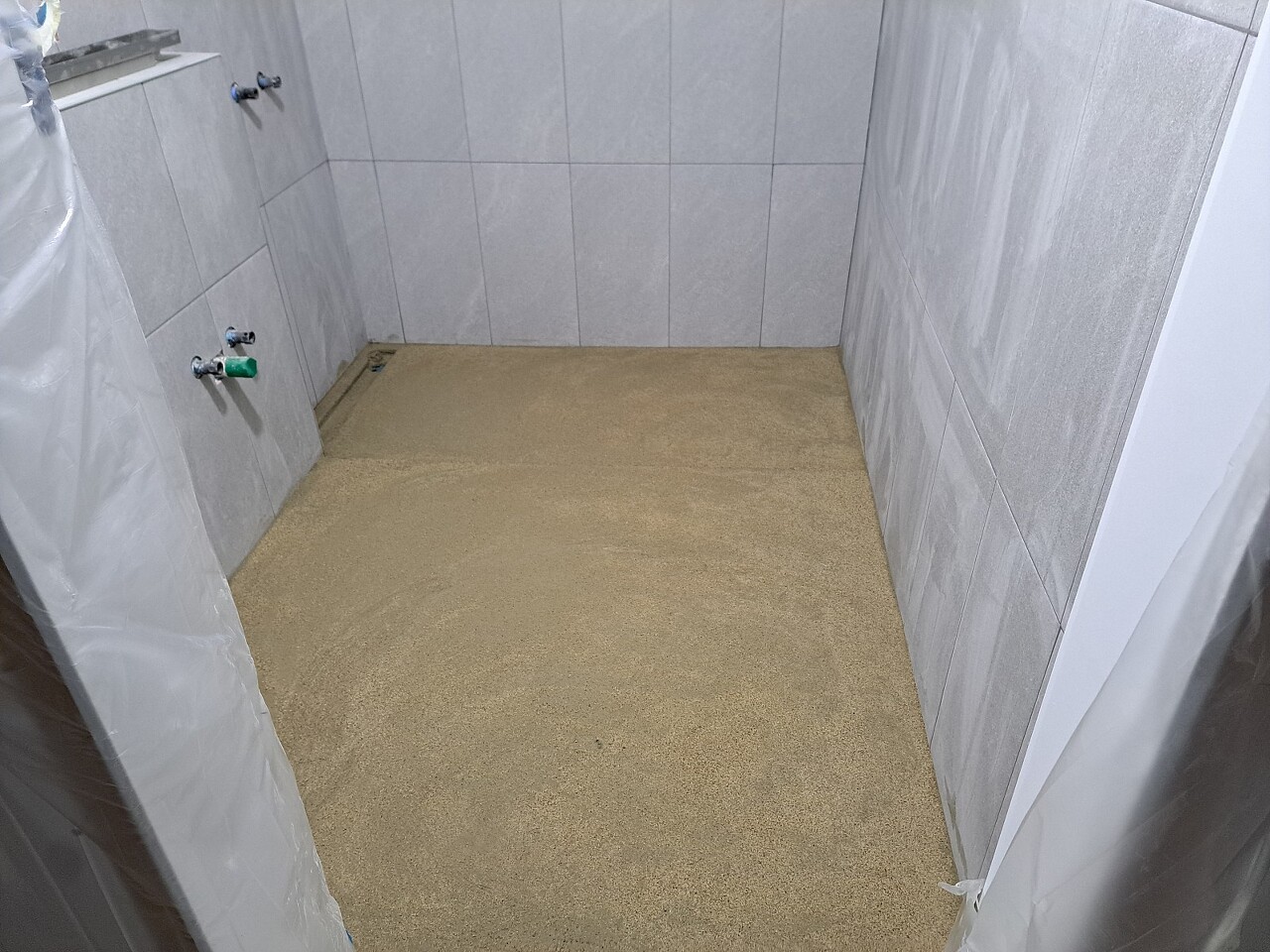

안방 욕실 타일 작업 진행된 모습

거실 욕실의 욕조까지 시공된 모습
타일 시공은 내일이면 내부 타일 시공이 완료될 예정입니다.
오늘 하루도 모두들 수고 많으셨습니다.
따뜻한 저녁 보내시고 내일 다시 찾아뵙겠습니다.
감사합니다~!
