날씨: 맑음
-금일 근무자
팀 장 : 박선민 (8시간)
부팀장: 이재경(예비 팀장) (8시간)
팀 원 : 권재홍 (8시간) , 김완태 (8시간) , 김영주 (휴무)
금일품수 (누계) : 4.0품 (총 14.0품)
금일 작업 현황
- 외벽 골조 시공
- 플레이트 레이아웃
다음 예정작업
- 내벽 골조 시공
- 어드벤스 백커 시공
광주 광산구 3일차
안녕하십니까!
광주 광산구 에서 인사드립니다
오늘은 외벽체 시공에 중점을 두고 , 팀원들 모두 최선을 다해 시공하였습니다.
오늘의 시공 현장 보시겠습니다.

바텀 플레이트에 머드씰과 같이 타공을 해주고
헤더 , 스터드를 조립해주었습니다.

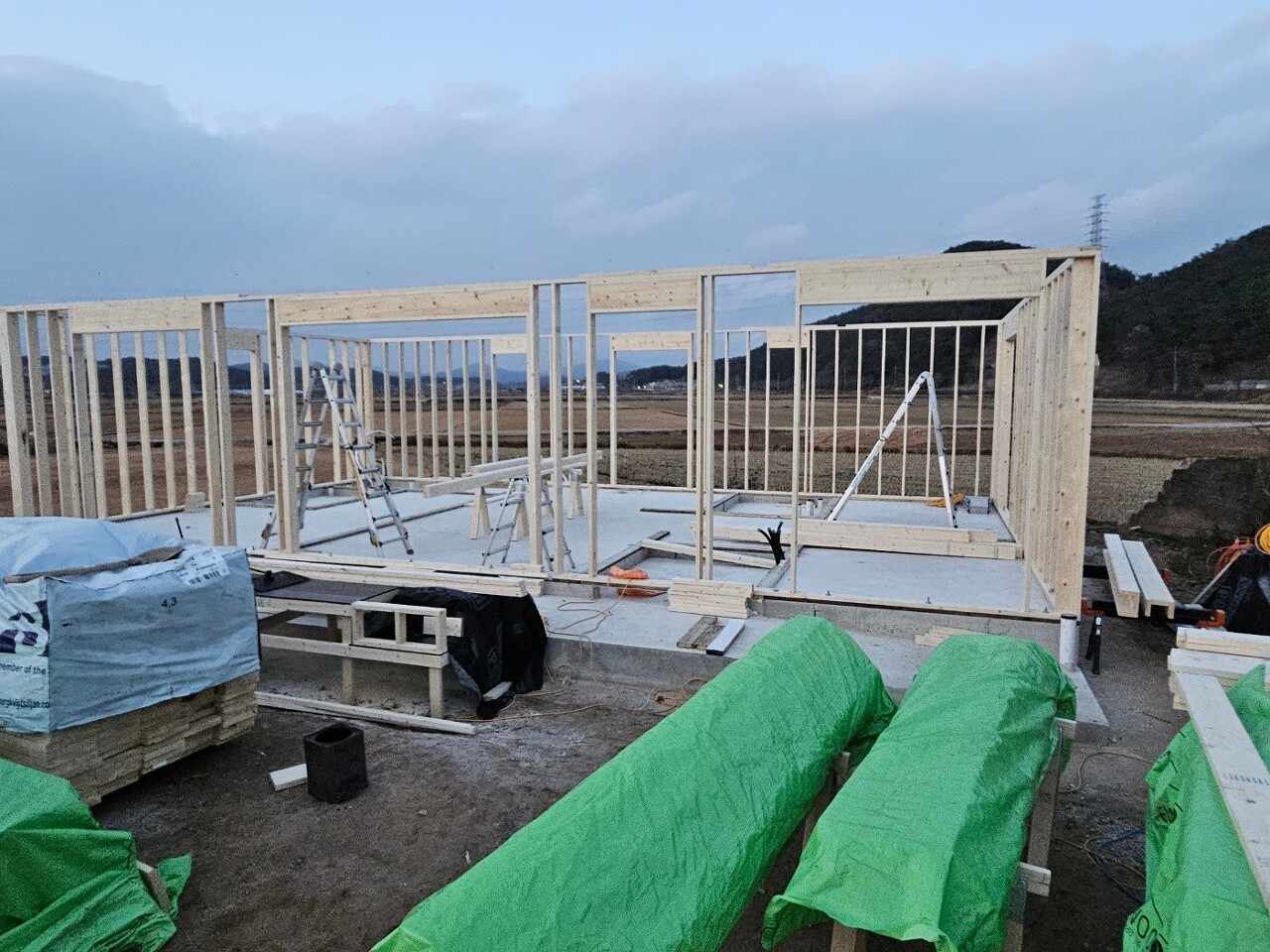

벽체 조립 완료후 세운 모습니다.

벽체를 만드는중에 반대쪽에선 계속 스터드 , 트리머 재단을 해주었습니다.

어드벤스 백커 시공을 위해 레이아웃을 하는 모습입니다.
(어드벤스 백커의 설명은 내일 시공후 다시 전해드리겠습니다.)

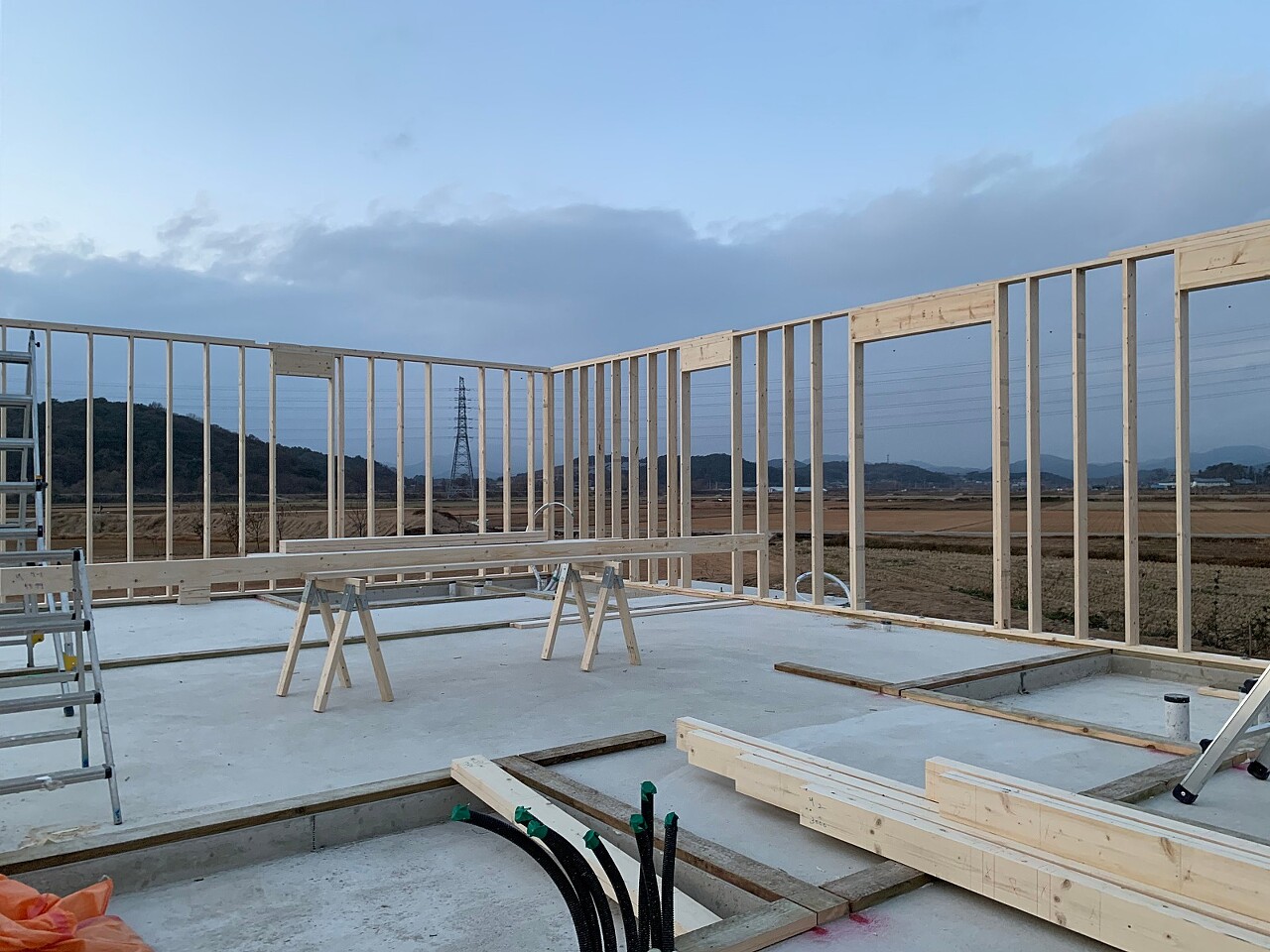

외벽 골조 시공이 완료 되었습니다.

외벽체가 세워지고 머드씰과 바텀 플레이트가 고정되도록
바텀플레이트 위로 나온 볼트를 와셔와 너트를 이용해 벽체를 토대와 함께
고정해 주었습니다.
추후 철물 보강작업이 이루어질 예정입니다.

오늘 시공은 여기까지 입니다.
내일은 내벽 골조 , 어드벤스 백커 시공이 예정되어 있습니다.
푹 쉬고 내일 다시 돌아오겠습니다.
