날씨: 맑음
-금일 근무자
팀 장 : 박선민 (6시간)
부팀장: 이재경(예비 팀장) (6시간)
팀 원 : 권재홍 (6시간) , 김완태 (6시간) , 진민규 (6시간)
금일품수 (누계) : 3.75 품 (총 151.625품)
금일 작업 현황
- 세라믹 사이딩 시공
- 현관 기둥 시공
다음 예정작업
- 세라믹 사이딩 시공
가평 북면 27일차
매일 같은 아침이 시작되지만, 같은 마음을 유지하려면 매일 매일 새로운 마음으로
출발해야한다는 걸 현장의 아침을 맞이하며 느낍니다.
휴식을 잘 취하고 오늘도 맑은 정신으로 힘차게 시작했습니다!
어제에 이어 세라믹 사이딩 시공 등으로 이뤄진 하루였습니다.

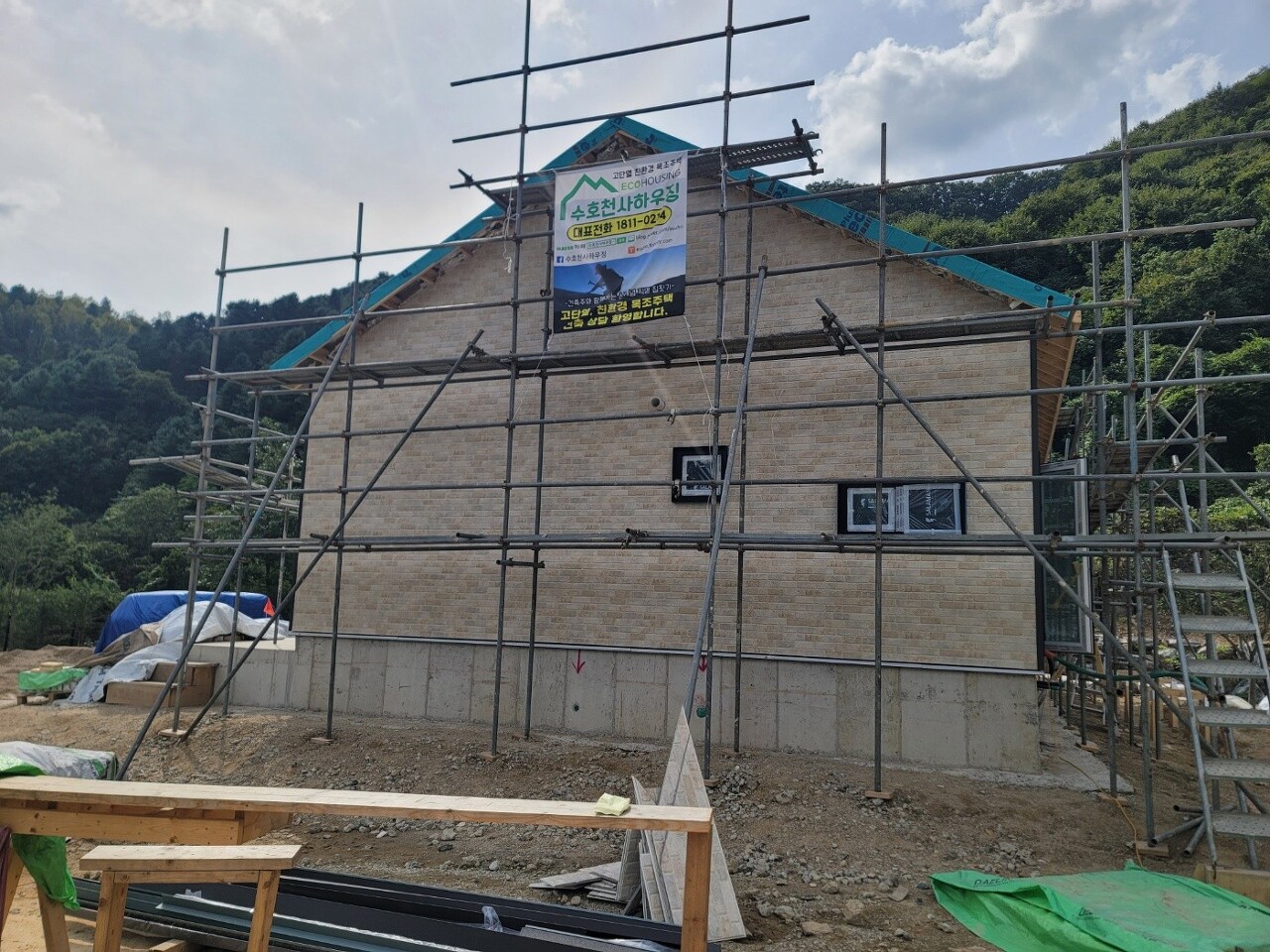

같은 시공이지만, 그럴수록 집중력을 유지해 완성도를 높여 진행했습니다.
![](https://blog.kakaocdn.net/dn/c8xFun/btsvbFma4MG/xJEgZQpVFFXxlWtlGaOVkK/img.jpg)
![](https://blog.kakaocdn.net/dn/bDTsWe/btsvqAJLRzl/s18iaTd7ltbuPOwfTmAp8k/img.jpg)

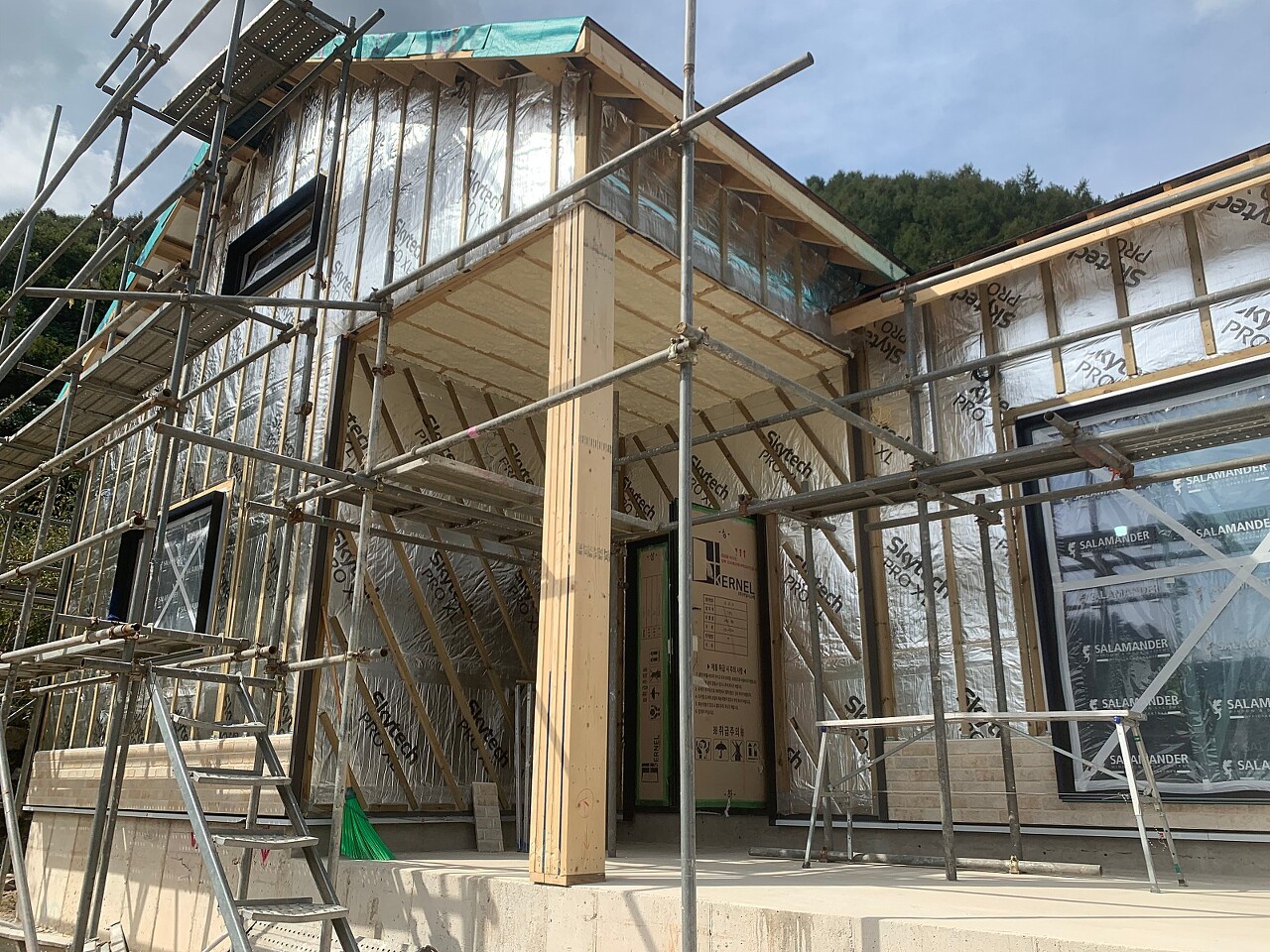

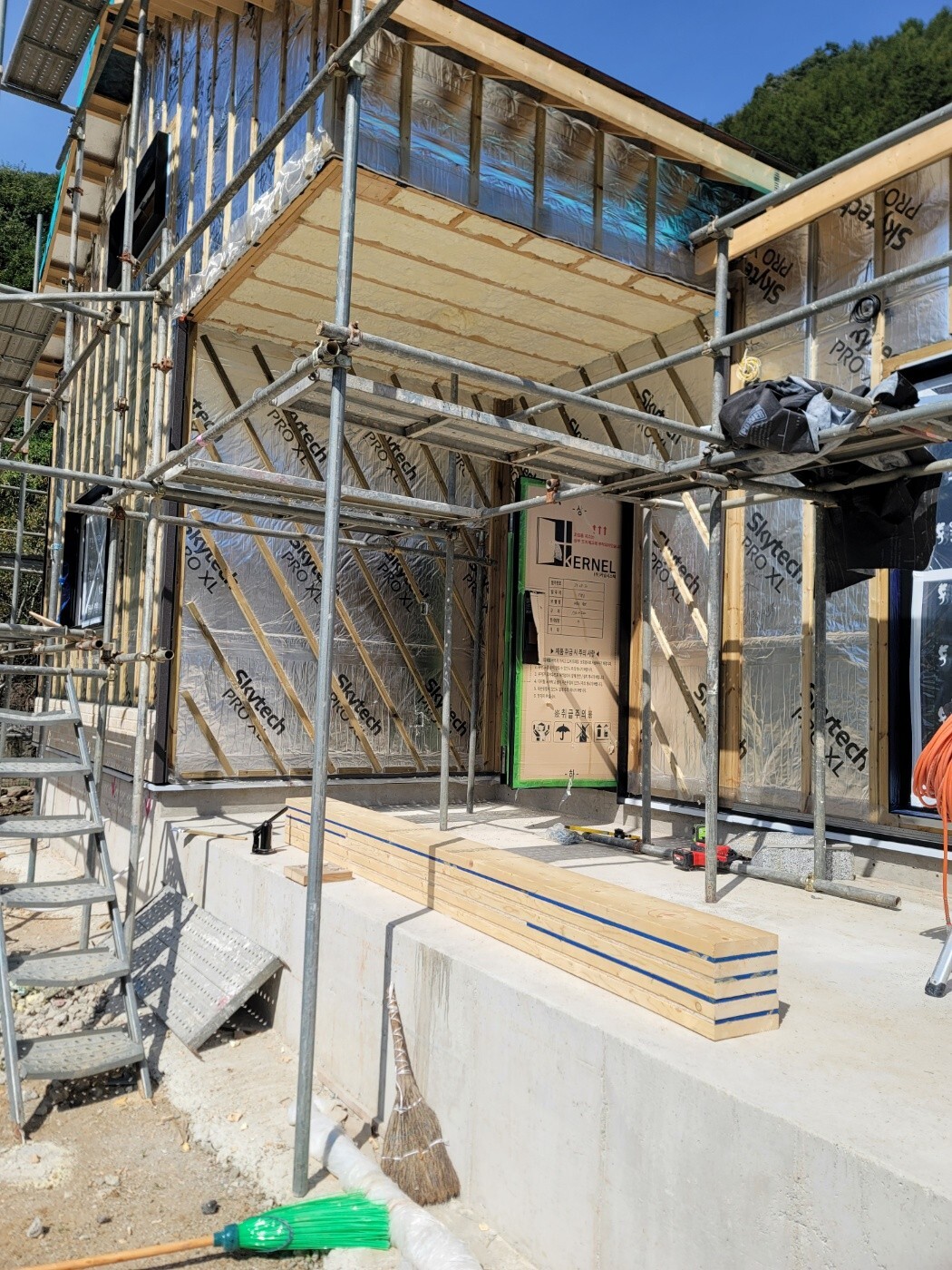

첫 작업은 현관 기둥을 세우는 일부터 시작하였습니다.
![](https://blog.kakaocdn.net/dn/c4CuNg/btsvlx1mfgJ/aO1EhGMnbdkrPJCyy7pGFK/img.jpg)

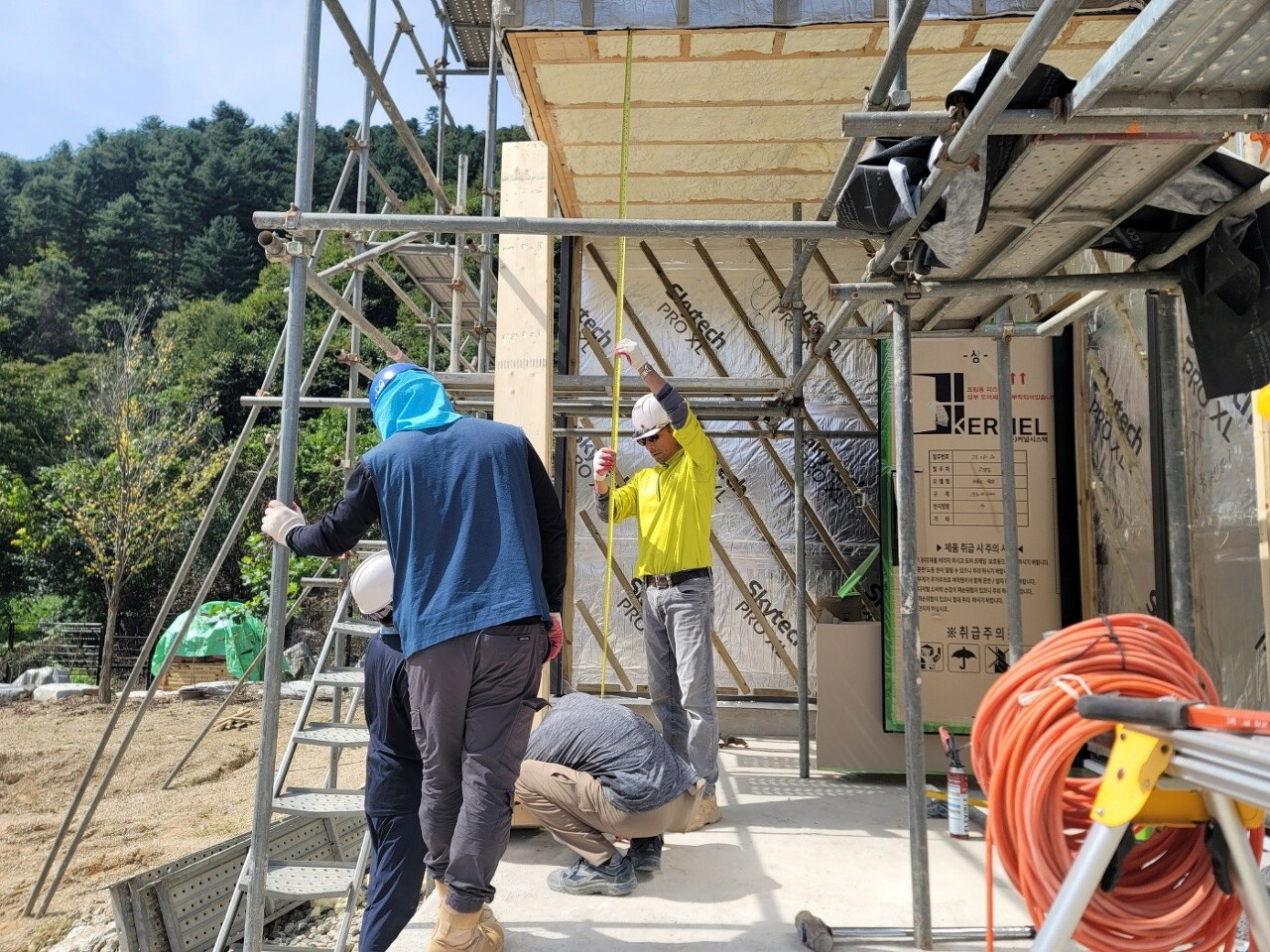

정확하게 재단된 기둥 골조를 기초위에 세우고 면을 맞춰 자리를 잡았습니다.
견고하게 자리잡을 수 있도록 못총을 이용하여 고정하였습니다.
![](https://blog.kakaocdn.net/dn/c6CHBG/btsvkt6mr4I/K2dzJn9UalW4Bgp9xxVMak/img.jpg)

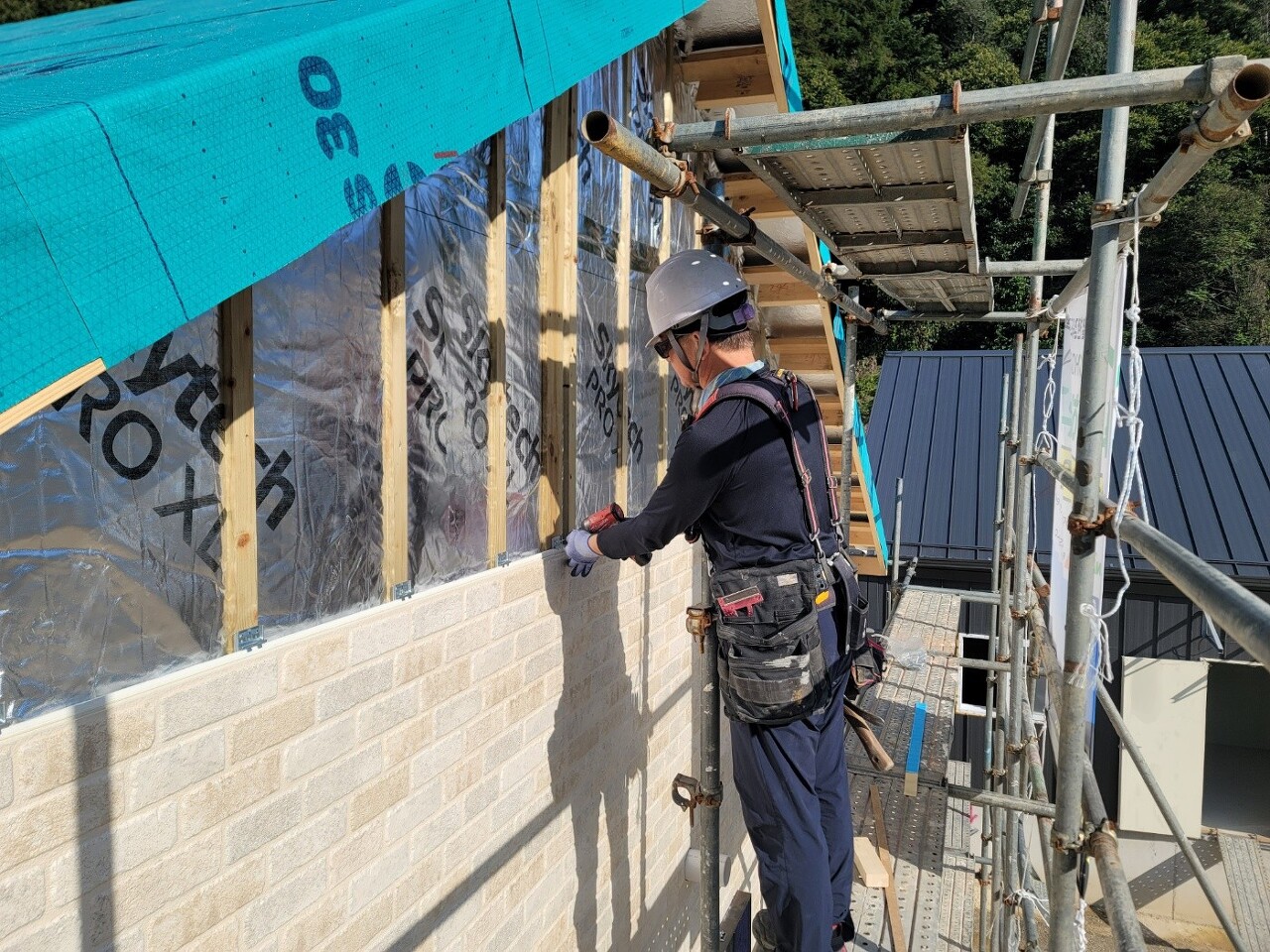

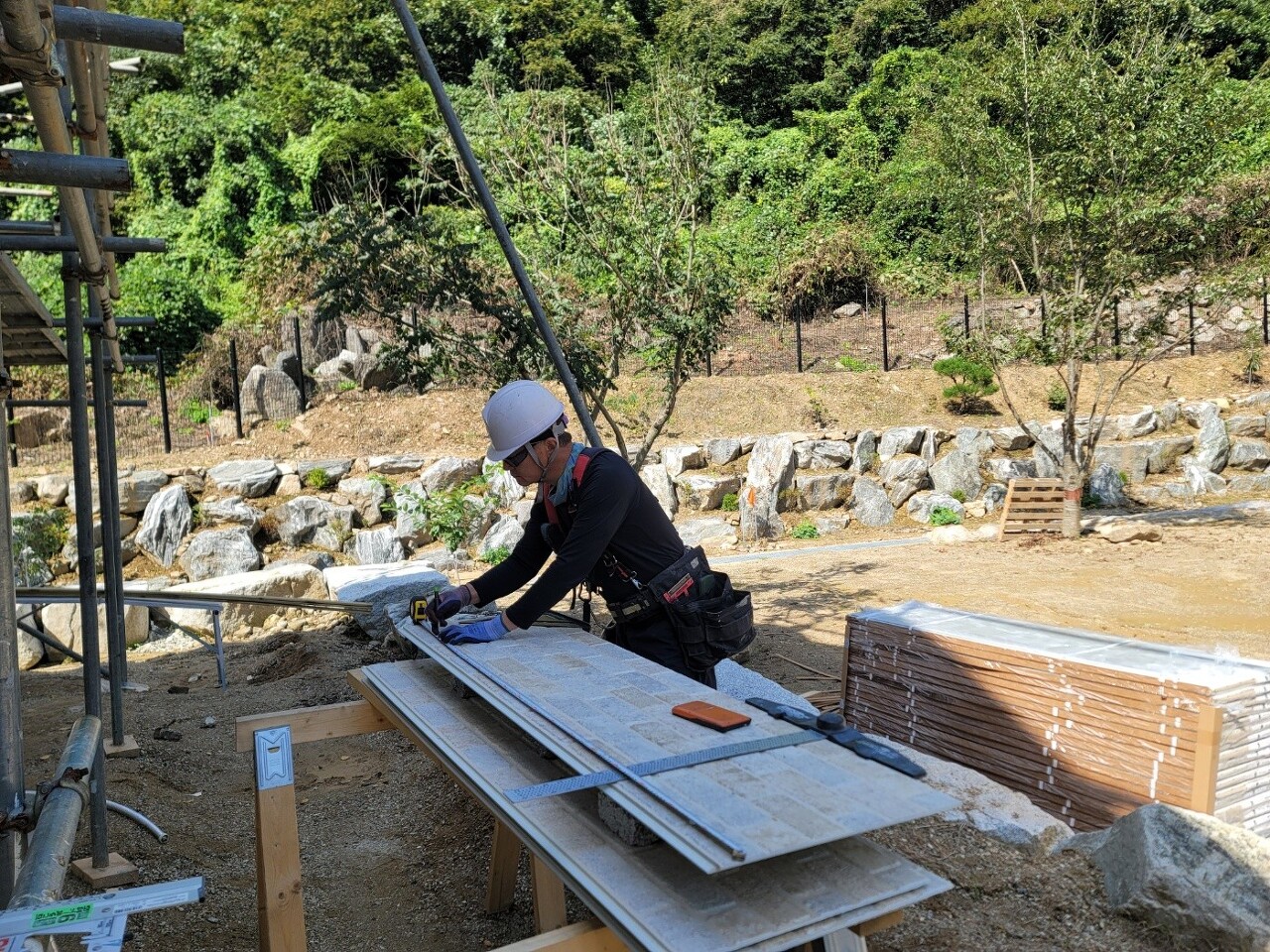

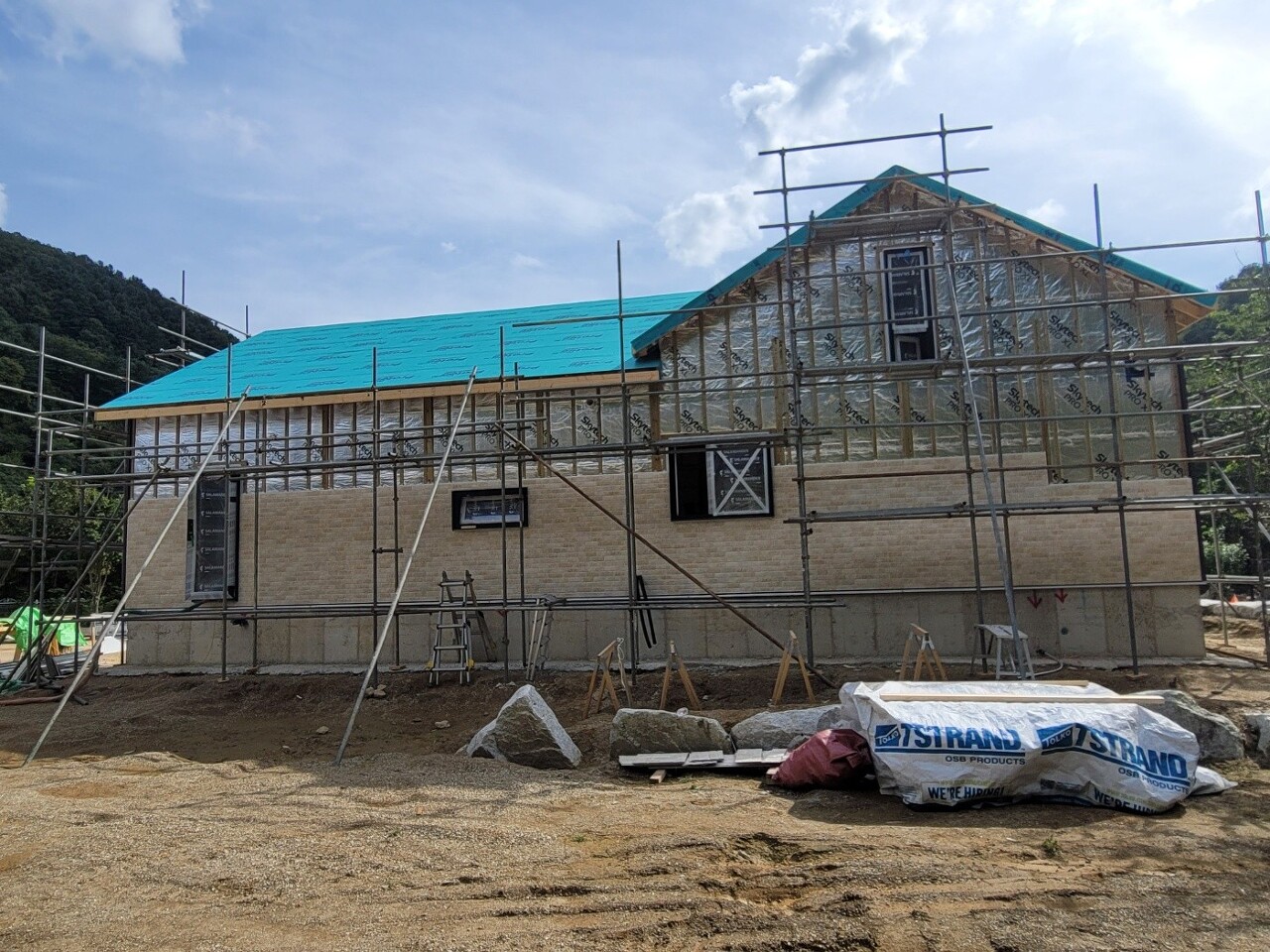

세라믹 사이딩 시공을 이어갔습니다.
세라믹 사이딩은 세라믹 사이딩 전용 클립을 끼워 50mm 피스로 견고하게 고정하였습니다.
외벽합판과 세라믹 사이딩 사이에는 20MM 정도의 공기가 순환할 수 있는 공간이 확보됩니다.
![](https://blog.kakaocdn.net/dn/bVPD9M/btsvdr80X2K/hyuvK5LG2z37Kc1DKGjVkK/img.jpg)
![](https://blog.kakaocdn.net/dn/bny9aK/btsvnfTwtK4/udRMMCNdg0Pp3JFKeVZ2gk/img.jpg)
![](https://blog.kakaocdn.net/dn/mh8wO/btsvdsz5X1E/P6PYfejr7rNc6a70fH0rs1/img.jpg)

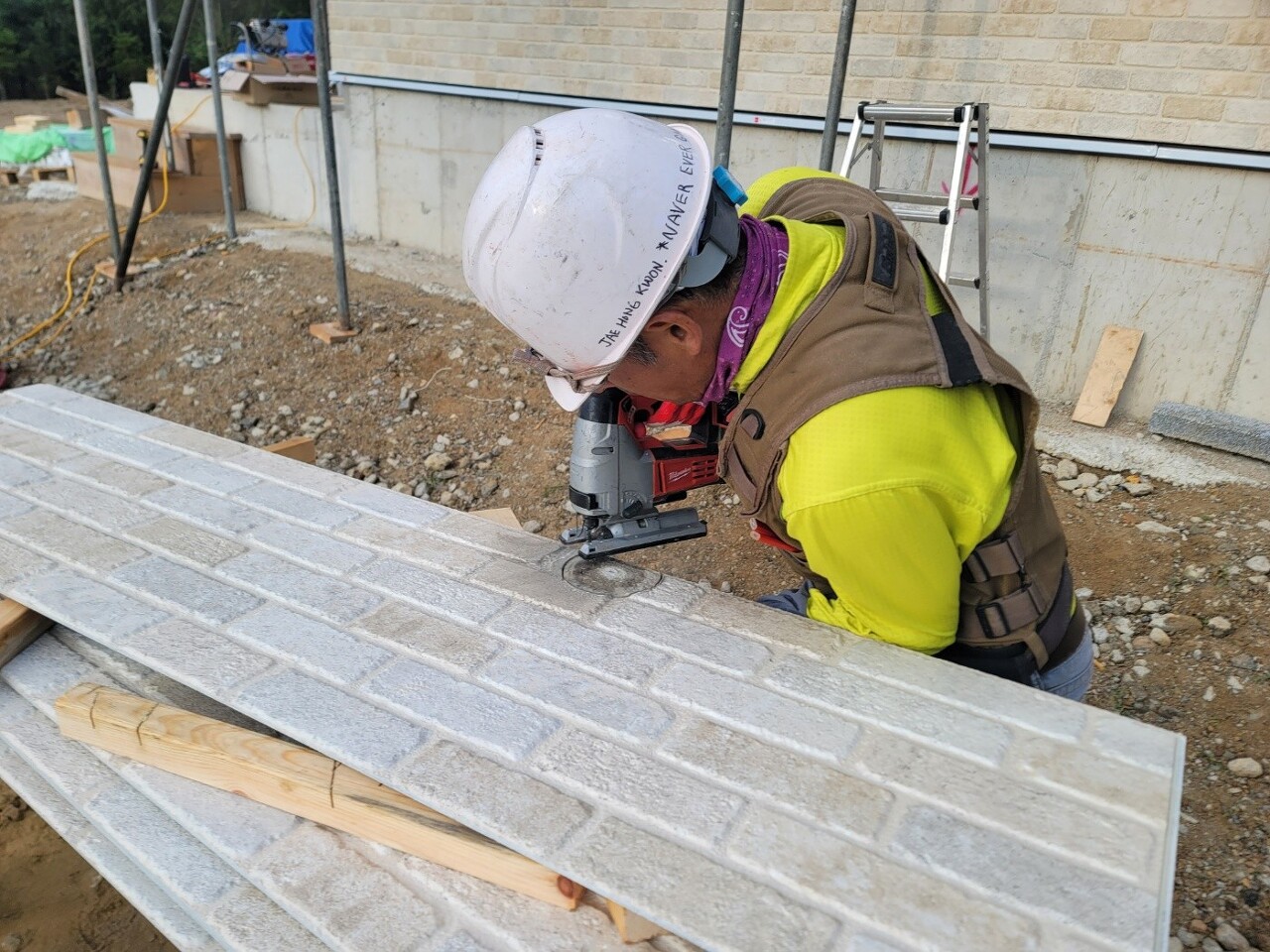

세라믹 사이딩 재단은 정말 중요합니다. 집중 또 집중입니다 !
![](https://blog.kakaocdn.net/dn/xWW8O/btsvqAC0HSx/wdDxczq8Zzizu58ZC6N8E0/img.jpg)
오늘 시공은 여기까지 입니다.
매일 매일 완성도 높은 시공을 누적시켜가며 좋은 목조주택을 완공하겠습니다.
끝까지 읽어주셔서 감사합니다.
