날씨: 맑음
대표빌더 : 정수호 (10시간)
부팀장 : 손호현 (8시간)
팀 원 : 오경택 (16시간), 문병선 (휴무), 김종협 (10시간)
지원: 문성일 (8시간), 천영환 (8시간), 최영관 (8시간), 노채헌 (8시간)
금일품수 (누계) : 9.5품 (총 153.75품)
금일 작업 현황
- 내부 단열재 시공
- 내부 목작업 시공
- 시트방수 시공
다음 예정작업
- 내부 단열재 시공
- 내부 목작업 시공
원주 흥업 17일차
외부 작업이 마무리가 되니 이번주 장마가 시작되는것 같습니다.

이제 내부 마감을 본격적으로 달리겠습니다!!

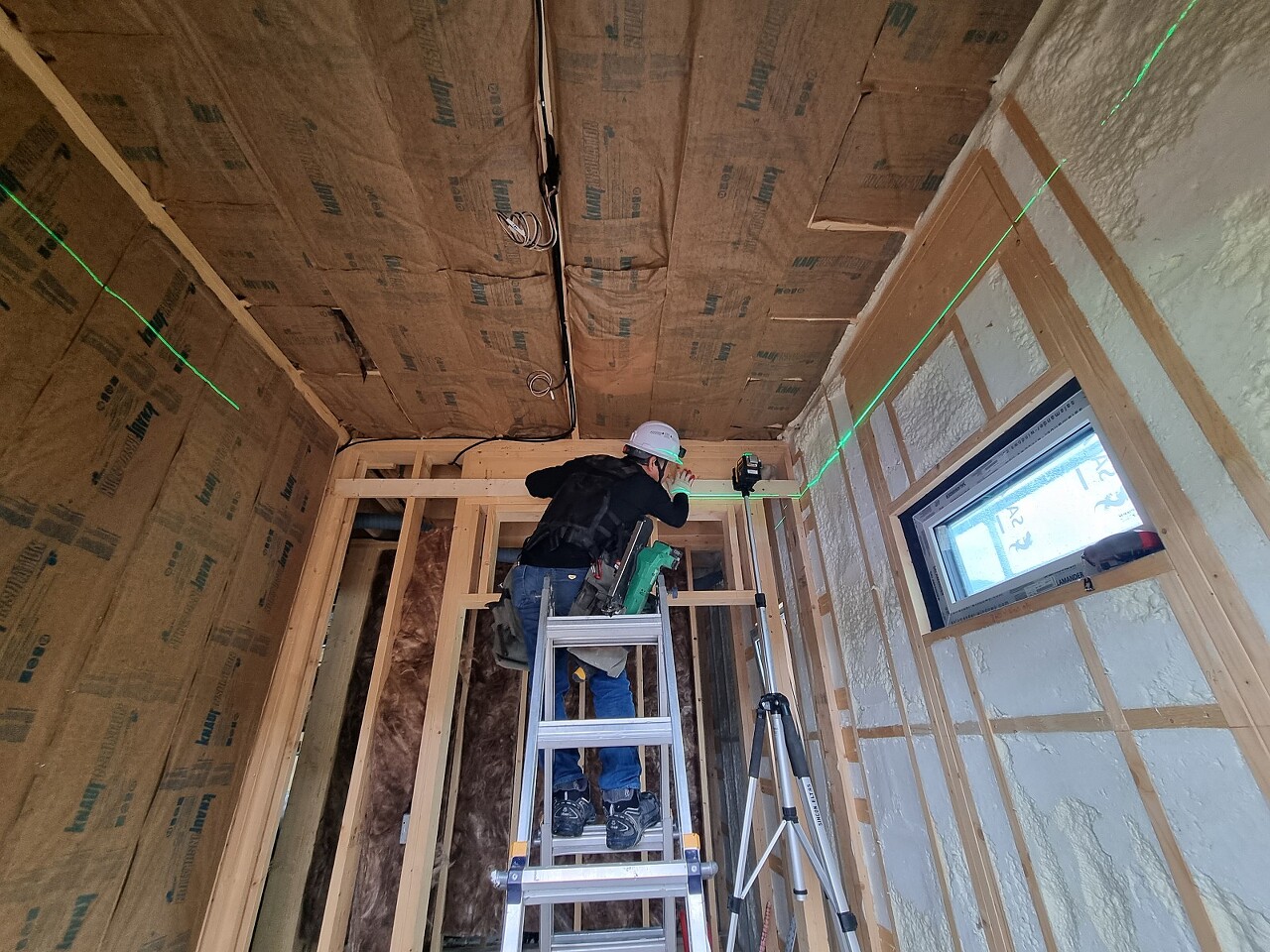

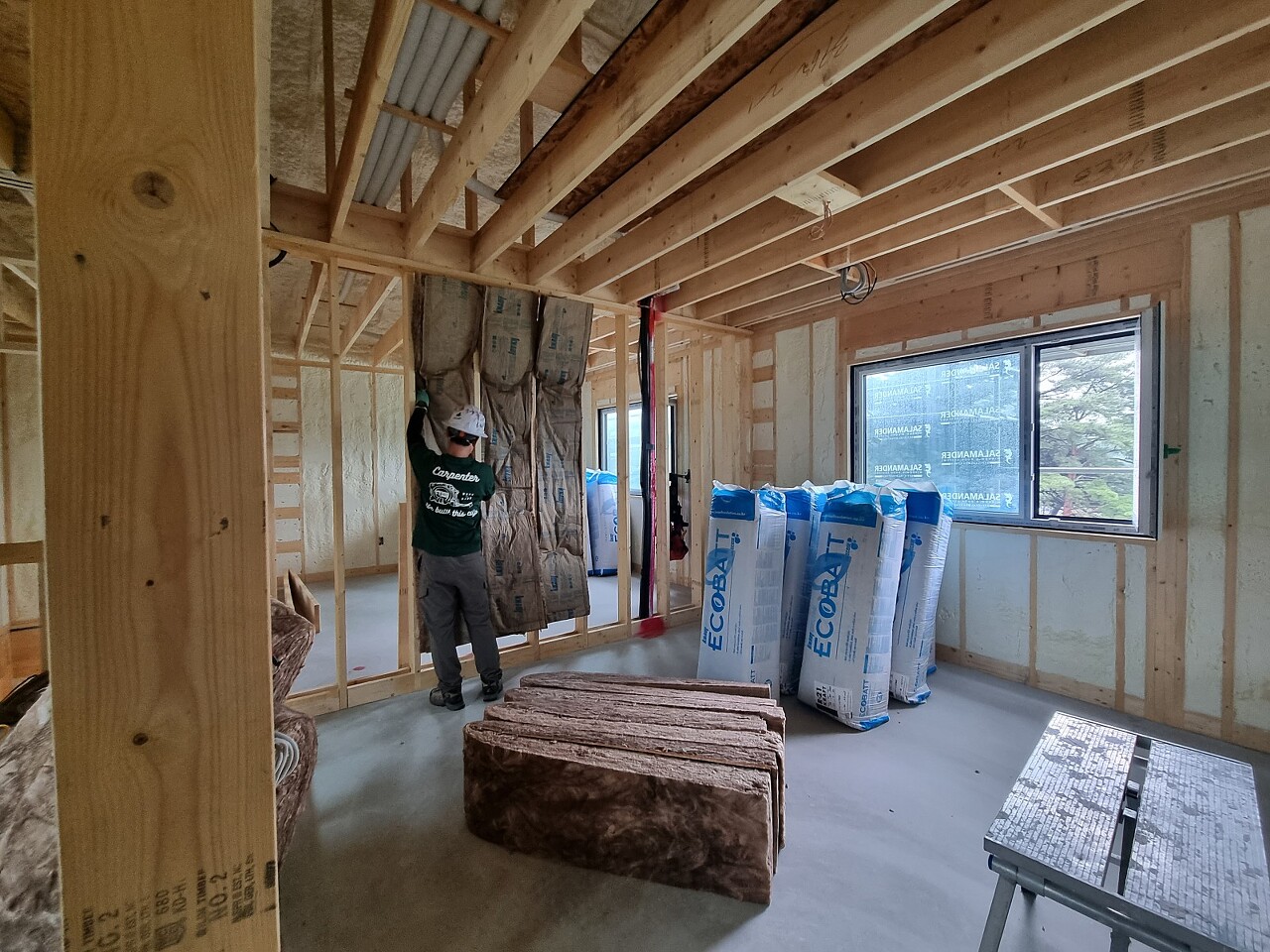

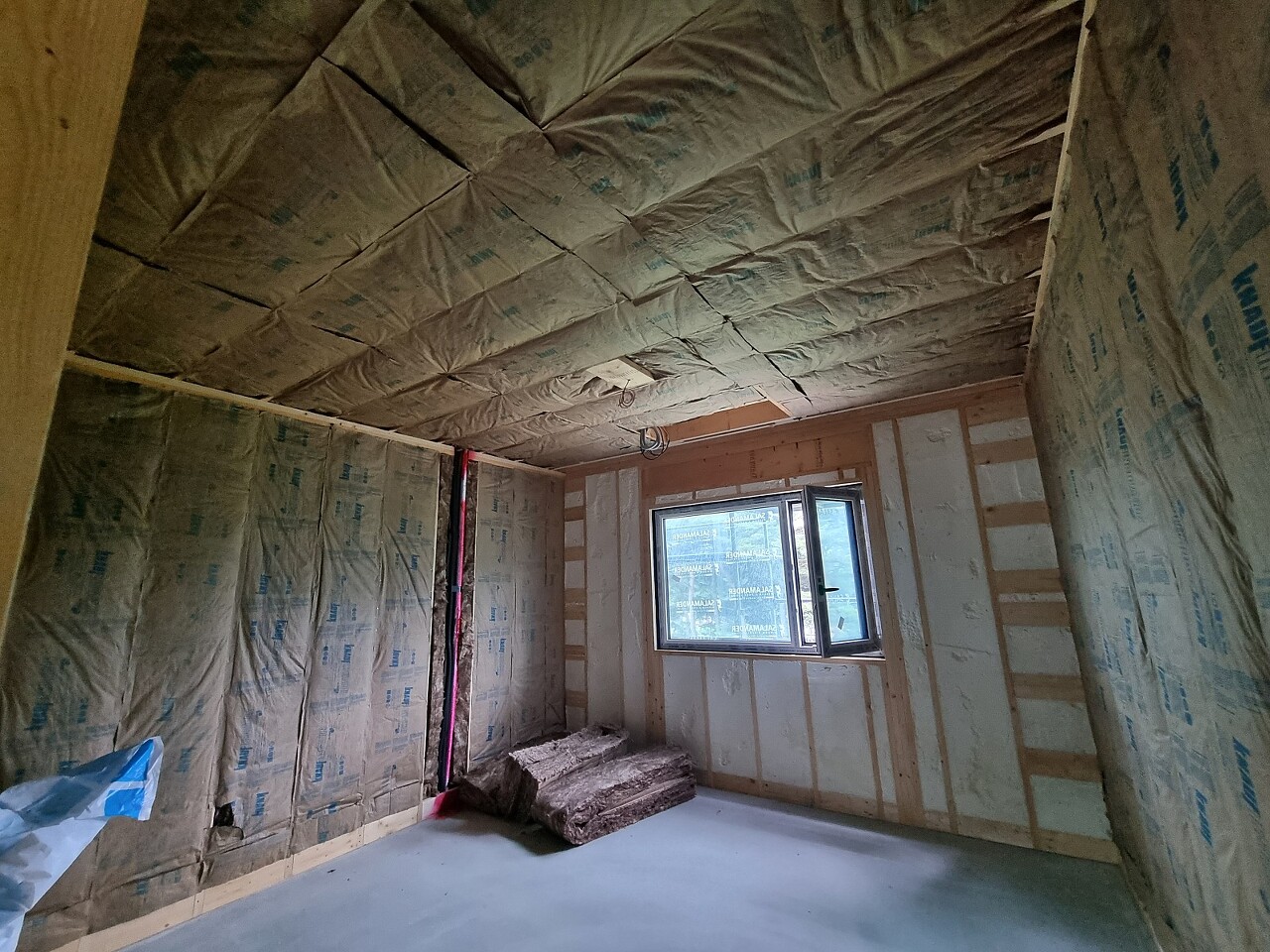

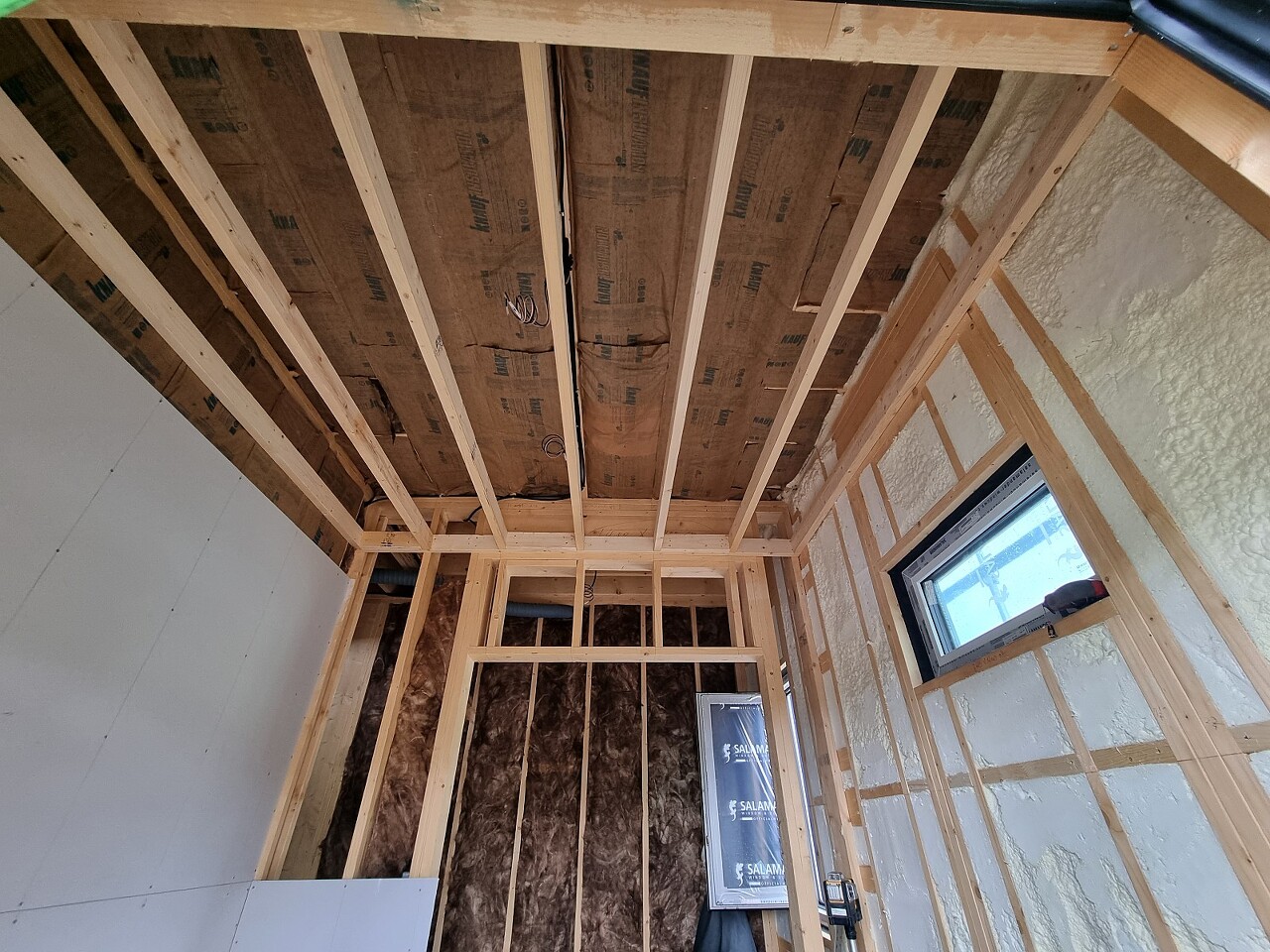

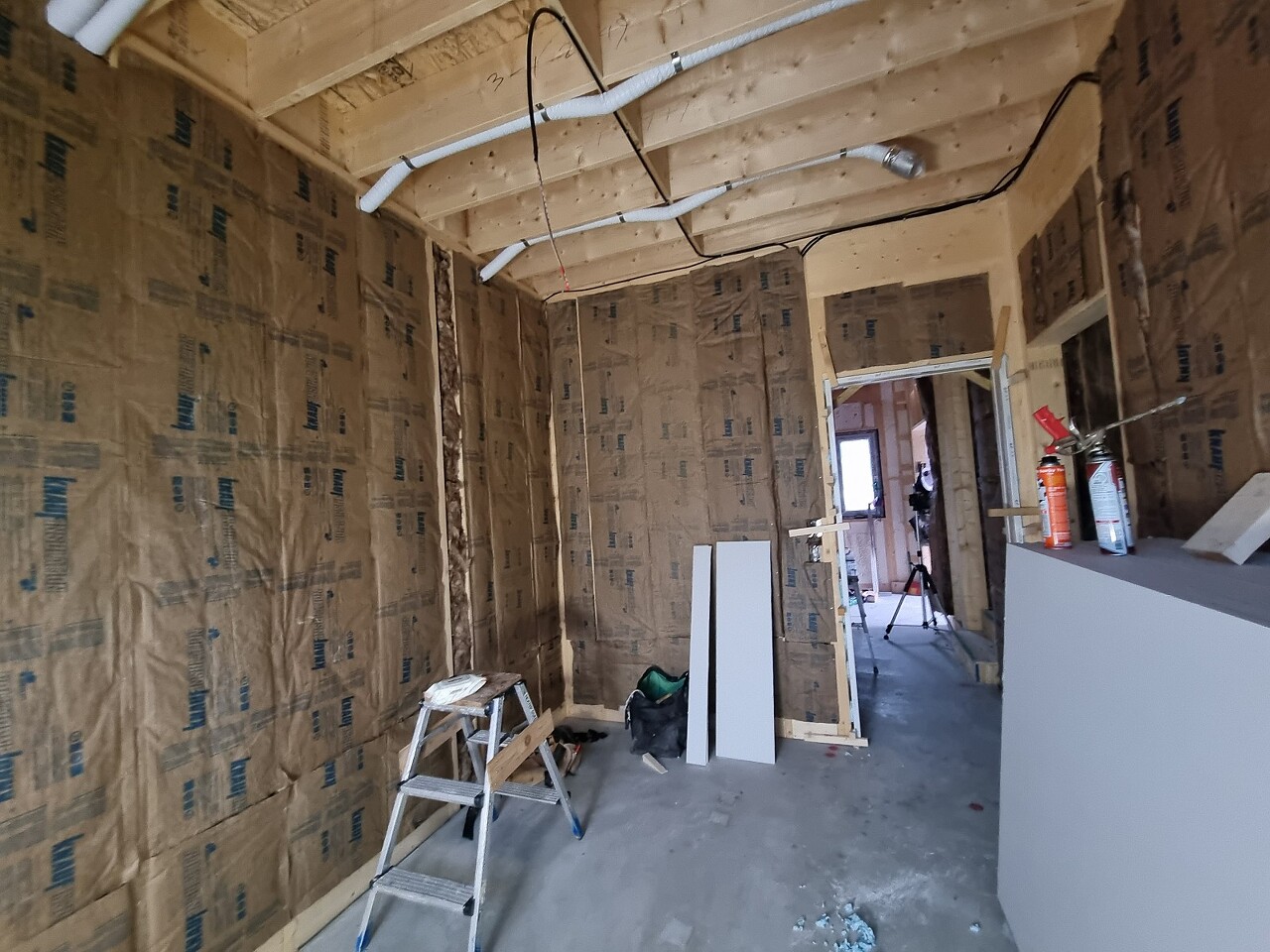

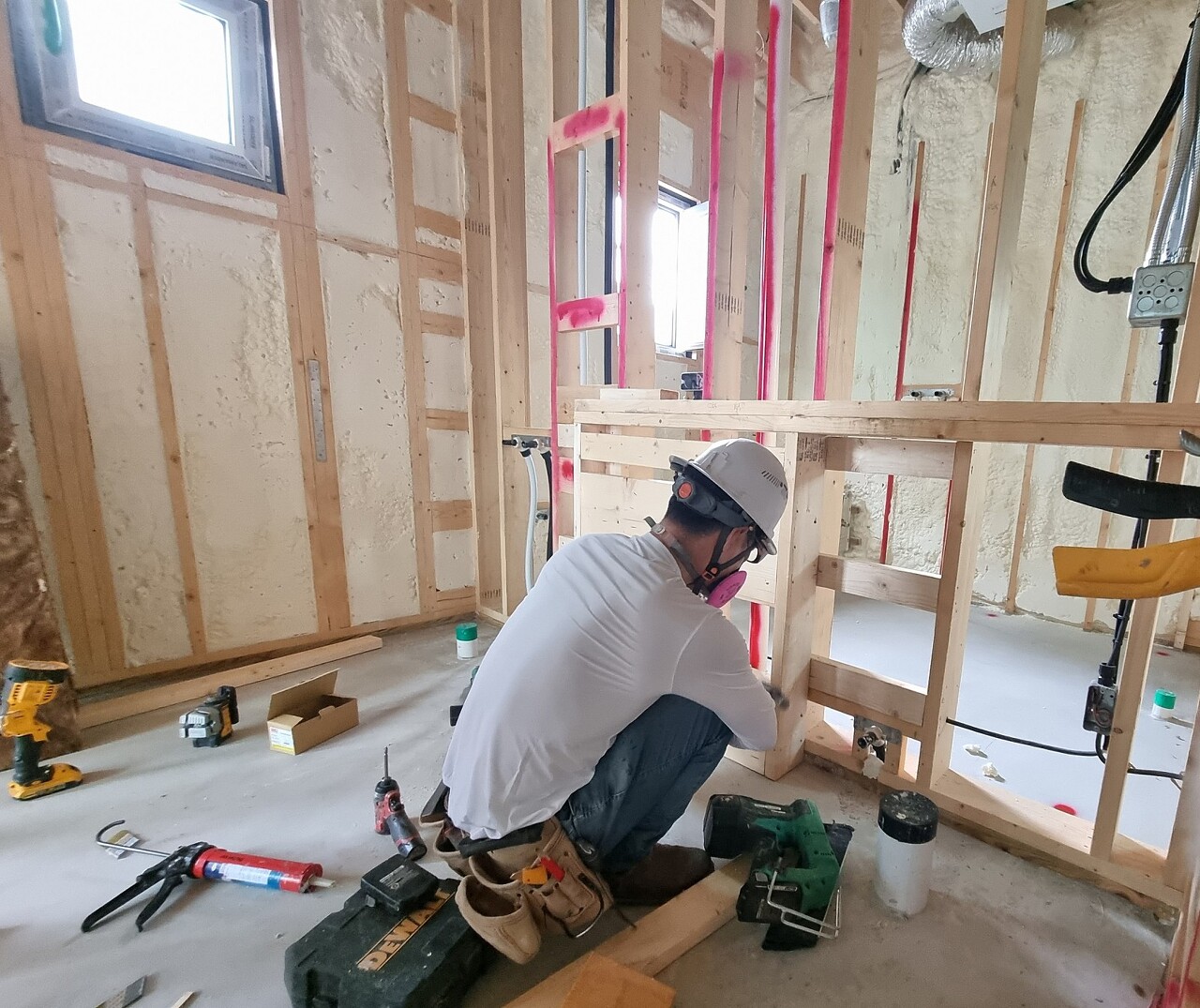

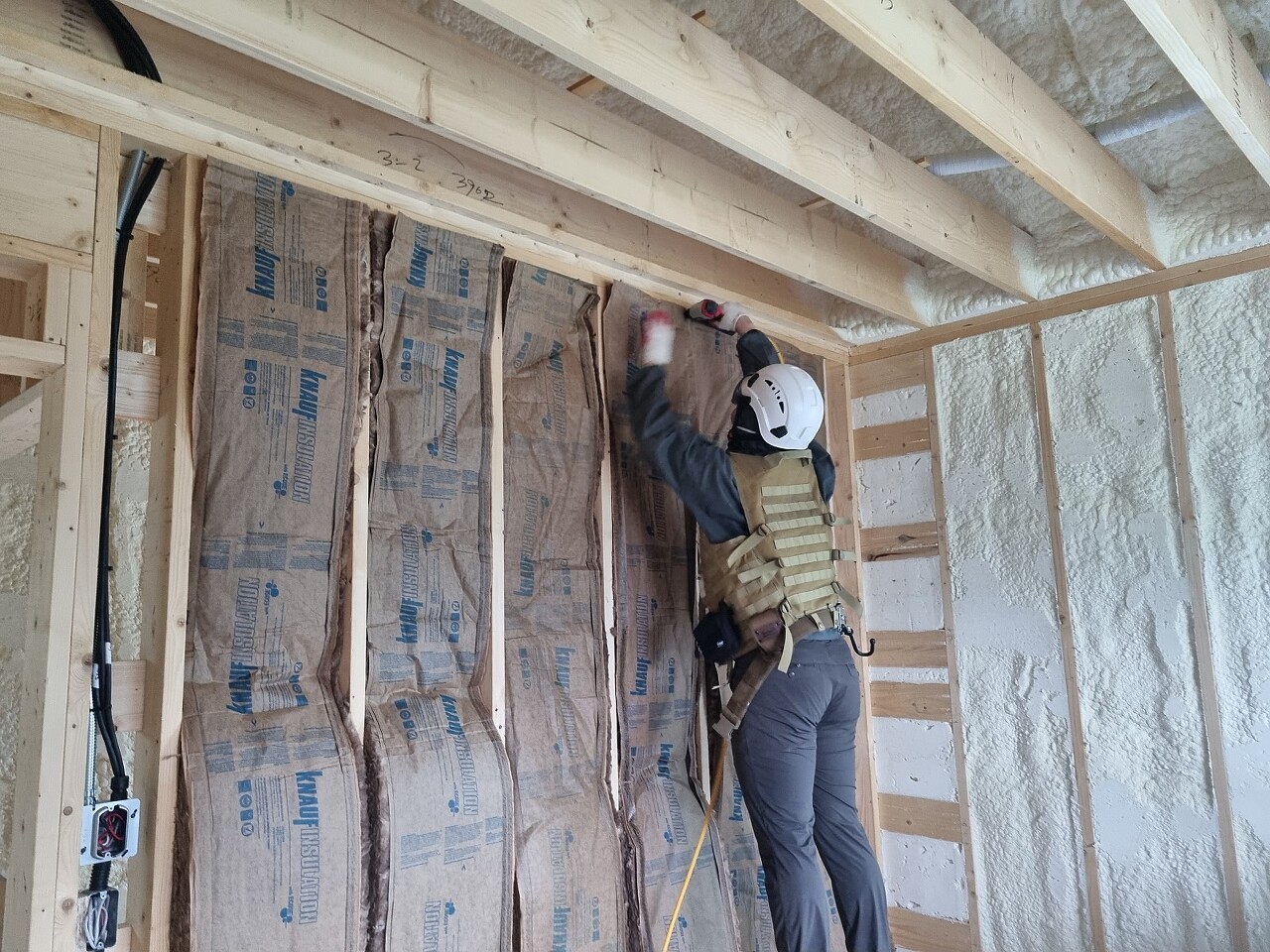

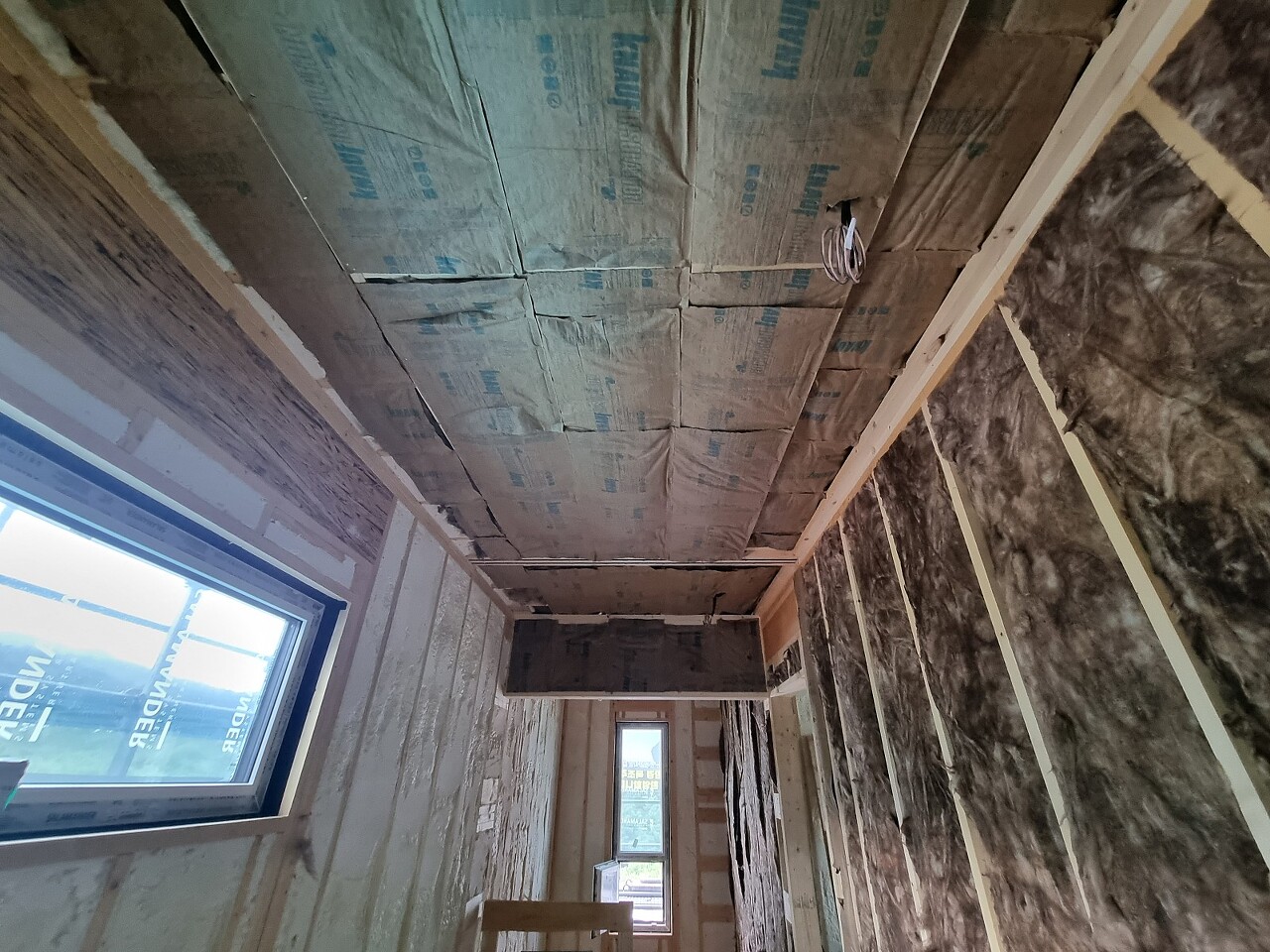

오늘은 내벽과 천장장선, 바닥장선에 단열재(Glass wool)시공을 위주로 진행하였습니다.
내벽과 장선에 단열재를 충진하는 이유는 단열보다 차음=>소음을 고려하여 시공을 해주는 것 입니다.

이번 현장 단열재는 천장 R-30, 내벽 R-21을 사용하였습니다.
※ 자재스펙 첨부 ※

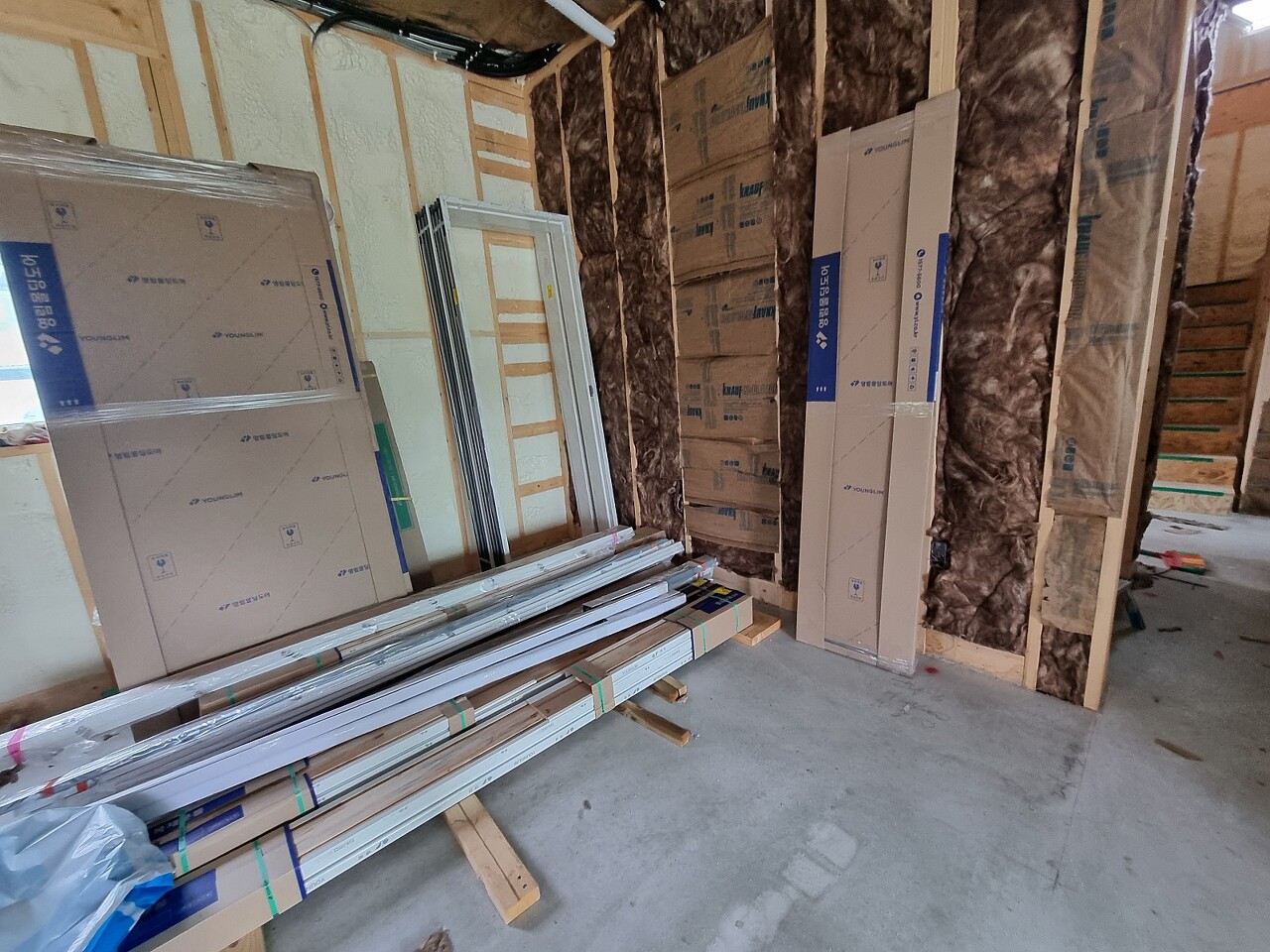

금일 도어 자재수령을 하였습니다.

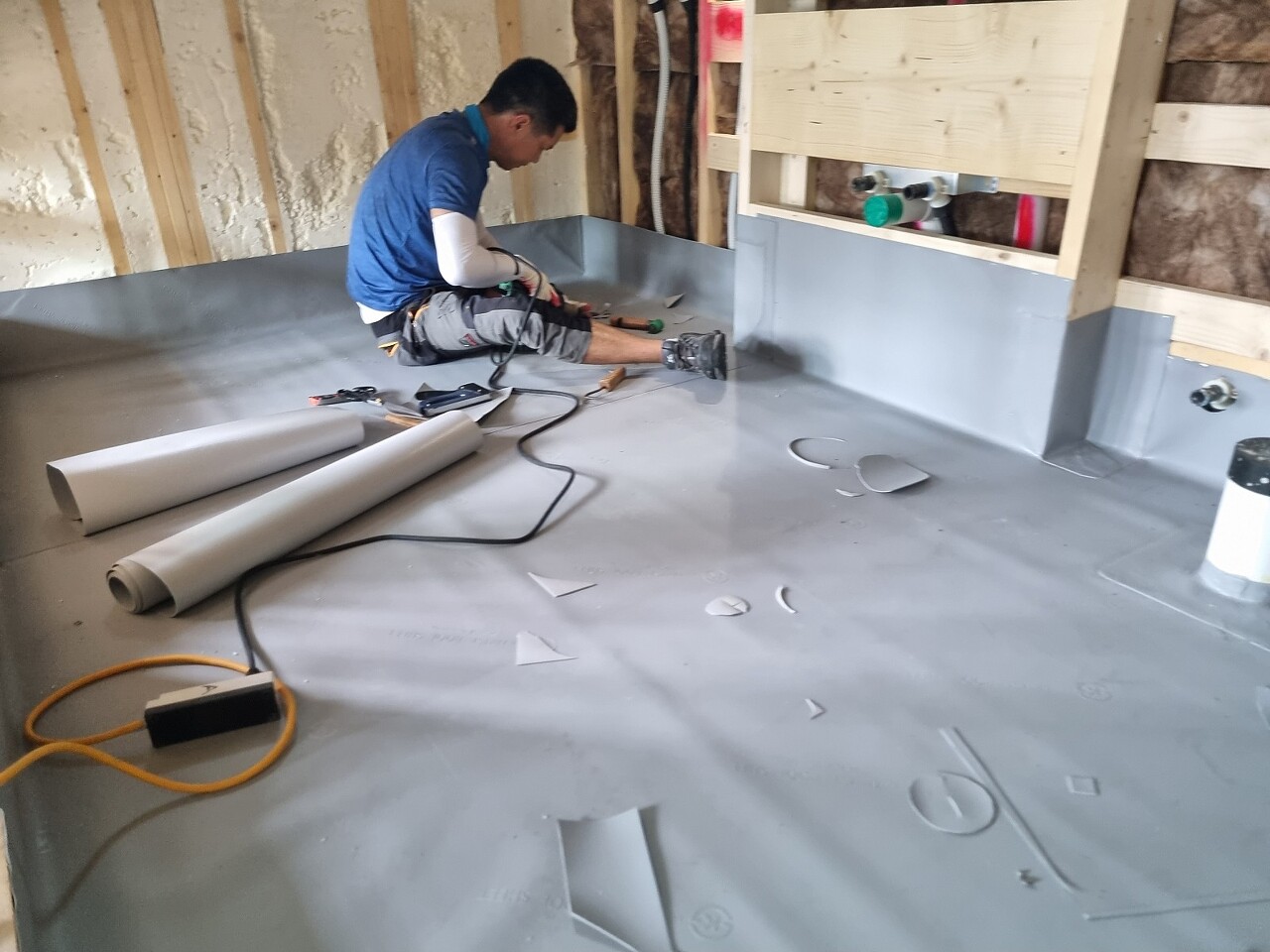

금일 1층 화장실 시트방수 시공이 진행되었습니다.

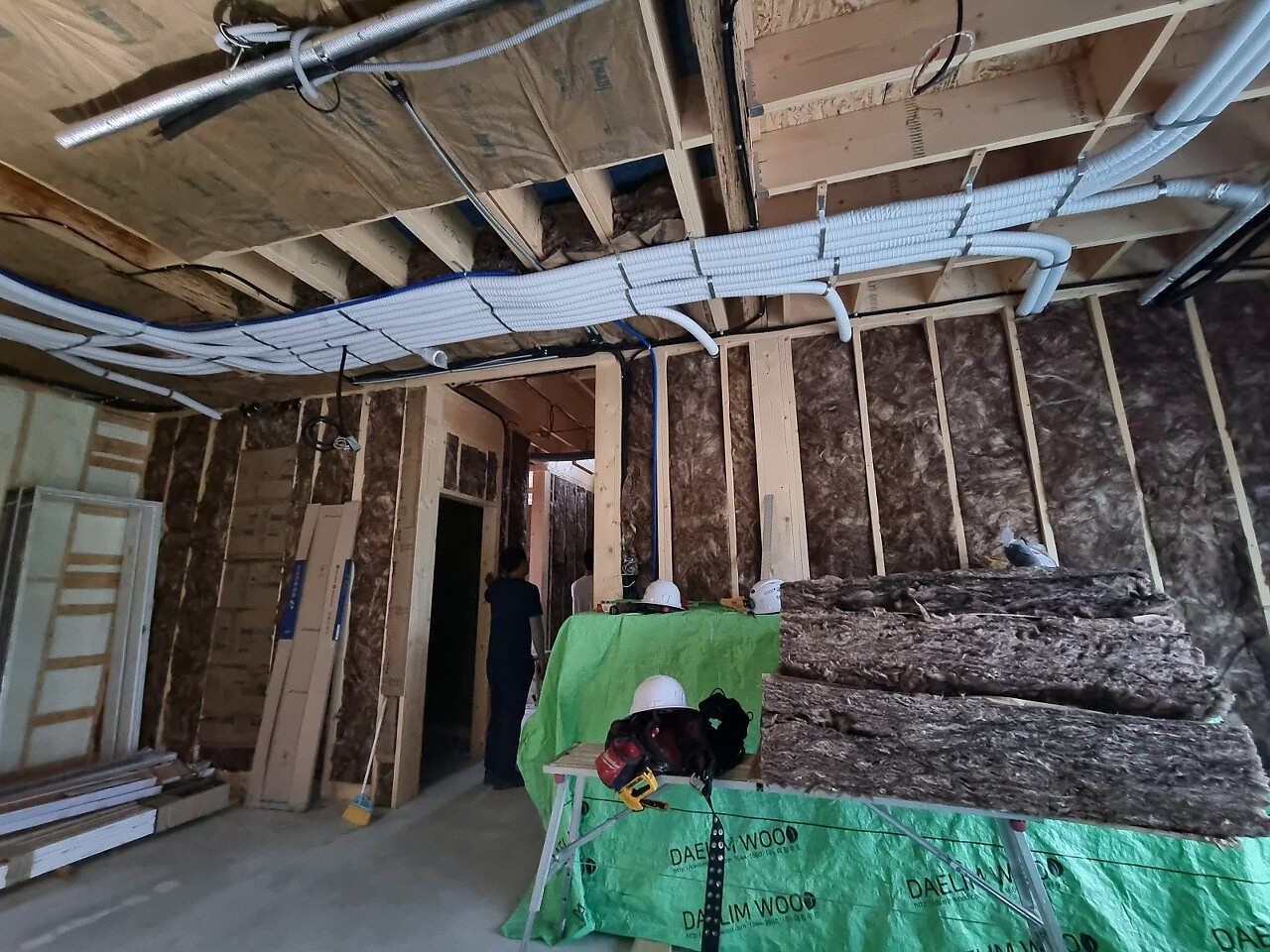

내부 목작업으로 1,2층 화장실 잰다이 시공을 진행하였습니다.

1층 현관 다운실링 및 석고보드 시공을 진행하였습니다.

금일시공은 여기까지입니다.
팀원분들 모두 수고하셨습니다~!~!
